一级建造师建筑工程管理与实务真题解析主讲老师:魏鸿汉案例分析部分(一)背景分析某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000m2,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。
A施工单位与建设单位签订了施工总承包合同。
合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。

合同履行过程中,发生了下列事件:事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:其中:施工顺序Ⅰ、Ⅱ、Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间 1 周。
事件二:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。
B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具体相应资质的D施工单位组织施工。
事件三:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。
B施工单位就由此造成的返工损失向A施工单位提出索赔。
A施工单位以油漆属建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。
B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失由A施工单位承担,建设单位拒绝受理索赔。
问题与答案:1、事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?答案:事件一中最适合采用等节奏流水施工组织形式。
流水施工还有异节奏流水施工(成倍流水)、无节奏流水(大差法)。
2、绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。

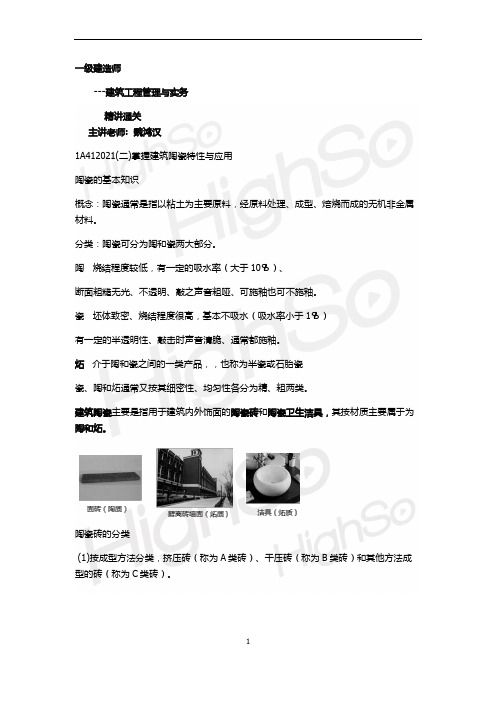

答案:流水工期T=(M+N-1)t+∑G-∑C=(4+3-1)×2+1-0=13周流水施工进度计划横道图:3、分别判断事件二中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。
一级建造师---建筑工程管理与实务精讲通关主讲老师: 魏鸿汉1A412021(二)掌握建筑陶瓷特性与应用陶瓷的基本知识概念:陶瓷通常是指以粘土为主要原料,经原料处理、成型、焙烧而成的无机非金属材料。
分类:陶瓷可分为陶和瓷两大部分。
陶烧结程度较低,有一定的吸水率(大于10%)、断面粗糙无光、不透明、敲之声音粗哑、可施釉也可不施釉。
瓷坯体致密、烧结程度很高,基本不吸水(吸水率小于1%)有一定的半透明性、敲击时声音清脆、通常都施釉。
炻介于陶和瓷之间的一类产品,,也称为半瓷或石胎瓷瓷、陶和炻通常又按其细密性、均匀性各分为精、粗两类。
建筑陶瓷主要是指用于建筑内外饰面的陶瓷砖和陶瓷卫生洁具,其按材质主要属于为陶和炻。
陶瓷砖的分类(1)按成型方法分类,挤压砖(称为A类砖)、干压砖(称为B类砖)和其他方法成型的砖(称为C类砖)。
(2)按材质特性分类,瓷质砖和炻瓷砖(吸水率≤3%,基本属于瓷质)称为I 类砖;细炻砖和炻质砖(3 % <吸水率≤10 %,基本属于炻质)称为II类砖;陶质砖(吸水率>10 %)称为III类砖(3)以吸水率和成型方法综合考虑的分类,如BIIa类即代表干压细炻砖,而BIIb类即代表干压炻质砖。
(4)按吸水率(E )分类,:1)低吸水率砖(I 类),( E ≤3 % )2)中吸水率砖(II类),(3 % < E ≤10 % )3)高吸水率砖(III 类), E > 10 %(5)按应用特性分类,可分为釉面内墙砖、墙地砖、陶瓷锦砖等。
1、有釉陶质砖(釉面内墙砖)有釉陶质砖属于薄型陶质制品,采用瓷土或耐火粘土低温烧成,有釉陶质砖的品种及特点品种:釉面陶质砖花色品种发展很快,白色釉面砖、彩色釉面砖、装饰釉面砖、图案砖、瓷砖画及色釉陶瓷字砖。
性能:强度高、表面光亮、防潮、易清洗、耐腐蚀、变形小、抗急冷急热。
表面细赋、色彩和图案丰富,风格典雅,极富装饰性。
釉面砖应用注意有釉陶质砖是多孔陶质坯体,在长期与空气接触的过程中,特别是在潮湿的环境中使用,坯体会吸收水分产生吸湿膨胀现象,但其表面釉层的吸湿膨胀性很小,与坯体结合得又很牢固,所以当坯体吸湿膨胀时会使釉面处于张拉应力状态,超过其抗拉强度时,釉面就会发生开裂。

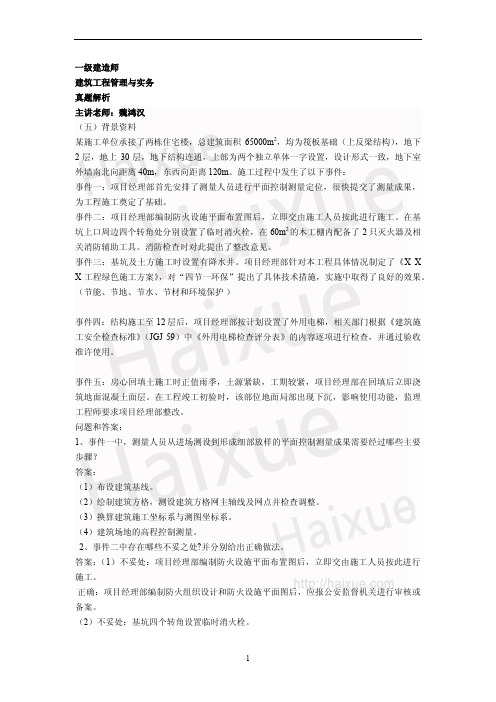

一级建造师建筑工程管理与实务真题解析主讲老师:魏鸿汉(五)背景资料某施工单位承接了两栋住宅楼,总建筑面积65000m2,均为筏板基础(上反梁结构),地下2层,地上30层,地下结构连通,上部为两个独立单体一字设置,设计形式一致,地下室外墙南北向距离40m,东西向距离120m。
施工过程中发生了以下事件:事件一:项目经理部首先安排了测量人员进行平面控制测量定位,很快提交了测量成果,为工程施工奠定了基础。
事件二:项目经理部编制防火设施平面布置图后,立即交由施工人员按此进行施工。
在基坑上口周边四个转角处分别设置了临时消火栓,在60m2的木工棚内配备了2只灭火器及相关消防辅助工具。
消防检查时对此提出了整改意见。
事件三:基坑及土方施工时设置有降水井。
项目经理部针对本工程具体情况制定了《X X X工程绿色施工方案》,对“四节一环保”提出了具体技术措施,实施中取得了良好的效果。
(节能、节地、节水、节材和环境保护)事件四:结构施工至12层后,项目经理部按计划设置了外用电梯,相关部门根据《建筑施工安全检查标准》(JGJ 59)中《外用电梯检查评分表》的内容逐项进行检查,并通过验收准许使用。
事件五:房心回填土施工时正值雨季,土源紧缺,工期较紧,项目经理部在回填后立即浇筑地面混凝土面层。
在工程竣工初验时,该部位地面局部出现下沉,影响使用功能,监理工程师要求项目经理部整改。
问题和答案:1、事件一中,测量人员从进场测设到形成细部放样的平面控制测量成果需要经过哪些主要步骤?答案:(1)布设建筑基线。
(2)绘制建筑方格,测设建筑方格网主轴线及网点并检查调整。
(3)换算建筑施工坐标系与测图坐标系。
(4)建筑场地的高程控制测量。
2、事件二中存在哪些不妥之处?并分别给出正确做法。
答案:(1)不妥处:项目经理部编制防火设施平面布置图后,立即交由施工人员按此进行施工。
正确:项目经理部编制防火组织设计和防火设施平面图后,应报公安监督机关进行审核或备案。
【案例】某工程建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式,工期20个月。
项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资如下表所示。
工作代号 A B C D E F G计划完成投资(万元/月)60 70 90 120 60 150 30施工过程中发生事件、问题、答案。
1、事件一:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人工窝工损失。
【问题】事件一中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
【答案】要求成立,A工作开始时间推迟属建设单位原因且A工作在关键线路上。
2、事件二:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
【问题】事件二中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
【答案】事件二中,施工单位顺延工期的要求成立,因该事件为不可抗力事件且C工作在关键线路上。
施工单位补偿费用的要求不成立,因属施工单位自行赶工行为。
事件三:D、E工作受A工作的影响,开始时间也推迟了1个月。
由于物价上涨原因,6-7月份D、E工作的实际完成投资较计划完成投资增加了10%。
D、E工作均按原持续时间完成。
由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件四:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月。
施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。
3、事件五:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。
在监理机构的坚持下,对隐蔽工程进行剥离复验。
复验结果,工程质量不合格,施工单位进行了整改。

【问题】事件五中施工复验,施工单位和项目监理机构的做法是否妥当? 说明理由。
例:由于分部分项工程量清单漏项或其他非承包人原因的工程变更,造成工程量清单的新增项。
新增项的综合单价的确定方法,下列各项中不正确的是()。
A.合同中已有适用的综合单价,按合同中已有的综合单价确定B.合同中有类似的综合单价,参照类似综合单价C.合同中没有适用或类似的综合单价,由承包人提出综合单价,经监理单位确认后执行D.合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行【答案】 C例:预付工程款支付的时间,以下描述正确的是()。
A.在具备施工的前提下,约定开工日期前15d内B.约定开工10d内C.在合同中约定的预付工程款支付时间D.在具备施工的前提下,双方签订合同后10d内【答案】 C解析:根据《建设工程工程量清单计价规范》GB50500—2008第4.4.4条“发、承包双方应在合同条款中对下列事项进行约定,1、预付工程款的数额、支付时间及抵扣方式----”。
例:工程量清单出现的漏项或设计变更引起的工程量增减,其相应的综合单价应由()提出。
A.发包方B.监理方C.工程师D.承包方【答案】 D例:以下()属于用可调工料单价法计算工程进度款的基本步骤。
A.根据所完成的工程量的项目名称,配上分项编号、单价,得出合价B.将本月所完成的全部项目合价相加,得直接费小计C.按规定计算措施费、间接费、利润D.按规定计算规费和税金E.累计应扣的工程预付款【答案】ABCD【解析】:E应为“累计本月应收进度款”完整C后还应加入“按规定计算主材差价或差价系数”例:竣工调值公式法进行工程竣工结算的计算公式:P=P0×(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0)公式中各字母所代表内容的下列描述,正确的有()。
A.P工程实际结算价款B.P0为调值前工程进度款C.a0为固定调值部分比重D.a1、a2、a3、a4为调值因素比重E.A、B、C、D为现行价格指数或价格【答案】ABDE【解析】:a0应为不调值部分比重例:除了合同另有约定之外,进度款支付申请应包括下列()的内容。
例:下列各项中,不属于企业管理费的是( )。
A.固定资产使用费B.管理人员工资C.营业税D.劳动保险费【答案】 C例:下列各项中,属于综合单价的组成内容的有( )A.人工费、材料费、机械费B.管理费和利润C.投标方自身风险的因素D.其他项目费E .规费和税金【答案】ABC【解析】注意“工程量清单计价”与“施工图预算计价”中的“综合单价”组成内容的不同。
“其他项目费”是“工程量清单计价”单位工程费的组成内容,“规费和税金”是“施工图预算计价”综合单价(全费用单价)的组成内容。
例:采用工程量清单计价时,下列各项中属建筑工程造价组成内容的有( )。
A.直接费和间接费B.分部分项工程费C.措施费项目D.其他项目费E.规费和税金。
【答案】BCDE解析:注意《清单基价规范》以清单项目确定造价的组成费用名称,其中没有A,而其仅为综合单价和总价中的组成要素。
例:下列各项中,属于单位工程费构成的有( )。
A.其他项目清单合价B.期间费(总部管理费等)C.措施项目清单合价D.分部分项工程量清单合价E.规费和税金【答案】ACDE例:《清单计价规范》规定,在工程造价中不作为竞争性费用的项目有()。
A.措施项目清单中的检验及测试费B.措施项目清单中的安全文明施工费C.规费D.保险E.税金【答案】BCE【解析】根据《计价规范》“措施项目清单”中安全文明施工费应按照国家或省级、行业建设主管部门规定计价,不得作为竞争性费用,和“规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用”。
例:某开发商对一栋综合性写字楼工程进行公开招标。
该工程建筑面积42156㎡,主体结构为框架结构,建筑檐高5m,地上16层。
工期为400d。
业主要求按工程量清单计价规范要求进行报价。
某建筑公司参与投标,经过对图纸的详细会审、计算,汇总单位工程费用如下:分部分项工程量计价合计8960万元,措施项目计价占分部分项工程量计价的10%,其他项目清单计价占分部分项工程量计价的3%,规费费率为6.5%,税率3.4%计取。
一级建造师建筑工程管理与实务专题精练主讲老师:魏鸿汉专题精练(一)建筑结构平衡技术一、平衡、刚体和力(一)平衡——平衡是物体机械运动的特殊形式,是指物体相对地球处于静止或匀速直线运动状态。
(平衡力系)(二)刚体——在外界的任何作用下形状和大小都始终保持不变的物体。
或者在力的作用下,任意两点间的距离保持不变的物体。
刚体是一种理想化的力学模型。
物体能否视为刚体,不仅取决于变形的大小,而且和问题本身的要求有关。
(加减平衡力系、力的可传性---)(三)力——物体相互间的机械作用,其作用结果是使物体的形状和运动状态发生改变。
3、静力学公理(二力平衡公理)刚体在两个力作用下维持平衡状态,必须也只须这两个力大小相等、方向相反、沿同一直线作用。
(加减平衡力系公理)作用于刚体的任何一个力系上加上或去掉几个互成平衡的力,而不改变原力系对刚体的作用。
推论:力的可传性原理。
仅适用于刚体的外效应(力的作用和反作用)任何两个物体间的相互作用的力,总是大小相等,作用线相同,但指向相反,并同时分别作用于这两个物体上。
(力平行四边形法则)作用于物体上任一点的两个力可合成为作用于同一点的一个力,即合力。
合力的矢由原两力的矢为邻边而作出的力平行四边形的对角矢来表示。
即,合力为两分力的矢量和。
(常用:力的正交分解)。
矢量表达式:R= F1+F2推论(三力汇交定理)当刚体在三个力作用下平衡时,设其中两力的作用线相交于某点,则第三力的作用线必定也通过这个点。
(可依此判断刚体三力平衡问题第三个位置力的方向)5、力在坐标轴上的摄影:正负规定:投影起点至终点的指向与坐标轴正向一致,规定为正,反之为负。
反之,当投影X、Y已知时,则可求出力F的大小和方向:。
一级建造师建筑工程管理与实务专题精练主讲老师:魏鸿汉专题精练( 五)工程施工成本控制的应用施工成本:施工项目在施工全过程所发生的全部施工费用支出的总和(用于项目或企业内部经济运行控制以实现成本目标,任务:成本预测、计划、控制、核算、分析、考核)。
一、工程施工成本的构成直接成本:形成或有助于形成工程实体的、可直接计入工程对象的各项费用支出(直接工程费和施工措施费)。
施工成本间接成本:项目经理部为施工准备、组织和管理施工生产,非直接或无法计入工程对象的全部费用支出(管理人员工资、现场办公费、差旅办公费等)。
施工成本不包括利润和税金。
间接成本与建安费用组成间接费相比包括的内容要少。
成本核算的方法:制造成本法与完全成本法( 1)制造成本法( 施工项目施工成本分析的对象,仅计入与施工项目直接相关的成本和费用),包括直接工程费、措施费、管理费(不包括企业总部管理费)。
( 2)完全成本法( 将企业生产经营发生的一切费用吸收到产品成本中),包括直接费( 直接工程费、措施费)、管理费和规费等。
项目的施工成本按“制造成本法”进行成本核算。
【例】施工总承包单位项目部对合同造价进行了分析。
各项费用为:直接费26168.22万元,管理费4710.28万元,利润1308.41万元,规费945.58万元,税金1130.80万元。
按照“完全成本法”核算,施工总承包单位的成本是多少万元( 保留两位小数)?【答案】按照“完全成本法”核算:施工总承包单位的成本= ( 26168.22+4710.28+945.58)万元直接费管理费规费=31824.08万元。
施工项目成本的计算程序( 挣值法分析计算的基础)( 1)承包成本( 预算成本,用于已完和计划工作预算成本计算)计算工程量一按工程量和人工单价计算人工费一按工程量和材料单价计算材料费一按机械台班和机械使用费单价计算机械使用费一计算直接工程费一按直接工程费的比重或根据对每项措施费的预算计算措施费一按直接费的比重或根据对每项间接成本的预算计算间接成本一对直接成本和间接成本相加形成施工项目总成本。
一级建造师---建筑工程管理与实务模考点题主讲老师:魏鸿汉全国一级建造师执业资格考试建筑工程管理与实务模拟试题(2)一、单项选择题 (共20题,每题1分。
每题的备选项中, 只有1个最符合题意〉1.如图所示外伸梁,为了不使支座A产生反力,集中荷载P的值应为()。
A.12KNB.10KNC.8KND.6KN答案:A2.普通房屋和构筑物的设计使用年限是()。
A. 25年B. 40年C. 50年D 70年答案:C3.预应力混凝土构件的混凝土的强度等级最小不应低于 ( )。
A. C20B. C30C. C40D. C50答案:C4.两端固定的受压构件。
其临界力为200kN ,如将此构件改为两端铰支,其临界力为( )kN 。
A.50B.100C.150D.200解析答案:A5. 房屋建筑室内装修施工中,在地面上增加的盆景属于( )。
A. 集中荷载B. 均布荷载C. 线荷载D.面荷载答案:A6. 国标规定,通用硅酸盐水泥的强度等级是以水泥胶砂试件在( )龄期的强度来评定的。
A.3d 和 28dB. 3d 、 7d 、 28dC.28dD.7d 和 28d答案:A7 配制混凝土时,限定最大水胶比和最少水泥用量是为了满足混凝土 ( ) 性能的要求。
A. 强度B. 受力变形C. 和易性D. 耐久性★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★答案:D8. 观察验槽的重点应选择在 ( )。
A. 基坑的中心点B. 基坑的边角点C. 受力较大的部位D. 最后开挖的部位答案:C★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★解析9. 基坑(槽)的土方开挖时,以下做法中不正确的是( )。
A. 一般采用“分层开挖,先撑后挖”的开挖原则B. 开挖时如有超挖,应立即填平C. 当开挖的土体含水量大且不稳定时,应采取加固措施D. 在地下水位以下挖土,应采取降水措施答案:B10. 根据胶合板按使用环境条件的分类,适用于潮湿条件下使用的为( )。
A. Ⅰ类B.Ⅱ类C.Ⅲ类D.Ⅳ类答案:B解析11. 某现浇混凝土结构,混凝土强度等级为C30,其中跨度为6m的梁和悬挑长度为1.2m的阳台板的底模,应待混凝土强度分别达到( )时,方可拆除。
A.21N/mm2、22.5N/mm2★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★B. 30N/mm2、21N/mm2C. 22.5N/mm2、30N/mm2D.30N/mm2、30N/mm2答案:C12. 大体积混凝土时保湿养护的持续时间不得少于()。
A.7dB.14dC.21dD.28d答案:B13. 地下工程防水混凝土施工中,下列做法正确的是( )。
A .掺有活性掺合料时水泥用量不得少于350kg/m3(280)B. 墙体的水平施工缝应留在高出底板表面不小于200mm 处(300)C. 掺引气剂时应采用高频插入式振捣器振捣D. 养护时间不少于 21天(14)答案:C14. 工程测量用全站仪由( )和数据记录装置组成。
A 光电测距仪、电子经纬仪B. 电子经纬仪、激光测距仪C 光电测距仪、激光铅直仪D. 测角设备、测距仪答案:A★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★解析15.在混凝土工程中,配制有抗渗要求的混凝土可优先选用( )。
A.火山灰水泥B.矿渣水泥C.粉煤灰水泥D.硅酸盐水泥答案:A16.《现场临时用电安全技术规范》强制性条文规定,现场临时用电必须采用()系统。
A. 四级配电B. 三级漏电保护C. TN-S接零保护D.重复接地答案:C17 建筑施工中,对企业的安全生产负责和对施工现场的安全生产负责的责任人分别是( )。
A. 企业法定代表人,现场专职安全员B. 企业安全管理部门,现场专职安全员C. 企业安全管理部门,现场项目经理D. 企业法定代表人,现场项目经理答案:D18. 建筑工程施工质量验收时 , 对涉及结构安全和使用功能的重要分部工程应( )。
A. 进行全面检测B. 选定部位进行专门检测C. 进行局部检测★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★D. 进行抽样检测答案:D19. 混凝土结构工程中,对进场水泥的复验和使用,下列说法中正确的是( )。
A. 应对水泥的强度、安全性、凝结时间及其他必要的性能指标进行复验B. 按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥, 袋装不超过200袋为一批,散装不超过5OOt为一检验批。
C. 预应力混凝土结构中,水泥中氯化物含量不得超过0.06%。
D. 当在使用中对水泥质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过2个月)时,应进行复验,并按复验结果使用(快硬硅酸盐水泥超过(1)个月)时,应进行复验,并按复验结果使用答案:B20. 关于混凝土小型空心砌块的施工,下列说法中正确的是( )。
A .施工时所用的小砌块的产品龄期不应小于21d(28)B. 临时间断处可砌成直缝,但应加设拉结筋(斜茬)C. 水平缝砂浆饱满度不得低于90%D. 承重墙体不宜使用断裂小砌块(严禁)答案:C二、多项选择题(共10题,每题2分。
每题的备选项中,有2个或2 个以上符合题意,至少有1个错项。
错选,本题不得分,少选但正确,每个选项得0.5分)1. 建筑结构的可靠性包括 ( )。
A. 安全性B. 整体性C.适用性D. 耐久性E .稳定性答案:ACD2. 下列弯矩图和剪力图中正确的是( )。
答案:ABE3. 多层砌体结构房屋中设置圈梁的作用有( )。
A. 增加房屋结构的整体性B. 提高墙体受压承载力C. 减轻由于基础不均匀沉降引起的墙体开裂D. 减轻地震产生的不利影响E. 避免产生温度裂缝答案:ACD4. 玻璃幕墙施工的“三性”试验是指( )。
A.水密性试验B.混匀性试验C.气密性试验D.抗风压试验E.强度试验★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★答案:ACD5. 土的工程性质包括( )。
A. 土的天然含水量B. 土的干密度和天然密度C. 土的孔隙率D. 土的渗透性E. 土的可松性★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★答案:ABDE6. 中空玻璃的主要技术特性是( )。
A. 强度高B.保温隔热C.隔声D.防结露E.单向导光答案:BCD7. 以下钢筋混凝土结构的施工中,施工缝留设位置正确的是( )。
A. 2m×6m 的单向板留缝于距短边1.5m且平行于短边的位置B. 跨度为5m的次梁留缝于距某一端部2.0m的位置C. 柱子留缝于中间 1/3 高度范围内D. 和板连成整体的大截面梁留缝于板底面以下50-100 mm处E. 墙留缝于纵横墙的交接处答案:ABE8. 根据《招标投标法》以下符合必须招标条件的是( )。
A. 国家投资、融资的项目B. 国际组织贷款的项目C. 施工单项合同估算价200万元人民币以上项目D. 施工单项合同估算值低于200万,但总投资在2000万元人民币以上项目(3000)E. 重要材料采购,单项合同估算价50万元人民币以上(100)★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★答案:ABC9. 在正常使用条件下 , 房屋建筑工程的最低保修期限为( )。
A. A.屋面防水工程、有防水要求的卫生间、房间和外墙面的防漏,为3年(5)B. 装修工程,为5年(2)C. 供热与供冷系统,为2个采暖期、供冷期D. 电气管线、给排水管道、设备安装,为2年E. 地基基础工程、主体结构工程和围护结构工程,为设计文件规定的该工程的合理使用年限(基础设施工程)答案:CD10. 钢结构工程中,关于高强度螺栓连接,下列说法中正确的是( )。

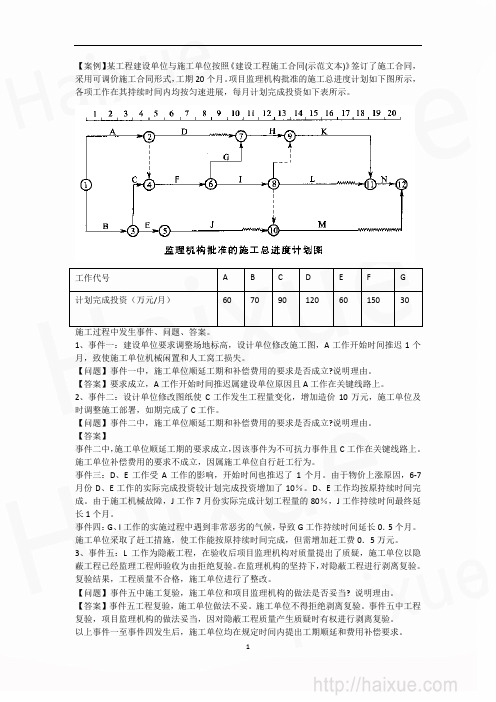

A. 钢结构制作和安装单位应分别进行高强度螺栓连接摩擦面的抗滑移试验和复验,现场处理的构件摩擦面应再(单独)进行摩擦面抗滑移系数复验(试验)B. 高强度螺栓应自由穿入螺栓孔。
高强度螺栓孔不应采用气割扩孔,扩孔数量应征得设计同意, 扩孔后的孔径不应超过1.2d(d 为螺栓直径)C. 螺栓球节点网架总拼完成后,高强度螺栓与球节点应紧固连接,高强度螺栓拧入螺栓球内的螺纹长度不应小于1.1(1.0)d(d为螺栓直径)D. 高强度螺栓连接副终拧后,螺栓丝扣外露应为2-3扣E. 高强度螺栓连接副终拧后, 允许有20%(10%)的螺栓丝扣外露1扣或4扣答案:BD三、案例分析题(共120 分,其中(一)、(二)、(三)每题20分,(四)、(五)每题30分)(一)★★★京府提供2013年一级建造师考试原-题答-案+Q78292428确保一次过关 机会难得★★★背景资料:某工程由A、B、C三个分项工程组成,在平面上划分为三个施工段,各分项工程在各个施工段上的作业时间见下表(时间单位:天):一级建造师---建筑工程管理与实务模考点题主讲老师:魏鸿汉三、案例分析题(共120 分,其中(一)、(二)、(三)每题20分,(四)、(五)每题30分)(一)背景资料:某工程由A、B、C三个分项工程组成,在平面上划分为三个施工段,各分项工程在各个施工段上的作业时间见下表(时间单位:天):问题:1、根据流水施工原理计算相邻分项工程的流水步距,绘制流水施工进度计划表,确定该工程的工期。
2、根据上表绘制双代号网络进度计划,并指出关键工作。
3、该工程按计划实施6天后检查发现A工作在第②段的作业还需要2天时间完成,其余工作实际进度均与计划相符,如果该工程必须按计划完成,则可以在哪些分项工程上采取加快施工措施。
(一)1、解:(1)计算相邻分项工程的流水步距① K A,B: 3 6 102 5 83 4 5 -8 ∴K A,B=5② K B,C: 2 5 83 6 92 2 2 -9 ∴K B,C =2(2)计算工期T=∑K J,J+1+ ∑ t c=(5+2)+(3+3+3)=16(天)(3)绘制进度表2、解:(1)绘制双代号网络进度计划(2)关键线路为:A1、A2、A3、B3、C3(3)可以在A3、B3、C3分项工程上采取加快施工措施。
(二)背景资料:某施工单位承包某工程项目,甲、乙双方签定的关于工程价款的合同内容有:①建筑安装工程造价660万元,主要材料占施工产值的比重为60%;②预付备料款为建筑安装工程造价的20%;③工程进度款逐月结算;④工程保修金为建筑安装工程造价的5%,保修期半年;⑤材料价差调整按规定进行(按有关规定上半年材料价差上调10%,在六月份一次调增)。
