2018年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整
- 格式:doc
- 大小:15.00 KB
- 文档页数:2
2018备考二级建造师的考友们注意啦!本文是小编整理的2018年二级建造师《机电工程》案例分析题四。

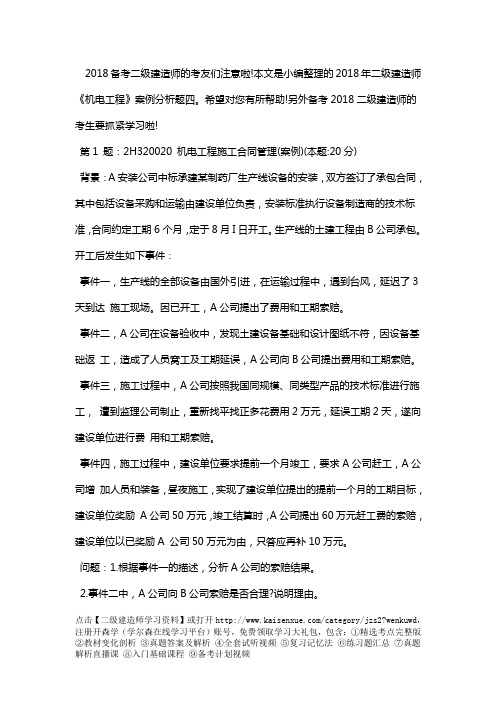

希望对您有所帮助!另外备考2018二级建造师的考生要抓紧学习啦!第1 题:2H320020 机电工程施工合同管理(案例)(本题:20分)背景:A安装公司中标承建某制药厂生产线设备的安装,双方签订了承包合同,其中包括设备采购和运输由建设单位负责,安装标准执行设备制造商的技术标准,合同约定工期6个月,定于8月I日开工。
生产线的土建工程由B公司承包。
开工后发生如下事件:事件一,生产线的全部设备由国外引进,在运输过程中,遇到台风,延迟了3天到达施工现场。
因已开工,A公司提出了费用和工期索赔。
事件二,A公司在设备验收中,发现土建设备基础和设计图纸不符,因设备基础返工,造成了人员窝工及工期延误,A公司向B公司提出费用和工期索赔。
事件三,施工过程中,A公司按照我国同规模、同类型产品的技术标准进行施工,遭到监理公司制止,重新找平找正多花费用2万元,延误工期2天,遂向建设单位进行费用和工期索赔。
事件四,施工过程中,建设单位要求提前一个月竣工,要求A公司赶工,A公司增加人员和装备,昼夜施工,实现了建设单位提出的提前一个月的工期目标,建设单位奖励A公司50万元,竣工结算时,A公司提出60万元赶工费的索赔,建设单位以已奖励A 公司50万元为由,只答应再补10万元。
问题:1.根据事件一的描述,分析A公司的索赔结果。
2.事件二中,A公司向B公司索赔是否合理?说明理由。
点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版3.说明监理公司制止A公司施工的理由,并分析A公司因返工索赔的结果。
4.事件四中,建设单位的做法是否正确,说明理由。
答疑:参考答疑:1.分析事件发生的原因,判断A公司的索赔结果,费用索赔不成立,工期索赔成立。
2018备考二级建造师的考友们注意啦!本文是小编整理的2018年二级建造师《机电工程》案例分析题七。

希望对您有所帮助!另外备考2018二级建造师的考生要抓紧学习啦!第1题:2H320030 机电工程施工组织设计(案例)(本题:20分)背景:某安装公司承包一项演艺中心的空调工程,演艺中心地处江边(距离江边100m),空调工程设备材料:双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DJV20? DN700)公称压力1.6MPa空调水管(DN20?DJV700)、风管、风阀及配件(卡箍、法兰) 等由安装公司订立采购合同。
需敷设DN700冷却水管至江边,DN700冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工,空调水管需化学清洗并镀膜,分包给B专业公司施工。
安装公司向专业公司提供了相关资料,负责现场的管理工作,确保专业公司按批准的施工方案进行施工。
问题1.本工程要编制哪几个新技术的施工方案?方案中有哪些主要内容?2.本工程的新技术施工方案如何进行技术交底?3.指出DN700阀门压力试验的合格标准。
4.空调供回水管主要需与哪些设备连接?答疑:参考答疑:1.应编制的新技术施工方案有:非开挖顶管施工技术方案,空调水管化学清洗及镀膜施工方案。
双工况冷水机组(650Rt)、江水源热泵机组、燃气锅炉、低噪点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版声冷却塔(650t/h)、板式热交换机的施工方案。
施工方案中的主要内容有:工程概况及施工特点,施工程序,施工工艺,操作要点,机具选择、施工资源的配置,安排进度,有针对性的技术要求和质量标准,质量控制措施,安全技术措施。
2.工程施工前,由方案编制人员应向施工作业人员作施工方案的技术交底。
2017年二级建造师《机电工程》案例分析:施工进度控制在机电工程项目中的应用学尔森二级建造师考试频道特地整理二级建造师考试《机电工程》案例分析,本文为:2017年二级建造师《机电工程》案例分析:施工进度控制在机电工程项目中的应用,希望能助各位二级建造师考生一臂之力!案例一:背景:A公司从承包方分包某大楼的机电工程安装,分承包合同约定A公司施工的范围为建筑给排水、建筑电气、通风与空调等工程,建筑智能化工程由B 公司以集成化形式承包,但A公司应负责土建工程施时的相关预留预埋工用和建筑智能化工程电源系统的施工,并应及时提供建筑设备的信号接口装置给建筑智能化系统进行调试,合同约定工期为20个月,以下可以交付使用为考核目标。
为此A公司编制了施工进度计划,经总承包方同意后实施。
(学尔森二级建造师频道整理施工进度控制在机电工程项目中的应用)问题:1、A公司是否要编制施工总进度计划,怎样决策?答:A公司可以不编制施工总进度计划,虽然工期较长,但仅为一个单位,单位工程进度计划即是施工总进度计划。
2、A公司应重点考虑什么进度计划的编制?说明理由。
答:A公司要重点编制好单位工程进度计划及施工作业进度计划,这两个计划是履行分承包合同工期目标的根本保证,也是为B公司创造施工条件的保证。
3、为实现工期目标,A公司编制单位工程进度计划时应考虑哪些主要的衔接环点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版节?答:A公司应考虑的衔接环节有内部各专业间、工序间的衔接,与土建工程的衔接,与B公司施工的衔接,与外部供电、供水、供气和污水管网等施工的衔接。
4、不计宏观原因,可能影响A公司顺利进度计划的影响因素有哪些?答:影响进度的因素:内部有土建工程对安装用施工部位工期延误,到场的工程设备、材料经检验有较多的不合格,施工失误造成返工等;外部有工程设备和材料供应商违约延迟供货,施工图不能如期提供或设计作出修改,能源供给单位不能如约供给,业主的资金不足等。
2018年二级建造师《机电实务》(熟记必过)2H311010机电工程测量一、工程测量的原理1、水准测量、基准线测量测量仪器测量原理测量内容测量方法水准测量水准仪、水准标尺水平视线原理高程、高差高差法、仪高法基准线测量经纬仪、检定钢尺两点成一线基准线水平角测量、竖直角测量2、当安置一次仪器,同时需要测出数个前视点的高程时,使用仪高法是比较方便的。
所以,在工程测量中仪高法被广泛地应用。
3、保证量距精度的方法返测丈量,当全段距离量完之后,尺端要调头,读数员互换,按同法进行返测,往返丈量一次为一测回,一般应测量两测回以上。
量距精度以两测回的差数与距离之比表示。
4、平面安装基准线不少于纵横两条。
5、沉降观测采用二等水准测量方法。
二、工程测量的程序和方法(重点)1、平面控制测量、高程控制测量测量方法测量仪器仪器主要功能平面控制测量三角、导线、三边测量法光学经纬仪纵横轴线(中心线)、垂直度全站仪水平距离高程控制测量水准测量法(常用)电磁波测距三角高程测量法光学水准仪标高、沉降观测2、三角测量的网(锁)布设,应符合下列要求:·各等级的首级控制网,宜布设为近似等边三角形的网(锁),其三角形的内角不应小于30°;当受地形限制时,个别角可放宽,但不应小于25°。
(07年)·加密的控制网,可采用插网、线形网或插点等形式,各等级的插点宜采用坚强图形布设,一、二级小三角的布设,可采用线形锁,线形锁的布设,易近于直伸。
3、水准测量法的主要技术要求:一个测区及其周围至少应有3个水准点。
4、设备安装过程中,测量时应注意:最好使用一个水准点作为高程起算点。
三、设备基础施工的测量步骤(了解)1、设置大型设备内控制网2、进行基础定位,绘制大型设备中心线测试图3、进行基础开挖与基础底层放线4、进行设备基础上层放线。
四、连续生产设备安装基准线的测设:放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横中心线并标注在中心标板上,作为设备安装的基准线。
2018环球网校二级建造师《机电工程管理与实务》考点精讲班机电工程施工现场管理本节知识框架施工现场的沟通协调施工现场分包队伍的管理施工现场绿色施工措施施工现场文明施工管理2H320101 施工现场的沟通协调一、内部沟通协调(一)内部沟通协调的主要对象项目经理部所设置的各个部门,例如工程管理部门、质量安全监督部门、人力资源管理部门、材料设备管理部门、财务部门、后勤及保卫部门等;各专业施工队;各专业分包队伍。
(二)内部沟通协调的主要内容1.施工进度计划安排的协调(2011年案例)包括进度计划摸底编排、组织实施、计划检查、计划调整四个环节的循环。
2.施工生产资源配备的协调(2017多选)包括人力资源的合理配备;施工用设备和材料的有序供应;施工机具的优化配置;资金的合理分配等。
3.工程质量管理的协调包括工程质量的定期通报及奖惩;质量标准产生异议时的沟通与协调;质量让步处理及返工的协调;组织现场样板工程的参观学习及问题工程的现场评议;质量过程的沟通与协调。
4.施工安全与卫生及环境管理的协调包括安全责任制的建立和分工;管理情况的定期通报与奖惩;违规违章作业的查处;隐患监督整改;绿色施工教育、体检等。
(四)内部沟通协调的主要方法(2013年案例)①定期召开协调会;②定期通报现场信息;③不定期的部门会议或专业会议及座谈会;④利用巡检深入班组随时交流与沟通;⑤内部参观典型案例并发动评议;⑥利用工地宣传工具与员工沟通等。
【提示】内部沟通范围—施工单位内部(五)内部协调管理的形式和措施1.协调的管理形式(1)例行的管理协调会。
主要对例行检查后发现的管理偏差进行通报沟通,讨论措施进行纠正,避免类似情况再次发生。
(2)建立协调调度室或设立调度员。
主要对项目的执行层(包括作业人员)在施工中所需生产资源需求、作业工序安排、计划进度调节等实行即时调度协调。
(3)项目经理或授权的其他领导人指令。
主要对突发事项、急需处理事项以指令形式进行管理协调。

二级建造师《机电工程》常考知识点(19)41. 机电工程项目施工进度偏差的分析:⑴分析有进度偏差的工作是否为关键工作。
若出现偏差的工作为关键工作,则无论偏差大小,都对后续工作及总工期产生影响,必须采取相应的调整措施⑵分析进度偏差是否大于总时差。
若工作的进度偏差大于该工作的总时差,此偏差必将影响后续工作和总工期⑶分析进度偏差是否大于自由时差。
若工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定⑷重点分析供应商违约、资金不落实、计划编制失误、施工方法不当、施工图提供不及时等引起的进度偏差,及时采取措施调整42. 施工进度计划的调整方法:⑴改变某些工作间的衔接关系:若检查的实际施工进度产生偏差影响总工期,在工作之间的衔接关系允许改变的条件下,改变关键线路和超过计划工期的非关键线路的有关工作之间的衔接关系,缩短工期⑵缩短某些工作的持续时间:不改变工作之间的衔接关系,缩短某些工作的持续时间,使施工进度加快,保证实现计划工期⑶计划调整内容:包括施工内容、工程量、起止时间、持续时间、工作关系、资源供应等⑷调整原则:调整的对象必须是关键工作43. 施工各阶段质量控制一般分为三个阶段:事前控制、事中控制、事后控制44. 事前控制:施工前准备阶段的质量控制,时对投入施工项目的资源和条件的控制⑴施工准备质量控制⑵严格控制图纸会审及技术交底的质量。
施工组织设计交底的质量、分项工程技术交底的质量45. 事中控制:施工过程质量控制:包括工序控制(一般工序控制盒特殊工序控制);工序之间的交接检查的控制;隐蔽工程质量控制;调试和检测、检验等过程控制46. 事后控制:也就是已完工工程项目的质量检验验收控制47. 工序质量预控:工序质量控制的方法一般有质量预控、工序分析、质量控制点的设置三种,以质量预控为主48. 质量预防方案一般包括工序名称、可能出现的质量问题、提出质量预控措施等三部分内容49. 质量控制点的设置:质量控制点是对工程的性能、安全、寿命、可靠性等有炎症影响的关键部位或对下道工序有炎症影响的关键工序50. 质量控制点的确定原则:⑴施工过程中的关键工序或环节,如电器装置的高压电器盒电力变压器、钢结构的梁柱板节点、关键设备的设备基础、压力试验、垫铁敷设等⑵关键工序的关键质量特征,如焊条的无损检测,设备安装的水平度和垂直度偏差等⑶施工中的薄弱环节或质量不稳定的工序,如焊条烘干,坡口处理等。
2018年度二级建造师机电工程施工技术考试重点归纳整理1. 黑色金属都是以铁和碳为主要元素组成的合金(钢、铸铁和铁合金,锰、铬及合金)2. 生铁:碳的质量分数大于2%的铁碳合金3. 钢:碳的质量分数不大于2%的铁碳合金4. 钢按照化学成分和性能分:碳素结构钢、合金结构钢和特殊性能低合金高强度钢5. 碳素结构钢:按其含碳量不同可分为低碳钢(含碳量≤0.25%)、中碳钢(0.25%<含碳量≤0.60%)、高碳钢(含碳量>0.60%)6. 在机电工程中常见的各种(型钢、钢筋、钢丝)等都属于碳素结构钢。
注:优质碳素钢可用来制作钢丝、钢绞线、高强度螺栓、预应力锚具。
7. 合金结构钢:按其合金元素的总含量分低合金结构钢、中合金结构钢和高合金结构钢。
8. 机电工程施工中使用的起重机就是Q345型钢;超临界电站锅炉汽包使用Q460型钢。
9. 特殊性能低合金高强度钢也称特殊钢,主要包括:耐候钢、耐海水腐蚀钢、表面处理钢材、汽车冲压钢板、石油及天然气管线钢、工程机械用钢与可焊接高强度钢、钢筋钢、低温用钢以及钢轨钢。
9*.钢材:可以分为型材、板材、管材、线材和钢制品。
10. 常用的型材主要有:圆钢、方钢、扁钢、H 型钢、角钢、工字钢、T 型钢、槽钢、钢轨等。
(电站锅炉立柱:H型钢;炉墙上刚性梁使用工字钢。
)11*.板材:(厚度0.2~4mm,薄钢板;厚度大于4mm为厚钢板;厚度4~25mm,中板;厚板厚度25~60mm;特厚板:厚度大于60mm)。
注:中低压锅炉汽包使用碳素结构钢,高压锅炉汽包使用低合金钢制造11. 常用的管材:普通无缝钢管、螺旋缝钢管、焊接钢管、无缝不锈钢管、高压无缝钢管等。
12. 锅炉水冷壁和省煤器使用的无缝钢管一般采用优质碳素钢管或低合金钢管。
13、钢制品:焊条、管件、阀门14、有色金属:铝、铜、钛、镁、镍及合金。
(1)铜:纯铜又称紫铜;纯铜按纯度分:T1、T2、T3、T4。
T1用作导电材料和配合高纯度合金;T2用作电线、电缆;(2)(铜合金:黄铜(以锌为主要合金,锡黄铜可用于制作制造船舶零件)、青铜(主要用于制作轴瓦和衬套)、白铜(以镍为主要合金)主要用于制作船舶仪器零件、化工机械零件和医疗器械,锰白铜可用来制作热电偶丝)。
2018年二级建造师《机电工程》案例分析:机电工程项目施工质量控制[合集五篇]第一篇:2018年二级建造师《机电工程》案例分析:机电工程项目施工质量控制2017年二级建造师《机电工程》案例分析:机电工程项目施工质量控制学尔森二级建造师考试频道特地整理二级建造师考试《机电工程》案例分析,本文为:2017年二级建造师《机电工程》案例分析:机电工程项目施工质量控制,希望能助各位二级建造师考生一臂之力!案例一:背景:某施工单位承包航空煤油中转油库的管道、储油罐、机泵、电器、仪表、消防等安装工程,施工技术要求是80以上的钢管和煤油储罐必须在现场进行喷砂和内外防腐处理;储罐要采用液压顶升法施工;施工现场要求不得有超过标准规定的粉尘和噪声产生。
施工单位缺乏钢管内防腐和液压顶升施工经验,没有相应机具设备。
业主与施工单位签订的合同约定,该工程项目获得市级质量奖,在合同外奖励承包单位50万元;获得省级质量奖,资励承包单位100万元。
为达到这一目标,施工单位选派一名优秀的项目经理承担此项工程施工任务。
1、项目经理在施工前应做哪些质量策划?(学尔森二级建造师频道整理机电工程项目施工质量控制)答:项目经理在施工前应做的质量策划有:建立工程项目的质量管理体系;确定先进可行的质量目标;建立完善的组织机构;明确项目经理部各级人员和部门的职责;组织编制先进合理的质量计划或施工组织设计。
3、针对本案例的总体质量目标的实现,质量管理原则应是什么? 答:质量管理原则是:以单位工程优良保证群体优良,以分部工程优良保证单位工程优良,以分项工程优良保证分部工程优良,以工序优良保证分项工程优良。
4、该工程施工设置的A级质量控制点需经什么组织的检查确认并签证? 答:该工程设置的A级质量控制点,必须由施工、监理和业主三方质检人员共同检查确认并签证。
案例二:背景:某施工单位承担了一糖厂自备电站3台5000m3油罐安装,其中2号罐壁组焊完成后用排列图法进行质量分析(表和图略),从排列图可以看出:壁板对接接头组对错边、焊接角变形和局部凹凸变形是需要重点改进的问题,针对问题项目总工程师组织有关人员分析,做出因果分析图,据此找出主要原因(略),针对这些问题,在3号罐施工中采取改进措施后,取得良好效果(后面略)问题:1、检查人员自己对照施工验收规范进行工序质量检查是否合适,说明理由?(学尔森二级建造师频道整理机电工程项目施工质量控制)答:检查人员自己对照施工验收规范进行工序质量检查是不合适的。
2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制第一篇:2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制掌握二级建造师考试机电工程考点,对于知识点的融会贯通至关重要。
学尔森二级建造师考试频道特地整理二级建造师考试考点,本文为:2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制,希望能助各位二级建造师考生一臂之力!2H313010 机械设备安装工程施工技术2H313012 机械设备安装精度的控制一、机械设备安装精度(学尔森二级建造师频道整理机械设备安装精度的控制)机械设备安装工程是将一系列设备组合成一套装置或一条生产线,从而构成一个技术装备系统。
并最终形成生产能力。
设备安装精度是指安装过程中为保证整套装置正确联动所需的各独立设备之间的位置精度,单台设备通过合理的安装工艺和调整方法能够重现的制造精度.整台(套)设备在使用中的运行精度。
二、影响设备安装精度的因素1.设备基础设备基础对安装精度的影响主要是强度和沉降二设备安装调整检验合格后.基础强度不够,或继续沉降,会引起安装偏差发生变化2.垫铁埋设垫铁埋设对安装精度的影响主要是承载面积和接触情况。
垫铁承受载荷的有效面积不够,或垫铁与基础、垫铁与垫铁、垫铁与设备之间接触不好,会造成设备固定不牢引起安装偏差发生变化。
4.设备灌浆地脚螺栓对安装精度的影响主要是紧固力和垂直度。
地脚螺栓紧固力不够.安装或混凝土浇筑时产生偏移而不垂直,螺母(垫圈)与设备的接触会偏斜.局部还可能产生间隙.受力不均,会造成设备固定不牢引起安装偏差发生变化: 6测量误差测量误差对安装精度的影响主要是仪器精度、基准精度:选用的测量仪器和检测工具精度等级过低,划定的基准线、基准点实际偏差过大,测点部位选择不当会引起安装偏差发生变化。
7.设备制造设备制造对安装精度的影响主要是加工精度和装配精度设备制造质量达不到设计要求.对安装精度产生最直接影响,且多数此类问题无法现场处理,因此设备出厂前的质量检验至关重要。
2017年二级建造师《机电工程》案例分析:机电工程项目施工质量控制学尔森二级建造师考试频道特地整理二级建造师考试《机电工程》案例分析,本文为:2017年二级建造师《机电工程》案例分析:机电工程项目施工质量控制,希望能助各位二级建造师考生一臂之力!案例一:背景:某施工单位承包航空煤油中转油库的管道、储油罐、机泵、电器、仪表、消防等安装工程,施工技术要求是80以上的钢管和煤油储罐必须在现场进行喷砂和内外防腐处理;储罐要采用液压顶升法施工;施工现场要求不得有超过标准规定的粉尘和噪声产生。
施工单位缺乏钢管内防腐和液压顶升施工经验,没有相应机具设备。
业主与施工单位签订的合同约定,该工程项目获得市级质量奖,在合同外奖励承包单位50万元;获得省级质量奖,资励承包单位100万元。
为达到这一目标,施工单位选派一名优秀的项目经理承担此项工程施工任务。
1、项目经理在施工前应做哪些质量策划?(学尔森二级建造师频道整理机电工程项目施工质量控制)答:项目经理在施工前应做的质量策划有:建立工程项目的质量管理体系;确定先进可行的质量目标;建立完善的组织机构;明确项目经理部各级人员和部门的职责;组织编制先进合理的质量计划或施工组织设计。
2、针对本案例背景的施工难点,应编制哪些确保质量的预控方案,重点采取哪些预控措施?答:应编制的预控方案有:大型储罐液压顶升方案;管道内防腐方案;防尘降噪方案。
应采取的预控措施有:对实施关键技术的人员、施工机具、材料、方法与艺、点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版环境等进行控制。
3、针对本案例的总体质量目标的实现,质量管理原则应是什么?答:质量管理原则是:以单位工程优良保证群体优良,以分部工程优良保证单位工程优良,以分项工程优良保证分部工程优良,以工序优良保证分项工程优良。
4、该工程施工设置的A级质量控制点需经什么组织的检查确认并签证?答:该工程设置的A级质量控制点,必须由施工、监理和业主三方质检人员共同检查确认并签证。
2017年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整掌握二级建造师考试机电工程考点,对于知识点的融会贯通至关重要。
学尔森二级建造师考试频道特地整理二级建造师考试考点,本文为:2017年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整,希望能助各位二级建造师考生一臂之力!
2H320060 机电工程施工进度管理
2H320063 施工进度偏差分析与调整
机电工程施工项目进度比较分析与计划调整是施工进度控制的主要环节。
其中施工进度比较是计划调整的基础。
一、影响机电工程施工进度计划的因素
二、机电工程项目施工进度偏差的分析
排除宏观原因和不可抗力原因引起计划进度偏差的调整外,应重点对供应商违约、资金不落实、计划编制失误、施工方法不当、施工图纸提供不及时等引起的进度偏差进行分析。
偏差的分析与进度计划表达形式有关,用横道图表达的计划只要将计划线的长度与实际进度线长度对比就可一目了然地判定是否有偏差和偏差的数值;用网络图表达的计划可用s曲线比较法、前锋线比较法和列表比较法等进行判定。
三、施工进度计划的调整方法
1.改变某些工作间的衔接关系
2.缩短某些工作的持续时间
3.计划调整的内容
点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版
4.调整的原则
5.调整施工进度计划的步骤
学尔森小编友情提示:本文为大家详细介绍了2017年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整,请各位考生抓紧时间复习。
此外,学尔森,是大家备考学习交流的好平台哟!小编及时更新相关资讯,欢迎持续关注。
如果这篇文章对您有所帮助,可以手动免费下载收藏,方便日后查阅。
+1V1直播教室+智能题库+月考+内部资料+直播密训+赠送新版教材及教辅2017年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整掌握二级建造师考试机电工程考点,对于知识点的融会贯通至关重要。
学尔森二级建造师考试频道特地整理二级建造师考试考点,本文为:2017年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整,希望能助各位二级建造师考生一臂之力!
学尔森小编友情提示:本文为大家详细介绍了2017年二级建造师《机电工程》讲解:2H320063施工进度偏差分析与调整,请各位考生抓紧时间复习。
此外,学尔森,是大家备考学习交流的好平台哟!小编及时更新相关资讯,欢迎持续关注。
如果这篇文章对您有所帮助,可以手动免费下载收藏,方便日后查阅。
+1V1直播教室+智能题库+月考+内部资料+直播密训+赠送新版教材及教辅
点击【二级建造师学习资料】或打开/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版。
