静压预应力管桩施工方案设计
- 格式:docx
- 大小:46.42 KB
- 文档页数:8
静压预应力混凝土管桩施工方案目录一、工程概况 (2)1. 项目背景介绍 (2)2. 工程基本特点 (3)3. 施工环境与条件分析 (3)二、设计依据及规范要求 (4)1. 设计图纸审查与交底要求 (5)2. 施工规范及标准选择依据 (7)3. 质量控制指标及验收标准 (7)三、静压预应力混凝土管桩选用及参数确定 (8)1. 管桩类型选择依据及优缺点分析 (9)2. 管桩规格尺寸与强度等级确定原则 (11)3. 单桩承载力计算与验证方法论述 (12)4. 管桩连接方式选择与施工工艺流程 (13)四、施工准备及现场布置规划 (14)1. 施工队伍组织及人员配置方案 (16)2. 施工机械设备选型及配置计划 (17)3. 材料采购、验收与存储管理要求 (18)4. 现场布置规划与安全保障措施 (19)五、静压预应力混凝土管桩施工工艺流程 (20)1. 施工前准备及场地勘察工作要点 (21)2. 管桩基础定位与放样技术要求 (23)3. 静压施工流程及操作要点说明 (24)4. 接桩、焊接与验收标准规定 (25)5. 施工质量监控与验收程序执行 (26)六、质量控制与安全保障措施制定实施 (26)一、工程概况工程内容:本工程主要包括静压预应力混凝土管桩的施工安装、基础处理、管道敷设等工作。
管桩直径为800mm,长度为L10m,单根管桩承载力不小于100kN。
工期计划:本工程计划从2023年1月1日开始施工,预计于2023年6月30日完成全部施工任务。
1. 项目背景介绍本工程为XX城市建设中的基础结构关键项目,旨在通过采用静压预应力混凝土管桩技术,确保建筑物基础结构的稳定性和安全性,满足长远使用要求。
预应力混凝土管桩因其优良的承载能力、抗震性能和施工便捷性,被选为该工程的主要桩基结构材料。
随着城市化进程的加快,该区域建筑物密度逐渐增加,要求本工程在施工过程中严格控制噪声和粉尘污染,最大限度地减少对周边环境和居民生活的影响。
静压预应力管桩施工方案【1】主要施工机械设备【1.1】工程桩施工机械本工程预应力高强混凝土管桩施工根据管桩直径及单桩极限承载力选用YZY-150~500型静压桩机,钻孔灌注桩选用GPS-15型工程钻机,GPS-15型工程钻机性能参数表如下:【1.2】钢筋笼加工机械㈠钢筋弯曲机选型及数量根据本工程钢筋加工量及钢筋直径的大小,配备2台WJ40-1钢筋弯曲机。
性能参数表如下:㈡钢筋切割机选型及数量根据需切断钢筋直径的大小选择2台GJ51-32钢筋切断机,机械性能如下表:㈢对焊机及直螺纹套丝机选型及数量根据钢筋连接方式选择2台钢筋对焊机和2台钢筋直螺纹套丝机:对焊机主要是对焊直径14和16的钢筋,直螺纹套丝机主要加工直径16以上钢筋丝头。
1、直螺纹套丝机性能参数:2、钢筋对焊机性能参数:【1.3】吊装机械根据以往钻孔灌注桩钢筋笼吊装施工经验,本工程钻孔桩钢筋笼拟采取双机抬(50t吊车+50t吊车)多点抬吊吊装、整体空中回直入孔的吊装方案。
预应力高强混凝土管桩吊桩、喂桩选用2台30t轮胎起重机。
【1.4】主要机械设备一览表一、拟投入的施工机械二、拟投入的检测与测量仪器【2】施工方案或方法【2.1】工程测量一、放线依据依据甲方提供的施工图纸。
二、平面控制依据甲方提供的施工图纸。
三、使用仪器全站仪;J2型激光经纬仪;S3型水准仪;50m钢尺及3.5m尺。
四、测量人员组织本工程专门设置测量小组,负责人由项目经理担任负责整个工程测量方案的制定、实施及测量技术复核工作;测量人员在技术负责人的指导下,完成整个工程施测任务。
五、施工测量的基本要求根据国家标准GB 50026—2007《工程测量规范》的规定,建筑物施工控制网满足国家一级导线的要求,边长相对中误差l/30000,对应的测角中误差为±7秒;高程控制应满足国家二等水准的精度要求,闭合差≤±4SQRT(L) mm (L为附合或闭合线的长度单位为km)。
静压预应力管桩施工组织设计方案建立单位x x x x x x x x x x x x x x x x x x x工程名称x x x x x x x x x x x工程地点x x x x x x x x x x x x x x x x x x x x x施工单位工程公司目录第一章、综合说明--------------------------------------------------------1-2一、编制依据二、编制原那么第二章、工程概况--------------------------------------------------------3-5第一节、工程概况第二节、地质及水文情况第三章、施工总体筹划和部署----------------------------------------6-18第一节、施打〔压〕桩前的施工准备第二节、主要人员、机械设备的配备第三节、施工进度方案的控制第四节、施工工艺流程第四章、质量保证措施-------------------------------------------19-21第五章、施工现场平安管理----------------------------------------22-23第六章、文明施工及环境保护措施------------------------------24-25第七章、成品保护管理措施----------------------------------------26第八章、基桩验收----------------------------------------------------27-28静压预应力管桩施工方案第一章综合说明“质量第一求效益、用户至上得信誉〞的宗旨,编制本工程施工方案。
一、编制依据1、桩根底工程设计〔施工图〕;2、?岩土工程勘察报告书?;3、?预应力高强混凝土管桩根底技术规程?;4、?地基与根底工程施工及验收标准?(D B J/T15-22-96);5、?建筑桩基技术标准?(J G J94-94);6、?桩质量检测技术规程?;7、国家现行施工标准及标准;8、济南市有关文件规定;9、业主单位对实施本工程的有关具体要求;10、国家现行施工验收技术标准、技术标准和山东省、济南市地方标准;11、建立部公布的?建立工程施工现场管理规定?;12、国家建立?建筑工程质量验收评定标准?及?建筑施工平安生产、文明施工?达标的有关规定;13、现场目测。
静压预应力管桩施工组织设计一、引言静压预应力管桩是一种高效、环保、节能的桩基工程技术,广泛应用于各类建筑基础工程中。
其优点在于施工速度快、质量稳定、承载力高,且具有较好的经济效益和社会效益。
为了确保静压预应力管桩施工顺利进行,本文将对静压预应力管桩的施工组织设计进行详细阐述。
二、工程概况本工程为某市一商业综合体,包含一栋五星级酒店、一栋写字楼及商业裙楼。
为确保建筑物的安全性和稳定性,设计采用静压预应力管桩进行基础工程处理。
根据工程特点,施工组织设计应注重施工流程的优化、施工质量的控制以及施工安全的管理。
三、施工流程1、测量放线:按照设计要求,对桩基进行精确测量放线,确定桩位。
2、桩机就位:将桩机移动到指定桩位,确保桩机稳定。
3、压桩:将预制管桩按照设计要求进行压入。
4、接桩:根据设计要求,对接桩进行焊接。
5、送桩:将桩顶送至设计标高。
6、终压:达到设计终压值后,停止压桩。
7、截桩:截除多余的桩头。
8、验收:对桩基进行质量验收。
四、施工质量控制1、预制管桩质量:进场的预制管桩应符合设计要求,并经过严格的质量检验。
2、施工过程控制:施工过程中,应定期对桩机的水平度和垂直度进行检查和调整,确保压桩质量。
同时,对压入的预制管桩进行实时监测,确保其满足设计要求。
3、焊接质量:对接桩的焊接应按照相关规范进行,确保焊接质量和连接性能。
4、终压值控制:终压值应按照设计要求进行控制,确保预制管桩的承载力满足设计要求。
5、截桩控制:截除多余的桩头时,应确保截面平整,不影响桩基质量。
6、验收控制:质量验收应严格遵循相关规范和设计要求,确保预制管桩的施工质量满足标准。
五、施工安全管理1、培训与教育:对施工人员和管理人员进行全面的安全教育培训,提高安全意识。
2、安全防护措施:制定并执行严格的安全防护措施,如穿戴防护设备、定期检查施工现场的安全状况等。
3、安全操作规程:制定并执行安全操作规程,规范施工过程中的各项操作,确保施工安全。
静压预应力管桩方案简介静压预应力管桩方案是一种常用的土木工程建设技术,它可以用于各种土壤和地质条件下的基础设计。
本文将介绍静压预应力管桩方案的原理、施工工艺和应用范围。
原理静压预应力管桩是通过施加静压力在地下形成一个预应力状态的桩基。
它采用钢管作为桩身材料,管体内充满了高强度混凝土。
在桩体施工过程中,通过特殊的注浆设备将水泥浆注入桩体,形成压力,从而使桩体处于压缩状态。
这种预应力状态可以提高桩体的承载能力和抗震性能。
施工工艺1.确定设计参数:根据所在地的土壤和地质条件,结合工程要求,确定桩径、桩长和桩间距等设计参数。
2.确定施工方案:根据设计参数,确定施工方案和设备选型。
3.桩身制作:根据设计要求,将钢管切割成一定长度,并进行锥度处理。
4.桩身安装:将桩身逐段按设计要求立入地下,保持垂直和顶部平整。
5.注浆施工:使用注浆设备将水泥浆注入桩体,形成静压力,并将桩身加固。
6.后期处理:待注浆完成后,进行后期处理,如剪切桩顶、构筑物连接等。
应用范围静压预应力管桩方案在土木工程建设中具有广泛的应用范围。
它适用于以下情况: - 高层建筑和大型工业建筑的基础设计。
- 地基沉降较大的地区,在软弱土壤中增加地基承载能力。
- 地震区域,通过预应力状态提高桩体的抗震性能。
- 桥梁和高架道路的基础设计,提高其承载能力和稳定性。
优点与局限性优点•提高承载能力:静压预应力管桩方案可以增加桩体的承载能力,提高工程的稳定性。
•节约施工时间:相比传统的桩基施工,静压预应力管桩方案可以节约大量施工时间。
•适应性强:静压预应力管桩适用于各种土壤和地质条件,灵活性强。
局限性•造价较高:由于需要使用特殊的注浆设备,静压预应力管桩方案的造价较高。
•对施工要求高:施工人员需要具备一定的专业知识和技术,对施工要求较高。
•桩间距限制:静压预应力管桩方案对桩间距有一定的限制,不适用于特别狭小的场地。
结论静压预应力管桩方案是一种常用的土木工程建设技术,它通过施加静压力在地下形成一个预应力状态的桩基,提高桩体的承载能力和抗震性能。
目录一、编制依据、编制范围............................... 错误!未定义书签。
1、编制依据........................................ 错误!未定义书签。
2、编制范围........................................ 错误!未定义书签。
二、工程概况.......................................... 错误!未定义书签。
三、工程地区自然条件.................................. 错误!未定义书签。
1、地形地貌特征.................................... 错误!未定义书签。
2、地质、水文特征.................................. 错误!未定义书签。
3、气候特征........................................ 错误!未定义书签。
四、总体施工安排...................................... 错误!未定义书签。
1、配备管理及施工人员.............................. 错误!未定义书签。
2、总体施工方案.................................... 错误!未定义书签。
3、总体进度安排.................................... 错误!未定义书签。
4、机械及检测设备配置.............................. 错误!未定义书签。
5、主要材料准备.................................... 错误!未定义书签。
五、工艺试验的目的及选择.............................. 错误!未定义书签。
静压预应力管桩施工方案一、项目概况静压预应力管桩是一种常用的地基处理技术,广泛应用于各类建筑、桥梁、码头等工程中,以提高地基的承载力和变位性能。
本文将介绍静压预应力管桩的施工方案。
二、施工前准备1.桩基设计:根据工程要求和地质勘察结果,确定静压预应力管桩的规格、数量和布置。
2.施工设备:准备好静压桩机、测量仪器、钢管等施工所需设备。
3.施工人员:组织专业施工队伍,包括操作员、驾驶员、监理人员等。
三、施工步骤1.桩位布置:根据设计要求,在施工现场标定桩位,并进行桩位测量,保证桩位布置的准确性。
2.桩孔开挖:利用静压桩机进行钻孔作业,根据设计要求控制孔径和孔深。
3.钢筋安装:根据设计要求,在钻孔内安装预应力钢筋,在桩口处设置筋笼,确保钢筋的正确布置。
4.灌浆注浆:在静压桩机内设备相应的灌浆管道,通过静压灌浆机将水泥浆料注入桩孔中。
灌浆过程中要保持压力稳定,确保灌浆质量。
5.桩身搭设:根据施工需要,搭设合适的支架来固定桩身,保证桩身的垂直度和稳定性。
6.预压施工:利用静压预应力桩机,施加预压力,使桩体产生压力变形,增加桩身的承载能力。
7.后续处理:待预压完成后,根据需要进行后处理措施,如预压保持时间的延时、钢板护沟、桩帽的施工等。
四、施工注意事项1.安全措施:在施工过程中,要严格遵守相关安全规定,保证施工现场人员的安全。
2.施工质量控制:加强对施工过程的质量控制,严格按照设计要求进行施工,确保静压预应力管桩的质量。
3.施工图纸:施工操作严格按照设计图纸进行,不得随意改动或省略。
4.施工记录:对施工过程进行详细的记录,包括施工日期、施工人员、材料使用情况等。
五、施工验收及后期维护1.施工验收:施工完成后,进行施工验收,检查静压预应力管桩的施工质量和符合性。
2.后期维护:及时对施工的静压预应力管桩进行维护和检查,保证其长期稳定使用。
以上就是静压预应力管桩施工方案的详细介绍。
在实际施工中,需要根据具体工程和设计要求进行调整和补充,以确保施工质量和安全。
预应力静压管桩专项施工方案1.引言2.静压预应力管桩的施工原理3.施工方案4.施工工艺流程5.施工注意事项6.结论引言:静压预应力管桩是一种常用的地基加固方式,其施工方案需要严格控制,以确保工程质量。
本文将介绍静压预应力管桩施工方案及其注意事项。
静压预应力管桩的施工原理:静压预应力管桩的施工原理是通过静压机将管桩预压入地下,然后用预应力机对管桩进行预应力加固,从而达到加固地基的目的。
施工方案:1.确定施工地点和施工范围;2.进行地质勘察,确定地层情况;3.设计静压预应力管桩的参数,如管径、壁厚、长度等;4.采购材料,如管材、预应力机、静压机等;5.搭建施工平台,进行现场施工准备。
施工工艺流程:1.确定管桩位置,进行钻孔;2.将管材预压入孔内;3.进行预应力加固,使管桩达到预定的强度;4.进行管桩的切割和磨平;5.进行管桩的防腐处理;6.进行管桩的试载和验收。
施工注意事项:1.确保施工现场安全,防止事故发生;2.严格按照设计要求进行施工,确保管桩质量;3.在施工过程中进行质量监控,及时发现问题并处理;4.管桩的预应力加固要在管材达到强度之前进行;5.进行防腐处理时要注意安全和环保问题。
结论:静压预应力管桩是一种有效的地基加固方式,但其施工方案需要严格控制,以确保工程质量。
在施工过程中,要注意安全和环保问题,严格按照设计要求进行施工,确保管桩质量。
一、工程概况本工程是一座高层住宅楼的建造,位于市中心区域,总建筑面积为5000平方米,共有20层,地下室1层。
该项目由甲方委托乙方承建,工期为18个月。
二、地质情况概述本工程地处市中心区域,地质情况复杂,包括软土、砂土、黏土等多种土层。
其中,地下水位较高,需要采取相应的措施进行处理。
三、工程施工特点本工程具有施工难度大、安全风险高等特点。
由于地下水位较高,施工过程中需要进行排水处理。
同时,施工现场周围交通繁忙,需要采取相应的交通管理措施。
四、工程质量控制标准本工程质量控制标准按照国家相关标准执行,包括建筑设计规范、建筑施工质量验收标准等。

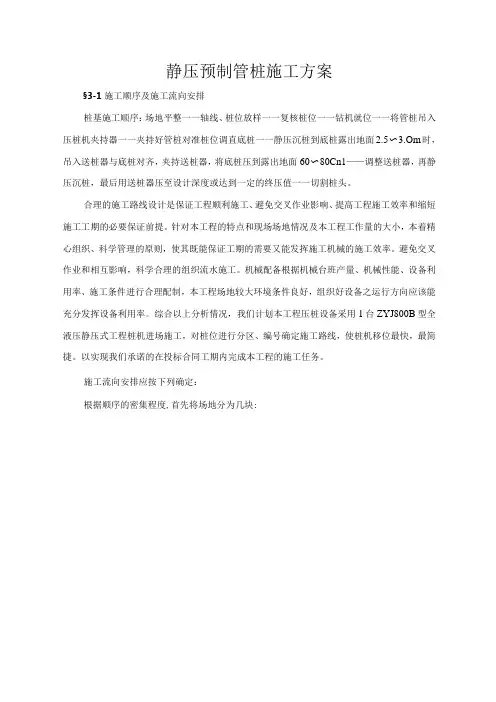

静压预制管桩施工方案§3-1施工顺序及施工流向安排桩基施工顺序:场地平整一一轴线、桩位放样一一复核桩位一一钻机就位一一将管桩吊入压桩机夹持器一一夹持好管桩对准桩位调直底桩一一静压沉桩到底桩露出地面2.5〜3.Om时,吊入送桩器与底桩对齐,夹持送桩器,将底桩压到露出地面60〜80Cn1——调整送桩器,再静压沉桩,最后用送桩器压至设计深度或达到一定的终压值一一切割桩头。
合理的施工路线设计是保证工程顺利施工、避免交叉作业影响、提高工程施工效率和缩短施工工期的必要保证前提。
针对本工程的特点和现场场地情况及本工程工作量的大小,本着精心组织、科学管理的原则,使其既能保证工期的需要又能发挥施工机械的施工效率。
避免交叉作业和相互影响,科学合理的组织流水施工。
机械配备根据机械台班产量、机械性能、设备利用率、施工条件进行合理配制,本工程场地较大环境条件良好,组织好设备之运行方向应该能充分发挥设备利用率。
综合以上分析情况,我们计划本工程压桩设备采用1台ZYJ800B型全液压静压式工程桩机进场施工,对桩位进行分区、编号确定施工路线,使桩机移位最快,最简捷。
以实现我们承诺的在投标合同工期内完成本工程的施工任务。
施工流向安排应按下列确定:根据顺序的密集程度,首先将场地分为几块:由一侧向另一方向进行施工。
施工示意图1根据基础的设计标高:宜先深后浅;根据桩的规格:宜先大后小,先长后短。
对于本工程来说,在施工过程中应逐排施压的原则,以保证成桩质量。
§3-2施工工艺和方法§3-2.1静压预制管桩施工工艺流程全液压静力压桩工艺流程见下图:(C)(a)准备压桩;(b)整根桩压至地面焊接;(C)送桩、压桩完毕;1——碎C80PHC预应力管桩2——送桩器§3-2.2静压预制管桩施工方法3-2.2.1测量定位:平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪或全站仪。
对规划部门提供的坐标进行复核,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保存及使用方便。
静压预应力管桩施工方案十【1】施工准备1、认真熟悉设计图纸,做好图纸会审工作,及时解决疑难问题;按要求做好压桩前的准备工作。
2、认真查阅工程地质勘察报告,确定压桩顺序及桩机行走路线,做好压桩前的技术及安全交底工作,建立工程交接班制度,制定工程质量目标和安全措施,确保施工有序、安全地进行。
3、根据地质资料及设计要求,对建筑物坐标进行坐标放样及定位轴线的施测工作控制在规范之内。
并根据实际情况编制好管桩施工方案,经审核后方可组织施工。
4、进场的施工设备,应符合现场的施工技术要求和环境要求,如:压桩机型号、桩机重量、最大压桩力等。
5、施工过程中,管桩使用预制厂生产的成品桩。
管桩入场前必须具备出厂合格证及生产厂家资质证明,接桩用的焊条、钢板等材质规格应符合设计要求;焊条要有出厂合格证,压力表要有检测报告。
6、正式施工前必须先进行试桩,以确定桩长、最大压力值等技术指标,并校核压桩机设备、施工工艺及技术措施是否符合要求。
7、现场供电(300kw以上)、供水、道路、临设房屋等应满足施工要求。
8、夜间工作时,在桩机操作范围内必须装上8盏1千瓦电来满足照明要求。
9、在施工过程中,如出现场地有旧基础、孤石等,需立即通知设计单位进行设计变更。
10、由于桩机自重高达550多吨,为了能满足桩机行走,施压时必须在场地底洼处挖排水沟排水且回填1.2m高,2-4石或砖碴压实来以满足桩机行走。
【2】施工工艺流程:场地平整→桩位放线→桩机就位→桩机调整(在此之前完成管桩的检验和运输工作)→吊桩定位(桩尖焊接)→垂直检查→试桩→静压桩→接桩→再静压桩→压桩完成静力压桩施工工艺流程图:测量放线桩机就位吊桩插桩对中调直静压沉桩焊接桩再静压桩终止压桩锯桩头基桩预制成品桩检测成品桩进场夹桩夹桩【3】施工用电安全保证措施1、施工现场临时配电线路按施工现场临时用电安全技术有关规程要求架设整齐,架空线路采用绝缘导线。
室内外线路与建筑施工机具、建筑物、车辆、行人等保持不小于最小安全距离,否则应采取安全保护隔离措施。

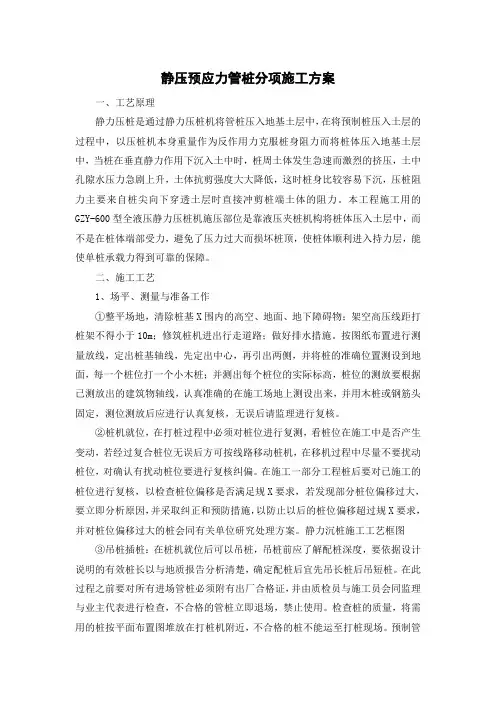

静压预应力管桩分项施工方案一、工艺原理静力压桩是通过静力压桩机将管桩压入地基土层中,在将预制桩压入土层的过程中,以压桩机本身重量作为反作用力克服桩身阻力而将桩体压入地基土层中,当桩在垂直静力作用下沉入土中时,桩周土体发生急速而激烈的挤压,土中孔隙水压力急剧上升,土体抗剪强度大大降低,这时桩身比较容易下沉,压桩阻力主要来自桩尖向下穿透土层时直接冲剪桩端土体的阻力。
本工程施工用的GZY-600型全液压静力压桩机施压部位是靠液压夹桩机构将桩体压入土层中,而不是在桩体端部受力,避免了压力过大而损坏桩顶,使桩体顺利进入持力层,能使单桩承载力得到可靠的保障。
二、施工工艺1、场平、测量与准备工作①整平场地,清除桩基X围内的高空、地面、地下障碍物;架空高压线距打桩架不得小于10m;修筑桩机进出行走道路;做好排水措施。
按图纸布置进行测量放线,定出桩基轴线,先定出中心,再引出两侧,并将桩的准确位置测设到地面,每一个桩位打一个小木桩;并测出每个桩位的实际标高,桩位的测放要根据已测放出的建筑物轴线,认真准确的在施工场地上测设出来,并用木桩或钢筋头固定,测位测放后应进行认真复核,无误后请监理进行复核。
②桩机就位,在打桩过程中必须对桩位进行复测,看桩位在施工中是否产生变动,若经过复合桩位无误后方可按线路移动桩机,在移机过程中尽量不要扰动桩位,对确认有扰动桩位要进行复核纠偏。
在施工一部分工程桩后要对已施工的桩位进行复核,以检查桩位偏移是否满足规X要求,若发现部分桩位偏移过大,要立即分析原因,并采取纠正和预防措施,以防止以后的桩位偏移超过规X要求,并对桩位偏移过大的桩会同有关单位研究处理方案。
静力沉桩施工工艺框图③吊桩插桩:在桩机就位后可以吊桩,吊桩前应了解配桩深度,要依据设计说明的有效桩长以与地质报告分析清楚,确定配桩后宜先吊长桩后吊短桩。
在此过程之前要对所有进场管桩必须附有出厂合格证,并由质检员与施工员会同监理与业主代表进行检查,不合格的管桩立即退场,禁止使用。
静压预应力管桩施工方案【1】施工操作要点【1.1】测量定位放线1、认真复核设计图纸及设计院交桩点位,必要时将坐标控制点、水准控制点按标准设置要求布设在施工现场,标准控制点数量满足施工需要及测量点间互相复核的需要即可,然后依据设计图纸精确算出尺寸关系或各桩位坐标,对桩位进行精确测放。
2、采用电子全站仪等测量工具建立建筑平面测量控制网放出桩位,并进行闭合测量程序进行复核;同时利用水准仪对场地标高进行抄平,然后反映到送桩器上,显示出送桩深度,做好桩顶标高控制工作。
3、桩位放出后,在中心采用30cm长Ф8钢筋或者竹筷插入土中,根据需要做好标识:钢筋(或竹筷)端头系上红布条或点上白灰,然后画出桩外皮轮廓线的圆周,便于对位、插桩。
4、为防止挤土效应及移动桩机时的碾压破坏,针对单桩、独立承台以及大面积筏板基础的群桩制定不同的放线方案。
当桩数比较少时,采用坐标随时复测;针对大面积群桩,在场地平整度较高的情况下,采用网格进行控制,并在端头桩位延长线上埋设控制桩,以便复核。
【1.2】桩机就位桩机进场后,检查各部件及仪表是否灵敏有效,确保设备运转安全、正常后,按照打桩顺序,移动调整桩机对位、调平、调直。
【1.3】管桩的验收、堆放、吊运及插桩1、管桩的进场验收管桩进场后,应按照《先张法预应力砼管桩》(GB13476-1999)的国家标准或各地区的地方标准对管桩的外观、桩径、长度、壁厚、桩身弯曲度、桩端头板的平整度、桩身强度以及桩身上的材料标识等按规范进行验收,并审查产品合格证明文件,把好材料进场验收关。
根据设计及施工规范要求等级将不符合要求的管桩清退出场。
2、管桩的堆放(1)现场管桩堆放场地应平整,采用软垫(木垫) 按二点法做相应支垫,且支撑点大致在同一水平面上。
当管桩在场地内堆放时,不宜超过4层;当在桩位附近准备施工时宜单层放置,且必须设支垫。
管桩堆放要按照不同型号、规格分类堆放,以免调运施工过程中发生差错。
(2)管桩在现场堆放后,需要二次倒运时,宜采用吊机及平板车配合操作。
目录一、工程概况...................................................................................................... - 1 -二、地质情况概述.............................................................................................. - 1 -三、工程施工特点.............................................................................................. - 1 -四、工程质量控制标准...................................................................................... - 2 -五、工程施工方法.............................................................................................. - 2 -六、对周围建筑物的防护措施.......................................................................... - 3 -七、施工设备计划.............................................................................................. - 4 -八、施工进度综合计划及工期保证措施 ......................................................... - 4 -九、压桩工艺技术及质量保证措施................................................................ - 5 -十、施工人员组织管理...................................................................................... - 9 - 十一、安全生产管理措施.............................................................................. - 10 - 十二、文明施工管理措施................................................................................ - 12 -一、工程概况本工程是.......................。
静压预应力管桩施工方案一、引言在基础工程中,静压预应力管桩是一种常用的施工技术。
本文将详细介绍静压预应力管桩的施工方案,包括施工材料、施工步骤和质量控制等内容。
二、施工材料1. 管桩:选用优质钢材制成,具有足够的强度和刚度。
管桩的直径和长度应根据工程要求确定。
2. 注浆材料:采用高强度、低收缩的水泥浆料,确保注浆效果良好。
3. 预应力钢束:预应力钢束应符合相关标准,具有良好的延性和抗腐蚀性能。
4. 辅助材料:包括钢管、扣板、橡胶垫片等,用于保证施工过程中的稳定性和密封性。
三、施工步骤1. 桩身制备:先将管桩切割成一定的长度,然后将桩端加工成锥形,以便于下桩时的插入地基。
同时,在管桩的侧面预留出适当的注浆孔。
2. 钢束安装:将预应力钢束穿过管桩的中孔,悬挂在桩顶设备上,调整钢束的张力,并采取措施使其保持平直。
3. 注浆施工:采用静压法进行注浆,使用注浆泵将浆液从注浆孔缓慢注入管桩孔隙中,直至浆液从管桩顶端溢出。
注浆过程中需掌握注浆压力和注浆量的控制,确保浆液的均匀分布。
4. 底部封堵:在管桩底端设置扣板或橡胶垫片,以防止浆液从桩底流失。
四、质量控制1. 施工现场应配备专业的监理人员和技术人员,对施工过程进行全程监控。
2. 施工中应定期进行质量验收,包括管桩的尺寸、强度和预应力钢束的张力等方面。
3. 注浆质量的控制:浆液的配比和注浆参数的控制是保证工程质量的关键,应严格按照设计要求进行操作。
4. 现场安全:施工现场应设置安全警示标志,并采取相应的安全措施,保障施工人员和周围环境的安全。
五、总结本文介绍了静压预应力管桩的施工方案,包括施工材料、施工步骤和质量控制等内容。
在实施施工过程中,应确保各项施工要求的严格执行,以保证管桩施工的质量和安全。
同时,施工方案的具体操作可根据实际情况进行调整和优化,以求达到最佳效果。
新建铁路厦深线(福建段)诏安站房及配套工程静压预应力管桩专项施工方案中铁二十四局集团厦深线云霄、诏安站房工程项目经理部二年一◦月第一章总说明. (3)一编制依据. (3)二工期、质量目标. (3)三工程概况. (3)四本工程场地及地质情况分析. (3)第二章主要工程项目的施工方.案 (4)一施工程序. (4)二压桩顺序制定原则. (4)三诏安站房压桩顺序. (4)四压桩施工准备. (4)五施工机械的准备工作. (5)六其他准备工作. (5)七施工方法. (6)八压桩质量保证措施. (7)九压桩安全措施. (8)第一章总说明一编制依据1)诏安站房工程桩基设计图纸、勘察资料2)《建筑桩基技术规范》JGJ94-20083)《建筑地基基础工程施工质量验收规范》GB50202-20024)《先张法预应力混凝土管桩基础技术规程》DB33/1016-20045)《混凝土结构工程施工质量验收规范》GB50204-20026)《建筑机械使用安全技术规程》JGJ2001二工期、质量目标1.本工程工期站房目标为20日历天,站台待定。
2.本工程质量目标为符合《工程施工质量验收规范》标准。
三工程概况诏安站房及站台雨棚基础采用高强预应力混凝土管桩承重,桩基设计等级为乙级,桩径为500mm壁厚为125mm桩端要求进入<5-1>全风化花岗岩(详见地质报告)的深度不小于7000mm进入<5-2>砂砾状强风化花岗岩(详见地质报告)的深度不小于1000mm经查阅地质勘察报告,站房位置在桩端持力层以上土质大多为松软土,未见致密、深厚的硬质夹层土,故可以采用静压桩施工工艺进行施工。
并且,静压桩相比其它管桩施工工艺如锤击桩等具有施工速度快、无噪音、无废气污染等优点,本施组采用静压工艺施工桩基工程。
桩基各参数见下表:桩基工程参数表四本工程场地及地质情况分析岩土层特征诏安场内地基岩土体自上而下主要为:第四系冲洪积层(Q al+pl)及坡残积层(Q4dl+el),下伏基岩为燕山早期侵入二长花岗岩(耳丫52(3)a)。
第二章主要工程项目的施工方案一施工程序熟悉施工现场条件及设计要求一编制专项施工方案一安排施工任务计划一 做好施工准备-组织施工机械及人员进场一机械组装及调试一进购及验收预应 力管桩f 桩位放样及复核f 压试验桩f 正式施工f 桩基静载f 土方开挖f 桩基 动测试验一整理资料及桩基验收。
二压桩顺序制定原则本工程压桩顺序应遵循下列原则进行施压:1) 场内桩位距周围建(构)筑物较远时,宜从中间向两端进行或从中间向 四周进行;2) 场内桩位一侧靠近建(构)筑物时,宜从毗邻建(构)筑物的一侧开始 由近及远地进行。
3) 若持力层埋深式桩的入土深度差别较大时,宜先施压长桩后施压短桩。
4) 桩位较为密集时,必须跳打。
三诏安站房压桩顺序1)根据上述制定的压桩顺序原则,结合诏安站房的特点布置压桩顺序如下图诏安站房压桩顺序图2) 先施工站房桩基,接着施工基本站台,再施工二站台。
3) 多桩承台宜先压最中心的那根桩、接着压靠近中心桩的桩、最后压四个角的 桩。
四压桩施工准备1)放控制桩:根据设计院交的控制桩引测到站房现场,经与站前的加密点 复测误差满足要求,利用引测到现场的点测设站房、站台雨棚的控制桩。
2)桩位测设① 采用极坐标法,分区段进行桩位定位。
全站仪架设于其中一个护桩点上,后视另一个护IJ^.桩点,计算出测设目标桩位所需要旋转的角度及与架镜点的距离,而后旋转该角度后,沿全站仪视线方向量出该点距离,即可测设出该目标桩位;其余采取同一方法测设出。
②使用巾6〜8,长20〜30cm的圆钢筋钉设桩位,钢筋顶端绑扎红绳以便施工时找寻桩位。
③区段桩位测设完毕,应拉线、量距,复核每个桩位的准确度。
④轴线桩和桩位测设后,先进行自检,核对无误后报经监理、甲方等质量监督人员和部门检查,并及时办理验收手续。
五施工机械的准备工作1)机械进场本工程诏安站房拟使用一台静压桩机(ZYJ800B型)进行施工,桩机功率为: 150kw/台,桩机施工用电缆200米/台,二氧化碳保护焊机两台及其它配套设施。
2)机械安装、调试机械安装前,认真检查各部件的性能,参照机械说明书等。
机械安装完后先进行调试,性能良好后方可进行施工。
3)对进场的机械设备与特殊工种施工人员报监理审核,经监理审批合格后施工。
六其他准备工作1)认真熟悉地质报告及桩基施工平面、节点大样图等,编制切合实际的施2)组织合格的管桩材料和电焊条等进场,且报请监理、甲方验收。
3)场内自然地面施工条件的准备:为保证桩机正常施工,场内单体区域的自然地面平均高差应控制在0〜0.3m 之间,地面排水畅通,充分保证地基的耐压能力,给桩基施工创造条件。
4)根据监理要求及现场水源、电源,按照现行规范要求进行水电线路的布置,并检查电源额定输出功率是否满足机械的使用要求。
5)施工前应确认地下有否构筑物、管线等,如有应联系相关单位移除。
七施工方法压桩施工主要程序:桩机就位一桩位复核一吊装预应力管桩及调整一正式压桩(2节以上的桩需接桩)—送桩—测贯入度作记录—截桩(当桩头露出地面影响桩机行走时)f检查压桩质量f成桩。
1)桩机就位桩机就位前,必须检查桩位是否被桩机行走而损坏。
桩机就位时,要注意调整机座与机架的水平和垂直,以确保机械的稳定性,并检查液压、制动装置是否正常。
2)桩位复核考虑到压桩过程中,会造成桩身周边的土方发生位移现象,距离桩身越近,位移越明显,故该桩身附近的已测设完成的桩位位置可能已经偏移。
因此,在压桩前应用全站仪再进行一次桩位复核,以消除临近桩位施工对其产生的桩位偏差影响。
3)吊装管桩及调整桩起吊前应认真检查桩身是否完好,起吊时应采取措施,保持平稳,避免桩身直接碰撞,保护桩身质量,桩端应对准放好的桩位点,确保桩位的准确性。
4)压桩压桩前,必须进行管桩垂直度的双向校正,保证其垂直度在0.5H/100 (H 为桩长)以内。
在桩机的正前方和侧面各立一只钢筋架并在其上吊线锤,或架设经纬仪,由专人进行垂直度的校正。
压桩全过程必须有专职记录员做好施工记录。
打桩过程中,若出现下列情况之一应暂停打桩,并及时与设计、监理等相关人员研究处理:a贯入度突变;b桩向身混凝土剥落、破碎;c 桩身突然倾斜、跑位;d 地面明显隆起、临桩上浮或位移过大。
结束压桩的控制原则按压桩终压力值及进入设计要求的持力层双控。
5)接桩若桩长需配两节桩以上,则压桩中需进行焊接接桩。
先将前一节桩压入土中,压至桩顶距离地面1m高时,吊下一节桩,与前一节桩对齐后,调整好下一节桩的垂直度,然后进行焊接操作,焊接时应遵循如下程序:①焊接前用钢丝刷将坡口表面的泥污等清刷干净,露出金属光泽;②焊工持证上岗;③施焊由两个焊工对称进行,焊接应连续饱满,采用C02保护焊。
④上下节桩之间的间隙控制在2 mm以内,间隙超过2mm勺空隙应用铁片全部填实焊牢⑤焊接完成后,先进行自检,自检合格后请监理进行检查,并做好隐蔽签证手续。
⑥焊接后自然冷却大于5 分钟以后,再进行压桩施工。
6)送桩最后一节桩压桩完成,应用专用送桩器将桩压至设计标高。
7)截桩当配桩过长,桩顶高出地面且无法继续压桩时,需将露出地面的桩头截桩,以满足桩机的正常行走,截桩采用截桩器截除,截桩时,应沿桩身切割桩头,务必切断桩身主筋,后用大锤轻轻敲除,严禁采用大锤用力敲打桩身,以免造成桩身损害。
八压桩质量保证措施施工前,认真对各班组及个人进行技术交底,强化工程质量意识。
着重从以下几个方面进行质量控制:1、确保桩位的准确1)桩位放样完成后,先自检符合要求后报监理、甲方代表等共同进行桩位复核。
2)第一节桩吊桩就位时,应认真量好桩的三方向边线,尽可能使桩身中心线与桩位点重合。
3)严格控制好桩的垂直度,尽量减少因垂直度偏差而导致的桩位偏移。
4)对于多桩承台施工时,当相邻桩已施工完,欲施工下一根桩时,应先检查桩位是否被挤偏,应用经纬仪配合拉线进行纠偏。
5)施工中若桩机行走、陷机等造成桩位钢筋偏位,应由施工员立即进行校正。
2、保证桩身垂直度1)在桩机正前方和侧面分别竖起一只钢筋三角架,并吊上线锤,必要时架设经纬仪以检查桩身的垂直度。
2)由施工人员或班组长负责检查垂直度。
3)在沉桩过程中,应随时监控桩身是否发生倾斜。
4)确保桩身垂直度偏差H/200 以内。
3、确保桩身完整性1)材料进场前,应行对管桩、焊条的供应厂进行调研,调查其能否具备产品的供应条件能力。
2)管桩进场时必须具备出厂合格证,且认真检查桩身是否有裂缝、弯曲等缺陷,桩身尺寸是否符合设计要求。
3)在管桩的吊运过程中,严禁剧烈碰撞,应轻吊轻放。
管桩堆放的场地应平整竖实,堆放高度不宜超过2 层,并加设垫木。
4)管桩施压过程中,当桩身进入硬土层后,严禁采用移动桩机等强行回扳的方法纠正垂直度偏差。
5)在压桩过程中,若发现桩身因遇孤石等发生倾斜,应立即停止压桩,避免桩身断裂,请监理或甲方等研究解决措施。
6)压桩施工完成后,应停顿一段时间后进行土方开挖,且必须采用分层开挖,防止土壤的水平推力导致桩身的断裂。
4、确保最后贯入度及终压力值符合要求1)在正式施工桩基之前,应由设计院、甲方、监理、勘察院及质监站等有关部门根据试桩情况确定一个明确的终压标准。
2)压桩过程中,由专人负责压桩记录,最后贯入度应小于试验桩时确定的终孔标准。
九压桩安全措施1)作业前,要向班组进行安全交底,参加施工的工人,要熟悉本工种的安全技术操作规程。
操作中,坚守岗位,严禁酒后操作。
2)电工、焊工、起重机司机及指挥、各种机动车辆司机等特殊工种需经过专门培训,持上岗证后方准独立操作。
3)正确使用个人防护用品和安全防护设施。
进入现场,须戴安全帽,高空作业须正确佩戴安全带、安全帽、安全带应按规定使用,定期检查,不符合要求的严禁使用。
4)施工现场要有交通批示标志,危险地区,要悬挂“危险牌”或“禁止通行” 牌,夜间设红灯示警。
5)施工现场的各种机具设备、材料、构件、设施等要按施工平面图堆放、布置、保证现场整洁。
6)施工现场要设消防设施,备有足够的、有效的灭火器材、排水方便,道路畅通。
宿舍区要设灭火器;焊接、切割等明火作业应在安全地点。
7)不得光脚或穿拖鞋、高跟鞋进入现场;不准在施工时任意抛掷工具、物件;不准在作业时打闹、戏耍。
8)机械设备使用前,应细致检查各种部件和防护装置是否齐全灵敏、可靠,然后进行试车运转。
9)机械使用过程中要注意运转情况,发现零部件损坏或运转不正常时,要立即停机,并报请专业人员修理,在未修好前,不得使用。
10)机械设备必须有带漏电保护器和功率相符的配套器芯软线。
11)所有用电设备必须接地或接零。
