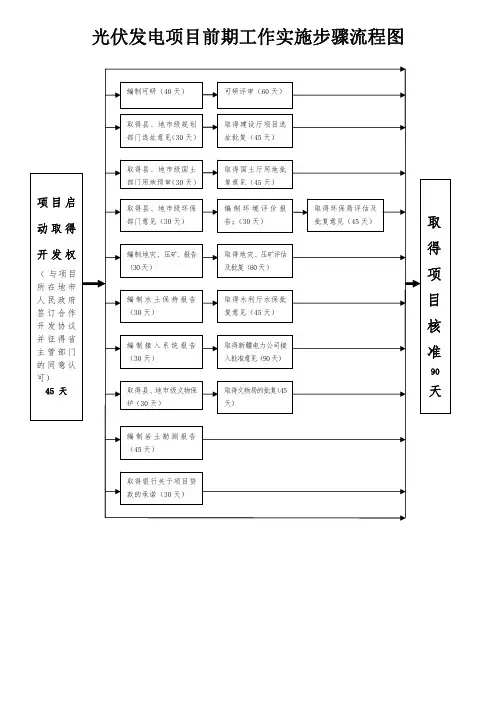

光伏发电项目前期工作主要流程图
- 格式:ppt
- 大小:5.17 MB
- 文档页数:33

光伏项目开发工作流程
序号工作流程内容成果资料
1宏观选址1、厂区情况:场区坐标,面积,土地权属、土地属性、生态红线、林业、压覆矿以及山体走向等。
2、接入情况:可接入变电站情况(电压等级、距离、是否有间隔、可接入容量)
3、预估可装机容量
2注册项目公司
3与当地政府签署项目投资开发协议与土地所有者签署土地租赁协议
地勘测绘成果:地勘报告、建设用地红线图、地形图
4初步设计方案编制地形图、光伏阵列排布方案、5接入方案、电力消纳报告接入报告、消纳报告
6县环保、林业、水利、自然资源局等选址方案
复函
项目方案审查意见函
7项目可研报告编制项目可研报告
8县、市发改项目备案申请同意项目备案批复文件
9可研审查会议
10获取省发改光伏配置计划(备案文件)纳入年度光伏开发计划(备案文件)11省自然资源厅建设用地预审意见土地预审、用地许可、无压覆矿
12林批报批使用林地同意书
13环评报批市环保局批复、环评报告
14安评报告
15水保方案报批水保报告及省厅批复
16电力接入方案报批省电力公司接入方案批复(升压站及外线批复)
17节能评估节能评估报告及省发改批复。
光伏电站前期开发建设流程1.项目规划阶段项目规划阶段是光伏电站前期开发的起点,包括项目可行性研究和技术经济分析。
主要工作内容包括确定项目地点、项目规模、技术选型等,并制定项目建设的总体方案。
(1)项目地点选择项目地点选择是光伏电站建设的重要环节,需要考虑地理环境、光资源、土地条件和电力网络等因素。
(2)项目规模确定项目规模的确定需要综合考虑电力需求、土地资源、投资规模和市场需求等因素。
(3)技术选型技术选型是根据项目规模、地理条件和投资预算等因素,选择合适的光伏电站技术方案,包括光伏电池板的类型、支架系统、逆变器和电池储能系统等。
2.评估阶段评估阶段是对项目进行专业评估,包括环境评估、电力评估和土地评估。
主要工作内容包括项目环境影响评价、电力系统连通性评估和土地条件评估等。
(1)环境评估环境评估是评估项目对环境的影响程度,包括气候、水资源、植被和动植物等方面的评估。
(2)电力评估电力评估是评估项目的电力接入能力和电力供应稳定性,包括电网容量、输电线路和变电站等评估。
(3)土地评估土地评估是评估项目用地的特征和可行性,包括土地面积、土壤质量和地质条件等评估。
3.招投标阶段招投标阶段是光伏电站前期开发的重要环节,包括招标、评标和中标等过程。
主要工作内容包括制定招投标文件、发布招标公告、接收投标文件、组织评标和确定中标单位等。
(1)制定招投标文件招投标文件是明确项目需求和要求的文件,包括项目背景、要求、条件和投标文件的编制要求等。
(2)发布招标公告招标公告是将项目需求和要求公开发布的文件,包括项目背景、要求和投标截止日期等。
(3)接收投标文件接收投标文件是接收投标者提交的文件,包括技术方案、项目管理计划和价格报价等。
(4)组织评标评标是对投标文件进行评估和比较的过程,包括技术评估、商务评估和价格评估等。
(5)确定中标单位确定中标单位是根据评标结果,选定最终中标单位,并签订合同。
4.设计阶段设计阶段是对光伏电站进行详细设计和施工图设计的过程。
/link?url=kyAKVz2NTDWby8FipuF0-DbNTOJSD3JClA9q_ftSir0uiP HORtplIoa5FvSKEJsrVBTDRioNVvEt1elEVXdQm5j0FLCNJQdEWJMdfBnX-5W(并网光伏电站项目建设流程)大型地面电站开发建设流程日期:2015-08-07 [复制链接]责任编辑:linpher 打印收藏评论(0)[订阅到邮箱]导读:前言:根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面小编就梳理一下备案制下如何进行大型光伏电站的开发流程:一、项目前期考察阶段对项目土地(及其周边)资源、电网情况、当地政策等进行摸底考察。
我把现场选址工作划分成三步,如下表所示:下面详细解释一下1、去现场前需要做的准备工作光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本。
因此,去之前一定要把准备工作做好。
首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。
常问的几个问题:1)项目场址的地点,有经纬度最好了。
2)场址面积大概多大,计划做多大规模;(一般业主都有场址的承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积承包剩余年限等信息进行确认。
)3)场址大概是什么地貌,地表附着物情况,有无坟头,是否涉及赔偿;有无军事设施、文物等敏感物。
场址附近是否有可接入的变电站,距离多少,多大电压等级,容量是多少,有无间隔;(一般接入 110KV 变电站的低压侧或者 35KV 高压侧为宜,距离最好不要超过 10 公里否则会增加成本,大部分地区只能接入容量的 30%-50%。
)沟通之后,第一个要准备的,就是了解当地相关的光伏政策。
比如,国家给该省的规模指标是多少?该省对光伏项目有没有单独的补贴政策?诸如此类的政策,尽量多了解一些。

1、图纸资料收集2、开工手续办理3、工程管理人员通讯录4、供应商名录5、设备材料到货计划8、临时建筑9、临水、临电、临气开通10、临时道路,门卫卡设置11、功能厂区设置12、临时给排水设施13、生产区域14、支架基础浇筑15、逆变器建设16、升压站建设17、接地系统安装埋设18、汇流开关设备安装19、电缆沟挖设、敷设电缆20、给排水设施建设21、组件、逆变器安装接线22、升压站、集控室内一、二次设备安装23、升压站、集控室办公生活设施安装24、站内监控安防设备安装25、道路铺设26、水电接通、消防设施安装27、联机测试28、施工图纸和设计计算书修正29、申请工程调试验收30、按初次验收意见返工修正31、验收通过32、出工程图、决算书、工程小结6、本地供应商名录及联系方式7、围墙工程图、材料设备清单、设计计算书施工、安监、临水临电、环境卫生、消防、垃圾处理等许可、工程保险等砂石五金等建材、生活用品、医疗卫生等宿舍、办公室、食堂、警务室、卫生间等堆货仓库区、验货待检区、车辆停放区、混凝土加工区、五金加工区、垃圾处理区等储水池、消防水池、排水渠等光伏系统电站现场工程管理流程简易图交流邮箱:xjdbbk@赞助请支付宝:xjdbbk@。

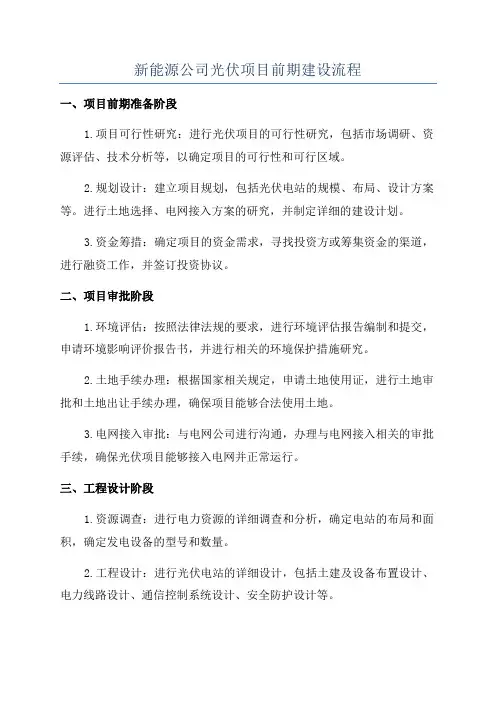

新能源公司光伏项目前期建设流程一、项目前期准备阶段1.项目可行性研究:进行光伏项目的可行性研究,包括市场调研、资源评估、技术分析等,以确定项目的可行性和可行区域。
2.规划设计:建立项目规划,包括光伏电站的规模、布局、设计方案等。
进行土地选择、电网接入方案的研究,并制定详细的建设计划。
3.资金筹措:确定项目的资金需求,寻找投资方或筹集资金的渠道,进行融资工作,并签订投资协议。
二、项目审批阶段1.环境评估:按照法律法规的要求,进行环境评估报告编制和提交,申请环境影响评价报告书,并进行相关的环境保护措施研究。
2.土地手续办理:根据国家相关规定,申请土地使用证,进行土地审批和土地出让手续办理,确保项目能够合法使用土地。
3.电网接入审批:与电网公司进行沟通,办理与电网接入相关的审批手续,确保光伏项目能够接入电网并正常运行。
三、工程设计阶段1.资源调查:进行电力资源的详细调查和分析,确定电站的布局和面积,确定发电设备的型号和数量。
2.工程设计:进行光伏电站的详细设计,包括土建及设备布置设计、电力线路设计、通信控制系统设计、安全防护设计等。
3.设备选型:根据工程设计要求,选择光伏板、逆变器、组串箱等光伏设备,并与供应商签订合同。
四、工程建设阶段1.土建施工:进行土建施工工作,包括场地平整、基础建设、支架安装等,确保光伏电站的基础设施建设安全可靠。
2.光伏设备安装:按照设计要求和供应商提供的安装方案,进行光伏板、逆变器等设备的安装工作。
3.电网接入调试:与电网公司一起进行电网接入测试,确保光伏电站能够与电网正常连接并进行并网发电。
五、工程竣工阶段1.竣工验收:组织相关部门进行光伏电站的竣工验收工作,验证项目是否按照设计和合同要求完成,并取得相应的竣工证书。
2.并网发电:完成电网接入手续后,光伏电站开始发电,并按照供应合同或上网政策进行发电。
3.运营管理:建立光伏电站的运营管理体系,包括人员配置、设备维护、巡检等,确保电站的安全运行和高效发电。

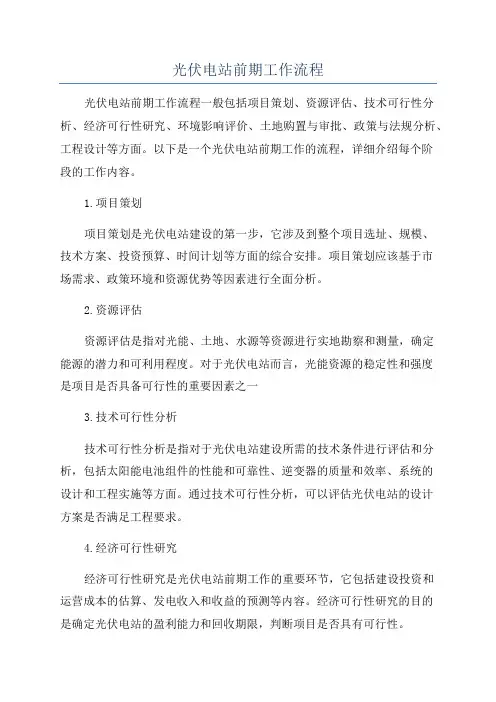

光伏电站前期工作流程光伏电站前期工作流程一般包括项目策划、资源评估、技术可行性分析、经济可行性研究、环境影响评价、土地购置与审批、政策与法规分析、工程设计等方面。
以下是一个光伏电站前期工作的流程,详细介绍每个阶段的工作内容。
1.项目策划项目策划是光伏电站建设的第一步,它涉及到整个项目选址、规模、技术方案、投资预算、时间计划等方面的综合安排。
项目策划应该基于市场需求、政策环境和资源优势等因素进行全面分析。
2.资源评估资源评估是指对光能、土地、水源等资源进行实地勘察和测量,确定能源的潜力和可利用程度。
对于光伏电站而言,光能资源的稳定性和强度是项目是否具备可行性的重要因素之一3.技术可行性分析技术可行性分析是指对于光伏电站建设所需的技术条件进行评估和分析,包括太阳能电池组件的性能和可靠性、逆变器的质量和效率、系统的设计和工程实施等方面。
通过技术可行性分析,可以评估光伏电站的设计方案是否满足工程要求。
4.经济可行性研究经济可行性研究是光伏电站前期工作的重要环节,它包括建设投资和运营成本的估算、发电收入和收益的预测等内容。
经济可行性研究的目的是确定光伏电站的盈利能力和回收期限,判断项目是否具有可行性。
5.环境影响评价环境影响评价是指对光伏电站建设和运营对环境产生的潜在影响进行评估,包括对土地、水资源和生态环境的影响以及对当地居民的生活和健康的影响等。
通过环境影响评价,可以为项目设计提供相关的环境保护和风险控制措施。
6.土地购置与审批土地购置与审批是指根据项目规模确定土地需求,与相关部门进行土地征收谈判,并获得土地使用权。
此外,还需要办理土地审批手续,包括土地规划许可证、建设用地规划许可证等。
7.政策与法规分析政策与法规分析是对当前光伏产业政策和法律法规进行研究和了解,尤其是对光伏电站建设和运营的相关政策法规的了解。
这有助于项目方了解政府的支持政策和建设条件,同时可以评估政策调整的潜在风险。
8.工程设计工程设计是将项目策划和前期各项工作的结果转化为可行的施工设计方案。
光伏项目流程光伏项目指的是利用太阳能转化为电能的项目,其流程包括前期准备、项目备案、项目实施、验收与运营等环节。
【前期准备】1.确定项目目标:明确项目建设的目标和规模,包括光伏电站的装机容量、发电量目标等。
2.选址和资源评估:选择合适的土地或建筑物作为光伏电站的建设地点,对太阳辐射、土壤质量和环境条件进行评估。
3.技术可行性研究:进行光伏技术可行性研究,包括太阳能资源评估、电站设计和系统性能分析等。
4.经济可行性研究:进行项目的经济可行性研究,包括投资回报分析、成本效益评估等。
5.立项与招投标:完成前期准备后,提出项目建议书,进行项目立项程序,然后进行招投标工作,选择施工单位。
【项目备案】1.填写备案表:按照国家和地方政府的要求,填写光伏项目备案申请表,包括项目的基本信息、技术参数、投资规模和发电量预测等。
2.提交备案材料:将填写完整的备案申请表及相关材料提交给相关监管部门,在规定的时间内进行备案申请。
4.备案核准:监管部门根据审核结果,决定是否核准项目备案。
若备案核准,则颁发备案证明文件。
【项目实施】1.工程设计:开始进行光伏电站工程设计,包括选址勘测、土地平整、土建施工、光伏组件安装等。
2.电站建设:根据工程设计图纸,启动光伏电站的建设工作,进行土建施工、设备采购和安装等。
3.并网接入:将光伏电站的发电系统与电网连接,完成并网接入手续。
4.调试与运行:完成光伏电站的各项设备调试,确保电站能够正常运行,并开始发电。
5.运维管理:对光伏电站进行日常监测、维护和管理,包括清洁、故障排除、性能优化等。
【验收与运营】1.项目竣工验收:当光伏电站建设完工后,由相关部门组织竣工验收。
验收内容包括工程质量、技术性能和合规性等方面的检查。
2.竣工验收合格后,办理并网手续,开始向电网输出电能,开展商业运营。
3.日常运营管理:光伏电站的日常运营包括发电数据监测、设备维护保养、安全管理等。
4.发电收益分配:光伏项目的发电收益根据合同和政策约定进行分配,包括电网收购电价、国家政策补贴等。
一文详解,光伏电站从准备到建成全流程!顺序很重要!第一篇:一文详解,光伏电站从准备到建成全流程!顺序很重要!一文详解,光伏电站从准备到建成全流程!顺序很重要!近年来,我国光伏电站建设驶入快车道,每年几乎以翻倍的速度增长,截至“十二五”末,我国累计光伏装机量已经超过德国,跃居世界第一。
这是我国在新能源领域继风电装机跃居全球第一之后的又一次飞跃。
那么建设光伏电站要先做哪些准备?本文中小编为大家梳理了光伏电站从准备到建成的相关流程,帮助企业更好地进行电站项目的开发。
一、项目前期考察对项目地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等。
二、项目建设前期资料及批复文件第一阶段:可研阶段1、委托有有资质的单位做大型光伏并网电站项目进行可行性研究分析、项目备案申请报告;2、进入所在省份(市)的备案名单。
第二阶段:获得省级/市级相关部门的批复文件第三阶段:获得开工许可1、办理建设项目银行资金证明(不少于项目总投资的20%);2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);3、委托具有资质的单位做项目设计;4、获得项目建设地建设局开工许可。
三、项目施工图设计1、现场测绘、地勘、勘界、提资设计要求;2、接入系统报告编制并上会评审;3、出施工总图蓝图;4、各专业进行图纸绘制(结构、土建、电气等);5、出各产品技术规范书(做为设备采购招标依据);6、和各厂家签订技术协议;7、现场技术交底、图纸会审;8、线路初设评审上会出电网意见。
四、项目实施建设1、物资招标采购2、发电区建设工作:基础浇筑、组件安装、支架安装、汇流箱安装、逆变室箱变基础建设,箱变、逆变器、直流柜、通讯柜设备安装调试试验,电气连接及电缆敷设(组件之间、组件与汇流箱、汇流箱与直流柜、直流柜与逆变器、逆变器与箱变之间)、全场接地制作焊接、发电区道路建设。
光伏电站从前期准备到并网投产全流程简述李行宇一、项目前期尽职项目前期尽职,根据开发方式不同有以下三种方式:1、独立开发:对拟建项目的地形及屋顶资源、周边环境条件(交通、物资采购、市场的劳动力、道路、水电)、电网结构及年负荷量、消耗负荷能力、接入系统的电压等级、接入间隔核实、送出线路长度廊道的条件、和当地电网公司的政策等进行尽职调研。
2、合作开发:项目公司未设立或项目公司完成工商域名但注册资金为“零”。
除上述尽职内容外,需对项目的前期工作进展情况进行尽职。
3、项目并购:项目公司已经设立、注册资金已经到位。
除上述两项内容外,需对项目公司进行法律、财务尽职和资产审计评估。
二、前期资料及批复文件第一阶段:投资立项1、与地方政府签署合作开发协议;2、自行或委托有资质的单位编制拟建项目建议书;3、根据项目建议书编制拟建项目实施方案;4、经济技术研究所组织专家对拟建项目进行审查和评判;5、获得集团公司立项(备案)批复。
第二阶段:可研阶段1、委托有资质的单位对拟建项目进行可行性研究分析;2、组织可研审查及修编,获取集团公司投资概算批复意见;3、设立或重组项目公司;4、递交项目备案申请报告;5、进入所在省份(市)的备案名单。
第三阶段:获得省级/市级相关部门的支持性批复文件。
第四阶段:开展施工准备。
1、获得集团公司拟建项目核准批复;1、组织进行拟建项目的设计招标,开展项目的设计工作;2、组织进行拟建项目的监理招标,确定监理单位;3、组织进行光伏组件、逆变器等主要设备的招标,确定设备供应商及主设备基本技术参数;4、设计单位出具拟建项目工程量清单,组织进行施工队伍招标,确定施工单位;5、办理建设项目征租地手续,开展“四通一平”工作。
第五阶段:获得开工许可1、获得集团公司开工批复;2、办理建设项目与银行的贷款意向书或贷款协议(不高于项目总投资的80%);3、获得项目建设地建设局开工许可。
三、项目施工图设计1、现场测绘、地勘、勘界、提资设计要求;2、接入系统报告编制并上会评审;3、设计单位出具施工总图蓝图;4、各专业进行图纸绘制(结构、土建、电气等);5、出具各产品技术规范书(做为设备采购招标依据);6、和各厂家签订技术协议;7、现场技术交底、图纸会审;8、送出线路初设评审上会出具电网意见。
