张力架线施工导则
- 格式:doc
- 大小:509.50 KB
- 文档页数:71
超高压架空输电线路张力架线施工工艺导则超高压架空输电线路是通过金属导线构成电路,经过铁塔桥架等支撑结构将电力传输到远距离的地方。
张力架线是其中重要的工艺环节,决定了导线的使用寿命和电力传输效率,因此需要严格按照施工工艺规范进行施工。
本文将对超高压架空输电线路张力架线施工工艺进行详细介绍和说明。
一、设备和材料准备1. 张力机张力机是进行架线工作中必不可少的设备。
超高压输电线路常用的张力机有气动和液压两种。
在使用中要注意,气动张力机要求标准空气压力,且不能使用润滑油;液压张力机要选择适当的液压油,并注意防止漏油。
2. 吊车吊车是将张力机、通风预防设备和防护器材等工艺设备吊装到铁塔上的必备工器具。
应该检查吊车的动力装置和缓冲装置是否正常,有无漏油、脱落等现象。
3. 架线设备主要包括光滑滑车、导线夹、套管等。
在使用前要仔细检查它们的表面有没有明显裂纹、毛刺、碰伤等现象,以保证使用的安全性。
4. 铁塔铁塔是张力架线施工的主要施工地点,应当检查铁塔是否符合要求,包括结构是否完整、表面是否平整、焊接质量等。
5. 钢绳钢绳用于牵引导线,最好选用质量好的钢绳,并定期进行检测。
二、工艺流程1. 预备工作铁塔、吊车、设备和材料准备齐全后,需要对工作现场进行处理。
首先要清理作业现场,清除可能影响工作的杂物等;检查预处理好的导线是否符合规范要求;以及检查吊车和张力机等工具的完好性和正常性。
2. 架线定位架线定位是在铁塔上确定导线的位置,并做出标记的过程。
主要步骤包括搭设索道、悬挂参考线、进行引线以及在各位置上进行标记。
3. 张力预调节预调节是用于调节张力的控制过程,必须依据要求对约束力进行预测,实现从预计张力到实际张力等精确控制。
4. 张力工期张力架线的关键步骤,需要注意的细节有:定位导线,选择合适的张力机型号和规格;正确安装引线、导线、绷线和支持设备等各部位;合理选择张力机的推力与拉力,避免导线翘曲等意外。
5. 收线张力架线完成后,需进行收线。
18XXX线路工程张力架线施工方案全解一、施工前准备工作1.1熟悉工程设计方案和技术要求,组织施工人员进行技术交底,确保施工人员熟悉工程施工方案及相关规范要求。
1.2准备施工所需的材料、设备和工具,并进行必要的检查和试验,确保施工材料和设备的质量满足施工要求。
1.3对施工现场进行勘测,并做好施工现场的平整处理,确保施工现场的安全和施工需要。
1.4组织培训,对施工人员进行安全技能培训和张力架线施工操作培训,提高施工人员的安全意识和施工质量。
二、张力架线施工准备工作2.1按照设计要求,设置抬杆点,并做好抬杆点的土地处理,确保吊杆安全可靠。
2.2根据设计要求,确定张力架的线路走向,并进行线路参数的计算和规划。
2.3设置张力架的各个支撑点,并根据设计要求,确定各支撑点的高度和间距,确保张力架的稳定性和安全性。
2.4按照规定,进行张力架的基础施工,包括挖坑、铺设基础石条和浇筑混凝土等工作。
2.5进行张力架的立杆和架设工作,确定张力架的高度和位置,并进行固定和加固。
2.6进行张力架线路的吊装工作,确保线路的水平和垂直度,并进行必要的调整和校正工作。
三、张力架线施工方案3.1张力架线杆的安装3.1.1确定线杆的位置和高度,并按照设计要求进行挖坑和铺基础工作。
3.1.2将线杆按照设计要求竖直插入基础孔中,并进行必要的调整和校正。
3.1.3在基础孔周围填充和夯实混凝土,确保线杆的稳定性和安全性。
3.2张力架线路的架设3.2.1根据设计要求,确定张力架的高度和间距,并进行布线和计量工作。
3.2.2使用专业工具和设备进行线路的架设,确保线路的张力和位置符合要求。
3.2.3在张力架的支撑点设置绞盘,用于调整线路的张力,确保线路的稳定和安全。
3.3张力架线路的连接与接地3.3.1对线杆和张力架之间进行必要的连接和固定。
3.3.2对线杆和地线进行接地处理,确保线路的安全和可靠。
3.4张力架线路的绝缘处理3.4.1对线路进行绝缘处理,使用绝缘绳或绝缘挂线,确保线路的安全和绝缘性能。
Q/GDW ×××-2008IICSF 国 家 电 网 公 司 企 业 标 准 Q /GDW ×××—2008±800kV 架空输电线路张力架线施工工艺导则Construction technology guide for tension stringingof ±800kV overhead transmission line(送审稿)2008-××-××发布 2008-××-××实施中华人民共和国国家电网公司 发布Q/GDWQ/GDW ×××-2008目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 一般规定 (1)4 施工准备 (2)5 张力放线 (13)6 紧线 (27)7 附件安装 (32)8 施工质量及安全措施 (36)IQ/GDW ×××-2006II 前言《±800kV架空输电线路张力架线施工工艺导则》是由国网直流工程建设有限公司负责组织有关单位编制的国家电网公司企业技术标准。
本标准是参照SDJJS 2-1987 《超高压架空输电线路张力架线施工工艺导则》(试行)及DL/T5343—2006《750kV架空送电线路张力架线施工工艺导则》,结合我国架空输电线路施工技术和施工经验编写的。
本标准包括如下内容:——张力架线施工机具及跨越施工准备;——张力放线施工区段及牵引场、张力场布置;——导引绳、牵引绳及地线的展放;——张力放线主要施工计算;——张力放线施工操作;——紧线工艺、弧垂观测与调整;——附件安装;——施工质量及安全措施。
本标准由国家电网公司提出并归口。
本标准负责起草单位:国网直流工程建设有限公司。
本标准参加起草单位:东北电业管理局东电送变电工程公司、北京送变电公司、山东送变电工程公司。
架线作业指导书(张力)架线作业指导书(张力)一、前言架线是电力工程建设不可或缺的一环,在架线过程中,最重要的就是张力控制。
张力直接影响架线的安全性、稳定性和使用寿命。
因此,合理控制张力是架线作业的关键步骤之一。
本指导书主要介绍架设过程中张力的控制及注意事项,以及在实际架线作业中需要注意的重要事项。
二、架线作业时的张力控制1. 设计张力在架线设计阶段,需要根据物料材料、工作环境、载荷等因素,确定适当的张力和预制张力。
其中,设计张力是指架线在标准工作环境下的工作状态下所需的张力值;而预制张力是指对于电力线在正常使用期间在环境、温度、载荷等情况下的疲劳性,折减设计张力的一部分。
2. 张力控制原则2.1 合理控制张力在架设过程中,需要确保张力的控制在设计张力范围内,同时不能过高也不能过低。
张力过低会导致线路弯曲变形、挂垂或地垂,使架设高度降低,温度升高,导致线路爬升和接地。
而张力过高会导致力学承载负荷增加,对支架和电线杆构成危害,造成电线段和支架和杆件的损坏,甚至酿成严重的事故。
2.2 同时控制张力在架设过程中,同属于同一支架的线路要同时安装,并在不同的轮子保留适当的张力,这样可以保证支架不会发生竖向变形,同时保证线路上的张力应该相同。
2.3 根据架线高度选择张力值一般来说,架线高度越高,张线越大。
但是,需要注意的是,张力过大会增加线路负荷,同时也会增加线钳的负载,使得压接连接不紧。
因此,根据支架的高度、线杆的距离、线径和绝缘子的质量,选择适当的张力值。
三、架线时使用要注意的事项1. 选用合适的直径和强度的导线,确保导线的强度不小于试验张力。
2. 根据护线管直径选择适当的绝缘子,保障绝缘性能良好。
3. 安装导线时,保证加装导线张力计,控制张力范围含括预测范围,在控制范围内取得最小的里阻损失。
若在允许的误差范围内无法控制,可以增加计算精度或调整吊轮的位置。
4. 同步安装电力线时,考虑环境温度的变化,适当调整线路张力。
国家电网公司企业标准Q/GDW 124—2005750kV架空送电线路LGJK-300/50扩径导线架线施工工艺导则2005-07-12发布2005-10-12 实施中华人民共和国国家电网公司发布目次前言 (ⅱ)1 范围 (1)2 应用标准 (1)3 总则 (1)4 施工机具 (2)5 张力放线 (3)6 紧线 (3)7 扩径导线压接 (3)11 范围本《导则》适用于西北电网750kV架空送电线路LGJK-300/50型扩径导线的张力架线施工。
2 应用标准和技术条件下列标准所包含的条文,通过在本规范中引用而构成本规范的条文。
本规范出版时所示版本均为有效。
所有标准都会被修订,使用本规范的各方应探讨使用下列标准最新版本的可能性。
Q/GDW115-2004 750kV架空送电线路施工及验收规范Q/GDW113-2004 750kV架空送电线路张力架线施工工艺导则SDJ 226-1987 架空输电线路导线及避雷线液压施工工艺规程GB/T 1179-1999 圆线同心绞架空导线DL/T 685-1999 放线滑轮基本要求检验规定及测试方法DL/T XXX-XXX 输电线路施工机具设计、试验基本要求西北电网有限公司编制的LGJK-300/50扩径导线技术条件3 总则本导则只规定了LGJK-300/50型扩径导线与LGJ-400/50型普通导线在张力架线施工中不同的特殊要求, LGJK-300/50型扩径导线的架线施工应首先满足这些特殊要求,其他的仍按《750kV 架空送电线路张力架线施工工艺导则》规定进行施工。
4 施工机具LGJK-300/50型扩径导线的张力架线施工机具除对放线滑车和卡线器有特殊要求外,其他与普通导线的张力架线施工机具相同。
4.1放线滑车应满足以下要求:1 轮槽底径和槽形符合DL/T685-1999《放线滑轮基本要求、检验规定、及测试方法》;2 轮槽接触导线部分应挂胶;3 放线滑轮应与走板相配合,保证走板的通过性;4 轮槽的宽度能顺利通过压接管保护钢套及各种联结器。
一、工程概况本工程为某电力输电线路架设项目,线路全长XX公里,电压等级为XXkV。
根据GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》的要求,本工程导线展放应采用张力放线。
二、施工准备1. 人员准备:组织专业施工队伍,包括施工队长、施工员、测量员、放线工、安全员等。
2. 材料准备:导线、地线、金具、紧线设备、放线滑车、牵引设备、张力设备等。
3. 工具准备:经纬仪、水准仪、全站仪、钢尺、线锤、测绳等。
4. 施工场地准备:选择合适的牵张场地,确保场地平整、开阔,便于施工。
三、施工流程1. 施工前准备:熟悉图纸,了解线路走向、杆塔位置、导线规格、金具选用等。
2. 牵张场地选择:根据线路长度、地形地貌、交通条件等因素,选择合适的牵张场地。
3. 放线滑车悬挂:将放线滑车安装在牵张场地的两端,确保滑车稳固可靠。
4. 牵张场布置:根据牵张场地情况,合理布置牵张场,包括牵张机、导线架、地线架等。
5. 导引绳展放:利用导引绳将导线、地线引至牵张场,确保导线、地线平稳过渡。
6. 导线展放:采用张力放线方法,将导线、地线从一端牵引至另一端,保持导线、地线一定的张力。
7. 导线锚线:在放线过程中,将导线、地线锚固在沿线杆塔上,确保导线、地线稳定。
8. 紧线:根据设计要求,调整导线、地线的张力,确保导线、地线满足运行要求。
9. 验收:对放线质量进行检查,包括导线、地线间距、张力、杆塔位置等。
四、施工质量控制1. 导线、地线展放质量:确保导线、地线间距符合设计要求,无交叉、搭接现象。
2. 张力控制:根据设计要求,调整导线、地线的张力,确保导线、地线满足运行要求。
3. 杆塔位置:确保杆塔位置准确,符合设计要求。
4. 验收:对放线质量进行检查,确保符合GB 50233-2014《110kV~750kV架空输电线路施工及验收规范》的要求。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。

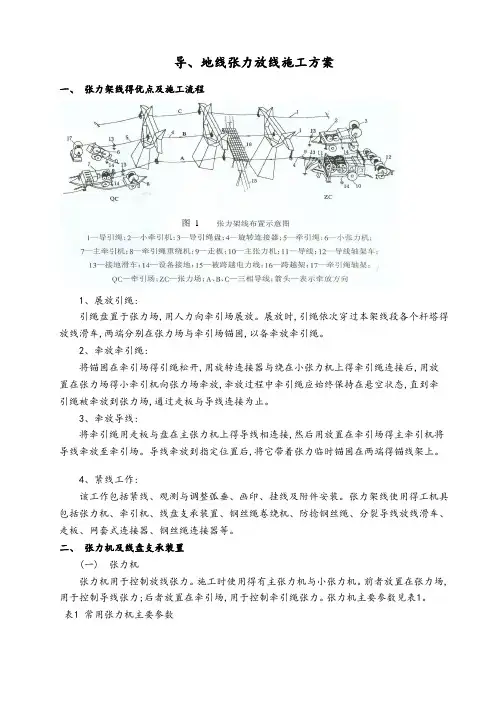

导、地线张力放线施工方案一、张力架线得优点及施工流程图 11、展放引绳:引绳盘置于张力场,用人力向牵引场展放。
展放时,引绳依次穿过本架线段各个杆塔得放线滑车,两端分别在张力场与牵引场锚固,以备牵放牵引绳。
2、牵放牵引绳:将锚固在牵引场得引绳松开,用旋转连接器与绕在小张力机上得牵引绳连接后,用放置在张力场得小牵引机向张力场牵放,牵放过程中牵引绳应始终保持在悬空状态,直到牵引绳被牵放到张力场,通过走板与导线连接为止。
3、牵放导线:将牵引绳用走板与盘在主张力机上得导线相连接,然后用放置在牵引场得主牵引机将导线牵放至牵引场。
导线牵放到指定位置后,将它带着张力临时锚固在两端得锚线架上。
4、紧线工作:该工作包括紧线、观测与调整弧垂、画印、挂线及附件安装。
张力架线使用得工机具包括张力机、牵引机、线盘支承装置、钢丝绳卷绕机、防捻钢丝绳、分裂导线放线滑车、走板、网套式连接器、钢丝绳连接器等。
二、张力机及线盘支承装置(一) 张力机张力机用于控制放线张力。
施工时使用得有主张力机与小张力机。
前者放置在张力场,用于控制导线张力;后者放置在牵引场,用于控制牵引绳张力。
张力机主要参数见表1。
表1 常用张力机主要参数放线时线盘支承装置置于张力机后面,将架空线(指导线或牵引绳)盘支离地面,使架空线能通过张力机进行展放。
线盘支承装置分为线盘轴架与线盘拖车两种,前者所占场地较小,后者转运方便。
三、牵引机及钢丝绳重绕机(一)牵引机牵引机除主要用于张力架线中得牵引作业外,还能用于完成绞磨得牵引作业,如抽余线、紧线等。
施工中使用得牵引机有主牵引机、小牵引机。
前者放置在牵引场,后者放置在张力场。
主牵引机主要参数见表2。
表2 主牵引机主要参数钢丝绳卷绕机用于将牵引机牵来得钢丝绳卷绕在钢丝绳盘上,就是配合牵引机工作得一种容绳式卷扬机械。
钢丝绳卷绕机分安装在牵引机尾部得尾部钢丝绳卷绕机与单独得钢丝绳卷绕机两种。
后者又有拖车式与轴架式两种。
四、防捻钢丝绳张力架线使用得导引绳与牵引绳,都采用防捻钢丝绳。
水利电力部基本建设司超高压架空输电线路张力架线施工工艺导则SDJJS 2—87(试行)编制单位:中国电机工程协会输变电专业委员会线路施工技术分会批准单位:水利电力部基本建设司执行日期:1987年11月关于试行《超高压架空输电线路张力架线施工工艺导则》的通知(87)基送字第163号各电业管理局、省水电局(电力局)、西北、上海建设局、超高压输变电建设公司、省(市)送变电工程公司:我国在超高压架空输电线路张力架线施工方面已取得了较丰富的经验,为及时总结、整理这些经验以便更好地指导今后的张力架线施工,中国电机协会输变电专业委员会线路施工技术分会组织制订了《超高压架空输电线路张力架线施工工艺导则》,并经过专业会议审查通过。
现经中国电机协会推荐,由我司颁发试行。
本导则由水利电力部电力建设研究所负责管理,各单位在试行中发现的问题及改进意见,请函告北京良乡水利电力部电力建设研究所。
1987年11月11日目录第一章总则----------------------------------------------------------------------------------第二章施工准备-----------------------------------------------------------------------------第一节机具准备---------------------------------------------------------------------------第二节跨越施工准备---------------------------------------------------------------------第三节放线滑车准备---------------------------------------------------------------------第三章张力架线--------------------------------------------------------------------------- 第一节施工段及张、牵场---------------------------------------------------------------------------- 第二节导引绳、牵引绳和地线展放---------------------------------------------------------------- 第三节张力放线主要施工计算---------------------------------------------------------------------- 第四节张力放线施工操作--------------------------------------------------------------------------- 第五节放线质量和施工安全-------------------------------------------------------------------------第一章总则第1.0.1条在高压架空输电线路架线工程中,用张力放线方法展放导线,以及用与张力放线相配合的工艺方法进行紧线、挂线、附件安装等各项作业的整套架线施工方法,叫做张力架线。
张力加架线的基本特征如下:一、导线在架线施工全过程中处于架空状态;二、以施工段为架线施工的单元工程,放线、紧线等作业在施工段进行;三、施工段不受设计耐张段限制,可以直线塔作施工段起止塔,在耐张塔上直驼放线;四、在直线塔上紧线并作直线塔锚线,凡直通放线的耐张塔也直通紧线;五、在直通紧线的耐张塔上作平衡挂线或半平衡挂线;六、同相子导线要求同时展放、同时收紧。
在充分体现上述特征的前提下,可根据工程具体条件选择张力架线的工艺流程、施工机械、施工组织及操作方法等。
第1.0.2条利用牵引机、张力机等施工机械展放导线,使导线在展放过程中离开地面和障碍物而呈架空状态的放线方法叫做张力放线。
张力放线的基本程序为:一、展放导引绳:将导引绳分段展放,逐基穿过放线滑车,并与邻段相连。
二、牵放牵引绳:用小牵引机收卷导引绳,逐渐将施工段的导引绳更换为牵引绳。
三、牵放导线:用主牵引机收卷牵引绳,逐步将施工段的牵引绳更换为导线。
以一根牵引绳同时牵放四根子导线,称为一牵四放线。
同理,有一牵一、一牵二、一牵三等放线方式。
第1.0.3条张力架线具有下列优点:一、避免导线与地面摩擦致伤,减轻运行中的电晕损失及对无线电系统的干扰;二、施工作业高度机械化,速度快,工效高;三、用于跨越江河、公路、铁路、经济作物区,山区、泥沼、河网地带等复杂地形条件,更能取得良好经济效益;四、能减少青苗损失。
第1.0.4条为保证超高压输电线路建成后的运行质量,在张力架线全过程中必须对导线采取严格的保证措施:采用不磨伤导线的材料制作放线滑车的轮槽;正确悬挂放线滑车以改善导线在滑车中的通过性;选用材料和外形均有利于保护导线的机具;选择合适的放线张力,即保证导线架空,又符合导线防振要求;加强每一操作环节中的导线保护等。
第1.0.5条施工组织和管理在张力架线中睚有重要地位。
只有合理组织和充分准备,才能使各工序紧密配合;只有加强机具保养和维修才能发挥机具效率;只有岗位责任明确、通讯灵敏可*才能顺利进行施工和施工准备。
第1.0.6条预防电害是张力架线安全施工的突出问题之一。
电害来自于雷电、邻近高电压线路的静电感应、邻近强电流线路的电磁感应以及与带电体发生事故性接触。
必须对施工全过程采取防止电害措施,设置消除电害的接地系统,认真作好接地,随时加以检查。
*近电力线路或平行电力线路进行张力架线,应作电感应计算。
感应电压超过安全电压或感应电流超过保安电流时,应视为带电作业。
必须按合理程序装设和拆除临时接地,使架空的线路在施工期间始终保持接地,新工序接地未装设,原工序接地不得拆除;必须按《电力建设安全工作规程架空输电线路篇SPJ65-82》(1982年,水利电力部颁以下简称《安全规程》)规定的操作程序装设临时接地线。
第1.0.7条采用张力架线方法施工的输电线路,应具备下列施工条件:一、线路上每5~8km能选择一处牵、张场场地,牵引机和张力机能运达场,两侧杆塔允许作直线锚线;二、耐张塔允许不打临时拉线作带张力半平衡挂线。
带张力半平衡挂线时,横担随的不平衡张力为相张力的1/2;三、耐张段长度小于1500m时,为满足按过牵引200mm验算耐张塔,耐张金具组合串中应具有调整范围较大的调长金具;四、直线塔应设附件安装施工孔,耐张塔应设锚线孔、临时拉线孔和放线滑车悬挂孔等施工孔,孔径与施工工具相配合,承载能力满足施工荷载要求;五、用于张力架线的导线,不得在一个线轴上包装两条导线,一根导线中不得有钢芯断头,且定长标准要符合国标要求。
第1.0.8条本导则不包括下述特殊张力架线施工的有关容:一、特大跨越张力架线施工;二、带电跨越张力架线施工;三、采用过渡方法的张力架线施工;四、采用环形牵放方式的张力架线施工;五、考虑架线期间塑蠕变形校正的张力架线施工。
第二章施工准备第一节机具准备第2.1.1条在牵放导线过程中起牵引作用的机械叫主牵引机。
主牵引机应具有健全的工作机构、控制机构和保安机构,能在使用地区自然环境下连续工作。
变速机构以无级变速为优。
主卷扬机构工作应平稳。
主牵引机的额定牵引力可按下式选用:式中 P--主牵引机的额定牵引力,N;m--同时牵放子导线的根数;Kp--选择主牵引机额定牵引力的系数,可取Kp=0.25~0.33;Tp--被牵放导线的保证计算拉断力,N。
第2.1.2条与主牵引机配套,将牵引绳回盘至钢绳卷筒上的机械或机构叫钢绳卷车,钢绳卷车应符合如下要求:一、驱动能源来自主牵引机,并由主牵引机司机集中操作和控制;二、输送动力油源的高压软管接头采用密封良好的快速按头;三、能与主牵引机同步运转,保证牵引绳不在主牵引机卷扬机构上打滑或松脱(掉套),即保持牵引绳尾部张力满足:式中 Pw--牵引绳尾部张力,N。
四、具有良好的排绳机构,能使牵引绳整齐地排列在钢绳卷筒上;五、具有平滑可调且允许连续工作的制动装置,在展放牵引绳时能有效控制钢绳轴的惯性。
第2.1.3条在牵放导线过程中对导线施加放线张力的施工机械叫主张力机。
主张力机应具有健全的工作机构和控制机构,能连续平衡地调整放线张力;能与主牵引机同步运转;能在使用地区自然环境下连续工作;放线张力一经调定后能基本保持恒定不变;能分别控制同时牵放的各子导线的放线张力,或用其它方法补偿各子导线在牵放过程中可能出现的张力差;导线轮和导线导向滚轮均不损伤导线。
主张力机单根导线额定制动张力可按下式选用:式中 T--主张力机单导线额定制动张力,N;KT--选择主张力机单导线额定制动张力的系数,可取KT=0.17~0.20。
第2.1.4条架设导线线轴并为张力机提供导线尾部张力的机具叫线轴车或线轴架。
线轴车或线轴架均应具有可调制动装置,使制动张力即导线尾部张力保持满足式中 Tw--导线的尾部张力,N。
尾部张力不宜过大,以免导线在线轴上产生过大的层间挤压及在展放过程中产生剧烈振动;亦不宜过小,以免导线在主张力机导线轮上滑动及在线轴上松套。
第2.1.5条在牵放牵引绳过程中起牵引作用的机械叫小牵引机。
小牵引机一般随带可升降的导引绳回盘机构。
起控制放绳张力作用的机械叫小张力机。
当钢绳卷车能起控制放绳张力作用时,也可不使用小张力机。
小牵引机的额定牵引力可按下式选择:式中 p--小牵引机的额定牵引力,N;Qp--牵引绳的综合破断力,N。
小张力机的额定制动张力可按下式选择:式中 t--小张力机的额定制动张力,N。
地线需要张力放线时,一般以小牵引机、小张力机作地线张力放线机械(但应验算地线直径与小张力机张力轮的直径比),以导引绳作地线牵引绳。
符合本条两公式要求的小牵引机、小张力机一般均能满足地线张力放线需要。
第2.1.6条导引绳、牵引绳均应使用受拉后扭矩较小、不易产生金钩且通过工艺性试验、确认可以使用的少扭结构钢丝绳。
导引绳、牵引绳受拉后的扭矩方向宜与被牵放体的扭矩方向一致。
可按下式选择牵引绳规格:可按下式选择导引绳规格:式中 Pp--导引绳综合破断力,N。
第2.1.7条张力架线其它特种受力工器具,如连接网套、牵引板、平衡锤、不旋转联结器、旋转联结器、卡线器、链式葫芦等,均按出厂允许承载能力选用,并注意与导线规格和主要机具相匹配。
