徐圩新区公共租赁住房二期深基坑土方开挖与支护工程监理细则(按省厅标准化格式编制)

  • 格式:docx
  • 大小:24.90 KB
  • 文档页数:10

B13 徐圩新区公共租赁住房二期工程
监理实施细则
(深基坑支护及土方开挖工程)
内容提要:
深基坑支护工程概况
本工程特点、难点
监理工作依据
监理组织机构
监理工作流程
监理工作控制要点及目标值
监理工作方法及措施
工程监理机构(章):
专业监理工程师:
总监理工程师:
日期:
江苏省住房和城乡建设厅监制
—1 —
连云港市徐圩新区公共租赁住房二期
深基坑支护及土方开挖工程
监理实施细则
一、深基坑支护工程概况

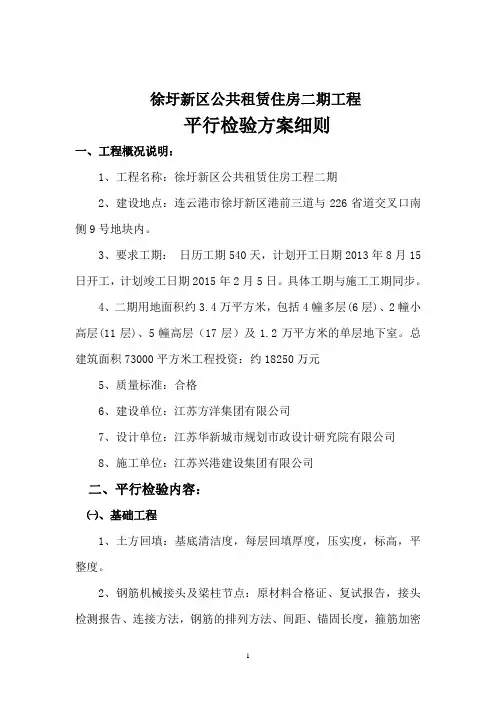

连云港徐圩新区公共租赁住房二期工程建设地点:连云港市徐圩新区港前三道与226省道交叉口。

总建筑面积约73000平方米,结构形式为框架结构,地下室为框架剪力墙结构,含11栋住宅及1.2万平方米的地下室(非人防地下室),其中12#、13#、14#、15#四栋6F;17#、19#两栋11F、16#、18#、20#、21#、22#五栋17F。

本工程18#、20#房地下车库。

地下车库长204.5米,宽134.8米,±0.000相对于高程4.350M,地下室底板顶面相对标高为-5.050M,场地的自然地面标高约为-0.70M。

本工程为桩基础,工程桩共计888根。

桩顶设计标高在-5.55M和-6.45M。

土方开挖时要注意桩顶标高,以防挖土过程中破坏或扰动工程桩。

1.1 深基坑支护工程的重要性。

经过计算,基坑的开挖深度最深在-5.95M,且还不包括电梯井和集水井。

其中
大面积开挖深度在4.8M。

本工程地质条件较差,开挖深度属于淤泥层,且为
海淤,游动性较大。

1.2 本工程及深基坑支护工程概况及参数:
开挖深区的基层涂层多处于淤泥层,场区普遍分布,厚度:13.70~14.76M,平均14.76M;层底标高:-15.75~-13.52M,平均-14.52M;层底埋深:16.60-19.20M,平均17.66M
参数信息:
考虑地下水位的影响:1、基坑外侧水位到坑顶的距离1.910米;2、基坑内侧水位到
—2 —
坑顶的距离6米。

放坡参数:
荷载参数:
二、本工程深基坑支护工程的特点、难点
2.1本工程深基坑支护工程设计、施工特点、难点:
本工程基坑范围内海淤密集,且集水坑较多,基础梁较多,标高变化多,土方开挖除了控制好几本的标高,更需仔细控制高差板块之间的放坡过度及节点处理。

自然地面2.3米采用1:2.5的放坡系数放坡,基坑放坡系数为1:6放坡系数放坡,坑中坑的位置采用1:3的放坡系数。

本工程基坑四周均采用在斜面喷射90厚c20细石混凝土,内挂4@200双向钢筋网片的护坡方式,随挖随喷射混凝土护坡,并且做成6米*6米的网格,网格之间用沥青填缝。

为保护工程桩的桩位和基坑的稳定,在基坑开挖边线外侧20M的范围内,不允许有任何荷载。

2.2本工程深基坑支护工程监理质量控制的重点:
严格按自然地面2.3米采用1:2.5的放坡系数放坡,基坑放坡系数为1:6放坡系数放坡,坑中坑的位置采用1:3的放坡系数。

开挖过程中,根据实际开挖情况,可适当调整放坡系数,实行动态管理。

做好坡顶散水及排水沟,以拦截地表水,保护面层内的土地不受水的浸润,以保证边坡及护层的稳定。

雨期前,将基础垫层浇筑完成,施工材料尽量防止撞击护
—3 —
坡表面,不得在护坡面放置混凝土、砂浆、砂石、模板等材料。

随时注意观察基坑边坡稳定情况,发现异常立即停止施工,组织人员抢险,避免出现边坡塌方。

基坑一旦形成,立即进行对基坑的稳定检测,根据检测数据及时对基坑土方开挖方案进行调整,必要时采取应急措施,保证基坑的安全以及周围建筑物、管线的安全。

三、深基坑支护工程监理工作依据
1、中华人民共和国《建筑法》;
2、《建设工程质量管理条例》及《工程质量强制性标准》;
3、国家标准《建设工程监理规范》(GB50319-2013);
4、《建设工程安全管理条例》;
5、本工程施工图纸;
6、现行的工程施工规范和质量验收标准:
《建筑工程施工质量验收统一标准》(GB50300-2013);
《建筑地基基础工程施工质量验收规范》(GB50202-2010);
《地下防水工程质量验收规范》(GB50208-2002);
《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002);
《建筑桩基技术规范》(JGJ94-2008);
《混凝土强度检验评定标准》(GB/T50107-2010);
《建筑地基处理技术规范》(JGJ79-2012);
《建筑基坑支护技术规程》(JGJ120-2012);
《建筑工程施工手册》(第五版);
《连云港市软土地基深基坑支护技术规定》(LGJ-9801);
—4 —
《建筑边坡工程技术规程》(GB50330-2002);
7、建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知;
8、本工程监理合同;
9、本公司的《质量手册》、程序文件和有关规章制度;
10、现场踏勘资料。

11、监理规划
12、经过专家论证监理审批的方案
13、施工合同
《建筑地基处理技术规范》(JGJ79-2012);
3.6 其他依据:
四、项目监理部组织机构
4.1 项目监理部组织机构框图:(示意,框图中可添加人员姓名)
图4.1 项目监理部组织机构框图
五、深基坑支护工程监理工作流程
—5 —
5.1 深基坑支护工程施工阶段监理程序:
图5.1 深基坑支护工程施工阶段监理程序框图
5.2 施工安全、文明工地管理工作流程图
—6 —
— 7 —


5.4 深基坑支护工程验收流程
六、深基坑支护工程监理工作控制要点及目标值
6.1 本工程深基坑支护工程质量目标。

根据设计文件、施工合同及相关标准的要求,本工程深基坑等级为乙级,子分部质量目标确定为合格、工期目标为 120天。

6.2 本工程深基坑支护工程监理质量控制点。

依据建质〔2009〕87号文及省市建设行政主管部门的相关规定,本项目深基坑支护将对以下安全专项施工方案进行专家论证:
1. 土方开挖工程专项施工方案。

2. 深基坑支护与降水工程专项施工方案。

—8 —
根据国家规范及相关标准的规定,结合本工程深基坑支护分项工程的实施内容及特点,本工程深基坑支护工程监理质量控制关键点的确定。

6.3深基坑支护工程各分项工程监理控制要点及目标值。

根据国家规范及相关标准的规定,结合本工程深基坑支护分项工程的实施内容及特点,本工程深基坑支护工程监理质量控制要点及目标值。

6.4 深基坑支护工程监测的监理控制要点。

本工程基坑一旦形成,将组成专门测量人员,立即进行对基坑稳定的检测,根据检测数据及时对基坑土方开挖方案进行调整,必要时采取应急措施,保证基坑的安全以及周围建筑物、管线等的安全。

监测的总体目的是围绕工程施工建立起高度有效的工程监测系统,要求基坑土方开挖于安全基坑监测、周边环境系统监测协调和统一,运用相关仪器以及获取准确可靠的数据资料,及时对基坑变形情况作预警预报,及时采取有效的工程技术措施和对策,确保工程安全,防止工程事故的发生。

七、深基坑支护工程监理工作方法及措施
7.1 审查内容:是否进行了专家论证;签字手续是否齐全;如有较大变更是否重新组织专家论证,签字批准手续是否齐全;审查承包单位的质量保证体系、安保体系是否建立健全;审查承包单位报送的拟进场的建筑材料/构配件/设备报审表及其质量证明资料。

7.2 复核内容:施工单位生产资质、安全生产许可证,特种作业人
—9 —
员上岗证等。

7.3 质量安全问题的处理方法:若边坡出现开裂、位移甚至垮塌等十分意外情况果断疏散工作人员和作业设备,并隔离施工危险区,禁止人员进入。

待情况稳定后按经专家论证后的处理方案实施。

并签发监理工程师通知单、暂停令等要求整改并抄送建设单位。

7.4旁站
本工程深基坑支护工程监理旁站部位主要包括:在基坑旁站基坑土方开挖,在自然地面旁站放坡系数,在边坡旁站边坡喷射细石混凝土。

7.5 平行检验
进场的钢筋、砂石、商品砼质量质保资料及复试资料。

7.6 巡视检查内容
工程测量基准点、控制点及监测点等的保护使用情况,进场工程材料的质量检测、报验情况,施工现场的工程材料/构配件的制作加工使用情况,正在施工作业面操作情况,施工现场机械设备、安全设施使用和保养情况,各作业面安全操作、文明施工情况,已完成的检验批、分部分项工程质量等。

7.7 现场协调方式:组织现场协调会、工地例会、专题会议。

7.8 其他监理方法:工程款支付控制、验收等。

7.9 深基坑支护子分部工程质量检测。

建筑材料、产品、半成品的常规材料检测;边坡喷射的砼强度检测;其它必要的检测项目。

7.10 表式。

采用江苏省建设工程施工阶段监理现场用表(第四版)。

—10 —。
