道路雨期施工注意事项
- 格式:doc
- 大小:23.50 KB
- 文档页数:8
道路工程雨季施工措施1、土方工程(1)道路工程在雨期施工应适当缩小工作面,土方采用随挖、随运、随铺、随压实的方法,尽量当天施工当天成活,妥善安排好现场的排水和交通,切忌在全线大挖大填。
(2)施工地段低洼而又无排水设施,应设临时泵站,配置10台 100潜水泵以备雨期抽水,用排水沟将雨水按地形汇集到适当地点,用临时水泵将水排出施工地段。
(3)路基填土每日完工前,应将表面整平作横坡并压实,以避免积水浸软路基。
填土施工中遇雨要立即用机械摊平排压并留出横坡或将来土堆成大堆,存于高处,以免雨水浸泡。
(4)雨后基坑雨水、污泥必须全部排除后,再进行下一道工序施工,禁止雨天作业,以保证安全施工。
(5)根据工程特点,合理安排机具和劳动力,组织快速施工。
(6)取土坑及集中取土地段应设排水设施和临时交通道,避免雨后积水及影响汽车运输,致使工程停工。
(7)填土施工中遇雨应认真对填土排压,雨晴立即开犁翻晒,充分利用两次降雨间隙,突击成活。
切不可观望等待,坐失良机。
(8)雨期施工应专人负责气象联系,及时收听气象台站天气预报,以供施工参考。
2、钢筋、钢绞线工程(1)钢筋堆放场地一定要保持整洁,钢筋应摆放在砖垄上,避免被雨水浸泡、被污泥污染,在下雨之前一定要将钢筋覆盖保护。
(2)钢筋要集中统一堆放,禁止乱扔乱堆,钢筋堆放场地一定要设置在地势比较高的位置,而且排水设施齐备。
(3)准备大量雨具,在大雨来临之前进行全封闭覆盖,避免被雨淋湿生锈。
(4)钢筋加工区一定搭设钢筋棚,闪光对焊一定在钢筋棚中进行,对刚焊出的钢筋更是禁止浸水及被雨淋,大雨大雾天气禁止闪光对焊;电渣压力焊钢筋,应选在无风雨雾天气中进行防止改变钢筋的受力性能。
(5)在钢筋绑扎时,下雨天一般不影响钢筋质量,但工人上下班、搬运钢筋时一定注意避免将污泥带到钢筋网片上,如果钢筋被污染,一般采取用水冲洗、钢丝刷刷除的方法。
3、混凝土工程(1)尽量避免在雨天浇筑砼,准备适当的防雨用具,如遇到大雨,应立即停止混凝土的浇注并对已浇注混凝土进行防雨处理。
道路雨期施工措施

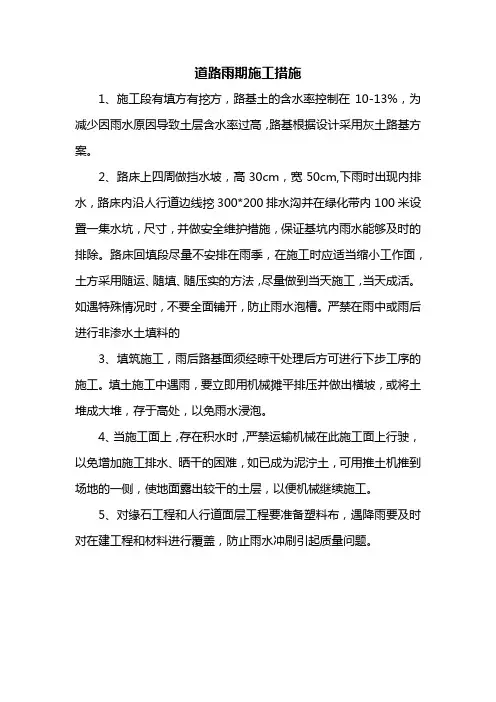

1、施工段有填方有挖方,路基土的含水率控制在10-13%,为减少因雨水原因导致土层含水率过高,路基根据设计采用灰土路基方案。
2、路床上四周做挡水坡,高30cm,宽50cm,下雨时出现内排水,路床内沿人行道边线挖300*200排水沟并在绿化带内100米设置一集水坑,尺寸,并做安全维护措施,保证基坑内雨水能够及时的排除。
路床回填段尽量不安排在雨季,在施工时应适当缩小工作面,土方采用随运、随填、随压实的方法,尽量做到当天施工,当天成活。
如遇特殊情况时,不要全面铺开,防止雨水泡槽。
严禁在雨中或雨后进行非渗水土填料的
3、填筑施工,雨后路基面须经晾干处理后方可进行下步工序的施工。
填土施工中遇雨,要立即用机械摊平排压并做出横坡,或将土堆成大堆,存于高处,以免雨水浸泡。
4、当施工面上,存在积水时,严禁运输机械在此施工面上行驶,以免增加施工排水、晒干的困难,如已成为泥泞土,可用推土机推到场地的一侧,使地面露出较干的土层,以便机械继续施工。
5、对缘石工程和人行道面层工程要准备塑料布,遇降雨要及时对在建工程和材料进行覆盖,防止雨水冲刷引起质量问题。
道路雨季施工措施(五篇范文)第一篇:道路雨季施工措施道路雨季施工措施11.2.1、雨季施工准备1、认真执行质量、安全检查制度,做好道路质量控制,安全检查工作,消除质量、安全隐患。
2、道路路基沿线两侧保持排水通畅,路基不积水。
3、雨期之前要对施工现场的所有设备进行全面检测,电气设备要有安全可靠的防雨设施并有合格证,雨后必须对电气设备进行绝缘电阻遥测,合格后粘贴合格证再允许投入使用。
4、挡墙班组搭设的排架、模板、支护、临时跳板等设置都必须经加强、刚度、稳定性计算后,方可施工,设施完成后,必须经项目技术负责人组织有关部门检查合格后方可投入使用,雨后需要对上述设施进行全面检查、无问题后方可投入使用,特别是要再确认无倾斜、无下沉、无松土、无塌陷等现象预后方准继续使用。
5、对水泵、配电箱等排水机电设备要经常检查,保证正常使用。
11.2.2、雨期施工技术措施1、力争在雨季前完成土方开挖施工,低洼地段和地质不良地段应尽可能避开雨季施工。
2、尽量避开阴雨天浇筑混凝土,如遇阴雨天气浇筑混凝土时做好覆盖准备工作,刚浇筑完的混凝土不得受雨淋、水泡。
3、施工要缩短战线、分段进行、减少工作面。
4、施工现场的电器设备做好防雨罩,小型机械用苫布盖好免受雨淋。
电器设备雨后经电工测试,合格后方可继续使用。
5、加强对轴线控制点及水准点等测量标志的保护及校核。
雨季填土时,槽底不能有积水,严格控制土壤含水率,并随填土随夯实。
6、施工现场临时路由各工号分管,必须保证现场雨季施工畅通无阻。
7、如遇到暴雨天气不宜施工,并且使施工现场排水通畅,不得使周边道路集水,而造成交通不便。
8、标尾处暂时临时施工道路没有修建,采用水泵及时将渗入雨污水井里面的水。
11.2.3、雨季施工专项措施1、路基路面工程(1)雨季前做好现场地面排水系统,主要暂设道路应将路基碾压坚实,确保雨季道路循环通畅,不淹不冲、不陷不滑。
(2)雨季进行土方工程施工时,边坡坡度应适当减缓,坡边设围堰,严防滑坡和边坡塌方,避免大面积开挖,采取分段突击施工,减少土基暴露时间,回填土应在晴天进行,每班要将所填土方碾压平整坚实,防止土层积水过多。
室外路面工程雨季施工方案一、前言随着城市化进程的不断加快,城市道路建设工程也在不断推进。
而在建设道路的过程中,天气条件往往是一大考验,特别是在雨季的施工中更是面临着很大的挑战。
雨季施工一旦出现问题,将带来不可挽回的后果,给工程的进度和质量带来极大影响。
因此,为了保证道路建设工程在雨季能够顺利进行,需要制定一套科学的施工方案。
二、雨季施工环境特点1、雨量大、降雨频繁雨季是气温升高,水汽蒸发比较多的时候,常常能遇到暴雨,有时候还伴随着雷雨天气。
降雨时间可能会维持较长时间,使得施工范围内形成积水。
2、道路湿滑雨季过后道路不易干燥,长期积水更会加大道路表面的湿滑难度。
由此带来的交通安全隐患极大。
3、地下管道受限雨季地下水位上升,地下管道施工可能受到限制,这给工程进度带来不小影响。
4、湿润空气导致材料干燥时间延长环境湿度大,给材料的干燥带来困难,时间可能会比往常更长。
三、雨季施工方案1、合理安排工程进度在雨季施工前,要对整个工程进行合理的规划和布局,尽量避开雨季的高峰期进行开挖和混凝土浇筑等容易被雨水破坏的工作。
2、选择合适的施工材料在雨季施工时,应选用具有抗水性的材料,如沥青路面、水泥混凝土等,以保证道路的使用寿命。
3、增加排水系统在施工前应对道路的排水设施进行检查和维护,以确保畅通,遇到大雨行程应对畅通的排水系统进行清理工作。
4、加强安全管理在雨季施工时需要更加加强对施工现场的安全管理,设置防水挡坡、搭建雨棚等措施。
5、设备选型与保养在雨季施工中,需要合理选择设备,特别是挖掘机、压路机等大型设备,要确保设备的良好状态,做好防水防潮措施,以免设备发生故障影响施工进度。
6、加大监理力度在雨季施工中需要加大对施工过程的监理力度,以确保施工质量和安全。
7、加强质量监督对于建筑材料和施工过程,都需要进行加强质量监督,确保雨季施工的质量。
8、加强交通管控雨季容易造成道路湿滑,所以需要对施工道路及周围的交通进行有效管控,提高施工现场的安全系数。

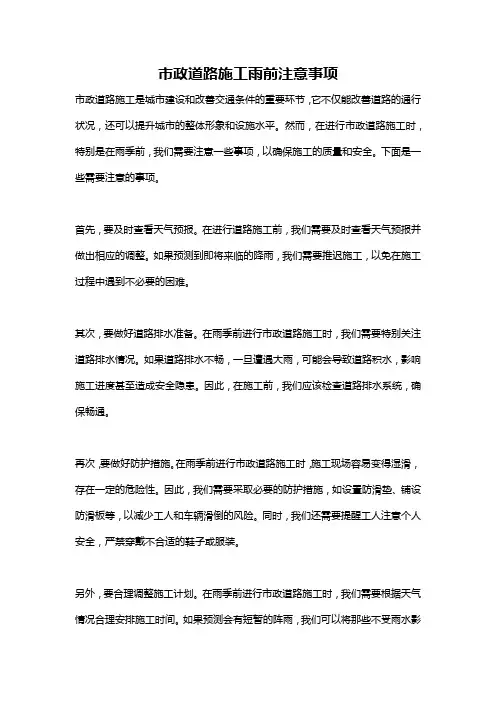

市政道路施工雨前注意事项市政道路施工是城市建设和改善交通条件的重要环节,它不仅能改善道路的通行状况,还可以提升城市的整体形象和设施水平。
然而,在进行市政道路施工时,特别是在雨季前,我们需要注意一些事项,以确保施工的质量和安全。
下面是一些需要注意的事项。
首先,要及时查看天气预报。
在进行道路施工前,我们需要及时查看天气预报并做出相应的调整。
如果预测到即将来临的降雨,我们需要推迟施工,以免在施工过程中遇到不必要的困难。
其次,要做好道路排水准备。
在雨季前进行市政道路施工时,我们需要特别关注道路排水情况。
如果道路排水不畅,一旦遭遇大雨,可能会导致道路积水,影响施工进度甚至造成安全隐患。
因此,在施工前,我们应该检查道路排水系统,确保畅通。
再次,要做好防护措施。
在雨季前进行市政道路施工时,施工现场容易变得湿滑,存在一定的危险性。
因此,我们需要采取必要的防护措施,如设置防滑垫、铺设防滑板等,以减少工人和车辆滑倒的风险。
同时,我们还需要提醒工人注意个人安全,严禁穿戴不合适的鞋子或服装。
另外,要合理调整施工计划。
在雨季前进行市政道路施工时,我们需要根据天气情况合理安排施工时间。
如果预测会有短暂的阵雨,我们可以将那些不受雨水影响的工作安排在这段时间内进行,以充分利用时间。
如果预测到会有持续性的降雨,我们需要暂停施工,等待天气转好后再继续施工,以免因施工过程中受到雨水干扰而影响施工质量。
此外,在进行市政道路施工时,我们还需要加强沟通与协调。
施工可能会造成交通阻塞或道路封闭等不便,所以我们需要提前向周边居民和商户告知施工计划,并与交通管理部门进行沟通,制定合理的交通管制方案,以确保施工期间交通的安全和畅通。
总之,市政道路施工是一项复杂而严谨的工作,特别是在雨季前,我们需要特别注意施工前的准备工作。
通过及时查看天气预报、做好排水准备、加强防护措施、合理调整施工计划以及加强沟通与协调,我们可以确保市政道路施工的质量和安全。
此外,我们还需要密切关注施工过程中的天气变化,及时采取相应的措施,以应对突发情况,最大限度地减少施工的影响。
雨季施工措施一.临时道路临时道路将路基碾压坚实、做好排水沟设施,确保雨期道路循环通畅,不淹不冲、不陷不滑。
二、临时设施1、现场临时设施的搭设,严格按照各有关规定实施,防洪器材备齐并按有关规定发放。
2、雨期施工前,对各类仓库、变配电室、机具料棚、宿舍等进行全面检查,加固补漏,对于危险建筑及时处理。
3、水泥库室内地面标高比室外地形高出20~30cm,防止雨水流入库内。
4、雨水天气派人随时检查、巡视路面积水情况,一旦发现有积水现象,立即通知防汛领导小组及时进行排水等抢险工作。
5、排水管道采用明开槽安管施工,为防止雨季出现漂管现象,槽上设防汛填阻截水流进入沟槽,槽下完善排水井、排水沟及时排水。
三,混凝土工程1、本工程混凝土全部采用现拌混凝土,随时掌握天气情况,原则上不在雨中进行混凝土作业,确实需要在雨中作业,则采取有效措施。
防止雨水冲刷,保证结构混凝土施工质量。
2、在浇筑混凝土时,如遇大雨不能继续进行浇筑时,应做好临时防雨措施,不能使雨水直接冲刷刚浇筑的混凝土面,并将混凝土振捣密实,不见浮石子。
3、雨天不允许露天浇灌混凝土,所以要掌握好天气预报。
必要时可搭设活动防雨棚,准备用塑料布遮盖。
混凝土浇灌后,未达到终凝如遇雨,及时用塑料布或油毡遮盖,防止雨淋。
4、雨期施工期间,砂石含水率变化较大,要及时测定,并调整施工配合比加水量,严格控制坍落度,确保混凝土的强度。
四.原材料的储存与堆放1.水泥应尽量存入库房,先收先发,库房应不漏不潮,露天堆放时垛底要用方木、大板等垫高50cm,四周设排水沟,垛底铺油毡或塑料布,再用苫布将水泥遮盖封严。
2、砖垛顶部要码成脊形,注意排水,不得浸泡。
3、砂石料存放时应尽量堆成大堆,整修平整,不得存于低洼处以免受水浸泡。
4、原材及已加工完的半成品料堆放底用方木垫起,保证不积水,上面应用塑料布进行遮盖,或存放于防雨棚内,防止雨淋生锈。
5、各种材料、构件等,应在能够切实防止风吹雨淋日晒的干燥场所存放。
工程施工规范雨天在建筑工程施工过程中,遇到雨天是不可避免的。
雨水对施工有很大影响,容易导致工程进度延误、施工质量下降等问题。
因此,针对雨天施工的特殊情况,本文制定了一套施工规范,以确保工程施工顺利进行,保障工程质量。
二、施工前期准备1. 提前做好天气预报,掌握雨天的预测信息,及时做好施工计划调整。
2. 合理安排施工进度,避免在雨天需要进行重要工序的施工。
3. 做好施工现场的排水设计和施工设施的调整,确保雨水能迅速排除,避免积水造成安全事故。
4. 检查施工现场的安全措施,确保在雨天施工时能够保障工人的安全。
三、施工过程中的注意事项1. 雨天施工需要增加施工人员,确保工程可以按时完成。
2. 保持施工现场的通风和排水畅通,避免地面积水导致滑倒等安全问题。
3. 在施工现场增加防滑措施,如铺设防滑地砖,提供防滑鞋套等。
4. 合理调整施工工序,尽量避免在雨天进行需要干爽环境的工作,如水泥浇筑等。
5. 定期检查施工现场的安全设施,确保工人在雨天施工时能够有安全保障。
四、雨天施工后的处理1. 雨天施工完毕后,要及时清理施工现场,恢复施工环境。
2. 对施工质量进行检查,确保雨天施工不会对工程质量产生影响。
3. 对施工过程中受损的施工设施进行维修或更换,以保证下次施工能够顺利进行。
4. 与监理单位和相关部门进行沟通,及时报备雨天施工的情况,保障工程进度和质量。
五、总结雨天施工是建筑工程中常见的情况,合理制定施工规范,能够有效应对雨天施工可能出现的问题。
本文的施工规范是基于实际施工经验总结而成,希望能够对工程施工有所帮助。
在日常施工中,要严格遵守施工规范,确保工程能够顺利进行,保证工程的质量和安全。
市政道路工程雨季施工方案在施工中要先抢基础工程,小雨不停工、大雨转室内,以达到缩短工期,提高经济效益之目的。
⑴土方工程①雨期施工的工作面不宜过大,应逐段逐片地分期完成,重要的或特殊的土方工程,应尽量在雨期前完成。
②雨期施工中应保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况。
③雨期开挖基坑(槽)或管沟时,应注意边坡稳定,必要时,可适当放缓边坡坡度或设置支撑,施工时应加强对边坡和支撑的检查。
④基坑(槽)边坡堆置各类建筑材料时,应按规定距离堆置。
各类施工机械距基坑(槽)边坡边的距离,应根据设备重量,基坑(槽)边坡的支护、土质情况确定,并不得小于1.5m。
⑥机械开挖土方时,作业人员不得进入机械作业范围内进行清理或找坡作业。
F雨期开挖基坑(槽)或管沟时,应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。
基坑(槽)开挖后,应及时进行地下结构和安装工程施工,在施工过程中,应随时检查坑(槽)壁的稳定情况。
⑦填方施工中,取土、运土,铺填、压实等各道工序应连续进行,雨前应及时压实已填土层或将表面压光,并做成一定坡度,以利排除雨水。
⑵路面面层①在铺筑沥青混凝土路面前了解清楚天气情况,不得冒雨露天铺筑,未压实成活即遭雨淋的沥青混凝土,全部刨除更换新料。
②在雨期进行沥青混凝土路面施工作业时,采取以下措施,从而保证路面的整体质量:③提前备足防雨物资:苫布、鼓风机。
④作好现场的排水规划工作:因在路面两侧有挡水缘石,必须将其排水口清理干净,以防降雨后雨水不能及时的排走。
⑤在决定进行沥青混凝土路面施工前,听好天气预报,当降雨的概率较高时,尽量避免施工。
⑥每一辆沥青混凝土槽车均应备有苫布,在沥青混合料运出沥青拌和站之前予以覆盖,可防止逸撒和避免影响市容,并起到了防雨的作用。
⑦开始路面摊铺前,应有相当的运料车储备,以保证路面施工一气呵成。
⑧当天气明显有变时,马上调整施工梯队,缩短压路机工作面,使压路机与摊铺机的间距变小,其间距处于控制范围内,以便一旦降雨,马上停止摊铺作业,并组织压路机将已成面碾压小成活。

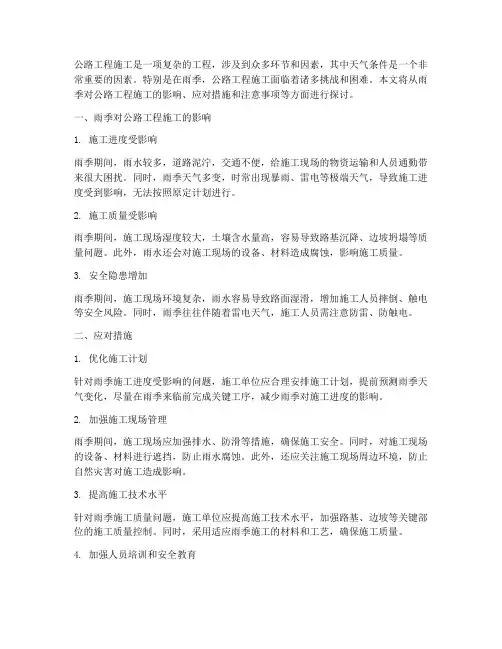

公路工程施工是一项复杂的工程,涉及到众多环节和因素,其中天气条件是一个非常重要的因素。
特别是在雨季,公路工程施工面临着诸多挑战和困难。
本文将从雨季对公路工程施工的影响、应对措施和注意事项等方面进行探讨。
一、雨季对公路工程施工的影响1. 施工进度受影响雨季期间,雨水较多,道路泥泞,交通不便,给施工现场的物资运输和人员通勤带来很大困扰。
同时,雨季天气多变,时常出现暴雨、雷电等极端天气,导致施工进度受到影响,无法按照原定计划进行。
2. 施工质量受影响雨季期间,施工现场湿度较大,土壤含水量高,容易导致路基沉降、边坡坍塌等质量问题。
此外,雨水还会对施工现场的设备、材料造成腐蚀,影响施工质量。
3. 安全隐患增加雨季期间,施工现场环境复杂,雨水容易导致路面湿滑,增加施工人员摔倒、触电等安全风险。
同时,雨季往往伴随着雷电天气,施工人员需注意防雷、防触电。
二、应对措施1. 优化施工计划针对雨季施工进度受影响的问题,施工单位应合理安排施工计划,提前预测雨季天气变化,尽量在雨季来临前完成关键工序,减少雨季对施工进度的影响。
2. 加强施工现场管理雨季期间,施工现场应加强排水、防滑等措施,确保施工安全。
同时,对施工现场的设备、材料进行遮挡,防止雨水腐蚀。
此外,还应关注施工现场周边环境,防止自然灾害对施工造成影响。
3. 提高施工技术水平针对雨季施工质量问题,施工单位应提高施工技术水平,加强路基、边坡等关键部位的施工质量控制。
同时,采用适应雨季施工的材料和工艺,确保施工质量。
4. 加强人员培训和安全教育雨季期间,施工单位应加强人员培训和安全教育,提高施工人员的安全意识,掌握防雷、防触电等基本安全知识,确保施工人员的人身安全。
三、注意事项1. 密切关注天气预报施工单位应密切关注天气预报,根据天气变化及时调整施工计划,确保施工安全。
2. 建立健全应急预案针对雨季施工可能出现的突发事件,施工单位应建立健全应急预案,确保在突发情况下能迅速、有效地进行处置。
雨季施工安全规定雨季是施工工作中常见的特殊环境之一,对于建筑施工、道路施工、水利工程施工等各种工程来说都会受到雨季的影响,因此在雨季进行施工时必须遵守一定的安全规定,以确保工程质量和工人的安全。
以下是针对雨季施工的安全规定,供参考。
一、环境准备及施工前的准备1.监测天气预报:在雨季来临之前,应定期监测天气预报,及时了解降雨情况,做好应对措施的准备。
2.地势分析:对施工现场的地势进行细致分析,了解降雨后可能发生的水位变化、洪水淹没区域等情况,制定相应的应对措施。
3.施工材料准备:准备需要用到的防水、抗水材料,并确保其质量合格。
4.施工设备检修:对施工设备进行定期检修和保养,确保设备正常运转,并加装相应的安全防护装置。
二、安全教育与培训1.施工人员培训:对从事雨季施工的人员进行特殊培训,教育他们认识到雨季施工的特殊之处和注意事项,提高其应对突发事件的能力。
2.施工作业指导:结合实际施工情况,对施工人员详细介绍雨季施工的安全规定,并进行实地演示和示范。
3.应急演练:定期组织雨季施工的应急演练,提高施工人员的应急响应和自救能力。
三、施工现场管理1.设置安全警示标志:在施工现场周围设置明显的安全警示标志,提醒过往行人和车辆注意安全。
2.施工路面处理:及时对施工路面进行排水处理,确保施工现场的排水良好,避免出现积水。
3.施工材料存放:将施工材料妥善存放在干燥、通风的地方,避免材料受潮受损,影响施工质量。
4.施工设备保养:定期对施工设备进行保养和检查,避免因设备失效造成事故。
5.加强巡视和监督:加强对施工现场的巡视和监督,发现问题及时处置,并通知有关部门进行处理。
四、施工作业安全1.高空施工安全:在雨季进行高空施工时,需加强安全防护措施,如设置安全网、使用安全带等。
2.电气设备安全:对电气设备进行绝缘测试,确保设备绝缘正常。
3.防滑措施:及时清除施工现场的积水,保持施工现场干燥,防止人员滑倒。
4.施工场地疏散通道:保持施工场地的疏散通道畅通,以便在发生突发事件时,施工人员能够安全疏散。
道路雨期施工措施雨季是施工活动中的一个常见挑战。
降雨时,道路施工活动面临着各种难题,如积水、泥泞、路面塌陷等。
为了保证施工进度和质量,需要采取一系列适应雨季的措施。
本文将讨论道路雨期施工的若干措施。
1.建立排水系统:在雨季施工前,应首先建立合适的排水系统。
这意味着在道路两侧和底部设置排水沟,以便及时排除雨水。
排水系统需要有足够的容量来应对大量降雨。
此外,还可以考虑使用雨水收集系统,将雨水存储起来,以备施工用水之需。
2.提高涵洞的设计和施工质量:涵洞在雨季中容易受到冲刷和侵蚀。
因此,在涵洞设计和施工时,应采取一些防护措施。
例如,可以在涵洞入口处设置拦砂栏和施工警示标志,防止泥石流进入涵洞。
此外,还应确保涵洞的设计符合降雨的流量要求,以及持久性和抗冲刷能力。
3.加强土方的支护工程:在雨季施工中,土方的支护工程非常重要。
通过设置挡土墙、护坡和护堤等措施,可以避免因雨水冲刷而导致的土方塌陷、崩塌和坍塌。
此外,还可以使用防护网、塑料薄膜和草坪等材料,减少雨水对土方的冲击。
4.使用合适的材料和技术:在雨季施工中,选择合适的材料和技术是非常关键的。
例如,可以使用优质的防水材料来改善路面的排水性能。
此外,还可以采用适当的施工方法,如机械挖掘和湿法施工,以减少泥泞和积水。
5.定期检查和维护:在雨季施工中,定期检查和维护是非常重要的。
检查包括对排水系统的畅通性和功能性进行检查,以及对土方和涵洞的稳定性进行评估。
如果发现问题,应及时采取相应的修复和强化措施,以确保施工的顺利进行。
6.提供安全措施:在雨季施工中,安全是首要考虑的因素。
应设置警示标志和安全标识,指示施工区域的状况和风险。
此外,还应提供必要的个人防护装备,如雨衣、雨靴和防滑手套,以确保工人的安全。
7.与天气部门合作:为了更好地适应雨季施工,与当地的天气部门合作是很有帮助的。
天气部门可以提供准确的降雨预报信息,帮助施工团队合理安排工作计划。
此外,天气部门还可以提供其他有关气象条件的信息,如温度和风速,以帮助施工人员做出适当的决策。
道路工程雨季施工方案及措施一、雨季施工方案1.施工前期准备在雨季进行道路施工前,需要对施工现场和周边环境进行充分的勘察和评估,了解施工现场的地形、水文等情况,判断降雨对施工的可能影响和风险,确定雨季施工的合理性。
另外,需要做好雨季施工期间的防汛准备工作,包括清理排水设施,加固施工现场周边水土保持设施等,以减小降雨对施工的影响。
2.施工方法选择在雨季进行道路施工时,需要根据具体的施工情况选择合适的施工方法。
对于需要铺筑沥青或混凝土路面的道路,可以选择雨季特别适宜的施工工艺,比如使用冷拌沥青、冷拌混凝土等施工方法,避免降雨对施工热拌工艺的影响。
同时,也需要注意在雨季进行道路施工时,应尽量避免开挖和露天作业,防止雨水对露天施工带来的影响。
3.施工进度安排在雨季进行道路施工时,需要根据当地雨季的降雨规律制定施工进度安排,尽量避开降雨高峰期进行施工,以减小降雨对施工的影响。
另外,还需要合理安排并加强施工的监理和管理,确保施工进度的合理性和施工质量的可控性。
4.安全防护措施在雨季进行道路施工时,需要特别加强施工现场的安全防护工作。
一方面,施工现场周边的水土保持设施需要加固,确保雨水不会对施工现场造成影响;另一方面,需要加强对施工人员的安全教育和培训,提高他们对雨季施工安全隐患的认识和防范意识。
同时,还需要配备充足的应急救援设备和人员,以应对施工期间可能发生的安全事故。
二、雨季施工措施1.排水措施雨季是道路施工的一个特殊时期,需要特别关注排水问题。
在雨季进行道路施工时,施工现场的排水设施需要保持畅通,及时清理污物和淤泥,以确保道路施工能够进行。
同时,需要在施工现场采取必要的抗雨措施,比如设置排水沟、挖构筑坡等,防止雨水对施工现场的影响。
2.施工材料保护在雨季进行道路施工时,需要特别注意施工材料的保护。
比如混凝土、水泥等材料需要防潮;钢材等金属材料需要防锈。
同时,还需要合理安排材料的装运和存放,避免雨水对施工材料的影响,确保施工材料的质量和使用。
第1篇雨季施工是公路工程建设中常见的一种施工环境,由于雨水的影响,施工过程中会面临许多问题和挑战。
为了保证施工质量和安全,以下列举了公路工程雨季施工的一些基本要求:一、现场排水系统1. 做好现场排水系统,将地面及场内雨水有组织及时排入排定排放口。
在塔吊基础四周、道路两侧及建筑四周设排水沟,保证水流畅通,雨后不陷、不滑、不存水。
2. 通道入口、窗洞、梯井口等处设挡水设施,防止雨水进入施工现场。
二、机械设备防护1. 所有机械棚塔设严密,防止漏雨,机电设备采取防雨、防淹措施。
2. 安装接地安全装置,电闸箱要防止雨淋、不漏电,接地保护装置灵敏有效,各种电线防浸水漏电。
三、施工人员安全1. 在暴风雨期间,着重做好防止脚手架联结不牢、滑移等安全检查工作。
2. 加强施工人员安全教育,提高安全意识,确保施工过程中的人身安全。
四、工程质量保障1. 雨季施工中,在工程质量方面注意如下事项:砌体不得过湿,防止发生墙体滑移,加强对已砌体垂直度和标高的复核工作。
2. 浇筑混凝土时,先需了解2-3日的天气预报,尽量避开大雨。
浇混凝土遇雨时,立即搭设防雨棚,用防水材料覆盖已浇好的混凝土。
3. 遇大雨时停止外装修施工,并做好成品防护覆盖措施,雨后及时修补已完成品及半成品。
4. 对砂、石含水量及时测量,掌握其变化幅度,及时调整施工配合比。
五、路基地面排水设置与施工要求1. 路基地面排水可采用边沟、截水沟、排水沟、跌水与急流槽、拦水缘石、蒸发池等设施。
2. 边沟设置:挖方地段和填土高度小于边沟深度的填方地段均应设置边沟。
路堤靠山一侧的坡脚应设置不渗水的边沟。
3. 边沟施工要求:平曲线处边沟施工时,沟底纵坡应与曲线前后沟底纵坡平顺衔接,不允许曲线内侧有积水或外溢现象发生。
4. 排水沟设置:排水沟的线形要求平顺,尽可能采用直线形,转弯处宜做成弧线,其半径不宜小于10m。
排水沟长度根据实际需要而定,通常不宜超过500m。
六、路基地下水排水设置与施工要求1. 当地下水位较高,潜水层埋藏不深时,可采用排水沟或暗沟截流地下水及降低地下水位。
雨期施工安全措施一、雨期施工准备措施1、雨期施工作业时间尽量向两端压缩,避开中午的高温,气温超过37℃时,停止室外作业,在室内作业时应有通风降温措施。
2、遇较大的暴风雨天气应停止所有的作业,人员撤到安全地方。
3、根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。
4、雨期施工现场临近高地,应在高地边挖好排水沟,处理好危石防止发生滑坡、塌方等灾害。
5、保证道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣或其它材料,并按要求加高起拱。
6、原材料、成品、半成品的防护。
对材料库全面定期检查,及时维修,四周排水良好,墙基坚固,不漏雨渗水,钢材等材料存放采取相应的防雨措施,确保材料的质量安全。
7、严格按防汛要求设置连续、畅通的排水设施和应急物资,如水泵及相关的器材、塑料布、油毡等材料。
二、雨期施工安全措施1、雨期开挖基槽(坑)或管沟时,应注意边坡稳定。
必要时可适当放缓边坡度或设置支撑。
施工时应加强对边坡和支撑的检查控制。
对于已开挖好的基槽(坑)或管沟要设置支撑。
正在开挖的以放缓边破为主辅以支撑。
雨水影响较大时停止施工。
2、防止边坡被雨水冲塌,可在边坡上加钉钢丝网片,并抹上50cm 细石混凝土。
也可用塑料布遮盖边坡。
3、雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工。
基础挖到标高后,及时验收并浇筑混凝土垫层。
如被雨水浸泡后的基础,应做必要的挖方回填等恢复基础承载力的工作。
重要的或特殊工程应在雨期前完成任务。
4、为防止基坑浸泡,开挖时要在基坑内作好排水沟、集水井并组织必要的排水力量。
位于底下的池子和地下室,施工时应考虑周到。
如预先考虑不周,浇捣后,遇有大雨时,往往会造成地下室和池子上浮的事故。
5、对雨前回填的土方,应及时进行碾压并使其表面形成一定的坡度,以便雨水能自动排出。
6、对于堆积在施工现场的土方,应在四周做好防止雨水冲刷的措施。
道路基层雨季施工措施一、水泥稳定碎石基层雨季施工措施1、水泥稳定碎石施工,搅拌厂对原材料和搅拌成品要采取防淋雨措施,并按计划向现场供料,做到随到随摊铺,现场等待的运料车辆不应过多以满足摊铺用料需求为宜且要实施覆盖,防止淋雨。
2、备足工程常用材料,特别是需要远运的材料,防止雨天路滑交通受阻,影响材料进场及施工正常运行。
3、搭设遮雨棚,准备好帆布等遮雨工具,对工地上的水泥等怕雨淋的材料存入遮雨棚内或用帆布覆盖,防止受潮变质。
4、对摊铺机和运料车辆均配备防雨逢布,在必要时使用。
5、基层施工时摊铺段不宜过长,并应当日摊铺、当日碾压成活。
6、雨后摊铺基层时,先对路基状况进行检查,符合要求后摊铺。
7、在雨季施工水泥(粉煤灰)稳定碎石基层时,特别要注意气候的变化,勿使水泥和混合料遭受雨淋,降雨时立即停止施工,已经摊铺的混合料尽快碾压密实,并做好下承层的排水工作。
未碾压的料层受雨淋后,进行测试分析,按配合比要求重新搅拌。
8、雨后摊铺基层时,先对路基状况进行检查,符合要求后摊铺。
二、雨季施工注意事项1、加强安全检查,及时发现问题。
对沟槽、施工用电、起重机、混凝土拌和机、各小型机械的防雨棚以及临时用电、临时设施、安全标志牌进行经常性检查,发现问题及时排除,对破损处及时修复,防止漏电事故出现。
2、施工现场设专人对现场进行清理工作,洒水、扫地,防止尘土飞扬,清除污泥、雨水,保持现场整洁。
进出施工现场的车辆,尤其在雨后,必须对车子和轮胎进行清洗后方可出场。
3、密切注意天气变化,了解近期天气情况,合理安排施工工期。
暴风雨时应立即停止室外施工作业,人员迅速撤到安全地方,37℃以上天气停止室外作业。
同时全工地应果断拉断电源。
4、对任何用电器具,必须严格按有关操作规程进行,具有可靠的接地,操作者必须配带必须的劳保用品。
5、专人对生活区进行定期清理消毒,消灭四害,不吃腐烂变质的食物和污染的水,防止疾病蔓延。
施工现场雨雪天气施工注意事项在施工现场中,天气是一个非常大的变量。
尤其在雨雪天气下,会给施工带来不少问题和困难。
以下是一些施工现场雨雪天气施工的注意事项。
雨天施工注意事项现场管理1.准备必要的防雨设备,例如大型遮阳伞、防雨罩等等。
2.安排好工人上下班的路线,同时准备好塑料袋和拖鞋,让工人可以时刻更换湿润的鞋子和衣服。
3.在泥泞的现场路面上设置防滑措施,例如垫防滑垫等。
施工设备1.将设备摆放在相对干燥的地方,以防被雨水浸泡。
2.对于电动设备,注意防水,必要时设置防水罩。
施工流程1.在需要涂刷、喷涂的工作中,应注意涂料的稠度,避免在雨天施工时涂料流动。
2.雨天施工中应留意建筑物表面的积水情况,及时排除积水,以确保建筑物的安全性。
3.一些细节工作,例如混凝土覆盖、墙面封闭、地板的收口等,都需要注意地面湿滑,增加滑倒的风险,因此需要设置相应的防滑措施。
雪天施工注意事项现场管理1.在雪季前准备好除雪设备,及时清理除积雪,防止建筑结构的承重出现问题。
2.对于露天现场,设置必要的棚盖和遮阳伞,防止积雪对施工的干扰。
施工设备1.要注意设备是否被雪堵塞,及时清理。
2.在低温工作条件下,注意设备的保暖。
施工流程1.在雪季中施工,要特别留意积雪压载和结构的承压,防止建筑物的安全问题。
2.在雪天中应注意成品的防冻处理,操作人员要注意穿防寒衣物。
总结此外,施工现场管理人员还需要不断优化、计划各个施工阶段的工作内容,合理规划施工工期,配备相应的人员与设备,并根据天气不断调整施工计划,确保施工的顺利进行。
在施工过程中特别是在天气复杂的环境下进行,需要各方面的协同和不断调整改进,为顺利完成施工任务奠定坚实的物资基础。
道路雨季施工监理控制要点雨季挖土得小心。
雨季挖土可不是闹着玩的,土壤软得一塌糊涂,一不小心就可能塌方。
所以呀,得时刻盯着土壤的湿度,确保安全开挖。
边坡也要经常看看,别让它滑坡了。
排水得给力。
雨季嘛,水多得很。
排水系统得给力,不然工地就成了水塘。
排水沟、集水井这些都得检查,看看堵没堵,坡对不对。
要不雨水一多,就乱了套了。
材料得保护好。
材料可不能淋湿了,不然质量就受影响。
所以得用防雨布盖盖好,或者放仓库里。
特别是水泥、石灰这些怕潮的,得特别小心。
机器得保养好。
机器在雨季也容易坏,得经常检查,换换油,清清灰。
还有电线什么的,也得看看好没好。
露天的机器得搭个棚子,别让雨水淋坏了。
质量和安全得盯紧。
雨季施工质量和安全得特别注意。
得经常逛逛工地,看看施工怎么样,有没有问题。
有问题的地方得赶紧让施工单位整改,别出事儿了。
雨季施工措施1、施工过程中应随时掌握大气变化情况,做子施工现场的门店护工作,如遇大风、暴雨,应做好防汛工作,确保工程和财产不受到损失。
2、低洼地段和高填地段的土质路基尽可能避开雨季施工;桥墩台基础在雨季来临前结束,以降低工程成本。
3、路基及结构物四周均设置排水沟,挖沟土方弃于场地内并筑成连续土坝,雨季土坝内积水采用抽水机排水;施工便道采用单向坡,并加强养护工作,保持道路排水设施通畅,保证车辆在雨天和雨后能正常行驶。
4、料场的防雨措施完善拌和场的排水设施,保证场地内雨水的顺利排出,配备足够的防雨布,使砂石等原材料免受雨淋,以免降低拌和机的生产率;预制构件在雨天搭设简易雨棚,钢筋采用雨布覆盖或在简易棚内存放,以免生锈;机械、材料库等放至较高处,采取防雨、防水、防淹措施;水泥必须存放于高处,按照规范进行堆放,防潮防雨。
雨后浇筑混凝土应随时检测砂、石的含水量,重新填发级配单,及时调整施工配合比,确保混凝土施工质量。
5、施工现场的防雨措施(1)路基土方施工期间,始终保持场地的良好排水状态,对雨季施工地段,应先完成涵洞并修建好临时排水沟,以控制地表水。
雨季施工的路堤,施工时采取随挖、随运、随铺、及时碾压和整平,当天填筑的土层当天完成压实,每一层压实面按设计要求施作横坡以利于排水,尽量控制在雨前将铺筑的松土碾压密实,不至于积水;雨后禁止机动车辆在未晒干的路基上行;加强现场人工排水,必要时用水泵强排,确保路基不被水浸泡。
(2)已成型的路基边坡上修筑临时泄水槽,路堤边缘设置临时挡水路缘,用砂浆进行必要的防护;已培路肩的路堤,每隔20米左右留出泄水口,以便通泄水槽排水,保证路基不受冲刷破坏。
(3)大方最混凝土构件浇筑时,加强对天气情况的掌握,尽量:避开雨天施工,阴天施工时准备足够数量的防雨盖布,浇混凝土遇阵雨时,应搭设雨棚,确保混凝土不被雨淋,表面破坏并在允许留置施工缝的位置迅速作出停止施工的安排。
(4)桥涵基础施工时,在基坑外周围设截排水沟,避免地表水流入基坑内,基坑内四周设汇水沟,雨后及时将基坑内积水用人工或机械排出,以免基坑浸泡,影响地基承载力。
道路工程雨季施工方案一、雨季道路14%石灰土+4%水泥底基层施工措施1.雨期施工最主要是防雨和排水。
2、排水:对道路施工现场应做到排水通畅,使施工现场不能积水。
料场四周应用土堆起防水土堰,防雨水冲料堆尤其是白灰堆。
3、防水:对土堆可采用抹泥覆盖的方法。
对施工现场要缩短施工步距,当日来料当时压完、把土路床覆盖起来。
对已摊铺而未经碾压的基层材料受雨淋后,应测含水量,采取晾晒、翻拌,或适当掺骨料的方法进行处理。
有条件的地方,可以采取随来基层料、随摊铺、随碾压,一次达到密实度,然后再修整找平的方法。
二、雨季水泥稳定碎石工程方案在雨季施工水泥稳定碎石基层,应特别注意气候变化,勿使水泥和混合料遭雨淋。
降雨时应停止施工,但已经摊铺的水泥混合料应尽快碾压密实。
三、雨季沥青混凝土工程方案1.做好雨期施工的当日天气预报工作,同时保持和沥青供应厂的联系。
2、检查基层,因雨期潮湿是不能施工沥青面层的,下雨天也不得进行摊铺沥青混凝土和喷洒灌入式面层油,保持基层排水畅通。
四、雨季土方工程施工措施1.凡进入雨期施工的土路基,都要把机械、人力、排水设备等准备充足。
争取当日的填、挖方工作当日碾压完成而且达到密实度要求。
2、凡属填土路基,应按2%~4%横坡平整碾压。
凡属开挖路基,应做好横向和纵向排水沟,使雨水能及时排出路基外。
取土坑处,应在上口周围,培不小于30Cm高的土堰,防雨水冲入取土坑内凡在雨期施工都应先安排低洼处施工。
雨过后应及时检查现场,遇有积水的地方应及时排水放水。
因雨造成的翻浆地段,在雨后可采取换土,用石灰等措施及时处理。
尽量采用机械施工的提高效率。
沟槽开挖必须根据天气形势及施工能力确定开挖段,注意边坡稳定,必须时开挖沟槽应将放坡增大一级,可能出现险情部位,做好支护处理,所有沟槽上,外侧Im处顺沟槽设0.5m高的挡水堤。
槽底层每20m设D600排水井坑一座。
内置①100排水泵一台,在大雨到来前施工人员应迅速撤离深槽内,不准冒险施工,沟槽上口应设防护拦杆,防止行人滑入槽内造成伤亡事故。
雨季施工措施
雨季施工原则
为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备。
做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患。
雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是:提前获取天气信息,科学安排施工计划。
现场准备
雨季施工前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。
检查场内外的排水设施。
确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
雨季设专人负责,随时疏浚,确保施工现场排水畅通。
施工坚持“两及时”,即遇雨及时检查,发现积水尽快排除,雨后及时检查,发现翻浆要彻底处理,挖出全部软泥,大片翻浆地段尽量利用推土机等机械施工,填筑透水性好的砂石材料并压实。
对施工现场临时道路进行处理,做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。
路边设置排水沟,沟底设不小于 5‰的流水坡度。
防止地表水向土层渗漏影响边坡稳定。
检查模板堆放场地,保证堆放场地高于现场地面,并进行硬化处理。
钢筋堆放场地进行夯实,并高于现场地面200mm,用垫木将钢筋架起,避固免因雨水浸泡而锈蚀。
检查施工现场水泥库、料具库,加
工棚等的防情况,保证现场内棚库不渗漏。
检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。
漏点接地保护装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨季施工期间定期检查。
在雨季到来之前,必须做好机电设备的防雨、防潮、防霉、防锈蚀、防漏电、防雷击等各项措施,管好、用好施工现场机电准备,确保施工任务的顺利完成。
夜间设专职的值班人员,保证昼夜有人值班并做好值班记录。
设立专职观测基坑周边裂缝情况并做好记录,如发现有异常情况及时采取补救措施。
雨季施工配置专人负责气象联系,及时收听气象台站天气预报,以供施工参考。
雨季施工技术措施
土方工程
雨季期间安排施工计划,应集中人力、分段突出。
本着完成一段再开一段的原则,当日进度当日完成,做到随挖、随填、随压。
凡属路基填土施工,应按2%~4%以上的横坡整平压实,以防积水。
对当日不能填筑的土,应大堆存放,以防雨水浸泡。
开挖路垫,应开挖纵向或横向排水沟,使雨水及时排出。
低于附近地面的施工地段,应在路基外设置排水设施及时排出积水。
取土坑或集中取土地段,应按原地面排水系统,作好临时排水设施,避免取土范围内积水。
雨前应选择因雨易翻浆处或低洼处等不利地段先行施工。
雨后应重点检查路拱及边沟等排水设施的排水情况;碾压完成或未碾压的路基排水及渗水情况;路床积水情况。
边沟、积水坑、渗水坑等排水设施,如阻塞、溢满,应即挑通放水,以防连日阴雨积水倒流。
路基造成翻浆时,应即挖出换土或填石二灰、砂石等。
做到按工力情况逐段处理,严禁全线挖开;每段应在下雨前坚持做到;“挖完、填完、压完”;大片翻浆地段尽量利用推土机等机械铲除,小片翻浆相距较近时,应一次挖通处理;翻浆应彻底干净,挖出全部软泥,不留隐患。
雨季进行土方与基础工程时,各施工单位要妥善编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡喷砼保护。
地基验槽时节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打砼垫层,基坑周围设排水沟和集水井,随时保护排水畅通。
施工道路距基坑口不得小于5m。
坑内施工随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认后,方可继续施工。
基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑。
受水浸基坑打垫层前应将稀泥除净方可进行施工。
回填时基坑集水要及时排掉,回填土要分层夯实,干容重符合设计及规范要求。
施工中,取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。
桩基施工前,除整平场地外,还需碾压密,四周做好排水沟,防止下雨时造成地表松软,致使打桩机械倾斜影响桩垂直度。
钻孔桩基础要随钻、随盖、随灌混凝土。
每天下班前不得留有桩孔,防止灌水塌孔。
重型土方机械、挖土机械、运输机械要防止场地下面有暗沟、暗洞造成施工机械沉陷。
钢筋工程
对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用 250mm 高木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。
进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。
加工钢筋尽量利用无雨天气施工。
钢筋焊接不得在雨天进行,防止焊缝或接头脆裂。
雨后钢筋视情况进行除锈处理,不得把锈蚀严重的钢筋用于结构上。
雨期施工期间焊条存放在干燥的库房内,防止受潮。
使用前要经
烘干方可使用。
现场加工钢筋要搭设钢筋加工棚,严禁露天作业。
绑扎钢筋及浇筑混凝土前要将钢筋上的泥土、污物清理干净。
钢筋冷拉后要及时加工,加工后的成品或半成品做好防雨措施。
模板工程
模板存放场地必须进行硬化处理,并设置排水坡度,将雨水及时排到排水沟内,防止场地内积水。
模板堆放其自稳角要符合要求(75~80°),吊装、运输、装拆、存放,必须稳固可靠。
模板安装就位后,应派专人检查,防止被风吹起。
遇雨、雾天气及五级以上大风,应停止高空作业。
模板使用前涂刷的脱模剂应防止被雨水冲刷,如遇大雨应及时苫盖。
模板被雨水淋湿应及时调整挑选以免影响模板质量。
雨施期间当模板脱膜剂被雨水冲掉后重新涂刷。
大模板堆放场地要硬化、排水畅通,临时支撑架安装要牢固。
雨天木方要进行覆盖。
模板安装就位后,应设专人将钢模板串联,接通地线,防止漏电伤人。
混凝土工程
混凝土浇筑前应及时了解天气预报,尽量利用非雨天气组织施工。
如果在混凝土浇筑过程中遇雨,应急时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,应采取搭棚遮盖措施,并合理留设施工缝。
雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。
混凝土浇筑后,未达到初凝如遇下雨应及时用塑料布遮盖,防止雨淋。
如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时砸至密实层,再进行修补处理。
沟槽开挖、回填施工
雨期开挖基槽(坑)或管沟时,应注意边坡稳定。
按规定放坡或用支撑加固,必要时可适当调整边坡角度。
施工时应加强对边坡和支撑的检查控制。
对于已开挖好的基槽(坑)或管沟要设置支撑。
正在开挖的以放缓边坡为主辅以支撑,同时应考虑雨水及地下水对土的影响以免塌方。
雨水影响较大时停止施工。
进场的回填土如遇雨必须加以覆盖。
对雨前回填的土方,基坑回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡度,以利排除雨水。
基坑回填土,不宜在雨天施工,应在晴天用最佳含水量的土分层碾压回填。
打夯机用后,必须妥善保管,应遮盖防雨布,并将其底部垫高。
雨后使用打夯机,应由电工进行检查、修理,确定电气设备完好后,方可使用。
路基路面工程
路基基层施工做好施工中的防雨措施,尽量要避开雷雨天气。
施工时必须分好段落,集中力量,重点突出,尽量缩短施工时间。
备足防雨蓬布,以备雨来时能覆盖好原材料及未成型路段。
加强工地现场与拌和站之间的联系,发现天气即将有变时防慢拌料速度,做到随摊铺随碾压。
运输车和工地备足防雨设施,做好排水。
沥青路面不允许在下雨时进行施工。
进入雨季施工时,注意气象预报,加强工地现场与沥青拌和厂的联系。
现场应尽量缩短施工路段,各工序要紧凑衔接。
汽车和工地应备有防雨设施,并做好基层的排水措施。
下雨或基层潮湿时,均不得摊铺沥青混合料。
雨季施工应急预案与响应措施
在大风和降雨汛期到来之前,安排专人对施工现场临建设施、机械设备均进行修缮和加固,做好防讯器材准备工作。
基坑或者沟槽内提前准备好潜水泵,以备降雨时及时排水,减少沟槽浸泡时间。
现场堆放的水泥,必须堆放在防水、排水良好的库房内,地面用20×20cm方木及架板架空铺设,且高出周围地面250mm。
雨季来临前,应将施工完的各种排水管道(包括临建)和检查井进行检查清理,保持排水畅通。
电源线路在金属脚手架上架设时,应设木横担,碘钨灯用木杆固定在脚手架。
雨季来临之前,安排专业技术人员负责施工现场的电焊机、电源
箱、等用电机具做接地电阻试验,确保人员与现场机电设备安全。
暴雨、大风、汛期后,应对临建设施、机电设备、电源线路、等进行检查并及时修理加固,有严重危险的应立即排除险情。
电源线路严禁一闸多用,私拉乱接,非专业电工严禁接电。
对临建设施的电源线路必须进行仔细检查,绝缘应良好,线路完好。
国道同哈公路水稻研究所至双合段新建工程建设指挥部
2016.6.12。
