(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日施工组织设计(方案)报(复)审表工程名称:编号:致(监理单位):现报上施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。
附:施工组织设计(方案)承包单位项目部(公章):项目负责人:项目技术负责人:年月日专业监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充专业监理工程师:年月日总监理工程师审查意见:1、同意2、不同意3、按以下主要内容修改补充后并于月日前报来。
项目监理机构:(公章)总监理工程师:年月日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
1施工现场总体布置1.1工程概况:1.1.1工程简述:本工程为××市高级中学运动场改造工程,位于××高级中学校园北侧,用地规划红线CJG05027为依据,规划用地总面积28023㎡,实际可改造面积22533㎡;400m标准环形跑道、足球运动场、看台及主席台部分、周边场地新建,看台及主席台占地面积1064.05㎡。
该工程建筑耐火等级为二级,建筑耐久年限为50年,建筑屋面防水等级为II级,建筑抗震设防烈度为7度。
看台为砖混结构,占地面积1064.18m2,平面布置呈长方形。
运动场四周为塑胶跑道,中间为天然草坪运动场,在运动场东侧为铅球场,运动场四周设置铁艺围栏。
本工程发包人要求2005年6月25日前进场,2005年9月1日前竣工。
建设单位:××市教育局。
设计单位:××设计院。
工程质量目标及验收要求:必须达到建设部和国家质量监督检验检疫总局规定有关施工验收规范、质量评定标准,以及新疆维吾尔自治区、××市的有关规定。
【关键字】施工XXXXX工程施工施工组织设计编制人:审核人:编制单位:XXXXX编制时间:年月日目录1、施工总平面布置;2、主要施工方法;3、拟投入的主要施工机械设备表;4、劳动力安排计划;5、临时用地表;6、确保工程质量的技术组织措施;7、确保安全生产的技术组织措施;8、确保工期的技术组织措施;9、施工进度表;10、扬尘治理措施;11、冬雨季施工措施;12、减少扰民噪音、降低环境污染技术措施;13、地下管线及其他地上地下设施的保护加固措施;14、场地日常维护及保养须知;15、保修服务承诺1、施工总平面布置2、主要施工方法一、施工组织及部署㈠施工宗旨及目标XXXXX工程,要求质量高、社会影响大,本着以用户满意为主、质量为本、完善的服务为宗旨的指导思想,选用优质原材料及科学配方工艺,采用完备的施工管理手段,精心组织施工,将该工程创成一流施工水平工程,让业主满意,让社会放心、产生最大社会效益的总体目标。
在该工程施工中我们制定如下目标:1、质量:一次验收合格,争创样板工程。
2、工期:总工期120天,保证全部实现阶段性控制目标,在保证质量的前提下提前完工尽快投入使用。
3、文明:创文明施工样板工地。
4、社会效益:杜绝各类投诉,使业主、使用单位满意。
㈡管理措施在目前建设市场竞争日趋激烈的情况下,我公司已树立质量和用户满意就是企业生命的指导思想。
认真进行各项工程施工,为实现以上目标,我们采取的主要管理措施有:1、将该工程列为我公司的重点工程,树立为我国体育事业的发展,为我国运动水平的提高从场地做起的思想,在施工生产要素的配置上对该工程实行政策倾斜,保证财物及技术服务到位,严格控制工程质量,确保业主用得放心。
2、组建精干、高效、强有力的施工队伍,有针对性地选配高素质的项目经理和管理人员,实行项目经理责任制,应用动态管理,合理调配人、材、物等生产要素,优化施工程序,保证材料生产及施工顺利进行。
3、投入足够的机械化设备,提高机械化施工程度,确保工期及质量,现场配备相应的机械设备并在施工前对设备进行检查、保养、调试、保持其良好的性能。
il泉具毘得念牧检小修、查干屯希乡屮曆运劭检建够须貝施工a针8月5日目录第一章工程概况第一章工程重难点及应对办法—工程难点・二应对办法第二章施工总体目的—- 工程质量目的二工期目的三安全文明施工目的四科技进步目的五服务目的第四章施工准备—施工工作准备原则•二施工资源准备三完善各种手续和暂时设施搭建四技术准备第五章施工总体布置—项目施工组织机构二项目部管理人员安排三作业班组选取第六章施工任务划分及劳动力配备筹划施工任务划分二劳动力配备第七章施工进度筹划第八章重要施工办法和事项监理、建设方工作协调二水稳层施工三沥青混凝土施工四看台网架施工五塑胶面层施工工艺六排水设施施工第九章工程质量保证办法—* 质量保证体系二工程质量管理三质量创优管理体系四保证工程质量重要办法五施工技术保证办法六为保证质量所采用检检测办法第十章工期保证办法- 指挥机构及时到位二施工力量迅速进场三施工准备抓早抓紧第十一章安全文明施工办法一安全组织管理机构二建立安全生产责任制度三治安保卫办法四现场施工用电安全办法五“三宝、四口”防护办法是六消防办法七文明施工办法八环保办法第十二章工程节约办法一劳力节约办法二重要材料节约办法三机械使用费控制四间接费控制第十三章工程服务和质量保修承诺一配合服务二质量保证承诺第一章工程概况本工程为温泉县昆得仑牧场小学、查干屯格乡中学运动场项目,含200m原则环形跑道,300m原则环形跑道、足球运动场、看台及主席台某些等其他,总面积为12294. 29o第二章工程重难点及应对办法一、工程重难点1、木工程为室外原则体育场,施工测量要精确。
2、基层大面积沥青栓浇筑,防开裂、平整度及排水坡度控制难。
3、沥青碗施工及基层施工密实度规定高。
4、工程地处学校内,安全文明施工尤为重要。
二、应对办法1、本工程测量放线采用一台SET500型数字全站仪、一台J2激光经纬仪和100m钢卷尺,组建三人测量小组施测, 保证精确。
2、大而积万仝面层施工中合理调节栓配合比,减少水泥用量, 并采用低水化热矿渣水泥,减小收缩;并按规范设立伸缩缝,保证栓完整无裂缝。

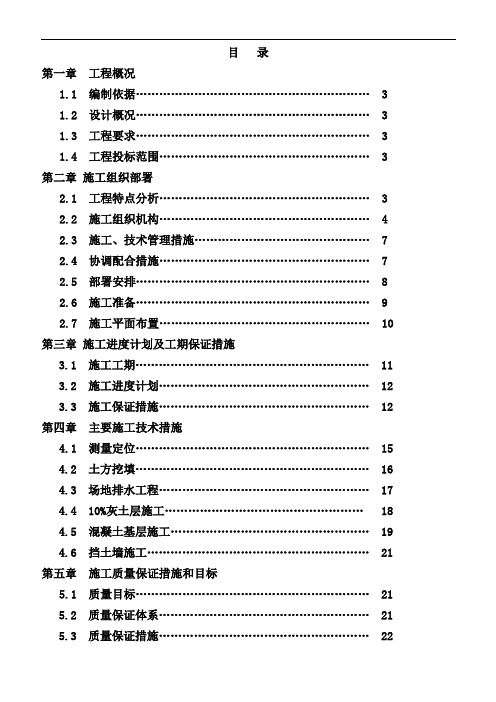

目录第一章工程概况1.1 编制依据 (3)1.2 设计概况 (3)1.3 工程要求 (3)1.4 工程投标范围 (3)第二章施工组织部署2.1 工程特点分析 (3)2.2 施工组织机构 (4)2.3 施工、技术管理措施 (7)2.4 协调配合措施 (7)2.5 部署安排 (8)2.6 施工准备 (9)2.7 施工平面布置 (10)第三章施工进度计划及工期保证措施3.1 施工工期 (11)3.2 施工进度计划 (12)3.3 施工保证措施 (12)第四章主要施工技术措施4.1 测量定位 (15)4.2 土方挖填 (16)4.3 场地排水工程 (17)4.4 10%灰土层施工 (18)4.5 混凝土基层施工 (19)4.6 挡土墙施工 (21)第五章施工质量保证措施和目标5.1 质量目标 (21)5.2 质量保证体系 (21)5.3 质量保证措施 (22)5.4 工程养护和季节性施工措施 (24)5.5 成品保护措施 (25)5.6 施工机械控制措施 (25)第六章文明施工和安全生产防护措施6.1 安全保证和创文明工地目标 (25)6.2 安全保证体系 (25)6.3 安全用电措施 (25)6.4 做好安全防火工作措施 (26)6.5 工地人员入场教育及违反安全条例的现场处理措施 (27)6.6 标准化管理措施 (27)6.7 文明施工的环境保护措施 (30)第七章施工机械配置7.1 主要施工机械设备及检测器具配备 (34)7.2 施工机械的使用、维护和保养制度 (35)第一章工程概况1.1编制依据1.1.1施工图纸:由****工程设计有限公司设计的《*****初中体育场》施工图纸。
1.1.2建筑施工组织设计规范。
1.1.3********初中体育场工程招标文件及工程量清单1.2 设计概况**********初中校园内,主要项目有:综合运动场包括塑胶跑道、篮球场、跑道、跳远区、铅球区、排水沟等(详见施工图)。

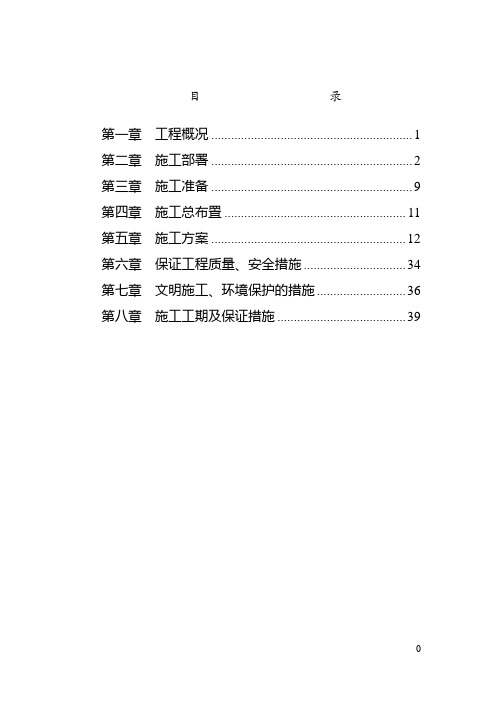

目录第一章工程概况 (1)第二章施工部署 (2)第三章施工准备 (9)第四章施工总布置 (11)第五章施工方案 (12)第六章保证工程质量、安全措施 (34)第七章文明施工、环境保护的措施 (36)第八章施工工期及保证措施 (39)第一章工程概况1.编制原则(1) 满足业主对工期、质量、投资、安全生产、文明施工、环境保护等要求的原则。
(2) 精心组织,科学管理,合理配置各种资源,做到连续均衡生产。
(3) 满足招标文件要求,根据工程特点,结合我们公司多年的水利工程的施工经验和公司的管理经验,优化施工方案,确保工程质量。
(4) 采用先进的施工设备和施工技术和管理控制经验和程序,保质保量的完成合同工程。
2.工程概况本工程为汾西县第二中学操场硬化、300米跑道塑胶,占地面积10400平方米,设计使用年限50年。
主要工程做法:300米环形跑道及100米直线跑道:120厚C25防水混凝土,20厚塑胶面层。
篮球场及观看场地:混凝土面层。
器械运动场:天然土,人工草坪。
排水明沟:20厚1:2.5水泥砂浆抹面3.对工期和质量的承诺本工程工期为230天,工程质量必须达到合格。
我们对承建并完成该工程已做好了充分的思想准备,将以过硬的技术管理人员,丰富的施工经验、先进的机具设备等有利条件作保证,充分发挥灵活的公司运作机制,同时安排了强有力的工程施工管理网络、质量保证体系和安全生产网络,确保以合理价格提前优质完成本工程。
我们将结合实际情况,根据设计和业主要求,在分析了各种因素后,对整个工程的施工作业进行周密的布置,严密的组织,充分确保在时间上、质量上达到招标文件中所规定的要求。
工程质量达到合格以上标准是我们的目标;而且我们还将尽善尽美!安全方面,按创建文明工地的标准建好设施和建立各项规章制度,保证施工区和施工生活区文明整洁,环境优良。
全面做好消防和工地内外的治安保证工作,保证无条件地服从监理工程师对施工质量的监督管理,服从建设单位有关部门的总协调、总管理和总控制。
一、工程概况本工程为某中学室外工程施工项目,主要包括操场、篮球场、羽毛球场、景观绿化、道路及配套设施等建设内容。
工程位于该校校园内,占地面积约XX平方米,预计工期为XX个月。
二、施工总体部署1. 施工目标:确保工程质量、安全、进度和投资控制等目标顺利实现。
2. 施工组织结构:建立项目指挥部,负责对整个项目的组织、协调和管理工作。
设置施工技术部、现场施工部、材料设备部、质量安全部等职能部门,明确各部门的职责和任务。
3. 施工顺序:按照“先地下、后地上”的原则,先进行场地平整、管道铺设等地下工程,再进行地面设施的建设。
4. 施工资源配置:合理配置人力、物力、财力等资源,确保施工过程中各项资源充足、高效利用。
三、施工准备与资源配置计划1. 技术准备:根据工程设计文件,编制施工组织设计、施工方案、安全防护措施等,并对施工人员进行技术培训和安全教育。
2. 现场准备:完成施工场地内的清表、拆迁、平整等工作,确保施工场地符合要求。
3. 资金准备:根据工程预算,合理安排施工资金,确保工程进度和质量。
4. 材料设备准备:根据施工需求,提前安排各类建筑材料、设备的采购和进场,确保施工过程中材料设备充足。
四、施工部署1. 操场施工:先进行土地平整,然后铺设跑道、草坪等,最后进行灯光、排水等配套设施建设。
2. 篮球场、羽毛球场施工:先进行土地平整,然后铺设篮球场、羽毛球场地面,最后进行围网、灯光等配套设施建设。
3. 景观绿化施工:先进行地形整理,然后进行绿化带划分、植物种植、景观小品建设等。
4. 道路施工:先进行道路路基施工,然后铺设沥青路面,最后进行交通标志、信号灯等配套设施建设。
5. 配套设施施工:包括厕所、更衣室、休息区等建筑物的建设,以及给水、排水、供电等配套设施的建设。
五、施工平面布置根据施工需求,合理规划施工现场,设置施工临时道路、材料堆放区、施工设备停放区、施工生活区等,确保施工现场整洁、安全、有序。
六、主要管理计划1. 质量管理:严格按照国家相关标准和规范进行施工,加强对施工过程的质量控制,确保工程质量。
中学运动场施工组织设计一、项目背景和目标二、项目范围和任务分工1.项目范围:本项目施工组织设计的范围包括:(1)运动场地基施工;(2)运动场路面施工;(3)运动场围墙施工;(4)运动场设施安装。
2.任务分工:(1)项目经理:负责整个项目的计划、组织、协调和管理工作,包括施工进度、质量控制、安全保证等。
(2)土建施工队:负责运动场地基和路面的施工工作。
(3)围墙施工队:负责运动场围墙的施工工作。
(4)设备安装队:负责运动场设施的安装工作。
三、施工组织设计方案1.施工计划:(1)项目经理根据项目要求和实际情况制定详细的施工计划,包括开始日期、结束日期、施工工序安排、人员配备等。
(2)施工计划按照先基础后设施的原则进行安排,确保施工的顺序和协调性。
2.施工流程:(1)运动场地基施工流程:①土方开挖:根据设计要求和工程测量结果进行土方开挖。
②土方填筑:在土方开挖完成后,进行土方填筑,包括夯实和压实。
③地基处理:进行地基的处理,包括砼方坑、排水沟等。
④基础施工:进行基础的施工,包括基础的浇筑和硬化。
(2)运动场路面施工流程:①路面材料准备:准备路面所需的材料,包括沥青、砂石等。
②路面铺设:根据设计要求对路面进行铺设,包括压实、喷涂等。
③路面边缘处理:进行路面边缘的处理工作,包括边石的铺设、地坎的处理等。
④路面标线:进行路面标线的施工工作,包括跑道、球场等的标线。
(3)运动场围墙施工流程:①围墙材料准备:准备围墙所需的材料,包括砖、水泥等。
②围墙施工:根据设计要求进行围墙的施工工作,包括砌筑、涂料等。
③围墙验收:对围墙进行验收,确保围墙的质量达到要求。
(4)运动场设施安装流程:①设备准备:准备设备安装所需的工具和材料。
②设备安装:根据设计要求进行各种设备的安装,包括篮球架、足球门等。
③设备调试:对设备进行调试和测试,确保设备安装正确、功能正常。
四、安全措施和质量保证1.安全措施:(1)设立施工现场警示标志,保持施工现场的整洁和安全。
目录第一章、编制说明及依据..............................................第一节、编制说明...............................................第二节、编制依据................................................. 第二章、内容完整性和编制水平........................................第一节、工程概况.................................................第二节、施工总体设想............................................. 第三章、施工进度计划及各阶段进度和保证措施..........................第一节、总工期及进度计划安排.....................................第二节、工期保证措施.............................................第三节、总承包管理及与其他单位的配合............................. 第四章、资源配备计划................................................第一节、劳动力配备计划说明.......................................第二节、项目组织管理机构.........................................第三节、周转材料计划及保证措施...................................第四节、施工机械设备投入计划..................................... 第五章、施工现场平面布置和临时设施布置..............................第一节、施工现场平面布置原.......................................第二节、施工现场平面布置.........................................第三节、施工临时用水、用电布置................................... 第六章、施工方案与技术措施..........................................第一节、工程测量................................................第二节、土方工程施工方案.........................................第三节、钢筋、模板工程..........................................第四节、混凝土工程...............................................第五节、抹灰工程施工方案.........................................第六节、防水工程.................................................第七节、室外管网工程...........................................第八节、绿化工程.................................................第九节、黑色路面工程.............................................第十节、设备基础及其他土建工程...................................第十一节、石材铺贴...............................................第十二节、电气工程..............................................第十三节、人造草坪施工方案.......................................第十四节、塑胶跑道工程...........................................一、内排水沟施工方案.............................................二、塑胶跑道基础施工方案.........................................第十五节、天然种植草坪施工方案................................... 第七章、安全文明施工措施...........................................第一节、安全文明目标............................................第二节、安全文明施工要求.........................................第三节、安全生产管理体系.........................................第四节、安全用电.................................................第五节、安全消防................................................ 第八章、环境管理体系与措施..........................................第一节、环境保护.................................................第二节、文明施工.................................................第三节、季节性施工方案...........................................第九章、质量保证措施...............................................第一节、质量目标及控制原则.......................................第二节、主要分项工程质量保证措施.................................第三节、成品、半成品保护措施....................................第四节、新技术应用和保修违约责任承诺.............................附表一:机械计划表附表二:检测仪器设备表附表三:劳动力计划表附表四:施工进度计划表附表五:施工总平面图附表六:临时用地表第一章、编制说明及依据第一节、编制说明首先,感谢业主对我公司的信任,给予我公司参加*****工程投标竞争的机会。
目录第一章工程概况及编制根据第一节工程概况第二节编制根据第二章施工组织管理第一节施工组织机构第二节项目管理目旳第三章施工平面布置第一节施工平面布置概述第二节施工准备工作第四章工程进度计划与措施第一节工程进度计划第二节工期旳确保措施第五章施工方案与技术措施第一节测量工程第二节草坪铺筑及塑胶地面第三节钢筋工程第四节砌体工程第六章资源配置计划第一节人力资源组织、配置计划第七章质量管理体系与措施第一节质量管理体系第二节质量管理措施第八章成品保护措施第一节成品保护组织措施第二节成品保护技术措施第九章安全管理体系与措施第一节安全管理体系第二节安全管理措施第十章冬雨季施工措施第一节冬季施工措施第二节雨季施工措施第十一章环境保护管理体系与措施第一节环境管理体系第二节建立环境保护制度第三节环境保护措施第十二章文明施工第一节文明施工概述第二节文明管理机构第三节文明施工管理措施第一章工程概况及编制根据第一节工程概况项目名称:XXXXXXX操场综合建设项目建设地点: XXXXXXX计划工期:XXX日历天施工范围:施工图及工程量清单。
主要施工内容:旗杆围墙、旗座、网球场、足球场、草坪、塑胶跑道、看台及排水沟等。
建筑总面积:为12537.85㎡,其中塑胶场面5149.11㎡,砼场面1839.29㎡,人工草皮5549.45㎡及附属设施。
计划工期:XX年XX月XX日动工,XXX年XXX月XXX日竣工,工期XX日历天。
质量:要求合格。
第二节编制根据1. 建设单位提供旳本工程旳工程量清单和招标文件等有关资料;2. 本工程所处旳人文环境、地理环境及气候特征等施工条件;3. 根据我司机械设备、技术实力和类似工程施工积累旳施工经验;4. 踏勘工地现场、调查工地周围环境条件所了解旳情况和信息;5. 国家现行建筑工程施工、验收规范及操作规程、质量检验评估原则。
第二章施工组织管理第一节施工组织机构一、施工组织构造框图二、机构设置1、根据本性质、特点和实际情况,为了加强工程施工现场旳管理,确保工程顺利完毕,如中标,我企业立即成立该工程项目经理部,设项目经理、技术责任人(项目总工)及各职能人员,对该工程安全、质量、工期和文明施工全方面负责,实施项目经理领导下旳分工负责制,明确分工,各负其责,使各项工作纳入正轨。
第一章施工组织设计1、工程概况工程地理位置本工程为XX中学400米塑胶田径运动场工程项目,该项目位于XX中学校园内。
校园占地较广,环境宁静而优美,为学生提供了优越的学习环境。
2、工程概述拟建一座400米塑胶田径运动场及看台等附属工程,总建筑面积16184.5824平方米。
3、主要工程项目运动场占地16184.5824平方米,其中13mm塑胶地面面积为3590.29平方米,混泥土地面+5遍丙烯酸面积为5504.10平方米,大叶油草地面面积为7459.08平方米。
运动场区设置排水沟及看台等附属工程。
1)跑道地面结构形式之上往下:13mm厚喷涂型塑胶层;100mmC20混凝土;80mm厚碎石基层;分层素土夯实。
2)足球场地面结构形式之上往下:大叶油草地面300厚种植土分层素土夯实。
3)跑道外围及跑道内侧半圆结构形式之上往下:5遍丙烯110C20混凝土;50mm厚碎石基层;分层素土夯实。
4) 排水边沟结构做法。
场地排水及拦水主要靠运动场四周的排水沟。
场地呈马鞍状以0.3%至0.8%坡度坡向排水沟。
排水边沟依据排水坡度,深度约为870mm。
边沟基础C15混凝土垫层厚100mm,垫层两侧各留100mm宽。
排水沟主体采用灰砂砖砌结构形式,砌筑完成后,在内壁抹20mm厚(常规做法)防水砂浆罩面。
盖板宽600mm,厚100mmC20混凝土预制板。
中部预留长方形下水口。
4 工期及质量要求施工总工期:100日历天本工程质量要求为合格。
5 水文地质情况本工程运动场内主要为路基结构作业,因此地下水影响可忽略不计。
目前运动场施工前需要清除表土,将含有腐殖质的土层全部清除,并根据清表后的土质情况,确定进行换填处理。
6工程特点施工场无障碍物,为施工提供了非常好的场地条件。
运动场路基结构形式比较简单,但面积较大。
这将给路基、路面质量(如平整度控制、摊铺纵横缝控制) 等造成一定影响。
而路面平整度及面层的摊铺效果直接影响着塑胶面层的作业质量及成本,因此如何选用合理的施工机械及作业方法就显得格外重要。
目录编制依据及原则工程概况施工部署及施工现场平面布置图主要施工技术方案及措施工程质量保证措施安全生产文明施工措施施工进度计划及保证措施临时设施布置主要机具使用计划劳动力安排使用计划施工现场环境管理体系及保证措施编制依据及原则1、国际田联、中国田协、国际足联、中国足协等关于运动场地建设的标准规定和要求。
2、塑胶跑道的国家标准GB14833-2011和人造草坪的行业标准。
3、招标人“秦皇岛市北戴河区教育局”和招标代理机构“秦皇岛市北戴河联建招标代理有限公司” 发布的关于“北戴河中学操场改造工程施工”的招标文件。
4、招标文件所附的“北戴河中学操场改造工程施工”工程图纸。
4、我单位多年来的关于体育场地的营造及施工经验。
工程概况—、工程概况:项目名称:北戴河中学操场改造工程施工招标人:秦皇岛市北戴河区教育局招标代理机构:秦皇岛市北戴河联建招标代理有限公司建设规模:铺设塑胶跑道面积7046 〃,铺设人造草皮面积7140 〃,硬化面积2270 m2施工工期:2012年7月25日至2012年9月25日工期63天(日历日)二. 工程特征:1、工程概况:本工程为北戴河中学标准400米运动场改造工程.如我中标,我方将按照招标文件要求,施工工期为63个日历天。
2、本工程设计概要:(1)田径场为标准400米场地,设计为环形跑道.并设有100米、110米直跑道。
(2)场地外设计主席台和单道双向跳远场地。
(3)在第一跑道内侧设置内环排水沟。
(4)活动区铺设水磨石砖。
(5)其他辅助项目施工。
3 .主要结构设计:(1)塑胶跑道基础:挖掘机挖土、自卸汽车运土运距10km,挖土厚度420mm压路机碾压三遍基底干铺200mn厚河卵石垫层铺100mn厚中砂垫层做3P防水卷材\C15商品混凝土路面,厚度120mm路面6m*6m切缝、80mn深;(2)人造草坪基础:挖掘机挖土、自卸汽车运土运距10km挖土厚度300mm压路机碾压三遍基底铺200mm厚中砂垫层\C20商品混凝土路面,厚度100mm路面6m*6m切缝、60mn深;三、自然条件:施工现场较为平整,对施工没有太大影响。
四、施工条件:施工现场交通运输十分便利。
水电可直接与市水电管网或学校水电管网连接。
办公及生活临时设施在进场后搭设。
北戴河中学操场改造工程施工施工组织设计施工部署及施工现场平面布置图施工部署一、工程项目管理本工程由北京中体善建建设工程有限公司承揽施工任务。
项目班子由项目经理、总工、项目技术负责人和项目副经理等组成,项目部下设施工组、技术组、质量组、材料供应组、计划组、安全管理组、预算及财务管理等,分别负责相应的工作。
二、管理职责1、项目经理职责对工程全面负责,建立健全工程项目的质量保证体系、生产管理体系、安全生产、文明施工保障体系,明确责任与分工,确保工程的质量、安全生产进度等施工目标的实现。
(1)项目经理要确保质量保证体系、生产管理体系、安全生产文明施工保障体系的正常运行,参与制定施工方案,编制施工组织设计,并认真执行,确保施工过程处于受控状态,确保工程按合同完工,对工程的质量、安全、进度全面负责。
(2)项目经理要保证施工资源的合理配置,主要包括:1)审核材料计划、签订供应合同、组织工程材料按计划进场,确保工程材料满足施工需求;2)参与制订施工机械使用计划、组织施工机械进场;3)审核进度计划、资金计划,落实资金并控制使用资金。
2、总工职责在项目经理领导下,负责施工生产工作。
按照项目部指定的施工组织设计要求,以及国家、市、工程局有关要求,组织施工生产工作,落实各项施工目标。
(1)参与制定施工方案,施工进度计划、质量计划、安全防护措施,与相关人员配合并共同组织实施;(2)合理安排、调度施工生产,落实各项施工技术措施,落实各项任务的施工进度计划,安全防护措施以及各项任务的质量计划,确保施工生产有计划地进行;(3)主持安排好每天的施工生产任务,并负责组织按计划完成;(4)安排、检查、监督好生产组的各项工作,帮助生产组完成好每天的工作;(5)安排好施工现场的安全生产文明施工工作,按照有关要求,在整个过程中,确保安全生产文明施工;(6)组织好每天的生产调度会,及时解决施工过程中出现的各种问题。
3、项目技术负责人在项目经理领导下,抓好项目部的技术管理、质量管理各项工作。
(1)按照项目部制定的方案,编制施工组织设计、施工技术措施、安全防护措施、质量计划、检验试验计划、并负责向相关人员进行交底,并监督实施;(2)负责组织设计交底,输设计变更洽商,负责与设计联系解决施工过程中技术问题;1)安排好技术组的日常工作,组织好质量监督、检查、工序报验、质量验收,以及施工技术资料整理归类等工作;2)负责审核施工技术交底、质量检验评定、落实、监督、检查检验试验工作,保证施工质量始终处于受控状态;3)施工过程中出现的质量问题,采取纠正预防措施,防止同类质量问题重复出现。
4、施工组在项目部领导下,负责组织、安排各项同施工生产及安全生产文明施工工作。
(1)组织、安排劳务分包队伍按进度计划要求及质量要求完成各项施工任务(2)组织有关人员检查、落实进度计划完成情况及质量完成情况,采取措施纠正进度计划偏差及计划偏差;(3)负责落实施工现场安全防护措施及现场文明施工措施,保障施工安全及施工现场文明施工;(4)组织安排工序质量检查、落实,进行工序质量验收,并向质检组报验工序质量,通知质量组向监理报验工序质量;(5)负责落实已完工程的成品保护措施。
5、技术组和质量组在项目部领导下负责施工过程中的技术管理、质量管理、资料管理工作。
(1)参与编制施工方案、施工技术措施、工程质量计划、检验试验计划;(2)检查施工技术交底落实情况,并负责纠正无技术交底施工、技术交底不符合要求施工、以及有技术交底而不按技术交底施工等情况;(3)检查监督每个施工工序的施工质量,最大限度地将质量问题消灭在工艺形成过程中,对施工过程中出现的质量隐患,采取措施进行纠正和预防,把好质量关;(4)负责对进场材料、设备的资质进行审查,并组织验收;(5)负责向工程监理报验工序质量、材料质量、填写验收单;(6)负责自由式承包,劳务分承包的企业资质资料及其他需要向监理报验的资质材料;(7)负责归类整理施工技术资料、贯标资料,向监理、政府质量监督部门报验工程技术资料;(8)提出各种施工合理化建议,推广新工艺、新技术、改进施工工艺、提高工程质量。
6、材料供应组职责(1)照项目部的规定价格和质量要求,负责按计划采购施工所需物资,组织工程材料、周围材料、生产工具、小型机械设备按时按量进入施工现场;对所采购材料的质量、价格、数量进行把关,并负责通知生产、质量管理人员对进场材料进行验收;(2)进场材料按规定进行码放、搬运、贮存和发放,并按程序进行标识或记录,保证材料、设备的可追溯性。
(3)作好材料台帐,实行限额领料,作到帐物相符;(4)编制材料报表,上报相关材料。
7、其他三、施工准备项目部管理人员进入施工现场,认真作好施工准备工作:1、技术准备:1)组织项目管理人员认真读图,熟悉工程设计内容并认真审图,参加图纸会审、设计技术交底,做好记录。
2)编制施工组织设计,主要分部分项工程施工方案,并做好分项工程的技术交底工作。
3)各专业分别编制保证质量的技术措施。
4)编制施工预算,根据预算和进度计划编制详细材料供应计划。
5)提前做好试验、试配工作。
6)提前进行测量仪器的检验。
用检测合格的仪器复测红线桩和高程点,报监理审核后引入现场。
2、资源准备:1)选定项目施工人员,组织进场,进行三级安全教育,做好岗前培训,开展各项工作。
2)组织各种临时设施材料、周转材料、工程材料、分期分批进入施工现场。
3)组织各种施工机械、机具进场,认真做好检修、维护与保养,确保工程需要。
3、施工现场准备:1)清除场内障碍物,平整场地。
2)统一筹划,合理布置,建好临时设施。
3)布置施工及消防供水管线,现场排水管线,临时用电线路等。
4)布置场内施工道路,作好路面,与市政道路衔接,保质施工道路畅通。
北京中体善建理设工程有限公司 EE1U5G CHKlSPDlilB GOODCmtfl RICTIUS' Cy.ll'.l). cSGCc 北戴河中学操场改造工程施工 施工组织设计施工现场平面布置图HL主要施工技术方案及措施塑胶跑道基础及面层施工一、应用范围:运动场塑胶跑道基础、跳远场地助跑道。
二、基础结构:挖掘机挖土、自卸汽车运土运距10km,挖土厚度420mm、压路机碾压三遍基底干铺200mm厚河卵石垫层铺100mm厚中砂垫层做3P 防水卷材\C15商品混凝土路面,厚度120mm,路面6m*6m 切缝、80mm 深” ”三、基础施工:(一)土方施工1、土方施工的要求及注意事项1)设置排水防洪设施:在施工区域内设置临时排水沟,阻止地面雨水流入施工区域内。
2)修建运输道路:充分利用土方工程调配路线,修筑施工场地内的机械运行道路。
3)合理选择施工机械:采用挖掘机、推土机、翻斗车、装载机、运输车联合作业,按施工方案要求自远而近的倒退进行。
4)制定合理的土方调配方案:开挖土方要及时运到指定位置或弃或用,不应堆放在开挖施工现场。
5)管线施工土方开挖时,以机械开挖为主,配以人工清槽;开挖断面根据管道间距和高程情况确定,根据土质和管道埋深情况确定开挖边坡;槽底和边坡由测量人员钉桩控制。
6)开挖中如发现土层性质有变化时,要及时修改施工方案,并及时报监理工程师批准。
7)对地下设施或文物进行保护,一旦发现后要妥善处理,以最快速度上报有关部门并立即进行现场保护。
8)土方开挖到设计标高以后,和设计人员对基础进行检测,看地基是否满足设计要求,如满足要求则进行正常碾压。
如不满足要求则进行换填或采取其它措施达到设计要求。
9)土方开挖地段,路床面以下30cm或路床面以下的换填处置层的压实度必须满足不小于95%的要求。
2、场地土方压实验收标准:外观要求:表面清洁无杂物,坚实,无裂纹,无起皮,没有翻浆现象;填土部分要求土质一致,不得有杂物,淤泥、含水量过高的土壤、腐植土等;压实度用准击实试验方法求的最大干密度为100%,最低压实度应大于95%;3、管线土方回填:回填密实度标准:由路床算起30cm以内压实度要求达到95%,30-80cm以下要求达到95%,80-150cm压实度93%,挤出以下150cm大于90% (重型击实标准)。
(1)回填施工开工前向监理工程师申报分项工程开工申请,阐述施工方案、工料机法环保措施和回填质量保证体系,批准后方可进行施工。
(2)回填土各项指标符合技术规范要求,按照技术规范规定的频率进行击实和最佳含水量试验,严格检查回填土质量,严禁回填土中掺杂砖头、瓦块、树根、杂草、垃圾、板结块和腐殖质的土。
