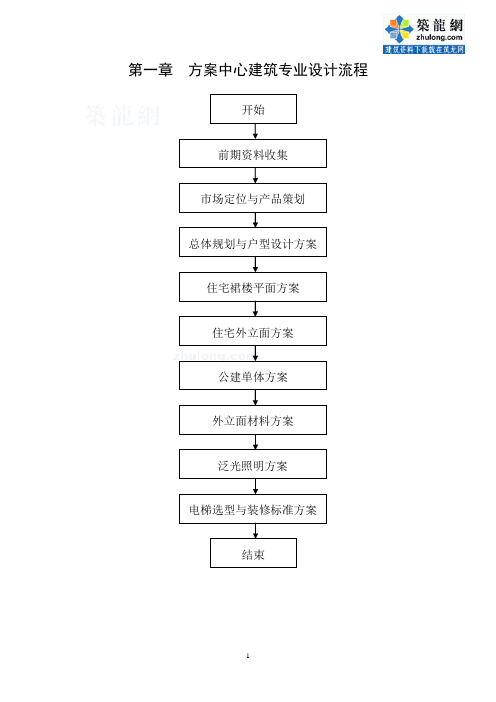

第一章 方案中心建筑专业设计流程一、前期资料收集阶段综合分析总结,完成考察报告1、取得设计条件取得以下基础文件、设计依据:建设用地规划许可证、规划用地红线图、规划设计要点批文、地形图、(原有地质勘探资料)、市政工程设施规划资料、现有市政基础条件及道路坐标标高等。
2、市场调研对当地房地产市场、主要竞争楼盘进行调研,综合从规划特点、气候特色、户型特点、当地房地产发展程度、销售情况等方面进行调研。
3、现场踏勘分析了解场地条件、周边环境、交通情况等。
4、综合分析总结,完成考察报告,作为市场定位与产品策划决策依据。
二、市场定位与产品策划阶段1 明确楼盘档次定位,初步确定户型指标、户型结构、户型比例、设计特色具体要求。
2、宏观规划评估方案作出不同容积率、密度,不同层数,不同类别产品(别墅、类别墅情景洋房、小高层住宅、高层住宅、一梯几户等)的宏观性规划评估方案。
3、规划经济评估对不同类别产品、不同环境的产品假设其销售价格,再对宏观规划评估方案计算其总销售额。
根据总销售额、工程管理成本、年供应量、工期、项目总周期等对不同的宏观规划评估方案做出综合评估分析总结。
4、产品策划决策并通过集团审批经规划经济评估,确定产品策划,明确规划要求、环境要求、产品类型、户型比例、户型指标、户型结构等。
规划经济评估三、总体规划与户型设计方案阶段四、住宅裙楼平面方案阶段五、住宅外立面方案阶段六、公建单体方案设计阶段(含独立各类设备用房如配电房、水厂等)七、外立面材料方案阶段八、泛光照明效果设计阶段九、电梯选型与装修标准设计阶段第二章设计中心建筑专业设计流程置等方案;(3)、底板、地下室防水设计等根据具体项目复杂程度提供两种以上的比选方案,提交综合技术部进行造价分析;(4)、完成审核、审定手续;(5)、技术复杂或影响造价明显的部分,结构部按程序上报公司领导审批;审批流程:结构部—总工室—成本质量控制中心—科技发展中心总经理—公司领导(6)、将批准的地下室结构方案交档案室归档。
房地产项目审批流程在中国房地产行业中,房地产项目的审批流程是一个复杂但重要的过程。
一旦房地产开发商获得项目的批准,他们就可以着手进行规划、开发和销售等相关工作。
本文将介绍一般的房地产项目审批流程,并对其中涉及的各个环节进行详细解析。
第一步:规划立项在进行房地产项目审批之前,开发商需要先进行规划立项。
规划立项过程主要包括选择项目的地理位置、项目类型、规模以及预计的投资额等。
一旦规划立项完成,开发商需要提交相应的申请材料,包括项目建议书、规划方案和环境影响评估报告等。
第二步:审批申请一旦规划立项完成并提交相关申请材料,开发商需要将申请材料提交给相关部门,例如房地产主管部门、城市规划部门和环保等部门。
这些部门将进行初审,核实申请材料的真实性和合规性。
初审过程中,开发商可能需要提供进一步的材料或答复有关部门的疑问。
第三步:论证与评估在通过初审后,房地产项目将进行各种论证和评估过程。
这些过程包括土地评估、工程建设方案论证、规划评估、工程造价评估、环境影响评估等。
这些评估的目的是确保房地产项目的可行性和合规性,同时保证项目的可持续发展和环境友好性。
第四步:公示和听证经过论证和评估之后,房地产项目将进行公示和听证程序。
公示的目的是让社会公众了解项目的基本情况和可能带来的影响,以便收集公众的意见和建议。
听证会通常由相关部门组织,开发商需要在听证会上介绍项目,并回答公众的问题和疑虑。
第五步:核准和批复经过公示和听证程序后,相关部门将审查和分析收集到的意见和建议,并根据实际情况作出最终的决策。
如果房地产项目符合相关法规和政策,且公众的意见得到妥善考虑,相关部门将核准并批复该项目。
通常情况下,开发商将收到正式的核准文件,他们可以在接下来的阶段着手进行项目的具体实施工作。
第六步:前期准备和具体实施一旦房地产项目获得核准并批复,开发商可以开始进行前期准备和具体实施工作。
这包括土地购置、项目设计、施工准备、人力资源配置等。
房地产投资方案审批房地产投资方案审批是指对于房地产开发商或投资者提交的房地产项目投资方案进行审查和批准的过程。
这一过程的目的是确保房地产项目的合法性、可行性和可持续性,保护投资者和购房者的利益,促进城市规划和可持续发展。
一、背景介绍房地产投资在现代社会中扮演着重要的角色,对于经济增长和城市发展起到了重要的推动作用。
然而,由于房地产行业的特殊性,投资方案的审批变得至关重要。
审批过程可以确保投资方案符合规定法律法规的要求,并且能够满足市场需求和城市发展的规划目标。
二、审批流程1. 提交投资方案:房地产开发商或投资者需要向相关部门提交投资方案,包括项目规划、土地使用、市场分析、资金筹措等内容。
2. 接受审查:相关部门会对提交的投资方案进行评估和分析,确保其符合法律法规的要求,包括土地规划、建设标准、资金来源等方面。
3. 审查意见反馈:审查部门会向投资方案提交者提供审查意见,指出需要改进的地方或需要补充的证明材料。
4. 方案修改:投资方案提交者根据审查意见对投资方案进行修改,并重新提交给相关部门。
5. 再次审查:相关部门会对修改后的投资方案进行再次审查,确保所有问题得到解决并符合要求。
6. 项目批准:经过反复审查和修改后,如果投资方案符合相关法律法规,并且能够满足市场需求和城市发展规划目标,相关部门会对投资方案进行批准。
三、审批标准1. 符合法律法规:投资方案必须符合国家、地方相应的土地规划和建设标准,包括土地用途、建筑物规模和高度、基础设施建设等。
2. 市场需求:投资方案必须能够满足市场需求,包括商品房的供求关系、物业管理、社区配套设施等。
3. 城市规划目标:投资方案必须符合城市的发展规划目标,包括公共服务设施的配套、生态环境的保护等。
4. 资金来源:投资方案必须明确资金来源,并且能够保证项目的资金安全及项目建设的可行性。
四、审批结果1. 批准:如果投资方案符合相关的审批标准,则会获得批准。
此时,投资方案提交者可以正式开始项目的筹备和建设工作。
武汉市房地产开发报批报建全流程1.前期准备:在开始报批报建之前,开发商需要进行一些准备工作。
首先,需要进行项目调研和可行性研究,确定开发项目的可行性和市场需求。
其次,需要与相关部门进行沟通,了解当地的土地政策和规划规定,确保项目的合法性和合规性。
2.土地出让:在确定项目的可行性后,开发商需要通过土地出让方式获得用地权。
在武汉市,土地出让采取招投标的方式进行,开发商需要参与招投标竞争,并在竞标成功后支付相应的土地出让金。
3.规划设计:获得用地权后,开发商需要进行项目的规划和设计。
首先,需要与设计团队进行合作,进行项目的初步设计和规划。
设计方案需要符合当地的土地规划和建设规范,同时满足市场需求和开发商的经济考量。
4.报批程序:完成规划设计后,开发商需要根据规定的报批程序提交相关报批材料。
主要包括项目建议书、土地使用证申请、施工许可证申请以及其他相关手续。
这些材料需要提交给武汉市规划局、住房和城乡建设主管部门以及其他相关审批部门进行审批。
5.审批流程:报批材料提交后,相关部门会进行审查和评估。
审批流程包括初审和复审环节。
在初审环节,各审批部门会对报批材料进行初步的审核和评估,确保材料的完整性和符合要求。
在复审环节,会对项目进行更加详细的审查,包括土地使用、规划设计、环境评估等方面的审查。
6.批地核准:经过审批流程后,若通过了审批,相关部门会颁发相应的批地核准文件,即土地使用证。
开发商需要在一定期限内办理土地使用证,缴纳相关费用并遵守土地使用权的规定。
8.竣工验收:建设工作完成后,开发商需要申请竣工验收。
竣工验收主要包括建筑物质量检验、工程竣工验收和相关手续办理。
若通过了竣工验收,开发商可以办理房屋产权证等相关手续,进行房屋销售或出租。
以上是武汉市房地产开发报批报建的全流程。
需要注意的是,在整个流程中,需要与各相关部门进行沟通和配合,遵守相关政策和法规,并确保项目的合法性和合规性。
此外,整个流程的办理时间和手续的具体要求可能会因具体的项目和政策有所不同,开发商需根据具体情况进行办理。
地产设计管理制度与流程地产设计管理制度与流程地产设计管理制度与流程是指在房地产项目建设的过程中,为了确保项目的质量与进度,以及减少项目的风险,而制定的一系列规定与过程。
一、地产设计管理制度1. 设计管理组织结构为了保障项目设计质量,应该设立专门的设计管理小组,负责对设计过程进行全程的跟踪监控。
设计小组应该由设计负责人、技术负责人、监理负责人、工程管理负责人、招投标负责人等人员组成。
设计负责人应该是一名具有较高设计水平和项目管理经验的主创设计师,技术负责人应该是一名技术全面、经验丰富的工程师。
2. 设计质量控制设计质量控制是确保设计成果符合规范要求,满足业主需求,达到施工标准的关键环节。
在设计前,应该确定设计质量的指标,并且在设计过程中进行跟踪监测。
对于不符合要求的设计,应该及时提出批评意见,并制定纠正措施。
3. 设计变更管理在项目设计过程中,难免会遇到一些设计变更的情况。
针对这些情况,应该制定项目设计变更管理制度,并且在变更前评估影响和变更成本。
对于设计变更,应该及时通知相关人员,并对设计变更进行跟踪和控制。
4. 设计校审设计校审是指在设计阶段,通过全面的审查与检查,保证设计结果的完备和科学性。
在项目设计过程中,设计校审应该作为设计管理的重要内容,及时发现问题,并采取相应的纠正措施。
二、地产设计管理流程1. 需求评估设计管理的第一步是确定项目的需求评估,这意味着对项目的目标、范围、时间、成本、质量等方面的需求进行评估。
这个过程通常涉及到项目的商业与经济分析、市场分析等内容。
2. 设计计划设计计划是指在需求评估的基础上,制定设计项目计划,确定项目的组成部分、设计工作量、工期、费用等内容。
在制定设计计划时,需要考虑到规范性要求、技术要求、市场需求等因素。
3. 设计委托设计委托是在需求评估和设计计划的基础上,选定设计团队、确定设计范围并签订设计合同的过程。
在设计委托时,应该合理选择设计团队,明确设计任务书,严格控制合同法律风险,并保证合同的有效执行。
房地产报规报建及审批流程房地产报建及审批流程是指在房地产项目进行开发建设的过程中,需要办理相关报建手续和审批程序的流程。
下面将就这一流程进行详细介绍。
一、规划报建流程:1.土地预审:在购买土地或者取得土地使用权之后,首先需要进行土地预审。
该步骤是通过提交相关的材料和申请表格,进行土地用途、规划、条件和限制等方面的审核,以确定土地是否适合进行房地产开发建设。
2.规划编制:在土地预审通过之后,需要对该地块进行详细的规划编制工作。
规划编制是依据土地预审结果,制定详细的地块规划方案,并编制相关规划报告和图纸。
3.报建手续:完成规划编制之后,需要将规划报建手续提交给相关行政部门进行审批。
报建手续包括填写相关表格、提交规划报告和图纸、缴纳相应的费用等。
4.行政审批:报建手续提交之后,由相关行政部门进行审查和审批。
审批过程中,会检查规划方案的合理性、符合性和环保要求等。
一般而言,审批会包括城市规划、土地管理、环境保护、市政设施等不同方面的审批。
5.审批费用:在审批过程中,需要缴纳规划审批费用、环评费用和市政设施配套费。
费用的多少根据不同项目的大小和所在地区的不同而有所区别。
6.审批结果:审批结果会由相关行政部门书面通知建设单位。
如果审批通过,将颁发规划许可证;否则,建设单位需要进行相应的修改和调整。
二、报建审批流程:1.签订合同:在规划报建通过之后,建设单位需要与设计院签订合同,进行项目设计、评估和初步预算的编制。
2.设计审查:设计单位根据土地规划方案进行项目设计,并将设计方案提交给建设单位。
建设单位需要将设计方案进行审查,包括设计的可行性、符合规划要求和质量要求等。
3.相关手续:建设单位需要申请施工许可证和验收手续,进行土地过户和预售手续等。
4.施工准备:建设单位需要在施工前进行施工准备工作,包括确定施工队伍、采购材料和设备、编制施工方案和施工组织设计等。
5.施工和验收:建设单位按照设计方案进行施工,并在施工完成后进行竣工验收。
审批房地产项目流程在进行房地产项目的开发和建设过程中,审批流程是一个非常重要且必不可少的环节。
通过审批,可以确保项目的合法性、合规性以及环境保护等方面的要求得以满足。
本文将介绍房地产项目审批的基本流程,以及在实际操作中需要注意的问题。
一、立项阶段立项是房地产项目审批的起始阶段,主要涉及项目的计划、选址、规划等方面的内容。
具体流程如下:1.项目规划:制定项目的总体规划和设计方案,包括项目的用途、规模、布局等。
2.选址评估:对拟建项目的选址进行评估和论证,包括地理位置、交通便利性等要素的考虑。
3.环境评估:进行环境影响评估,评估项目对周边环境的影响,保证项目的环保性。
4.立项报告:编制项目的立项报告,详细阐述项目的背景、必要性、可行性等,并经相关部门审查合格。
二、规划设计阶段在立项获批后,进行项目进一步的规划和设计工作。
该阶段包括以下步骤:1.土地出让:通过土地出让程序,取得相应的土地使用权。
2.项目勘查:对项目的建设地进行勘查,确认地质条件、地形地貌等因素。
3.项目设计:根据规划要求,进行详细的项目设计,包括建筑设计、景观设计等。
4.规划批复:将项目的规划设计方案提交给相关部门进行审核和批准。
三、施工准备阶段规划设计获得批复后,开始进行项目的施工准备工作。
流程如下:1.物业管理:确定项目的物业管理方案,并与相关物业公司签订管理合同。
2.施工批复:提交施工图纸、施工方案等资料,获得相关权威部门的批准。
3.用地申请:按照规划设计要求,向相关部门申请用地手续,并办理相关手续。
4.施工招标:对项目的施工进行招标,选择合适的施工单位进行合作。
四、施工阶段施工阶段是整个房地产项目的实质性阶段。
在该阶段,需要按照以下流程进行施工管理:1.项目开工:按照施工计划,组织各项工程的开工准备,确保施工顺利进行。
2.施工管理:监督施工单位按照合同要求进行施工,质量和进度的控制等。
3.工程验收:完成施工后,对项目进行竣工验收,确保符合相关质量和安全标准。
房地产集团公司设计方案审批流程规定第一条:报审方案为规范设计方案报审工作、提高审批效率、保证设计方案的安全、经济、合理,特制定本规定。
XX 地产集团房地产开发建设管理制度第三十条规定,各地区公司须报集团设计成本质量控制中心审批的方案有:钢筋含量控制指标、小区竖向设计方案、小区10kV 以上供配电方案、小区水池水泵房布置方案、小区采暖方案、小区水源方案、地下室平面方案、主体结构方案、大跨度结构方案、转换层结构方案、转换层平面方案、公建空调方案、公建热水方案、公建供配电方案、地下室结构方案、基础方案、新技术新产品方案,单独设计的基坑方案和高边坡方案。
第二条:设计方案报审流程报审方案 报审阶段第三条:设计方案须按相应设计阶段报审。
无初步设计阶段的项目,相应报审阶段则为施工图设计阶段前。
第四条:钢筋含量控制标准1、钢筋含量控制标准须在设计合同签订前报审。
2、报审需提供图纸文件资料需包含钢量、主要结构设计参数、拟采用的结构型式,钢筋级别。
3、审批确认含钢量控制指标。
4、施工图下发前,对钢筋含量进行初步测算,报设计成本质量控制中心备案。
5、审批时限:3天。
第五条:小区竖向设计方案1、小区竖向设计方案须在详规报建前报审。
2、报审时需提供集团设计院下发的设计条件、总规划平面图、用地现状地形图及电子版、土石方计算图及电子版、建筑单体平面图、规划设计说明及项目分期开发计划、其它情况说明。
3、设计图纸文件达到详规设计深度要求,需包含场地设计控制标高、道路控制标高及坡度、建筑物出入口、地下室范围及层数等。
4、接到资料后,根据需要,由总工室组织安排现场踏勘工作。
5、审批确认竖向设计方案。
6、审核时限:踏勘后 4天。
7、在小区竖向施工图下发前由总工室对土石方量进行测算,并报设计成本质量控制中心备案。
第六条:小区10kV以上供配电方案1、小区10kV以上供配电方案须在详规批复后报审。
2、报审需提供方案设计说明、小区10kV以上配电系统图、各变配电所高压配电系统图、小区电气规划总平面图(含各变配电所总图位置、10kV电缆敷设路径)、当地供电局用电管理规定(含小区中压电网建设及用电指标规定)。
3、图纸文件资料需包含小区工程概况、楼盘分期开发计划、负荷计算书(附各类建筑物、各住宅户型的建筑面积及负荷指标、需要系数)、电源状况、电源进线电缆的选择及敷设方式、小区备用电源方案经济技术比较。
4、审批确认小区10kV供配电方案、变压器安装容量。
5、审批时限:3天。
第七条:单独设计的高边坡方案1、高边坡方案须在小区竖向设计完成后、土方施工前报审。
2、报审时需提供原始地形图、规划总平面竖向设计图纸、地质勘察报告、地质灾害评估报告(必要时)、高边坡设计说明、设计图纸、计算书。
3、高边坡设计说明需包括两个以上方案的工程量统计、技术经济比较。
4、审批确认高边坡设计方案。
5、审批时限:3天。
第八条:小区水源方案1、小区水源方案须在详规批复后、小区室外管线综合平衡图报建前报审。
2、报审时需提供小区周边市政地下管线综合图、市政给水管及接驳点总平面示意图。
3、图纸文件资料需包含市政给水管管径、压力、管道材料以及接驳点数量。
4、审批确认小区水源方案。
5、审批时限:3天。
第九条:小区水池水泵房布置方案1、小区水池水泵房布置方案须在小区水源方案审批后报审。
2、报审时需提供方案设计说明、各专业室外管线综合平衡图、水池水泵房位置总平面示意图、分期开发计划。
3、图纸文件资料需包含用水量计算、水池容积及泵房面积指标及服务范围、两种以上方案及经济技术比较。
4、审批确认小区水池水泵房布置方案。
5、审批时限:3天。
第十条:小区采暖方案1、小区采暖方案须在详规批复后报审。
2、报审时需提供小区采暖热源方案说明、采暖热负荷计算书、小区市政热力工程规划平面图、采暖系统主要设备平面布置图、采暖系统主要设备的性能参数表及其平面布置图。
3、图纸文件资料需包含:市政热力管网参数及现状资料、采暖系统主要设备的性能参数表。
4、地区总工室组织安排设计成本质量控制中心暖通总工到当地审核审批工作。
5、审批确认采用小区采暖方案。
6、审批时限:3天。
第十一条:转换层平面方案1、转换层平面方案须在单体方案报审前报审。
2、报审时需提供建筑方案设计说明书、集团设计院设置转换层的确认书、各层平面图、剖面图。
3、图纸文件深度要求达到方案设计深度要求。
4、审批确认转换层设计方案。
5审核时限:3天。
第十二条:地下室平面方案1、地下室平面方案须在单体报建前报审。
2、报审时需提供由集团设计院的设计条件、规划报建批文、总规划平面图、各专业地下室设计说明、首层及地下室各层平剖面图、设备专业主要设备布置平面图、室外综合管线图、分期开发计划。
3、图纸文件资料需包含地下室净高、顶板厚度、控制性梁高、柱宽、净跨度、车道净宽、设计管线控制高度、设备房位置及面积。
4、审批确认地下室平面方案。
5、审批时限:4天。
第十三条:主体结构方案1、主体结构方案须在初步设计报审前报审。
2、报审时需提供结构设计说明书、结构计算书、建筑平立剖、各层结构平面图。
3、图纸文件深度要求达到初步设计阶段,需包含抗震设防烈度、基本风压、基本雪压等设计参数、计算模型数据、主要材料(混凝土和钢筋材料强度)、主要计算结果(层间位移及位移比、周期、地震剪力、刚重比、剪重比)、含墙率及主要构件尺寸。
4、审批确认主体结构方案。
5、审批时限:3天。
第十四条:转换层结构方案1、转换层结构方案须在初步设计报审前报审。
2、报审时需提供结构设计说明书、结构计算书、建筑平立剖图、转换层及其上下各两层结构平面图。
3、图纸文件深度要求达到初步设计阶段,需包含抗震设防烈度、基本风压、基本雪压等设计参数、计算模型数据、主要材料(混凝土和钢筋材料强度)、主要计算结果(层间位移及位移比、周期、地震剪力、刚重比、剪重比、转换层上下层侧向刚度比)、含墙率及主要构件尺寸。
4、审批确认转换层结构方案。
5、审批时限:3天。
第十五条:大跨度结构方案1、大跨度结构方案须在初步设计报审前报审。
2、报审时需提供方案设计说明书、建筑平立剖、结构布置图及支座形式。
3、图纸文件深度要求达到初步设计深度,两种及两种以上的结构方案选型及技术经济比较。
4、审批确认大跨度结构方案。
5、审批时限:3天。
第十六条:公建热水方案1、公建热水方案须在初步设计报审前报审。
2、报审时需提供方案说明书、建筑平面图、设备房布置图、系统原理图。
3、图纸文件资料需包含设计参数取值、设计计算书、设备性能参数、两种以上的方案技术经济比较。
4、审批确认公建热水方案。
5、审批时限:3天。
第十七条:公建供配电方案1、公建供配电方案须在初步设计报审前报审。
2、报审时需提供方案说明书、负荷计算书、建筑平面图、设备房布置图、高低压配电系统图。
3、图纸文件资料需包含建筑面积、用电负荷指标、需要系数、备用电源解决方式、高大运动空间火灾自动报警及照明方案说明。
4、审批确认公建供配电方案。
5、审批时限:3天。
第十八条:公建空调方案1、公建空调方案须在初步设计报审前报审。
2、报审时需提供方案说明书、建筑平面图、逐时逐项空调负荷计算书、设备房布置图。
3、图纸文件资料须包含空调负荷计算参数、主机装机容量及系统形式选择、空调主要设备性能参数表、两种以上的空调方案说明及经济技术比较。
4、审批确认公建空调方案。
5、审批时限:3天。
第十九条:地下室结构方案1、地下室结构方案须在初步设计报审前报审。
2、报审时需提供方案设计说明书、总规划平面图、建筑平立剖、地下室各层结构平面布置图。
3、图纸文件深度要求达到初步设计深度,需包含设防水位、覆土厚度、结构形式、主要构件断面、侧壁厚度、楼板厚度、钢筋和混凝土强度、抗渗等级及外加剂、周边已建建筑基础型式及埋深。
4、审批确认地下室结构方案。
5、审批时限:3天。
第二十条:基础方案1、基础方案须在初步设计报审前报审。
2、报审时需提供方案说明书、地方基础规范和规定、地质勘察报告、总规划平面图、建筑平立剖、基础布置图、底板结构布置图。
3、图纸文件深度要求达到初步设计阶段,需包含设防水位、柱底内力、基础参数取值、主要基础尺寸和单桩承载力特征值、地下室抗浮解决方案、周边已建建筑基础型式、有无已建或未建地下室、两种或两种以上基础选型及多方案技术经济比较。
4、审批确认基础方案。
5、审批时限:3天。
第二十一条:新技术新产品方案1.凡采用新技术新产品方案之前必须申报。
2.报审时需提供拟采用新技术新产品的方案说明、样本、技术经济比较、应用情况考察报告。
3.新产品新技术方案说明应包括特点、应用范围、主要技术性能参数、经济参数、设计选用要点、构造做法大样等。
技术经济比较着重于与原有成熟技术、产品在技术和经济方面的比较。
4.审核新产品、新技术方案、提出意见供领导决策。
5.审核时限:5天。
第二十二条:单独设计的基坑方案1.基坑方案须在基础施工图完成后报审。
2.报审时需提供总平面图、建筑平立剖、地质报告、周边环境、地下管线调查资料、基础平面图、基础大样图、基坑设计说明、基坑设计图纸、计算书。
3.基坑设计说明应包括两个以上方案的工程量统计、技术经济比较。
4.审批基坑设计方案。
5.审批时限:3天。
第二十三条:分期开发计划以图的形式提供。
第二十四条:所有方案资料必须提供书面版本,并附上电子版。
第二十五条:审核开始时间以我中心收到的书面版本符合本报审流程规定后,次日起计。
第二十六条:方案确认书格式XX集团公司REAL ESTATE GROUP公司确认书(20xx03版)第二十七条:本规定自下发之日起执行。
设计成本质量控制中心20xx年3月5日。
