高压摆喷墙止水帷幕
- 格式:docx
- 大小:16.34 KB
- 文档页数:3
高压旋喷桩止水帷幕施工工艺一、引言高压旋喷桩止水帷幕施工工艺是一种常用于建筑工程中的止水措施。
该工艺利用高压旋喷桩技术,在地下形成一个压力较高的水泥桩体,以防止地下水的渗透和渗漏。
本文将详细介绍高压旋喷桩止水帷幕施工工艺的步骤、原理和应用范围。
二、施工步骤1. 前期准备在进行高压旋喷桩止水帷幕施工之前,需要进行充分的前期准备工作。
包括确定施工区域、编制详细的施工方案、准备所需的设备和材料等。
2. 现场布置根据施工方案,确定桩体布置的位置和间距。
在施工现场,进行土方开挖和清理,确保施工区域干净整洁。
根据需要,可能需要进行临时支护和地下水处理等工作。
3. 高压旋喷桩施工高压旋喷桩施工是高压旋喷钻机通过旋转钻杆和混凝土泥浆的喷射来完成的。
具体步骤如下:(1) 设置钻机和导杆将高压旋喷钻机设置在施工区域,并安装导杆。
导杆的作用是引导旋喷桩的钻杆,确保桩体的垂直度和稳定性。
(2) 钻孔根据施工方案和设计要求,使用高压旋喷钻机进行钻孔。
钻孔的深度和直径根据具体情况确定,通常为数米深度和几十厘米直径。
(3) 注浆在钻孔过程中,通过注浆管将混凝土泥浆注入孔内。
混凝土泥浆的配比和性能应符合设计要求,以确保桩体的强度和密实性。
(4) 提升钻杆完成钻孔和注浆后,使用液压系统提升钻杆,将混凝土泥浆在孔内形成桩体。
在提升钻杆的过程中,需要保持注浆管的稳定和密实,以避免桩体质量的影响。
(5) 桩顶处理完成桩体的施工后,对桩顶进行处理。
根据需要,可能需要进行切割、修整和打磨等工作,以确保桩顶的平整和美观。
三、工艺原理高压旋喷桩止水帷幕施工的原理是利用高压旋喷钻机的旋转和喷射作用,将混凝土泥浆喷射到地下,形成一个密实的桩体。
这个桩体可以阻挡地下水的渗透和渗漏,起到止水的作用。
在施工过程中,旋喷钻机通过旋转钻杆,使混凝土泥浆在钻孔中均匀分布。
同时,喷射出的混凝土泥浆形成一个压力较高的水泥桩体,并与周围土壤形成一体化的结构。
这种结构能够有效地防止地下水的渗透和渗漏,达到止水的效果。
止水帷幕(高压旋喷)施工方案项目经理: 总工:编制:编制单位:1、施工工艺及技术参数2、施工流程及施工步骤3、主要施工机械设备4、工程进度及保证进度措施5、质量控制及保证措施6、安全文明措施防渗帷幕(高压旋喷)施工方案我部计划第一次沉井下沉时间为7月11日至8月9日。
为了防止沉井下沉过程中对土体形成渗透破坏而影响到大堤,根据设计要求在沉井下沉前将对沉井周边采取悬喷灌浆防渗帷幕处理。
一、工程概述第1层为1-2素填土,低强度高压缩性,层厚1.7〜4.6m, 顶面标高〜28.3^,层底标高24.0m〜26.6m。
第2层为6+3 软塑状粉质粘土,低强度高压缩性,层厚〜2.0m,层底标高 17.3〜24.2m。
第3层为7-2可塑状粘土,具中强度中压缩性,层厚〜2.0m,层底标高〜18.6m。
第4层为9+1、11-2、 11-3粉土和粉质粘土混合层,具低强度高压缩性,层厚〜5.8m,层底标高〜12.8m。
第5层为16含粘性土卵石,具高强度低压缩性,层厚〜5.0m,层底标高〜17.8m。
第6层为21-1硬塑状粘性,具高强度低压缩性,层厚〜4.5m,层底标高〜5.0m。
第7层为强风化板岩,具高强度低压缩性,层厚〜6.5m,层底标高〜-1.1m。
第8层为中风化板岩,高强度较高,层底未揭露。
二、施工前期准备1. 1前期试验在施工前先试验10根桩,做成桩试验,总结施工经验,确定适合本项目地质的高压水压力、浆液压力等技术指标。
针对不同的地层(软土层、岩层)使用适合的技术参数。
1.2施工技术参数(经验数据)1)高压水压力 P=3~8MPa;排量 75-100L/min。
2)空压机压力 P=0.7-0.8Mpa;排量 0.9m3/ min。
3)浆液压力 P=2-4Mpa;排量 80L/min。
4)进浆比重:三1.65。
5)喷杆提升速度:0.1-0.3m/min。
6)转速:20-40r/min7)水泥浆采用32.5号普通硅酸盐水泥三、施工工艺1.1施工工艺本工程采用三重管高压旋喷灌浆工艺进行施工,其施工原理是利用高压水流喷射切割土体,使用气体包裹高压水流,以便水流射程较远,切割半径较大,与此同时水泥浆液随即充填进入被水切割的空间,从而形成水泥浆和泥砂混合物。
高压摆喷止水帷幕(单管旋喷桩)施工技术5.3 灌浆(1)地面试喷:钻孔验收合格后,准备向孔内下入喷头和喷杆之前,须进行地面试喷,以检查高压泵运行是否良好,输浆泵是否密封通畅,喷杆、喷嘴有无泄露。
(2)下入喷具:地面调试好后,设法将喷嘴加以保护,防止喷具在下入孔内过程中泥沙进入喷嘴,启动喷杆电机,放松起重机钢丝绳,使喷杆沿导向架下沉,下沉速度宜控制在0.8m/min左右,可由电机电流监测表控制。
在必要的情况下,采用边射浆边插管,浆压控制在1MPa以下,喷头的位置一定要达到钻孔深度。
否则拨出喷具重新扫孔。
(3)搅拌水泥浆液:灌浆材料采用普硅P.032.5水泥;浆液水灰比为0.8∶1~1∶1,搅拌水泥浆所用的水,应符合《混凝土拌和用水》(JGJ63-2006)的规定。
制浆采用高速搅拌机进行二级搅拌,首先按规定的水灰比向搅拌桶中投放水和水泥,经过充分搅拌后,用比重计测量水泥浆液的比重,符合要求后通过过滤流入底二级搅拌桶,再进行搅拌,保证水泥浆液搅拌时间不少于30s,不使用配制后时间超过4小时的浆液。
(4)高压喷射灌浆:喷具到位后,尽快调整好压力,使之迅速达到正常施工所需的压力,开始时,保持喷杆停留在孔底不断地旋转,当孔口冒出带有水泥的浆液时,先静喷2~3min后,在按照施工技术参数开始提升喷具。
此后,边喷浆、边旋转、边提升,此时应注意喷浆速度与提升速度相协调,以确保水泥浆沿桩长均匀分布。
喷浆过程中,卸掉一根喷杆后,继续灌浆时,喷头的位置必须超过喷头原来的位置以下0.3m,以便整个搭接均匀。
灌浆压力是指装在孔口处压力表指示的压力值。
岩石帷幕灌浆压力,表层不宜小于1~1.5倍水头,底部宜为2~3倍水头。
砂砾石层帷幕灌浆压力尽可能大些,以不引起地面抬动或虽有抬动但不超过允许值为限。
一般情况,灌浆孔下部比上部的压力大,后序孔比前序孔压力大,中排孔比边排孔压力大,以保证幕体灌注密实。
灌浆开始后,一般采用一次升压法,即将压力尽快升到设计压力值。

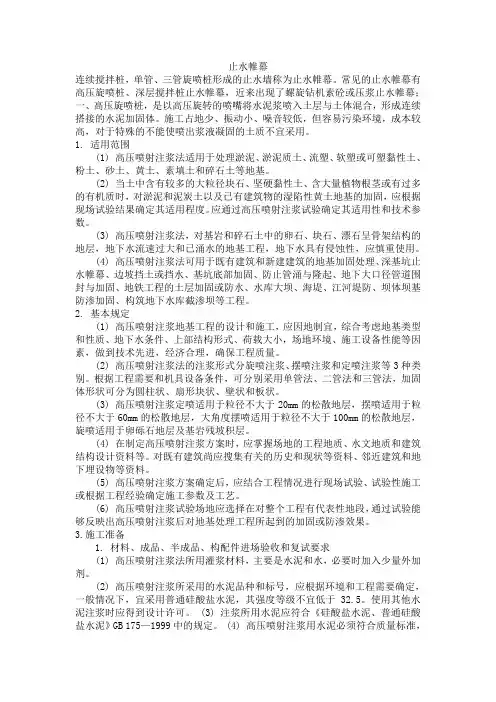

止水帷幕连续搅拌桩,单管、三管旋喷桩形成的止水墙称为止水帷幕。
常见的止水帷幕有高压旋喷桩、深层搅拌桩止水帷幕,近来出现了螺旋钻机素砼或压浆止水帷幕;一、高压旋喷桩,是以高压旋转的喷嘴将水泥浆喷入土层与土体混合,形成连续搭接的水泥加固体。
施工占地少、振动小、噪音较低,但容易污染环境,成本较高,对于特殊的不能使喷出浆液凝固的土质不宜采用。
1. 适用范围(1) 高压喷射注浆法适用于处理淤泥、淤泥质土、流塑、软塑或可塑黏性土、粉土、砂土、黄土、素填土和碎石土等地基。
(2) 当土中含有较多的大粒径块石、坚硬黏性土、含大量植物根茎或有过多的有机质时,对淤泥和泥炭土以及已有建筑物的湿陷性黄土地基的加固,应根据现场试验结果确定其适用程度。
应通过高压喷射注浆试验确定其适用性和技术参数。
(3) 高压喷射注浆法,对基岩和碎石土中的卵石、块石、漂石呈骨架结构的地层,地下水流速过大和已涌水的地基工程,地下水具有侵蚀性,应慎重使用。
(4) 高压喷射注浆法可用于既有建筑和新建建筑的地基加固处理、深基坑止水帷幕、边坡挡土或挡水、基坑底部加固、防止管涌与隆起、地下大口径管道围封与加固、地铁工程的土层加固或防水、水库大坝、海堤、江河堤防、坝体坝基防渗加固、构筑地下水库截渗坝等工程。
2. 基本规定(1) 高压喷射注浆地基工程的设计和施工,应因地制宜,综合考虑地基类型和性质、地下水条件、上部结构形式、荷载大小,场地环境、施工设备性能等因素,做到技术先进,经济合理,确保工程质量。
(2) 高压喷射注浆法的注浆形式分旋喷注浆、摆喷注浆和定喷注浆等3种类别。
根据工程需要和机具设备条件,可分别采用单管法、二管法和三管法,加固体形状可分为圆柱状、扇形块状、壁状和板状。
(3) 高压喷射注浆定喷适用于粒径不大于20mm的松散地层,摆喷适用于粒径不大于60mm的松散地层,大角度摆喷适用于粒径不大于100mm的松散地层,旋喷适用于卵砾石地层及基岩残坡积层。

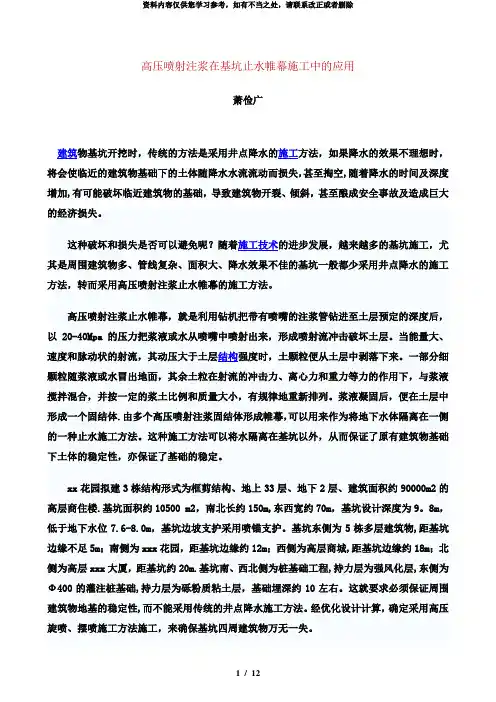

高压喷射注浆在基坑止水帷幕施工中的应用萧俭广将会使临近的建筑物基础下的土体随降水水流流动而损失,甚至掏空,随着降水的时间及深度增加,有可能破坏临近建筑物的基础,导致建筑物开裂、倾斜,甚至酿成安全事故及造成巨大的经济损失。
这种破坏和损失是否可以避免呢?随着施工技术的进步发展,越来越多的基坑施工,尤其是周围建筑物多、管线复杂、面积大、降水效果不佳的基坑一般都少采用井点降水的施工方法,转而采用高压喷射注浆止水帷幕的施工方法。
高压喷射注浆止水帷幕,就是利用钻机把带有喷嘴的注浆管钻进至土层预定的深度后,以20-40Mpa的压力把浆液或水从喷嘴中喷射出来,形成喷射流冲击破坏土层。
当能量大、速度和脉动状的射流,其动压大于土层结构强度时,土颗粒便从土层中剥落下来。
一部分细颗粒随浆液或水冒出地面,其余土粒在射流的冲击力、离心力和重力等力的作用下,与浆液搅拌混合,并按一定的浆土比例和质量大小,有规律地重新排列。
浆液凝固后,便在土层中形成一个固结体.由多个高压喷射注浆固结体形成帷幕,可以用来作为将地下水体隔离在一侧的一种止水施工方法。
这种施工方法可以将水隔离在基坑以外,从而保证了原有建筑物基础下土体的稳定性,亦保证了基础的稳定。
xx花园拟建3栋结构形式为框剪结构、地上33层、地下2层、建筑面积约90000m2的高层商住楼.基坑面积约10500 m2,南北长约150m,东西宽约70m,基坑设计深度为9。
8m,低于地下水位7.6-8.0m,基坑边坡支护采用喷锚支护。
基坑东侧为5栋多层建筑物,距基坑边缘不足5m;南侧为xxx花园,距基坑边缘约12m;西侧为高层商城,距基坑边缘约18m;北侧为高层xxx大厦,距基坑约20m.基坑南、西北侧为桩基础工程,持力层为强风化层,东侧为Ф400的灌注桩基础,持力层为砾粉质粘土层,基础埋深约10左右。
这就要求必须保证周围建筑物地基的稳定性,而不能采用传统的井点降水施工方法。
经优化设计计算,确定采用高压旋喷、摆喷施工方法施工,来确保基坑四周建筑物万无一失。

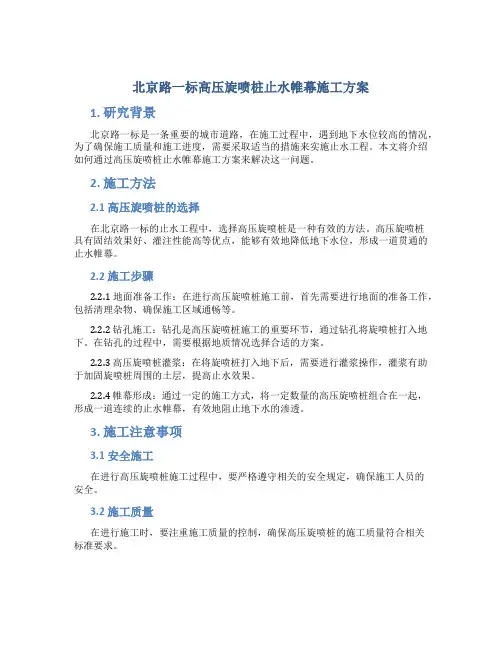

北京路一标高压旋喷桩止水帷幕施工方案1. 研究背景北京路一标是一条重要的城市道路,在施工过程中,遇到地下水位较高的情况,为了确保施工质量和施工进度,需要采取适当的措施来实施止水工程。
本文将介绍如何通过高压旋喷桩止水帷幕施工方案来解决这一问题。
2. 施工方法2.1 高压旋喷桩的选择在北京路一标的止水工程中,选择高压旋喷桩是一种有效的方法。
高压旋喷桩具有固结效果好、灌注性能高等优点,能够有效地降低地下水位,形成一道贯通的止水帷幕。
2.2 施工步骤2.2.1 地面准备工作:在进行高压旋喷桩施工前,首先需要进行地面的准备工作,包括清理杂物、确保施工区域通畅等。
2.2.2 钻孔施工:钻孔是高压旋喷桩施工的重要环节,通过钻孔将旋喷桩打入地下。
在钻孔的过程中,需要根据地质情况选择合适的方案。
2.2.3 高压旋喷桩灌浆:在将旋喷桩打入地下后,需要进行灌浆操作,灌浆有助于加固旋喷桩周围的土层,提高止水效果。
2.2.4 帷幕形成:通过一定的施工方式,将一定数量的高压旋喷桩组合在一起,形成一道连续的止水帷幕,有效地阻止地下水的渗透。
3. 施工注意事项3.1 安全施工在进行高压旋喷桩施工过程中,要严格遵守相关的安全规定,确保施工人员的安全。
3.2 施工质量在进行施工时,要注重施工质量的控制,确保高压旋喷桩的施工质量符合相关标准要求。
3.3 施工进度对高压旋喷桩的施工进度进行有效的监控,确保施工按计划进行,不影响后续工程的进展。
4. 结论与展望通过以上方案的实施,可以有效地解决北京路一标地下水位较高的问题,提高止水工程的施工质量和效率。
未来可以进一步研究和改进高压旋喷桩止水帷幕施工方案,为城市基础设施建设提供更好的技术支持。
以上是关于北京路一标高压旋喷桩止水帷幕施工方案的介绍,希望能对相关工程施工提供一定的参考。
高压旋喷桩止水帷幕施工方案1. 引言高压旋喷桩止水帷幕是一种有效的地下水防治工程方法,广泛应用于基坑、地下室和地铁工程等场所。
本文档旨在提供一个详细的施工方案,为相关工程的实施提供指导。
2. 工程概述高压旋喷桩止水帷幕工程是通过在地下进行喷射,形成一层连续的水密帷幕,有效隔离地下水的渗透。
该工程包括以下重要步骤:2.1 前期准备在施工前,需要进行详细的现场勘察和设计,根据地质条件和工程需求确定施工参数。
同时,准备好所需的材料和设备,包括高压旋喷桩机、喷嘴、高压水泵、导向套管等。
2.2 施工步骤1.根据设计要求,确定喷射孔的位置和间距。
通常,喷射孔的间距应根据地质条件和管道宽度来确定,一般为1-1.5米。
2.利用导向套管保持喷射孔的稳定,避免侧壁坍塌。
将导向套管逐渐推入地下,直至达到设计要求的深度。
3.将高压旋喷桩机和高压水泵连接好,并将喷嘴插入导向套管中。
调整喷嘴的角度和喷射压力,确保喷射孔内的水泥浆能够充分混合。
4.开始喷射,将水泥浆以高压喷射到地下。
喷射过程中要注意喷射速度和喷射压力的控制,以及均匀喷射,确保止水帷幕的质量和连续性。
5.喷射完成后,进行质量检验。
主要包括测量止水帷幕的厚度和密实度,确保达到设计要求。
6.移动喷射设备和导向套管,继续进行下一孔的喷射,直至完成所有喷射孔的施工。
2.3 施工注意事项•在施工过程中,要定期检查设备的工作状态,确保安全可靠。
•喷射孔位置的选择应避免与其他地下设施和管线冲突。
•喷射孔周围的地表要进行保护措施,避免泥浆污染和坍塌。
•施工过程中要密切观察地下水位和周围环境变化,及时调整喷射参数。
3. 质量控制为了确保高压旋喷桩止水帷幕工程的质量,需要进行一系列的质量控制措施:•对材料进行检验,确保符合相关标准。
•进行施工前和施工中的质量检查,包括喷射孔的深度、喷射压力和角度等。
•定期抽检已喷射孔的止水效果,确保止水帷幕的连续性和质量。
•进行施工后的终验,检验止水帷幕的厚度和密实度是否符合要求。
全方位高压喷射注浆止水帷幕施工工法全方位高压喷射注浆止水帷幕施工工法一、前言全方位高压喷射注浆止水帷幕施工工法是一种常用的止水施工方法,通过高压喷射注浆形成障水帷幕,有效地阻止地下水的渗透和外部水分的入侵,保护工程结构的安全和稳定。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例几个方面进行详细介绍。
二、工法特点全方位高压喷射注浆止水帷幕施工工法具有以下几个特点:1. 施工过程全方位,可以形成立体连续的止水帷幕,有效地防止地下水的渗透。
2. 施工速度快,工期短。
采用机械化施工方式,可以大大提高工作效率。
3. 施工工艺成熟,施工质量稳定可靠,能够满足工程的长期使用要求。
4. 适应范围广,可以应用于不同的土壤和水位条件下的工程。
5. 施工技术要求高,对施工人员的技术素质和经验要求较高。
三、适应范围全方位高压喷射注浆止水帷幕施工工法适用于以下工程:1. 地下工程,如地下室、地铁、地下车库等。
2. 基坑工程,如房屋建筑、桥梁、隧道等。
3. 水利工程,如河堤、水库、渠道等。
4. 地铁、地铁隧道和高速公路等基础工程。
四、工艺原理全方位高压喷射注浆止水帷幕施工工法通过将水泥浆料和添加剂以高压喷射的方式注入土壤中,形成连续的止水帷幕。
其工艺原理如下:1. 通过钻孔机在地层中钻孔,形成注浆井。
2. 在注浆井内注入预先配制好的水泥浆料,同时适当控制注浆速度和压力。
3. 注浆井按照一定的间距布置,形成连续的浆体柱状体。
4. 土壤中的水分被水泥浆料所替代,形成连续的止水帷幕。
五、施工工艺全方位高压喷射注浆止水帷幕施工工艺包括以下几个施工阶段:1. 钻孔前期准备工作,包括选址、测量、标志等。
2. 钻孔施工,使用钻孔机在地层中钻孔并控制钻孔的角度和深度。
3. 注浆施工,使用泵站将预先配制好的水泥浆料送入注浆井。
同时,控制注浆速度和压力。
4. 注浆井的密闭处理,使用密闭管进行防止浆料外溢和常温养护。
高压旋喷桩止水帷幕验收内容
高压旋喷桩止水帷幕的验收内容主要包括以下几个方面:
1. 施工质量验收:需要对施工人员的资质和技术水平进行评估,对施工过程中采用的材料、设备等进行检查,确保施工质量符合相关标准和规定要求。
2. 工程量验收:需要对施工的实际工程量进行核实,比对施工图纸和计划,评估施工进度和工期是否符合要求。
3. 技术性能验收:需要对止水帷幕的技术性能进行检测,包括帷幕的渗透性、耐压强度、耐久性等指标,检测结果需要符合相关标准要求。
4. 外观质量验收:需要对止水帷幕的外观质量进行检查,包括平整度、表面光洁度等指标,确保外观质量符合相关要求。
5. 安全验收:需要对施工现场和防护措施进行检查,确保施工过程中的安全性,防止发生安全事故。
6. 环保验收:需要对施工现场和回收处理设备进行检查,确保施工过程中的环保性,防止造成环境污染。
7. 工程交接验收:需要对施工结果与合同要求进行核实,对工程的交接手续进行确认,确保施工过程符合相关法规、规范和要求。
三重管高压旋喷止水帷幕施工方案及技术要求一、施工方案1.设备选型:选择适合的高压泵、喷嘴和管路系统,确保设备的性能和可靠性。
2.设备安装:根据施工现场的实际情况,合理布置高压泵、喷嘴和管路系统,确保设备安装牢固、稳定。
3.管路敷设:根据施工现场的布局和要求,进行管路敷设,确保管路的通畅和密封性。
4.喷嘴设置:合理设置喷嘴的位置和角度,确保喷射水雾能够覆盖到火源位置,形成有效的水帷幕。
5.管路连接:进行管路的连接,并进行测试,确保管路系统正常工作。
6.电气连接:进行高压泵和控制系统的电气连接,确保设备的电气工作正常。
7.进行测试:对设备进行测试,确保设备正常工作,喷雾能力达到设计要求。
二、技术要求1.设备性能:高压泵的流量和压力要满足设计要求,确保能够形成稳定而均匀的水雾喷射。
2.喷嘴选择:选择适合的喷嘴类型和数量,确保能够提供足够的水雾覆盖面积,形成有效的水帷幕。
3.喷射角度:根据火源位置确定喷射角度,确保能够将水雾喷射到火源位置,形成有效的防护。
4.管路材质:选择耐腐蚀的管道材质,确保管路的使用寿命和可靠性。
5.管路保温:对于管路需要进行保温处理,确保水雾不会因为管路冷却而结冰、堵塞。
6.控制系统:设备应具备自动控制、远程监控和手动控制功能,确保能够及时启动和操作设备。
7.设备维护:定期对设备进行检查和维护,确保设备的性能保持良好。
8.安全保护措施:设备应具备漏电保护、过压保护和防爆保护等措施,确保使用过程中的安全。
通过合理的施工方案和严格的技术要求,三重管高压旋喷止水帷幕设备可以有效地防止火势蔓延,减少火灾对人员和财产的损失。
全方位高压喷射注浆止水帷幕施工工法一、前言随着城市建设的不断推进,建筑工程的保渗工作越来越受到人们的关注和重视。
而全方位高压喷射注浆止水帷幕施工技术,是一种高效、可靠的保渗工程施工工法,具有很高的实用价值。
二、工法特点全方位高压喷射注浆止水帷幕施工工法的主要特点如下:1.既可以在建筑物内部施工,也可以在建筑物外部施工。
2.工法施工速度较快,可以快速形成制水帷幕,具有较强的防水性能。
3.施工过程中,对现场环境污染程度较小,施工效果好,操作简单,适用性广阔。
三、适应范围该工法广泛适用于建筑物基础、地下室、隧道、地铁、排水沟渠等工程的防水处理。
此外,该工法还适用于水库大坝、隧道光缆管线、地道区间压力水管、燃气管道等需防水的设计施工。
四、工艺原理全方位高压喷射注浆止水帷幕施工工法采用水泥、石灰骨料等混合物质,通过高压注浆泵进行注浆射出,形成一个起到防水作用的固定结构。
随着施工过程的进行,会不断地射出注浆,便形成了一个全方位连通的注浆体,起到了很好的水密性作用。
五、施工工艺1.准备工作:水浸式注浆泵清洗,打印头清洗,防水液混合加工。
清理和处理施工面,保证施工面无油漆、油污、杂物和不能渗透水的洞孔。
2.作业方案的出具和审批:制定施工方案和作业计划,内部审批和评审后始施工。
3.构筑支撑结构: 针对施工现场的特殊地形和结构,选择不同的支撑结构进行选择和构筑。
4.围护墙面施工:注浆泵置于施工建筑物的外侧,直接对建筑物内侧的围墙进行注浆,完成全方位防水。
5.收尾工作:将注浆水泥充分凝固固定后,进行搭设脚手架和清理施工现场。
六、劳动组织在施工过程中,需要有一定的装修经验和防水技术资质的专业人员,同样也需要现场组织人员、车辆、机具设备,以及按工作程序依次施工,并对施工现场进行管理和监督。
七、机具设备1.高压注浆泵:采用大功率电机或柴油机驱动的喷浆泵,压力高,流量大,用于喷浆注入。
2.手持喷枪:采用高压喷枪,使混合物质能够溅射到墙壁上并粘附固定,使其成为全方位的注浆体。
⾼压旋喷⽌⽔帷幕⽅案第⼀章⼯程概况 (2)1.1、⼯程概况 (2)1.2、地质、⽔⽂情况 (2)1.2.1、地理位臵及周边环境、地形地貌 (2)1.2.2、地层岩性 (2)第⼆章编制依据与原则 (4)2.1、编制依据 (5)第三章施⼯前的条件准备 (5)3.1、施⼯准备 (5)3.2、⾼压旋喷桩主要⼯程量 (6)3.3、施⼯安排 (6)第四章⾼压旋喷桩施⼯⼯艺及技术要求 (8)4.1、⾼压旋喷桩 (8)4.2、旋喷桩⽔泥⽤量理论计算 (13)4.3、质量保证措施 (14)4.4、质量检测 (14)第五章渗⽔处理措施及应急预案 (15)5.1、防渗措施 (15)5.2、渗⽔补救措施 (15)5.3、施⼯监测 (16)第六章安全保证措施 (16)6.1、安全⽬标 (16)6.2、安全⽣产领导⼩组 (16)6.3、建⽴各种安全管理制度 (16)6.4、现场的安全措施 (17)第⼀章⼯程概况1.1、⼯程概况本站为地下三层站,5号线车站两端区间采⽤盾构法施⼯市域线车站两端预留明(暗)挖条件,车站底板埋深约26⽶,外包长度181.6⽶,标准段外包宽度为46.1⽶。
本站⽀护形式采⽤⼀级放坡+φ1200@1400钻孔灌注桩,基坑外围设臵三轴搅拌桩φ850@600⽌⽔帷幕,三轴搅拌桩按有效长度⼤⼩分为JBZ1、JBZ2,JBZ1有效桩长19.14⽶,JBZ2有效桩长为12.78⽶。
由于施⼯现场不具备三轴搅拌桩施⼯条件,且由于5号线、市域线新郑州站站⼯程⼯期紧,要求与9⽉底封顶,时间上不允许三轴搅拌桩机来回装拆,将原1号线边坡上部分⽌⽔帷幕变更为双排双管⾼压旋喷桩。
(φ850@600*600)。
调整范围为5号线基坑西侧5-8轴南2.8m~5-11轴北1.3m,5-16轴南1.3m~5-18轴南1.5m,共43.9m;基坑东侧5-8轴南5.7m~5-11轴北1.3m,5-16轴南1.3m~5-18轴北1.5m,共46.8m。
高压旋喷桩帷幕止水在深基坑支护工程的应用随着城市建设的不断发展,高层建筑和地下工程的需求也越来越大。
而在这些工程的建设中,深基坑支护是非常关键的一步。
在深基坑工程中,有时会遇到周围环境潮湿或水位较高的情况,这就需要用到止水技术,让基坑内部保持干燥。
而高压旋喷桩帷幕止水技术,便是在这样的情况下被广泛应用。
高压旋喷桩帷幕止水技术是一种通过高压水流将水泥浆喷涂到土壤中形成帷幕,达到止水效果的方法。
这种技术经过多年的实践和研究,已经成为深基坑工程中常用的一种止水方法之一。
高压旋喷桩帷幕作为一种较新的应用技术,将传统的混凝土挡墙变成了场地安装深度、耐久性、防水性强、施工速度快的止水体系。
高压旋喷桩帷幕止水技术有许多优点,首先是施工速度快,因为这种技术的应用只需要在场地挖掘后立即进行,而且施工人员可以迅速完成喷涂混凝土的过程,所以施工效率很高。
其次是施工的范围广,技术的适用范围很广泛,可以在几乎任何土层中有效地进行。
此外,由于高压旋喷桩帷幕止水技术可以在地下水位较高的情况下施工,所以具有很好的使用灵活性。
在深基坑施工中,高压旋喷桩帷幕止水技术的应用有很多优点。
首先,它可以有效地控制地下水位的高度,使得工程施工时不会受到地下水的影响。
其次,由于高压旋喷桩帷幕技术可以形成一道坚固的混凝土隔离层,能够有效地减轻地基承载力的变形,从而增加了深基坑的稳定性和安全性。
同时,由于其耐久性和抗渗性能强,可以确保长期地维持基坑内部的干燥状态,对基坑周围环境保护作用较好。
最后,要强调的是,高压旋喷桩帷幕止水技术虽然有很多优点,但在实际应用中也有一些局限性。
例如,这种技术对施工环境有一定的要求,需要符合一定的挖掘宽度和场地开挖技术要求。
同时,施工人员的技术水平也需要较高,以确保施工的质量与安全。
因此,在选择高压旋喷桩帷幕止水技术时,需要根据具体的工程里条件和施工要求来进行选择。
总之,高压旋喷桩帷幕止水技术在深基坑支护工程中的应用已经被广泛采用,并且在实践中证明了其效果。
高压旋喷桩止水帷幕施工方案一、引言高压旋喷桩止水帷幕施工是一种常见的地下工程防水措施,通过将高压旋喷桩灌注至地下,形成一道防水屏障,有效阻止地下水的渗漏。
本文将详细介绍高压旋喷桩止水帷幕施工的方案及步骤。
二、施工准备在施工前,需要做好以下准备工作:1. 完成勘察和设计工作,确定施工位置和层数。
2. 分析地质情况,了解地下水位和土层类型。
3. 准备所需施工设备和材料,包括旋喷桩机、管道、水泥、砂浆等。
三、施工步骤1. 施工准备a. 将施工设备和材料运送至施工现场。
b. 根据设计要求搭设工地围挡,并设置施工通道。
2. 地层处理a. 根据地质情况,选择合适的地层处理方式,如挖土、冲洗泥浆等。
b. 清理地表杂物,确保施工区域干净整洁。
3. 旋喷桩施工a. 使用旋喷桩机在指定位置孔深旋喷高压旋喷桩。
b. 控制旋喷桩施工的角度和速度,确保桩身的密实。
4. 帷幕连续施工a. 旋喷桩成孔后,立即进行帷幕施工,确保连续性。
b. 连续旋喷桩,直至达到设计要求的长度。
5. 帷幕封顶a. 达到设计要求的施工深度后,进行帷幕封顶处理。
b. 封顶过程中要控制好水泥浆的浆液含量和混合物的比例。
6. 后续处理a. 施工完成后,对施工现场进行清理,确保环境整洁。
b. 对施工过程进行检查和评估,及时解决存在的问题。
四、质量控制1. 监测控制a. 在施工过程中,通过安装水位监测仪器等设备,监测地下水位的变化。
b. 实时监测帷幕施工过程中的施工参数,如注浆压力、流量等。
2. 质量验收a. 对施工现场进行巡视,并进行质量验收,确保施工质量达到设计要求。
b. 采集样本进行试验,对帷幕的抗渗性能进行评估。
五、安全措施1. 进行必要的施工安全培训,确保施工人员了解和掌握安全操作规程。
2. 合理设置施工警示标志,确保施工现场的安全通畅。
3. 定期检查施工设备和工具的安全状况,及时维修或更换。
六、总结通过高压旋喷桩止水帷幕施工方案,可以有效地解决地下工程中的渗水问题,保障工程的安全和稳定。
高压旋喷桩止水帷幕施工工艺引言:高压旋喷桩止水帷幕是一种常用的地下工程施工技术,可以有效地防止地下水渗透和土体失稳。
本文将详细介绍高压旋喷桩止水帷幕的施工工艺及其应用。
一、高压旋喷桩止水帷幕的定义和作用高压旋喷桩止水帷幕是通过高压旋喷桩施工技术将水泥浆液喷注到地下,形成连续的水泥墙,以阻止地下水渗透。
它在地下工程中起到了防水、防渗和加固土体的作用,广泛应用于地铁隧道、地下车库、基坑工程等。
二、高压旋喷桩止水帷幕的施工工艺高压旋喷桩止水帷幕的施工工艺包括以下几个关键步骤:1. 地质勘察和设计:在施工前,需要进行地质勘察,了解地下水位、土体的性质和地下工程的要求。
根据地质勘察结果,设计出适合的高压旋喷桩止水帷幕的参数和施工方案。
2. 现场准备:在施工现场,需要准备好所需的施工机械设备,如高压旋喷桩机、混凝土搅拌机、输送泵等。
同时,还需要准备好水泥、骨料和其他辅助材料。
3. 施工孔洞准备:根据设计要求,在地下挖掘出一系列的孔洞,孔洞的直径和间距根据具体情况而定。
孔洞的挖掘可以采用机械挖掘或人工挖掘的方式。
4. 高压旋喷桩施工:在孔洞中,通过高压旋喷桩机将水泥浆液喷注到地下。
高压喷注的过程中,需要控制好喷注的速度和压力,保证喷注的均匀和稳定。
同时,还需要根据设计要求,控制好喷注的深度和间距。
5. 桩身固化和硬化:高压旋喷桩喷注完成后,需要等待一定的时间,让水泥浆液充分固化和硬化。
通常情况下,需要等待24小时以上,才能进行后续施工。
6. 后续施工:高压旋喷桩止水帷幕施工完成后,可以进行后续的地下工程施工。
在后续施工中,需要注意避免对已施工的高压旋喷桩帷幕进行损坏。
三、高压旋喷桩止水帷幕的优点和应用范围高压旋喷桩止水帷幕具有以下几个优点:1. 施工效率高:高压旋喷桩止水帷幕的施工速度快,可以在较短的时间内完成大面积的施工。
2. 施工质量好:高压旋喷桩止水帷幕可以形成连续的水泥墙,具有较高的密实度和强度,能够有效地阻止地下水渗透。
高压旋喷桩止水帷幕施工工艺是一种常用的地下水防治工程方法,主要用于地下水位较高或需要阻止地下水渗透的工程中。
下面是高压旋喷桩止水帷幕施工工艺的步骤:
1. 地面准备:清理施工区域,确保施工区域平整、无障碍物。
2. 钻孔:使用旋喷钻机进行钻孔,钻孔深度根据工程需要确定。
钻孔直径一般为300-600毫米。
3. 钻孔清洗:在钻孔过程中,使用高压水射流清洗孔壁,将孔内的泥土和杂质冲洗出来,确保孔壁干净。
4. 钻孔灌浆:在钻孔过程中,同时进行钻孔灌浆。
灌浆材料一般为水泥浆或聚合物浆料,通过灌浆管将浆料注入孔内,填充孔隙,加固孔壁。
5. 钻孔扩径:根据设计要求,对部分钻孔进行扩径处理,以增加止水帷幕的宽度和稳定性。
6. 钻孔连接:将相邻的钻孔通过连接管进行连接,形
成连续的止水帷幕。
7. 喷射混凝土:使用高压旋喷机将混凝土喷射到钻孔中,形成止水帷幕。
喷射混凝土的配合比和喷射压力需要根据工程要求进行调整。
8. 桩头处理:对喷射混凝土的桩头进行修整和加固,确保止水帷幕的质量和稳定性。
9. 检测和验收:对施工完成的止水帷幕进行检测和验收,确保其达到设计要求和施工标准。
以上是高压旋喷桩止水帷幕施工工艺的基本步骤,具体的施工工艺还需要根据具体工程情况进行调整和优化。
高压摆喷注浆止水帷幕施工方法(投标)一、高压摆喷注浆止水帷幕设计要求1、防渗幕墙深度根据招标文件所提供地质资料,I、II通道及出入口最大埋深为13、6米,设计防渗墙须进入基坑开挖线以下1米左右。
因此设计摆喷桩最深14、 6 米。
2、孔间距离孔与孔之间距离1、2米,单孔摆喷有效长度不小于1、4米,以保证摆喷孔之间相互搭接。
3、保证墙体的连接,增强檣体的刚度。
采用折线喷射,连接方法呈交叉折线状,摆角30度,在桩外侧形成约0、3米厚的止水幕墙。
二、高压摆喷止水帷幕施工工艺及措施水泥进场制浆下喷射装置造引孔测量定孔位平整场地1、施工工艺流程(见图)取样分析合格监理验收喷射冒浆摆喷提升冲洗管路成板墙静压灌浆2、主要技术参数(1)根据本站地质情况,采用三重管法施工,初步确定的主要参数见下表:注浆主要技术参数表项目三重管法高压水水压(MPG 30〜水量(L/min) 80〜90压缩空气气压(MPa) 0、5〜0、7气量(L/min) 1500〜1700水泥浆浆比重(kg/L)1、5浆量(L/min) 60〜70提升速度(cm/min) 10〜16喷嘴直径(mm)1、8加浆比重(g/cm3)1、2 (2)孔位按设计桩位偏差情况不应大于50nim,钻孔的垂直度偏差不应超过1%。
(3)水泥浆液的水灰比利1、0-1、5 ,灌入水泥浆液的比重1、5-1、6,返浆比重宜取1、2-1、3O (4)采用425#普通硅酸盐水泥,根据需要可加入适量的速凝、悬浮或早强等外加剂。
3、施工技术措施(1)正式施工前,利用人工挖土探明地下管线情况。
(2)施工开始时,进行试验性喷射,以便确定喷射距离,根据孔内地层调整和确定技术参数。
(3)成孔后,注浆管插入孔中,喷嘴达到规定值后,随即按摆喷滋工工艺要求,由下而上喷射注浆。
注浆管段提升的搭接长度不得小于lOOnrni。
(4)施工中应认真记录实际孔位、孔深和钻孔内的地下管线、障碍物、洞穴、涌水、漏水及与工程地质报告不符等情况,并采取相应措施。
高压摆喷墙止水帷幕
1止水方案选择
目前,常用于止水帷幕的施工方法有3种:深层搅拌桩防水帷幕的优点是搅拌后水泥土不透水,施工速度快,造价低。
但帷幕深度受限制,标贯击数大于15击的土层难以施工,且桩体垂直度要求高,若偏差容易造成叉脚漏水。
高压摆喷墙作止水帷幕能形成搭接良好的不透水墙,止水效果好,施工速度快,但造价略高于搅拌桩。
旋喷桩作止水帷幕常作挡土兼封水用,但造价偏高,也存在垂直度偏差造成叉脚漏水的缺点。
由于场区内填土层较厚且有杂质,主要含水层粗砂层较密实,标贯击数最大可达39击,粉质粘土层也由可塑至坚硬。
本着安全、经济、快速的原则,选用高压摆喷墙做止水帷幕。
2高压摆喷墙止水帷幕的特点
高压摆喷墙止水帷幕是利用高压喷射注浆法做小角度摆动,边摆动边喷射边提升,形成小扇形状的连续固结体墙,以达到止水目的。
按喷射管的不同,高压喷射注浆法分为:单管法、双重管法、三重管法及多重管法4种。
单管法只单独喷射一种水泥浆液或其他化学浆液;双重管法为同轴喷射水泥浆液和压缩空气;三重管法为3根互不相通的钢管,按直径大小沿同一轴线套在一起,向土体中同时喷射高压水、压缩空气和水泥浆。
上述3种方法均属半置换法,即压缩空气、高压水携带一部分土颗粒流出地面,余下的浆液和土混合搅拌凝固。
多重管法为全置换法,它用真空泵从多重管中将泥浆全部抽出,再注以设计要求的浆液。
根据本工程地质和水文地质及经济可行性,为保证形成连续墙体,本工程选用三重管法高压喷射水泥浆液。
按喷射管旋转与否,高压喷射又分旋转喷射和定向喷射。
旋转喷射固结体呈圆柱状,主要用于加固地基。
定向喷射固结体呈板状,常用于防渗和稳定边坡。
由于本工程水文地质情况较复杂,富含孔隙水,当采用定向喷射时,由于板状固结体薄而长,若垂直度控制不好易造成叉脚;且远离喷嘴的固结体因水泥浆液浓度较低而影响止水效果。
本工程采用小角度摆动喷射,固结体呈扇形,使远离喷嘴的固结体变厚,更有利于保证连续性,止水效果更好。
施工时,先利用工程钻机将带有金属喷嘴的注浆管钻入土层的预定设计深度,然后用高压泵使水形成30 MPa左右的高压射流,从注浆管底部喷嘴喷出,切割破坏土体,利用压缩空气和高压水将部分泥浆带出地面,同时注射一定浓度的水泥浆液,在喷射流的冲击力、离心力和重力等作用下,水泥浆液和泥浆搅拌混合,浆液凝固后便形成一个个互相连接的连续的固结体,从而达到止水目的。
本工程高压摆喷帷幕钻孔孔距1.8 m,摆喷角20°,采用双喷嘴扇形单墙折线连接方式,如图1所示。
为使两孔间帷幕搭接更好,保证施工质量和止水效果,在同一直线段,采用先摆喷单号孔再摆喷双号孔的方法。
图1高压摆喷墙帷幕示意图
3施工工艺
高压摆喷工艺流程如图2所示。
图2高压摆喷工艺施工流程
钻机就位后必须做垂直度校正,使钻杆垂直对准钻孔中心位置,保证钻孔达到设计要求的垂直度。
由于岩层中强风化岩较破碎,裂隙发育,裂隙水丰富,故摆喷墙深度要求超过强风化岩并达到中风化岩面。
为保证摆喷墙体强度满足设计要求,采用表1所示的摆喷参数,施工过程中应注意检查各种参数是否符合设计要求,并做好记录。
4 锚杆对止水帷幕的影响
本工程支护结构采用人工挖孔挡土桩加预应力斜锚杆加固。
锚杆施工时钻孔会暂时造成对止水幕墙的钻穿破坏,但由于锚孔放锚索后需进行压力灌浆,其压力为0.4~0.6 MPa,砂浆强度等级标准值大于20 MPa。
灌浆后在对锚索形成锚固的同时对止水帷幕起到修补作用,对于帷幕的止水不会造成大的影响。
