大坝填筑施工质量控制要点
- 格式:docx
- 大小:14.48 KB
- 文档页数:3
水利大坝工程的施工及质量控制水利大坝工程是国家基础设施建设的重要组成部分,对于保障国家水资源的可持续利用和水灾防治具有重要意义。
为了保证水利大坝的施工质量,需要进行全面的施工及质量控制。
在水利大坝工程施工之前,必须进行详细的工程勘测和设计。
工程勘测需要确定地质、地形、水文等情况,以便进行合理的设计和施工方案制定。
设计是指根据勘测结果进行大坝的结构设计和水流调度计划等。
这两个环节的准确性和合理性直接决定了后续施工工序的顺利进行以及工程质量的保证。
在施工过程中,需要按照设计方案进行合理施工。
施工中需要注重地质情况、土质条件和水流状态等,有针对性地采取措施,如地基处理、坝体加固、孔隙填充等,以保证施工质量。
对于大坝的每一道工序,都需要制定详细的施工工艺流程和施工方案,并落实到具体施工操作中,确保每个环节的施工质量。
在施工过程中还需要进行严格的施工质量控制。
这包括施工工艺的控制、材料质量的控制、施工设备的控制以及人员素质的掌握等方面的控制。
施工过程中需要严格按照施工方案和工艺流程进行,确保每一步施工的准确性和安全性。
对于使用的建筑材料、设备以及施工人员的素质和技术能力也需要进行严格的监控和控制,以确保施工质量的可控性和可信度。
施工过程还需要进行施工现场的管理和协调。
施工现场的管理是指对施工地点的管理和监督,保证施工现场的安全和秩序,同时对人员和设备进行合理调度,确保施工的连续性和高效性。
施工过程中需要加强各相关方之间的协调和沟通,确保工程进度的正常推进。
大坝工程施工结束后,需要进行工程质量验收。
工程质量验收是指对工程质量进行全面、彻底的检查和评估,确认工程质量是否符合规定标准和技术要求。
对于不合格的部分需要进行整改和修复,直至达到规定的质量标准。
水利大坝工程的施工及质量控制是一个复杂的过程,要求对工程的各个环节进行严格的掌控和监督。
只有保证施工质量的可控性和可信度,才能保证大坝工程的稳定性和安全性,以及其对国家经济和社会发展的持续贡献。
大坝填筑与质量控制一、引言随着全球人口的增长和经济的发展,水资源的需求日益增长。
在这样的背景下,水利工程的建设显得尤为重要。
大坝作为重要的水利设施,对于调节水流、保障水资源供应、防止洪涝灾害等方面具有重要的作用。
其中,大坝的填筑工程是整个水利工程的关键部分,其质量直接影响到大坝的性能和安全。
因此,对大坝填筑工程的质量控制至关重要。
二、大坝填筑技术大坝填筑是大坝建设的关键步骤之一,其技术包括以下几个方面:1、坝基处理:在大坝填筑前,需要对坝基进行处理。
包括清除表面的杂物、整平坝基、压实等步骤。
这是保证大坝稳定性的重要步骤。
2、填筑材料的选择:大坝填筑材料应具备稳定性、耐久性和抗侵蚀性等特点。
常用的填筑材料包括土石料、混凝土等。
3、填筑施工:按照设计要求,将填筑材料分层填入坝体中,并采用适当的机械进行压实。
三、大坝填筑质量控制为了保证大坝填筑工程的质量,需要从以下几个方面进行控制:1、材料质量控制:对填筑材料进行严格的质量控制,保证其符合设计要求。
对材料的来源进行严格的审查和控制,避免不合格材料进入施工现场。
2、施工过程控制:在施工过程中,应严格按照施工图纸和规范进行施工。
对每一层的填筑材料进行严格的检验和控制,保证其压实度和稳定性。
3、质量检测:在填筑过程中,应定期对填筑质量进行检测。
采用无损检测技术,如超声波检测、射线检测等,对填筑层的质量进行全面的检测。
4、人员培训和管理:对施工人员进行定期的培训和教育,提高其技能水平和质量意识。
同时,加强施工现场的管理,保证施工过程的顺利进行。
5、质量管理体系建设:建立完善的质量管理体系,明确各部门的职责和任务。
通过实施科学的管理方法和技术手段,确保大坝填筑工程的质量。
四、结论大坝填筑工程是水利工程建设中的重要环节,其质量直接影响到大坝的安全性和稳定性。
因此,加强大坝填筑工程的质量控制至关重要。
通过选择合适的填筑材料、采用科学的施工方法、建立完善的质量管理体系等措施,可以有效地保证大坝填筑工程的质量。

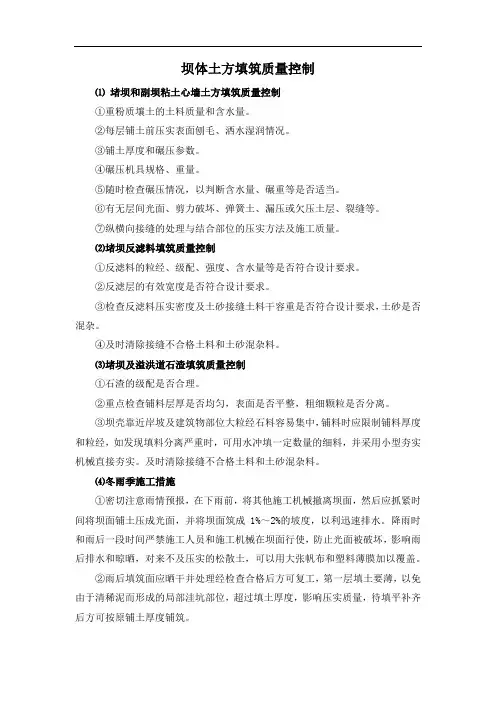

坝体土方填筑质量控制⑴堵坝和副坝粘土心墙土方填筑质量控制①重粉质壤土的土料质量和含水量。
②每层铺土前压实表面刨毛、洒水湿润情况。
③铺土厚度和碾压参数。
④碾压机具规格、重量。
⑤随时检查碾压情况,以判断含水量、碾重等是否适当。
⑥有无层间光面、剪力破坏、弹簧土、漏压或欠压土层、裂缝等。
⑦纵横向接缝的处理与结合部位的压实方法及施工质量。
⑵堵坝反滤料填筑质量控制①反滤料的粒经、级配、强度、含水量等是否符合设计要求。
②反滤层的有效宽度是否符合设计要求。
③检查反滤料压实密度及土砂接缝土料干容重是否符合设计要求,土砂是否混杂。
④及时清除接缝不合格土料和土砂混杂料。
⑶堵坝及溢洪道石渣填筑质量控制①石渣的级配是否合理。
②重点检查铺料层厚是否均匀,表面是否平整,粗细颗粒是否分离。
③坝壳靠近岸坡及建筑物部位大粒经石料容易集中,铺料时应限制铺料厚度和粒经,如发现填料分离严重时,可用水冲填一定数量的细料,并采用小型夯实机械直接夯实。
及时清除接缝不合格土料和土砂混杂料。
⑷冬雨季施工措施①密切注意雨情预报,在下雨前,将其他施工机械撤离坝面,然后应抓紧时间将坝面铺土压成光面,并将坝面筑成1%~2%的坡度,以利迅速排水。
降雨时和雨后一段时间严禁施工人员和施工机械在坝面行使,防止光面被破坏,影响雨后排水和晾晒,对来不及压实的松散土,可以用大张帆布和塑料薄膜加以覆盖。
②雨后填筑面应晒干并处理经检查合格后方可复工,第一层填土要薄,以免由于清稀泥而形成的局部洼坑部位,超过填土厚度,影响压实质量,待填平补齐后方可按原铺土厚度铺筑。
③冬季施工,首先是防冻。
将土料中的含水量降到塑限的0.9倍。
采用严密的施工组织,严格控制各工序的施工速度,保证土料在运输和填筑过程中热量损失最小,在下层冻结前用新土层迅速覆盖。
其次,松土保温。
已铺好的土层,不得隔夜碾压,防止因汽车行走而产生的压实部分冻结次日无法碾压而延误土料铺筑。
带雪块的土料严禁上坝。
水利大坝工程的施工及质量控制水利大坝工程是一项复杂而重要的工程,其施工及质量控制关乎到整个工程的安全和稳定。
为了确保大坝工程的质量和安全,需要从施工过程中对各个环节进行严格控制,下面就以此为主题,对水利大坝工程的施工及质量控制进行详细介绍。
一、施工准备阶段在进行大坝工程的施工前,需要进行充分的施工准备工作,包括前期勘察、设计方案的制定、材料设备的准备等。
1. 前期勘察前期勘察工作是大坝工程施工的第一步,它的主要目的是获取有关工程地质、水文、气象等方面的资料,为设计和施工提供依据。
勘察范围应包括大坝及其附属工程、地质构造、地基情况、水文气象条件等方面。
2. 设计方案的制定在前期勘察的基础上,需要制定合理的设计方案,包括工程的总体布局、结构形式、材料选用等。
设计方案应充分考虑地质、水文、气象等因素,并符合相关国家标准和规范要求。
3. 材料设备的准备在确定了设计方案后,需要进行相关材料和设备的准备工作,包括水泥、砂石、钢筋、混凝土搅拌站、挖掘机、起重机等设备。
这些材料和设备的准备工作是为了保证在施工过程中能够及时供应和使用。
二、施工过程中的质量控制大坝工程施工过程中存在着诸多环节,需要对其进行严格的质量控制,以确保工程的质量和安全。
1. 地基处理大坝的地基处理对工程的稳定性和安全性至关重要。
在进行地基处理时,需要根据实际情况选用相应的方法和材料,如地基加固、排水处理等。
同时还应对处理后的地基进行检测,以确保其满足设计要求。
2. 混凝土浇筑大坝工程中混凝土的质量直接影响着工程的稳定性和安全性。
在混凝土浇筑过程中,需要对混凝土原材料进行检测,包括水泥、砂石等;并且要对混凝土的配比、浇筑方式等进行严格控制,以确保混凝土的质量和强度。
3. 钢筋加工及安装大坝工程中钢筋的加工和安装对工程的承载能力和抗震性起着非常重要的作用。
在进行钢筋加工时,需要严格按照设计要求进行,包括钢筋的截面尺寸、弯曲半径、长度等;在进行钢筋安装时,也需要严格按照设计要求进行,确保钢筋的位置和数量符合要求。
水利大坝工程的施工及质量控制【摘要】水利大坝工程的施工及质量控制是保障工程安全和可持续发展的关键环节。
本文从施工前准备工作、施工过程中的质量控制措施、大坝施工中的安全控制、监理及验收工作、材料选用和质量控制等方面进行详细探讨。
施工前准备工作包括认真编制施工方案和施工图纸,保障施工所需材料和设备的准备工作;施工过程中的质量控制措施涵盖了施工质量监督、施工工艺控制等方面;大坝施工中的安全控制包括施工现场安全整治、人员培训等措施。
监理及验收工作是保证工程质量的重要环节,而材料选用和质量控制则直接关系到工程的长期稳定性。
结论部分强调了水利大坝工程的施工及质量控制的重要性,探讨了未来发展趋势和必要的改进措施。
通过本文的研究,可以更好地指导水利大坝工程的施工实践,提高工程质量和安全水平。
【关键词】水利大坝工程、施工、质量控制、施工前准备工作、质量控制措施、安全控制、监理、验收工作、材料选用、结论、重要性、发展趋势、改进措施。
1. 引言1.1 水利大坝工程的施工及质量控制水利大坝工程是指为了调节水资源、防洪排涝以及发电等目的而建设的水利工程。
其施工过程及质量控制对于工程的安全性和可持续性具有至关重要的意义。
水利大坝工程的施工及质量控制涉及多方面的工作,必须严格执行相关规范和标准,确保工程的质量和安全。
在水利大坝工程施工前,需要进行充分的准备工作,包括选址论证、设计方案确定、施工计划制定等。
必须做好原材料和施工设备的准备工作,确保施工的顺利进行。
施工过程中,要采取一系列的质量控制措施,如对土石方工程进行平整度和密实度检验,对混凝土工程进行配料比例和坍落度检测等。
在大坝施工中,安全控制是至关重要的。
必须严格执行安全操作规程,加强现场监督和检查,保证施工人员的安全。
监理及验收工作也是不可或缺的环节,监理工程师需要对施工过程进行全程监督,确保工程质量符合设计要求。
材料选用和质量控制是水利大坝工程中至关重要的一环。
必须选择符合标准要求的材料,并严格把控材料的质量,确保工程的长期稳定性和安全性。

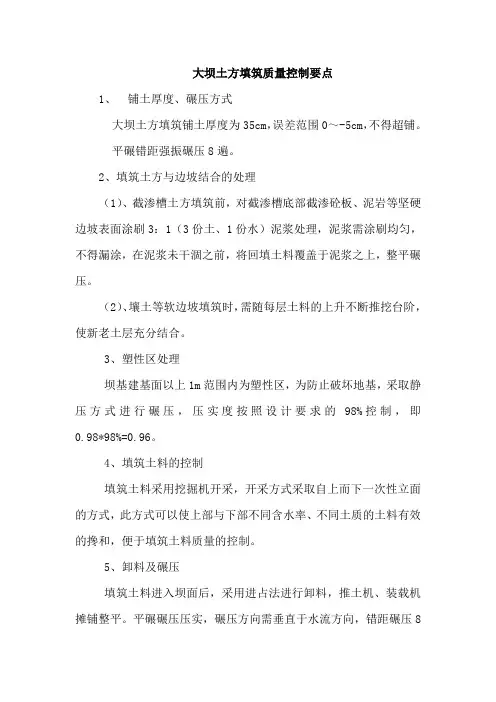

大坝土方填筑质量控制要点1、铺土厚度、碾压方式大坝土方填筑铺土厚度为35cm,误差范围0~-5cm,不得超铺。
平碾错距强振碾压8遍。
2、填筑土方与边坡结合的处理(1)、截渗槽土方填筑前,对截渗槽底部截渗砼板、泥岩等坚硬边坡表面涂刷3:1(3份土、1份水)泥浆处理,泥浆需涂刷均匀,不得漏涂,在泥浆未干涸之前,将回填土料覆盖于泥浆之上,整平碾压。
(2)、壤土等软边坡填筑时,需随每层土料的上升不断推挖台阶,使新老土层充分结合。
3、塑性区处理坝基建基面以上1m范围内为塑性区,为防止破坏地基,采取静压方式进行碾压,压实度按照设计要求的98%控制,即0.98*98%=0.96。
4、填筑土料的控制填筑土料采用挖掘机开采,开采方式采取自上而下一次性立面的方式,此方式可以使上部与下部不同含水率、不同土质的土料有效的搀和,便于填筑土料质量的控制。
5、卸料及碾压填筑土料进入坝面后,采用进占法进行卸料,推土机、装载机摊铺整平。
平碾碾压压实,碾压方向需垂直于水流方向,错距碾压8遍,碾距控制在25cm左右。
6、层间处理层间凿毛面积必须达到95%以上、凿毛需垂直于水流方向,不得平行水流方向凿毛。
层间需洒水湿润后方可进行上一层的土料摊铺碾压,洒水需均匀,坝面存在集水不的进行上一层铺料。
7、填筑面的结合处理坝体土方填筑需均匀上升,分段填筑时,层与层之间的分段接头应错开一定距离,段与段之间的接坡应缓于1:3,相邻段的碾迹彼此搭接,其垂直碾压方向搭接带宽度为0.3~0.5m,顺碾压方向搭接带宽度为1m~1.5m,边坡、角超压50cm以上。
当段与段高差过大时,应开挖截渗槽使低段土方嵌入高段坝体。
8、雨季大坝土方填筑(1)雨季坝体填筑施工,加强雨季水文气象预报,提前做好防雨准备,雨前用振动平碾快速压实表层松土形成光面。
(2)雨季填筑,适当缩短流水作业段长度,土料及时平整、及时压实。
(3)雨前所有设备撤离填筑面,严禁施工机械穿越。
(4)雨后复工处理要彻底,首先人工排除坝面表层局部积水,并视未压实表土含水率情况,可分别采用旋耕机翻松、晾晒或用推土机将其清除,严禁在有积水、泥泞的坝面上填土。
水利大坝工程的施工及质量控制水利大坝工程是指为了调节河流水流、防洪、发电、灌溉等目的,通过修建堤坝、引水渠和各种水工建筑,对水资源进行综合利用的工程。
水利大坝工程的施工及质量控制是保障工程质量和安全的重要环节。
本文将探讨水利大坝工程的施工及质量控制的相关内容。
一、施工准备1. 勘察设计:在水利大坝工程施工前,需要进行详细的勘察设计工作,确保设计方案合理可行,有效利用资源,降低对环境的影响。
2. 材料准备:施工前要准备好各种需要的材料,包括水泥、钢材、砂石等。
材料的选用要符合国家标准,并经过质量检验。
3. 人员培训:施工队伍需要经过专业培训,了解工程的施工要求和操作规程,提高施工人员的技术水平和安全意识。
4. 设备调试:施工前要对工程所需的机械设备进行调试和检测,确保设备运行良好,能够满足工程施工的需要。
二、施工过程1. 基础施工:水利大坝工程的基础施工是整个工程的关键环节,需要对坝址进行地基处理和基础施工,确保大坝的稳固性和安全性。
2. 堆石填筑:水利大坝工程常常采用堆石填筑的方式进行,填筑过程需要按照设计要求,合理排布石料,确保填筑坝体的稳定性。
3. 混凝土浇筑:大坝的混凝土浇筑工作需要严格按照工艺要求进行,包括浇筑层间接缝处理、振捣均匀、密实养护等。
4. 防渗工程:水利大坝工程的防渗工程是防止水体渗漏的重要措施,包括加固坝体、设置防渗墙、进行渗流试验等。
5. 消能设施:大坝下游的消能设施要进行合理布置和施工,确保大坝下游的水体能够受到有效的控制和消能。
三、质量控制1. 质量检验:在施工过程中要进行各个环节的质量检验,包括材料的抽检、工艺的抽查、成品的检测等,确保工程质量符合标准要求。
2. 质量控制:施工过程中要加强对各个环节的质量控制,包括工艺规程的执行、设备的运行、作业人员的操作等,确保施工过程中质量得到控制。
3. 现场管理:施工现场要加强管理,包括安全防护、环境保护、卫生整洁等,确保施工过程中的安全和环境保护。
水利大坝工程的施工及质量控制水利大坝工程是一项十分重要的基础设施工程,它对于维持区域内的水源、灌溉以及供电等方面都有着至关重要的作用。
对于水利大坝工程的施工及质量控制,是我们必须非常重视的一个环节,下面我们将详细介绍一下。
(1)工程准备阶段在水利大坝工程的开工前,必须制定相应的施工方案,明确工程的总体进度、安全操作要求以及权责分工等。
随后需要进行场地的测量和勘探,确定施工进度和方案,并进行环保评估和风险评估等。
在工程准备阶段还应开展工程物资配备与施工队伍的准备工作。
(2)基础筑坝基础筑坝阶段主要是对大坝基础的处理和露头石的清理,对于土石方工程,要根据规范进行挖掘、填筑等作业,确保支付量符合标准,避免新土的塑性变形,加固坝基,避免整体变形等现象的出现。
(3)混凝土浇筑混凝土浇筑阶段主要是大坝的主体结构建设,这也是整个大坝工程中最为重要的阶段。
在混凝土的浇筑过程中需要注意:滴水情况,还需要将混凝土表面做到平整、紧密,以保证整体的强度和稳定性。
(4)防渗排水防渗排水是在大坝工程施工期间进行的一项非常重要的工作,而且也是工程施工完毕后长期维护的一个领域。
在防渗排水阶段中,需要通过选取合适的防渗材料、采用适当的密封方式、合理的排水管道等措施来实现防渗排水的目的。
(1)质量控制目标水利大坝工程是一个长期的公共工程,其质量控制目标在于长期使用的稳定性和安全性。
确保大坝结构的稳定性和安全性是其质量控制的首要任务。
针对不同阶段、不同材质的工程,在施工、验收、维护等环节,都应有相应的质量控制措施。
具体措施如下:1.施工质量控制:要求施工人员遵守施工规范,当现场测量数据或者实地情况与施工规范不符合时,要及时调整措施并进行修改。
2.验收质量控制:工程验收是水利大坝工程中重要的环节,要进行公正、公开的验收。
3.维护质量控制:大坝工程完成后要进行周密的维护,经常检查,及时处理各种问题。
总之,水利大坝工程的施工及质量控制都是相当重要的环节,在施工期间需要专业的施工队伍,对于大坝结构的稳定性和安全性,要严格把控。
水利大坝工程的施工及质量控制水利大坝工程是指利用水利资源进行工程建设的一种重要形式,其施工及质量控制是确保工程安全可靠运行的重要环节。
本文将结合水利大坝工程的特点,从施工过程、质量控制及关键技术方面进行综合分析,以期为相关工程人员提供参考。
一、水利大坝工程的特点1. 水利大坝工程建设周期长。
水利大坝工程通常要经历前期调研设计、水工模型试验、审批、施工等多个阶段,整个工程周期要数年甚至十几年。
2. 水利大坝工程投资巨大。
由于水利大坝工程涉及水资源、土地、植被等多方面,需要投入大量的资金和人力物力资源。
3. 水利大坝工程对质量要求高。
水利大坝工程一旦出现质量问题,可能会对周边地区造成严重的生命财产损失,因此对质量控制要求非常严格。
1. 基坑开挖:水利大坝工程的施工首先是进行基坑的开挖,开挖深度通常很大,因此在施工前需要进行地质勘察、水文勘测等工作,以确保基坑开挖的安全性。
2. 基础处理:水利大坝工程的基础处理是整个工程的基础,主要包括地基处理、基础开挖、浇筑基础等内容,其质量直接影响到整个工程的稳定性和安全性。
3. 主体结构施工:水利大坝工程的主体结构包括坝身、溢洪道、泄洪设施等部分,其施工涉及混凝土浇筑、钢筋加工、固结测量等多个方面。
4. 设备安装:水利大坝工程的设备安装是工程的重要组成部分,主要包括发电设备、水闸设备、泵站设备等,需要严格按照设计文件进行安装。
5. 调试与验收:水利大坝工程完工后需要进行设备调试和工程验收,在保证质量的前提下,确保工程的安全可靠性。
1. 强化质量管理:水利大坝工程应建立健全的质量管理体系,明确责任、加强监督,确保施工质量的稳定性。
2. 加强技术控制:水利大坝工程的施工需要涉及多个专业的技术,需要加强对技术工人的培训和监督,确保施工技术符合要求。
3. 精细化施工管理:水利大坝工程的施工过程必须加强现场管理,对每个环节进行严格管理和监督,确保施工过程中不出现质量问题。
针对伊辛巴心墙堆石坝施工技术特点,监理工程师对施工准备阶段到实施阶段的各个环
节进行控制把关, 采取了各种质量控制措施, 有效地保证了大坝的填筑施工质量。
( 1)严格进行方案审查。
重点审查填筑施工组织设计、计划安排及技术方案, 质量、进度保证措施, 施工资源配备, 包括各种填料的开采方案以及块石料场开挖爆破施工方案。
检查督促施工设备和人员及时到位并按照批复的施工方案措施组织现场施工。
( 2)检查督促施工单位针对大坝填筑施工技
术特点和要求建立专门的质量保证体系, 明确施工质量控制流程, 如操作工艺控制、工序交接及检查验收程序等, 在填筑施工的各环节严格执行工序质量/三检0制, 及时填报/三
检单0。
( 3)建立有针对性的大坝填筑施工质量检查验收工作制度, 如填筑开工申请审批、坝基开挖清理(包括基面压实平整)及岸坡处理联合检查验收、填筑工作面检查、测量检查控制、质量检测和资料提交等。
检查督促施工单位根据伊辛巴土石坝施工特点和要求建立满足现场填筑施工质量检测试验要求的土工专业试验室。
( 4)监理工程师对施工作业实施/旁站0监理, 连续动态跟踪和监督检查, 进行开工条件
检查、现场操作工艺质量检查(如填筑顺序、卸料摊铺、测量标志标线、作业面洒水、碾压
设备工况和行走速度控制、各种结合部位和分缝处细部结构处理、碾压参数控制等)、工序
检查验收、填筑材料检测鉴定、现场填筑记录、质量问题处理等。
采用跟踪检测或平行检测方式进行现场试验检查检测控制。
严格检查把关, 若上一道工序质量检查不合格, 绝不允许其进入下一道工序施工。
检查检测发现质量有问题或存在质量隐患, 则及时通知进行返工处理或采取措施予以消除。
( 5)采用现场取样试验检测和施工工艺控制的/双控0措施进行现场填筑施工质量控制。
各种施工工艺参数均通过生产性试验确定, 包括堆石料开采爆破试验、料和高塑性粘土料开采试验和翻晒试验、反滤料配比试验以及对上述各种填料分别进行碾压试验和设计复核试验。
通过一系列生产性试验, 确定各种填料开采及上坝填筑的施工工艺、施工参数及质量控制方法, 为现针对伊辛巴心墙堆石坝施工技术特点,监理工程师对施工准备阶段到实施阶段的各
个环节进行控制把关, 采取了各种质量控制措施, 有效地保证了大坝的填筑施工质量。
( 1)严格进行方案审查。
重点审查填筑施工组织设计、计划安排及技术方案, 质量、进度保证措施, 施工资源配备, 包括各种填料的开采方案以及块石料场开挖爆破施工方案。
检查督促施工设备和人员及时到位并按照批复的施工方案措施组织现场施工。
( 2)检查督促施工单位针对大坝填筑施工技术特点和要求建立专门的质量保证体系, 明
确施
工质量控制流程, 如操作工艺控制、工序交接及检查验收程序等, 在填筑施工的各环节严格执行工序质量/三检0制, 及时填报/三检单0。
( 3)建立有针对性的大坝填筑施工质量检查验收工作制度, 如填筑开工申请审批、坝基开挖清理(包括基面压实平整)及岸坡处理联合检查验收、填筑工作面检查、测量检查控制、质量检测和资料提交等。
检查督促施工单位根据伊辛巴土石坝施工特点和要求建立满足现场填筑施工质量检测试验要求的土工专业试验室。
( 4)监理工程师对施工作业实施/旁站0监理, 连续动态跟踪和监督检查, 进行开工条件
检查、现场操作工艺质量检查(如填筑顺序、卸料摊铺、测量标志标线、作业面洒水、碾压
设备工况和行走速度控制、各种结合部位和分缝处细部结构处理、碾压参数控制等)、工序
检查验收、填筑材料检测鉴定、现场填筑记录、质量问题处理等。
采用跟踪检测或平行检测方式进行现场试验检查检测控制。
严格检查把关, 若上一道工序质量检查不合格, 绝不允许其进入下一道工序施工。
检查检测发现质量有问题或存在质量隐患, 则及时通知进行返工处理或采取措施予以消除。
( 5)采用现场取样试验检测和施工工艺控制的/双控0措施进行现场填筑施工质量控制。
各种施工工艺参数均通过生产性试验确定, 包括堆石料开采爆破试验、料和高塑性粘土料开采试验和翻晒试验、反滤料配比试验以及对上述各种填料分别进行碾压试验和设计复核试验。
通过一系列生产性试验, 确定各种填料开采及上坝填筑的施工工艺、施工参数及质量控制方法, 为现场填筑施工质量控制提供充分的依据。
现场按照设计及相关规范要求的质量检测频次随大坝填筑施工进行现场取样试验检测, 检测颗粒级配、压实度、孔隙率、相对密度、渗透系数等是否达到设计指标要求。
( 6)设置质量控制点。
按照设计及相关施工技术规范要求, 并结合大坝填筑施工工艺及流水作业程序, 选择施工过程中的重点控制项目、关键部位和薄弱环节作为质量控制点实施重点监控。
