控制点复核表
- 格式:docx
- 大小:21.51 KB
- 文档页数:2
工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□复核意见项目监理机构总/专业监理工程师日期工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□记录图示及说明记录及计算说明:(设计值、实测值、允许偏差、实际偏差)复核意见项目监理机构总/专业监理工程师日期工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□监理单位上海富达工程管理咨询有限公司承包单位上海恒基城市建设发展有限公司复核工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□复核意见项目监理机构总/专业监理工程师日期工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□监理单位上海富达工程管理咨询有限公司承包单位上海恒基城市建设发展有限公司复核内容粉煤灰三渣基层高程控制点复核日期年月日复核依据根据施工图工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□监理单位上海富达工程管理咨询有限公司承包单位上海恒基城市建设发展有限公司工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□复核意见项目监理机构总/专业监理工程师日期工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□监理单位上海富达工程管理咨询有限公司承包单位上海恒基城市建设发展有限公司复核内容沥青面层高程控制点复核日期年月日复核依据根据施工图工程控制点监理复核单工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□监理单上海富达工程管理咨询有限公司承包单位上海恒基城市建设发展有限公司见理工程师日期工程名称:临港新城泥城社区配套工程DEY4路(DEX7-N2路)监-24-□□示及说明复核意见项目监理机构总/专业监理工程师日期。

工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份工程名称:阳曲路(场中~景凤)大修工程单位工程名称:阳曲路(场中~景凤)大修工程编号:本表由――――填写,一式――份,监理审查后,―――――(单位)各一份。
001
复
测
示
意
图
准点引测经过:
规划基准点为JZ1(X=×××;Y=×××;z=×××),JZ2(X=×××;Y=×××;z=×××)通过全站仪采用后方交会测量法定位建筑物外边线四个交点,用直尺和全站仪校核四个点位之间距离和角度后,引测出YG1、Yc2、YG3、YC4、Yc5、YC6、YG7、YC8等8个点位,引测点位距离外墙边线600mn,用Φ50mm木桩上钉圆钉并划线的方式标定出轴线位置,并浇筑混凝土保护。
复 测 结
果
专业监理工程师(建设单
位项目专业技术负责人):监理(建设)单位
施 工 单 位专业工长专业质检员测量人引上轴线控制点
JZ1、JZ2引测水准控制点JZ1、JZ2由J21、JZ2引测BG1(绝对标高=××)、BG2(绝对标高=××)并行性闭合复核,闭合差为1.2m,BG1、BG2并定于埋设好的混凝土桩上,用红油漆三角标注。
施 工 单 位
XXX有限公司工 程 部 位
施工现场控制点测量仪器名 称及编号经纬仪JGJ2 水准仪NA724施工层基线复核记录
GD-C4-629单位(子单位)工程名称XXX项目。
测量技术报告
一、概况
2011年11月份,我部对业主提供的控制网
二、测量内容
根据业主提供的GPSLY01、GPSDH0243为起算点,计算JXD01、JXD02、JXD03、JXD04坐标及高程(坐标系统采用3°带高斯投影,中央子午线为120°,1954年北京坐标系,高程系统采用秀屿高程,秀屿高程基准面为1956黄海面以下3.81米)。
三、测量规范及依据
1、《水运工程测量规范》 JTJ203-2001
2、《水运工程测量质量检验标准》 JTS258-2008
3、《全球定位系统(GPS)测量规范》 GB/T18314-2001
四、测量仪器
TOPCON HIPERIIG一体化双频GPS接收机二台套,其标称的平面精度为(±2.5mm+1ppm)、高程精度为(±5.0mm+1ppm)。
五、平面控制测量
以业主提供的控制点GPSLY01作为基站,采用GPS静态测量模式进行数据采集,并多次进行复核测量,根据多次测量结果分析,推算新增基线点坐标及高程。
GPS布网示意图
六、高程控制测量
采用GPS高程控制测量,以GPSLY01作为起算点,GPSDH0243作为校核点。
计算出JXD01、JXD02、JXD03、JXD04的高程。
七、测量成果
详见控制点加密成果表。
精品文档
测量控制点移交与复核记录
工程名称:编号:
建设单位湖北荆港嘉瑞化工有限公司设计单位监理单位施工单位移交依据长江虎牙滩至城陵矶河段控制成果表交时间
坐标
控制点名称
X Y
荆 70L43328821.94637629133.509移公 3L23328532.0993*******.455交
内
容
中交第二航务工程勘察设计院中交第二航务工程局有限公司
年月日
高程
备注(H) m
42.840堤外顶42.793堤外顶
附
1、长江虎牙滩至城陵矶河段控制成果表
件
1、坐标系统: 1954 年北京坐标系
移交
2、高程系: 1985 年国家高程基准
备注
注: 1956 年黄海高程 =1985 国家高程基准 +0.011 米
移交方(业主或建设单位)监理单位接收方(承包人或施工单位)
交点人:监理工程师:接收人:
现场代表:技术负责人:
项目负责人:项目经理:
年月日年月日年月日本表由承包人填写,一式三份,经各方签认后,业主、承包人、监理各存一份。
.。

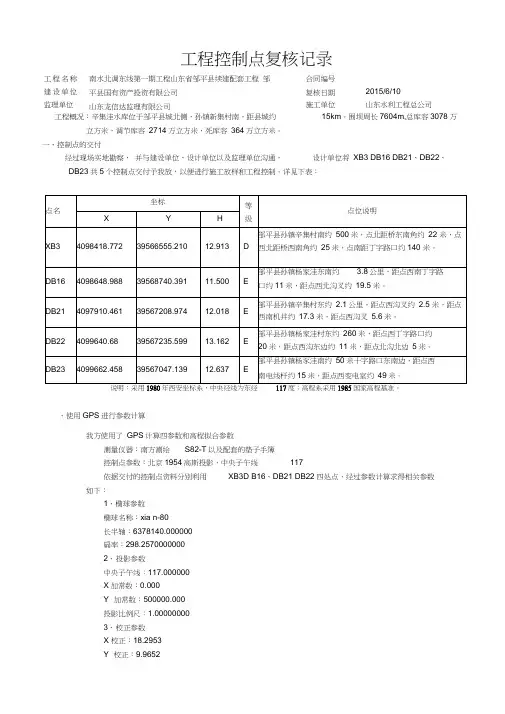

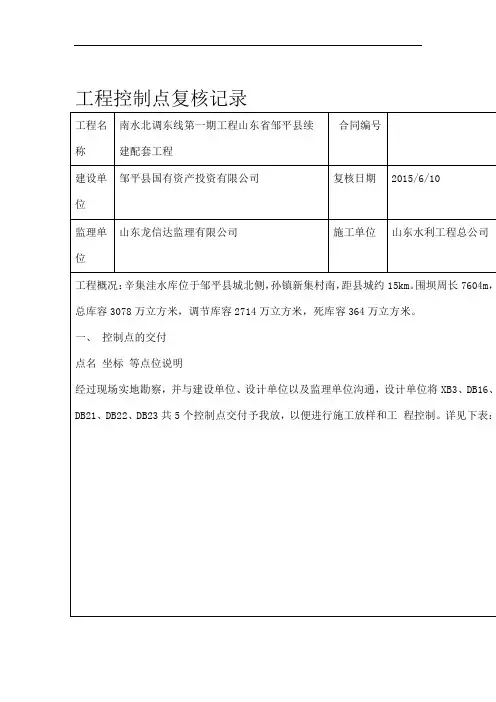

工程控制点复核记录
工程概况:辛集洼水库位于邹平县城北侧,孙镇新集村南,距县城约
15km 。
围坝周长7604m,总库容3078万
立方米,调节库容 2714万立方米,死库容 364万立方米。
一、控制点的交付
经过现场实地勘察, 并与建设单位、设计单位以及监理单位沟通,
设计单位将 XB3 DB16 DB21、DB22、
DB23共5个控制点交付予我放,以便进行施工放样和工程控制。
详见下表:
、使用GPS 进行参数计算
我方使用了 GPS 计算四参数和高程拟合参数
测量仪器:南方测绘
S82-T 以及配套的垫子手簿
控制点参数:北京1954高斯投影,中央子午线 117
依据交付的控制点资料分别利用 XB3D B16、DB21 DB22四处点,经过参数计算求得相关参数
如下:
1、 椭球参数
椭球名称:xia n-80 长半轴:6378140.000000 扁率:298.2570000000
2、 投影参数
中央子午线:117.000000
X 加常数:0.000 Y 加常数:500000.000
投影比例尺:1.00000000
3、 校正参数 X 校正:18.2953 Y 校正:9.9652
工程名称 建设单位 监理单位
南水北调东线第一期工程山东省邹平县续建配套工程 邹平县国有资产投资有限公司
山东龙信达监理有限公司
合同编号 复核日期 施工单位
2015/6/10
山东水利工程总公司
2
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求
3。
填表说明
1、此表作为对交接桩点进行复核时使用,复核成果报监理审批。
2、示意图需标明控制点编号、间距、转角及复测行进路线。
3、导线闭合差及高程闭合差需满足《城市桥梁工程施工与质量验收规范》(CJJ2-2008)和《城镇道路工程施工与质量验收规范》(CJJ1-2008)的要求。
4、本表后附导线点复核记录、水准点复核记录、水平方向角及距离观测记录、测量仪器的鉴定记录(由鉴定单位出俱)及控制点位置示意图。
如需水准高程复核采用四等水准测量,还需附四等水准测量记录。
