大开挖穿越小型河流施工方案
- 格式:docx
- 大小:90.84 KB
- 文档页数:5
小型穿越(公路、河流)施工技术方案1概述本标段沿线穿越众多公路、小型河流及沟渠,其中公路穿越分为顶管穿越和大开挖穿越,顶管穿越施工方案详见本章节《方案七:顶管穿越公路施工技术方案》,本部分主要介绍大开挖穿越公路、河流及沟渠施工方案。
2大开挖穿越公路施工方案2。
1工程概况本标段穿越的乡道、机耕道较多,施工时主要采用大开挖穿越方式。
2。
2大开挖公路穿越施工措施开挖公路一般分为两种,分别为修绕行便道和架设钢过桥两种,详见下示意图。
架设钢过桥穿越主要用于无条件修筑便道的情况下,本工程一般都采取直接开挖修绕行道的方法进行大开挖公路穿越。
主要开挖穿越形式见图2.1-1和2.2-2。

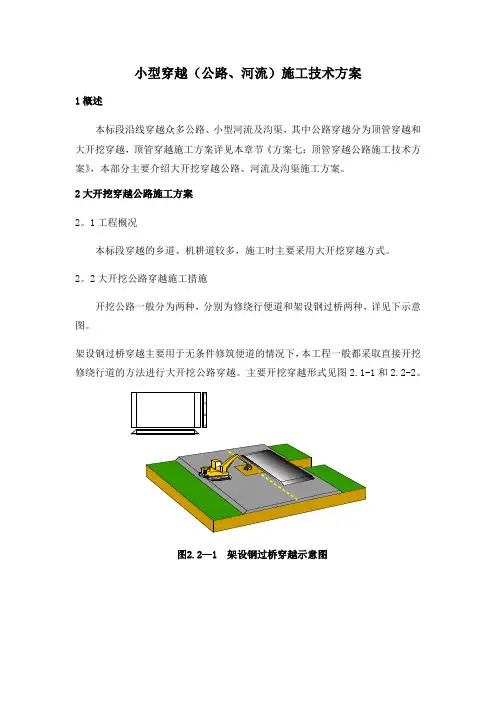

图2.2—1 架设钢过桥穿越示意图图2。
2—2 修筑绕行便道穿越示意图2。
2。
1作业流程图2.2-3 公路开挖穿越流程图2.2.2施工准备2.2。
2。
1施工前熟悉施工图纸,了解穿越处的土质情况、穿越长度及埋深,防施工准备测量放线套管拉运 管道预制 管沟开挖套管安装检测、防腐、试压 合格管道穿越、连头竣工测量套管封堵隐蔽验收回填及恢复腐等级,穿越结构及辅助设施的结构及要求,掌握管段内地层状况。
2。
2。
2。
2按穿越施工计划及时向业主、监理上报方案审核,同时与地方公路管理部门办理相关穿越手续,待审批同意后,再进行穿越施工。
2.2。
2.3与当地有关部门联系获得通过权,了解穿越处的地下详细情况,以便在现场准确地标出地下设施(如管线、通信电缆等)的准确位置。
2。
2。
3测量放线2。
2.3.1按图纸,根据设计控制桩,用全站仪打出穿越管线的中心桩,并撒上白灰线。
2。
2.3。
2穿越处两端设置车辆的限速、转向标志,定出施工警戒线的位置,设置明显有效的隔离标志,并委派专人指挥、看守,直至公路穿越恢复完成。
2.2。
4预制场地的修建2.2。
4.1选择公路一侧较宽阔平整的施工作业带修建施工预制场地,预制场地的大小为(管线穿越长度+8m)×施工作业带宽度.2。
河流大开挖穿越工程施工方案目录目录 1一、工程概述 2二、编制依据 2三、施工部署 2四、施工方案 5五、施工质量保证措施11六、施工安全保证措施12七、水土保持措施14八、环境保持措施16九、水工保护措施18十、各项资源需要用量计划23 十一、施工平面图27一、工程概况永唐秦输气管道工程线路全长320.4km ,设计输量90 ×108m 3/a,管径1016mm ,设计压力10MPa ,管线材质L485 (X70 ),管道采用三层PE 防腐层加阴极保护的联合保护方案。
管道沿线途径廊坊永清县、安次区、天津武清区、天津宝坻区、唐山玉田县、丰润区、滦县、迁安市、秦皇岛卢龙县、抚宁县,共计10 个县、区。
线路三标段位于天津宝坻区内,线路长度为41.1661km (含定向钻长度)。
沿线的地形地貌基本是平原,地形平坦,地势开阔,但水网较多,地下水丰富,地下水位较高,地下水位多在自然地坪以下 1.0m 至1.5m 之间,土质以粘土和沙土为主。
管道沿途穿越中小型河流、沟渠2063m /50 条,全部采用大开挖方式穿越。
二、编制依据2.1 设计图纸2.1.1 储-8839 《小河穿越通用图》2.1.2 DL-0104 线01 《线路工程天津市宝坻区段》2.1.3 储-8886 《线路工程施工技术要求》2.2 相关规范和标准2.2.1 《油气长输管道工程施工及验收规范》GB50369-20062.2.2 《石油和天然气管道穿越工程施工及验收规范》SY/T4079-952.2.3 《石油天然气钢质管道无损检测》SY/T4109-20052.2.4 《管道干线标记设置技术规定》SY/T4103-20062.2.5 《钢质管道焊接及验收规范》SY/T6064-942.3 现场勘察资料三、施工部署3.1 施工人员组织和机构设置根据本段工程的实际情况,我项目部拟成立2 个河流大开挖施工土方机组, 2 个管线预制机组、 1 个防腐机组、 1 个弯管预制机组协同施工。
XXXXXX 工程第XXX 标段开挖穿越河流施工方案编制:XXX审核:XXX批准:XXXXXXXXXXXXXXX程公司XXXXXXXXX项目经理部XXXX年XX 月1工程概况XXXXX工程XX标段西起XX省XX市,东至XX省XX市,线路全长64.488公里。
管线地处XX平原腹地,地层主要为粉质粘土,分布不规则的淤泥、淤泥质粘土;全年雨水充足,地下水位较高,水资源丰富,地表沟渠纵横交错,水面宽度从几米到几十米,沟渠水深超过1米,这些河渠的穿越施工难度较大。
2施工方案的确定因大部分河渠为主要灌溉渠和排洪渠,施工时不能够断流,因此,对河流穿越采用河道内围堰截坝导流管导流的大开挖穿越施工方法。
因河渠较深,为保证管道在河底的埋深,对部分河渠穿越加设纵向弯管,并按照要求进行稳管。
3施工平面图虚线为临时堆土场地注:虚线为河流穿越施工时的临时占地面积,具体大小根据河流的宽度确定,通常范围为20米~40米宽,长40米~80米,具体以实际为主。
4施工程序一次回线稳管4.1 施工准备4.1.1 开工前组织施工人员熟悉施工图,进行技术交底。
组织相关人员对现场道路、地形地貌及河水流量进行详细的踏勘,了解当地气候及河水的涨落情况,保证穿越施工万无一失。
4.1.2 与河道部门联系,按照要求办理穿越施工手续,并根据现场情况设置相应的警示标志。
4.1.3 穿越用机械、设备、配套设施及各种机具材料准备齐全并运至施工现场。
4.1.4 对河流穿越采用昼夜连续施工,因此夜间所需材料、用具必须准备齐全,以保证施工正常进行。
4.1.5 修筑施工进场便道,便道主要是利用原有道路,将低洼处用石子进行铺垫,并适当加宽,修筑汇车点,过桥时要铺垫钢浮板,防止车辆损坏桥体。
4.2 测量放线根据设计的给定的桩位,参照中线成果表,对河流的穿越位置进行测量,确定管道中心线的位置,并用标桩放出管线穿越位置、留头位置、管沟开挖位置;同时放出作业带边线及堆土场地。
河流大开挖施工方案2版一、前言在城市建设中,河流的开挖是一项十分重要的工程。
本文旨在就河流大开挖的施工方案进行讨论,并提出第二版的改进意见,以期在工程实施中取得更好的效果。
二、施工前准备工作在开始河流大开挖工程之前,必须完成以下准备工作: 1. 开展全面的勘测研究,确保施工过程中不会对周边环境造成不良影响; 2. 制定详细的施工计划,包括工程进度、资源投入规划等; 3. 确保施工人员具备相关资质和技能,并进行必要的培训。
三、施工方案1. 设备选择选择合适的挖掘设备对于河流大开挖工程至关重要。
考虑到河道处于水下作业环境,建议选用具有潜水功能的挖掘机进行施工,以确保施工质量和安全。
2. 施工流程河流大开挖施工流程应包括以下关键步骤: - 清理河道底部杂物和淤泥; - 确定河道开挖范围和深度,并进行标记; - 采取适当的挖掘方式,如层层逐渐挖掘以减少扰动; - 定期检查河道边坡和支护结构,确保施工安全。
3. 施工安全河流大开挖施工存在较高的安全风险,必须严格遵守相关安全规定: - 河道开挖施工期间,应设置明显的警示标识,并实施封闭管理; - 施工人员必须佩戴安全防护用具,严格遵守操作规程; - 定期进行安全检查和隐患排查,及时处理安全问题。
四、施工质量控制为确保河流大开挖工程质量,应采取以下措施: - 对施工过程进行全程监控和记录,及时调整施工步骤; - 采取必要的水质监测和处理措施,避免污染水体; -定期进行质量检查和验收,确保工程按照要求完成。
五、施工结束及后续工作施工结束后,应对施工现场进行清理,保持河流周边环境整洁。
同时,应进行工程验收并编制施工总结报告,总结经验教训,为今后类似工程提供参考。
六、结语河流大开挖工程是一项重要的城市建设工程,正确的施工方案和严格的管理措施至关重要。
本文提出的第二版施工方案旨在为河流大开挖工程提供更好的指导,希望能够对相关工程的顺利进行起到一定的帮助作用。
大开挖河流施工方案编制日期:2013年3月17日第一章工程概况1.1概述1.1.1 工程名称: ***工程1.1.2 建设规模:本工程内根据图纸共有4条河流采用大开挖穿越,分别是薄山南干渠、北灌渠、沙河1、沙河2,穿越管道管径为φ323.9×7.9mm。
1.1.3 建设地点:2.1施工总体方案4条河流大开挖穿越深度都为河床下2米。
由于施工方案基本一样,以下只阐述通用的大开挖河流施工方案。
2.2概述管理目标2.2.1项目部分工明确,职责明晰,管理有序,考核有据。
2.2.2 工程质量达到优良:•①单位工程合格率100%,工程建设质量创国家优质工程;②工程设备、材料质量合格率100%;③焊接一次合格率95%以上;④补口补伤一次合格率100%以上;2.2.3无重大安全事故,HSE管理符合要求。
2.2.4技术先进,方案可靠。
2.2.5 设备完好率95%以上,利用率95%以上。
2.2.6 材料使用无浪费,定额节约率3%以上。
2.2.7 文明管理、文明施工、文明生活,项目部人员无违法违纪行为。
2.3项目部组织机构2.3.1 组建“******”。
根据工程实际,项目部的机构设置为两级,即项目管理层和项目施工层。
2.3.2 为提高工作效率,保证项目管理的及时、准确、有力,项目管理层与项目施工层紧密结合,项目部管理层部分管理人员兼任项目施工层的主任。
2.3.3 项目管理层设项目经理1人,项目副经理1人,项目总工程师1人。
下设4个部门:综合部、工程部、QHSE部、经营部、对外协调部。
各部门职能人员受项目经理领导,对项目施工层履行组织、监督、控制、协调和服务职能。
2.3.4项目部主要成员:项目经理:施工经理:项目总工程师:2.3.5项目施工层设置2个机组:管道安装机组、穿越施工机组。
管道施工机组负责管道安装施工;穿越施工机组负责穿越施工;项目经理2.4.编制的主要文件依据设计图纸:2.5.国家和行业主要相关标准、规范SY0401-98 《输油输气管道线路工程施工及验收规范》SY/T4079-95 《石油天然气管道穿越工程施工及验收规范》SY/T6064-94 《管道干线标记设置技术规定》2.6.本公司文件《质量保证手册》及体系文件《职业安全卫生管理手册》及体系文件第二章主要施工技术方案1.0施工方法概述由于此类河流河水不深、两岸地面与河面高差大、岸坡不太陡,故此类河流穿越采取了围堰、排水开挖的穿越方法进行施工穿越。
目录一、编制依据 (2)二、工程概况 (2)三、主要工序及施工措施 (3)1 作业概述 (3)2 围堰导流、管沟开挖、组装焊接 (4)3凝土压重块安装或混凝土浇筑 (7)4 管沟回填、水工保护、恢复地貌 (8)5 质量保证措施 (8)6 HSE措施 (8)一、编制依据1)《油气长输管道工程施工及验收规范》(GB 50369-2006)2)《油气输送管道穿越工程施工规范》(GB50424-2007)3)《油气输送管道线路工程抗震技术规范》GB50470-20084)《石油天然气建设工程施工质量验收规范管道穿跨越工程》(SY4207-2007)5)《钢质管道焊接及验收》SY/T 4103-20066)《石油天然气金属管道焊接工艺评定》SY/T 0452-20027)《西气东输三线管道工程无损检测技术规范》Q/SY GJX 0212-20128)《埋地钢制管道聚乙烯防腐层》GB/T23257-20099)《钢质管道外腐蚀控制规范》GB/T21447-200810)《天然气输送管道用钢管通用技术条件》CDP-S-NGP-PL-006-2011-211)《油气管道工程感应加热弯管通用技术条件》CDP-S-OGP-PL-016-2011-212)《油气管道工程感应加热弯管母管通用技术条件》CDP-S-OGP-PL-017-2011-2 13)《油气管道穿越工程施工图设计文件编制规定》CDP-F-OGP-CR-011-2010-1 14)《油气管道线路标识通用图集》CDP-M-PC-OGP-PL-008-2010-115)《西气东输三线管道工程线路工程清管试压技术规范》Q/SY GJX 0217-2012 16)《西气东输三线管道工程穿越工程施工技术规范》Q/SY GJX 0214-201217)《西气东输三线管道工程线路工程施工技术规范》Q /SY GJX-0209-201218)《西气东输三线管道工程安全与环境监理规范》Q/ SY GJX-0219-2012二、工程概况西气东输三线西段工程起新疆霍尔果斯,止于宁夏中卫。
目录1.工程概况 (2)2.施工程序 (2)3.主要施工技术措施 (3)3.1施工准备 (3)3.2测量放线 (4)3.3修筑施工便道 (4)3.4开挖导流渠 (4)3.5河道围堰、排水 (4)3.6管沟开挖 (5)3.7管沟降水 (5)3.8主体组焊 (6)3.9无损检测 (7)3.10焊缝返修 (7)3.11补口、补伤 (7)3.12细土垫层回填 (7)3.13管道下沟 (7)3.14管沟回填 (8)3.15地面检漏 (9)3.16管道清管测径 (9)3.17试压扫线 (11)3.18拆除围堰 (11)3.19回填导流渠 (11)3.20第二步主管段施工 (11)3.21连头 (12)3.22地貌恢复 (12)3.23水工保护 (12)3.24清理现场 (12)4.主要施工措施用料 (12)5.人员与设备配备 (13)6.质量保证措施 (14)7.安全保证措施 (14)8.穿越施工运行计划 (15)河流穿越施工方案1.工程概况胶州-日照天然气管道工程线路工程Ⅱ期2标段,在LJN078处穿越河流1处,在LJN084处穿越河流3处,穿越河面最大跨度为45m,底部跨度为22m,穿越段总长度为99m;河床面与河道河岸高差约3-3.5m,穿越河段旱季时水深约0.5~0.8m,雨季时其雨量充沛,河道内有大量积水,水深约1.6~2.0m。
由于施工期间处于雨季,故将施工时间安排在天气晴朗期间施工。
该段地层岩性主要为粉质粘土,黄褐色,可见石英片、少量氧化铁染,含砂,粘性大,干强度、韧性较高。
土层1m以下为强风化花岗岩。
土、石工程分级为Ⅱ~Ⅳ级,平均地下水位约2.0m,地表层土约35cm。
河堤两岸为农田,沿线地势较平坦。
河流穿越段管道采用规格为Φ508×7.1mm螺旋缝埋弧焊钢管,材质L390,管道防腐为加强级三层PE防腐,补口采用无溶剂液体环氧涂料(200μm)+热收缩补口带,补伤片与热收缩带相结合,补伤采用辐射交联聚乙烯补伤片修补。
管线河流大开挖方式穿越施工方案一、有流水河流施工方法1、施工程序测量放线→扫线→材料运输→主体组焊→探伤→试压→防腐→检漏→- 开挖导流沟→ 围堰→ 排水→ 管沟开挖→管道下沟→细土回填→第一段压载→管沟回填→水工保护→撤除围堰→回填导流沟→管沟开挖→排水→管道下沟→连头→压载→管沟回填三桩埋设→地貌恢复→清理现场2、施工方法2.1测量放线依据设计的交桩桩位,参照设计中线成果表,对河流的穿越位置进展测量,确定管道中心线的位置,并用标桩放出管线穿越位置、留头位置、管沟开挖位置;同时放出导流沟开挖位置、放土区。
2.2扫线由于河滩地均为冲刷的水坑,为了满足施工及安全的需要,需要对水坑进展清理,扫线工作用推土机进展。
2.3设备、材料运输为了保证施工的顺当进展,在征地完成的状况下,应将设备、钢管、压载块、水工保护用料等运入设备、材料堆放场。
2.4开挖导流沟依据现场的实际状况,选择适宜导流沟的开挖位置,一般状况下,导流沟入口与穿越段河岸的内夹角不宜小于45º,避开水流不畅而冲击堰体。
本方案打算侧面导流沟内边缘位置距河岸 60m,导流沟入口点在穿越中心点上游 85m,导流沟出口点在穿越中心点下游 45m,导流沟的宽度 A 为原河道宽度的 0.5—1 倍,导流沟底标凹凸于原河道标高 1m,为保证导流沟侧面的冲刷量到达最小,在两个弯道处用麻袋装粘土码砌 1~2 排厚度,高度同导流沟,并在其中间放置一层防水布,另外,应适当征用肯定宽度的防冲刷用地,导流沟侧面防冲刷征地宽2 度 B 依据地质状况确定。
现场布置及占地范围如以下图所示。
堆土区 5导流沟拟围堰体河 流河岸B A 60管沟设备、材料停放区 5 2围堰导流示意图 〔图中单位:米〕导流沟开挖时,在入口、出口先预留6m 不开挖,到其余位置的导流沟全部挖好,并且将临时便桥搭设好后,再将出口、入口的预留位置挖开,使河水从导流沟内通过。
2.5 主体组焊依据施工打算,将河流穿越管道分为两段进展整体预制,第一段是主河道段,其次段是其次次施工段〔滩地段〕,组焊施工严格依据施工标准、焊接工艺进展。
穿越河流施工方案一、背景介绍河流是人类重要的水源,但在建设中,会经常遇到需要穿越河流的情况。
河流穿越施工是一项复杂任务,需要综合考虑环保、安全、经济等因素。
本文档旨在提供一种穿越河流的施工方案,以确保施工的安全、高效和环保。
二、施工方案1. 前期准备工作在开始施工前,需要进行充分的前期准备工作,包括但不限于以下内容:•河流调查:对河流的水文、沉积物、水流速度等进行调查,了解河流的情况,为后续施工提供参考。
•施工区划:根据河流的特点,制定施工区划方案,明确施工区域和施工要求。
•施工平台设计:针对施工区域,设计合理的施工平台,以保证施工设备和人员的安全。
2. 施工方法选择在穿越河流施工中,有多种方法可供选择,例如桥梁、管道、隧道等。
根据实际情况,选择最适合的施工方法。
•桥梁:适用于较宽的河流,可以搭建临时桥梁,方便施工。
•管道:适用于小型河流,将管道埋入河床中,实现穿越。
•隧道:适用于较深的河流,开挖隧道来穿越。
3. 施工材料与设备根据选择的施工方法,准备相应的施工材料和设备。
•桥梁施工:需要搭建桥梁的材料和设备,如桥梁梁板、桥墩、吊车等。
•管道施工:需要管道材料和相关设备,如管道、沟槽挖掘机等。
•隧道施工:需要隧道挖掘机等设备。
4. 施工流程根据选择的施工方法和实际情况,制定详细的施工流程,包括但不限于以下方面:•桥梁施工流程:确定桥梁的位置和大小,进行桥墩基础的施工,搭建桥梁梁板,最终完成桥梁的施工。
•管道施工流程:确定管道的位置和走向,进行沟槽挖掘,铺设管道,最终完成管道的施工。
•隧道施工流程:确定隧道的位置和大小,进行隧道挖掘,安装支撑结构,最终完成隧道的施工。
5. 环保保护措施河流是生态环境的重要组成部分,穿越河流施工过程中必须注意保护环境。
以下是一些常见的环保措施:•防止水污染:严格控制施工过程中的废水排放,采取收集、净化等措施。
•植被保护:在施工现场周围进行植被保护,尽量减少土壤侵蚀和植被破坏。
杭湖线河流水塘沟渠大开挖穿越施工方案1.工程概述杭湖线是一条穿越河流、水塘、沟渠等水体的铁路线路,为确保施工质量和安全,我们制定了一套完善的方案。
2.前期准备工作在施工前,必须对穿越水体的河床和水流进行详细的勘测和分析,了解水流的速度、水位和水势等参数,以便制定合理的施工方案。
同时,需与相关部门和河长单位进行沟通,确保施工符合环境法规。
3.环境保护措施为保护水体生态环境,我们将采取以下措施:(1)提前与周边农田和鱼塘的农民进行协商,限制化肥、农药的使用,避免对水质造成污染。
(2)在施工现场设立沉淀池和沉砂池,对施工过程中的泥沙和废水进行沉淀处理,确保水质的清洁。
(3)临时性的挡水坝将被设置在施工区域的入口和出口,以避免施工过程中水流的干扰。
4.挖掘施工方案(1)首先,我们将对水体的深度进行详细测量,确定施工区域的河床的高程情况,并进行深度标识。
(2)根据测量结果,确定施工区域的最低水位线,并制定施工平台的高程标准。
(3)施工期间,我们将采用陆上工法和水中工法相结合的方式进行挖掘工作。
在陆地上,我们将运用挖掘机和运输车进行挖掘和运输,确保工程进度的顺利进行。
在水中,我们将使用船只、浮箱和漂浮工具进行挖掘和支护工作。
(4)在挖掘施工过程中,我们将根据挖掘面的情况,及时采取加固措施,以保证施工区域的稳定。
5.施工安全措施(1)在施工过程中,我们将设立警示标志和隔离带,确保施工区域的安全。
(2)在水中进行施工时,所有工作人员都必须佩戴救生衣,并接受专业的救生培训。
(3)对于挖掘机等大型机械设备的操作人员,必须持有相关证书,并严格遵守操作规程。
(4)施工现场需设置专人负责监督施工安全,及时发现并处理安全隐患。
6.施工完成后的复原工作(1)在施工结束后,我们将对施工区域进行清理和整治,确保施工区域的环境得到恢复。
(2)清理完毕后,我们将采取种植草坪、栽植树木等措施,加强生态恢复,提升整个地区的环境质量。
以上就是杭湖线河流、水塘、沟渠大开挖穿越施工方案的详细内容。
河流穿越专项施工方案一、背景介绍在工程建设中,河流穿越是一项重要而又具有挑战性的工作内容。
河流穿越施工需要充分考虑河流生态环境、水文情况以及施工安全等多方面因素,合理制定专项施工方案才能确保施工顺利进行并最大程度减少对环境的影响。
二、施工前的准备工作1.调研勘测:在施工前,必须对河流穿越区域进行详细的勘测工作,包括河流水深、水流速度、河床土质等情况的调查,以便制定后续施工方案。
2.生态保护:在进行施工前,必须充分评估施工对周围生态环境的影响,并制定保护措施,确保河流生态系统得以保护。
3.安全防护:在进行施工前,必须制定详细的安全预案,确保施工人员和设备的安全。
三、施工方案制定1.施工方式:根据实际情况,选择合适的施工方式,可以采用挖土或者隧道穿越等方式。
2.施工时间:根据水文情况,选择最佳的施工时间,以充分利用低水位期进行施工。
3.施工设备:选择适当的施工设备,并确保设备的运行状况良好。
4.施工队伍:组建专业的施工队伍,并确保施工人员具备相关证书和经验。
四、施工过程1.施工前准备:进行现场布置、设备检查、施工材料准备等工作。
2.施工操作:按照施工方案,进行挖掘、支护等作业,并严格按照安全规范操作。
3.施工监管:安排专人进行现场监管,确保施工过程中安全、顺利进行。
五、施工后的清理工作1.施工完成后,对施工现场进行清理,清除垃圾和废弃物,确保环境整洁。
2.进行施工质量检查,确保工程符合相关标准要求。
六、结论河流穿越专项施工是一项复杂的工程任务,需要充分考虑生态环境、水文情况和安全因素,制定合理的施工方案才能确保工程顺利完成。
通过严格执行施工方案、加强施工监管和细致的施工后清理工作,可以有效减少对环境的影响,为后续工程建设奠定良好的基础。
河流、沟渠大开挖穿越施工方案1. 背景河流、沟渠的修建对于城市和农村的发展起着至关重要的作用。
在城乡建设中,出现需要对现有的河流、沟渠进行大开挖穿越的情况时,需要制定合理的施工方案,以确保施工安全、高效。
2. 施工前准备在进行河流、沟渠大开挖穿越前,需要对施工区域进行详细的勘察和设计。
包括测量河流、沟渠的深度、宽度;调查地质情况,确定施工区域的地质构造;研究当地气候情况,合理安排施工时间;明晰施工工艺和流程,制定详细的施工方案。
3. 施工方案3.1 马0跃•马0跃是一种常用的河流、沟渠大开挖穿越方法,适用于直线河流、沟渠。
•在河流、沟渠两侧设立施工井,通过挖掘机等设备在两侧同时进行开挖,直至挖通。
•施工过程中需要注意各个环节协调,密切监控挖掘机工作进度,确保开挖线路准确无误。
### 3.2 南天大漠•南天大漠是一种非常便利的挖穿方法,适用于河流、沟渠多弯曲区域。
•施工人员采用手工挖掘,从地面逐渐向下挖掘,避免大型机械无法弯曲挖掘的问题。
•凭借施工人员的经验和技艺,可在保证安全的情况下完成挖穿作业。
### 3.3 龙踞•龙踞是一种快速高效的开挖方法,适用于大规模直线河流、沟渠挖穿。
•采用挖掘机等设备,从河流、沟渠上方挖掘下去,加固产生的侧壁,确保开挖线路的稳固性。
•需要在开挖过程中及时处理出现的渗漏问题,确保施工安全。
4. 施工注意事项•在进行河流、沟渠大开挖穿越时,需要确保施工人员具备相应的技能和经验,保证施工过程的安全性和高效性。
•施工过程中需要严格按照设计方案进行操作,不得随意变更施工方案。
•在挖掘过程中,需要时刻关注地质变化情况,及时采取措施处理风险。
•施工完成后,需要对河流、沟渠挖穿部分进行加固处理,防止产生安全隐患。
5. 结语河流、沟渠大开挖穿越施工是一项技术含量高、风险较大的工程,需要施工单位充分重视,严格按照设计方案操作,确保施工安全、高效。
希望通过合理的施工方案,实现城乡建设的良好发展。
河道大开挖穿越施工方案1. 引言河道大开挖穿越施工是城市基础设施建设中的重要一环,需要综合考虑地质条件、水文要求、环境保护等方面的因素,以确保工程的安全和可持续性。
本文将介绍一种河道大开挖穿越施工方案,以满足工程需要并最大程度地减少对环境的影响。
2. 方案概述河道大开挖穿越施工方案主要包括以下几个步骤:2.1 调查研究在施工前,需要对河道进行详细的调查研究,了解河道的地质条件、水文要求、生态环境等情况。
同时,还需评估施工对现有河道生态系统的可能影响,以制定相应的保护措施。
2.2 设计方案基于调查研究的结果,制定河道大开挖穿越的设计方案。
该方案应包括施工的技术路线、开挖深度、施工时间安排等关键信息,并满足设计、施工和环境保护的要求。
2.3 施工准备在正式开始施工前,需要进行充分的施工准备工作。
包括但不限于:组织施工人员,准备必要的施工设备和材料,制定施工计划,并与相关部门进行协调沟通,确保施工过程中的各项工作顺利进行。
2.4 施工过程根据设计方案和施工准备,进行河道大开挖穿越施工。
该过程需要严格按照工艺要求进行,确保施工的安全和质量。
同时,还需要注意对环境的保护,防止施工对河道生态系统产生不可逆的影响。
2.5 施工监管在施工过程中,应设置专门的监管人员,对施工进行严格的监督和管理。
监管人员应保证施工按照设计方案进行,并及时解决施工过程中的问题和风险。
3. 环境保护措施为了最大程度地减少对环境的影响,河道大开挖穿越施工需要采取一系列环境保护措施,具体包括:•施工期间,严格遵守施工管理规定,确保施工过程中的噪音、粉尘等对周边环境的污染控制在合理范围内。
•施工现场需要设置围挡,保障施工过程中的安全,防止施工材料和废弃物对河道造成污染。
•施工过程中的废弃物应分类处理,对可能对环境产生污染的废弃物应采取专门的处理措施。
•施工现场应配备专业的环境监测设备,实时监测施工过程中的环境变化,并及时采取相应的措施。
4. 安全保障措施河道大开挖穿越施工涉及到较高的风险,因此需要采取一系列安全保障措施,以降低施工过程中的事故发生率。
小型河流开挖穿越施工方案方案7 小型河流、沟渠开挖穿越施工方案1 工程概况本标段为西气东输二线工程(东段干线)线路施工第25标段。
线路起自湖北省武穴市(长江穿越北口),途经九江县辖区段、德安县辖区段、永修县辖区段,止于安义县北界。
本标段设置九江分输站共1座工艺站场,线路截断阀室4座,共有5次大、中型河流穿越,共有3个隧道穿越,鱼塘、水塘有33处,小型河流、水渠有80条。
2 河流的地质形式决定了施工方法管道穿越的方式取决于河流的地形、水文和地质条件、施工场地和设备。
开挖穿越河流、沟渠时,根据水量大小可采取井点将水、围堰导流、截流的方式进行。
开挖穿越时,首先要将穿越方案报地方水利主管部门批准,同意后再施工。
施工程序是先将穿越段内水抽干,河底淤泥清除干净,根据河床设计标高或河流冲刷深度确定管道挖深。
管沟成型后要经现场监理验收合格,才能将管道就位,对穿越的中型河流在管道焊接完成后还要进行单独强度和严密性试压。
然后回填、砌筑水工保护、恢复地貌等。
3 根据河流的不同情况采取相应的方法进行穿越3.1已干涸的河流采用直接大开挖的方法施工,施工方法除按图纸加一些附属设施外,其他同一般地段施工。
3.2已断流但仍存大量积水的河流、水塘、沟渠,采取围堰截流排水方法施工。
3.3冬季不能断流的河流,我们采用围堰导流渠导流的方法进行施工。
3.4有的穿越点处地层全部为岩石,无法开挖导流沟,我们采用围堰导水的方法进行施工。
4 施工方法4.1冬季有流水河流、干渠、水塘施工方法1)围堰导流渠导流施工法导流渠导流法也称全段围堰导流法,即在河槽内筑坝断流,并在河岸的一侧开渠引水。
如下图:1 施工工艺流程2 施工程序描述施工前应详细阅读施工图纸及设计文件,对现场道路、地形地貌及河水流量进行详细的踏勘,到当地气象、水利部门了解当地气候及河水的涨落情况,保证穿越施工万无一失。
m。
如土壤承载力较差,可在道路上铺垫道木、碎石层等。
a.根据现场的实际情况,选择合适导流沟的开挖位置,一般情况下,导流沟入口与穿越段河岸的内夹角不宜小于45o,避免水流不畅而冲击堰体。
目录1、编制依据。
(2)2、工程概况 (2)3、沿线气象资料 (3)4、店子河流穿越施工方案 (3)5、大开挖加套管穿越公路施工方案 (10)6、人员、设备、材料需求计划 (15)7、HSE保证措施 (17)8、质量保证措施 (19)1 编制依据相关技术文件和资料元坝气田17亿立方米/年试采工程地面集输工程招标文件与答疑。
元坝气田17亿立方米/年试采工程地面集输工程线路及水工保护施工图纸元坝气田17亿立方米/年试采工程地面集输工程施工技术要求施工现场踏勘元坝气田17亿方/年试采工程地面集输工程现场踏勘情况。
元坝气田17亿方/年试采工程地面集输工程现场踏勘录像与照片。
元坝气田17亿方/年试采工程地面集输工程现场人文、自然、社会情况调查报告。
国家现行的法令、法规,地区行业颁发的安全、消防、环保、文物等管理规定《建设项目(工程)劳动安全卫生监察规定》(原劳动部1996年第3号令)《健康、安全与环境管理体系》(Q/SY1002。
1-2007)《环境空气质量标准》(GB3095—2001)《地表水环境质量标准》(GB3838—2002)《地下水质量标准》(GB/T14848-93)《城市区域环境噪声标准》(GB3096-93)《建筑施工场界噪声限值》(GB12523—90)《土壤环境质量标准》(GB15618-1995)《水土保持综合治理技术规范》(GB/T16453—1996)《安全帽生产与使用管理规范》(Q/SY1129—2007)《油气长输管道工程施工及验收规范》GB50369-2006《石油和天然气管道穿越工程施工及验收规范》SY/T4079-952 工程概况元坝气田17亿方/年试采工程地面集输工程第Ⅲ标段位于四川省阆中市苍溪县境内。
元坝气田17亿方/年试采工程地面集输工程第Ⅲ标段,分站场、集输管线、电力线三大板块,线路总长:17。
08km.其中主要工程量包括酸气管线38.62km,燃料气管线26。
大开挖穿越小型河流施工方案
根据招标人下发的招标文件以及对现场进行的勘察可知,本标段大开挖穿越小型河流共19次。
管线途经区域地形起伏较大,河流分布于U型谷地中,两侧一般较为平坦。
在丰水期呈现量大、流急的特点;在枯水期则水流量和水面宽度较小,且水深较浅。
需穿越河流近年来经过当地政府改造已经成为当地排涝和灌溉的主力河流,为了不影响当地的正常农业生产和排洪安全,施工作业期选在春灌以后、雨季之前。
中型河流施工选在该河流的枯水期。
针对以上特点拟在枯水期采取半幅围堰截流方式穿越中型河流。
1.施工工序
2.施工准备
2.1施工前应详细阅读施工图纸及设计文件,详细调查穿越处水文、地质情况,并现场落实河道冲刷深度或清淤深度,确保施工后的管顶埋深距离冲刷线不小于
1.0m,然后制定制定施工方案,报监理单位批准。
2.2根据土壤性质、水流速度、开挖深度或试挖资料等因素确定河底管沟的沟底宽度和边坡尺寸。
2.3对测量的仪器进行校核,备全测量所用的物、料。
2.4根据管沟开挖深度及开挖坡比,估算用地宽度,提前做好超占用地手续。
2.5根据施工总体计划安排和施工实际进度情况,在河流穿越前20天由外协人员向当地水利部门上报河流穿越的报告,征得其同意并获得审批。
3.测量放线
根据确定的沟底宽度和坡度,施工前,测量人员在岸边打标志桩、撒白灰线,标明管沟中心线、管沟边线、围堰边线,并拉两条细线,标明作业带边线。
4.开挖导流渠
在围堰前,在预制管段侧的河流对岸开挖导流渠,将截流后的上游河水引至下游。
导流渠上口宽4m、下口宽1.5m(也可以根据现场河流实际流量确定),深度根据现场实际情况确定,长度为100m左右(导流渠布置示意见下图)。
用挖掘机开挖导流渠,导流渠两岸围堰高度不能低于穿越河流的堤岸高度。
河流穿越导流渠开挖示意图
5.草袋围堰施工
考虑到河底可能有大量的淤泥,管道施工时需将淤泥层清除并转移出管沟开挖区,因此将围堰宽度加宽(如该处管线设计埋设较深,可根据现场情况加大距离)。
在管沟中心线两侧进行草袋围堰:一侧围堰顶宽度为4.5m,上铺防沉板做为施工机械便道;另一侧围小堰,堰顶宽度为3m,围堰高度为河底硬地到水面以上1.5m,围堰长度为两河堤内侧宽度,围堰坝体坡比不小于1:0.75。
围堰方法如下:用草袋装土,人工错码迭放进行围堰。
河水流量大的地段,考虑增加支护木桩:沿围堰脚各打一排木桩,木桩规格为Φ180mm×4m,每间隔5根木桩加设一根钢管桩作为承力桩,钢管桩规格为Φ159×6mm,钢管桩长6米(木桩和钢管桩的长度可以根据现场实际需要调整),桩间距0.3m,桩顶部露出水面约1m,桩与桩间用12#铁丝进行加固,木桩、草袋及铁丝等材料均为一次性使用,钢管桩可以考虑重复利用。
草袋围堰完成后,若围堰间有漏水现象,则在围堰外侧加设一层防水土工布,防止围堰渗漏。
6.堰间排水、清淤
围堰完成后,将多台DN150离心泵放入围堰内,将堰间水排入下游侧河里。
堰间积水排干后,先用人工在河道内沿作业带边缘开挖排水沟(深度低于硬塑土层0.5m ),将渗水引入集水坑中用泥浆泵抽排,人工清淤,将河底淤泥清至河岸淤泥堆放场地晾晒。
7.穿越段管道施工
用挖掘机平整河床及两岸,使作业带平滑过渡,在施工机械行走侧铺设防沉板做施工便道,在管道穿越中心线上组焊管线,按规范要求进行管道预制施工。
石方段管沟采用沟下组对焊接、防腐。
河流穿越围堰示意图
8.管沟开挖、管道下沟
管道组焊、防腐施工完成后,撤除防沉便道,用“人字型”开挖的方法进行管沟开挖,使管道平稳下沉到管沟底部。
沿管沟底开挖排水沟,将水引至集水坑中,用潜水泵抽排。
无论在何种形式下,河流穿越两端都要提前征用超占地。
对于石方段管沟开挖采用爆破施工,管沟超挖200mm ,详见管沟石方爆破施工方案。
管沟成型后,在沟底增加200mm 细土垫层。
9.稳管
管沟回填前,按设计要求进行稳管施工。
10.检查验收、管沟回填
管沟回填前向监理报验,请监理现场检验管道埋深、稳管质量,并且在管沟
上铺防沉钢板
回填前用电火花检漏仪进行外防腐层检验,检验合格后,方可回填管沟。
11.地貌恢复
管沟回填用原土回填至河床原标高,并将主河槽内的围堰拆除,回填导流渠,恢复地貌,堤坝恢复按设计要求执行。
