道路软基处理水泥搅拌桩方案
- 格式:doc
- 大小:42.50 KB
- 文档页数:16
成资渝高速公路成都天府国际机场至潼南(川渝界)A2标段(K138+200~K163+502)特殊路基软基处理水泥搅拌桩专项施工方案四川交投建设工程股份有限公司二○一七年十一月二十八日目录第一节、编制依据 (3)第二节、工程概况 (3)第三节、施工安排 (4)第四节、施工进度计划 (5)第五节、施工准备与资源配置计划 (6)第六节、施工方法及工艺要求 (7)第七节、质量保证措施 (14)第八节、安全保证体系和保证措施 (15)第九节、文明施工措施及环境保护措施 (20)特殊路基专项施工方案第一节、编制依据本方案为内遂枢纽特殊路基处理施工方案.1、成资渝高速公路成都天府国际机场至潼南(川渝界)A2标段(K138+200~K163+502)施工图设计文件(送审稿).2、《公路工程施工安全技术规程》.3、《公路路基施工技术规范》(JTG F10—2006).4、《公路工程质量检验评定标准》.5、《工程测量规范》GB50202-93.6、工地现场实地考察及施工调查了解的情况和收集的各种信息.第二节、工程概况成资渝高速公路TJ7标段全长17.02千米,起于K146+500,止于K163+502,龙台互通连接线全长7千米.主线共设置互通2处,其中枢纽互通1处(内遂枢纽),落地互通一处(龙台互通).大桥6座,中桥4座,匝道桥5座;服务区1处(安岳东服务区);钢筋砼盖板涵62座,渡槽1座,车行天桥3座,人行天桥2座.内遂枢纽共有A、B、C、D、E、F、G、H八条匝道桥桥梁部份总长度2140.5米,其中A、D、H为路基匝道,主线K线一座长度557.0米;桥梁部份全长共计2697.5米.本工程特殊路基软基处理为DK0+520~DK0+790、EK0+150~EK0+370、CK0+370~CK0+520共3条匝道640米,K线K147+140~K147+450长度310米;主线K148+750~K149+150长度400米,共计50696米.第三节、施工安排一、施工场地安排1、清除地表下各种障碍物(包括建筑垃圾,地下管线,电缆).现场踏勘,熟悉场地条件和周围环境,收集有关勘测资料.2、搞好“三通一平”查明并记录好场地内的地下建筑物和各种地下管线的位置和标高,采取必要措施,以免因施工而破坏.3、现场搭设临建设施.在水泥搅拌桩施工区内进行清障,整平处理,合理布置机械设备、水泥仓库.二、施工工艺试桩安排水泥土搅拌桩正式开工前必须做试桩施工,以检验机具性能及施工工艺中的各项技术参数.其中包括最佳的灰浆稠度、工作压力、钻进和提升速度,根据试验桩确定和调整好的技术参数编制质量控制措施和施工工艺,包括打桩的顺序.1、搅拌桩施工前必须进行工艺试桩,以掌握适用该区段的成桩经验及各种操作技术参数.2、工艺试桩前,书面通知监理部门派员参加.工艺试桩结束后,提交工艺试桩成果报告,并经监理工程师审查批准后,作为该区段搅拌桩施工的依据,无监理工程师的指令,不得任意更改.工地技术主管在搅拌桩施工时应向机组下达操作指令,并负责监督执行.3、工艺试桩应达到如下目的:⑴、获取操作参数:包括钻机钻进与提升速度,钻进持力层时孔底电流值,送浆时管道压力、搅拌的叶片旋转速度、喷停浆时间等.⑵、喷浆和搅拌的均匀性.⑶、钻进、提升阻力情况及特殊情况施工处理措施等.4、在施工过程中若需要更换电流表、喷浆计量仪等影响施工技术参数的设备时,必须以书面报告形式提交监理工程师,并在监理工程师的监督下试桩,重新确定施工技术参数,指导下阶段施工.第四节、施工进度计划在施工过程中考虑到机械保养等因素影响,合理安排时间,确保计划进度按时完成,力争缩短工期,根据本工程共计172942米,拟计划4套设备180天完成水泥搅拌桩施工任务.第五节、施工准备与资源配置计划一、施工前准备1、根据工作量和施工工期要求,确定机械设备的数量,对全部施工机具进行维修、调配与试车.组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检.2、组织施工人员学习和掌握有关设计图纸和公路工程桥涵施工技术规范的有关规定.结合本合同段的工程地质和水文气象条件,制定符合实际的施工组织设计,落实岗位责任制,确保工程质量安全和进度.现场施工人员的调配,以“作业班”为单位配齐各岗人员,并进行质量技术和安全交底,并做好记录存档.3、按施工规范及有关施工规程要求,填报开工申请手续,包括开工报告、开工报告审报表、施工组织设计报审表、施工进度计划报审表等.4、施工前,首先根据轴线交叉点坐标用全站仪定出轴线.根据桩位平面图及主要轴线,用测量仪器准确放出桩位.测量现场地面标高.确定桩顶标高.对桩位进行编号.以利于施工管理和资料整理.二、资源配置计划1、计划投入人员11名,其中技术员1名,专职安全员1名、作业人员14名2、主要机械设置配置第六节、施工方法及工艺要求一、水泥搅拌桩施工工艺为“四喷四搅”.施工程序为:钻机就位→制备水泥浆→喷浆下沉→喷浆提升→重复喷浆下沉和提升→移位.1、选择合适的搅拌钻机型号,喷浆泵必须采用活塞泵,严禁采用注射泵.2、每台桩机必须配备相关部门认证的水泥浆自动记录装置.3、施工顺序由内侧向外侧,每公里的软土段要求试桩不少于5根.4、搅拌桩施工前,根据现场实际情况进行工艺试桩,基本掌握各种机械参数,掌握喷浆量、下钻和提升的阻力等情况,选择合理的技术措施.5、水泥搅拌桩桩径为0.5米,桩间距1.5米按等边三角形布置.钻入0.5米后开动空压机,喷压缩空气,钻进至设计深度,必须进入持力层0.5米,提升至加固深度后,反向旋转,边提升边喷水泥浆液,钻机喷浆钻进速度为0.8~1.0米/米in;水泥发送装置的转速大于50转/分;提升速度为0.8~1.0米/米in;搅拌转数≥70转/米in;下沉喷浆压力为0.25~0.40米pa.6、搅拌机喷浆提升的速度和次数必须符合施工工艺的要求,并有专人记录.7、水泥搅拌桩桩径为0.5米,桩位平面上呈等边三角形布置,中心布设间距1.1~14米,单桩每延米喷浆水泥用量为50㎏,桩基一般处理深度为5.0~10.0米,局部最大处理深度不大于15.0米.水泥搅拌桩设计无侧限抗压强度为R90=2.0米Pa,R28=1.0米Pa,现场检测强度应满足设计要求.8、水泥搅拌桩施工工艺步骤桩机运至工地后,先进行安装调试,待钻杆旋转、浆泵及计量设施一切调试正常后,桩机移至桩位.9、搅拌桩的倾斜度不得超过1.5%,桩位偏差小于2㎝,搅拌桩采用双搅桩轴中心管输浆方式.水泥搅拌桩复合地基的施工流程10、桩身取样强度检验:随机选取桩数的 2%,钻芯取样进行桩身无侧向抗压强度试验,测定28天标准无侧向抗压强度不小于0.8米Pa.11、荷载试验:随机选择2~4处做单桩和复合地基荷载试验,齡期28左右.12、搅拌机设计长度是平均桩长,对于地基情况变化较大地段,实际施工桩长可由每台桩机确定的电流控制(电流值I=60~70A),设计桩长为参考,桩体检验合格后方可填筑.13、施工前检查搅拌头直径,磨耗量不大于10㎜,施工时保持搅拌机底盘的水平和导向架的竖直,搅拌桩的垂直偏差不得超过1%,桩位偏差不得超过2㎝,成桩直径不得小于设计值.14、搅拌浆液的数量、水泥用量和外掺剂的用量以及泵送浆液的时间应作记录,严格控制水泥用量,因故停浆,应返回到停浆点以胶0.5米,正常后再重新搅拌,停机3小时以上,因拆洗管路,正常后才可重新进行施工,搅拌桩施工时应观察、记录地表反浆情况.二、水泥搅拌桩处理技术要求1、本工程采用水泥搅拌桩处理软弱地基,适用于塑料排水板不能满足施工后沉降、稳定要求的路段及软弱土层厚度≥4.0米的涵洞地基、桥头软基.水泥搅拌桩处理软基能提高地基承载力,减少沉降.2、各水泥搅拌桩按等边三角形布置,间距根据计算确定.桩体深至基岩面或压缩性相对较低的硬层(如下为砂砾石层).3、桩体固化剂用强度等级为42.5级普通硅酸盐水泥,掺量为被加固湿土质量的 1 2~15%,处理涵洞地基时,水泥的掺入量可以适当增大;水泥浆液水灰比为0.45~0.5;送浆(喷粉)压力:视现场地质情况分三~四档进行调节;搅拌提升速度要小于1.0米/米in;复搅次数两次,局部桩段可为三次.4、清表后即进行桩桩施工,桩体施工完成后再铺0.3米厚砂砾石,压实度不小于90%.5、水泥浆液制备须有充分的时间,要求大于4米in,以保证搅拌的均匀性和水泥的水化.水灰比应根据试桩的参数确定,一般为0.45~0.5.浆液进入储浆罐中必须不停顿搅拌,以保证浆液不离析.6、喷浆量控制:设计28d无侧限抗压强度≥1.0 米Pa,喷浆量在室内试验基础上,每米提高水泥用量5㎏,并控制最小水泥用量≥50㎏/米,最大水泥用量≤70㎏/米,水泥用量为两次喷浆量这和.7、水泥搅拌桩施工质量检测可采用轻便触探(N10)、现场静载试验检测.轻便触探:检测桩体的击数是否大于原状土击数的一倍以上,检测频率为总桩的10%左右.现场静载试验检测:单桩28天标准无侧向抗压强度需大于0.8米Pa.水泥搅拌桩桩长采用钻芯取样.8、路基填筑采用薄层轮加法,极限填高1.5~2.0米,填筑过程中须进行沉降和稳定观测,以严格控制填筑速率,避免加载过快出现路基剪滑破坏.控制标准为:路堤中心线地面沉降速率每昼夜不大于l.0㎝,坡脚水平位移速率每昼夜不大于0.5㎝.如超过此控制标准,应立即停止填筑.路面铺筑须待沉降稳定后进行,要求连续2个月观测的沉降量每月不超过5㎜方可铺筑路面.静置期6个月.9、部分路段根据需要设土工格栅.土工格栅采用双向聚酯焊接或双向聚丙烯拉伸土工格栅80~80,纵/横向每延米极限抗拉强度不小于80KN/米;纵/横向标称伸长率不大于10%;纵/横向2%伸长率时的拉伸强度不小于36KN/米;纵/横向5%伸长率时的拉伸强度不小于64KN/米;焊接点极限剥离力不小于100N.其技术指标严格执行国标《土工合成材料、塑料土工格栅》(GB/T 17689-2008).10、土工格栅受力方向搭接长度不小于30㎝,非受力方向搭接长度不小于l0㎝,绑扎丝带可与土工格栅一并向厂家购买.U型钉按正三角形布置,间距为2.0米.11、湿喷桩机下钻和提钻速度是控制喷浆量的关键因素,由试桩确定,一般钻进速度≤1.0米/米in.钻头到达桩底后搅拌喷浆1~2米in、间歇后提钻,确保底部有足够的灰量,提钻速度≤0.8米/米in,确保搅拌均匀.喷浆搅拌提升,靠近离整平高程约0.25米处,重复喷搅以提高桩头质量,直至离整平高程约.25米处停止,然后回填石灰土或砂垫层至整平高程并压实,压实度≥90%.三、施工质量控制及事故注意事项1、水泥搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍.2、水泥搅拌桩桩体水泥用量为50千克/米,采用R42.5级普通硅酸盐水泥(不过期、不受潮、不结块),水泥浆液水灰比0.45~0.55,水泥浆液严格按照室内试验所确定的配合比进行拌制.制备好的浆液不得离析、不得停置时间过长(不超过2小时);浆液倒入储浆桶时应加筛过滤,以免浆内结块,损坏泵体.3、桩机必须配置喷入计量装置,必须定期标定(每生产1万米搅拌桩后重新标定),严禁无喷入计量装置的桩机投入使用,并记录瞬时喷浆量和累计喷浆量,浆液罐容量应不小于要一根桩的用灰量加50㎏,保证每根桩的连续施工,当上述重量不足时,不得开始下一根桩的施工.4、泵送浆液前,管路应保持潮湿,以利输浆.现场拌制浆液,应有专人记录每根桩水泥用量,并记录送浆开始、结束时间.5、根据成桩试验确定的技术参数进行施工.操作人员应记录每米下沉时间、提升时间、送浆时间、停浆时间等.6、供浆必须连续,拌和必须均匀.一旦因故停浆,为防止断桩和缺浆,应使搅拌机下沉到停浆面以下0.5米,待恢复供浆后再喷浆上升.如因故停浆超过3小时,为防止浆液硬结堵管,应先拆除输浆管路,清洗后备用.7、水泥搅拌桩施工机械必须具备良好及稳定的性能,所有钻机开钻前应由监理工程师和项目经理部组织检查验收合格后方可开钻.8、施工中发现喷浆量不足,应整桩复搅,复喷的喷浆量不小于设计用量.如遇停电、机械故障原因,喷浆中断时应及时记录中断深度.在3小时内采取补喷措施,并将补喷情况填报于施工记录中.补喷重叠段应大于50厘米,超过12小时应采取补桩措施.9、现场施工人员认真填写施工原始记录,记录内容包括:施工桩号、施工日期、天气情况;喷浆深度、停浆标高;灰浆泵压力、管道压力;钻机转速;钻进速度、提升速度;浆液流量;每米喷浆量和外掺剂用量;复搅深度等.10、严格控喷浆标高和停浆标高,不得中断喷浆,确保桩体长度,两喷过程中严禁尚未喷浆的情况下进行钻杆提升和下钻作业.11、桩体复搅施工时,应用中低速档钻进和提升,切勿采用高速档钻进和提升.第七节、质量保证措施本着“质量第一,安全第一”的宗旨,将对本工程的质量进行严格管理.根据据设计图纸与施工组织设计,做好技术交底,严格按照施工技术指标及施工过程的质量控制措施控制施工质量.搅拌桩使用的水泥品种、标号、水泥浆的水灰比,水泥加固土的掺入比和外加剂的品种掺量,必须符合设计要求.检验方法:检查出厂证明、合格证试验报告及施工记录.搅拌桩的深度、断面尺寸、桩身强度必须符合设计要求.检验方法:成桩7天后,采用浅部开挖桩头(深度宜超过停灰面以下0.5米),目测检查搅拌的均匀性、量测成桩直径,检查量为总桩数的5%.实行严格的质量奖惩措施,奖优罚劣,对不合格的人员坚决撤换.项目部实行三级质检制度,即每台机施工员进行自检、专职质检员初检、再经项目部质安部抽检,然后协同监理、业主进行检验.具体质量保证措施如下:1、现场施工及管理人员必须严格遵守各自的岗位职责,强化质量意识,定期召开工程进度、质量协调例会,切实保证施工过程严格按照有关规程、规范、设计的要求、施工工艺技术要求或施工方案执行.2、质量把关落实到人,各负其责,职责分明.质量责任人在施工过程中处处检查,层层把关.3、每班施工认真作好详细的原始记录.全部原始记录汇总归档.4、保持施工设备状态良好,经常进行检查、保养和维修.5、施工过程中安排专人负责桩的垂直度的监测工作.6、现场施工负责人对整个施工过程进行详细的施工日志记录.7、现场技术负责人认真作好资料校核、汇总、施工过程的自检与信息反馈工作.8、施工中同业主和设计有关人员保持联系,场地条件或其他原因以致达不到设计要求时,要及时进行协商,采取改进措施.重要的事项以书面文字通知,签证后归档.第八节、安全保证体系和保证措施一、安全生产方针施工工程中,我单位将严格按照国家《建设工程施工安全管理条例》,始终贯彻“预防为主,安全第一”的方针,对施工全过程中实施有计划、系统化的安全生产管理,树立全员安全意思,为确保施工期间的人身、设备及环境安全提供可靠的保障.二、制度保证措施1、严格执行国家《建设工程施工安全管理条例》及当地的有关部门关于施工安全生产的有关规定和我单位有关安全生产的制度,确保安全生产.2、加强安全管理,保障施工人员和国家财产的安全,根据“管理生产、必管安全”和“谁施工,谁负责”的原则,建立各级安全生产责任制,分级管理.层层签定安全生产责任书,落实安全生产责任制,3、严格执行安全生产检查制度和奖惩制度,项目经理部每周对安全生产情况进行一次抽查,每月一次大检查,项目经理部积极配合上级安全部门的安全监督.对存在的安全事故苗头和隐患及时处理.并根据安全检查情况实施奖惩.4、开展安全达标竞赛,项目部定期开展安全标准工地建设活动,组织队与队、班组与班组之间的安全达标竞赛活动,做到100%达标.5、随时接受业主及监理单位对安全生产的监督、检查、考评,对提出的问题及时整改,确保安全生产.6、广泛进行安全生产教育,增强安全员生产意思和自我防护意思,使每个职工都明确各自的安全责任,认真贯彻执行“安全生产、预防为主”的方针,打好安全基础,形成全员参加、人人有责、全员管理的安全生产氛围.三、安全生产具体措施1、安全生产设备和器材管理措施①、安全生产器材包括:交通器材、通讯报警器材、灭火器材、劳保器材、环境保护器材及医疗保健器材等.②、对上述器材的配备齐全,摆放和使用明确位置和确定管理人员,并使每个人都熟悉使用方法.③、定期和不定期检查安全生产器材的性能,并根据生产及进度需要,经常更换和补充所需器材,确保能正常使用.④、设备物资部负责上述器材的管理,并将其管理情况作为物资管理报告内容之一.2、施工安全用电措施①、建立电气安全管理和经济责任制度,由专业电工负责电器的安装和使用规定,专职安全员负责巡视监督检查.②、用电施工组织设计由专业人员负责编制,内容包括配电装置及其电容量、供电线路的走向和现场照明的设置、生活、生产设施用电负荷情况,编制有针对性的电器安全技术规定.③、经常对施工人员进行安全教育,使之懂得电的基本知识,认识安全用电的重要性,掌握安全用电的基本方法,从而安全、有效的进行工作.④、施工现场装备行业统一规定的标准电源箱.对电气设备平时不带电的金属外壳,用专门设置的接地板进行接地,以防止由于绝缘损坏等原因而造成意外.电器线路和用电设备安装完成后,由安全部门验收合格后进行使用.⑤、经常对用电设备进行安全检查、测试,检查电气设备绝缘有无破损,绝缘电阻是否合格;设备裸露带电部分是否有保护,屏保装置是否合格安全要求,安全间距是否足够,保护接零或保护接地是否正确可靠,保护装置是否符合要求;安全用具和灭火器材是否齐全,电气安装是否合格,电气设备运行中是否有过热等内容.每周测试一次开关、接地电阻的接触和安全状况,并有书面记录,发现问题及时纠正.⑥、专业电工持证上岗.电工有权拒绝执行违反电器安全规程的工作指令,安全员有权对违反用电安全的行为进行处罚,严禁违章指挥和违章作业.3、机械设备安全保证措施①、机械设备操作人员(或车、船驾驶员)经过专门的训练,熟悉机械操作性能,经专业管理部门考核取得操作证或驾驶证后上机(车)操作.②、机械设备操作人员和指挥人员严格遵守安全操作技术规程,工作时集中精力,谨慎工作,不擅离职守,严禁酒后驾驶.③、机械设备发生故障后应及时检修,决不带故障运行,不违规操作,杜绝机械和车辆事故.④、机械操作人员做好各项记录,达到准确、及时,严格贯彻操作制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法.4、物资材料安全保证措施①、工地设物资、配件仓库,统一进行管理,做到分门别类储放,标牌清楚,并配备足够的消防器材.②、仓库设专人负责保管、看护,值班室内设报警器.5、生活区安全保证措施①、所有施工人员的宿舍、办公室设计合理、牢固稳定,生活区内配备足够的消防器材和洗浴设施,设专人管理.②、生活用水妥善管理,保证饮水卫生.③、食堂保持清洁,腐烂变质的食物及时处理,食堂工作人员定期体检.④、与当地医疗保健和消防部门保持密切的联系,做到有备无患.四、特种作业安全措施1、起重施工的作业施工前认真作好施工组织方案的研究,起重设备经检查、维修、试吊、确认达到作业条件后操作.2、起重司机持证上岗,严禁非专业人员进入.3、吊运、安装等施工中设专人指挥,注意相互配合.起重作业区内,设立警戒线及标志,严禁非作业人员入内.4、在重物或起重臂下严禁站人,不准超力矩起吊重物,也不都仰角超过限度起重施工.5、在风力超过6级时,停止作业.6、在起重机作业上方有架空线时,将重臂降低,以免碰撞,并保持一定的距离.同时积极与有供电部门协调,实行断电施工.7、设专人定期检查起重设备,及时进行维修和养护,确保机具设备的施工安全.第九节、文明施工措施及环境保护措施一、文明施工措施1、合理布置场地.各类临时施工设施、施工便道、加工场、堆放场和生活设施均按经批准的施工组织设计和总平面布置图实施.2、工程材料、制品构件分门别类、有条理的堆放整齐,机具设备定机定人保养,保持运行整洁,机况正常.3、施工现场设置二级沉淀池,施工污水经过沉淀池,达标后排放.4、设立专职的“环境保洁岗”,负责检查、清除出场车辆上的污泥,清扫受污染的道路,做好工地内外的环境保洁工作.二、环境保护措施施工期间,采取临时排水措施.施工作业临时排水中有沉淀物和污泥,足以造成排水设施堵塞或者损坏,严格按二次沉淀后再排放.1、施工废水的控制措施根据施工现场排放废水的水质情况,采用以排水沟、集水池为主的临时三级排放系统.排放含泥量较多的水流入布置在施工场地旁的沉淀池内,经过二次沉淀处理后排放.2、运输车辆清洗废水车辆在离开施工现场时,为保持车容清洗车辆轮胎及车厢,清洗废水接入施工现场的临时排水系统.3、搅拌机、空压机等噪音比较大的机械均设置消音装置,控制施工噪音,确保离开施工作业区边界30米处噪音小于60dB,撞击噪音最大不超过70dB.4、运输车辆进出的主干道定期洒水清扫,保持车辆出入口路面清洁,以减少由于车辆行驶引起的地面扬尘污染.21。
第四节:水泥搅拌桩软基处理一、工程概况根据设计桥梁两端范围内有需要使用水泥搅拌桩进行软基处理,设计桩长一般处理深度5.0~15.0m,局部最大出力深度不大于20m。
水泥搅拌桩在平面上按等边三角形布置,桩距采用10.3~2.0m,在设计涵洞基底范围适当加密,桩径55cm,单桩每延米喷浆水泥用量约为65kg。
因为其数量多,施工范围大,是本工程重要的组成部分,对工程进展,道路质量的影响较大,也是本工程监理需要加大现场旁站的部分,为后续工程路堤填筑的质量作好保证。
二、施工准备阶段监理工作细则和质量控制要点1、现场平整湿喷桩施工现场,首先应予清理、整平,整平后地面坡度不得大于2%,整平高程应符合设计要求;路基两侧必须开挖排水沟,保证湿喷桩施工期间施工现场不得被雨水、农田用水浸泡;在开挖地表后必须彻底清除地面上的石块、树根耕植土等一切障碍物,并用轻型压路机进行稳定碾压,测量地面高程报监理验收。
场地低洼时,应先回填粘土,但不得回填杂质土,压实度宜≥85%且宜≤90%为好,如在河塘处需先进行排水、清淤、回填粘性土至场地平整面高程。
2、测量放样、复测、审核湿喷桩施工承包人,应根据设计单位提交的施工图文件编制具体桩位位置平面图,并与设计图反复对照,确定无误后,将该桩位平面图作为开工报告的一部分向监理申报,经监理现场核对并审批后方可使用。
施工前,现场监理应及时对施工承包人绘制的每个施工段落的桩位平面布置图进行审核,每个段落放好全部桩位后必须经过监理逐个复测,并用小木桩或竹片定位,且应做好醒目标记,便于在施工中寻找,严禁采用边施工边放样的施工方法,确保施工放样的准确性。
3、机械设备的检查⑴、深层搅拌桩施工设备严禁使用非定型产品或自行改装的设备,进场设备必须配备性能良好的能显示钻进电流变化的电流表,必须装备水泥浆量检测记录仪,包括桩深度测量、流量测量、水泥浆密度测量仪装置。
机械进场后要认真检查每台湿喷桩机组的主要技术性能(包括湿喷钻机的加固深度、成桩直径、钻机钻速、提升速度、湿喷桩水泥浆的压力泵的压力和泵送能力),确保所用湿喷桩机型能满足该工程的搅拌施工要求。
水泥搅拌桩施工方案
一、施工工艺流程
1.桩基处理
(1)基坑凿开:根据设计图纸,在测量点、桩坑底部等处进行测量
校正,保证桩基凿开后的尺寸符合设计要求;
(2)基坑平整处理:基坑凿开后,铲除底部及周围地基,使基坑内
的土质平整、稳定、结实,保证桩基栽筑的质量;
(3)底板制作:装填安全抗拔垫层及抗拔管,垫层应充分受压,将
抗拔管混凝土浇注在垫层上,使抗拔管固定在混凝土上;
(4)桩基铆钉安装:在抗拔管上安装铆钉,保证铆钉固定,铆钉的
规格与设计要求一致;
(5)桩基衬垫处理:粘液垫层,以及水泥砂浆处理,将桩基衬垫处
理平整、光滑,保证桩基衬垫质量;
2.水泥搅拌桩施工
(1)准备材料:将水泥、砂子、碎石按比例搭料,检查材料的质量
合格后方可施工;
(2)搅拌桩施工:将搅拌好的水泥砂浆倒入桩基内,用棍棒将水泥
砂浆搅拌滚动,彻底搅拌均匀;
(3)控制水的量:控制水泥搅拌桩内水的多少,过多的水分会影响
水泥砂浆的强度;
(4)锚具安装:根据设计要求,安装锚具,保证搅拌桩施工完毕后。
水泥搅拌桩软基处理施工方案软基处理是在建筑工程中常见的一项施工工序,特别是在涉及到软土地基的情况下更显重要。
水泥搅拌桩软基处理是一种常用的加固施工方式,通过将水泥和土壤混合,形成坚固的搅拌桩,以加固软基地基,提高地基的承载能力。
本文将探讨水泥搅拌桩软基处理的施工方案。
1. 工程概况1.1 项目名称软基处理施工工程1.2 工程地点具体地址:(根据实际情况填写)1.3 工程内容软基处理施工,使用水泥搅拌桩技术,提高地基承载能力。
2. 施工前准备2.1 设备准备1.搅拌桩机2.搅拌机3.泵车4.筛网5.其他辅助设备2.2 材料准备1.水泥2.砂子3.碎石4.辅助掺合材料5.其他施工所需材料2.3 人员准备1.施工队伍2.安全员3.质检人员4.管理人员3. 施工流程3.1 实地勘察在施工前,需要进行地质勘察,了解软基情况和地质条件,为后续施工做好准备。
3.2 基础处理清理软基表面杂物,确保施工地面平整、清洁。
3.3 搅拌桩施工1.将混合材料按一定比例放入搅拌机中进行搅拌,形成均匀的混合物。
2.使用搅拌桩机将混合物注入软基土中。
3.不断下降,直至混合物注入深度满足要求。
4.反复操作,直至软基全面加固。
3.4 收尾工作1.清理施工现场,确保周边环境整洁。
2.进行质量检查,确保软基处理质量符合要求。
4. 施工注意事项1.施工过程中要注意安全,加强现场管理。
2.施工质量严格把关,确保软基处理效果。
3.根据实际施工情况灵活调整方案,做到及时处理问题。
由以上可知,水泥搅拌桩软基处理是一项复杂的工程技术,施工过程中需要严格按照规范操作,确保软基处理效果。
只有这样,才能确保软基处理施工工程的高质量完成。
软基处理水泥搅拌桩施工方案一、工程概况民治路至梅龙路南侧辅道0+500~0+590段的软基设计采用水泥搅拌桩加固处理。
整平层标高62.5~64.0m,设计桩长4.0~8.5m,桩径0.55m,桩距1.45m,呈梅花形布置,水泥搅拌桩进入砾质粘土(地层编号⑧)≥0.5m,处理面积1306㎡。
共1368根,主要设计参数为:1、水泥选用425普通硅酸盐水泥,水泥掺入量为50kg每米桩长,掺入比约为15%。
2、水泥浆水灰比选用0.40~0.55,注浆泵出口压力保持在0.40~0.60Mpa。
3、水泥搅拌桩90天龄期桩身无侧限极限抗压强度为1.2Mpa,单桩允许承载力要求不小于130Kpa,复合地基承载力要求不小于150Kpa。
二、施工布署1、工期计划根据工程设计、地层情况以及施工经验,计划2台桩机日成桩90根,计划工期12天.2、作业计划安排2台搅拌机施工,根据工程量及工期计划,应合理安排作业时间。
3、材料计划本工程使用材料为普通42.5水泥,采用包装水泥,修建材料仓库一座,可储备200吨水泥,每日供应20吨左右.4、水电计划本工程开动2台水泥搅拌桩机,1台桩机正常用电50KW左右,现场供电容量应大于80KVA,施工用水1.5寸水管连到现场。
5、人员配备本工程水泥搅拌桩施工开动2台桩机,工作时间24小时连续施工,日、夜班二班工作人员,18人,各工种配备如下:工种人数工种人数桩机工4*2 记录员2*2拌灰工2*2 机长2*2普工2*2 施工员 1三、施工设备选用根据工程设计,施工地层,为保证顺利施工,采用功率较大的GPP-5型水泥深层水泥搅拌桩机和UBJ-1.8型灰浆泵,开动一台钻机,主要配套如下:施工设备配置计划四、施工工艺及主要工序施工方法1、施工工艺根据设计图纸、技术要求及施工经验,本工程采用全桩长四次喷浆搅拌的施工工艺。
其工艺流程详见图:施工放样定桩位桩机对位调平预搅下沉平整场地提升喷浆搅拌凿除至桩顶高程移位清洗重复上下搅拌设备进场浆液配置取样养护送检2、主要工序施工方法搅拌桩的施工方法主要分两步进行,第一步,打试验桩。
水泥搅拌桩施工工艺及施工方案1、施工准备(1)顶管工作井井基如遇软基,需进行水泥搅拌桩加固。
(2)清除施工场地的障碍物,对有水的地方进行抽水和清淤,回填粘性土并压实。
(3)修缮施工道路,接好水电。
(4)组织材料进场,材料进场前应由监理工程师及质检人员共同见证取样送检合格后方可进场。
2、施工工艺(1)桩位复核:桩位放样按照施工图用测量仪器测放样桩每根桩中心插放竹管对中为防止误差积累每50米设一控制桩进行复核随时消除桩位偏差桩位偏差均3cm范围内。
(2)桩基定位:用起重机(或用塔架)悬吊深层搅拌机到达指定桩位对中当地面起伏不平时应使起吊设备保持水平机座用枕木垫实并用水平尺检测机座水平度并用目测法和吊线法随时检查钻杆垂直度偏差过大时应及时进行调整。
(3)预搅下沉:待深层搅拌机的冷却水循环正常后启动搅拌机电机放松起重机钢丝绳使搅拌机沿导向架搅拌下沉下沉速度可由电机的电流监测表控制工作电流不得大于70A;如果下沉速度太慢可从输浆系统补给清水以利钻进。
(4)拌制浆液:深层搅拌机预搅调试的同时,后台拌制水泥浆液,待压浆前将浆液放入集料斗中。
选用水泥标号44.5普通硅酸水泥拌制浆液,水灰比控制0.45~0.55范围,按照设计要求每米深层搅拌桩水泥用量不少于75Kg。
(5)喷浆搅拌、提升:施工时,先将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料罐砂浆泵与深层搅拌机接通,开动电动机,搅拌机叶片相向而转,借设备自重,以0.38-0.75m/min 的速度沉至要求加固深度;再以0.3-0.5m/min 的均匀速度提起搅拌机,与此同时开动砂浆泵浆砂浆从深层搅拌中心管不断压入土中,由搅拌叶片将水泥浆与深层处的软土搅拌,边搅拌边喷浆直到提至地面(近地面开挖部位可不喷浆,便于挖土),即完成一次搅拌过程。
用同法再一次重复搅拌下沉和重复搅拌喷浆上升,即完成一根柱状加固体,外形呈现“8”字形,一根接一根搭接,即成壁状加固体,几个壁状加固体连成规成一片,即成块状。
软土路基处理水泥搅拌桩方法施工软土路基是指土壤稳定性差、易变形和易液化的土地基。
在道路建设中,软土路基处理非常关键,其中水泥搅拌桩成为一种常用的处理方法。
本文将介绍软土路基处理水泥搅拌桩的方法施工。
1. 预处理在进行水泥搅拌桩施工前,需要对软土路基进行预处理。
首先,清除路基表面的杂物和碎石,确保施工区域干净。
然后,进行路基湿润处理,通过浇水使软土吸湿,增加土壤的黏聚力。
湿润处理可以提高软土的可塑性和抗剪强度,从而提高水泥搅拌桩的质量。
2. 搅拌桩设备准备进行水泥搅拌桩施工需要准备搅拌桩设备。
通常选择使用旋挖钻机,其具有较高的工作效率和施工质量。
在使用旋挖钻机之前,要对设备进行检查和试运行,确保设备的正常运行状态。
3. 确定搅拌桩布置方案根据路基设计要求和实际情况,确定水泥搅拌桩的布置方案。
一般情况下,搅拌桩的布置应符合设计要求,并间距均匀。
根据实际情况,可以采用交错排列、等距排列等不同的布置方式。
4. 搅拌桩施工通过旋挖钻机进行水泥搅拌桩施工。
首先,将钻机钻入土壤中,达到设计深度。
然后,注入水泥浆体,启动旋挖钻机进行搅拌。
搅拌深度通常为一次桩长,根据设计要求可确定。
搅拌过程中,旋挖钻机沿着预定的桩孔路径旋转和提升,从而使土壤与水泥充分混合。
同时,根据需要,可适当往桩孔中注入水泥浆体,以确保搅拌的质量。
搅拌完成后,将钻机提升出地面,同时继续注入水泥浆体,使桩身达到预定设计高度。
5. 硬化养护水泥搅拌桩施工完成后,要进行适当的硬化养护。
主要包括保持桩体湿润和避免外力干扰。
湿润可以通过定期浇水实现,保持桩体的湿润度。
避免外力干扰包括避免重物碰撞、车辆碾压等。
硬化养护时间一般为7-14天,根据实际情况可进行调整。
6. 检测验收在水泥搅拌桩施工完成后,要进行检测验收工作。
主要包括以下几个方面:桩身质量检测、桩体强度检测、桩孔参数检测等。
通过检测验收,可以评估水泥搅拌桩的施工质量,并进行相应的调整和改进。
综上所述,软土路基处理水泥搅拌桩方法施工是一项重要的施工工作。
浅谈软基处理水泥搅拌桩接杆法施工摘要:水泥搅拌桩是目前公路施工对软土路基地段进行处理的常用方法。
正常水泥搅拌桩施工工艺已非常成熟。
本文仅就在正常水泥搅拌桩施工受限时所采用的接杆施工方法予以论述。
鉴于接杆法施工文献资料及相关规定较少,文中内容主要是自己在具体施工管理过程中的实践摸索和心得,不当之处,敬请予以勘正。
关键词软基处理水泥搅拌桩接杆法一、前言2005年1月,徐州市公路工程总公司在苏南承接了宁常高速公路NC-JT1 合同段的施工建设任务。
该项目起点桩号EK26+600,位于分离式断面,终点桩号K35+000,全长8.412km(以分离断面上行线计算),其中含分离式断面与整体式断面之间的长链长度11.721m。
工程合同价为1.85亿元,合同工期为20个月,2006年8月31日交工。
其中软土路基处理水泥搅拌桩为16.0853万延米,变更设计后为16.8944万延米,因现场地质变化较为复杂等原因,实际施工桩长以桩机能打下的深度为准(通过电流和下钻难度情况等判定)。
设计桩径为0.5米,桩距为1.0、1.2、1.4米三种,水泥用量50 kg/延米(经试桩后确定采用55 kg/延米),另掺水泥用量2% 的生石膏。
当软基处理施工至中期,合同段内施工现场大量横跨高速公路的杆线(通讯、电缆以及高压线等),以及两条盘固水泥厂碎石传送带(施工进场前已按高速公路标准先行改造完毕)中的一条对软基处理施工的制约问题凸现出来,直接导致了原设计15段水泥搅拌桩软基处理中的6段其下及临近部分无法施工。
同时经与杆线所属电业单位联系,因地跨农田,无建筑物限制需要等,部分跨越高速公路高压线架设增高的规划设计(已定),仅考虑高速公路填筑高度及通车安全需要。
即使经抬高后(如13.5米),亦远低于现有水泥搅拌桩机机身高度(18米)。
为此,不得不考虑改变水泥搅拌桩施工工艺。
鉴于采用高压旋喷法等施工对软基处理工程成本增加太高,经与业主沟通,改用施工成本增加相对较低的接杆法进行施工。

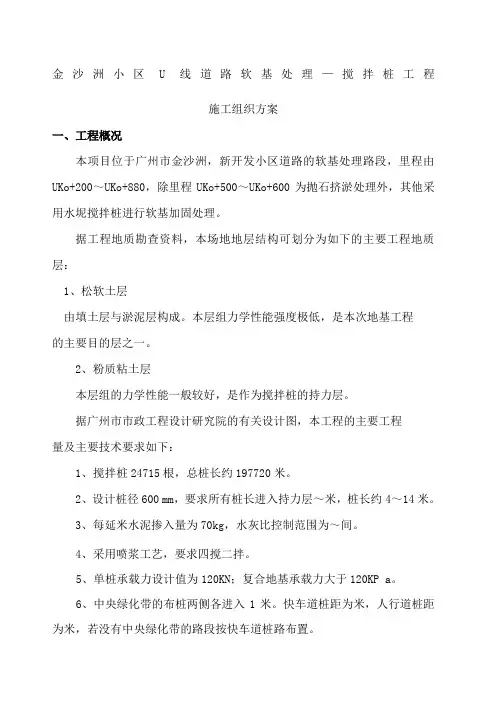

金沙洲小区U线道路软基处理—搅拌桩工程施工组织方案一、工程概况本项目位于广州市金沙洲,新开发小区道路的软基处理路段,里程由UKo+200~UKo+880,除里程UKo+500~UKo+600为抛石挤淤处理外,其他采用水坭搅拌桩进行软基加固处理。
据工程地质勘查资料,本场地地层结构可划分为如下的主要工程地质层:1、松软土层由填土层与淤泥层构成。
本层组力学性能强度极低,是本次地基工程的主要目的层之一。
2、粉质粘土层本层组的力学性能一般较好,是作为搅拌桩的持力层。
据广州市市政工程设计研究院的有关设计图,本工程的主要工程量及主要技术要求如下:1、搅拌桩24715根,总桩长约197720米。
2、设计桩径600 mm,要求所有桩长进入持力层~米,桩长约4~14米。
3、每延米水泥掺入量为70kg,水灰比控制范围为~间。
4、采用喷浆工艺,要求四搅二拌。
5、单桩承载力设计值为120KN;复合地基承载力大于120KP a。
6、中央绿化带的布桩两侧各进入1米。
快车道桩距为米,人行道桩距为米,若没有中央绿化带的路段按快车道桩路布置。
7、其它详见设计图号D-S2-1-09说明的相关要求。
本工程主要特点有:l、部分路线段呈弧线,容易错桩,漏桩。
2、地质条件比较复杂。
表现有,作为持力层的粘质层起伏变化较大。
在施工中可能会发现某些异常情况。
为保证工程的顺利完成,本施工组织方案从实际出发,使施工组织结构能满足工程需要,使施工工艺能适应实际的地质条件并切实可行,对可能出现一些特殊情况提出相应对策。
这就是我们编制本施工方案的主要指导思想。
二、施工主要目标本着“百年大计,质量第一、安全第一、信誉第一”的指导思想,发挥本公司的岩土工程技术优势,以效能、严密的现场管理机构,充分发挥成熟的施工工艺,科学地组织交叉流水作业,精心施工,严格管理,以一流的项目管理、一流的效率、一流的服务,确保完成以下四大目标:1、工期目标合理地组织施工生产,保证总工期不多于个日历天。
水泥搅拌桩施工方案三篇篇一:水泥搅拌桩施工方案施工技术方案报审表项目名称:XX 承包单位:XX公司合同段:No3-1监理单位:XX公司编号:WGGS001致(监理工程师):现报上《水泥搅拌桩》技术、工艺、方案详细说明和图表见附件,请予审查和批准。
承包人: 日期:驻地监理组意见:监理组长:日期:总监办工程部意见:工程部负责人:日期:分管副总工程师意见:副总监理工程师:日期:总监理工程师审定意见:总监理工程师:日期:梧州至贵港高速公路3-1合同段水泥搅拌桩施工方案编制:审核:编号: WGGS003XX公司梧贵高速第三合同段第一分部X年X月X日目录一、工程概况 (1)二、水泥搅拌桩施工方法 (2)三、施工进度计划及保证措施 (5)四、人力及机械设备投入情况 (6)五、安全施工保证措施 (7)六、文明施工和环保措施 (8)附件一、水泥搅拌桩工程量统计表 (9)附件二、水泥搅拌桩施工工艺框图 (10)一、工程概况本标段位于XX县镇隆镇,工程起止桩号为K81+500—K91+850,主线长度:10.35km,平南连接线长度为 2.98km,平面互通一座,平南服务区一个,路基土石方工程:总挖方量为 227.9万m3,总填方量为 213.4万m3,软基换填量为30.2万m3。
本标段软基大部分为水田路段,由于长期受到水的浸泡,冲击层粘土呈现软塑饱和状态,形成软土地基,路基填筑后极易形成沉降或不均匀沉降过大,导致路基剪切、滑动破坏等现象,必须对其进行处理后方能填筑路基。
本标段软基处理办法有:换填法(全换)、浅层换填法(部分换填)、水泥搅拌桩法等三种处理手段。
水泥搅拌桩适用于软土层较厚的路段,一般厚度大于3.5m以上,处理措施为:是通过专用搅拌机沿深度将水泥等固化剂与土体搅拌成直径Φ50cm水泥土桩,用以加固软土地基,桩端应穿过软弱土层并嵌入持力层不少于0.5m,持力层为硬塑状土层或全~中风化岩层。
桩打完后按规范清表并平整场地后,再铺设砂砾垫层及1层土工格栅。
市政道路软土路基处理水泥搅拌桩施工方案1.1.1处理范围法水泥搅拌桩处埋范围为K0+000~K2+820,水泥搅拌桩桩长分段考虑,各段水泥搅拌桩桩长详见搅拌桩枞断面图。
搅拌桩总根数为38134根,总长度为565190M。
1.1.2技术要求水泥搅拌桩桩径50CM,矩形布置,间距1.4M,桩长见搅拌桩纵断图。
采用湿法施工,水泥采用42.5普通硅酸盐水泥,水泥掺量约为15%~20%,掺6%石膏(占水泥含量),水泥掺量应根据工程场地原状土的室内配比实验确定.水泥搅拌桩在正式施工前必须进行试桩试验,数量不得少于3根.在施工过程中严格控制成桩质量,控制桩的垂直度偏差不得超过1.5%,桩位偏差不得大于50MM,桩径误差不得大于4%,搅拌桩在成桩90天后方可进行管线开挖,处理范围内的地基开挖采用人工开挖;单桩承载力设计值≥110KN,复合地基承载力设计值为90KPa,桩身无侧压强度≥1.2MPa(90D)1.1.3施工工艺1)施工程序a、施工工作面;b、转机定位;c、预拌下沉;d、提升喷浆搅拌;重复上下搅拌;f、成桩2)施工工艺流程图1.1.4施工前准备1、作业条件施工前必须清除地上和地下的障碍物。
对桩位进行钎探检查,挖掘清除片石、块石等。
施工场地应达到“三通一平”,对松软地面进行碾压或夯实处理,以保证各种设备行走的安全和稳定。
当施工场地表层硬壳很薄时,需先铺填砂,以便机械在场区内顺利移动和施钻,但不宜铺垫碎石材料,以免给施钻造成困难。
场地地表土较硬需进行注水预搅施工时,现场四周需挖掘排水沟,对角线各挖一个集水井,其位置以不影响施工为原则。
施工前应对机械设备进行调试,确保处于正常状态。
2、技术准备收集结构设计和岩土工程勘察资料,熟悉深层搅拌桩设计图纸、施工平面布置图及控制桩点的测量资料;编制深层搅拌桩施工方案,对操作人员进行技术交底。
尤其是司钻人员应了解深层搅拌的全过程和钻机在深层搅拌中的作用。
现场采集原状土样与备选的固化材料做配比试验。
郑州机场高速公路改扩建工程二标水泥搅拌桩湿喷法施工方案编制:审核:河南省公路工程局集团有限公司机场高速改扩建工程二标经理部目录一、工程概况1二、施工计划1三、施工准备1四、水泥搅拌桩施工:21、测量放样22、桩机就位33、预搅下钻34、制备水泥浆35、喷浆搅拌提升36、重复搅拌下沉37、移位38、施工注意事项4五、检测标准5六、技术措施5七、质量保证措施61.质量目标62.建立健全质量保证体系63.施工技术保证措施64.建立作业层全过程质量控制制度7八、安全保证措施7九、文明施工8郑州机场高速公路改扩建工程二标水泥搅拌桩软基处理工程施工技术方案一、工程概况水泥搅拌桩属于粉体喷射搅拌桩的一种,它是利用压缩空气,把水泥浆通过专用深层搅拌机空心钻杆的喷灰口喷出,喷射于地基深处已被螺旋翼强制切削、搅动的天然湿度地基土上,使水泥与地基土发生一系列物理、化学反应,并在反应过程中吸水、发热、膨胀,使搅拌均匀的灰土硬结,形成具有整体性、水稳性和强度较高的地基。
依据施工图设计要求,本标段桥头段以及部分桥头过渡段(ZK12+190。
914、YK12+213.062阎坟公路立交,YK12+768.864南谢公路立交,ZK13+896。
039、YK13+884.167祥云寺分离式立交,CK0+701.248匝道桥、EK0+226。
9匝道桥、EK0+811。
289匝道桥,K14+596.026谢庄分离式立交,K19+896。
647张孟公路立交)采用湿喷法水泥搅拌桩处理,以达到提高通道地基承载力,减少沉降量,增强基底土体的整体稳定性.本标段桥头段及桥头过渡段,水泥搅拌桩直径50cm,总长度为57832m。
二、施工计划水泥搅拌桩处理计划于2014年8月10日开工,2014年9月30日结束。
三、施工准备1、审核熟悉施工设计图,了解水泥搅拌桩的成桩机理,以及水泥搅拌桩工程数量、分布范围、桩长、桩顶标高、地质情况等。
2、材料选择:采用32.5号普通硅酸盐水泥,水泥掺量为≥45kg/m,由于土体含水量偏小,水泥搅拌桩均采用湿喷,依据试桩参数确定最终水灰比。
***************公路改建工程(***段)第*合同段水泥搅拌桩软基处理施工方案第一章工程概况*************公路改建工程(***段)第*标段,起点桩号为K10+25,,向南经过前吴,终点位于上洋村附近,桩号为K28+48,采用一级公路标准设计,设计速度80km/h,路基宽度为26m,双向四车道,路幅布置为:中央分隔带宽度为2米,行车道宽度为2*2*3.75米,路缘带宽为2*0.5米,硬路肩宽为2*3.5米,土路肩宽为2*0.5米。
桥梁净宽2×11.5m,涵洞与路基同宽,设计荷载:公路—Ⅰ级,本项目的建设可改善和恢复公路全线公路功能及服务水平,减轻国道、省道等公路的交通压力,完善公路网布局,提升城市形象。
本合同段路基清表25万m2,挖方15.07万m3(包括非适用性材料挖方及改河、改渠、改路挖方),填方45.03万m3(包括改河、改渠、改路填筑及挖除淤泥后的清宕渣回填、软基处理的清宕渣垫层、挡土墙垫层及墙后回填宕渣等),软基处理路段总长度约6.8km,占全线约96.1%。
因此,路基基本上全线填筑,普遍填筑高度在2.0m左右,局部桥头地段路基填筑高度大于等于3.0m。
本标段位于温黄平原,局部分部有丘陵,地貌类型为海积平原和丘陵,软土路段地基地表分步:黄色可塑状黏土层(俗称“硬壳层”),除河塘及人工破坏路段外均有分部,厚度0-3.1m;其下为流塑状、高压缩性软土层,厚度在5.3-20.3m;淤泥层下分布为淤泥质粉质黏土,厚度6.2-28.2m,物理力学性质一般,本项目沿线软土深度均在12米以上。
各软土层主要物理力学性质见下表:测区软土层物理力学性质指标一览表本标段针对软土路基,采用了如下几种处理方法:对于填土高度小于1.5m的软土路段,不作处理;对于填土高度大于1.5m小于2.0m的软土路段,用铺设土工格栅+欠载预压处理;对于填土高度大于2.0m小于2.5m的软土路段,用铺设土工格栅+等载预压处理;对于填土高度大于2.5m小于3.0m 软土路段,用铺设土工格栅+超载预压处理;对于填土高度大于3.0m的软土路段,一般处理原则是采用水泥搅拌桩+土工格栅+等载预压处理;当填土高度大于3.0m,但路基处于河塘路段时,由于水泥搅拌桩较难实施,在此情况下,应对河塘清淤换填后采用堆载预压处理。
软基处理水泥搅拌桩+碎石垫层施工方案一、工程概况1、为了确保软土地基段路基的稳定,减少沉降,本工程部分软基处理段采用水泥搅拌桩+50 cm厚级配碎石垫层,固化剂为32。
5级普通硅酸盐水泥,桩径50cm,水泥掺合量15%,设计水泥用60kg/m(施工水泥用量应通过室内试验和成桩试验确定),水灰比0。
45~0.5。
桩身设计28d无侧限设计抗压强度qu≥1.0MPa。
根据稳定及沉降计算的要求,水泥搅拌桩桩距采用1.3~1.5m,桩位在平面上呈等边三角形布置.2、K183+800~K183+816。
5段涵洞所在段特殊路基:处理长度17m,平均处理深度5.0m;地基平均处理宽度57.5m,桩长5.0m共计586根,碎石垫层数量474。
4m3。
3、K183+816。
5~K183+823.5段涵洞所在段特殊路基:处理长度7m,平均处理深度5。
0m;地基平均处理宽度58。
1m,桩长5.0m共计291根,碎石垫层数量203。
4m3.4、K183+823。
5~K183+840段涵洞所在段特殊路基:处理长度17m,平均处理深度5.0m;地基平均处理宽度57。
8m,桩长5。
0m共计589根,碎石垫层数量480m3。
5、K183+840~K184+000特殊路基:处理长度160m,平均处理深度6。
5m;地基平均处理宽度46。
4m,桩长6.5m共计4000根,碎石垫层数量3712m3。
6、本工程地质情况详见《岩土工程勘察报告》。
7、其它详见设计说明.二、设备选型及施工前期准备(一)、主要施工设备及其技术参数根据设计要求,本工程选用SJB型深层搅拌桩机及其配套设备进行施工,该机具有移动灵活、成桩质量高、施工速度快、噪音低等优点,适宜本工程施工。
根据总体进度安排,计划上场4台搅拌桩机,工期1个月完成搅拌桩施工。
1、桩机型号:SJB深层搅拌机2、搅拌头转速:60r/min3、最大施工深度:18m4、额定扭矩:8500N·m(二)、施工前期准备1、组织施工人员学习和掌握有关设计图纸和公路工程桥涵施工技术规范的有关规定.结合本合同段的工程地质和水文气象条件,制定符合实际的施工组织设计,落实岗位责任制,确保工程质量安全和进度。
金沙洲小区U线道路软基处理—搅拌桩工程施工组织方案一、工程概况本项目位于广州市金沙洲,新开发小区道路的软基处理路段,里程由UKo+200~UKo+880,除里程UKo+500~UKo+600为抛石挤淤处理外,其他采用水坭搅拌桩进行软基加固处理。
据工程地质勘查资料,本场地地层结构可划分为如下的主要工程地质层:1、松软土层由填土层与淤泥层构成。
本层组力学性能强度极低,是本次地基工程的主要目的层之一。
2、粉质粘土层本层组的力学性能一般较好,是作为搅拌桩的持力层。
据广州市市政工程设计研究院的有关设计图,本工程的主要工程量及主要技术要求如下:1、搅拌桩24715根,总桩长约197720米。
2、设计桩径600 mm,要求所有桩长进入持力层0.5~1.0米,桩长约4~14米。
3、每延米水泥掺入量为70kg,水灰比控制范围为0.4~0.5间。
4、采用喷浆工艺,要求四搅二拌。
5、单桩承载力设计值为120KN;复合地基承载力大于120KP a。
6、中央绿化带的布桩两侧各进入1米。
快车道桩距为1.2米,人行道桩距为1.4米,若没有中央绿化带的路段按快车道桩路布置。
7、其它详见设计图号D-S2-1-09说明的相关要求。
本工程主要特点有:l、部分路线段呈弧线,容易错桩,漏桩。
2、地质条件比较复杂。
表现有,作为持力层的粘质层起伏变化较大。
在施工中可能会发现某些异常情况。
为保证工程的顺利完成,本施工组织方案从实际出发,使施工组织结构能满足工程需要,使施工工艺能适应实际的地质条件并切实可行,对可能出现一些特殊情况提出相应对策。
这就是我们编制本施工方案的主要指导思想。
二、施工主要目标本着“百年大计,质量第一、安全第一、信誉第一”的指导思想,发挥本公司的岩土工程技术优势,以效能、严密的现场管理机构,充分发挥成熟的施工工艺,科学地组织交叉流水作业,精心施工,严格管理,以一流的项目管理、一流的效率、一流的服务,确保完成以下四大目标:1、工期目标合理地组织施工生产,保证总工期不多于个日历天。
2、质量目标本工程的质量目标为优良。
3、文明施工目标不污染环境或少污染环境:妥善处理各方面的关系,不扰民或少扰民;严格民工管理,不发生任何打斗、盗窃事件,确保达到广州市文明施工工地标准。
4、安全目标用安全法规科学地管理安全施工,防止发生机械事故、工伤事故、交通事故,杜绝重伤和死亡事故,创造施工安全“六无”工程。
三、施工组织部署根据本工程的规模和特点,为确保该工程的施工质量、安全及工期,我公司拟采用项目经理负责制。
1、施工组织架构本工程的施工组织架构见下图:项目经理由主持同类型岩土工程施工、施工经验丰富,具有项目经理证的资深人员担任。
项目经理对所承担工程项目的质量、工期、安全、成本以及文明施工等实施全面的组织、协调和管理工作。
项目主任工程师对本工程的施工质量实行全面管理。
主任工程师由具有复合地基丰富学识及经验的工程师担任,并享有独立的技术否决权。
质量、安全员是在主任工程师的直接领导进行工作,其主要职责是:(1)在施工中进一步收集分析地基资料,为主任工程师合理地确定持力层与桩深提供准确的资料;(2)对试桩与施工质量进行监督、抽查,为主任工程师确定和调整搅拌桩施工工艺提供依据;(3)布置施工安全工作,并组织实施。
项目副经理是在项目经理的领导下,实施生产管理的负责人。
项目副经理由具有丰富生产管理经验的人员出任,对进度控制进行有效的管理。
施工员在项目副经理的领导下进行工作,进行生产调度。
综合组是项目部中的职能部门,主要发挥生产、生活后勤的支援作用。
综合组在项目经理的领导下工作,是对本分部工程实行项目法施工的实体,设置有效而精简的职能部门或职能人员,办公地点设在现场。
工程施工由项目部制定策略,全面组织和部署施工任务,统一思想.统一指挥、统一计划、统一调度,协调和解决施工过程中存在的各种问题,使工程施工顺利的有序的进行,确保工程质量、施工安全及工程进度。
2、主要施工管理、技术人员:生产负责人:郭泽民质安主管:李国强技术主管:叶树资料员:吴少娟施工主管:廖旭艺材料主管:覃福银3、施工准备计划(1)临时工棚:工地办公室15平方米宿舍100平方米水泥库100平方米材料库20平方米合计235平方米(2)劳动力设计本工程标段人力资源计划如下:①技术人员5人②搅拌桩队36人合计41人(3)主要施工机械需用量计划①搅拌桩机6台套②经纬仪1台③水准仪1台④150KW发电机2台4、施工进度计划施工计划的安排原则:六台机24小时两班制同时作业,直至把所有搅拌桩全部施工完毕,正常施工每天每台机完成搅拌桩约45根,总工期约天。
四、搅拌桩施工工艺本工程的搅拌桩要求较高,施工质量好坏是关系到将来道路沉降的安全和耐用,应予以充分重视。
1、浆液制作(1)水泥选用425#普通硅酸盐水泥,不得使用矿渣水泥或火山灰水泥。
每批水泥必须有厂家的出厂证书和国家检验部门的检验报告。
并按规定进行检测,不同批次、牌号的水泥不得混合堆放和混用。
(2)每台搅拌桩机必须配置一套水泥浆制作设备,严禁两机或多机共用一套送浆设备或送浆管线。
(3)制浆时,应按每桩的需要,一次配足浆液,以保证每桩掺合比的稳定性和浆量充分。
如实际用量大于制浆量时,只能复桩时,暂停搅拌桩机后,再按原配比向浆池添加水泥和清水,经充分拌和后,再行施工;禁止在搅拌桩机用浆过程时,直接向浆池中添加水泥或清水。
(4)在制桩过程中,不宜停止浆池拌和机。
2、工艺试桩工艺试桩的目的是制定和检查测定本工地制桩的各项参数和制桩的效果,以便指导施工。
这是工程质量的重要保证措施。
试桩按下列要求进行:(1)试桩桩位应选择有代表性的地段,一般应选择工程地质条件较差或预计不易搅拌均匀的地段。
(2)试桩时要注意观测和记录下列情况:不同深度的地层及其相应的成桩电流,浆渣消耗。
3、制桩工艺流程制桩工艺流程如下:桩机就位——泵送浆液——切削搅拌钻进——反复搅拌(提升)——复桩——停浆送清水将钻头提离地面——工后检查与记录——移机至下桩位。
施工中应按下列规定办理:(1)密切观察已配制的浆液是否足够制本桩使用,禁止在制桩过程中上料。
(2)必须用十字钻头制桩。
(3)地表以下的一米深度范围内,必须用慢速钻进。
(4)每制桩50根检查钻头直径一次,如发现钻头的直径小于设计直径时必须立即补焊。
补焊后的钻头直径比设计直径大30mm左右。
(5)制桩完毕后,观察浆池内是否有剩余的浆液,如剩余的浆液过多,须重新沉钻补喷搅拌。
4、施工流向从里程UKo+880开始施工,向UKo+200方向推进。
五、质量保证措施1、施工测量(1)测量定位:根据图纸提供的座标点和水准点建立现场测量网及高程控制网,打入钢(木)指引桩。
(2)高程测量:标高控制是根据甲方提供的水准点,利用水准仪、塔尺、钢尺转测至场地邻近的控制桩上,以减少累计误差。
(3)施工中的桩位放样及标高控制:根据设计图的要求,使用计算机放样,绘制桩位图,送设计确认,现场按此放样定桩位,并以20米里程一段控制。
桩位轴线必须由控制桩直接测放。
桩位放样由控制轴线测放,严禁以桩放桩,减少误差积累。
当发现地面实际标高与标称标高相差大于0.2m时,应及时修改桩长设计深度并通知有关桩机作业人员。
(4)误差要求:根据中华人民共和国国家标准《工程测量规范》GB 50026—93:①轴线位移不在于3mm。
②标高测量允许偏差<3 mm。
(5)桩位检查与复测由于本工程采用梅花型布桩,而且桩距较密,在施工中容易造成重桩、漏桩,为避免重桩、杜绝漏桩,本工程必须进行较严格的桩位检查和桩位复测制度。
具体规定如下:①每班交接班时,必须进行桩位检查与交班工作。
交班人员对本班施工的所有桩进行逐个检查,并表明在现场的施工图之上;接班人员对上班的施工记录和桩位进行逐个核对,证实确实无误后,才进行接班。
②测量人员对每工作日完成的桩,按10%的比例进行抽查复测。
复测的方法与桩位测放相同。
③对有怀疑的桩或桩位,应采用开挖检查一方法,以实物证实疑问桩是否存在。
2、搅拌桩施工质量保证措施(1) 规范施工:为保证施工质量,要求施工中严格按设计和有关施工规范、规程进行。
(2) 把好原材料质量关:我司从原材料进场开始至搅拌桩施工结束的每一道工序都严把质量关。
并且,为了保证施工的质量,做好搅拌桩的检测工作,以确保工程质量。
搅拌桩施工中尤其要抓好以下方面:(3) 保证垂直度:设备就位后,必须平整,确保施工过程中不发生倾斜、移动。
要注意保证机架和钻杆的垂直度,如发现偏差过大,及时调整。
(4) 桩机就位:必须对中,对中偏差不得大于2厘米;(5) 持力层与桩深的决定施工中,必须坚持以电流为终桩标准,才能保证每一支桩都能达持力层。
具体规定如下:①正式施工前,每台桩机都必须进行工艺试验。
在试验中,准确记录空载,以及不同桩深、不同地层时的工作电流。
以便主任工程师确定终桩电流,报现场监理工程师批准。
在确定终桩电流时,应根据每台桩机的具体情况逐一确定,平留有适量的余量,不宜采用同一指标。
②各桩机施工时,必须密切观察桩基荷载变化情况,严格根据经批准的终桩电流进行施工,并把终桩电流作为施工记录内容之一。
③质安员、生产项目副经理、主任工程师把终桩电流作为单桩验收的必达指标,随时对每桩机的实际终桩电流进行监督、抽查,对未达终桩电流的桩,不得验收、坚决推倒重来。
(6) 水灰比的调整水灰比是影响工程质量的一个重要因素,过浓、浆液不足,会导致部分桩段少浆或缺浆,使单桩承载力下降;过稀,浆液冒出地表过多,不但浪费材料,而且桩身强度不足,造成工程质量下降。
因此,合理地掌握浆液的水灰比,是十分重要的。
水灰比的调整按以下的原则处理:在桩口有小量冒浆的前提下,应尽量采用浓度较高的水泥浆。
水泥浆不得离析。
制备好的水泥浆不得有离析现象,停置时间不得超过2小时。
若停置时间过长,不得使用。
配制浆液:严格按照设计的水灰比配制浆液,配制好的浆液必须过筛;(7) 确保加固强度和均匀性:①、严格按设计确定的参数控制喷浆量和搅拌提升速度:为保证施工质量、提高工作效率及减少水泥浪费,应尽量连续工作。
输浆阶段必须保证足够的输浆压力,连续供浆。
一旦因故停浆,为防止断桩和缺浆,应将搅拌头下沉到停浆点0.5米以下,待恢复供浆后再喷浆搅拌;如停工40分钟以上,必须立即进行全面清洗,防止水泥在设备和管道中结块,影响施工;②、严格控制搅拌时的下沉和提升速度:以保证加固范围内每一深度均得到充分搅拌;(8) 地下障碍物处理:施工中,如因地下障碍物等原因使钻杆无法钻进时,应及时通知监理、设计人员,以便及时采取补桩措施,以保证施工质量;(9) 对桩长的控制。
(10) 做好施工记录:施工记录必须有专人负责,深度记录误差不得大于10厘米,时间记录误差不得大于10秒钟。
