SMW桩施工工法一、前言随着城市建设的不断发展,各种深基坑工程日益增多,对基坑支护技术的要求也越来越高。
SMW 桩(Soil Mixing Wall)作为一种新型的基坑支护结构,因其具有止水性能好、施工速度快、对周边环境影响小等优点,在工程中得到了广泛的应用。
二、SMW 桩的原理及特点(一)原理SMW 桩是在水泥土搅拌桩内插入 H 型钢等芯材形成的一种复合支护结构。
通过特制的多轴深层搅拌机在施工现场将水泥浆与原位土进行强制搅拌,形成连续的水泥土搅拌桩,然后在桩体未凝固之前插入H 型钢,待水泥土凝固后,H 型钢与水泥土共同作用,承受水土压力。
(二)特点1、止水性能好:水泥土搅拌桩能够有效地阻止地下水的渗透,起到良好的止水作用。
2、施工速度快:多轴搅拌桩机可以同时进行多个桩位的施工,大大提高了施工效率。
3、对周边环境影响小:施工过程中振动和噪音较小,对周边建筑物和地下管线的影响较小。
4、可回收利用:H 型钢在基坑工程结束后可以拔出回收,重复使用,降低工程造价。
三、施工工艺流程(一)施工准备1、熟悉施工图纸和地质勘察报告,了解场地的工程地质和水文地质条件。
2、平整场地,清除地上和地下障碍物。
3、测量放线,确定桩位和施工区域。
4、安装调试施工设备,进行设备的试运转。
(二)桩机就位将多轴深层搅拌机移动到指定桩位,调整桩机的水平和垂直度,确保搅拌轴的中心与桩位中心重合。
(三)搅拌下沉启动搅拌机,搅拌轴边旋转边下沉,下沉速度应根据土质情况和设备性能进行控制,一般为 05~10m/min。
(四)制备水泥浆按照设计要求的配合比,在后台制备水泥浆,水泥浆的水灰比一般为 05~06。
(五)喷浆搅拌提升搅拌轴下沉到设计深度后,开启灰浆泵,边喷浆边搅拌提升,提升速度一般为 05~10m/min,确保水泥浆与土体充分搅拌均匀。
(六)重复搅拌下沉搅拌轴提升到设计桩顶标高以上 05m 后,再次搅拌下沉到设计深度。
(七)重复喷浆搅拌提升搅拌轴下沉到设计深度后,再次喷浆搅拌提升到设计桩顶标高以上05m,完成一根桩的施工。
SMW工法桩施工工艺及质量控制1.工法特点(1).对周边环境影响小,施工不扰动邻近土体,能有效控制周边地面构筑物沉降。
(2).抗渗性好,工法桩机具有很强的搅拌能力,可使水泥系强化剂与土得到充分搅拌,而且墙体全长无接缝,从而使它可比传统的连续墙具有更可靠的止水性,其渗透系数K可达10-7cm/s。
(3).刚度大,支护效果好。
(4).构造简单、施工简便、工期短,反拉支撑方便土方开挖等后续项目施工。
(5).环境污染小(6).由于型钢可回收重复使用,成本较低。
2.适用范围广泛应用于深基坑开挖施工,尤其适用于软土地基,或周边有地面建筑、管线等不能产生位移的情况下,需进行垂直开挖的基坑围护。
3.工艺原理SMW工法桩是在水泥土深层搅拌桩墙体中插入H型钢所形成的一种加劲复合维护结构。
这种施工工艺用水泥土作为固化剂与地基土进行系统的强制性搅拌,并插入型钢,固化后形成列式的地下连续墙体,充分利用了水泥土深层搅拌桩抗渗性好及型钢刚度大的特点,通过二者的复合作用,形成基坑挡土防水侧向支护结构。
4.工艺流程及操作要点SMW工法桩工艺流程:施工放样→开挖导槽→设置导向定位型钢→桩机就位→制备水泥浆液→搅拌下沉→搅拌提升→H型钢垂直起吊、定位(H型钢涂减摩剂)→校核H型钢垂直度→插入H型钢→固定H型钢。
为了保证墙体的连续性和接头的施工质量,保证桩与桩之间充分搭接,以达到止水作用,SMW工法桩施工采用跳槽双孔全套复搅式连接形式或单侧挤压式连接形式,施工顺序如下图所示(图中阴影部分为重复套钻部分):图1跳槽双孔全套复搅式连接形式图2 单侧挤压式连接形式(1)、测量放线根据提供的坐标基准点,按照设计图进行放样定位及高程引测工作,并做好永久及临时标志。
确认无误后进行搅拌施工放样定位后做好测量技术复核单,提请监理进行复核验收。
(2)、开挖导槽沟槽开挖很重要,既起到初步导向作用,又是存储拱浆的需要。
根据放样出的围护中心线开挖工作沟槽,沟槽宽度根据围护结构厚度确定,深度为1米。

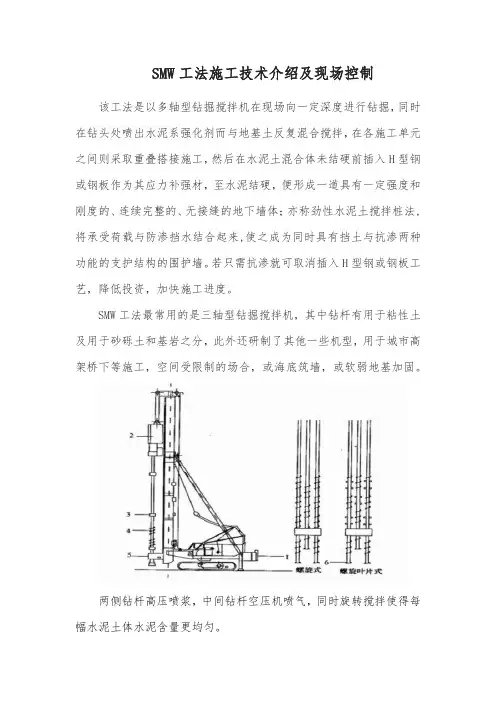

SMW工法施工技术介绍及现场控制该工法是以多轴型钻掘搅拌机在现场向一定深度进行钻掘,同时在钻头处喷出水泥系强化剂而与地基土反复混合搅拌,在各施工单元之间则采取重叠搭接施工,然后在水泥土混合体未结硬前插入H型钢或钢板作为其应力补强材,至水泥结硬,便形成一道具有一定强度和刚度的、连续完整的、无接缝的地下墙体;亦称劲性水泥土搅拌桩法,将承受荷载与防渗挡水结合起来,使之成为同时具有挡土与抗渗两种功能的支护结构的围护墙。
若只需抗渗就可取消插入H型钢或钢板工艺,降低投资,加快施工进度。
SMW工法最常用的是三轴型钻掘搅拌机,其中钻杆有用于粘性土及用于砂砾土和基岩之分,此外还研制了其他一些机型,用于城市高架桥下等施工,空间受限制的场合,或海底筑墙,或软弱地基加固。
两侧钻杆高压喷浆,中间钻杆空压机喷气,同时旋转搅拌使得每幅水泥土体水泥含量更均匀。
1、工法的主要特点及适用范围传统的深层搅拌桩工法是采用传统的双轴搅拌钻机,施工时水泥浆注入充填在原土间隙中,而新型三轴搅拌钻机则在充填水泥浆时加入高压空气,同时钻机对水泥土进行充分搅拌,并换出大量原状土,由于采用的设备不同,新型的三轴钻机成桩体强度及桩身均匀性明显优于传统的双轴钻机,桩体的垂直性、桩与桩的平行性和搭接型程度都十分良好,保证了优良可靠的防水性能,同时也有利于型钢的插入和回收。
与目前经常采用的地下连续墙和钻孔灌注桩等施工方法相比主要有以下特性:(1)对居民干扰小:施工时基本无噪音。
(2)对周围环境影响小:施工不扰动邻近土体,不会产生邻近地面下沉、房屋倾斜、道路裂损及地下设施移位等危害。
(3)可靠性强:插入H型钢或钢板,有一定的复合结构强度。
(4)挡水性强:钻杆具有螺旋推进翼与搅拌翼相间设置的特点,随着钻掘和搅拌反复进行,可使水泥系强化剂与土得到充分搅拌,而且墙体全长无接缝,从而使它可比传统的连续墙具有更可靠的止水性,其渗透系数K可达10-7cm/s。
(5)造价低:此项围护工法一般都能通过一定施工措施回收H 型钢等抗弯材料降低施工成本,且废土外运量远比其他工法为少;一般台班价格,大致在7000元左右每台班,按水泥含量25%分析的综合单价一般在220元/米左右。
SMW工法围护桩施工方案一、工程概述本工程位于_____,为_____项目。
施工场地周边环境复杂,临近_____等重要建筑物及设施。
为确保施工安全及周边环境稳定,采用SMW 工法围护桩进行基坑支护。
二、SMW 工法围护桩简介SMW 工法是 Soil Mixing Wall 的缩写,即劲性水泥土搅拌桩法。
该工法是通过特殊的多轴深层搅拌机在现场按设计深度将土体切散,同时从钻头前端将水泥浆强化剂注入土体,使之与原位土反复混合搅拌,在各施工单元之间采取重叠搭接施工,然后在水泥土混合体未结硬前插入 H 型钢或其他受拉材料,形成具有一定强度和刚度的、连续完整的、无接缝的地下墙体。
三、施工准备1、技术准备熟悉施工图纸及相关规范要求,编制详细的施工方案,并进行技术交底。
对施工场地进行勘察,了解地下管线、障碍物等情况,并采取相应的保护或迁移措施。
进行测量放线,确定桩位及施工控制线。
2、材料准备选用符合设计要求的水泥,其强度等级不低于_____。
水应采用清洁的自来水。
H 型钢应符合国家标准,其规格、型号应根据设计要求选用。
3、机械设备准备配备多轴深层搅拌机、履带式起重机、压浆泵、电焊机等机械设备,并进行调试和维护,确保设备性能良好。
4、现场准备平整施工场地,清除障碍物,确保施工道路畅通。
搭建临时设施,如水泥库、材料堆场、办公区等。
四、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出桩位中心线,并设置好控制桩。
桩位偏差应控制在允许范围内。
2、开挖导沟沿桩位中心线开挖导沟,导沟宽度和深度应根据施工设备和工艺要求确定。
导沟的作用是为搅拌机施工提供导向,并防止水泥浆外溢。
3、桩机就位将多轴深层搅拌机移动至桩位处,调整桩机水平和垂直度,确保钻头中心与桩位中心重合。
4、搅拌下沉启动搅拌机,钻头边旋转边下沉,同时按照设计要求注入水泥浆。
下沉速度应根据土质情况和搅拌机性能进行控制,一般为05 10m/min。
5、搅拌提升当钻头下沉至设计深度后,边搅拌边提升,提升速度一般为 1020m/min,同时继续注入水泥浆,确保桩体的均匀性和强度。
SMW工法桩施工工艺及技术措施首先,在施工前,需要进行桩位的布置和测量。
根据设计要求,在施工现场确定桩位并测量桩的准确位置和高程。
在布置桩位时,应注意避免与现有结构和管道的冲突,并根据地质勘察和设计要求选择桩的类型和参数。
其次,在进行土方作业前,需要将施工现场进行临时围护,确保施工安全和桩位的稳定。
根据施工现场的具体情况,可以采取挡土墙、围挡或者土方边坡加固等措施。
然后,在进行桩基施工时,需将预制桩安装到设计深度。
根据工程要求和施工方案,使用振动和静力等方法将钢筋混凝土管桩逐段沉入地下,直至达到设计要求的桩底。
在安装过程中,应注意桩身的垂直度和水平度,以确保桩的稳定和承载性能。
接下来,进行钢筋混凝土柱的施工。
根据设计要求,在桩顶端浇筑钢筋混凝土,形成桩帽。
在浇筑过程中,应注意添加适量的外加剂和控制混凝土的施工质量,以提高桩帽的抗压能力和耐久性。
最后,在桩基施工完成后,需要进行验收和监测。
对已安装的桩基进行质量验收,并进行桩顶沉降和桩侧摩阻力等监测。
监测结果应与设计要求进行比对,以确保桩基的稳定性和承载能力。
在桩基施工过程中,还需要注意以下几个关键技术措施。
首先,对于特殊地质条件下的施工,如软土地基和高液限土等,需要采取增加桩的数量和长度来提高桩基的承载能力。
其次,需要控制桩周土的排水和固结时间,以确保桩侧土的稳定和桩体的承载性能。
此外,还需要采取适当的施工参数和方法,如振动频率、下沉速度和静载、动载试验等,来控制施工质量和监测桩基的性能。
综上所述,SMW工法桩施工需要在施工前进行桩位布置和测量,在施工过程中注意桩基的稳定和承载能力,并在施工后进行验收和监测。
同时,需要采取一系列技术措施来保证施工质量和工程安全。
引言概述:SMW工法是一种常用的桩基施工方法。
它采用专门的工具和设备,以振动的方式将预制的钢筋混凝土桩连续沉入地下,从而提供稳固的基础支撑。
本文将详细介绍SMW工法桩施工的相关内容,包括施工准备、施工步骤、施工注意事项等。
正文内容:一、施工准备1.地质勘察:在进行SMW工法桩施工之前,必须进行地质勘察,以了解地下情况,确定适合采用SMW工法的区域。
2.设计桩基:根据地质勘察结果和结构设计要求,确定桩的数量、间距和深度,并绘制施工图纸。
3.材料准备:准备好预制的钢筋混凝土桩和其他所需材料,确保施工过程中材料的及时供应。
二、施工步骤1.设置引导线:根据设计图纸,在施工地点确定桩位的位置,并设置引导线,用于指导桩机的操作。
2.安装桩机:将桩机搬运至施工地点,并安装固定。
确保桩机的稳定性和工作安全。
3.确定承载层:通过钻孔和取样测试,确定桩顶的承载层,以及桩的负荷传递深度。
4.振动沉桩:使用桩机将预制的钢筋混凝土桩沉入地下,采用振动的方式加快桩的沉入速度。
5.检查桩身:每沉入一定深度,要对沉入的桩身进行检查,确保桩的质量和垂直度。
三、施工注意事项1.确保安全:在进行SMW工法桩施工时,必须遵守相关的安全操作规程,使用个人防护装备,并设置警示标志,确保施工安全。
2.控制振动:在振动沉桩时,要控制振动的频率和振幅,以避免过大的振动对周围结构和地下管线造成影响。
3.注意水平度:在施工过程中,要注意桩身的水平度,避免出现过大的倾斜,影响桩的承载能力。
4.桩顶处理:在桩沉入任务完成后,需要对桩顶进行处理,使其平整并与结构连接。
5.施工记录:在施工过程中,要详细记录每一桩的沉入深度、施工时间、施工人员等相关信息,以备后续参考。
四、施工质量控制1.桩身质量:在施工过程中要进行桩身的检查,包括混凝土密实性、钢筋质量、桩身缺陷等方面,确保桩的质量符合要求。
2.桩的垂直度:通过使用水平仪等工具对桩身进行垂直度检查,确保桩的垂直度满足设计要求。
SMW工法桩施工:本标段风道及出入口采用SMW工法桩作为基坑围护体系:SMW工法桩直径850mm,间距600mm,搭接厚度250mm,桩内插700×300×13×24型钢,间距600mm,为满插的型式。
一、测量放线:1、施工前,先根据设计图纸和业主提供的坐标基准点,精确计算出围护中心线角点坐标(或转角点坐标),利用测量仪器精确放样出围护中心线,并进行坐标数据复核,同时做好护桩。
2、SMW桩施工放线根椐围护桩平面布置图、控制点坐标及施工图相关尺寸进行,并考虑施工误差、桩体变形及施工技术水平综合考虑,确保内衬墙厚度及限界要求。
3、根据已知坐标进行垂直防渗墙轴线的交线定位,提请总包、监理进行放线复核。
二、开挖导沟及铺设导轨:1、根据放样出的水泥土搅拌桩围护中心线,用挖掘机沿围护中心线平行方向开掘工作沟槽,沟槽宽度根据围护结构宽度确定,槽宽1.2m,深度1.0m。
2、场地遇有地下障碍物时,利用镐头机将地下障碍物破除干净,如破除后产生过大的空洞,回填压实,重新开挖沟槽,确保施工顺利进行。
3、在桩机就位前平整筑场地,不得回填杂填土。
4、在平行沟槽方向放置两根定位型钢,规格为300×300mm,长约8~12m,定位型钢必须放置固定好,必要时用点焊进行相互连接固定;H型钢定位采用型钢定位卡。
三、工法桩施工:钻机采用三轴水泥土搅拌钻机,钻孔直径为φ850mm,钻杠中心距为600mm,钻杠直径为φ273mm,导轨中心距为600×φ102mm,钢丝绳直径φ20mm,滑轮个数为6个,操纵方式为电气控制。
三轴搅拌桩采用套打一孔工艺,施工中用红油漆做好标记,保证搅拌桩每次准确定位。
相邻桩的咬合时间不得超过12h。
㈠桩位放样:1、在开挖的工作沟槽两侧设计定位辅助线,按设计要求在定位辅助线上划出钻孔位置。
2、根据确定的位置严格钻机桩架的移动就位,就位误差不大于20mm。
3、开钻前应用水平尺将平台调平,并调直机架,确保机架垂直度不小于1/150。
SMW工法桩施工质量控制要点及预防措施1.设计准确性:施工前必须准确设计SMW工法桩的深度和间距,并根据实际情况进行调整。
设计要考虑地层情况、安全系数等因素,确保桩的稳定性和承载能力。
2.现场勘探:在施工前要进行详细的现场勘探,获取地层信息和土壤力学性质。
这有助于确定桩基的合适参数,并防止在施工过程中不可预见的问题和安全风险。
3.施工人员培训:所有参与SMW工法桩施工的人员必须接受专业培训,了解工法的原理和施工要求。
他们应具备操作相关设备和仪器的能力,并熟悉施工流程和安全措施。
4.施工设备:选择合适的施工设备和工具,确保能够满足工程要求。
设备必须经过检查和维护,以确保其性能和安全性,并具备必要的实时监测和记录功能。
5.质量控制计划:在施工前制定详细的质量控制计划,并实施监督和检查。
计划要包括施工过程中的质量检测方法、频率和标准,以及异常处理和记录要求。
6.施工过程监控:对施工过程进行实时监测和控制。
使用合适的技术手段,如电子监测仪器和实时数据传输系统,监测桩的安装质量和工作状态,并确保不会出现质量问题。
7.施工记录:及时记录施工过程中的关键数据,如桩的长度、间距、竖向位移等。
记录可以作为日后的参考和评估,发现潜在问题并采取补救措施。
8.质量检验:对施工完成的桩进行质量检验,包括强度、稳定性、位移等方面。
这可以通过现场测试和实验室分析等方法进行。
9.异常处理:一旦发现施工过程中的质量问题或异常情况,要及时采取措施进行处理。
例如,如果发现桩的竖向位移超过预期,可能需要重新安装或加强桩基。
10.经验总结:根据施工过程中的经验,总结经验教训,并及时修订和完善相关的工程规范和标准。
这有助于提高施工质量和效率。
总之,SMW工法桩施工质量控制要点包括准确的设计、现场勘探、培训、设备选择、质量控制计划、过程监控、记录、质量检验、异常处理和经验总结等。
通过严格遵守这些要点和预防措施,可以提高桩基施工的质量和可靠性。
一、工程概况1、工程简述为了满足工期要求,渡线段咬合桩改为Ф1000@750SMW工法桩。
渡线段南端桩长为27.3m(桩顶标高5.3m,桩底标高-22m),采用密插800×300×14×26 H型钢,型钢长度为27.10 m(型钢底标高为-20.5m)。
其余桩长为26.3m(桩底标高-21m)采用三插二形式,型钢长度为24m(型钢底标高为-17.4m)。
根据设计图纸水泥掺入量为搅拌土体重量的25%。
为了使H型钢能顺利的拔出,型钢顶面高出冠梁50cm(冠梁顶标高6.10m,型钢顶标高6.60m)。
桩位外放量控制在10cm。
为了保证渡线段能提前开挖,在车站距渡线段17m位置做一排SMW工法桩(素桩),使渡线段成为封闭的围护结构。
(详见渡线段围护结构图、渡线段桩位布置图)2、主要工程量主要工程数量表3、工程地质、水文条件○1工程地质⑴围护结构地质剖面图一。
⑵各岩土层主要物理力学指标见表1。
⑶车站基坑范围主要为②-1d4粉砂、②-3d2-3粉细砂层中。
○2水文地质条件根据所街站勘探资料,所街站长江漫滩相沉积物呈二元结构,上部主要由淤泥质粉质粘土或粉细砂为主,下部以砂性土为主,场地地下水类型属孔隙潜水:砂性土层中地下水具有一定的承压性。
地下水稳定水位埋深1.60~2.95米,潜水位埋深2.20~2.90米,承压水埋深6.20~6.65米。
主要补给来源为大气降水及人工用水的补给。
深部承压含水层中的地下水与长江及外秦淮河均有一定的水力联系。
地下水不良作用主要表现为基坑突涌、潜蚀、流砂等现象。
二、施工总体安排1、施工场地兴隆大街围挡范围内作为H型钢加工场地,设备进场的同时探明地下管线分布及埋深,场地回填、平整、夯实。
2、测量放线用全站仪准确的放出桩位中心线,开挖施工沟槽,利用H型钢定出临时桩位点。
3、施工顺序根据围挡范围及管线拆迁情况,以东西高压线为界,先施工高压线以南,后施工高压线以北。
SMW工法桩基坑支护施工技术方案SMW工法是一种新型的支护技术,适用于复杂地质环境下的桩基坑支护施工。
下面是一份SMW工法桩基坑支护施工技术方案,供参考。
一、工程概况本工程位于某市市区内,地下三层,建筑面积约10000平方米。
建筑基础采用混凝土桩基础,总计120根,每根直径1.5米,深度25米。
二、地质条件该区域地处城市中心,地下水位高,地下水压力大,土壤多为泥质粉土,土层深度不一,易发生地层塌陷,周边道路密布,交通繁忙。
三、施工原则1. 选取适宜的支护结构考虑到该处地质条件较为复杂,地下水位高,施工空间狭小,同时周边道路和交通繁忙,因此采用SMW工法进行桩基坑支护施工。
2. 确定支护方案基于该工程的实际情况,技术团队设计了一种三层控制结构的支护方案:第一层控制结构为螺旋钻孔桩,深入25米,位于开挖边缘,用于支撑其它层结构的承载桩。
第二层控制结构为钢管桩,深入20米,位于开挖边缘,用于固定钢丝网。
第三层控制结构为钢丝网,分布在开挖边缘的两侧,用于抵挡地层塌陷。
3. 合理控制施工深度和开挖速度地质调查表明,该区域土层深度不一,容易发生地层塌陷。
因此要合理控制施工深度和开挖速度,以防止地层塌陷的发生。
4. 防水处理考虑到该地区地下水位较高,施工前应进行防水处理,避免地下水进入施工区域,影响施工进度。
5. 安全施工SMW工法采用机械化施工,要求施工人员按要求进行操作,确保施工安全。
四、施工流程1. 前期准备工作包括现场勘察、开展设计工作、安排施工队伍、购买施工设备等工作。
2. 施工期间的支护结构构筑根据设计方案进行第一层和第二层控制结构的构筑。
首先需要进行钻孔、灌浆和柱模的构筑,然后钢管桩和钢丝网的安装。
3. 挖掘工作采用SMW工法进行挖掘,同时进行地层分析和监测,以确保安全施工。
挖掘深度每次不超过1.5米。
4. 桩基施工施工人员依照设计方案进行桩基础的施工。
5. 支护结构的拆除从上往下逐层拆除支护结构,直至为完成基础施工。
SMW工法桩施工工法一、前言SMW工法桩施工工法是一种常用于基础工程施工中的桩基工法。
它是一种在岩石或土壤中使用钎拓钻机钻孔,然后将成膜的特殊泥浆充填到孔内,最后加固形成桩基的工法。
该工法具有施工简单、效率高、适用范围广等特点,因此在各种基础工程中得到了广泛应用。
二、工法特点SMW工法桩的主要特点有以下几点:1、施工简单、效率高:采用钎拓钻机进行钻孔施工,工作效率高。
同时,该工法不需要在孔底加固,省去了回填盲孔、清洗孔道等步骤,简化了施工工序。
2、适用范围广:该工法适用于各种软土、基岩地层,同时也可以在地下水位高的情况下施工。
3、桩身质量高:由于在施工过程中使用特殊泥浆充填孔内,可以使桩身成膜均匀,质量更为稳定。
4、重载承载能力强:由于该工法采用硬化特殊泥浆充填孔洞,因此桩身内部足够紧密,能够承受较大的载荷。
三、适应范围SMW工法桩适用于各类房屋、桥梁、码头等工程的建设,也可以用于较小钢筋循环冲洗管桩及作为加固原有构筑物的支撑用桩。
该工法可以用于以下地质条件:1、一般软土层2、软弱基岩层3、深部黏性土层4、沉积质土层5、海底砾岩土层6、强风化岩层四、工艺原理1、对施工工法与实际工程之间的联系SMW工法桩施工工艺原理是在现场进行钻孔,钻至设计标高后,从孔底开始进行充填操作。
充填泥浆的物理性质在施工过程中需要严格控制,以使得充填的泥浆达到设计要求。
2、采取的技术措施在进行充填操作时,施工人员要严格掌握充填泥浆的物理性质,充填时应保证泥浆中的水分含量和顶部的固体浓度都达到设计标准,以使得所形成的桩身在承载方面达到设计要求。
同时,在进行下一个思路孔之前,需要进行冲洗作业以避免思路孔的互相污染,对于孔径较大的桩也可以快速地充填。
五、施工工艺SMW工法桩施工主要分为以下几个阶段:派位、基坑开挖、组织机具、钻孔、充填泥浆、处理孔口、质量验收等。
在施工过程中,需要进行严格的质量控制,以保证施工质量达到设计要求。
SMW工法—三轴搅拌桩施工专项方案目录一、三轴搅拌桩施工方法及施工技术措施 (1)二、施工工艺 (1)三、施工顺序 (2)四、测量放线 (3)五、开挖沟槽 (3)六、桩机就位 (3)七、水泥土配合比 (3)八、制备水泥浆液及浆液注入 (4)九、钻进搅拌 (5)十、清洗、移位 (5)十一、施工冷缝处理 (5)十二、报表记录 (5)十三、施工质量控制与检验 (6)一、三轴搅拌桩施工方法及施工技术措施本工程三轴水泥土搅拌桩为Φ650@450型号,主要布置在基坑西侧地下连续墙内外侧,采用二喷二搅标准连续方式施工,其中外侧搭接形式为全断面套打(套接一孔法),内侧搭接200mm.三轴搅拌桩施工机械采用ZLD180/85—3型三轴钻孔搅拌机,该机配备大功率动力头,可以保证3根螺旋钻杆不同方向旋转钻进30m,配不同的钻头可穿过砾石层及砂层,采用高压注射系统,二侧的钻杆再钻进和提钻时可随时开泵注浆,中间钻杆喷射高压气体,使土与水泥浆搅拌更为均匀,使止水帷幕桩体连续性好,强度更高,从而大大提高止水效果。
二、施工工艺本工程三轴搅拌桩设计要求采用“二喷二搅”的施工工艺,止水帷幕采用套接一孔法施工,墙体内侧搅拌桩相邻桩搭接200mm。
搅拌桩采用42。
5普硅水泥,水泥掺量为20%,水灰比1。
5。
三轴水泥土搅拌桩施工工艺流程图:三、施工顺序(1)总体施工顺序三轴搅拌桩施工顺序首先自基坑西北角逆时针施工坑外侧搅拌桩,然后,自基坑西南角顺时针施工坑内侧搅拌桩。
(2)施工顺序三轴搅拌桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,保证桩与桩之间充分搭接,以达到止水作用.跳槽式双孔全套复搅式连接:一般情况下均采用该种方式进行施工(2)单侧挤压式连接方式:对于围墙转角处或有施工间断情况下采用此连接。
四、测量放线根据甲方提供坐标基准点、总平面布置图、围护工程施工图.按图放出桩位控制线,设立临时控制标志,做好技术复核单,提请甲方及监理验收。
smw工法桩施工技术smw工法桩是一种常用于土木工程和建筑工程中的桩基施工技术。
本文将介绍smw工法桩的施工技术和相关注意事项。
1. smw工法桩的定义smw工法桩,全称为Soil Mixing Wall工法桩,是一种采用反复推进和旋转的钻机,在土层中注浆的桩基施工技术。
该工法通过搅拌注浆的方式,能够改善土层的强度和稳定性。
2. smw工法桩的施工步骤smw工法桩的施工可以分为以下几个步骤:步骤一:确定施工区域和设计要求在进行smw工法桩施工前,需要对施工区域进行勘察和测量,确定桩基的布置和设计要求。
施工方需要根据不同的工程需求,制定桩基的布点和设计方案。
步骤二:钻孔和注浆在施工区域确定后,施工方会使用专用的钻机对土层进行钻孔。
钻孔的直径和深度根据设计要求确定。
在钻孔的同时,施工方会通过注浆装置向土层中注入搅拌浆液,以增加土层的强度和稳定性。
步骤三:回填和压实在钻孔和注浆完成后,施工方会进行回填和压实工作。
回填材料通常选用砂土或混凝土,以增加桩基的承载能力。
回填后,施工方会使用压实设备对桩基进行压实,使其达到设计要求的紧密度和稳定性。
步骤四:桩顶处理最后,施工方会对桩基的顶部进行处理。
处理方式根据不同的工程需求而定,可以采用钢筋混凝土梁、预应力混凝土梁或其他形式的顶部结构。
3. smw工法桩的注意事项在进行smw工法桩施工时,需要注意以下几点:- 施工方应根据工程设计要求和土层特性,合理选择施工参数和注浆浓度。
- 施工方应严格按照规范要求进行施工,确保施工质量和安全。
- 在施工过程中,应及时监测桩基的质量和变形情况,并根据监测结果调整施工方案。
以上是关于smw工法桩施工技术的简要介绍。
通过采用smw工法桩,可以提高土层的强度和稳定性,为土木工程和建筑工程的施工提供支撑和保障。
参考文献:[1] XX. XX工法桩施工规范. XX出版社,XXXX.。
SMW工法搅拌桩施工方法及施工工艺SMW(Single-Mixing Wet method)工法是目前应用较为广泛的一种搅拌桩施工方法,其施工工艺简单有效,能够满足不同地质条件下的施工要求。
下面将详细介绍SMW工法搅拌桩的施工方法及施工工艺。
一、施工前准备1.地质勘察:在进行SMW工法搅拌桩施工前,需要进行地质勘察,了解地下情况、地基承载力等相关信息,确保施工安全。
2.设计方案:根据地质勘察结果编制搅拌桩设计方案,包括桩径、桩长、搅拌深度、搅拌参数等相关信息。
3.施工人员培训:确保施工现场操作人员具备专业技能和操作经验,进行相关培训和安全交底。
4.施工材料准备:准备搅拌桩施工所需的水泥、砂浆、碎石等材料,按照设计要求进行配比。
二、施工工艺1.打桩位置标识:根据设计要求,在地面上标明搅拌桩的位置和深度,确保施工精准。
2.钻孔准备:使用搅拌桩机进行钻孔,根据设计要求选择合适的钻头进行钻孔,保证搅拌桩的质量。
3.开搅拌桩机:将搅拌桩机放入钻孔中,打开机器开始搅拌,控制搅拌速度和深度,保证搅拌桩的质量。
4.加入材料:在搅拌的过程中向钻孔中加入水泥、砂浆和碎石等材料,保证搅拌桩的强度和稳定性。
5.搅拌桩成型:通过搅拌桩机的旋转搅拌,将地下土壤和材料混合成桩体,确保桩体密实。
6.搅拌桩检测:对搅拌桩的质量进行检测,包括桩身的密实度、强度等指标,确保施工质量。
7.搅拌桩完工:完成一根搅拌桩后,将搅拌桩机取出,进行下一根搅拌桩的施工,直至全部完成。
三、施工注意事项1.施工前应严格按照设计要求进行施工,确保桩径、桩长、搅拌深度等各项参数符合要求。
2.在施工过程中,应根据地质情况和搅拌效果进行及时调整,确保桩体质量。
3.施工中要保持施工现场的整洁和安全,及时清理杂物,防止事故发生。
4.施工结束后,对搅拌桩进行验收检测,确保施工质量和安全。
综上所述,SMW工法搅拌桩施工方法简单有效,施工工艺清晰规范,能够满足不同地质条件下的施工需求。
SMW工法桩施工方案
SMW工法(Simple Miniature Wall Method)是一种常见的桩基施工工法,适用于地基条件较差或需要对地基实施加固的工程项目。
该工法通过钻孔、灌注混凝土和钢筋加固等工序,形成深入地下的桩基,以增加地基的稳定性和承载力。
1.前期准备:进行现场勘测和设计,确定桩基的布设方案、直径、深度等参数,并获得相关的施工许可。
2.桩位标定:根据设计要求,在地面上标定桩位,并进行桩位的检测和测量。
3.钻孔施工:根据设计要求,使用钻机或其他设备进行钻孔施工。
钻孔的直径和深度根据地基条件和设计要求来确定。
4.桩内灌注混凝土:在钻孔完成后,使用搅拌车将预制的混凝土送入桩孔中,并使用振捣器或其他工具密实混凝土。
混凝土的配合比应符合设计要求,并进行质量检测。
5.钢筋加固:在桩内灌注混凝土一段时间后,根据设计要求和施工方案,在桩身中央注入钢筋,并使用振捣器等工具将钢筋嵌入混凝土中。
钢筋的数量和布置应符合设计要求,并进行质量检测。
6.后期处理:待混凝土和钢筋固化后,进行表面的修整和清理工作。
对桩顶进行处理,如加装支撑构造物、焊接预制构件等。
以上是一般的SMW工法桩施工方案,具体施工方案可能根据具体工程的要求略有不同。
在进行施工时,还需要遵守相关的安全规范和要求,准备好必要的施工材料和设备,并进行施工过程的监督和质量检测。
SMW工法桩施工方案的优点包括施工速度快、工艺简单、成本较低等。
但也需要注意地质状况、地下水位、承载力等因素的影响,以及施工过程
中的安全和质量控制。
注重施工工艺的选择和操作规范,可以确保桩基施
工的质量和可靠性。
SMW工法桩施工技术质量控制发布时间:2021-06-08T15:59:06.973Z 来源:《基层建设》2021年第4期作者:洪国旗[导读] 摘要:近年来随着我国经济建设的发展加快,国内的城市基础设施和地铁建设行业也得到了极大的发展。
杭州丰天建设项目管理有限公司摘要:近年来随着我国经济建设的发展加快,国内的城市基础设施和地铁建设行业也得到了极大的发展。
在建设过程中,通常使用SMW工法桩施工技术,工法桩施工技术具有较多的优点和应用意义。
SMW工法桩施工技术具有噪音低、耐水性和抗腐蚀性较好等特点,对地铁行业和基础设施行业建设有较好的推广意义。
关键词:SMW;工法桩施工技术;质量控制引言:SMW工法桩施工技术是通过使用特殊的多轴浸入式搅拌机根据施工现场的设计深度切割土壤,将水泥浆加固剂注入土壤中,与现场土壤反复混合并搅拌,然后在应力作用下将H型钢插入水泥土中,使其硬化,直到水泥土变硬为止。
在施工平面中,桩与桩相互重叠,形成了具有良好抗渗性和刚度的地下结构。
在较多的建筑行业中,SMW工法桩施工技术具有较高的应用意义,对此,下面就对其进行简单探讨,以供参考。
一、SMW工法桩施工技术概述 SMW (Soil Mixing Wall) 工法桩于1971年由日本成幸工业株式会社开发用于基坑围护,我国在20世纪首先在上海应用成功。
随着我国的不断发展与革新,SMW工法桩施工技术也得到了不断的改善和发展。
工法桩施工技术的核心推进工程在国内标准中被称为“型钢水泥土搅拌墙”,也就是将H型钢作为刚性材料插入到水泥搅拌桩中,增强水泥刚性,H型钢可用作支撑基坑主力的构件。
SMW功法桩施工技术有较多的优势,实际应用率较高。
现在常用的SMW工法和深基坑支护方法都具有以下特点:噪音较小,使得对其周围环境的干扰较小以及极大的降低地表表面下沉,房屋倾斜以及道路开裂地下设施坏损等风险的可能性。
SMW工法桩施工技术通过重复钻孔和搅拌来加固土体,对水泥进行彻底混合。
SMW工法桩施工方案 (2)
在基础工程施工中,SMW工法桩是一种常用的桩基工法,在建筑、桥梁、道路等工程中有着广泛的应用。
本文详细介绍了SMW工法桩的施工方案,以供工程施工人员参考。
1. 施工前准备
在进行SMW工法桩的施工前,需做好以下准备工作:
•完成桩位布置设计,保证桩位与设计符合;
•确定施工现场,清理施工区域,确保平整、无障碍物;
•调配好施工所需的设备、材料,并做好检查确认工作;
•按照相关要求对施工人员进行安全教育培训。
2. 施工工艺
2.1 钻孔
•在桩位上设标志点,确定桩位中心;
•使用导向桩对桩位进行导向,保证孔位准确;
•采用合适的钻机进行钻孔,控制孔径和孔深,注意斜坡稳定;
•钻孔过程中要及时清除岩屑,保持孔内清洁。
2.2 爆破
•钻孔完成后,进行装药、装管工作;
•严格按照爆破设计要求进行爆破作业;
•确保周边安全,做好防护措施;
•爆破后,及时清理爆破碎石,确保施工区域畅通。
2.3 灌注混凝土
•爆破完毕后,进行桩孔清理工作;
•在孔内设置好钢筋笼,并进行固定;
•配制好混凝土,采用灌注法将混凝土灌注至桩孔中;
•灌注混凝土后,进行养护管理,控制混凝土凝固时间。
3. 施工注意事项
•在施工过程中,要注重施工质量,严格按照设计要求进行操作;
•施工现场要做好安全防护,严禁违章操作;
•在不利气象条件下要停止施工,并采取防护措施;
•施工结束后,要对施工现场进行清理,保持整洁。
通过对SMW工法桩施工方案的详细介绍,相信可以帮助工程施工人员更好地进行施工操作,确保施工质量和安全。
愿本文对相关从业人员有所帮助。
浅谈SMW工法桩施工技术及控制措施
摘要: smw工法正以构造简单,止水性能好,工期短,造价低,环境污染小等优点,在城市中的深基坑工程逐渐广泛应用。
本文根据工作实践介绍了smw工法施工的施工程序、施工方案及重难点保证措施等,共同探讨学习。
关键词:smw工法围护水泥土搅拌桩
smw工法又称劲性水泥土搅拌桩法,即在水泥土桩内插入h 型钢,将承受荷载与防渗挡水结合起来,使之成为同时具有受力与抗渗两种功能的支护结构的围护墙。
smw工法是利用专门的多轴搅拌机就地钻进切削土体,同时在钻头端部将水泥浆液注入土体,经充分搅拌混合后,再将h型钢或其他型材插入搅拌桩体内,形成围护结构,特别适合城市中的深基坑工程。
下面,从施工前的准备开始介绍smw工法桩各施工技术、质量保证措施。
(一)障碍物等不利条件的处理。
如遇地下障碍物,待地下障碍物全部清除后,应用素土分层压实回填,每回填50cm碾压一次,确保smw工法搅拌桩体质量。
若遇暗浜建议在淤泥质土层内增加水泥掺量的措施,水泥掺量建议值为22%。
若场地浅层土存在暗浜,对暗浜的处理:采用换填法处理。
首先挖机将淤泥质土挖除,用较好的粘土或粉质粘土回填,在回填过程中,应分层压实(每层厚不超过0.50m)。
(二)定位放线
根据业主提供坐标基准点、总平面布置图、围护工程施工图。
项目部按图放出桩位控制线,设立临时控制桩,做好工程定位放线记录及技术复核记录,在公司专业人员复核无误后提请监理验收。
(三)材料准备
进场水泥必须是正式厂家生产的,品种、规格符合设计要求,“三证”齐全,并经复试合格。
(四)smw工法桩施工程序
1.开挖沟槽
根据基坑围护边线用挖掘机开挖槽沟,沟槽尺寸为1200×
1000mm,并清除地下障碍物,开挖沟槽土体应及时处理,以保证三轴搅拌桩正常施工。
2.定位型钢放置
垂直沟槽方向,放置两根定位型钢,规格为200mm×80mm的槽钢长约2.50m,再在平行沟槽方向放置两根定位型钢,规格为400mm ×400mm的工字钢,长约12m,转角处h型钢采取与围护中心线成直角插入,h型钢定位采用型钢定位卡。
3.桩机就位
由当班班长统一指挥桩机就位,桩机下铺设钢板,移动前看清上、下、左、右各方面的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正;桩机应平稳、平正,并用经纬仪或线锤进行观测以确保钻机的垂直度;搅拌桩桩位定位偏差应小于50mm。
成桩后桩径偏差不得超过20mm,桩身垂直度偏差不得超过1/200。
4.水泥土配合比
根据围护施工的特点,水泥土配比的技术要求如下:
⑴设计合理的水泥浆液及水灰比,使其确保水泥土的强度。
⑵水泥掺入比的设计,必须确保水泥土强度,降低土体置换率,减轻施工时对环境的扰动影响。
特别说明:水泥浆液配比须根据现场试验进行修正,参考配比范围为:水泥:膨润土:水=1:0.05:1.6
5.制备水泥浆液及浆液注入
在施工现场布设水泥浆搅拌系统(自动搅拌站),附近安置水泥罐,在开机前按要求进行水泥浆液的搅制。
将配制好的水泥浆送入贮浆桶内备用。
水泥浆配制好后,停滞时间不得超过2小时,搭接施工的相邻搅拌桩施工间隔不得超过12小时(初凝时间)。
注浆时通过2台注浆泵2条管路同y型接头从h口混合注入。
注浆压力:宜不大于2.8 mpa,注浆流量:150~250l/min/每台。
6.钻进搅拌
三轴搅拌桩桩身采用一次搅拌工艺,水泥和原状土须均匀搅拌,下沉和提升过程中均为注浆搅拌,同时严格控制下沉和提升速度:下沉速度为1.0m/min;提升速度为1.0~1.5m/min;
在桩底部分重复搅拌注浆,并做好原始记录
7.清洗、移位
将集料斗中加入适量清水,开启灰浆泵,清洗压浆管道及其它所用机具,然后移位再进行下幅根桩的施工。
三轴水泥搅拌桩施工完毕后,吊机应立即就位,准备吊放h型钢。
h型钢使用前,在距其顶端20cm处开一个中心圆孔,孔径约8cm,并在此处型钢两面加焊两块各厚1cm的加强板,其规格为450mm×450mm,中心开孔与型钢上孔对齐。
根据甲方提供的高程控制点,用水准仪引放到定位型钢上,根据定位型钢与h型钢顶标高的高度差,在型钢两腹板处外侧焊好吊筋(φ10线材),误差控制:
(1)在±5cm以内,型钢插入水泥土部分均匀涂刷减摩剂。
(2)安装好吊具及固定钩,后用吊车起吊h型钢,用线锤校核其垂直度。
(3)在沟槽定位型钢上设h型钢定位卡,固定插入型钢平面位置,型钢定位卡必须牢固、水平,而后将h型钢底部中心对正桩位中心并沿定位卡徐徐垂直插入水泥土搅拌桩体内,采用线锤控制垂直度。
(4) h型钢下插至设计深度后,用槽钢穿过吊筋将其搁置在定位型钢上,待水泥土搅拌桩达到一定硬化时间后,将吊筋及沟槽定位型钢撤除。
(5)若h型钢插放达不到设计标高时,则重复提升下插使其达到设计标高,此过程中始终用线锤跟踪控制h型钢垂直度。
(6)型钢插入左右误差不得大于30mm,宜插在靠近基坑一侧,垂直度偏差不得大于1/150,底标高误差不得大于200mm。
主体结构施工完毕且恢复地面后,采用专用夹具及千斤顶以圈梁为反梁,起拔回收h型钢。
h型钢拔出后及时对桩体内部空隙填充黄砂封孔,以控制变形量。
(五)smw工法桩施工技术质量保证措施
1.开挖面以上采用重复搅拌,保证开挖面以上止水效果。
2.减慢下沉速度、减少偏位。
3.严格控制定位及桩架的垂直度。
4.适当提高浆液的水灰比,延长搭接处搅拌体初凝时间,减少钻杆偏位。
5.派专人观察钻杆的偏向,如发现严重偏位时,则提杆重新搅拌。
6.开挖沟槽及清障时,要控制好沟槽两边尺寸,以便设备的就位。
7.桩架下的路基箱铺设要平整,地基土要密实,以防钻进时,桩架倾斜。
(六)施工重点及难点
为了便于进行质量、技术工作及进度计划等控制,针对本工程施工重点、难点做出应对措施:
1.正式施工前,摸清施工场地内外管线,并标记出来。
采用挖机开挖沟槽时,采用浅挖、探挖的方式,并将沟槽内大的混凝土、石块等进行清理,并注意已标记的地下管线,配合协调解决。
2.由于围护桩要求连续施工,而往往由于相关因素(遇地下管线或障碍物、施工流程调整等)或施工起、止位置(工艺要求不可避
免)导致相邻2幅桩施工时间间隔超过24小时而产生冷缝。
施工过程中一旦出现冷缝,采取在冷缝处搅拌桩外侧补搅设计参数相同的搅拌桩的方案。
在先施工搅拌桩达到一定强度后进行补桩,以防偏钻,保证补桩效果,补桩与先施工搅拌桩搭接厚度约10cm。
3.施工过程中桩位准确定位,桩机就位后调整机械水平装置至水平,并在施工过程中采用经纬仪观测下钻及型钢插入垂直度。
(七)基坑开挖过程中渗漏水处理
在基坑开挖阶段,密切注意基坑墙体渗漏情况,发现渗漏及时封堵。
具体采用以下两种方法补漏。
1. 引流管
在基坑渗水点插引流管,在其周围用速凝防水水泥砂浆封堵,待水泥砂浆达到强度后,将引流管打结。
2. 双液注浆
(1)配置化学浆液
(2)将配制拌合好的化学浆液和水泥浆送入贮浆桶内备用。
(3)注浆过程中应尽可能控制流量和压力,防止浆液流失。
(4)施工参数:注浆流量:150—200l/min;注浆压力:0.5—0.8mpa。
为了保证smw工法桩组成围护结构的安全稳定,我们要在各个施工阶段控制好施工质量,提前做好预防控制措施。
参考文献:
【1】《建筑地基基础工程施工质量验收规范》gb50202-2002
【2】《建筑桩基技术规范》jgj94-2008 【3】《建筑基坑支护技术规范》jgj120-99 【4】《smw工法桩施工作业标准》。
