热拌沥青混凝土路面施工工艺
- 格式:doc
- 大小:32.00 KB
- 文档页数:9
热拌沥青混凝土路面施工工艺1适用范围热拌沥青混凝土路面施工工艺,各结构类型的沥青混合料、中、下面层的施工。
2使用的标准和规范2.0.1中华人民共和国行业标准《公路沥青路面施工技术规范》(JTG F40-2004)。
2.0.2中华人民共和国行业标准《公路工程集料试验规程》(JTG F40-2005)。
2.0.3中华人民共和国行业标准《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)。
2.0.4中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(FTGF80/1-2004)。
2.0.5中华人民共和国国家标准《环境空气质量标准》(GB 3095-1996)。
3技术准备3.1.1复核水准点,必须全线联测。
施工放样,采用全站仪准确测出中桩位置,并依据中桩确定各结构层边线位置。
3.1.2熟悉图纸和相关规范、标准、编制施工组织设计,由项目总工程师向班组长进行书面的一级技术交底和安全交底,施工前由班组长向操作工人进行二级技术交底和安全交底。
3.2机具准备3.2.1拌和设备:间歇式沥青混合料拌和站。
3.2.2运输设备:大吨位自卸汽车。
3.2.3摊铺设备:配备自动找平装置的摊铺机(有条件可配备沥青混合料转运车)。
3.2.4碾压设备:双钢轮振动压路机,轮胎压路机(吨位宜大)。
3.2.5其他设备:装载机、空压机、水车、加油车、发电机、切割机、平板载重车等。
3.3材料准备原材料:沥青、粗集料、细集料、矿粉、抗剥落剂等由持证材料员和试验员按规定进行检验,确保其质量符合相应标准。
3.4配合比设计配合比设计包括目标配合比设计、生产配合比设计以及生产配合比验证3个阶段。
3.4.1目标配合比设计包括:用工程实际使用的材料按《公路沥青路面施工技术规范》(JTG F40-2004)附录B的方法,优选矿料级配、确定最佳沥青用量,符合配合比设计技术标准和配合比设计检验要求,以此作为目标配合比,作为拌和站的各冷料斗进料的比例及试拌使用。
热拌沥青混合料路面施工工艺热拌沥青混凝土路面施工工艺一、施工准备1.沥青混凝土所用粗细集料,填料以及沥青均应符合合同技术规范要求。
至少在工程开始前一个月将推荐混合料配合比包括;沥青含量,矿料级配,稳定度(包括残留稳定度),饱和度,流值,沥青混合料马歇尔试验件的密度与空隙率等的详细说明,报请监理工程师批准。
2沥青混合料的拌合设备,运输设备以及摊铺设备,均应符合合同技术规范要求。
3要检查两侧路缘石完好情况,位置高程不符合要求应纠正,如有松动或损坏必须及时更换,尤其要注意背面夯实情况,保证在摊铺压实时,不被挤压,移动。
4喷洒封油层:先用人工将二灰碎石上的灰尘以及杂质,用风筒吹干净,吹至聚堆清理出路外。
用洒水车洒一遍水,让基层顶面保持湿润。
然后用塑料薄膜覆盖边石,用土或石子压牢。
用沥青洒布机进行喷洒乳化沥青,要求喷洒均匀,无空白现象发生。
每平方米喷洒用量0.8~1.2千克。
最后均匀散布一层石屑。
井口与收水口用铁板覆盖,油料摊铺时刷一层柴油,摊铺过去后立即找出。
二沥青夹杂料的搀合和运输1.沥青的加热温度控制在规范规定的范围之内,即150—170C。
集料的加热温度控制在160—180C;温和料的出厂温度控制在140—165C。
2.出厂的夹杂料须均匀一致,无花白料,无粗细料离析和结块征象。
搀合生产出的沥青夹杂料,应符合批准的工地配合比的要求,并应在目标值的容许偏差规模内,集料目标值的偏差,应符合合同技术规范要求。
3、夹杂料的运输;(1)来料的温度一定要满足摊铺温度,夹杂料运至施工现场的温度控制在不低于120—150C。
不超过160C为宜。
为此在现场应有质量人员对油温举行测定。
运料时,自卸车用篷布覆盖。
(2)车辆等候时,相互之间应有一定的距离。
倒车,停车,卸车应设专人批示,防止运输车辆与摊铺机产生碰撞影响摊铺质量。
(3)自卸车卸料后应将负载卸净,并听从指挥离开,避免粒料倒在摊铺机受料斗外影响摊铺工作正常进行。
三、沥青混合料的摊铺及碾压1摊铺(1)高程控制:施工前先在边石上用墨斗弹出每层油料的高程线(记得把虚高算上)。
热拌沥青混合料路面的施工方案及工艺方法一、下承层的检查1、热拌沥青混合料路面在摊铺以前,一定要对其下承层的各项实测指标进行严格检查。
尤其对其平整度、标高、强度等的检查。
2、下承层平整度的好与坏,直接影响沥青路面厚度的均匀性,也是影响施工成本的主要因素之一。
在沥青路面施工前,要验收下承层的平整度都在允许偏差之内,否则应考虑沥青下面层的厚度摊铺及进行的计量方法(计量以实际发生量计),然后才可进行下一步的工作。
3、下承层的标高检测,是下一步施工工作的主要依据,也是施工用料的控制点。
在标高检测时,要对下承层按整桩横断面上不少于六点的频率检测。
在检测中,要注意是否有路拱的存在。
如有路拱的存在,应满足设计要求,若超出规范要求,则要对下承层进行修整,直至满足要求。
或者摊铺沥青下面层时,以不等厚度摊铺,并且计量时要工程师考虑沥青混合料多消耗的部分。
4、沥青路面的破坏大部分是由于下承层强度不足而引发的,因此在下承层交接时对下承层疏松、强度不足部分必需无条件修整、补强以至返工,否则绝不承受,以免留下质量隐患。
5、其它压实、宽度、厚度横坡等也应按规范要求进行检查,并且保留监理工程师签认的原始记录。
2、1cm下封层的施工(透层、粘层施工则按规范进行)1、在做下封层前,必须用空压机把下承层(基层)的表层灰尘和杂物等清除干净。
2、按材料试验指导书的要求进行石料、沥青、乳化沥青的检验,符合要求后,方可进行下一道工序作业。
3、对道路人工构造物及各种管井盖座,侧平石、路缘石等外露部分以及人行道路面等,洒油时应加以遮盖,防止污染。
4、第一次洒布1.80—2.0kg/m2的乳化沥青,紧接着(乳液未破乳之前即进行)洒布9—11m3/1000m2的规格为s11小碎石,用压路机静压3—4遍。
a.乳化沥青中沥青用量约为60%。
b.洒布s11小碎石时,集料应覆盖路面,厚度应一致,集料不应重叠,也不应露出沥青。
c.乳化沥青应用乳化沥青车洒布,乳化沥青洒布应均匀,不得有空白、缺边以及沥青积聚,否则应修补或其它办法处理。
热拌沥青混凝土路面施工工艺包括热拌沥青混凝土路面施工,听起来是不是很高大上?其实这背后藏着不少“门道”。
今天咱们就来聊聊,这个施工工艺到底是个啥,以及它的具体步骤。
准备好了吗?让咱们一起掘进这条“路”吧!1. 什么是热拌沥青混凝土?热拌沥青混凝土,简单来说就是一种用沥青、矿料等经过加热混合而成的路面材料。
为什么叫“热拌”呢?因为这个材料是在高温下拌和的,温度通常在150℃到180℃之间。
这样做的好处是,沥青在高温下流动性更好,能够和矿料紧密结合,形成一层结实又耐磨的路面。
说到这,大家可得注意,工地上可不能开小差哦,这可关系到以后大家开车的舒适度。
1.1 热拌沥青的成分热拌沥青混凝土主要由沥青、骨料和填料组成。
沥青就像是路面的“粘合剂”,把各种材料粘在一起。
骨料一般是石子、沙子之类的,而填料则是一些更细的矿物粉末,用来填补骨料之间的空隙,增强路面的整体强度。
就像咱们做蛋糕,面粉和糖是必不可少的,少了哪个都不行。
1.2 施工的必要性这条路面可不是随随便便铺上去的,施工可得经过严格的设计和检测。
为什么呢?因为好的路面能有效分散交通荷载,减少路面裂缝,还能提升车辆行驶的舒适度。
想象一下,要是路面不平坦,车子在上面晃来晃去,别提多难受了!所以,施工的质量直接关系到以后的行车体验。
2. 热拌沥青混凝土的施工步骤说了这么多,咱们来看看施工的具体步骤。
这个过程其实挺复杂的,但咱们可以把它简化为几个大步骤,轻松上手。
2.1 材料准备首先,得准备好所有的材料。
这包括沥青、矿料和填料等。
工人们可得忙得不可开交,开车拉材料、称重、检验……一丝不苟,绝不能马虎。
想象一下,工人们像是大厨一样,把所有的原材料准备好,才能开始“大餐”的制作。
2.2 设备准备材料准备好后,接下来是设备的准备。
施工中需要用到专门的沥青拌和机、摊铺机和压路机。
这些机器就像是工地上的“猛兽”,能把热沥青快速摊铺成一层平滑的路面。
等机器开始运转时,声音响亮得就像是在举办一场音乐会,真是热闹非凡。

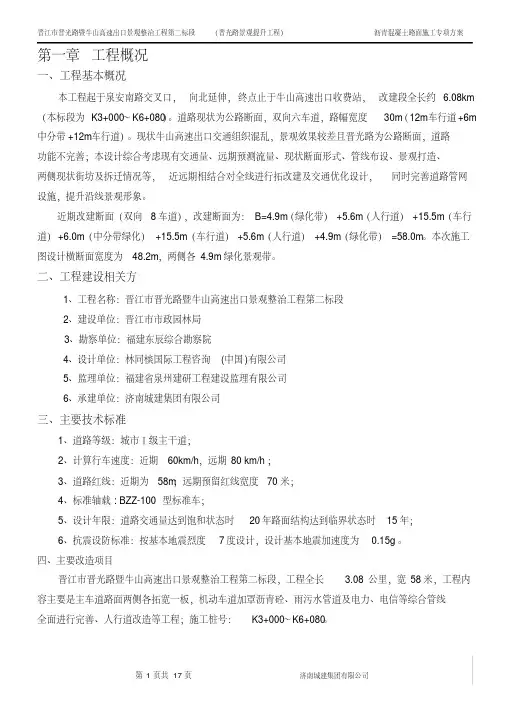

第一章工程概况一、工程基本概况本工程起于泉安南路交叉口,向北延伸,终点止于牛山高速出口收费站,改建段全长约 6.08km (本标段为K3+000~K6+080)。
道路现状为公路断面,双向六车道,路幅宽度30m(12m车行道+6m 中分带+12m车行道)。
现状牛山高速出口交通组织混乱,景观效果较差且晋光路为公路断面,道路功能不完善;本设计综合考虑现有交通量、远期预测流量、现状断面形式、管线布设、景观打造、两侧现状街坊及拆迁情况等,近远期相结合对全线进行拓改建及交通优化设计,同时完善道路管网设施,提升沿线景观形象。
近期改建断面(双向8车道),改建断面为:B=4.9m(绿化带)+5.6m(人行道)+15.5m(车行道)+6.0m(中分带绿化)+15.5m(车行道)+5.6m(人行道)+4.9m(绿化带)=58.0m。
本次施工图设计横断面宽度为48.2m,两侧各4.9m绿化景观带。
二、工程建设相关方1、工程名称:晋江市晋光路暨牛山高速出口景观整治工程第二标段2、建设单位:晋江市市政园林局3、勘察单位:福建东辰综合勘察院4、设计单位:林同棪国际工程咨询(中国)有限公司5、监理单位:福建省泉州建研工程建设监理有限公司6、承建单位:济南城建集团有限公司三、主要技术标准1、道路等级:城市Ⅰ级主干道;2、计算行车速度:近期60km/h,远期80 km/h;3、道路红线:近期为58m;远期预留红线宽度70米;4、标准轴载: BZZ-100型标准车;5、设计年限:道路交通量达到饱和状态时20年路面结构达到临界状态时15年;6、抗震设防标准:按基本地震烈度7度设计,设计基本地震加速度为0.15g。
四、主要改造项目晋江市晋光路暨牛山高速出口景观整治工程第二标段,工程全长 3.08公里,宽58米,工程内容主要是主车道路面两侧各拓宽一板,机动车道加罩沥青砼、雨污水管道及电力、电信等综合管线全面进行完善、人行道改造等工程;施工桩号:K3+000~K6+080。
热拌沥青混合料路面施工工艺1、一般规定1) 施工前对拌合楼要进行标定,施工期间每月再进行一次标定。
2) 开工前,各种原材料的试验结果及目标配合比设计和生产配合比设计,应提前10天内向监理工程师提出正式报告。
3) 沥青路面不得在气温低于10℃的情况下施工。
沥青混合料在铺装过程中严格推行“零污染”施工。
合理安排房建、机电、交通安全设施、绿化、防护工程间交叉作业。
4) 先安装路缘石与护栏后进行摊铺。
沥青结构层的施工要保证连续。
5) 拌合过程中不得使用回收矿粉。
6) 沥青、水泥混凝土拌合场应设置粉尘回收装置,有效控制烟尘污染,严格控制机械施工噪声污染。
施工材料运输车辆应采取有效措施,防止材料沿途泄露,污染道路环境。
2、机械要求1) 机械的配备要能够满足项目工程总体进度计划的要求,设备间产量相互匹配。
2) 机械设备配备的最低要求应满足规范要求。
3) 所有参与施工的运输车辆要安装具有实时监控行驶情况、载重、车厢温度情况的系统。
摊铺、碾压机械上安装实时行驶速度情况控制系统。
水泥拌合楼与沥青拌和楼上要安装动态数据实时传输监控系统(黑匣子)。
3、材料要求1)粗集料粗集料采用具有足够强度和耐磨性的碎石,其表面应清洁、无风化、无杂质。
技术指标符合规范要求。
2)细集料沥青路面的细集料包括机制砂、石屑。
机制砂采用专用的制砂机制造,并选用优质石灰岩生产。
3)填料矿粉采用石灰岩进行加工,原石料中的泥土杂质应除净。
4)普通沥青(1) 沥青必须按品种、强度等分别存放。
桶装沥青应直立堆放,加盖苫布。
(2) 道路石油沥青在储运、使用及存放过程中应有良好的防水措施。
5)改性沥青要合理安排施工计划,运到现场的改性沥青存放时间不应超过72小时。
6) 纤维稳定剂SMA路面纤维稳定剂在进场时提供质保证书。
4、配合比设计混合料配合比设计采用GTM方法进行,并用马歇尔设计方法校核,找出相关系数,以便施工过程控制。
沥青混合料配合比设计应严格按目标配合比设计、生产配合比设计及生产配合比验证三阶段进行。
公路工程掌握沥青路面施工方法1B424022 掌握沥青路面施工方法一、热拌沥青混凝土路面施工工艺二、施工准备1.选购经调查试验合格的材料进行备料,矿料应分类堆放,矿粉必须是石灰岩磨细而成不得受潮,必要时做好矿料堆放场地的硬化处理和场地四周排水及搭设矿粉库房或储存罐。
2.做好配合比设计报送监理工程师审批,对各种原材料进行符合性检验。
3.在验收合格的基层上恢复中线(底面层施工时)在边线外侧0.3~0.5m处每隔5—10m钉边桩进行水平测量,拉好基准线,画好边线。
4.对下承层进行清扫,底面层施工前两天在基层上洒透层油。
在中底面层上喷洒粘层油。
5.试验段开工前28d安装好试验仪器和设备,配备好的试验人员报请监理工程师审核。
各层开工前14d在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系数、施工工艺、机械配备、人员组织、压实遍数,并检查压实度,沥青含量,矿料级配,沥青混合料马歇尔各项技术指标等。
三、沥青混合料的拌合1.各种集料分类堆放,每个料源均进行试验,按要求的配合比进行配料。
2.设置间歇式具有密封性能及除尘设备,并有检测拌合温度装置的沥青混凝土拌合站。
3.拌合站设试验室,对沥青混凝土的原材料和沥青混合料及时进行检测。
4.沥青的加热温度控制在规范规定的范围之内,即150—1700C。
集料的加热温度控制在160—1800C;混和料的出厂温度控制在140—1650C。
当混合料出厂温度过高废弃。
混合料运至施工现场的温度控制在不低于120—1500C。
5.出厂的混合料须均匀一致,无白花料,无粗细料离析和结块现象,不符要求时废弃。
四、混合料的运输1.根据拌合站的产量、运距合理安排运输车辆。
2.运输车的车箱内保持干净,涂防粘薄膜剂。
运输车配备覆盖棚布以防雨和热量损失。
3.已离析、硬化在运输车箱内的混合料,低于规定铺筑温度或被雨淋的混合料子以废弃。
五、混合料的摊铺1.根据路面宽度选用1—2台具有自动调节摊铺厚度及找平装置,可加热的振动熨平板,并运行良好的高密度沥青混凝土摊铺机进行摊铺。
热拌沥青混凝土面层施工1.准备工作(1)在集料备料之前,将拟用沥青混凝土路面的各种集料、矿粉、沥青和外掺剂,按JTJ052-2000《公路工程沥青及沥青混合料试验规程》所要求的试样,进行材料试验及混合料配合比设计的试验,并根据试验结果确定是否掺加抗剥落剂,抗剥落剂的型号及用量。
根据目标配合比进行生产配合比的设计,在请计量监督部门对沥拌楼的计量系统进行标定后,反复调整冷料仓进料比例,以达到供料均衡,并根据试验结果确定生产配合比的最佳用油量。
(2)在试铺工作开始前28天,将推荐的混合料配合比的集料级配、沥青含量、拌合成型温度、稳定度等试验的详细说明,以及有关集料的各项试验结果、集料来源、集料颗粒组成、沥青来源和种类等试验资料提交给监理工程师审批。
(3)在沥青路面主体工程开工前14天,在监理工程师批准的地点,并在监理工程师的监督下,铺筑一段100~200米的试验路段。
(4)摊铺施工之前,对已完成的下承层提前2~3天进行清扫,使其表面无松散的料、灰尘和杂质,局部污染较严重的下承层顶层(无法清除),在摊铺过程中应涂刷粘层沥青。
(5)边线外侧设置与层厚相同的方木作挡板,并用电钻钻孔,钢桩固定,调整顺直。
(6)施工前对各种施工机具作全面检查,并经调试证明处于性能良好状态,机械数量足够,施工能力配套。
(7)划分作业段将拟用于施工的机械,按实际施工进度进行调配,并据此选定每天的作业段长度,将该计划在施工前申报监理工程师。
2.混合料的拌和沥青混合料采用厂拌法拌和,两台拌和楼同时生产,产量分别为160t/h和120t/h,该拌和楼为电脑自动计量式,计量精度高,拌和速度快,同时具有在操作过程中能调整配合比的功能,拌和楼配有电子测温和集尘装置,粉尘可以回收并集中排出,避免污染环境。
沥青混合料的拌和时间要使混合料拌和均匀、所有矿料颗粒全部裹覆沥青结合料为止,使沥青混合料均匀一致,避免出现花白料、结团成块、粗细料分离的现象。
沥青混凝土路面施工施工工艺路面工程施工方案及方法沥青混凝土路面施工方案一、施工准备工作在施工前,应进行以下准备工作:一)沥青混凝土所用的粗细集、填料以及沥青应符合合同技术规范要求。
在工程开始前一个月,应将推荐混合料配合比,包括矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、XXX试件的密度与空隙率等详细说明,报请监理工程师批准。
二)沥青混合料拌合设备、运输设备以及摊铺设备均应符合合同技术规范要求。
三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。
四)检查两侧路缘石的完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换。
特别要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。
五)进行施工测量放样,恢复中线,直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。
进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。
六)沥青材料的准备,应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内。
不应使用正在起泡或加热超过160℃的沥青胶结料。
七)集料准备,集料应加热到不超过170℃,在送进拌和设备时的含水量不应超过1%。
烘干用的火焰应调节适当,以免烤坏和熏黑集料。
干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。
二、拌和及其运输一)拌和采用德国进口型号为LINT型沥青拌合设备(XXX)集中拌合。
集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。
把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。
拌和厂拌和的沥青混合料应均匀一致、无花白料、无结团块。
如果拌好的热拌沥青混合料不立即铺筑,可放入保温的成品储料仓储存,存储时间不得超过72h。
热拌沥青混凝⼟路⾯施⼯⼯艺IK411041 掌握沥青混凝⼟⾯层施⼯要求本条重点介绍热拌沥青混凝⼟路⾯施⼯⼯艺,其主要包括沥青混合料的运输、摊铺、沥青路⾯的压实和成型、接缝,开放交通等内容。
沥青路⾯施⼯时⽓温不得低于100C(⾼等级道路)或50C(其他等级道路)。
⼀、混合料的运输1.施⼯中应做到摊铺机前有运料车等候。
对⾼等级道路,开始摊铺前等候的运料车宜在5辆以上。
2.为防⽌沥青混合料粘结运料车车厢板,装料前应喷洒⼀薄层隔离剂或防黏结剂。
运输中沥青混合料上宜⽤篷布覆盖保温、防⾬和防污染。
3.运料车轮胎上不得沾有泥⼟等可能污染路⾯的脏物,施⼯时发现沥青混合料不符合施⼯温度要求或结团成块、已遭⾬淋现象不得使⽤。
4.运料车应在摊铺机前100~300mm外空档等候,被摊铺机轻顶缓缓推动前进并逐步卸料,避免撞击摊铺机。
每次卸料必须倒净,如有余料应及时清除,防⽌硬结。
⼆、混合料的摊铺1.热拌沥青混合料应采⽤履带式或轮胎式沥青摊铺机。
摊铺机的受料⽃应涂刷薄层隔离剂或防粘结剂。
2.铺筑⾼等级道路沥青混合料时,1台摊铺机的铺筑宽度不宜超过6m(双车道)~7.5m(三车道以上),通常采⽤2台或多台摊铺机前后错开10~20m呈梯队⽅式同步摊铺,两幅之间应有30⼀60mm左右宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开200mm 以上。
3.摊铺机开⼯前应提前0.5~lh预热熨平板使其不低于l000C。
铺筑时应选择适宜的熨平板振捣或夯实装置的振动频率和振幅,以提⾼路⾯初始压实度。
4,摊铺机必须缓慢、均匀、连续不问断地摊铺,不得随意变换速度或中途停顿,以提⾼平整度,减少沥青混合料的离析。
摊铺速度宜控制在2~6m/min的范围内。
5.摊铺机应采⽤⾃动找平⽅式。
下⾯层宜采⽤钢丝绳引导的⾼程控制⽅式。
上⾯层宜采⽤平衡梁或雪橇式并辅以厚度控制⽅式摊铺。
6.热拌沥青混合料的最低摊铺温度根据铺筑层厚度、⽓温、风速及下卧层表⾯温度,并按现⾏规范要求执⾏。
热拌沥青混凝土路面施工方案一、施工准备在进行热拌沥青混凝土路面施工之前,需要进行以下准备工作:1.设计好施工方案,包括路面的厚度、坡度、横坡等要求。
2.确定施工现场,清理现场并确保施工区域畅通。
3.准备施工所需的设备和材料,包括沥青混凝土搅拌机、压路机、装料车等。
二、施工步骤1. 沥青基层处理1.1 清理基层表面,清除杂物和灰尘。
1.2 喷洒底层附着剂,提高基层与沥青混凝土面层的附着力。
1.3 漫洒石英砂,增强基层的抗滑性。
2. 沥青混凝土面层施工2.1 预热料仓,确保沥青混凝土的均匀温度。
2.2 开始搅拌和输送沥青混凝土,根据设计要求进行铺设。
2.3 使用压路机对铺设的沥青混凝土进行初期压实,保证路面的平整度。
2.4 进行最终压实,并根据需要进行表面处理,确保路面的光滑度和耐久性。
3. 施工验收3.1 对施工完成的沥青混凝土路面进行检查,确保符合设计要求。
3.2 进行路面外观和性能检测,包括平整度、抗滑性等指标。
3.3 对施工质量进行评估,并进行必要的整改和修补工作。
三、施工质量控制在热拌沥青混凝土路面施工过程中,需要严格控制施工质量,确保路面的平整度和耐久性。
具体控制措施包括:1.对沥青混凝土的配合比进行严格控制,确保材料的品质和比例符合要求。
2.对施工设备进行定期检查和维护,保证设备的正常运行和施工质量。
3.对施工现场和材料进行定期检测,防止施工中出现质量问题。
4.对施工人员进行培训和指导,提高施工队伍的技术水平和施工质量。
四、施工注意事项1.施工过程中应严格按照设计要求和施工方案进行操作,避免出现误操作和质量问题。
2.注意施工现场的安全防护,确保施工人员的人身安全和设备的正常运行。
3.遇雨、雪等恶劣天气应暂停施工,并做好现场保护工作,避免影响沥青混凝土的施工质量。
4.施工结束后,对施工现场进行清理,保持环境整洁。
以上是热拌沥青混凝土路面施工的方案及注意事项,希望对相关人员有所帮助。
厂拌热再生沥青路面施工工艺1一般规定铣刨或机械开挖会对路面下承层产生扰动,热再生沥青混合料摊铺前应先检查下承层(基层或下卧沥青层)的质量,确保维修后路面整体结构稳定性。
2下承层技术要求铣刨、机械开挖过程中,应避免扰动下承层,铣刨后路槽应当平整、坚实和符合规定的横坡。
检查下承层的完整性与基层表面的粘结强度,不得出现松散、薄夹层等情况。
下承层清理洁净后,再次对基层反射裂缝情况进行仔细检查,如发现反射裂缝,应进行相应的处理,处理完毕后方可进行再生层施工。
铣刨至基层、底基层及路基时应避免降雨时施工,并采取相应的排水措施,避免积水损坏下承层。
铣刨过程中,铣刨机洒水降温时应控制洒水量,避免粉尘遇水后泥浆附着于铣刨沟槽内。
铣刨洒水过多,泥浆粘附在沟槽内,干燥后难以清除,会降低粘层油、同步碎石封层与下承层粘结效果,导致新老路面粘结强度较差或水分进入层间出现积浆等病害。
在摊铺前1~2天,应对下承层表面状况进行一次检查,如发现坑洞、脱皮等损坏现象,应予以修补。
3封层、粘层3.1封层封层优先采用同步碎石封层方法。
碎石封层施工前必须保证下承层干燥、洁净无污染,避免影响下承层与新铺结构层层间粘结强度。
封层沥青采用合格的聚合物改性沥青。
封层所用集料为9.5~13.2mm单粒径规格碎石,技术要求与面层集料要求一致,碎石要经过拌合站加热除尘,掺加3〜5%。
的道路石油沥青进行预拌后使用。
下封层沥青洒布量为1.2〜1.6kg/m2,碎石覆盖率控制在60%〜70%,碎石撒布量控制在5~7kg/m2,应通过试验段确定具体洒(撒)布量,撒布碎石后及时采用胶轮压路机压实,不粘轮,不产生松动层。
采用智能型同步碎石封层车进行施工,沥青与集料洒布均匀、匹配。
封层洒布后立即采用胶轮压路机稳压1-2遍。
当气温低于10口,必须停止同步碎石封层施工。
同步碎石封层施工完成后,应待沥青温度降至50□以下,方可限速开放临时交通或进行沥青混凝土路面铺筑。
下承层与新铺沥青层之间必须施工碎石封层。
一、沥青混凝土路面施工工艺要求(一)沥青混凝土路面对基层要求1.具有足够的强度和适宜的刚度;2.具有良好的稳定性;3.干燥收缩和温度收缩变形较小;4.表面应平整密实;拱度与面层的拱度应一致;高程符合要求。
(二)施工工艺要求1.一般规定(1).热拌沥青混凝土混合料按集料最大粒径分,主要有特粗式、粗粒式、中粒式、细粒式、砂粒式五种,(2)沥青混凝土面层集料的最大粒径应与分层压实层厚相匹配。
密级配沥青混合料每层的压实厚度,不宜小于集料公称最大粒径的2.5~3倍。
2.施工准备(1)施工材料经试验合格后选用。
施工机械需配套并有备用。
(2)沥青加热温度及沥青混合料拌制、施工温度应根据沥青品种、标号、黏度、气候条件及铺筑层厚度选用。
当沥青黏度大、气温低、铺筑层厚度较小时,施工温度宜用高限。
(3)热拌沥青混合料的配合比设计分三阶段:目标配合比设计、生产配合比设计、生产配合比验证。
设计中采用的马歇尔试验技术指标包括稳定度、流值、空隙率、沥青饱和度、残留稳定度。
城市主干路、快速路的上、中面层还需通过高温车辙试验,检验抗车辙能力,指标是动稳定度。
(4)重要的沥青混凝土路面宜先修100—200m试验段,主要分试拌、试铺两个阶段,取得相应的参数。
3.热拌沥青混合料的拌制、运输(1)沥青混合料必须在沥青搅拌厂(场、站)采用搅拌机拌合。
(2)城市主干路、快速路的沥青混凝土宜采用间歇式(分拌式)搅拌机拌合。
(3)拌制的沥青混合料应均匀一致,无花白料、无结团成块或严重的粗细料分离现象。
(4)为配合大批量生产混合料,宜用大吨位自卸汽车运输。
运输时对货厢底板、侧板均匀喷涂一薄层油水(柴油:水为l:3)混合液,注意不得将油聚积在车厢底部。
(5)出厂的沥青混合料应逐车用地磅称重,并测量温度,签发一式三份的运料单。
(6)从搅拌锅往汽车中卸料时,要前后均匀卸料,防止粗细料分离。
运输过程中要对沥青混合料加以覆盖。
4.热拌沥青混合料的施工①摊铺:运料车的运输能力应较主导机械的工作能力稍大。
IK411041 掌握沥青混凝土面层施工要求本条重点介绍热拌沥青混凝土路面施工工艺,其主要包括沥青混合料的运输、摊铺、沥青路面的压实和成型、接缝,开放交通等内容。
沥青路面施工时气温不得低于100C(高等级道路)或50C(其他等级道路)。
一、混合料的运输1.施工中应做到摊铺机前有运料车等候。
对高等级道路,开始摊铺前等候的运料车宜在5辆以上。
2.为防止沥青混合料粘结运料车车厢板,装料前应喷洒一薄层隔离剂或防黏结剂。
运输中沥青混合料上宜用篷布覆盖保温、防雨和防污染。
3.运料车轮胎上不得沾有泥土等可能污染路面的脏物,施工时发现沥青混合料不符合施工温度要求或结团成块、已遭雨淋现象不得使用。
4.运料车应在摊铺机前100~300mm外空档等候,被摊铺机轻顶缓缓推动前进并逐步卸料,避免撞击摊铺机。
每次卸料必须倒净,如有余料应及时清除,防止硬结。
二、混合料的摊铺1.热拌沥青混合料应采用履带式或轮胎式沥青摊铺机。
摊铺机的受料斗应涂刷薄层隔离剂或防粘结剂。
2.铺筑高等级道路沥青混合料时,1台摊铺机的铺筑宽度不宜超过6m(双车道)~7.5m(三车道以上),通常采用2台或多台摊铺机前后错开10~20m呈梯队方式同步摊铺,两幅之间应有30一60mm左右宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开200mm 以上。
3.摊铺机开工前应提前0.5~lh预热熨平板使其不低于l000C。
铺筑时应选择适宜的熨平板振捣或夯实装置的振动频率和振幅,以提高路面初始压实度。
4,摊铺机必须缓慢、均匀、连续不问断地摊铺,不得随意变换速度或中途停顿,以提高平整度,减少沥青混合料的离析。
摊铺速度宜控制在2~6m/min的范围内。
5.摊铺机应采用自动找平方式。
下面层宜采用钢丝绳引导的高程控制方式。
上面层宜采用平衡梁或雪橇式并辅以厚度控制方式摊铺。
6.热拌沥青混合料的最低摊铺温度根据铺筑层厚度、气温、风速及下卧层表面温度,并按现行规范要求执行。
例如,铺筑普通沥青混合料,下卧层的表面温度为15~200C,铺筑层厚度为<50mm、(50-80)mm、>80mm三种情况下,最低摊铺温度分别是1400C、13500、1300C。
7.沥青混合料的松铺系数应根据试铺试压确定。
应随时检查铺筑层厚度、路拱及横坡,并辅以使用的沥青混合料总量与面积校验平均厚度。
8.摊铺机的螺旋布料器转动速度与摊铺速度应保持均衡。
为减少摊铺中沥青混合料的离析,布料器两侧应保持有不少于送料器2/3高度的混合料。
摊铺的混合料,不宜用人工反复修整。
9.人工摊铺沥青混合料应做到:半幅施工时,路中一侧宜预先设置挡板;摊铺时应扣锹布料,不得扬锹远甩;边摊铺边整平,严防骨料离析;摊铺不得中途停顿,并尽快碾压;低温施工时,卸下的沥青混合料应覆盖篷布保温。
三、沥青混凝土路面的压实及成型1.压实层最大厚度不宜大于l00mm,各层应符合压实度及平整度的要求。
2.沥青路面施工应配备足够数量、状态完好的压路机,选择合理的压路机组合方式,根据摊铺完成的沥青混合料温度情况严格控制初压、复压、终压(包括成型)时机。
3.碾压速度做到慢而均匀,应符合规范要求的压路机碾压速度(km/h)(表1K411041-1)4.压路机的碾压温度应根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定。
规范规定的碾压温度见表1K411041-2。
热拌沥青混合料的碾压温度(℃) 表1K411041-2施工工序石油沥青的标号50号70号90号110号开始碾压的混合料内部温度,不低于正常施工135 130 125 120低温施工150 145 135 130钢轮压路机80 70 65 60碾压终了的表面温度,不低于轮胎压路机85 80 75 70振动压路机75 70 60 55开放交通的路表温度,不高于50 50 50 455.初压应紧跟摊铺机后进行,宜采用钢轮压路机静压1~2遍。
碾压时应将压路机的驱动轮面向摊铺机,从外侧向中心碾压,在超高路段和坡道上则由低处向高处碾压。
6.复压应紧跟在初压后开始,不得随意停顿。
碾压路段总长度不超过80m。
密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密水性,其总质量不宜小于25t。
相邻碾压带应重叠1/3~1/2轮宽。
对粗骨料为主的混合料,宜优先采用振动压路机复压(厚度宜大于30mm),振动频率宜为35~50Hz,振幅宜为0.3~0.8mm。
层厚较大时宜采用高频大振幅,厚度较薄时宜采用低振幅,以防止骨料破碎。
相邻碾压带宜重叠100~200mm。
当采用三轮钢筒式压路机时,总质量不小于12t,相邻碾压带宜重叠后轮的1/2轮宽,并不应小于200mm。
7.终压应紧接在复压后进行。
终压应选用双轮钢筒式压路机或关闭振动的振动压路机,碾压不宜少于2遍,至无明显轮迹为止。
8.为防止沥青混合料粘轮,对压路机钢轮可涂刷隔离剂或防粘结剂,严禁刷柴油。
亦可向碾轮喷淋添加少量表面活性剂的雾状水。
9.压路机不得在未碾压成型路段上转向、掉头、加水或停留。
在当天成型的路面上,不得停放各种机械设备或车辆,不得散落矿料、油料及杂物。
四、接缝1.沥青混凝土路面接缝必须紧密、平顺。
上、下层的纵缝应错开150mm(热接缝)或300~400mm(冷接缝)以上。
相邻两幅及上、下层的横向接缝均应错位lm以上。
应采用3m直尺检查,确保平整度达到要求。
2.采用梯队作业摊铺时应选用热接缝,将已铺部分留下100~200mm宽暂不碾压,作为后续部分的基准面,然后跨缝压实。
如半幅施工采用冷接缝时,宜加设挡板或将先铺的沥青混合料刨出毛槎,涂刷粘层油后再铺新料,新料重叠在已铺层上50~100mm,软化下层后铲走,再进行跨缝压密挤紧。
机先进行横向碾压,再纵向充分压实,连接平顺。
五、开放交通热拌沥青混凝土路面铺完待自然冷却至温度低于50~C时,方可开放交通。
(三)沥青混合料的运输1)运送沥青混合料的自卸汽车,应用双层蓬布、毛毡、棉毯应扣在车厢上,使卸料过程中不需卷起。
运料设备应采用有金属底板的自卸槽斗车辆运送混合料,车槽内在未装料前应保持洁净,不得粘有杂物。
运输车辆应备有覆盖设备,车槽四角应密封坚固。
2)运料车在装混合料前,应在其车厢底板及四壁薄涂一层油水(1:3)混合液,以防止混合料粘结车厢,并要排除可见游离余液。
从拌和机向运料车上放料时,应每卸一斗混合料挪动一下运料车位置,在多次移动时要注意使料堆呈“品”形堆砌,一车料最少应分三次装载,第一次靠车厢前部,第二次靠车厢后部,第三次靠车厢中部,以减轻粗细集料的离析现象。
3)运料车在运输过程中“起步”和“换档”时操作要柔和,尽量避免急刹车,这样也可有效地减少离析现象的产生。
装好混合料的运料车应加盖苫布。
4)料车至现场后,应听从现场工人员指挥,将车有序地停放,在将混合料卸入摊铺机时,应将料车平稳地倒摊铺机料斗中间,在距摊铺机约10cm左右时停下、卸料。
严禁料车撞击摊铺机。
摊铺开始后,驾驶员应经常修正方向以便与摊铺机行进方向基本保持一致,避免出现“卸料偏置”现象,影响摊铺机的正常工作及路面质量。
5)已经离析或结团或在运料车辆卸料时滞留于车上的混合料,以及低于规定铺筑温度或被雨水淋湿的混合料都应废弃。
(四)沥青混合料的摊铺1)摊铺机械沥青混合料摊铺设备应是自动式的,安装有可调的活动熨平板或整平组件,熨平板在需要时可以加热,能按照规定的典型横断面和图纸所示的厚度在车道宽度内摊铺,摊铺机应有振动夯板或可调整振幅的振动熨平板的组合装置,夯板与振动熨平板的频率,应能各自单独的调整。
摊铺沥青混合料时,摊铺机的摊铺速度应根据拌和机产量、施工机械配套情况及摊铺层厚度、宽度确定。
摊铺机应配备熨平板自控装置,传感器可通过基准线自动发出信号来操纵熨平板,使摊铺机能铺筑出理想的坡度和平整度。
2)对沥青混合料摊铺层的基本要求是:表面均匀一致无离析条带和离析块,具有高标准的平整度、规定松铺厚度和要求的初始压实度。
混合料摊铺质量是确保面层达到高质量标准的关键环节。
先进的摊铺机械、高品质的施工队伍和良好的施工方法是实现以上目标的有效措施。
3)摊铺要求应设专人指挥运料车及时后退到摊铺机前和及时卸料,使两侧板翻起后在摊铺机受料斗中的离析料(过多粗料)未后移前,新料就开始卸到受料斗中。
摊铺作业过程中,分料室中的沥青混凝土应保持高度不变并不低于螺旋分料器的轴顶或接近螺旋顶部,不应使沥青混合料时多时少。
摊铺机应以均匀的速度行驶。
其摊铺的速度根据拌和能力、摊铺厚度、宽度及连续摊铺的长度而定。
沥青混合料摊铺过程中随时检查其宽度、厚度、平整度、路拱及温度,对不合格之处应及时进行调整。
面层摊铺质量是提高沥青表面层平整度的关键。
规范规定“摊铺过程中不得随意变换速度或中途停顿”,即要保证均匀,连续不间断的摊铺,因为任何停顿都将导致摊铺机中沥青混合料温度的下降,使摊铺的压实厚度有所改变,因而影响平整度;摊铺机工作时,熨平板具有一定向前的仰角,因此摊铺速度的变化必将导致摊铺层厚度的变化,为了保持厚度不变,就要调节厚度调节器,高速熨平板底面纵向仰角,以改变摊铺层的厚度。
由于调节需有一个过程,因而,将影响调节长度内摊铺层的平整度。
为保证均匀、连续不间断的摊铺,施工中应采取以下措施:合理安排拌和机的拌和能力和运料车的运输能力,保证两台摊铺机各在合理的预定摊铺速度内均匀、连续不间断的摊铺,在摊铺机前方至少有3~4小时开机拌和,将贮料仓和大部分运料车装满并用油布覆盖;摊铺速度为2.5m/min~3.5m/min,要求在合理的摊铺速度范围内。
4)摊铺均匀性摊铺层表面均匀性是提高沥青面层质量的重要标志。
摊铺不好的面层会出现混和料不均匀的条带或粗细混合料分离的离析现象,为使摊铺的沥青混合料面层均匀一致。
一般可采取如下技术措施:①将沥青摊铺机螺旋喂料器调整到最佳状态,使螺旋布料器中沥青混和料的高度将螺旋器直径的2/3埋没,并将熨平板前缘与布料螺旋之间的距离调至中间位置。
②混合料在装车过程中,料车应做前后移动,以免形成锥形料堆,使粗细颗粒分离。
③注意摊铺机接料斗的操作程序,以减少粗细料离析。
摊铺机集料斗在刮板尚未露出,尚有约10cm厚的热料时拢料,此步骤应在运料车刚退出时进行,而且要做到在料斗两翼恢复原位时,下一辆运料车才开始卸料。
摊铺机应以均匀的速度行驶。
其摊铺的速度根据拌和能力、摊铺厚度、宽度及连续摊铺的长度而定。
沥青混合料摊铺过程中随时检查其宽度、厚度、平整度、路拱及温度,对不合格之处应及时进行调整。
对外形不规则、路面厚度不同、空间受到限制以及人工构造物接头等摊铺机无法工作的地方,经监理工程师批准可以采用人工铺筑混合料。
沥青混合料的松铺系数应根据实际的混合料类型、施工机构和施工工艺等由试铺试压方法或根据以往实践经验确定,表2提供了建议值。
