基站工程勘察要点
- 格式:ppt
- 大小:2.14 MB
- 文档页数:42

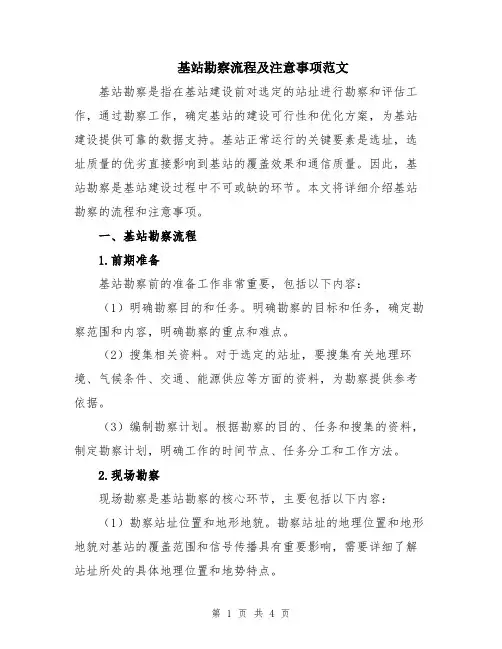

基站勘察流程及注意事项范文基站勘察是指在基站建设前对选定的站址进行勘察和评估工作,通过勘察工作,确定基站的建设可行性和优化方案,为基站建设提供可靠的数据支持。
基站正常运行的关键要素是选址,选址质量的优劣直接影响到基站的覆盖效果和通信质量。
因此,基站勘察是基站建设过程中不可或缺的环节。
本文将详细介绍基站勘察的流程和注意事项。
一、基站勘察流程1.前期准备基站勘察前的准备工作非常重要,包括以下内容:(1)明确勘察目的和任务。
明确勘察的目标和任务,确定勘察范围和内容,明确勘察的重点和难点。
(2)搜集相关资料。
对于选定的站址,要搜集有关地理环境、气候条件、交通、能源供应等方面的资料,为勘察提供参考依据。
(3)编制勘察计划。
根据勘察的目的、任务和搜集的资料,制定勘察计划,明确工作的时间节点、任务分工和工作方法。
2.现场勘察现场勘察是基站勘察的核心环节,主要包括以下内容:(1)勘察站址位置和地形地貌。
勘察站址的地理位置和地形地貌对基站的覆盖范围和信号传播具有重要影响,需要详细了解站址所处的具体地理位置和地势特点。
(2)勘察站址周边环境。
站址周边环境的状况直接关系到基站建设的影响和可能的问题,需要详细勘察站址周边的土地利用情况、建筑物分布、电磁环境等情况。
(3)勘察交通、能源供应等条件。
交通和能源供应是基站建设和运营的基本保障,需要勘察站址所在地的交通状况、电力供应情况等,并评估其是否满足基站建设的要求。
(4)进行电磁环境勘察。
电磁环境对基站的正常运行和通信质量有重要影响,需要进行电磁环境勘察,了解站址周边的电磁辐射水平和电磁干扰情况。
(5)进行工程勘察。
包括现场测量、土地勘察和建筑结构勘察等,为基站建设提供相关数据和设计依据。
3.数据处理和评估基站勘察的数据处理和评估是基站建设中的重要环节,主要包括以下内容:(1)数据整理和分析。
整理和分析勘察获取的各项数据,包括地理环境数据、交通、能源供应等数据,制作相应的地图和报告。

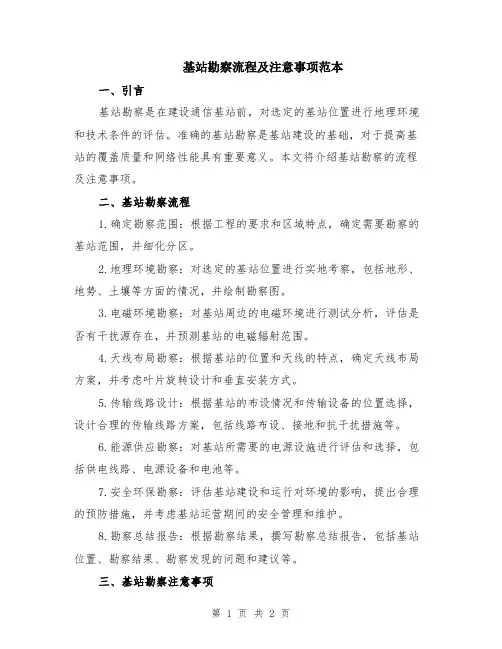

基站勘察流程及注意事项范本一、引言基站勘察是在建设通信基站前,对选定的基站位置进行地理环境和技术条件的评估。
准确的基站勘察是基站建设的基础,对于提高基站的覆盖质量和网络性能具有重要意义。
本文将介绍基站勘察的流程及注意事项。
二、基站勘察流程1.确定勘察范围:根据工程的要求和区域特点,确定需要勘察的基站范围,并细化分区。
2.地理环境勘察:对选定的基站位置进行实地考察,包括地形、地势、土壤等方面的情况,并绘制勘察图。
3.电磁环境勘察:对基站周边的电磁环境进行测试分析,评估是否有干扰源存在,并预测基站的电磁辐射范围。
4.天线布局勘察:根据基站的位置和天线的特点,确定天线布局方案,并考虑叶片旋转设计和垂直安装方式。
5.传输线路设计:根据基站的布设情况和传输设备的位置选择,设计合理的传输线路方案,包括线路布设、接地和抗干扰措施等。
6.能源供应勘察:对基站所需要的电源设施进行评估和选择,包括供电线路、电源设备和电池等。
7.安全环保勘察:评估基站建设和运行对环境的影响,提出合理的预防措施,并考虑基站运营期间的安全管理和维护。
8.勘察总结报告:根据勘察结果,撰写勘察总结报告,包括基站位置、勘察结果、勘察发现的问题和建议等。
三、基站勘察注意事项1.准确收集信息:在地理环境勘察中,要准确收集与勘察有关的信息,如地形地貌、土壤状况、周边建筑物和植被等。
2.仔细测量勘察地点:对于基站的具体位置,要进行仔细的测量,包括地理坐标和高程等。
3.合理分析电磁环境:电磁环境勘察要综合考虑不同频段的电磁辐射情况,评估是否会造成干扰或电磁污染。
4.合理选择天线布局:天线布局要根据基站位置和天线特点进行合理选择,避免遮挡和干扰等问题。
5.设计合理的传输线路:传输线路设计要考虑线路隐蔽性、抗干扰性和接地等问题,确保传输质量和安全性。
6.科学选择能源供应设备:根据基站的规模和用电需求,科学选择合适的电源设备和电池,确保供电的稳定性和可靠性。

基站勘察报告范文一、勘察目的本次勘察的目的是为了评估并确定新建基站的最佳建设位置,以实现无线信号覆盖的最佳效果。
二、勘察范围本次勘察范围包括目标区域内的地理环境、人口分布、建筑物状况等。
三、勘察内容1.目标区域地理环境调查利用卫星定位系统和无人机等工具,对目标区域的地理环境进行详细测量和记录。
主要包括地形、植被分布、自然障碍物等情况。
2.人口分布调查通过对目标区域的人口普查数据和相关统计数据的分析,了解目标区域内人口数量和分布情况。
同时,了解目标区域内可能产生的人口密集区,为基站的选址提供依据。
3.建筑物状况调查通过对目标区域内的建筑物进行调查,了解建筑物高度、楼层数、建筑物材料等情况。
特别是对于高层建筑物、大型厂房等,需要详细记录其位置和高度,为无线信号的传播和覆盖提供参考依据。
4.环境影响评估根据目标区域的地理环境、人口分布和建筑物状况等情况,综合评估基站建设对周围环境的影响。
包括电磁辐射、视觉景观、噪音等方面的影响,并提出相应的环境保护和噪音防护建议。
5.选址评估根据以上调查和评估结果,结合通信网络规划和设备技术要求,进行基站选址评估。
并提出最佳选址方案,包括建设基站的位置、高度和设备布置等。
四、勘察结果1.目标区域地理环境调查结果目标区域地势平坦,无明显的山脉或河流等自然障碍物。
植被以乡村草地和耕地为主。
2.人口分布调查结果目标区域内的人口数量较少,主要分布在村庄和居民区。
人口密集的区域主要集中在南部地区。
3.建筑物状况调查结果目标区域内的建筑物以住宅为主,多为砖混结构,楼层数较低。
但在南部地区有一些高层住宅和工业建筑。
4.环境影响评估结果根据目标区域的环境情况和基站建设的特点,预计基站建设对周围环境的影响较小。
电磁辐射水平符合国家相关标准,但仍建议采取相应的防护措施。
5.选址评估结果综合考虑地理环境、人口分布和建筑物状况等因素,建议将基站选址在南部地区的高地区域,以实现较好的无线信号覆盖效果。
基站勘察知识点总结一、基站勘察的概念和意义基站勘察是对于基站场地进行测量、勘察和设计的过程。
它主要包括现场测量、场地勘察、地形测量、电磁辐射测量、环境评估等工作。
基站勘察的主要目的是为了明确基站的建设条件和环境特点,为后续的基站设计、建设和运维工作提供准确的基础数据和信息,保证基站的正常运行和通信质量。
二、基站勘察的工作流程1、前期准备在进行基站勘察工作之前,首先需要做好前期准备工作。
包括搜集相关资料、了解基站建设规划和要求、确定勘察区域、制定勘察方案等。
只有做好了充分的前期准备工作,才能确保后续的勘察工作有序进行。
2、现场测量现场测量是基站勘察的重要环节。
它包括对基站场地的实地勘察、测量场地的地形、地貌和地质特征,确定场地的空间布置和建设条件,以及测量基站场地的尺寸和位置等。
3、环境评估基站的建设会对周围环境产生一定的影响,如电磁辐射、噪音污染等。
因此,基站勘察还需要对基站周围环境进行评估和分析,确保基站的建设和运行符合相关环保和卫生标准。
4、勘察报告基站勘察结束后,需要将勘察结果整理成勘察报告,报告中应包括基站场地的详细测量数据、环境评估分析结果、建设条件评估等内容,以便于后续的设计和施工工作参考和使用。
三、基站勘察的主要内容和技术要求1、地形测量地形测量是基站勘察的重要内容之一。
它主要包括对基站场地的地形、地貌和地质特征进行测量、记录和分析,确定场地的地形特点和建设条件,为基站的布置和设计提供准确的地形数据。
地形测量的技术要求主要包括测量精度的要求、测量仪器和设备的选择、测量方法和技术的熟练程度等。
测量精度是地形测量的关键,它直接影响着基站场地数据的准确性和可靠性,因此需要重视和把握好地形测量的精度要求。
2、电磁辐射测量电磁辐射是基站建设中需要重点关注的问题之一。
在基站勘察中,需要对基站场地周围的电磁辐射进行测量和评估,确保基站的运行符合相关的辐射标准和要求。
电磁辐射测量的技术要求主要包括测量仪器和设备的选择、测量方法和技术的熟练程度、测量数据的准确性和可靠性等。
基站勘察流程及注意事项1. 工具准备相机,GPS,指北针,卷尺2. 基站站点选址注意要点站点处距离高压线的安全距离,尽量避开高压线站点处距离铁路线至少200米以外站点处方便引市电(从室外变压器向机房引电)站点处防雷接地方便施工选址时要记下选定站址的经纬度,并拍周围环境照,最少不低于8张,(以正北方向开始,30-45度一张,另外把最终确定的楼宇或绿化带等拍个照片,代表你现场所选定的位置;另外在选址现场,要记下确定站址周围的标志性建筑,画出现场的道路及建筑平面示意图,写清什么路什么路交叉口或者是什么小区或者是什么学校医院附近等等!大致确定天线的架设方式:如在某绿化带中建设路灯杆等,在某小学楼顶建设15米增高架或者在某小区楼顶建设美化天线等,或者在某居民小区楼顶建设抱杆或者建设美化天线、增高架等等)3. 基站机房和天线建设方式机房机房建设方式:自建机房,活动板房,租用机房,室外一体化机柜,MINI基站,方舱等。
天线架设方式天线建设形式:楼顶3米/6米/9米美化天线,3米/6米抱杆,楼顶9米/12米/15米增高架;40米景观塔可适用于郊区及市区广场及绿化带中;(40米/50米独管塔,40米/50米铁塔,此两种形式适用于农村及城郊区域)。
美化天线包括:3米美化变色龙,3米美化空调,3米美化排气管,3米美化方柱,6米美化灯杆和9米美化灯杆4. 新建站勘察要点第一步:到达一个站点后,首先向建设单位了解站点名称,机房建设方式和天线桅杆建设方式,并在勘察本上记录站名,用GPS测出经纬度,用相机拍下作为记录。
第二步:进入机房,首先记录出机房所在的朝向和与磁北的夹角,用指北针记录。
第三步:勘察机房,收集机房内信息,画出机房平面草图并拍摄照片。
对于楼房内租用机房勘察要点:记首先测量出机房的长宽高,在平面草图上画出房间内窗户的具体位置,同时量出窗户的上沿和下沿各距地面的高度,窗户的宽度。
记下机房所在楼层和楼层数,层高。
还要记录出房间内有无承重柱子或承重梁若有则详细记录承重柱子的长宽,承重梁的宽度和下沿距地高度,以及承重柱子和承重梁的位置并在平面草图上画出。
基站勘察流程及注意事项基站勘察是对某一区域内的基站部署情况进行系统细致的测量和评估的过程,是基站建设的前期工作之一。
基站勘察的目的是为了优化网络布局,确定最佳的基站选址方案。
本文将详细介绍基站勘察流程及需要注意的事项。
一、基站勘察流程1.确定勘察区域确定需要进行基站勘察的区域范围,可以通过地图、卫星图像等方式确定。
2.收集基础资料收集勘察区域的地理资料,如地形地貌、气候条件、交通情况等。
同时也需要收集相关的法律法规、环保规定等政策法规。
3.现场勘察实地勘察是基站勘察的核心步骤,需要按照一定的程序进行。
具体包括以下几步:a.勘察准备到达勘察区域后,需先与当地政府相关部门沟通,并向居民和相关单位征求意见,了解当地规划、环保、民生等情况。
b.确定基站选址范围根据勘察区域的地理情况和规划要求,确定基站选址的范围。
c.测量地形地貌信息使用现代测绘仪器,对勘察区域的地形地貌进行详细测量,包括高程、坡度、植被覆盖情况等。
d.测量电磁环境使用专业的电磁检测仪器,测量周围电磁环境的强度和频率分布情况。
e.勘察交通情况检查勘察区域周边的交通设施和道路状况,评估基站建设对交通的影响。
f.勘察地质环境对地质条件进行勘察,检查是否存在地震、地面沉降等危险因素。
g.收集勘察数据将勘察所得的数据进行整理和归档,并制作相应的报告。
4.数据分析和选址将勘察所得的数据进行分析,并结合相关的规划标准和政策法规,确定最佳的基站选址方案。
5.报批和审批根据选址方案制作相应的申请材料,并将其提交给相关的审批部门进行审批。
6.建设和验收经过审批后,开始基站的建设工作,并进行相应的验收。
二、基站勘察注意事项1.安全注意事项在进行基站勘察过程中,应注重自身安全,穿着合适的服装和鞋子,并携带必要的安全装备。
对于存在危险因素的地区,如悬崖陡坡、高温、恶劣天气等,要做好相应的防护措施。
2.法律法规注意事项在进行基站勘察过程中,要遵守相关的法律法规,尊重当地的规划和环保要求,不违反相关的政策规定。

对基站设备勘察1. 首先明确该基站的本期工程性质:新建站、扩容站和搬迁站。
⑴新建站:应注意了解基站站址是否确定、站型和铁塔的种类。
⑵扩容站:重点考虑是否增加机柜和天馈的变化。
扩容站有以下几种形式:①全向站扩容,如O2→O3。
②全向站变定向站,如O3→S333。
此种情况要考虑CDU和天馈的改变,并有可能增加机柜。
③定向站扩容,如S222→S444。
④减载频站,如S866→S666。
减载频站一般要考虑拆除机柜和天馈等。
⑤搬迁扩容站:原有基站搬迁,并在本期扩容。
⑶搬迁站:原有基站搬迁。
此种情况要考虑的事情多一些,要考虑天馈的变化、电源的配置、传输和机房的产权等问题。
2. 勘察时确认该基站的设备厂家,记录基站内机柜的个数,记录每个机柜中的载频数量和空余板位的位置,记录CDU的型号及数量。
3. 测量基站设备在机房中的位置,对于在本期设计时要加机柜的,应现场确定新加机柜的位置。
如果机房拥挤或凌乱,不易安装新增加的机柜,要现场制定解决的措施。
4. 在勘察时,设备厂家的合同有可能没有完成,因此对于基站站型变化较大而需增加机柜的数量不能确定。
这种情况下,应详细做好现场记录,待厂家合同完成后,再布置机柜的位置和走线架的路由。
基站机房1. 机房的种类:基站机房根据机房与铁塔的相对位置,分为塔侧房和塔下房。
勘察时一定要对机房的种类分清楚。
2. 机房的位置:是平房还是楼房,如是楼房须确定机房所在的层数。
3. 机房产权的性质:新建、租用、购买、合建。
以便在概预算中计算该基站的投资。
4. 机房所在房子的结构:画出复杂机房房子的结构,以便确定馈线的路由(走线图)及长度。
如果机房发生变化,可以利用房子的结构图作出相应的调整。
5. 观察机房的顶棚是否有吊棚,如有,需注意走线架的固定方式是否合理。
6. 记录机房周围走廊的布局,以便对馈线的敷设作出考虑,如增加走线架等。
7. 注意测量棚顶上檐距窗户上部的高度,以便考虑安装走线架的方式。
安全管理之基站勘察流程及注意事项随着移动通信的快速发展,基站的建设变得越来越普遍,但基站建设也可能引发安全问题。
为了确保基站建设安全、稳定、有序,需要遵循一定的勘察流程和注意事项。
本文将从基站勘察的流程及注意事项两个方面进行介绍。
基站勘察流程一、规划设计审核在基站建设之前,需要进行规划设计审核。
规划设计审核的目的是保证基站的技术、经济、安全、环境等方面的合理性和可行性。
规划设计审核的具体内容包括:1.建设地点的选定:在建设基站之前需要对建设地点进行实地勘察,并进行项目可行性分析。
2.工程量预算:进行地形地貌勘测、地质钻探和土壤测试,确定场地起伏和支护方案,编制工程量预算表。
3.结构设计:制定基站的结构设计方案,包括基础设计、铁塔结构设计、天线设计等。
4.安全评估:评估基站建设对当地环境和居民安全的影响,确定建设方案。
二、场地勘察基站场地的勘察是为了确定基站的具体建设位置,以满足覆盖范围、无线电波传输等要求。
场地勘察需要进行以下内容:1.标记场地:在场地上标记出基站建设区域的范围,进行精确测量并制作好场地图。
2.测量勘察:对场地进行详细的勘察,包括地形地貌、水文地理、土壤与地质情况等。
3.建设环境评估:评估场地建设环境的情况,包括现有建设和环境特征等。
4.现状调查:对场地周边进行调查,了解场地周边的人口分布、生活设施、交通情况、文化遗址、历史遗迹等信息。
三、安全管理基站建设需要遵守国家和地方政府相关的安全管理规定,以确保基站的建设和运营安全。
安全管理包括以下方面:1.安全知识培训:组织基站建设人员进行安全知识培训,提高安全意识,确保施工作业的安全。
2.施工监督:对基站建设现场进行监督,确保施工安全。
3.安全防护:落实安全防护措施,如设置安全警示标识,采用安全带等。
4.安全检查:对基站的建设情况进行定期安全检查,及时发现安全隐患并进行处置。
基站勘察注意事项一、人员安全前期勘察阶段中需要到达很多户外或开放区域,要尽量避免在暴雨、悬崖区或者灌木丛中工作。
基站勘察流程及注意事项范本一、基站勘察流程1. 前期准备- 确定勘察区域和范围,包括地理位置、地形、交通情况等。
- 调查相关地区的规划和土地使用情况,了解有无限制或禁止建设的限制。
- 获取相关地区的基础设施信息,如电力、通信、道路等。
2. 获取勘察工具和设备- 准备必要的勘察仪器和工具,如测距仪、地质勘探设备等。
- 保证所用设备的正常运行状态,并进行校准和测试。
3. 现场勘测- 到达勘察区域后,先进行现场评估,包括地形、土壤、植被等情况的观察和记录。
- 根据勘察的目的和要求,选择不同的勘察工具和方法进行测量和测试。
- 进行地质勘探,获取勘察区域的地质结构和地下水情况等信息。
4. 数据处理和分析- 将勘测收集到的数据进行整理和整合。
- 对勘测数据进行分析和评估,确定基站建设的可行性和可行方案。
5. 编写勘察报告- 按照标准的格式和要求,撰写勘察报告。
- 报告中应包括勘察的目的、方法、数据分析结果、建议等内容。
6. 提交勘察报告- 将勘察报告提交给相关部门或单位,供后续的工程设计和施工参考。
二、基站勘察注意事项1. 安全第一- 在进行现场勘察前,应做好必要的安全措施,使用安全防护设备和工具。
- 对于危险区域,应事先做好预防措施,并严格遵守相关法规和规章制度。
2. 数据准确性- 在进行测量和测试时,应确保仪器的准确性和可靠性,以获取准确的数据。
- 对于极端天气或不可控因素的影响,应对数据进行适当的修正和说明。
3. 环境保护- 在勘察过程中,应尽量减少对环境的影响,不破坏或破坏环境。
- 对于可能造成环境污染或生态破坏的行为,应采取相应的措施进行控制。
4. 遵守法律法规- 在进行基站勘察时,应严格遵守相关法律法规和规章制度。
- 保护勘察区域的土地资源,避免侵占或非法使用他人土地。
5. 与相关方保持良好沟通- 在勘察前,与相关部门和单位进行沟通,了解相关政策和要求。
- 在勘测过程中,与当地居民和相关方保持良好的沟通,解决问题和纠纷。
2023年基站勘察流程及注意事项一、引言在信息时代的浪潮中,基站成为了现代通信的重要基础设施,它们连接了世界各地的人与人之间的通讯,使得信息交流更加快捷、高效。
随着科技的不断发展,2023年基站勘察工作也将面临新的挑战和变革。
本文将介绍2023年基站勘察的流程及注意事项,以期为相关从业人员提供参考。
二、基站勘察流程1. 制定勘察计划在开始勘察前,需要制定详细的勘察计划。
该计划应包括勘察区域、勘察时间、勘察人员等基本信息,以确保勘察工作的高效有序进行。
2. 勘察现场准备在勘察前,需做好现场准备工作。
包括查看勘察区域的地理环境、气候条件、交通状况等,确定所需勘察工具、装备和安全措施。
3. 实地勘察实地勘察是基站勘察的核心环节。
勘察人员需要根据勘察计划到达勘察现场,使用专业工具对基站进行勘察。
具体包括测量基站的地理坐标、高度、天线方向等参数,检查基站设备的运行状态、功能性能和安全状况等。
4. 数据分析与整理完成实地勘察后,需要对所得数据进行分析和整理。
通过专业软件或工具,对勘察数据进行处理,提取有用信息,生成相应的勘察报告和图纸。
5. 勘察报告审核与归档勘察报告需要进行审核,确保其准确性和完整性。
审核合格后,将勘察报告进行归档,作为勘察工作的依据和备份。
三、基站勘察注意事项1. 安全第一在进行基站勘察时,安全始终是首要考虑。
勘察人员需要佩戴好防护装备,如安全帽、防护服等,同时遵守现场的安全规范和操作流程,确保人身安全。
2. 合规要求基站勘察需要符合相关法律法规和技术标准。
勘察人员应具备相关资质和证书,严格按照规定的程序和要求进行勘察工作。
3. 精细勘察基站的位置、天线的方向和高度等参数对通信质量和覆盖范围有直接影响。
因此,在勘察过程中应进行精细勘察,确保数据的准确性。
4. 数据保密基站勘察涉及到通信基础设施的安全和保密,勘察人员需要对勘察所得的数据进行保密处理,并严格遵守相关保密协议和约定。
5. 环保意识基站勘察需要对勘察区域进行一定干扰,如盖地脚、安装设备等。
基站勘察流程及注意事项范本基站勘察是指对基站位置进行勘察和评估的过程,以确定最佳的基站选址。
在进行基站勘察时,需要遵循一定的流程和注意事项,以确保基站的选址和建设符合相关要求。
下面是基站勘察流程及注意事项的范本。
一、基站勘察流程1.初步调研:了解基站建设的需求和目标,确定基站的类型和规模。
2.勘察准备:查阅相关资料,了解基站勘察的要求和流程。
3.地点选择:根据基站的需求和目标,选择合适的地点进行勘察。
4.地质勘察:对选择的地点进行地质勘察,了解土地的承载力和地下水等情况。
5.环境评估:评估基站周边环境的情况,包括周边建筑、植被、交通等。
6.建筑物调查:对基站周边的建筑物进行调查,了解周边建筑物的高度和结构。
7.电磁辐射评估:对基站的电磁辐射情况进行评估,确保符合相关要求。
8.通信覆盖评估:评估基站的通信覆盖情况,确保基站能够提供稳定的通信服务。
9.基础设施评估:评估基站周边的基础设施情况,包括电力供应、交通和网络等。
10.数据整理和报告编写:整理勘察数据,撰写综合勘察报告。
11.提出选址建议和意见:根据勘察结果,提出基站选址建议和改进建议。
12.审查和批准:提交勘察报告,进行审查和批准程序。
13.建设准备:根据选址建议,开始进行基站建设的准备工作。
二、基站勘察注意事项1.安全第一:勘察工作中要注意安全,严格按照相关安全操作规程进行工作。
2.严格遵守法律法规:在勘察过程中要严格遵守相关法律法规,确保勘察工作的合法性和可行性。
3.充分了解需求:在进行基站勘察前,要充分了解基站建设的需求和目标,对基站的类型和规模进行准确的认识。
4.仔细评估勘察地点:选择勘察地点时要仔细评估,考虑地质情况、环境因素和基础设施等影响因素。
5.与相关部门合作:在进行基站勘察时,要与相关部门进行密切合作,充分利用各方资源和信息。
6.数据准确性:在勘察过程中要保证数据的准确性和可靠性,尽可能收集全面的数据。
7.环境保护:在勘察过程中要注意环境保护,遵守环境保护的相关规定。
基站勘察流程及注意事项基站勘察是在建设基站之前的关键步骤,它对基站的建设和运营起着至关重要的作用。
基站勘察流程主要包括前期准备、现场勘察、数据处理和报告撰写等阶段。
为了确保勘察过程的顺利进行,需要注意一些事项。
下面将详细介绍基站勘察的流程和注意事项。
首先,在进行基站勘察之前,需要进行前期准备工作。
前期准备包括明确目标和任务,搜集相关资料和数据,制定勘察计划和方案,组织勘察人员以及准备所需勘察工具和设备等。
这些准备工作的充分准备是基站勘察的基础,有助于提高勘察效率和质量。
其次,现场勘察是基站勘察的核心环节。
现场勘察的目的是收集基站建设所需的实地数据和信息,并对现场环境、地形地貌、土壤情况、建筑物等进行详细调查。
现场勘察需要根据勘察计划和方案,利用现代测量技术和工具,如全站仪、GPS等对基站的位置、高程、距离、方位角等进行测量,并记录测量结果。
在现场勘察过程中,应注意以下事项:1.安全防护。
在进行现场勘察之前,需要进行安全评估和风险评估,并制定相应的安全措施和应急预案。
勘察人员应穿戴好劳保用品,如安全帽、安全鞋、反光背心等,注意自身的安全防护。
2.仪器设备的使用。
勘察人员应熟悉测量仪器和设备的使用方法,并进行仪器校准和检查。
在使用过程中,需要遵循操作规程,准确测量,保证数据的准确性和可靠性。
3.勘察点的选择。
选择合适的勘察点是勘察的关键,需要考虑到站址位置的合理性、环境条件、覆盖范围和工程建设难度等因素。
勘察点要远离干扰源,避免遮挡和遮蔽,确保基站的正常运行。
4.数据的采集和记录。
勘察人员需要按照勘察计划和方案,对所需的数据和信息进行采集和记录。
数据的采集应全面、准确、规范。
同时,要保护好采集的数据,防止数据丢失或泄露。
第三,数据处理是基站勘察的重要环节。
数据处理包括对采集的数据进行整理、分析和处理,形成勘察报告和图纸。
数据处理的目的是总结勘察结果,为基站的设计和建设提供参考依据。
数据处理需要使用专业软件和工具,如CAD、GIS等。
基站勘察流程及注意事项一、基站勘察流程:1. 预勘察:根据指定任务和区域范围,初步规划基站预选点位,并进行必要的现场测量和勘察。
2. 现场勘察:对于初步预选的基站点进行实地勘察,包括对土地使用情况、环境条件、电力电信等基础设施的现状、建设风险等进行详细勘察。
3. 数据整理:将现场勘察获取的信息进行整理归纳,分析数据结果,制定可行性分析报告。
4. 建议方案:根据数据分析结果,确定基站位置和结构布置方案,并提出初步修建计划。
5. 审批申请:向有关行政管理部门提交基站建设审批申请,并取得正式批准。
6. 施工安装:按照审批中的规定进行基础建设、天线安装、网络联通等各项工程,确保基站正常运行。
7. 质检验收:在施工完成后,对基站进行质量检验和验收,确保基站建设合规并达到运行要求。
二、基站勘察注意事项:1. 勘察范围:勘察范围应该包括基站建设位置周围的环境、地形、道路、交通情况、电力、电信等基础设施,以及当地政府政策、法规等。
2. 数据收集:数据收集应该尽可能详细、全面、准确,包括勘察人员实地勘察所得的数据,当地相关部门提供的文献资料,以及通过互联网等途径收集的信息。
3. 可行性分析报告:基于数据分析结果制定可行性分析报告时,应该考虑在建设和运营阶段可能遇到的问题并分别分析和解决。
4. 审批申请:基站审批申请时,应该对相关法规、政策予以理解,如需咨询专业审批机构,以确保申请文件的完整性和准确性。
5. 施工安装:施工安装时应该按照设计方案进行,确保建设符合国家规定的相关标准和技术指标,并确保安全施工。
6. 质检验收:在基站建设完成后,进行质量检验和验收时,应该严格按照规范操作,保证基站安装质量,并达到相关的验收标准。
综上,基站建设已成为现代社会不可或缺的基础设施之一,而在基站勘察过程中需要注意的因素也不少。
只有严格执行勘察程序,认真应对可能出现的各种风险和问题,才能确保基站建设的安全和合规性,并使其顺利运行。
