称交底时间年月日工程部位交底内容JDG管施工技术交底技术负责人接收人行顶板、墙壁的弹线定位, 注意与其他管路间的最小距离。
用线坠找正, 拉线确定管路距顶板的距离及接线盒的位置, 并做好标识。
3.3.3 吊杆位置的测量:根据吊杆位置的确定原则和管子的终端、转弯中点(两侧)、接线盒两端的距离为150-250mm, 固定点间距要求均匀, 即不能过大, 也不能过小, 管子中间固定点的最大距离见表一。
表一钢管中间固定点的最大距离(单位: m)铺设方式导管种类导管直径(mm)15-20 25-32管卡间最大距离(m)支架或延墙明敷壁厚≤2mm钢性钢导管 1.0 1.53.4箱、盒及管的固定:3.4.1 墙体上稳注盒箱:盒箱要平整牢固, 坐标位置准确, 盒箱口封堵完好。
3.4.2吊顶内管子固定根据敷设位置不同, 方法也不同。
①管子沿墙、顶板敷设:管路沿墙、顶板敷设固定时, 确定固定位置, 钻孔放入塑料胀管, 待管固定时, 先将管卡的一端螺丝拧进一半, 然后讲管敷于管卡内, 再将管卡用螺丝拧牢(见下图)。
②管子在吊顶内距顶板一定距离敷设: 管路在吊顶内距顶板一定距离敷设固定时,交底时间年月日称工程部位交底内容JDG管施工技术交底技术负责人接收人应先根据敷设管子的大小选择合适的抱式管卡, 将加工好的管子套入抱式管卡内与顶板上固定的吊杆连接。
③在吊顶内当管径较大或并列管子较多时, 可采用吊架安装。
应先在顶板上固定两端的吊架, 再拉通线固定中间吊架。
④管与盒的固定: 吊顶内管与盒的固定, 配管与盒的连接应顺直, 不应使管子斜穿到管内。
管子如盒时, 管口内外用锁紧螺母固定, 管口露出盒内不小于5mm。
两根以上管入盒要长短一致, 间距均匀, 排列整齐, 管口不能与敲落孔焊接。
⑤吊顶内配管在20mm以下的可利用吊顶内轻钢龙骨固定, 当需要在主龙骨上开孔时, 应采用相应的开孔工具, 严禁用电、气焊切割轻钢龙骨的任何部位。
⑥嵌入式灯具可用支架或吊顶将灯位盒固定在吊顶内, 灯位盒口应朝侧面并加盖板, 便于安装接线和观察维修。

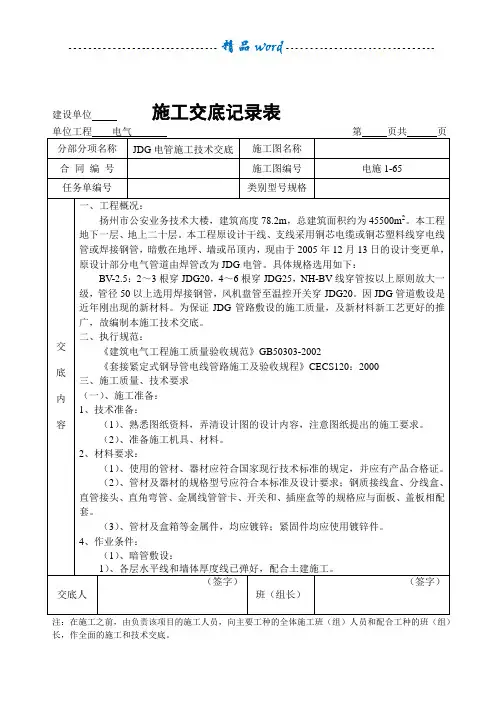

JDG管技术交底1.管材及附件1.01套接式紧定式钢导管管路的管材、连接套管及盒(箱)组成的电线管路,应采用同一金属材料制作,并应镀锌。
紧定螺钉应采用高强度原材料制作。
管材、连接套管及其金属附件使用的原材料应符合国家现行标准的规定,产品应附有出厂合格证和检验报告。

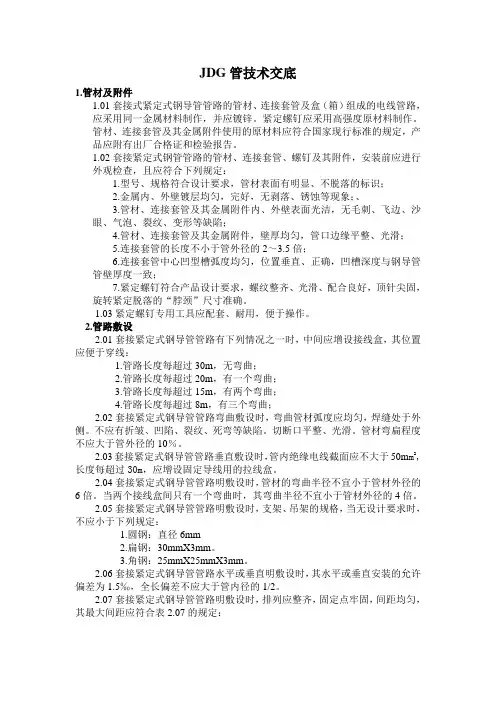

1.02套接紧定式钢管管路的管材、连接套管、螺钉及其附件,安装前应进行外观检查,且应符合下列规定:1.型号、规格符合设计要求,管材表面有明显、不脱落的标识;2.金属内、外壁镀层均匀,完好,无剥落、锈蚀等现象;、3.管材、连接套管及其金属附件内、外壁表面光洁,无毛刺、飞边、沙眼、气泡、裂纹、变形等缺陷;4.管材、连接套管及其金属附件,壁厚均匀,管口边缘平整、光滑;5.连接套管的长度不小于管外径的2~3.5倍;6.连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致;7.紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好,顶针尖固,旋转紧定脱落的“脖颈”尺寸准确。
1.03紧定螺钉专用工具应配套、耐用,便于操作。
2.管路敷设2.01套接紧定式钢导管管路有下列情况之一时,中间应增设接线盒,其位置应便于穿线:1.管路长度每超过30m,无弯曲;2.管路长度每超过20m,有一个弯曲;3.管路长度每超过15m,有两个弯曲;4.管路长度每超过8m,有三个弯曲;2.02套接紧定式钢导管管路弯曲敷设时,弯曲管材弧度应均匀,焊缝处于外侧。
不应有折皱、凹陷、裂纹、死弯等缺陷。
切断口平整、光滑。
管材弯扁程度不应大于管外径的10%。
2.03套接紧定式钢导管管路垂直敷设时,管内绝缘电线截面应不大于50m m2,长度每超过30m,应增设固定导线用的拉线盒。
2.04套接紧定式钢导管管路明敷设时,管材的弯曲半径不宜小于管材外径的6倍。
当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管材外径的4倍。
2.05套接紧定式钢导管管路明敷设时,支架、吊架的规格,当无设计要求时,不应小于下列规定:1.圆钢:直径6mm2.扁钢:30mmX3mm。
建设单位施工交底记录表单位工程电气第页共页分部分项名称JDG电管施工技术交底施工图名称合同编号施工图编号电施1-65任务单编号类别型号规格交底内容一、工程概况:扬州市公安业务技术大楼,建筑高度78.2m,总建筑面积约为45500m2。
本工程地下一层、地上二十层。
本工程原设计干线、支线采用铜芯电缆或铜芯塑料线穿电线管或焊接钢管,暗敷在地坪、墙或吊顶内,现由于2005年12月13日的设计变更单,原设计部分电气管道由焊管改为JDG电管。
具体规格选用如下:BV-2.5:2~3根穿JDG20,4~6根穿JDG25,NH-BV线穿管按以上原则放大一级,管径50以上选用焊接钢管,风机盘管至温控开关穿JDG20。
因JDG管道敷设是近年刚出现的新材料。
为保证JDG管路敷设的施工质量,及新材料新工艺更好的推广,故编制本施工技术交底。
二、执行规范:《建筑电气工程施工质量验收规范》GB50303-2002《套接紧定式钢导管电线管路施工及验收规程》CECS120:2000三、施工质量、技术要求(一)、施工准备:1、技术准备:(1)、熟悉图纸资料,弄清设计图的设计内容,注意图纸提出的施工要求。
(2)、准备施工机具、材料。
2、材料要求:(1)、使用的管材、器材应符合国家现行技术标准的规定,并应有产品合格证。
(2)、管材及器材的规格型号应符合本标准及设计要求;钢质接线盒、分线盒、直管接头、直角弯管、金属线管管卡、开关和、插座盒等的规格应与面板、盖板相配套。
(3)、管材及盒箱等金属件,均应镀锌;紧固件均应使用镀锌件。
4、作业条件:(1)、暗管敷设:1)、各层水平线和墙体厚度线已弹好,配合土建施工。
交底人(签字)班(组长)(签字)注:在施工之前,由负责该项目的施工人员,向主要工种的全体施工班(组)人员和配合工种的班(组)长,作全面的施工和技术交底。
建设单位施工交底记录表单位工程电气第页共页分部分项名称JDG电管施工技术交底施工图名称合同编号施工图编号电施1-65任务单编号类别型号规格交底内容2)、预制混凝土板上配管时,在做好地面以前弹好水平线。
电气配管技术交底3.2.1根据设计图要求,在砖墙、混凝土墙处,确定盒、箱位置进行弹线定位,弹出的线确定盒、箱的准确位置,要注意的是:墙上预埋箱、盒标高要根据建施标高。
3.2.2根据设计图要求,在现浇混凝土楼板的模板上,进行测量后,标出线盒的准确位置,引下的或者引上的线管引上引下的位置必须按照深化设计图标识的尺寸来进行定位。
3.2.3装配式构件施工前根据深化图放出线盒的位置线,用于控制线盒的留设。
3.2.4由于装配式建筑构件施工时会对线盒的位置造成偏移,应将预制模具中将线盒固定牢靠后再进行构件加工。
3.3 加工、弯管:3.3.1 断管使用钢锯断管,断口应锉平、铣光。
厚壁镀锌钢管,采用切割机断管。
3.3.2 弯管:(1)JDG管:管径为25mm或以下时,用手扳弯管器进行煨弯,先将管子插入弯管器,渐渐用力弯出所需角度。
管径25mm以上时成品大弯头。
暗配管时弯曲半径不应小于管外径的6倍。
埋设于地下或混凝土楼板内时,弯曲半径不应小于管外径的10倍。
3.4 稳埋盒、箱:3.4.1砖墙稳埋箱、盒(1)预留箱子孔洞:根据设计图及深化设计图规定的箱预留具体位置,随土建砌体电工配合施工,在图纸所示标高处预留出进入箱子的管子,将管子甩在箱子预留孔外,线管必须垂直进入箱子,管口端用管帽堵好,等待最后一管、一孔的进入箱子稳埋完毕。
如下图:砖墙上配电箱盒预埋(2)隔墙稳埋开关盒、插座等底盒。
如在砖墙、泡沫混凝土墙等,在砌砖完成后进行开关插座底盒的安装,对土建砌体时预留孔不够的适当切槽再安装,按设计标高将预留管接入盒子,将盒子调平,调正后用水泥沙浆固定。
3.4.2顶板稳埋线盒首先在线盒里填木屑,用胶带封好,现浇混凝土楼板模板铺完后,根据深化设计图标注出灯位的位置尺寸,用钉子将盒子牢固固定在模板上。
定位时需注意的是:必须根据结构梁柱来定位。
如下图:线盒安装(定位→标识→固定线盒→接管)3.4.3盒、箱固定应平整、牢固,灰浆饱满,收口平整,纵横坐标标志准确,符合设计要求,偏差不大于5mm,两相邻的盒子边于边之间为12mm。
明配管技术交底一、工程概述在本工程中,明配管是电气安装的重要组成部分。
明配管的施工质量直接影响到电气系统的安全可靠运行,以及整体建筑的美观和使用功能。
为了确保明配管施工的顺利进行,特制定本技术交底。
二、施工准备1、材料准备镀锌钢管:应具有产品材质单和合格证,其规格、型号应符合设计要求。
管卡、支架、吊杆:材质应符合要求,并有足够的强度。
其他材料:如锁紧螺母、护口、接线盒、灯头盒等,应符合相关标准。
2、工具准备手锯、弯管器、液压弯管器、套丝机等。
卷尺、水平尺、线坠、铅笔等测量工具。
电钻、电锤、电焊机等电动工具。
3、作业条件配合土建结构施工时,已完成预留孔洞和预埋件的安装。
室内装饰工程施工前,应完成明配管的安装。
三、施工工艺流程1、测量定位根据设计图纸,确定明配管的安装位置和走向。
使用水平尺、线坠等工具,测量出管道的水平和垂直位置,并做好标记。
2、支吊架安装按照测量定位的标记,安装支吊架。
支吊架的间距应符合规范要求,一般为 15 20 米。
支吊架应安装牢固,与建筑物表面接触紧密。
3、管弯制作根据实际需要,制作管弯。
管弯的弯曲半径应不小于管外径的 6 倍。
使用弯管器或液压弯管器进行弯管操作,确保管弯的弧度均匀,无褶皱和裂缝。
4、管子连接镀锌钢管应采用螺纹连接,管端螺纹长度不应小于管接头长度的1/2。
连接后,应将外露的螺纹和管接头的连接处做好防腐处理。
5、固定管子将制作好的明配管固定在支吊架上,使用管卡或抱箍进行固定。
固定点应均匀分布,确保管道牢固、平整。
6、管路接地明配管应做好接地连接,采用专用接地卡或跨接线进行连接。
接地电阻应符合设计要求。
7、管口封堵明配管安装完成后,应对管口进行封堵,防止杂物进入管内。
四、质量标准1、主控项目金属导管必须接地(PE)或接零(PEN)可靠。
镀锌钢管不得熔焊跨接接地线,应采用专用接地卡跨接,两卡间连线为铜芯软导线,截面积不小于 4mm²。
2、一般项目电线导管弯曲半径不应小于管外径的 6 倍,当只有一个弯时,不应小于管外径的 4 倍。

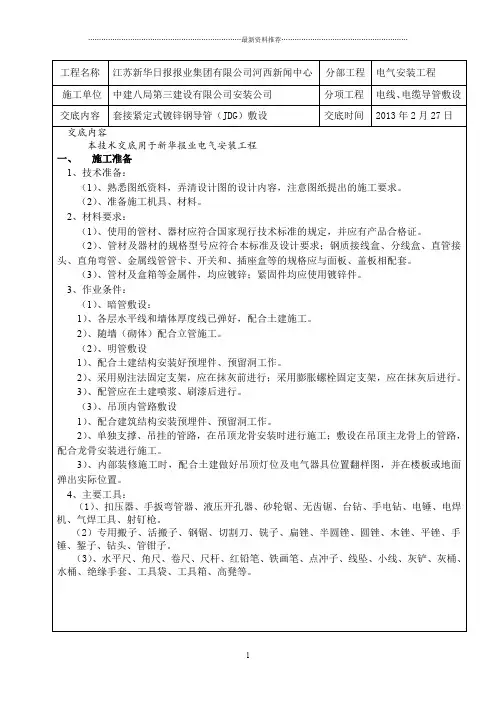

工程名称江苏新华日报报业集团有限公司河西新闻中心分部工程电气安装工程施工单位中建八局第三建设有限公司安装公司分项工程电线、电缆导管敷设交底内容套接紧定式镀锌钢导管(JDG)敷设交底时间2013年2月27日交底内容本技术交底用于新华报业电气安装工程一、施工准备1、技术准备:(1)、熟悉图纸资料,弄清设计图的设计内容,注意图纸提出的施工要求。
(2)、准备施工机具、材料。
2、材料要求:(1)、使用的管材、器材应符合国家现行技术标准的规定,并应有产品合格证。
(2)、管材及器材的规格型号应符合本标准及设计要求;钢质接线盒、分线盒、直管接头、直角弯管、金属线管管卡、开关和、插座盒等的规格应与面板、盖板相配套。
(3)、管材及盒箱等金属件,均应镀锌;紧固件均应使用镀锌件。
3、作业条件:(1)、暗管敷设:1)、各层水平线和墙体厚度线已弹好,配合土建施工。
2)、随墙(砌体)配合立管施工。
(2)、明管敷设1)、配合土建结构安装好预埋件、预留洞工作。
2)、采用剔注法固定支架,应在抹灰前进行;采用膨胀螺栓固定支架,应在抹灰后进行。
3)、配管应在土建喷浆、刷漆后进行。
(3)、吊顶内管路敷设1)、配合建筑结构安装预埋件、预留洞工作。
2)、单独支撑、吊挂的管路,在吊顶龙骨安装时进行施工;敷设在吊顶主龙骨上的管路,配合龙骨安装进行施工。
3)、内部装修施工时,配合土建做好吊顶灯位及电气器具位置翻样图,并在楼板或地面弹出实际位置。
4、主要工具:(1)、扣压器、手扳弯管器、液压开孔器、砂轮锯、无齿锯、台钻、手电钻、电锤、电焊机、气焊工具、射钉枪。
(2)专用搬子、活搬子、钢锯、切割刀、铣子、扁锉、半圆锉、圆锉、木锉、平锉、手锤、錾子、钻头、管钳子。
(3)、水平尺、角尺、卷尺、尺杆、红铅笔、铁画笔、点冲子、线坠、小线、灰铲、灰桶、水桶、绝缘手套、工具袋、工具箱、高凳等。
二、工艺流程(1)、暗管敷设工艺流程弯管、箱、盒预制→测位→剔槽孔→爪型螺纹管接头与箱、盒紧固→箱、盒定向移装→管路敷设→压接接地→管路固定(2)、明管敷设工艺流程弯管、箱、盒预制→测位→爪型螺纹管接头与箱、盒紧固→箱、盒支架固定→管路敷设→压接接地→管路固定(3)、吊顶内管路敷设工艺流程弯管、箱、盒预制→测位→爪型螺纹管接头与箱、盒紧固箱、盒支架固→管路敷设→压接接地→管路固定三、操作工艺1、管材及附件套接紧定式钢导管管路的管材、连接套管及盒(箱)组成的电线管路,应采用同一金属材料制作,并应镀锌,紧定螺钉应采用高强度原材料制作。

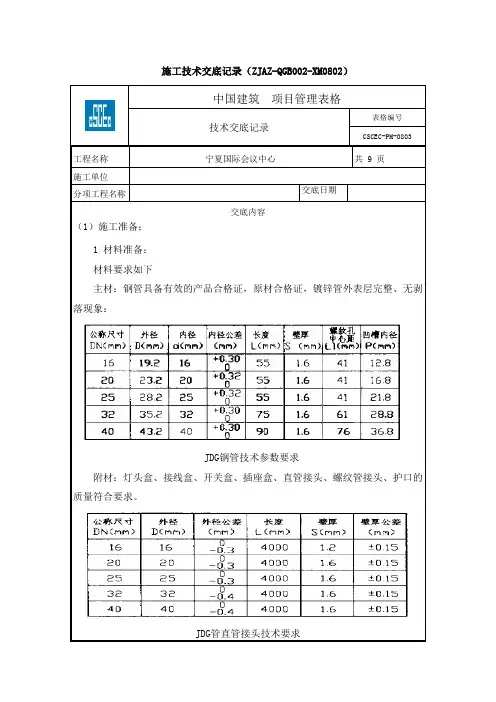

施工技术交底记录(ZJAZ-QGB002-XM0802)分项工程名称交底内容(1)施工准备;1 材料准备:材料要求如下主材:钢管具备有效的产品合格证,原材合格证,镀锌管外表层完整、无剥落现象:JDG钢管技术参数要求附材:灯头盒、接线盒、开关盒、插座盒、直管接头、螺纹管接头、护口的质量符合要求。
JDG管直管接头技术要求意移动弯管器的距离不能一次过大,用力也不能太猛。
当需要在钢导管端部煨管入盒处的 90 度弯曲时,煨好后管的端部管口应与管垂直,但应防止管口处受压变形。
4 测定盒箱位置在配管前应按设计图纸确定好配电设备、各种箱、盒及用电设备位置。
在楼板内配管时,在土建摸板支设完毕后,根据设计图纸在摸板上用红油漆标注灯具、插座、接线盒、配电箱的位置。
当强弱电线盒或线管位置重合或相邻较近时,应合理规划线盒和线管位置,确保强弱电预埋线盒间距不小于0.2m5 管子与盒箱的连接JDG 管与盒(箱)连接时采用专用螺纹接头连接,管口宜高出盒(箱)内壁3~5mm,管与盒(箱)连接固定时,先套上 JDG 螺纹接头,一管一孔顺直插入与管径吻合的敲落孔内,伸进长度宜为 3~5 mm,然后将螺纹接头的六角爪型螺母在盒(箱)内侧拧上,并旋紧,接着用专用螺丝刀拧紧螺纹接头上的紧定螺钉,直至螺帽脱落。
最后在管口套上塑料户口,并用锯末将灯头盒(接线盒)填塞满,盖上盒盖,拧紧螺丝。
注意,管路和盒(箱)连接时,应一孔一管,管径与盒(箱)连接时,排列应整齐,间距均匀6 管与管的连接JDG管与管连接采用JDG直管接头连接,连接时先检查两侧连接的管口应平整、光滑、无毛刺、无变形。
连接时将两管口分别插入直管接头中间,紧贴凸槽处两端,然后用专用螺丝刀拧紧螺钉,直至螺帽脱落。
注意,在连接处应将紧定螺钉处于可视部位。
如下图所示。
7 管路敷设1)JDG管管路敷设由下列情况之一时,中间应增设接线盒,其位置应便于穿线:管路长度每超过30m,无弯曲;管路长度每超过20m,有一个弯曲;管路长度每超过15m,有两个弯曲弯曲;管路长度每超过8m,有三个弯曲弯曲;2)JDG 管暗敷设时,其弯曲半径不应小于管外径的 6 倍,埋入混凝土内平面敷设时,其弯曲半径不应小于管外径的 10 倍。
吊顶内及龙骨墙JDG导管安装做法交底
(班组施工交底)
1 导管排列整齐,固定间距均匀,安装牢固,支吊架全部为热镀锌材质,角钢安装朝向一致,底口全部打磨半圆弧。
2 在管终端、弯头、接线盒两端支架吊杆均匀对称,在150-300MM范围内.
3 JDG管旋压螺钉朝向全部一致向下。
管进盒锁母外露丝扣2扣。
4 防止钢管滑落,管卡底部配螺帽固定,螺帽距吊杆底部统一为20MM.
5接线盒、灯位盒朝向一致向下,保证末端盒、中间盒的稳固,采用8MM丝杆单独固定,上下螺母紧固,为防止损伤电线,丝杆进盒内全部采用圆头螺帽固定。
6 导管接头及接线盒安装布置美观,错落有序,排列整齐。
7 导管接头处电力复合脂外露一致,保证整洁干净。
8 开关盒成排安装必须保证高度一致1400MM,盒与盒间距为30MM,不得有歪斜现象。
9 钢管炜弯处弧度保证一致,注意风管与水管的交叉位置,提前做好线管排布。
JDG管配管技术交底工程名称江苏新华日报报业集团有限公司河西新闻中心分部工程电气安装工程施工单位中建八局第三建设有限公司安装公司分项工程电线、电缆导管敷设交底内容套接紧定式镀锌钢导管(JDG)敷设交底时间2013年2月27日交底内容本技术交底用于新华报业电气安装工程一、施工准备1、技术准备:(1)、熟悉图纸资料,弄清设计图的设计内容,注意图纸提出的施工要求。
(2)、准备施工机具、材料。
2、材料要求:(1)、使用的管材、器材应符合国家现行技术标准的规定,并应有产品合格证。
(2)、管材及器材的规格型号应符合本标准及设计要求;钢质接线盒、分线盒、直管接头、直角弯管、金属线管管卡、开关和、插座盒等的规格应与面板、盖板相配套。
(3)、管材及盒箱等金属件,均应镀锌;紧固件均应使用镀锌件。
3、作业条件:(1)、暗管敷设:1)、各层水平线和墙体厚度线已弹好,配合土建施工。
2)、随墙(砌体)配合立管施工。
(2)、明管敷设1)、配合土建结构安装好预埋件、预留洞工作。
2)、采用剔注法固定支架,应在抹灰前进行;采用膨胀螺栓固定支架,应在抹灰后进行。
3)、配管应在土建喷浆、刷漆后进行。
(3)、吊顶内管路敷设1)、配合建筑结构安装预埋件、预留洞工作。
2)、单独支撑、吊挂的管路,在吊顶龙骨安装时进行施工;敷设在吊顶主龙骨上的管路,配合龙骨安装进行施工。
3)、内部装修施工时,配合土建做好吊顶灯位及电气器具位置翻样图,并在楼板或地面弹出实际位置。
4、主要工具:(1)、扣压器、手扳弯管器、液压开孔器、砂轮锯、无齿锯、台钻、手电钻、电锤、电焊机、气焊工具、射钉枪。
(2)专用搬子、活搬子、钢锯、切割刀、铣子、扁锉、半圆锉、圆锉、木锉、平锉、手锤、錾子、钻头、管钳子。
(3)、水平尺、角尺、卷尺、尺杆、红铅笔、铁画笔、点冲子、线坠、小线、灰铲、灰桶、水桶、绝缘手套、工具袋、工具箱、高凳等。
二、工艺流程(1)、暗管敷设工艺流程弯管、箱、盒预制→测位→剔槽孔→爪型螺纹管接头与箱、盒紧固→箱、盒定向移装→管路敷设→压接接地→管路固定(2)、明管敷设工艺流程弯管、箱、盒预制→测位→爪型螺纹管接头与箱、盒紧固→箱、盒支架固定→管路敷设→压接接地→管路固定(3)、吊顶内管路敷设工艺流程弯管、箱、盒预制→测位→爪型螺纹管接头与箱、盒紧固箱、盒支架固→管路敷设→压接接地→管路固定三、操作工艺1、管材及附件套接紧定式钢导管管路的管材、连接套管及盒(箱)组成的电线管路,应采用同一金属材料制作,并应镀锌,紧定螺钉应采用高强度原材料制作。
JDG管明配管技术交底应一、施工准备1、材料要求(1)管材、连接套管及箱(盒)组成的电线管路,应采用同一金属材料制作,并应镀锌。
紧定螺钉应采用高强度原材料制作。
管材、连接套管及金属附件使用的原材料应符合国家现行标准的规定,产品应附有出厂合格证和检测报告。
(2) A、管材、螺钉及其附件的型号、规格应符合设计要求,管材表面有明显、不脱落的产品标识;B、内外壁镀层均匀,完好,无剥落、锈蚀等现象;C、管材、连接套管及其附件内外壁表面光洁,无毛刺、飞边、砂眼、气泡、裂纹、变形等缺陷;D、管材、连接套管及其金属附件,壁厚均匀,管口边平整、光滑;E、连接套管的长度不小于管外径的2~3.5倍;F、连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致;G、紧定螺钉符合产品设计要求,螺纹整齐、光滑配合良好,顶针坚固,旋转紧定脱落的“脖径”尺寸正确。
H、紧定螺钉的专用工具应配套、耐用、便于操作。
2、机具准备手板弯管器、液压开孔器、砂轮锯、、台钻、手电钻,电锤、电焊机、气焊工具、专用搬子、活搬子、钢锯、切割刀、扁锉、圆锉、手锤、錾子、钻头、管钳子及水平尺、卷尽、绝缘手套、工具袋、工具箱、高橙子等。
二、施工工艺流程[断管、铣口]—[箱、盒支架固定] ——[管路敷设] ——[管路连接] ——— [螺纹管接头与箱、盒紧固]三、配管1、加强样板引路,坚持样板制,样板间一定要达到各工序的标准化。
发现问题,及时改进;2、断管:采用钢锯断管,管子切割后要铣口,清除管口的飞边、毛刺。
3、支吊架安装:支吊架的规格当设计无要求时,按下列规定:圆钢直径6mm;扁钢30×3mm;角4、固定点与终端,弯头中点电气器具或柜、台、箱、盘等边缘的距离宜为150~300mm范围5、管路敷设:钢管安装时,无弯时管路直线长度不大于30m、有一个弯时管路直线长度不大于20m、有二个弯时管路直线长度不大于15m、有三个弯时管路直线长度不大于8m,如超过必须加装接线盒;6、管子煨弯:钢管煨弯时焊缝应放在左右侧面。
工程名称海南清水湾棕榈泉国际花园施工单位中铁二局股份有限公司分项工程名称JDG镀锌线管安装交底日期年月日交底提要:套接紧定式钢导管(JDG)明、暗敷设交底内容:1、范围本交底适用于清水湾棕榈泉国际花园的室内配电线路的套接紧定式钢导管(JDG)明、暗敷设。
2、施工准备2.1技术准备1. 施工图纸和技术资料齐全。
2. 施工方案编制完毕并经审批。
3. 施工前应组织参施人员熟悉图纸、方案,并进行技术、环境、安全交底。
2.2材料准备1. 管材、连接套管应采用同一金属材料制作,并符合国家现行标准《套接紧定式钢导管电线管路施工及验收规程》(CECS120:2000)规定。
2. 管材及附件的规格符合设计要求,管材表面有明显、不脱落的产品标识,有出厂合格证和材质证明。
3. 管材、连接套管及其金属附件:内、外壁镀层均匀、表面光洁、壁厚均匀,无变形等缺陷。
4. 连接套管的长度不小于管外径的2倍~3.5倍。
5. 连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致。
6. 紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好,顶针尖固,旋转紧定脱落的“脖颈”尺寸准确。
7. 套接紧定式钢导管管材、管接件、紧定螺钉、螺纹接头爪型螺母规格参见表14-7~表14-10和图14-11~图14-14。
2.3机具准备1. 手动工具:电工组合工具、手锤、铣子、手扳弯管器、开孔器、台钻、台钳、錾子、专用扳手、管钳、钢锯等。
2. 电动工具:切割机、电钻、电锤、电气焊机具。
3. 测试器具:兆欧表、卷尺、角尺、水平尺、小线、线坠等。
4. 其他工具:高凳、灰铲、灰桶、水桶等。
2.4作业条件1. 暗管敷设(1) 各层500mm水平标高控制线,墙厚度线已弹好。
(2) 现浇混凝土楼板配管,在底层钢筋绑扎完后进行;墙板配管在钢筋绑扎后进行。
2. 明管敷设(1) 预埋件、预留洞清理完毕。
(2) 土建粗装修完毕。
3. 吊顶内管路敷设(1) 预埋件、预留孔洞已清理完毕。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号06-C2-010
表C2-1
工程名称沈阳佳兆业中心交底日期
施工单位中国建筑第八工程局有限公司分项工程名称电气配管敷设工程
交底提要JDG管明配管技术交底
交底内容:
(5) JDG管管路与盒(箱)连接时,应一孔一管,管径与盒(箱)敲落孔应吻合。
管与盒(箱)连接处,应采用爪型螺纹帽和螺纹管接头锁紧。
两根及以上管路与盒(箱)连接时,排列应整齐、间距均匀应不小于20~30mm。
JDG管管路进入落地式箱(柜)时,排列应整齐,管口高出配电箱(柜)基础面宜为50~80mm。
(6) 采用直管接头连接,其长度应为管外径的2.0~3.0倍,管的接口应在直管接头内中心即1/2处。
根据配管线路的要求采用90°直角弯管接头时,管的接口应插入直角弯管的承插口处,并应到位,再使用压接器压接,其扣压点应不少于两点。
压接后,在联接口处涂抹铅油,使其整个线路形成完整的统一接地体。
(7) JDG管及其金属附件组成的电线管路,当管与管、管与盒(箱)按规定正确连接时,连接处可不设置跨接接地线。
管路外壳应有可靠接地。
(8) JDG管管路与接地线不应熔焊连接。
(9) JDG管管路不应作为电气设备接地线。
4.7 管路固定:
(1) 管路固定采用绑丝与钢筋绑扎固定盒箱处固定点距箱盒边不大于0.2米,固定点不少于两个,中间固定点间距不大于1米,管路固定牢靠。
(2) 必须采取每边两点加强固定,防止打混凝土时管路断开错位。
5. 质量标准
5.1 主控项目:1.薄壁钢管严禁熔焊连接。
2.接线盒安装高度、坐标正确。
检验方法:观察检查。
5.2 一般项目:
(1) 连接紧密,管与器件连接到位。
明配管及其支架、吊架应平直牢固,排列整齐;管子弯曲处无明显折皱,油漆防腐完整。
(2) 管路的保护层符合以下规定:
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
