各季度主要材料供应计划表
- 格式:doc
- 大小:126.50 KB
- 文档页数:4

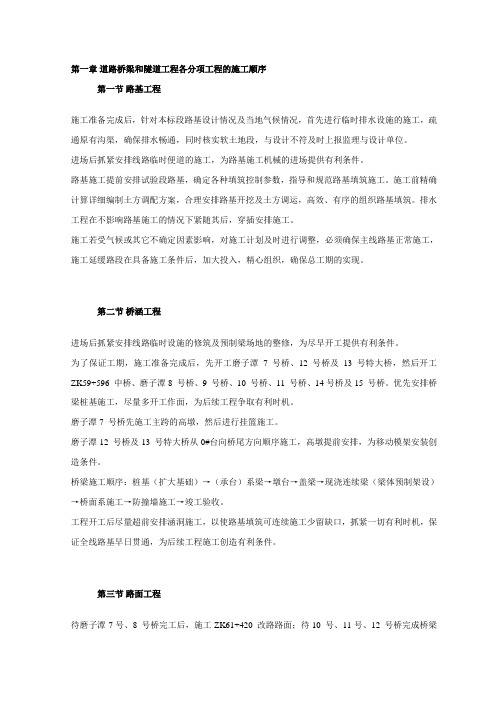

第一章道路桥梁和隧道工程各分项工程的施工顺序第一节路基工程施工准备完成后,针对本标段路基设计情况及当地气候情况,首先进行临时排水设施的施工,疏通原有沟渠,确保排水畅通,同时核实软土地段,与设计不符及时上报监理与设计单位。
进场后抓紧安排线路临时便道的施工,为路基施工机械的进场提供有利条件。
路基施工提前安排试验段路基,确定各种填筑控制参数,指导和规范路基填筑施工。
施工前精确计算详细编制土方调配方案,合理安排路基开挖及土方调运,高效、有序的组织路基填筑。
排水工程在不影响路基施工的情况下紧随其后,穿插安排施工。
施工若受气候或其它不确定因素影响,对施工计划及时进行调整,必须确保主线路基正常施工,施工延缓路段在具备施工条件后,加大投入,精心组织,确保总工期的实现。
第二节桥涵工程进场后抓紧安排线路临时设施的修筑及预制梁场地的整修,为尽早开工提供有利条件。
为了保证工期,施工准备完成后,先开工磨子潭7 号桥、12 号桥及13 号特大桥,然后开工ZK59+596 中桥、磨子潭8 号桥、9 号桥、10 号桥、11 号桥、14号桥及15 号桥。
优先安排桥梁桩基施工,尽量多开工作面,为后续工程争取有利时机。
磨子潭7 号桥先施工主跨的高墩,然后进行挂篮施工。
磨子潭12 号桥及13 号特大桥从0#台向桥尾方向顺序施工,高墩提前安排,为移动模架安装创造条件。
桥梁施工顺序:桩基(扩大基础)→(承台)系梁→墩台→盖梁→现浇连续梁(梁体预制架设)→桥面系施工→防撞墙施工→竣工验收。
工程开工后尽量超前安排涵洞施工,以使路基填筑可连续施工少留缺口,抓紧一切有利时机,保证全线路基早日贯通,为后续工程施工创造有利条件。
第三节路面工程待磨子潭7号、8 号桥完工后,施工ZK61+420 改路路面;待10 号、11号、12 号桥完成桥梁施工后施工ZK62+100 处改路路面;YK63+550 处改路路面待13号桥桥台施工完成后进行。
第四节隧道工程1、施工原则根据现场的地形情况,尽早修筑完成通往隧道口的施工便道。

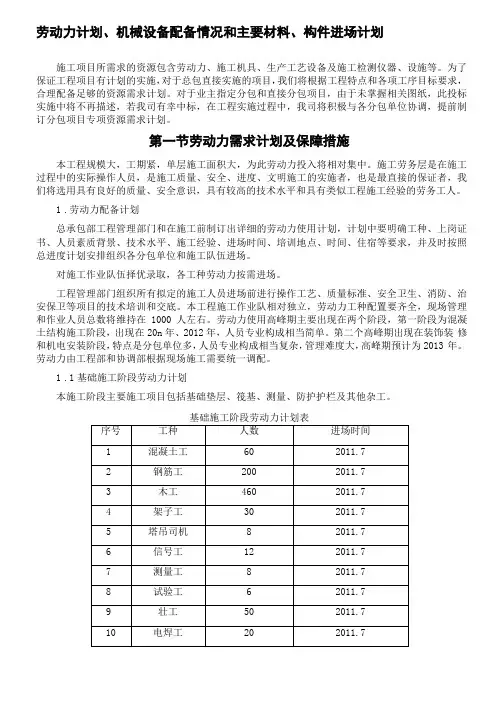

六、资源配备计划(包括劳动力安排计划,主要材料、构件用量计划等)1劳动力安排计划及保证措施1.1配置原则施工人员作为施工的主要资源,合理配置人员的工种、人数,不仅对整个工程的进度得到保障,而且有计划的安排配置施工人员对控制工程项目的成本也是起着至关重要的作用。
1.2劳动力的选择进行劳动力的选择时应考虑以下因素:1)劳动力素质的优化性选择:为保证现场施工质量,需根据本工程的特点,选用素质较高、有类似工程施工经验的劳动力,并通过现场短期的培训不断提高劳动力的综合素质。
2)劳动力数量的优化性选择:根据工程的规模和施工技术特性及进度安排,按比例配备一定数量的劳动力,以避免窝工,又不出现缺人现象,使得现有劳动力得以充分利用。
3)劳动力组织形式的优化性选择:建立适合于本工程特点的精干、高效的劳动力组织形式,做到管理到位、人员调动灵活且能降低管理费用。
根据本工程的特点结合我单位的实际情况,调遣具有较高施工技术水平和丰富施工经验的施工队。
1.3劳动力的投入根据施工进度计划的安排、工程量的大小、施工作业段的划分、工种的安排、工程质量的要求等,对劳动力进行动态管理,劳动力进行动态投入,见下表。
劳动力安排计划表1.4劳动力投入保证措施1.4.1劳动力组织措施1)充足劳动力的投入是确保本标段工期实现的一项必不可少的要素,对于专业工种和劳动力的选择,以素质高、技术好为条件进行选取。
2)本投标人中标后将选派强有力的人员组建项目部,并根据本工程的特点调遣专业施工队伍进场施工,确保施工队伍完全有能力胜任本工程的施工。
3)在劳动力的需求量上,本投标人将根据各分项工程的特点以及工期控制的要求配备足够的专业技术工人,技术工人100%持证上岗,对劳务工种采取从当地有资质的劳务公司雇佣。
4)施工人员进场以满足工程实际需要为原则,按工程进度计划分期分批进场,并随情况变化及时调整。
5)根据施工计划安排,各施工队在施工期间配备不同的施工班组,班组内各工序在施工期间实行流水作业,各队之间根据进度平衡劳动力,以工作面的开展情况确定劳动力的进场。
劳动力计划、机械设备配备情况和主要材料、构件进场计划施工项目所需求的资源包含劳动力、施工机具、生产工艺设备及施工检测仪器、设施等。
为了保证工程项目有计划的实施,对于总包直接实施的项目,我们将根据工程特点和各项工序目标要求,合理配备足够的资源需求计划。
对于业主指定分包和直接分包项目,由于未掌握相关图纸,此投标实施中将不再描述,若我司有幸中标,在工程实施过程中,我司将积极与各分包单位协调,提前制订分包项目专项资源需求计划。
第一节劳动力需求计划及保障措施本工程规模大,工期紧,单层施工面积大,为此劳动力投入将相对集中。
施工劳务层是在施工过程中的实际操作人员,是施工质量、安全、进度、文明施工的实施者,也是最直接的保证者,我们将选用具有良好的质量、安全意识,具有较高的技术水平和具有类似工程施工经验的劳务工人。
1.劳动力配备计划总承包部工程管理部门和在施工前制订出详细的劳动力使用计划,计划中要明确工种、上岗证书、人员素质背景、技术水平、施工经验、进场时间、培训地点、时间、住宿等要求,并及时按照总进度计划安排组织各分包单位和施工队伍进场。
对施工作业队伍择优录取,各工种劳动力按需进场。
工程管理部门组织所有拟定的施工人员进场前进行操作工艺、质量标准、安全卫生、消防、治安保卫等项目的技术培训和交底。
本工程施工作业队相对独立,劳动力工种配置要齐全,现场管理和作业人员总数将维持在1000人左右。
劳动力使用高峰期主要出现在两个阶段,第一阶段为混凝土结构施工阶段,出现在20n年、2012年,人员专业构成相当简单。
第二个高峰期出现在装饰装修和机电安装阶段,特点是分包单位多,人员专业构成相当复杂,管理难度大,高峰期预计为2013 年。
劳动力由工程部和协调部根据现场施工需要统一调配。
1.1基础施工阶段劳动力计划本施工阶段主要施工项目包括基础垫层、筏基、测量、防护护栏及其他杂工。
基础施工阶段劳动力计划表1.2主体结构施工阶段劳动力配置根据框架结构工程每个施工段每100面结构施工的综合人工耗用经验数值,并结合本工程层高较高,梁、柱量大,工期紧张的特点,初步估算经验数字为10人/100平米。
制药企业年度生产计划表格模板-范文模板及概述示例1:制药企业年度生产计划表格模板在制药企业中,年度生产计划是至关重要的,它有助于企业实现年度销售目标、合理安排生产资源、提高生产效率和管理生产过程。
为帮助制药企业更好地制定年度生产计划,以下是一个制药企业年度生产计划表格模板。
表格模板如下:产品名称季度1产量(单位)季度2产量(单位)季度3产量(单位)季度4产量(单位)年度总产量(单位)-产品A产品B产品C产品D产品E产品F在表格中,每个产品都有五个季度的产量栏,以及一个年度总产量栏。
你可以根据企业自身的情况和需要,添加或删除产品以及相应的产量栏。
制定年度生产计划时,以下几点需要考虑:1. 销售目标:根据市场需求和销售预测,设定每个产品在每个季度的产量目标。
确保生产计划与销售目标相匹配,避免产能过剩或供不应求的情况。
2. 生产资源:考虑企业的生产能力和资源情况,制定合理的生产计划。
确保生产计划在可接受的范围内,避免资源浪费或过度投入。
3. 原材料供应:评估企业的原材料供应情况,确保每个产品在每个季度的生产计划与原材料的供应能力相协调。
4. 人力资源:根据生产计划,评估企业的人力资源需求,确保每个产品在每个季度都有足够的员工来完成生产任务。
5. 生产效率:跟踪和评估生产过程中的效率指标,如生产周期、产能利用率等。
在下一年度的生产计划中,根据这些指标进行调整,以提高生产效率。
以上是一个制药企业年度生产计划表格模板及制订生产计划时需要考虑的几个关键点。
通过合理制定生产计划,制药企业能够更好地规划和管理生产过程,提高企业的竞争力和市场份额。
示例2:标题:制药企业年度生产计划表格模板分析与应用导言:制药企业作为医药行业中的关键组织,需要精确规划和控制其年度生产目标。
制药企业年度生产计划表格模板是一种工具,可帮助企业管理层有效地制定和实施生产计划。
本文将分析该模板的重要性、结构及其应用案例,旨在提供对制药企业年度生产计划的指导和参考。
2024年采购工作计划表范例随着公司行业竞争力的不断提升,对采购管理及业务技能的需求也日益增强。
为确保采购部能适应公司发展的需求,现对____年度的采购工作规划如下:一、目标规划1、适时性:依据物控计划,确保原辅材料准确及时到货,保证供应的连续性,避免断料情况。
2、适价性:①在保证质量的前提下,通过与兄弟公司分析比较,防止出现高价原材料。
②零星物料总体采购价格下降____%,同时避免出现比兄弟公司价格高____%的采购行为。
3、适量性:严格按照原材料申购要求适量采购,避免批次数量短缺或超计划来料。
4、适质性:根据申购要求保证物料质量,不采购影响生产质量的物料。
二、实现策略1、适时性:①强化供应商评审,确保选择的供应商具备稳定的供应能力。
②拓展供应渠道,____年重点开发带钢、砂、石供应商,同时保持减水剂、端头板、烟煤两家供应商的竞争态势。
③针对特殊时期可能紧张的材料,挖掘潜在供应商和新的供应方式,如开发本地水泥生产商,建立长期稳定供应关系,评估建立水泥卸货码头以海运方式引入异地水泥的可行性。
④提高采购员对供应商库存和生产进度的实时了解,从跟催转变为稽催,确保供货及时性。
⑤加强本地供应商开发,减少因长途运输时间不可控导致的生产中断。
2、适价性:①对供应商进行等级划分,利用采购量进行议价。
②预测材料价格走势,适时签订长期定价协议,降低成本压力。
③引入供应商间的良性竞争,促进成本优化和产品优势提升。
④与营口公司联合采购拉丝线材,开发更具竞争力的物流公司,减少钢材价格差异带来的成本压力。
⑤准确预测钢材价格,灵活调整采购策略,利用钢价波动降低采购成本。
⑥深入研究钢材期货,利用公司采购量稳定、资金雄厚和信息优势节约成本。
⑦针对零星物料,结合兄弟公司采购信息,对降幅不理想的物料进行重点关注,通过谈判和更换供应商实现降价目标。
⑧保持现有的成熟采购程序。
3、适量及适质性:严格遵循物控部的原材料申购计划采购,减少库存积压,确保库存最优化。

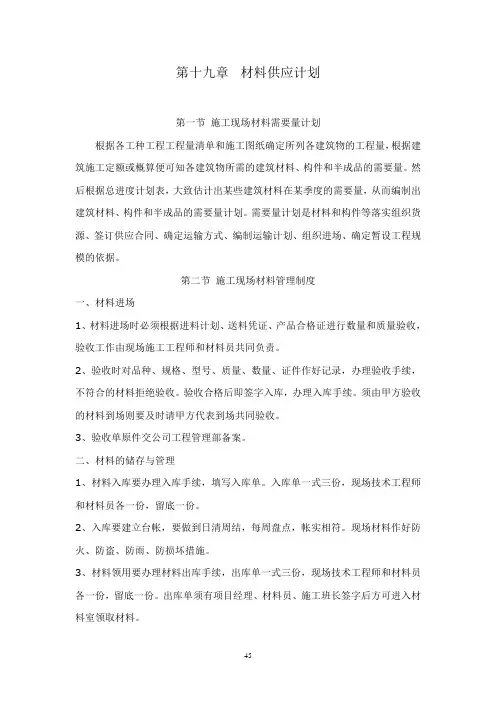

第十九章材料供应计划第一节施工现场材料需要量计划根据各工种工程工程量清单和施工图纸确定所列各建筑物的工程量,根据建筑施工定额或概算便可知各建筑物所需的建筑材料、构件和半成品的需要量。
然后根据总进度计划表,大致估计出某些建筑材料在某季度的需要量,从而编制出建筑材料、构件和半成品的需要量计划。
需要量计划是材料和构件等落实组织货源、签订供应合同、确定运输方式、编制运输计划、组织进场、确定暂设工程规模的依据。
第二节施工现场材料管理制度一、材料进场1、材料进场时必须根据进料计划、送料凭证、产品合格证进行数量和质量验收,验收工作由现场施工工程师和材料员共同负责。
2、验收时对品种、规格、型号、质量、数量、证件作好记录,办理验收手续,不符合的材料拒绝验收。
验收合格后即签字入库,办理入库手续。
须由甲方验收的材料到场则要及时请甲方代表到场共同验收。
3、验收单原件交公司工程管理部备案。
二、材料的储存与管理1、材料入库要办理入库手续,填写入库单。
入库单一式三份,现场技术工程师和材料员各一份,留底一份。
2、入库要建立台帐,要做到日清周结,每周盘点,帐实相符。
现场材料作好防火、防盗、防雨、防损坏措施。
3、材料领用要办理材料出库手续,出库单一式三份,现场技术工程师和材料员各一份,留底一份。
出库单须有项目经理、材料员、施工班长签字后方可进入材料室领取材料。
4、完工用料进行场清,余料必须及时回收,并办理相应手续。
5、工程的废旧材料属公司财物,须由项目部报公司批准后统一处理,任何人不得擅自处理,否则按《公司工程管理制度》严肃处理。
4、材料库由专人保管,负有全权责任,其他人员不得擅自入内。
5、总公司财务部每周进行清查、盘点。
三、材料在施工中的管理1.施工前的准备工作:这是现场材料管理的开始,为材料管理创造良好的环境和提供必要的条件。
其主要内容如下:(1)了解工程进度要求,掌握各类材料的需用量和质量要求。
(2)了解材料的供应方式。
(3)确定材料管理目标,与供应部门签订供应合同。

采购季度个人工作计划表第一季度工作计划(1-3月)一、工作目标1. 确保公司在第一季度内的采购需求得到有效满足,提高采购效率和成本控制能力;2. 加强与供应商的合作关系,寻找更具竞争力的供应商,降低采购成本;3. 提高团队的绩效和工作效率,通过培训和激励,打造高效的采购团队。
二、具体工作计划1. 制定采购计划。
通过充分的市场调研和需求分析,制定并优化第一季度的采购计划,确保物资采购的及时性和准确性。
2. 供应商管理。
对现有供应商进行评估,同时寻找更多合作机会,加强和新供应商的合作关系,争取更有利的采购合作条款和价格。
3. 降低采购成本。
通过谈判和竞争性招标等手段,尽力降低采购成本,使公司获得更大的利润空间。
4. 团队建设。
组织采购团队进行培训,提高他们的专业能力和团队凝聚力,激励团队成员积极进取,提升采购绩效。
5. 问题解决。
及时处理采购中出现的问题,包括供应链断裂、物资质量问题等,确保采购工作的顺利进行。
6. 绩效评估。
对采购团队的工作进行定期考核,及时发现问题并给予改善,确保采购工作的高效运转。
7. 报告汇总。
及时向上级汇报采购工作进展情况,保持透明和有效的沟通。
三、工作流程1. 每周一,制定本周采购计划,并组织采购团队进行讨论和分工。
2. 每天对采购订单进行及时处理和跟踪,确保采购进度。
3. 每月初进行采购工作总结和分析,查找问题和提出改进建议。
4. 每季度末对采购工作进行全面评估,并制定下季度的工作计划。
四、风险防范1. 加强与供应商的合作关系,建立长期稳定的供应链。
2. 定期对供应商进行评估,发现问题及时进行调整和处理。
3. 对采购进度和质量进行严格监控,防范延误和质量问题。
第二季度工作计划(4-6月)一、工作目标1. 继续提升采购成本控制能力,降低采购成本,提高采购效率。
2. 深化与供应商的合作关系,建立更加稳固的合作伙伴关系。
3. 继续团队建设,提高团队的专业素质和凝聚力。
二、具体工作计划1. 优化采购流程。

资源配置方案8.1 主要工程材料设备采购供应方案8.1.1 材料运输方案三大材及主要材料尽量采用火车运输至本标段的4个临时材料厂,然后组织汽车运输分发供应到工地。
8.1.2 材料供应与管理物资设备采购供应遵循“源头把关、过程控制、精细管理”的原则,通过建立完善的物资设备质量控制体系,确保物资设备质量;对物资设备生产(供应)商实行市场准入和信用评价,确保供应及时;通过招投标和货比三家等手段,达到采购供应成本最低的目标。
对物资设备的采购供应实行“分类管理,分级负责,专业服务,统筹供应”,将物资设备划分为甲供、甲控和自购物资。
其中甲供物资又分铁道部物质管理办甲供和建设单位采购甲供。
甲供料:由业主供应的材料,提前上报用料计划,由业主统一组织供料,并按业主指定的交货地点和交货方式准时办理交接和检验。
甲控料:甲控物资具备条件的必须进行公开招标采购;对市场竞争不足或不具备采取公开招标条件的物资设备,须报请业主物资设备部批准后,采取适当方式组织采购。
甲控物资设备供应方案,根据工期进度要求,遵循“质量第一、现场第一”的原则编制和实施。
方案需报业主物资设备部备案。
自购料:除甲供和甲控物资设备以外的物资设备,由工程承包单位依据国家、铁道部的相关法律法规,负责采购、供应和管理。
为确保高性能混凝土质量,提高混凝土耐久性,进场后,在业主的统一组织下,按照“有利于保证质量、有利于控制价格、有利于保障供应”的管理目标,遵照“材料合格、工艺先进、价格合理、运输便捷、规模生产”的原则,择优选择材料生产(供应)商,并以合同的形式锁定资源、限制价格,以此建立全线地材主流供应渠道。
对地材生产(供应)商实行动态管理,建立供需双方履约评价机制。
8.1.3 特殊季节材料保证措施在雨季和法定长假来临之前,由设备物资部编制详细的材料需求计划,做好施工材料的采购和组织进场,并做好储备,满足施工需要,避免待料停工现象发生。
平时派专人做好便道的维修工作,保障施工材料运输畅通,尤其是在雨季来临之前,更要加强对施工便道的养护。
投标施组(1)施工组织设计文字说明第一章设备、人员动员周期和设备、人员、材料运到施工现场的方法一、设备、人员动员周期分三批调遣施工队伍进场,第一批项目部及各施工队主要管理、技术人员和主要机械设备在中标后7天内进场;第二批施工人员和工程所需的各种机械设备及试验仪器在中标后14天内到达现场;第三批施工人员和机械设备,随着工程施工进度安排陆续进场。
二、设备、人员、材料运到施工现场的方法大型机械设备采用平板拖车运至现场;管理人员和施工人员,分三次乘火车、汽车进场;材料以汽车运输为主。
三、资源配置计划(一)劳动力计划施工中共安排4个施工队,总人数400人。
在各分项工程的开工前所需各工种劳动力到达施工现场,施工中根据进度安排动态调配,劳力高峰期普工缺口采取倒班或雇佣季节工解决。
详见《劳动力动态分布图》。
(二)机械设备进场计划根据本工程数量,投入足够的机械设备上场施工,确保上场设备完好率100%,出勤率90%以上,备余量10%~20%,并在各分项工程开工前将所需设备运至施工现场,并根据工程实际进度和监理工程师的要求进行动态调配。
(三)主要材料供应计划本工程所用工程材料,根据施工进度分期、分批进场,保证施工顺利进行。
考虑料源的供应能力、工程进度、气候条件等因素,结合施工高峰期需要量,保证有充足的储备。
详见《主要材料供应计划表》。
主要材料供应计划表第二章说明主要工程项目及重点(关键)和难点工程的施工方案、施工方法第一节主要工程内容及数量、施工准备及临时工程一、主要工程内容及数量本工程主要内容为桥梁,详见《桥梁设计概况表》。
二、施工准备(一)技术准备1、熟悉图纸资料,并做好审核记录。
2、搞好现场调查。
3、参加由建设单位、设计单位、监理单位组织的技术交底,并向施工队做技术交底。
4、建立中心试验室和工地试验室,并完成检验认证工作。
5、编制实施性施工组织设计和项目管理规划。
6、根据ISO9002国际标准要素,结合《质量手册》、《程序文件》,编制《项目质量计划》,它对外提供质量保证体系,对内保证工程质量。
材料供应计划及保证措施1、公司材料供应部、机械设备部等职能部门积极协助项目部做好各种物资的供应工作。
项目部材料设备股按施工预算和工程进度及时编制物资用量计划并组织采购和进场。
及时对进场的材料、物资进行验收和质量验证,保证合格物资投入施工。
2、材料供应保证措施我公司通过以下措施保证由我公司采购材料质量满足投标方及设计的要求,并保证其及时进场。
3、材料采购范围界定土建工程材料采购按以下原则实施钢材、水泥、商品混凝土、商品砂浆实行集中采购,由设备物质部组织上述材料采购的招标工作,确定供应厂家范围与价格水平,项目经理部从中选择具体供应单位,按规定程序签订采购合同。
其他材料由项目经理部自行采购,项目经理部采购下列材料原则应实行公开招标采购,包括:各类墙体材料(轻质墙体、隔板、砌体)、建筑门窗(含型材、配件)、防水材料、保温材料、腻子、涂料、油漆、墙地砖、石材、构件、栏杆、周转材料中板方材、钢管、扣件等。
单项材料采购(租赁)合同价值5万元(含5万元)以上的,采购(租赁)合同必须经公司相关职能部门审核会签后,按规定程序签订采购(租赁)合同。
单项材料(租赁)合同价值5万元以下及砂石材料等采购合同,由项目经理部签订,报市场经营部、施工管理部备案项目经理部在实施采购过程中,严禁肢解采购活动,逃避合同的审核程序,一经发现,严禁处理。
专业施工部及其项目经理部材料采购范围由各专业施工部自行界定,原则应采取公开招标方式实施采购。
4、材料计划编制一次性材料设备计划一次性材料设备计划由项目经理部生产经理、商务经理、主任工程师组织预算、技术、生产、材料部门编制。
经项目经理部审核确认后,由项目经理部材料采购部门组织实施。
其中规定实施集中采购的材料,其采购计划应上报公司设备物资部。
月度计划项目经理部预算、技术、生产部门负载根据施工进度计划,编制主要材料月采购计划,经项目经理部经理审批后,由项目经理部材料采购部门组织材料采购的招标工作,依据采购程序要求签订采购合同,具体组织材料进场追加与消减计划项目经理部生产部门负责依据施工项目设计变更或进行安排的变化,编制月度材料追加月消减采购计划,经项目经理部审批后,由项目材料采购部门实施材料供应的增加调整。
公司采购个人工作计划表一、工作目标1. 提高采购效率,降低采购成本2. 维护供应商关系,保证采购品质3. 根据公司战略,定期优化采购策略二、工作内容1. 负责公司日常采购事务,包括但不限于原材料、设备、办公用品等的采购工作2. 负责与供应商沟通,确保采购品质和交期3. 定期审查采购政策,并与上级领导协商调整采购策略4. 协助财务部门对应付款进行跟进5. 参与供应商评审和供应商管理三、工作计划1. 每日- 根据采购需求进行供应商询价,并及时回复相关部门- 跟进已有订单的交付状态- 跟进采购付款情况,及时向财务部门反馈- 查看采购合同到期情况,及时进行续签或更换供应商2. 每周- 定期审查上周采购流程,总结采购成本和效率- 与相关部门沟通,了解未来采购计划,准备好相关材料- 跟进供应商绩效,制定改进计划3. 每月- 提交采购报告,包括采购成本、交付状态、供应商绩效等内容- 定期与上级领导商讨采购策略调整- 调研市场价格变动情况,定期与供应商进行谈判4. 每季度- 对上季度采购流程和成本进行总结,提出改进方案- 参与公司内部采购策略的讨论和制定5. 每年- 参与公司年度采购计划制定- 参与供应商年度评估和绩效考核四、工作重点1. 提高采购效率- 优化采购流程,提高采购效率- 加强与供应商的沟通,提高供应商交付准时率2. 降低采购成本- 谈判取得更优惠的价格和付款条件- 定期评估供应商,挑选成本效益更高的供应商3. 维护供应商关系- 建立良好的供应商关系,保证采购品质和交付准时- 及时解决供应商与公司间的问题,确保合作顺畅4. 优化采购策略- 根据公司战略,定期审查和调整采购策略- 参与公司内部决策,为公司采购提供战略性建议五、工作挑战1. 市场价格波动导致采购成本波动- 针对不同情况及时调整采购策略- 定期进行市场价格调研,及时调整供应商选择2. 供应商交付延迟- 加强与供应商的沟通和合作,确保交付准时- 定期评估供应商绩效,及时调整合作关系3. 公司战略变动导致采购策略调整- 参与公司决策,及时调整采购策略- 定期审查采购政策,提出改进意见六、工作成果预期1. 提高采购效率,降低采购成本2. 维护供应商关系,保证采购品质3. 提出有效的采购策略建议,为公司战略执行提供支持七、个人工作计划表执行情况评估1. 定期对采购流程和成本进行绩效评估2. 及时总结所取得的成果,并提出改进方案3. 参与公司内部采购策略讨论,为公司战略提供意见和建议八、工作安排本工作计划表自XX年XX月XX日起执行,至XX年XX月XX日截止。
4.劳动力、材料配置计划及保障为满足施工需要,特别是关键工期需要,根据本工程的实物工程数量和进度安排,并考虑较高的机械化作业程度和我集团公司类似工程施工经验及施工劳动定额,经测算分析,完成本工程各单位参建人员总计约1500人,高峰期人数2175人。
2011年三季度到2012年11月28日(即工程竣工验收)期间,因我公司在该阶段仅为施工区域内整体道床和轨道安装工程的配合工作,故参与施工的人数将减少到200人左右,处于施工人数稳定期,在下表中就不具体列出。
4.1. 劳动力计划表及劳动力动态曲线图4.1.1劳动力计划表劳动力按季度分配表4.1.2.劳动力直方图5001000150020002500人数时间5201035154519852175184515701110680二季度 三季度 四季度 一季度 二季度 二季度三季度 四季度 一季度2009年2010年2011年劳动力总体计划直方图4.1.4.劳动力动态管理1)施工人员实行弹性编制,动态管理。
2)劳动力进场:根据项目部劳动力动员计划以及现场施工需要,向公司逐月报送劳动力进场计划,并及时组织各类人员进场、退场。
现场管理人员根据项目管理人员动员计划,结合项目实际需要,由项目经理会同有关单位,组织各部室人员陆续进场。
3)临时工的使用,由人事劳资员与当地劳动主管部门联系,按照国家的现行政策和北京市的有关文件要求,做到有计划地使用临时工,严格控制,并加强对临时工的管理。
4)按公司现行的有关规定,切实加强岗前培训,加强现场劳动纪律管理,加强法律、法规教育。
5)建立各项考核制度,推行激励机制,最大限度调动员工的积极性。
6)严格推行定额管理,提高工效。
7)加强班组建设,落实各项岗位责任制。
8)劳动力按月分配表4.2. 材料供应计划4.2.1. 材料供应计划施工前,将综合材料的种类、库存特点、经济因素、供应渠道、运距远近和施工进度要求分别制定年度、季度、月与供货厂家制定供货合同,施工中,根据施工进度随时对材料供应计划进行动态调整,详细的详见“主要材料供应计划表”4.2.2. 主要材料供应方案4.2.2.1.材料厂设置情况及供应区域本标段拟在工地设置三个临时堆料场、三个加工区、两个材料库房,根据材料供应计划和材料功能,汽车运料至工地时,直接进行分发。
物资供应计划及物流组织安排物资供应计划及物流组织安排本工程的物资供应计划包括了主要材料的年度和季度供应计划,具体内容请参见“主要材料供应计划表”。
对于本工程所使用的主要材料,包括水泥、钢材、桥梁支座、钢绞线、土工材料等,我们需要遵循一定的技术标准和技术要求。
具体包括强度等级、试验方法、检查验收标准、包装方式、运输方式、交货状态等方面的要求。
水泥是本工程中不可或缺的主要材料之一。
我们应选用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其中混合材宜为粉煤灰或矿渣。
对于有耐硫酸盐侵蚀要求的混凝土,我们可以选用中级抗硫酸盐硅酸盐水泥或高级抗硫酸盐硅酸盐水泥。
水泥的质量应符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)、《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》(GB1344-1999)、《抗硫酸盐硅酸盐水泥》(GB748-2005)和下表的规定。
我们需要按照相应的试验方法和技术要求,对水泥的质量进行检验。
在检验数量和检验方法方面,我们应符合“水泥的检验要求”的规定。
具体的检验项目包括烧失量、氧化镁、三氧化硫、细度、凝结时间、安定性、强度、碱含量、助磨剂名称及掺量、石膏名称及掺量等。
需要特别注意的是,对于预应力混凝土现浇梁,我们要求水泥的强度等级不低于42.5级的低碱硅酸盐或低碱普通硅酸盐水泥(掺合料仅为粉煤灰或矿渣),水泥熟料中C3A含量不应大于8%,在强腐蚀环境下不应大于5%。
同时,其余性能应符合GB175的规定,禁止使用其它品种水泥。
本文介绍了铁路工程中混合材料和钢材的验收标准和要求。
混合材料包括水泥和熟料,施工单位和监理单位都需要进行抽样试验和检查,确保质量符合相关标准。
每批水泥的数量和来源都需要严格控制,同品种、同厂家、同批号的水泥才能混合使用。
同时,还需要根据相关标准进行检测,如硅酸盐水泥、抗硫酸盐硅酸盐水泥等。
钢材的验收也非常重要,需要符合国家标准的规定,如低碳钢热轧圆盘条、钢筋混凝土用热轧光圆钢筋等。
第四季度工作计划表怎么写1.第四季度工作计划表怎么写一、通过日常工作积存加强对工作岗位的认识一直以来采购员的工作是服务于生产,它的任务就是以最低的采购本钱提供满足质量、数量、交货期三大条件。
换句话说,生产就是采购员的客户,质量、数量、交货期就是生产的要求。
生产的三点要求对采购员来说是三点责任:向谁买,买多少,何时买。
我作为一个采购员终究的价值是采购本钱的控制,采购本钱直接影响收益。
所以我始终坚持以满足生产为目的、以货比三家为条件、以质量把控为原则,做好每一笔采购,做到物有所值,物有所用。
严格按采购计划采购,做到及时、适用,公道着落物质积存和采购本钱。
对购进物品做到票证齐全、票物相符,报账及时。
二、明确岗位职能,认真做好采购工作在“明确目标,勇于负责,主动配合,中意”的观念下,积极的落实采购工作要点和月度采购计划制定工作。
三、根据需求,挑选优秀供应商挑选供应商是采购工作中非常重要的一个环节,直接关系到所采购产品的质量、价格、服务等方面,所以挑选一个优秀的供应商对于我的工作来说非常重要。
我将通过以下途径来挑选:1、公布征求的方式以公布招标的方式来寻觅供应商,使符合资格的供应商有参与投标的机会。
不过通常比较少用此种方式,由于这是被动地寻觅供应商,换言之,若最合适的供应商不主动来投标,恐怕就会失去公布征求的意义。
2、通过同行业介绍所谓“同行是冤家”是指业务人员之间,由于彼其间争取客户,尔虞我诈;反之,同行的采购人员倒是“亲家”,由于彼此可以联合采购或互通有无。
3、市场寻觅经过挑选,建立长期合作单位供应商。
四、积极适应和遵照制度,进一步加强工作责任感的各项规章制度将得到进一步完善,本人要积极适应这种情形,以各项先行的规章制度和岗位职能为准则加强工作责任感,及时做好本人的各项工作,为做好本人力所能及的工作。
2.第四季度工作计划表怎么写一、突出重点增存款,份额再上新台阶组织资金始终是银行工作的基础和重点。
前阶段的结对子比赛,获得了初步成效,但存款的稳固性不强,要连续突出存款增长,强化宣传攻关,强化比赛考核,强化服务创新,持之以恒把“结对子、争份额、比奉献、争市场组织资金比赛”活动展开得有声有色,争取存款市场份额再上新台阶。
物资供应计划10.1 物资专业简介天津电力建设公司多年来在承担工业与民用建筑、设备安装工程的同时,承担着所建项目的材料和设备管理工作。
在施工现场物资管理方面积累了丰富的经验,建立了一整套完善的、行之有效的物资管理制度,保证了现场物资的质量和工期的要求。
公司物资管理部现有人员138人,其中具备中专以上学历的68人,具备中高级职称的21人,具备同时承担多个大中型工程和多个小型工程所需的设备管理和材料供应能力。
在物资管理方面始终将ISO9000贯标和集团公司物资达标结合起来进行,强化内部管理和要素控制,把贯标思想渗透到工作的每一个环节,使物资管理工作科学化、标准化、规范化,对设备、材料的订货、运输、验收、保管、保养、发放等各环节实行了有效控制。
10.2 管理思路物资管理部把我公司现在运行的四个体系同业主要求的物资工作标准有机地结合起来,已经整合成一套针对供电综合楼的物资管理办法,能够在实际工作中达到工作流程闭环,节点有依据,运行有制度支撑,操作表格化的先进管理水平,使物资从采购、检验、保管、发放及跟踪全过程得到控制。
为保证物资管理工作机动高效,物资部坚持我公司“信守合同、周到服务、质量一流、用户满意”的质量方针,本着奋起争先、严谨实干的企业精神,在日常工作中、诚实正直、谦逊有礼、热情宽容,严格按照业主要求开展工作。
我们有信心为现场施工提供全方位优质服务,我们的工作目标是追求业主的完全满意。
10.3 资源配置1)人力资源配置抽调经验丰富、责任心强的材料、设备人员负责本工程物资的管理。
配备主要管理人员7人,下设两个组:材料管理组、设备管理组,所有人员在上岗前均进行严格的专业培训,经考试合格后取证上岗。
详见下图。
2)仓库设置为了保障材料、设备的管理科学有效,根据《物资仓储管理》及《天津市基本建设设备维护保管规程》及我公司以往材料设备保管经验,结合施工现场的条件,材料设备采取科学规划、滚动保管的方式。
拟新建临建:封闭库70平方米,采用板材结构。
