旋挖灌注桩成孔验收记录
- 格式:doc
- 大小:52.00 KB
- 文档页数:4
旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:旋挖钻孔灌注桩单桩施工记录工程名称:雨花污水处理厂厂外配套管网及泵站施工工程第一标段 施工单位:湖南高岭建设集团股份有限公司 砼设计强度等级:。
旋挖钻孔灌注桩施工记录表一、工程概况工程名称:_____工程地点:_____建设单位:_____设计单位:_____监理单位:_____施工单位:_____桩号:_____桩径:_____桩长:_____桩顶标高:_____桩底标高:_____混凝土强度等级:_____二、施工准备1、场地平整施工前对场地进行平整,清除杂物和障碍物,确保桩机能够平稳作业。
场地平整度误差控制在 ±50mm 以内。
2、桩位放线根据设计图纸,采用全站仪或经纬仪进行桩位放线。
桩位偏差控制在规范允许范围内,群桩偏差不大于 20mm,单排桩偏差不大于 10mm。
3、护筒埋设护筒采用钢板制作,内径大于桩径 200mm。
护筒埋设深度根据地质情况确定,一般为 15 20m,护筒顶部高出地面 300mm。
护筒中心与桩位中心偏差不大于 50mm,垂直度偏差不大于 1%。
4、泥浆制备根据地质条件和施工要求,制备合适的泥浆。
泥浆性能指标应符合规范要求,如比重、粘度、含砂率等。
三、钻进成孔1、钻机就位钻机安装平稳,底座牢固,钻杆垂直。
对中误差不大于 20mm,垂直度偏差不大于 1%。
2、钻进参数根据地质情况和桩径、桩长,合理选择钻进速度、钻压和转速。
钻进过程中应及时记录钻进深度、钻进时间、钻进速度等参数。
3、地质情况记录钻进过程中,密切观察地质变化情况,每钻进 1 2m 记录一次地质情况。
详细记录土层、砂层、岩层等的分布情况和厚度。
4、孔深测量当钻进至设计孔深时,采用测绳或测孔仪测量孔深。
孔深允许偏差为+300mm,0。
5、孔径测量采用孔径检测仪测量孔径,孔径不得小于设计桩径。
6、孔底沉渣厚度检测当钻进至设计孔深后,进行第一次清孔,清孔完成后测量孔底沉渣厚度。
孔底沉渣厚度不得大于 50mm。
四、钢筋笼制作与安装1、钢筋笼制作钢筋笼按照设计图纸要求制作,主筋间距、箍筋间距、钢筋笼直径等偏差应符合规范要求。
主筋接头采用焊接或机械连接,接头质量应符合规范要求。
旋挖钻孔灌注桩单桩建筑施工记录一、工程概况工程名称:_____工程地点:_____建设单位:_____施工单位:_____监理单位:_____本次施工的旋挖钻孔灌注桩为基础结构的一部分,设计桩径为_____mm,桩长为_____m,桩身混凝土强度等级为_____。
二、施工准备1、场地平整施工前对场地进行了平整,清除了地面障碍物,确保钻机能够平稳作业。
2、测量放线根据设计图纸,使用全站仪进行桩位的精确测量放线,并设置了明显的桩位标志。
3、设备选型选用了适合本工程地质条件的旋挖钻机型号_____,配备了相应的钻具和辅助设备。
4、材料准备提前准备了符合要求的钢筋、水泥、砂、石子等原材料,并进行了检验和复试。
三、施工工艺流程1、钻进成孔(1)将旋挖钻机就位,调整好钻杆垂直度和钻头位置。
(2)启动钻机,缓慢钻进,根据地质情况控制钻进速度和钻进压力。
(3)在钻进过程中,及时清理孔内的渣土,保持孔内清洁。
(4)当钻进至设计深度后,进行终孔验收,测量孔深、孔径、孔斜度等参数,确保符合设计要求。
2、钢筋笼制作与安装(1)根据设计要求,在加工场地制作钢筋笼。
钢筋的规格、型号、数量和间距均符合设计要求,主筋采用焊接连接,箍筋采用绑扎连接。
(2)制作完成后,对钢筋笼进行质量检验,合格后运往施工现场。
(3)采用吊车将钢筋笼吊起,缓慢放入孔内,确保钢筋笼的位置和垂直度准确无误。
3、灌注混凝土(1)安装导管,导管底部距孔底的距离控制在_____mm 左右。
(2)在灌注前,再次测量孔深和孔底沉渣厚度,如沉渣厚度超过设计要求,进行二次清孔。
(3)采用商品混凝土,混凝土坍落度控制在_____mm 左右。
(4)开始灌注混凝土,灌注过程中要连续进行,控制好灌注速度和导管埋深,确保混凝土灌注密实。
四、施工过程记录1、钻进成孔记录桩号:_____开孔时间:_____终孔时间:_____钻进深度:_____m地质情况描述:0 _____m:土层为_____,土性描述为_____。

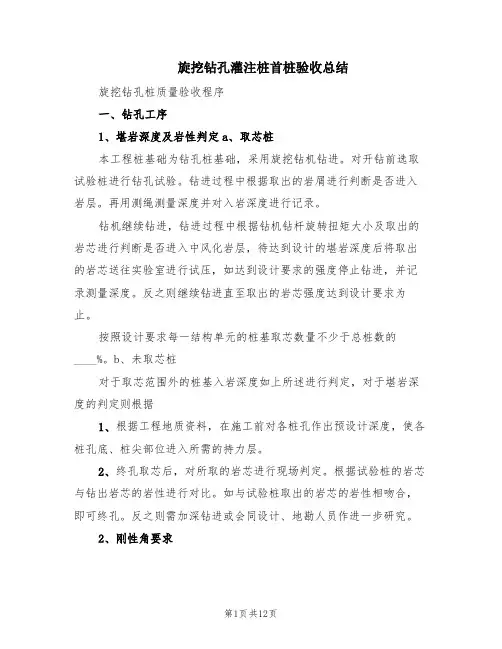

旋挖钻孔灌注桩首桩验收总结旋挖钻孔桩质量验收程序一、钻孔工序1、堪岩深度及岩性判定a、取芯桩本工程桩基础为钻孔桩基础,采用旋挖钻机钻进。
对开钻前选取试验桩进行钻孔试验。
钻进过程中根据取出的岩屑进行判断是否进入岩层。
再用测绳测量深度并对入岩深度进行记录。
钻机继续钻进,钻进过程中根据钻机钻杆旋转扭矩大小及取出的岩芯进行判断是否进入中风化岩层,待达到设计的堪岩深度后将取出的岩芯送往实验室进行试压,如达到设计要求的强度停止钻进,并记录测量深度。
反之则继续钻进直至取出的岩芯强度达到设计要求为止。
按照设计要求每一结构单元的桩基取芯数量不少于总桩数的____%。
b、未取芯桩对于取芯范围外的桩基入岩深度如上所述进行判定,对于堪岩深度的判定则根据1、根据工程地质资料,在施工前对各桩孔作出预设计深度,使各桩孔底、桩尖部位进入所需的持力层。
2、终孔取芯后,对所取的岩芯进行现场判定。
根据试验桩的岩芯与钻出岩芯的岩性进行对比。
如与试验桩取出的岩芯的岩性相吻合,即可终孔。
反之则需加深钻进或会同设计、地勘人员作进一步研究。
2、刚性角要求在钻孔施工过程中对桩基深度的控制除堪岩深度外还根据相邻桩基的深度来控制,使其满足设计要求的相邻桩间高差小于桩距的要求。
3、检孔钻孔灌注桩成孔后,要对桩孔进行检查验收,检测内容包括:钻孔的平面位置、孔深、倾斜度、全深的孔径等。
成孔质量应符合下列标准:⑴孔径不应小于设计孔径;⑵孔深不小于设计规定;⑶倾斜度小于____%。
孔深、孔底沉渣采用标准测锤检测,孔径、孔形采用自制检孔器检测。
检孔器用Ф28和Ф16钢筋制成,检孔器外径等于钢筋笼外径+100㎜,检孔器长度是检孔器外径的4-____倍,检孔器顶面几何中心焊起吊圈。
检测时,将检孔器吊起,使笼的中心、井孔的中心、吊绳保持一致,慢慢放入孔内,上下畅通无阻标明孔径大于设计桩径;若中途遇阻则有可能在遇阻部位有缩径或弯孔现象,应采取措施予以消除。
检孔器还可测孔位、桩孔倾斜度,将检孔器放入孔内,调整起吊滑轮,使吊绳保持竖直,此时吊绳位置即为桩孔中心位置,将起吊滑轮固定测出滑轮至井口距离,测出检孔器下放时各个位置的水平偏移,就可推算出个测点偏移桩中心距离及倾斜度。
旋挖钻孔灌注桩施工记录范本1:旋挖钻孔灌注桩施工记录1. 项目背景1.1 项目名称:XXX工程1.2 项目地点:XXX地区1.3 项目概况:XXX工程旨在建设XXX建筑物,本次施工记录主要针对旋挖钻孔灌注桩施工环节进行详细记录。
2. 施工前准备2.1 施工方案准备:制定旋挖钻孔灌注桩施工方案,并由工程师审核和批准。
2.2 设备准备:安排旋挖钻孔机、混凝土搅拌车等设备。
2.3 材料准备:准备好钢筋、混凝土、灌注桩模板等施工所需的材料。
2.4 人员准备:安排经验丰富的钻孔工和搅拌工,并进行必要的培训。
3. 施工过程3.1 钻孔施工:3.1.1 钻孔机操作人员根据设计要求,选取合适的孔径和孔深。
3.1.2 钻孔机进行钻孔作业,确保钻孔的位置、直径和深度符合要求。
3.1.3 钻孔过程中应注意记录钻孔进度、地质情况等重要数据。
3.2 钢筋安装:3.2.1 钻孔完成后,钢筋工将钢筋丝束按设计要求放入钻孔中。
3.2.2 确保钢筋的位置、间距和连接方式符合设计要求。
3.3 混凝土灌注:3.3.1 混凝土搅拌车将现场搅拌好的混凝土输送至钻孔位置。
3.3.2 混凝土从底部灌注至钻孔顶部,确保钻孔内混凝土的均匀性和密实性。
3.3.3 灌注过程中注意记录混凝土用量、搅拌时间等关键数据。
4. 施工质量控制4.1 验收标准:根据规范要求进行验收,确保灌注桩的质量符合要求。
4.2 质量控制措施:进行现场质量监督和检测,如对混凝土强度进行取样试验等。
4.3 质量记录:详细记录每个灌注桩的质量数据,并进行整理归档。
5. 安全施工5.1 安全方案:制定钻孔和灌注过程的安全施工方案,并向相关人员进行培训。
5.2 安全控制措施:设置安全警示标志、合理安排施工区域。
5.3 安全记录:记录施工中发生的安全事故、事故处理情况等。
6. 施工总结6.1 施工进度总结:根据施工进度和施工质量评估,对施工进度进行总结和分析。
6.2 问题及改进措施:总结施工中存在的问题,并提出改进措施。
旋挖成孔灌注桩桩孔验收记录项目名称:XXX工程工程编号:XXX桩孔编号:XXX施工单位:XXX监理单位:XXX设计单位:XXX一、桩孔资料1.工程地点:XXX2.桩基类型:旋挖成孔灌注桩3.桩孔直径:XXX4.桩孔深度:XXX5.桩孔设计承载力:XXX二、材料验收1.水泥:按规定的比例配制,外观应为均匀细腻的粉末状,无结块和凝固现象。
2.纱管:应符合设计要求,无破损、腐蚀和变形。
3.沙、石料:应符合设计要求,无杂质和含泥量过高的现象。
三、施工工艺1.桩孔开挖:按设计要求进行开挖,桩孔开挖底部应清理干净。
2.钢筋布置:按设计要求、图纸和规范进行布置,钢筋的质量应符合要求。
3.灌注混凝土:混凝土按设计要求配制,拌合均匀后进行灌注。
四、施工质量控制1.桩孔尺寸:测量桩孔直径和深度,记录在下表中。
桩孔编号直径(mm)深度(m)XXX XXX XXX2.钢筋质量:测量钢筋直径和布置间距,记录在下表中。
桩孔编号钢筋直径(mm)钢筋布置间距(mm)XXX XXX XXX3.混凝土质量:测量混凝土的坍落度、强度等,记录在下表中。
桩孔编号混凝土坍落度(mm)抗压强度(MPa)XXX XXX XXX五、检测结果与评定1.桩孔尺寸符合设计要求。
2.钢筋布置符合设计要求,并满足规范要求。
3.混凝土坍落度符合设计要求,并满足规范要求。
4.混凝土抗压强度满足设计要求。
六、施工记录1.开挖时间:XXX2.钢筋布置时间:XXX3.混凝土灌注时间:XXX4.其他施工记录:XXX七、备注1.XXX八、验收结论1.桩孔验收合格,可以进行下一步施工。
总结:经检查,本次旋挖成孔灌注桩桩孔质量符合设计要求,验收合格。
本次桩孔验收记录结束。

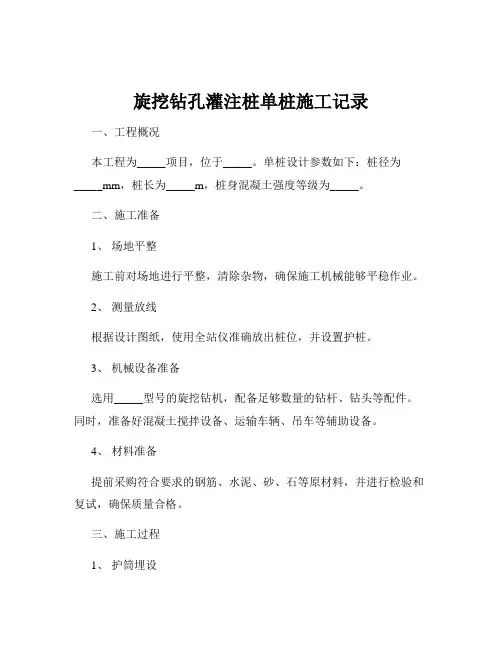

旋挖钻孔灌注桩单桩施工记录一、工程概况本工程为_____项目,位于_____。
单桩设计参数如下:桩径为_____mm,桩长为_____m,桩身混凝土强度等级为_____。
二、施工准备1、场地平整施工前对场地进行平整,清除杂物,确保施工机械能够平稳作业。
2、测量放线根据设计图纸,使用全站仪准确放出桩位,并设置护桩。
3、机械设备准备选用_____型号的旋挖钻机,配备足够数量的钻杆、钻头等配件。
同时,准备好混凝土搅拌设备、运输车辆、吊车等辅助设备。
4、材料准备提前采购符合要求的钢筋、水泥、砂、石等原材料,并进行检验和复试,确保质量合格。
三、施工过程1、护筒埋设采用钢护筒,护筒直径比桩径大_____mm,护筒长度根据地质情况确定,一般为_____m。
护筒埋设时,保证其中心与桩位中心重合,偏差不大于_____mm,护筒垂直,倾斜度不大于_____%。
护筒周围用粘土分层夯实。
2、钻机就位将旋挖钻机移动至桩位处,调整钻机水平和垂直度,使钻杆中心与桩位中心重合。
3、钻进成孔启动钻机,按照设定的钻进参数进行钻进。
在钻进过程中,密切观察钻进情况,及时调整钻进速度和钻压。
遇到坚硬地层时,可采用更换钻头、增加钻压等措施。
钻进过程中要保持孔内泥浆面高于地下水位_____m 以上,防止塌孔。
4、清孔当钻进至设计深度后,进行第一次清孔。
采用换浆法清孔,将孔内的泥浆比重和含砂率降低至规定值。
清孔后,孔底沉渣厚度不大于_____mm。
5、钢筋笼制作与安装根据设计要求,在加工场地制作钢筋笼。
钢筋笼主筋采用焊接连接,箍筋与主筋采用绑扎连接。
钢筋笼制作完成后,使用吊车将其吊运至孔口,并缓慢下放至孔内。
下放过程中,要保证钢筋笼的垂直度和保护层厚度符合要求。
6、导管安装选用_____mm 直径的导管,导管连接要牢固、密封。
导管安装前要进行水密试验,确保导管无渗漏。
导管底口距离孔底_____mm。
7、二次清孔在灌注混凝土前,进行第二次清孔。

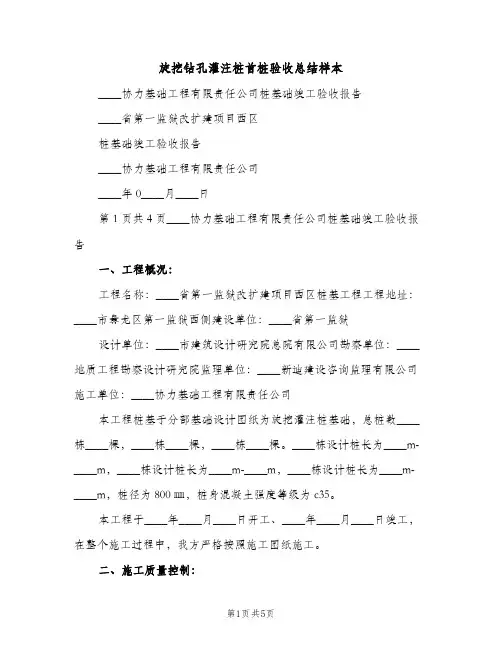

旋挖钻孔灌注桩首桩验收总结样本____协力基础工程有限责任公司桩基础竣工验收报告____省第一监狱改扩建项目西区桩基础竣工验收报告____协力基础工程有限责任公司____年0____月____日第1页共4页____协力基础工程有限责任公司桩基础竣工验收报告一、工程概况:工程名称:____省第一监狱改扩建项目西区桩基工程工程地址:____市盘龙区第一监狱西侧建设单位:____省第一监狱设计单位:____市建筑设计研究院总院有限公司勘察单位:____地质工程勘察设计研究院监理单位:____新迪建设咨询监理有限公司施工单位:____协力基础工程有限责任公司本工程桩基子分部基础设计图纸为旋挖灌注桩基础,总桩数____栋____棵,____栋____棵,____栋____棵。
____栋设计桩长为____m-____m,____栋设计桩长为____m-____m,____栋设计桩长为____m-____m,桩径为800㎜,桩身混凝土强度等级为c35。
本工程于____年____月____日开工、____年____月____日竣工,在整个施工过程中,我方严格按照施工图纸施工。
二、施工质量控制:1、本工程所有材料进场时,由项目部取样员及监理单位见证员按规范规定对现场的材料进行见证取样送检,并及时上报出厂合格证及检验报告。
2、进场时,按建设单位提供的各主要控制点逐一引测到场地周围(不受施工影响且不受破坏的建筑物、地面等部位)。
并加以妥善保护,经建设单位代表及监理代表复核验收合格后,再对桩位施放。
在施工过程中再次对每个桩位逐根进行复核。
第2页共4页____协力基础工程有限责任公司桩基础竣工验收报告3、桩孔成孔以后,我方立即认真自检每段工序,自检合格后通知现场甲方、监理进行检复查,凡建设、监理单位指出不合格的工序我方立即整改,经整改检查合格才进行下一道工序施工。
4、在浇筑混凝土之前,并安排专人对每棵桩芯在砼浇捣前清理孔底虚土杂物,以便影响桩的质量。
旋挖钻孔灌注桩施工记录一、工程概况本次施工的项目为_____,位于_____。
该工程的基础设计采用旋挖钻孔灌注桩,共计_____根桩,桩径为_____mm,桩长为_____m。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等设计要求。
编制施工方案,明确施工工艺、施工流程、质量控制要点和安全注意事项。
对施工人员进行技术交底,确保其掌握施工技术要求和质量标准。
2、现场准备平整场地,清除障碍物,保证施工场地的平整度和承载力满足施工要求。
修建施工便道,便于施工车辆和设备的通行。
布置临时水电线路,确保施工过程中的水电供应。
3、材料准备准备好钢筋、混凝土等原材料,并进行质量检验,确保其符合设计要求。
钢筋应按照设计要求进行加工制作,确保尺寸和规格准确无误。
4、设备准备选用合适的旋挖钻机,并对其进行调试和维护,确保设备性能良好。
配备泥浆制备和处理设备、吊车、电焊机等辅助设备。
三、施工工艺流程1、测量放线根据设计图纸,采用全站仪或经纬仪进行桩位放线,确定桩位的中心位置,并设置护桩。
对桩位进行复核,确保桩位偏差符合规范要求。
2、埋设护筒护筒采用钢板制作,内径比桩径大 200 300mm,长度根据地质情况确定,一般为 2 4m。
护筒埋设时,应保证其中心线与桩位中心线重合,偏差不大于50mm。
护筒四周用粘土分层夯实,防止护筒移位和漏水。
3、泥浆制备根据地质情况和施工要求,制备合适的泥浆。
泥浆的性能指标应符合规范要求,如比重、粘度、含砂率等。
在施工过程中,应定期对泥浆进行检测和调整,确保泥浆性能稳定。
4、旋挖钻进启动旋挖钻机,缓慢钻进。
钻进过程中,应根据地质情况控制钻进速度和钻进压力,避免钻进过快或过慢导致塌孔或钻进困难。
每钻进一定深度,应及时清理孔内的渣土,并检查孔的垂直度和孔径。
5、清孔当钻进至设计深度后,进行第一次清孔。
清孔采用换浆法,即用新鲜泥浆置换孔内的泥浆,直至孔内泥浆的性能指标符合规范要求。
旋挖钻孔灌注桩首桩验收旋挖钻孔灌注桩首桩验收1. 验收前准备工作1.1 验收范围本次验收的范围包括旋挖钻孔灌注桩首桩的施工、质量检测和验收。
1.2 验收人员验收人员应由业主代表、设计单位代表和监理单位代表组成。
1.3 验收材料准备验收材料包括施工记录、质量检测报告、相关图纸和文件等。
2. 施工验收2.1 施工程序2.1.1 钻孔准备根据设计要求设定钻孔位置,并进行地面标记。
在钻孔前清理现场并确保周围环境安全。
2.1.2 钻孔施工采用旋挖钻孔机进行钻孔施工,确保钻孔直径、深度和倾斜度符合设计要求。
2.1.3 钢筋和模板安装在钻孔完成后,按照设计要求安装钢筋和模板,并进行固定和调整。
2.1.4 灌注混凝土在钢筋和模板安装完成后,进行混凝土灌注,确保混凝土质量符合相关标准和要求。
2.1.5 后期处理灌注完成后,及时对周围地面进行清理,并保护好已完成的灌注桩。
2.2 施工质量检测2.2.1 钻孔检测对钻孔进行检测,检查孔径、深度和倾斜度等是否符合设计要求。
2.2.2 钢筋检测对钢筋进行检测,包括钢筋的数量、直径、间距和固定情况等。
2.2.3 混凝土检测对灌注混凝土进行取样检测,包括抗压强度、坍落度和骨料含量等。
2.3 施工验收标准根据相关标准和设计要求,对施工质量进行评估和验收。
3. 附件本文档所涉及的附件如下:- 施工记录- 质量检测报告- 相关图纸和文件4. 法律名词及注释本文档所涉及的法律名词及注释如下:- 旋挖钻孔灌注桩:一种常用的基础处理方法,通过旋挖钻孔将混凝土灌注到孔中,形成桩体,用于承载建造物的荷载。
- 钻孔机:一种专用机械设备,用于进行钻孔作业,能够满足不同直径和深度的钻孔需求。
- 混凝土:一种由水泥、骨料、粉煤灰和掺合料等按一定比例掺和而成的人工石材,用于建造物的组成和固结。
5. 扩展内容。
2024年旋挖钻孔灌注桩首桩验收总结范文____年旋挖钻孔灌注桩首桩验收总结一、前言旋挖钻孔灌注桩是一种常见的地基处理技术,逐渐被广泛应用于各类土木工程中。
本次验收旨在评估____年旋挖钻孔灌注桩首桩的质量和施工过程中的问题,并提出改进意见,以保证工程的顺利进行。
二、验收工作内容1. 钻孔施工质量评估:包括钻孔直径、孔壁土质、孔底清洁程度等方面的评估。
2. 灌注过程监测:包括注浆速度、注浆压力、灌注均匀性等方面的监测。
3. 灌注材料质量评估:包括水泥质量、骨料质量、掺合料质量等方面的评估。
4. 试块取样与强度试验:根据规范要求取样并进行强度试验,评估灌注桩的抗压强度。
5. 施工记录和资料归档:记录施工过程中的关键数据和资料,并进行归档。
三、验收结果及问题分析1. 钻孔施工质量评估:经过评估,钻孔直径符合设计要求,孔壁土质整齐,孔底清洁程度较高,说明钻孔施工质量良好。
2. 灌注过程监测:灌注过程中的注浆速度与注浆压力符合规范要求,但灌注均匀性有待提高。
存在注浆断续、流量不均等问题,需要进一步改进施工工艺。
3. 灌注材料质量评估:灌注材料的水泥质量、骨料质量、掺合料质量均符合规范要求,对灌注桩的强度影响较小。
4. 试块取样与强度试验:根据规范要求取样并进行强度试验,试块的抗压强度符合设计要求,显示灌注桩具有良好的承载能力。
5. 施工记录和资料归档:施工记录和资料归档完整,为后续工程的管理和维护提供了重要参考。
四、改进措施及建议1. 提高灌注均匀性:采用增加灌注点、提高注浆速度等措施,确保灌注材料充分填满钻孔,提高整体灌注均匀性。
2. 定期维护设备:定期检查和维护灌注设备,确保设备的正常运行,减少故障的发生。
3. 引入现代化施工技术:例如利用数据监测和自动化控制技术,实现智能化施工过程,提高施工效率和质量。
4. 加强人员培训和技术交流:组织施工人员参加相关培训和技术交流活动,提高他们的技能水平和专业知识,为施工质量提供保障。
旋挖钻孔灌注桩单桩施工记录工程名称:兴康同和家园3#地下室 施工单位:湖南兴湘建设有限公司 砼设计强度等级:C30施工序号:桩位编号:4# 施工日期:自2013年12月24日桩尺寸(m )标 高 (m) 桩 径 桩 长 H1 入岩深度 H2 桩入承台深度 桩 顶持力层顶桩 底 设 计 实 测 设 计 实 测 设 计 实 测 设 计 实 测设 计 实 测 设计 实 测 设计 实 测 0.8 0.81≥2222.1 11.10.10.11 81.681.660.659.5钢筋笼长度(m) 主筋直径及根数箍筋直 径及间 距(mm)箍筋加 密长度 (m ) 钢筋连接方法 及外观质量 情况 实测桩 孔体积 (m 3)实际浇注砼量 (m 3) 留置 砼试块 (组)试块试 压强度 (Mpa )22.710 1410@100/200 3.5采用焊接,外观良好12.4 12.8 1桩孔地质结构柱状图:钢筋隐蔽验收:○1长纵筋10 14;○2加劲箍 12@2000,螺旋筋Ф10@100/200施工单位检查记录人: 监理(建设)单位旁站监督人:强风泥质粉桩底标高59.5m 持力层顶标60.6m桩顶标高81.6m湘质监统编 施2002-48 孔口标高87.25m旋挖钻孔灌注桩单桩施工记录工程名称:兴康同和家园3#地下室 施工单位:湖南兴湘建设有限公司 砼设计强度等级:C30该桩持力层土质名称及桩端阻力特征值为:强风化泥质粉砂岩,单桩承载力特征值为3200KN 。
该桩桩底进入持力层深度:1.1米 勘察单位勘查人: 施工单位检查评定结果:项目专业技术负责人:项目专业质量检查员: 年 月 日监理(建设)单位验收结论:项目专业监理工程师(建 监理(建设)项目部(章) 设单位项目技术负责人): 年 月 日施工序号:桩位编号:2#施工日期:自2013年12月25日桩尺寸(m )标 高 (m) 桩 径 桩 长 H1入岩深度 H2桩入承台深度 桩 顶 持力层顶 桩 底 设 计 实 测 设 计 实 测 设 计 实 测 设 计 实 测 设 计 实 测 设计 实 测 设计 实 测 0.80.81≥2223.511.20.10.1181.6 81.659.358.1钢筋笼长度(m) 主筋直径及根数 箍筋直 径及间 距(mm) 箍筋加 密长度 (m ) 钢筋连接方法及外观质量情况 实测桩 孔体积 (m 3)实际浇注砼量 (m 3) 留置 砼试块 (组)试块试 压强度 (Mpa )24.110 1410@100/203.5 采用焊接,外观良好12.8 13.2 1桩孔地质结构柱状图: 钢筋隐蔽验收:○1长纵筋10 14;○2加劲箍 12@2000,螺旋筋Ф10@100/200强风化岩桩底标高58.1m 持力层顶标59.3m桩顶标高81.6m湘质监统编 施2002-48 孔口标高86.45m旋挖钻孔灌注桩单桩施工记录工程名称:兴康同和家园3#地下室 施工单位:湖南兴湘建设有限公司 砼设计强度等级:C30湘质监统编施2002-48旋挖钻孔灌注桩单桩施工记录工程名称:兴康同和家园3#地下室 施工单位:湖南兴湘建设有限公司 砼设计强度等级:C30○1长纵筋10 14;○2加劲箍 12@2000,螺旋筋Ф10@200/100施工单位检查记录人: 监理(建设)单位旁站监督人:该桩持力层土质名称及桩端阻力特征值为:强风化泥质粉砂岩的极限端阻力标准值为3200KN 。
旋挖成孔灌注桩桩孔验收
记录
It was last revised on January 2, 2021
旋挖成孔灌注桩桩孔验收记录
工程名称:广西百色干部学院(一期工程)施工单位:广西建工集团第五建筑工程有限责任公司
项目经理:何显文分包单位:广西华广建设工程有限公司
分包单位项目负责人:黎怀阳专业工长:袁君
子分部工程:桩基桩号: 2#楼XWZ030 轴线:2-14×2-K桩径(mm): 1000
施工执行标准名称及
编号
建筑地基基础工程施工质量验收规范(GB50202-2002)
验收隐蔽项目允许偏差
(设计要
求)
实际验收情
况
成孔断面示意图
1、地面标高(m) 设计要求
2、桩位见本规范表合格
3、桩径(m)见本规范表
、孔深(m) +300
()
5、桩顶标高(m)+30,-50
6、孔底标高(m)设计要求
7、桩身垂直度偏差
(%)
<1%合格8、桩端持力层(岩)
土性
中风化泥合格
9、嵌岩深度(m)入中风化2m 合格
10、泥浆壁稳定性稳定/
11、沉渣厚度(㎜)≤50合格
承包单位自检结论:
符合设计及规范要求
项目技术负责人:
年月日监理单位验收结论:
项目专业监理工程师:
年月日。
旋挖钻孔灌注桩单桩施工记录一、工程概况工程名称:_____工程地点:_____桩号:_____设计桩径:_____设计桩长:_____桩身混凝土强度等级:_____二、施工准备1、场地平整施工前对场地进行平整,清除杂物和障碍物,确保施工机械能够平稳运行。
2、测量放线根据设计图纸,使用全站仪进行桩位的精确测量放线,并设置好护桩。
3、施工机械及设备选用合适的旋挖钻机,并配备好泥浆制备和处理设备、吊车、电焊机等辅助设备。
4、原材料准备提前准备好符合要求的钢筋、水泥、砂、石等原材料,并进行检验和复试。
三、施工工艺流程1、埋设护筒采用钢护筒,护筒直径大于桩径 200mm,护筒长度根据地质情况确定,一般为 2-4m。
护筒埋设要保证垂直、稳固,中心与桩位中心偏差不大于 50mm,护筒顶端高出地面 300mm 以上。
2、泥浆制备根据地质情况,制备合适的泥浆。
泥浆的性能指标应符合规范要求,如比重、黏度、含砂率等。
3、钻进成孔启动旋挖钻机,缓慢钻进。
在钻进过程中,要根据地质情况控制钻进速度和钻进压力,同时注意观察泥浆的变化,及时调整泥浆性能。
当钻进达到设计深度后,进行清孔。
4、清孔采用正循环或反循环清孔方法,将孔底沉渣清除干净。
清孔后的泥浆性能指标和孔底沉渣厚度应符合设计和规范要求。
5、钢筋笼制作与安装根据设计要求制作钢筋笼,主筋采用焊接或机械连接方式。
钢筋笼安装时要保证垂直、居中,避免碰撞孔壁,钢筋笼顶端要固定牢固,防止在混凝土灌注过程中上浮。
6、导管安装选用合适直径的导管,导管连接要严密、牢固。
导管安装前要进行水密试验,确保导管不漏水。
导管底部距孔底的距离一般为 300-500mm。
7、二次清孔在混凝土灌注前,再次进行清孔,确保孔底沉渣厚度符合要求。
8、混凝土灌注采用商品混凝土或现场搅拌混凝土,混凝土的配合比要符合设计要求。
混凝土灌注要连续、均匀,灌注过程中要及时测量混凝土面的上升高度,控制导管的埋深,导管的埋深一般为 2-6m。
