土方回填技术交底记录
C 1.11编号:
工程名称施工单位XXXXXXX有限责任公司交底部位土方回填工序名称土方回填
交底提要:
土方回填
交底内容:
1、回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。
2、施工时,基础墙体达到一定强度后,才能进行回填土的施工,以免对结构基础造成损坏。
3、将基坑内的杂物、积水等清理干净。
4、回填土一般选用含水量在10%左右的干净粘性土(以手攥成团、自然落地散开为宜)。
若土过湿,要进行晾晒或掺入干土、白灰等处理;若土含水量偏低,可适当洒水湿润。
5、深浅基坑相连时,要先填深基坑,填至与浅基坑标高一致时,再与浅基坑一起填夯。
分段填夯时,交错处做成阶梯形,上下接搓距离不小于1.0m。
基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多;较长的管沟墙,内部要加支撑。
6、回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200~250mm;人工夯实时不大于200mm。
每层至少夯击三遍.要求一夯压半夯。
7、回填房心及管沟时,人工先将管子周围填土夯实,直到管顶0.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。
管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。
8、雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基土。
9、基础肥槽回填土,必须清理到基础底面标高,才能逐层回填。
交底人接受交底人交底日期。

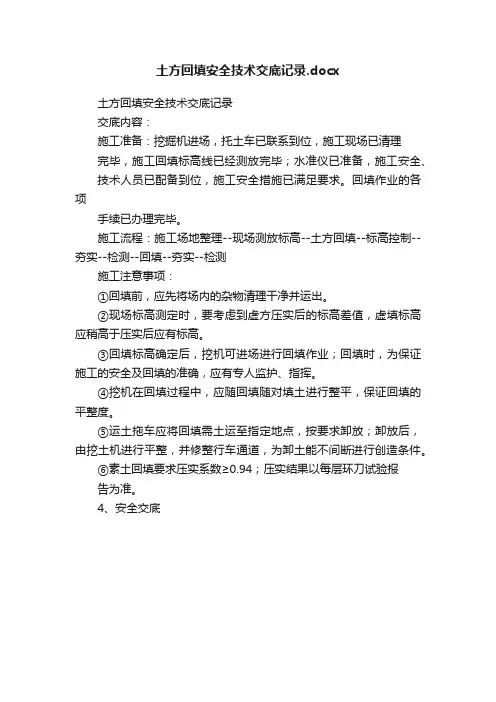

土方回填安全技术交底记录.docx
土方回填安全技术交底记录
交底内容:
施工准备:挖掘机进场,托土车已联系到位,施工现场已清理
完毕,施工回填标高线已经测放完毕;水准仪已准备,施工安全、技术人员已配备到位,施工安全措施已满足要求。
回填作业的各项
手续已办理完毕。
施工流程:施工场地整理--现场测放标高--土方回填--标高控制--夯实--检测--回填--夯实--检测
施工注意事项:
①回填前,应先将场内的杂物清理干净并运出。
②现场标高测定时,要考虑到虚方压实后的标高差值,虚填标高应稍高于压实后应有标高。
③回填标高确定后,挖机可进场进行回填作业;回填时,为保证施工的安全及回填的准确,应有专人监护、指挥。
④挖机在回填过程中,应随回填随对填土进行整平,保证回填的平整度。
⑤运土拖车应将回填需土运至指定地点,按要求卸放;卸放后,由挖土机进行平整,并修整行车通道,为卸土能不间断进行创造条件。
⑥素土回填要求压实系数≥0.94;压实结果以每层环刀试验报
告为准。
4、安全交底。
土方回填施工技术交底记录项目名称:XXX项目施工单位:XXX建设有限公司工程地点:XXX地区1.工程介绍:本项目是XXX地区的一项重要建设项目,属于土方回填工程。
工程内容包括对原有地质地貌进行改造,填埋区域面积约XXX平方米,回填土方总量约为XXX立方米。
2.施工技术交底:(1)场内土方主要来自于施工现场开挖的土方,施工人员应根据土方的性质及工程要求合理使用。
(2)外运土方主要来自于外部开采场地,施工单位应按照监理要求进行土方的挖掘、输送和存储,确保外运土方的质量符合工程要求。
2.2土方回填顺序说明:土方回填顺序应按照严密、合理的原则进行。
(1)首先回填基础,将土方从场内或外运来的土方进行均匀分布,按照设计要求进行夯实。
(2)然后回填填埋区域,将土方平铺到填埋区域并进行夯实,夯实层数要根据设计要求进行控制。
(3)最后回填边坡,将土方均匀回填至边坡区域,并进行夯实,以确保边坡的稳定性。
2.3夯实标准及方法说明:土方的夯实应符合设计要求,并采用适当的夯实方法。
(1)夯实标准:夯实标准以夯实度为指标,夯实度按照设计要求控制在XX%~XX%之间。
(2)夯实方法:采用振动夯实机进行夯实,选用适当的夯击频率和夯击力进行操作。
2.4排水处理说明:在土方回填过程中,应注意排水处理,防止土方回填后出现积水、渗水等问题。
(1)在回填过程中,应有专人负责监控回填区域的排水情况,及时清理与疏通,确保排水通畅。
(2)在填埋区域夯实完成后,施工单位应根据监理要求进行排水沟的建设,以确保土方回填区域的排水能力。
3.安全注意事项:3.1施工人员应定期进行安全教育,掌握正确的施工技术,保证施工过程中的安全。
3.2在夯实过程中,应设置随时可使用的防护设施,防止坍塌事故的发生。
3.3在回填过程中要注意施工材料运输的安全,防止土方倒塌、压垮人员等事故的发生。
4.管理要求:4.1施工负责人应统筹协调各部门工作,保证工程质量和进度。
4.2每日施工结束后,应进行工区清理,保持施工现场的整洁。

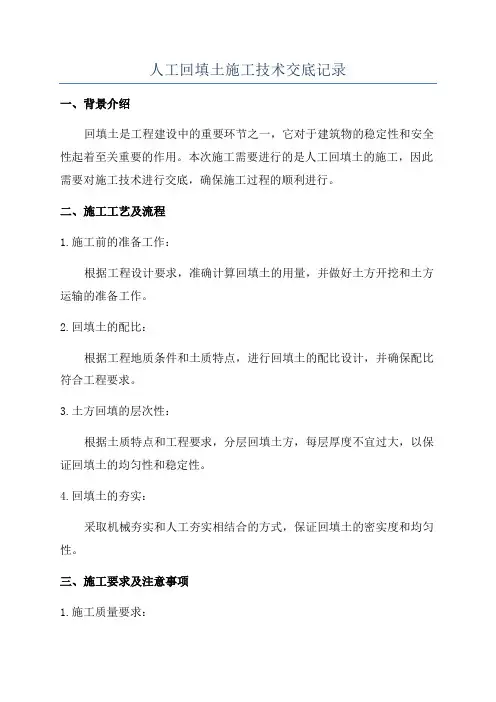

人工回填土施工技术交底记录一、背景介绍回填土是工程建设中的重要环节之一,它对于建筑物的稳定性和安全性起着至关重要的作用。
本次施工需要进行的是人工回填土的施工,因此需要对施工技术进行交底,确保施工过程的顺利进行。
二、施工工艺及流程1.施工前的准备工作:根据工程设计要求,准确计算回填土的用量,并做好土方开挖和土方运输的准备工作。
2.回填土的配比:根据工程地质条件和土质特点,进行回填土的配比设计,并确保配比符合工程要求。
3.土方回填的层次性:根据土质特点和工程要求,分层回填土方,每层厚度不宜过大,以保证回填土的均匀性和稳定性。
4.回填土的夯实:采取机械夯实和人工夯实相结合的方式,保证回填土的密实度和均匀性。
三、施工要求及注意事项1.施工质量要求:回填土要求均匀、密实,不得有空隙和不均匀沉降现象。
2.施工现场安全:在回填土施工过程中,要严格遵守安全生产规定,加强施工现场的管理,确保施工人员的安全。
3.施工期间的环境保护:施工期间要做好环境保护工作,避免土方带入水源或对周围环境产生不良影响。
4.施工现场的秩序:确保施工现场的秩序良好,施工材料和设备摆放整齐,不得乱倒乱扔。
5.施工记录的填写:施工过程中要做好记录和填写,包括施工量、施工质量等内容,以备后续工作的验收和评估。
四、施工交底的评估与验收1.施工过程的检查和监督:项目经理要定期对施工现场进行检查和监督,确保施工符合要求。
2.施工后的验收:施工完成后,要进行验收,检查回填土的质量和施工是否符合要求。
如发现问题,要及时整改。
五、施工人员的责任和义务1.项目经理负责施工的组织和管理,确保施工按照要求进行。
2.施工人员要严格遵守施工规范和安全操作规程,保证施工质量和施工安全。
3.施工人员要密切配合,做好协调工作,确保施工进度和质量。
六、其他事项以上施工交底内容纯属技术交底,未包括其他相关交底内容,如施工材料的质量要求、施工起止时间、施工队伍的管理等。
这些内容会在后续的施工管理中进行技术交底。
土方开挖和回填技术交底记录一、项目背景及工程要求本项目是对地进行土方工程施工,包括开挖和回填两个阶段。
工程的总体目标是按照设计要求完成土方工程,确保地基的稳定和工程的安全性。
本次交底的重点是对土方开挖和回填技术进行详细的说明和指导,以确保施工过程中的质量和安全。
二、开挖技术交底1.施工前的准备工作1.1根据设计文件和工程指导要求,确定开挖范围、深度和坡度,绘制开挖模板,并测量和确定起始点。
1.2依据地质勘探结果,确定开挖过程中出现地下水、岩层、土层等特殊情况的处置方案,提前做好应对准备。
1.3清理施工现场,确保周围环境整洁。
2.开挖施工过程2.1按照模板要求进行开挖,控制开挖的深度和坡度,确保开挖面平整。
2.2在开挖的同时,及时处理遇到的地下水、岩层和土层等特殊情况,确保施工进度不受阻碍。
2.3做好现场安全防护工作,确保施工人员的人身安全。
3.开挖施工质量要求3.1确保开挖的深度和坡度符合设计要求。
3.2挖掘面要平整,不得有明显的凸起或凹陷。
3.3做好现场记录,记录开挖深度、坡度、遇到的特殊情况等信息,供后续工序参考。
三、回填技术交底1.施工前的准备工作1.1根据开挖的要求,提前准备好回填土料,并对土料进行检测,确保质量合格。
1.2检查开挖的坑底,确保坑底的平整度和坚实度,必要时进行处理。
1.3清理施工现场,确保周围环境整洁。
2.回填施工过程2.1将备好的土料按照设计要求进行回填,控制回填的均匀性和紧实度。
2.2在回填过程中,注意避免对已开挖的结构物造成损坏,如有需要,应及时进行加固。
2.3做好现场安全防护工作,确保施工人员的人身安全。
3.回填施工质量要求3.1回填土料的均匀性应符合设计要求,不得有大的凸起或凹陷。
3.2回填土料的紧实度要符合设计要求,确保稳定性和承载能力。
3.3做好现场记录,记录回填土料的用量、均匀性、紧实度等信息,供后续验收参考。
四、安全交底1.在整个施工过程中,必须严格按照工程安全操作规程进行作业,确保施工过程的安全。
土方开挖及回填工程施工技术交底记录地点:XX工地日期:20XX年XX月XX日一、项目背景和目标1.项目背景:本项目为土方开挖及回填工程,旨在满足XX需求。
2.项目目标:确保土方开挖及回填工程质量,按照规范进行施工,保证工程进度和安全。
二、施工内容和方法1.施工内容:a.土方开挖:根据设计要求,在规定范围和深度内进行土方开挖。
b.土方回填:将已开挖的土方回填至指定地点,并按要求进行压实处理。
2.施工方法:a.土方开挖:i.根据标准图纸和设计要求确定开挖区域和深度。
ii. 组织挖掘机械进行土方开挖,保证开挖面的平整和坡度的合理。
iii. 挖掘完成后,进行清理和检查,确保无遗漏及隐患。
b.土方回填:ii. 使用挖掘机等机械进行土方回填,按照层高要求进行分层回填。
iii. 每层回填后进行压实处理,使用压路机或震动压路机进行压实。
iv. 回填完成后,进行清理和检查,确保无杂物和坑洞。
三、施工要求和安全措施1.施工要求:a.施工人员必须持有相应的工作证件和资格证书。
b.挖掘机械等施工设备必须经过检测和维修,并安排专人进行操作。
c.施工现场必须保持整洁,及时清理泥土和杂物。
d.施工过程中必须按照设计要求和规范进行施工,严禁违规操作。
2.安全措施:a.施工人员必须穿戴好安全帽、安全鞋等个人防护装备。
b.在施工现场设置明显的安全警示标志,指导行人和车辆绕行。
c.在开挖和回填区域设置警戒线,防止他人靠近施工区域。
d.所有施工设备必须定期检查、维护和保养,确保安全使用。
四、质量控制和验收标准1.质量控制:a.施工过程中,必须按照设计要求和规范进行施工,确保开挖和回填的质量。
b.使用合适的施工设备和工具,确保施工质量和效率。
2.验收标准:a.开挖质量验收:开挖的深度、坡度、开挖区域平整度等需要符合设计要求。
b.回填质量验收:回填土方的厚度、层高以及压实度需要符合设计要求。
c.完工验收:工程完工后,进行清理和检查,确保无杂物和坑洞。
土方回填技术交底完整记录集. c2-2施工单位技术安全交底记录:2月18日XXXXNo。
项目名称披露场地土方回填,第5页第1页:1、施工准备1.1操作条件:1.1.1施工前,应根据工程特点、填土材料类型、压实度要求、施工条件等,合理确定填土材料的含水量控制范围、虚铺厚度、压实遍数等参数。
重要回填土方的参数应通过压实试验确定。
1.1.2回填前,应对基槽进行检查验收,确保基槽内无杂物,并做好隐蔽检查手续。
1.1.3施工前,应做好水平标记,以控制回填土的高度或厚度。
例如,在基坑(槽)的边坡上,每隔3m钉一块给水板或在框架柱上弹一条水平线。
1.1.4确定运土机械的行走路线,提前检查,必要时加固加宽。
同时,应制定施工计划。
1.1.5施工机械和设备已经准备好。
经过维护和试用,能够满足施工要求。
水电已经接通了。
1.1.6本工程土方回填标高控制线如下:室外回填至室外地坪标高,室内回填至XXXX 2月18日。
工程名称交底部分的土方回填应包括第5页第1页的交底内容:1、施工准备1.1操作条件:1.1.1施工前,应根据工程特点、填土材料类型、压实度要求、施工条件等,合理确定填土材料的含水量控制范围、虚铺厚度、压实遍数等参数。
重要回填土方的参数应通过压实试验确定。
1.1.2回填前,应对基槽进行检查验收,确保基槽内无杂物,并做好隐蔽检查手续。
1.1.3施工前,应做好水平标记,以控制回填土的高度或厚度。
例如,在基坑(槽)的边坡上,每隔3m钉一块给水板或在框架柱上弹一条水平线。
1.1.4确定运土机械的行走路线,提前检查,必要时加固加宽。
同时,应制定施工计划。
1.1.5施工机械和设备已经准备好。
经过维护和试用,能够满足施工要求。
水电已经接通了。
1.1.6本工程土方回填标高控制线如下:室外回填至室外地坪标高,室内回填至:7灰土。
1.2主要机械和材料的准备:1.2.1土壤材料:从基坑开挖的塑性指数大于7的粘土、粉质粘土或粘土粉土应优先考虑,但不得含有有机杂质。

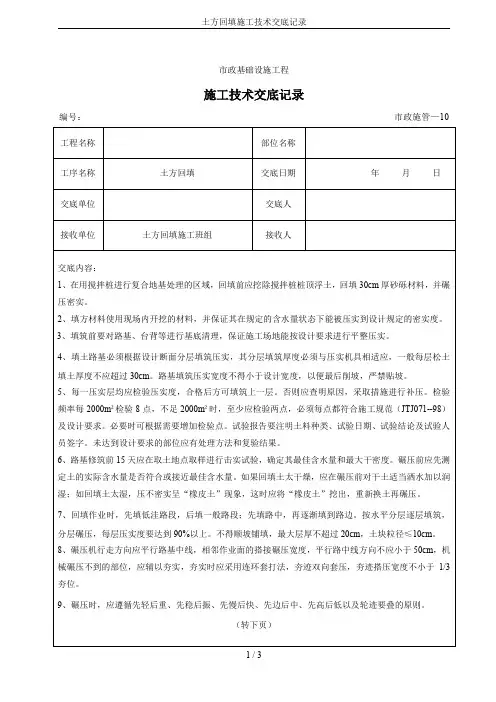

土方回填技术交底记录工程名称中国人民解放军75134部队新建球场施工单位广西万基祥建设有限公司1、 工艺流程基底清理→检验土质→分层铺土→分层碾压→检验密实度→修整找平二、技术交底1.基底清理填土前要清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
2.检验土质检验回填土料的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制范围内。
如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施。
3.分层铺摊填土压实机械的压实作用,随土层的深度增加而逐渐减小。
在压实过程中,土的密实度也是表层大,而随深度加深逐渐减小,超过一定深度后,虽经反复碾压,土的密实度仍与未压实前一样,压实机械的压实影响深度与土的性质、含水量有关。
所以,对于回填土实行分层回填,每层200-250MM,用蛙式打夯机压3-4遍/层。
4、在机械施工碾压不到的填土,应配合人工推土,用蛙式打夯机分层打夯密实。
回填土每层压实后,人工夯填土,用60~80kg的夯,由4~8人拉绳,两人扶夯,举高不小于0.5m,一夯压半夯,按次序进行。
大面积人工回填,用打夯机夯实,两机平行时,其间距不得小于3m,在同一夯行路线上,前后间距不得小于10m。
5、回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。
6.填方全部完成后,表面应进行拉线找平,凡高于规定高程的地方,及时依线铲平;凡低于规定高程的地方应补土夯实。
质量交底:填方工程质量检验标准(mm)标高桩基基坑基槽允许偏差或允许值为:-50标高场地平整(人工) 允许偏差或允许值为:±30标高场地平整(机械) 允许偏差或允许值为:±50标高管沟允许偏差值为:-50标高地(路)面基层允许偏差或允许值为:-50分层压实系数允许偏差或允许值按设计要求回填土料允许偏差或允许值按设计要求分层厚度及含水量允许偏差或允许值按设计要求表面平整度桩基基坑基槽允许偏差或允许值为20表面平整度场地平整(人工) 允许偏差或允许值为:20表面平整度场地平整(机械) 允许偏差或允许值为:30表面平整度管沟允许偏差值为:20q) 表面平整度地(路)面基层允许偏差或允许值为:20交底人接受交底人。
站房基础土方回填–施工技术交底记录一、施工背景本次工程为某地区的一座站房基础项目,项目总建筑面积为1000平方米,位于该地区的市中心地带。
项目设计方案已经确定,根据设计方案,站房的地基需要进行土方回填。
土方回填的目的是为了尽量达到平整,同时防止基础承台超出设计高程。
二、施工准备1. 施工计划在施工前,需要编制详细的施工计划,包括施工的工序、施工方法、工期、质量要求等。
在编制施工计划时,需要充分考虑现场实际情况,同时协调各个工种的施工。
2. 总体布置为了保证施工现场安全有序,需要在施工现场对总体布置进行规划。
根据站房基础项目的实际情况,需要对施工现场进行围挡、交通标识、通风、照明等方面的设置。
在施工现场必须配备专业人员进行管理。
3. 设备、材料、人力准备需要配备相应的机械设备,如推土机、挖掘机、压路机等,同时需要准备足够的土方、砂石等材料以及作业人员。
三、施工技术1. 土方回填高程的确定在进行土方回填之前,需要通过水准测量确定回填的高程。
2. 土方回填前的可塑性变形测试土方回填前需要进行可塑性变形测试,测试样品需要由标准土进行模拟,对土方进行变形性能测试,以确定土方回填时的坍落度及最大压实度。
3. 土方回填施工要求(1)回填土方应该顺着基础的主轴线进行。
(2)原则上,每次回填的高度不能超过5cm。
(3)每回填30cm左右的土方需要进行压实,压实等级应不小于97%。
4. 首层土方回填检查在回填第一层土方时,需要先进行分层检查。
首层回填完毕后,需要用板尺对土方高度进行检查,以确定回填高度是否符合要求。
5. 大块岩石回填处理在进入基础爆破部分时,需要进行大块岩石回填处理。
处理时需要将大块岩石击碎,调整高程,确保基础平整。
6. 土方回填施工完成验收土方回填工程完成后,需要进行全面检查。
主要检查项包括土方高度、压实程度、回填数量等。
四、现场安全与质量控制1. 现场安全在施工现场,需要注意施工现场的安全,确保施工人员的人身安全。
续页4、人工大面积夯实填土时,夯前应初步平整,夯实时要按照一定方向进行,一夯压半夯,夯夯相接,行行相边,每遍纵横交叉,分层夯打。
夯实基坑时,行夯路张应由四边处开始,然后再夯中间。
5、每层灰土回填压实后,现场随机进行环刀取样,取样数量每层沿基坑长度10~20m取一点,取完土样送往试验室,测出灰土的压实系数。
三、质量控制1、土方含水率填土含水率施工前应检验,当土的含量大于优含水量范围时,应采用翻松、晾晒、风干等方法降低。
若铺土后发现含水量小于最优含水量时,可洒水湿润。
最优含水量控制:简单检验一般以手成团落地开花为宜。
2、填土施工时的分层厚度及压实遍数填土厚度及压实遍数应根据土质、压实系数及压实机具确定,无试验依据时应符合表9.5.2的规定。
3、每层灰土回填压实后,现场随机进行环刀取样,取样数量每层沿基坑长度20~50m取一点,每层不少于1组,取完土样送往试验室,测出灰土的压实系数。
4、填方质量标准4.1主控项目4.2一般项目四、环境保护1、对运土车辆要加强防止遗撒的管理,要求所有运土车辆卸料后,必须清理干净方准离开现场。
2、在出大门前,设专人对车辆进行冲洗,严防车辆携带泥沙出场造成道路的污染,并设专人沿路途巡视,发现遗漏及时清扫。
3、每天设专人清扫道路,洒水降尘。
4、现场土方回填完毕后应按要求进行覆盖,避免产生扬尘。
五、安全注意事项1、使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线。
操作夯机人员,必须戴胶皮手套,以防触电。
打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后距离不得小于10m。
2、作业后夯机必须切断电源,盘好电缆线,入库存放或盖好苫布。
3、槽边必须设专人看护,防止高空坠落、防止物体打击(必要时设其它防护)防止重型机械靠近坑槽边。
4、晚上作业必须有足够的照明,并设专人看护。
5、挖掘机和运土车要服从现场指挥,按规定路线、速度行驶,防止出现事故。
6、施工现场必须做到活完场清,分段回填时要及时恢复临边防护。
