土方回填技术交底记录
- 格式:doc
- 大小:56.00 KB
- 文档页数:12
人工回填土施工技术交底记录一、背景介绍回填土是工程建设中的重要环节之一,它对于建筑物的稳定性和安全性起着至关重要的作用。
本次施工需要进行的是人工回填土的施工,因此需要对施工技术进行交底,确保施工过程的顺利进行。
二、施工工艺及流程1.施工前的准备工作:根据工程设计要求,准确计算回填土的用量,并做好土方开挖和土方运输的准备工作。
2.回填土的配比:根据工程地质条件和土质特点,进行回填土的配比设计,并确保配比符合工程要求。
3.土方回填的层次性:根据土质特点和工程要求,分层回填土方,每层厚度不宜过大,以保证回填土的均匀性和稳定性。
4.回填土的夯实:采取机械夯实和人工夯实相结合的方式,保证回填土的密实度和均匀性。
三、施工要求及注意事项1.施工质量要求:回填土要求均匀、密实,不得有空隙和不均匀沉降现象。
2.施工现场安全:在回填土施工过程中,要严格遵守安全生产规定,加强施工现场的管理,确保施工人员的安全。
3.施工期间的环境保护:施工期间要做好环境保护工作,避免土方带入水源或对周围环境产生不良影响。
4.施工现场的秩序:确保施工现场的秩序良好,施工材料和设备摆放整齐,不得乱倒乱扔。
5.施工记录的填写:施工过程中要做好记录和填写,包括施工量、施工质量等内容,以备后续工作的验收和评估。
四、施工交底的评估与验收1.施工过程的检查和监督:项目经理要定期对施工现场进行检查和监督,确保施工符合要求。
2.施工后的验收:施工完成后,要进行验收,检查回填土的质量和施工是否符合要求。
如发现问题,要及时整改。
五、施工人员的责任和义务1.项目经理负责施工的组织和管理,确保施工按照要求进行。
2.施工人员要严格遵守施工规范和安全操作规程,保证施工质量和施工安全。
3.施工人员要密切配合,做好协调工作,确保施工进度和质量。
六、其他事项以上施工交底内容纯属技术交底,未包括其他相关交底内容,如施工材料的质量要求、施工起止时间、施工队伍的管理等。
这些内容会在后续的施工管理中进行技术交底。
土方工程技术交底记录标题:土方工程技术交底记录引言概述:土方工程技术交底记录是土建工程中非常重要的一环,它记录了土方工程的施工过程中所涉及到的技术要求、工作程序、安全注意事项等内容,对于确保土方工程施工质量和安全具有重要意义。
本文将从技术交底记录的必要性、内容要点、填写要求、保管方式和实施方法等方面进行详细介绍。
一、技术交底记录的必要性1.1 确保施工质量:技术交底记录可以明确工程的技术要求和施工程序,有利于施工人员按照规定进行操作,确保施工质量。
1.2 强化安全管理:技术交底记录中通常包含了安全注意事项和应急措施,能够提醒施工人员注意安全,降低事故发生的概率。
1.3 便于监理检查:技术交底记录是监理单位进行质量检查和验收的重要依据,填写完整准确的技术交底记录可以加强监理工作的有效性。
二、技术交底记录的内容要点2.1 工程概况:包括工程名称、地点、工程量等基本信息。
2.2 技术要求:详细列出土方工程的技术要求,如挖方深度、坡度要求等。
2.3 安全注意事项:包括施工过程中需要注意的安全事项和应急措施。
三、技术交底记录的填写要求3.1 由专业技术人员填写:技术交底记录应由具有相关专业背景的人员填写,确保准确性和完整性。
3.2 签字确认:填写完技术交底记录后,相关责任人员需签字确认,表示已经了解并接受记录内容。
3.3 保留备份:填写完技术交底记录后,应及时保存备份,以备查阅和核对。
四、技术交底记录的保管方式4.1 电子存档:技朋交底记录可以采用电子存档的方式进行保存,方便查阅和管理。
4.2 纸质备份:除了电子存档外,还可以将技术交底记录进行纸质备份,以防止信息丢失。
4.3 定期更新:技术交底记录需定期更新和维护,确保记录内容的准确性和及时性。
五、技术交底记录的实施方法5.1 会议形式:可以通过召开专门的技术交底会议来进行记录交底,确保所有相关人员都了解并接受记录内容。
5.2 现场指导:在施工现场进行技术交底记录的实施,可以更直观地指导施工人员的操作。
施工技术交底记录编号:市政施管—xx工程名称xx南沙开发区工程工程蕉前路A1标部位名称路基工程工序名称土方回填施工交底日期年月日交底单位xx工程部经理部交底人接收单位土方回填施工班组接收人交底内容:1、在用搅拌桩进行复合地基处理的区域,回填前应挖除搅拌桩桩顶浮土,回填30cm厚砂砾材料,并碾压密实。
2、填方材料使用现场内开挖的材料,并保证其在规定的含水量状态下能被压实到设计规定的密实度。
3、填筑前要对路基、台背等进行基底清理,保证施工场地能按设计要求进行平整压实。
4、填土路基必须根据设计断面分层填筑压实,其分层填筑厚度必须与压实机具相适应,一般每层松土填土厚度不应超过30cm。
路基填筑压实宽度不得小于设计宽度,以便最后削坡,严禁贴坡。
5、每一压实层均应检验压实度,合格前方可填筑上一层。
否那么应查明原因,采取措施进行补压。
检验频率每2000m2检验8点,缺乏2000m2时,至少应检验两点,必须每点都符合施工标准〔JTJ071--98〕及设计要求。
必要时可根据需要增加检验点。
试验报告要注明土料种类、试验日期、试验结论及试验人员签字。
未到达设计要求的部位应有处理方法和复验结果。
6、路基修筑前15天应在取土地点取样进行击实试验,确定其最正确含水量和最大干密度。
碾压前应先测定土的实际含水量是否符合或接近最正确含水量。
如果回填土太枯燥,应在碾压前对干土适当洒水加以润湿;如回填土太湿,压不密实呈“橡皮土〞现象,这时应将“橡皮土〞挖出,重新换土再碾压。
7、回填作业时,先填低洼路段,后填一般路段;先填路中,再逐渐填到路边。
按水平分层逐层填筑,分层碾压,每层压实度要到达90%以上。
不得顺坡铺填,最大层厚不超过20cm,土块粒径≤10cm。
8、碾压机行走方向应平行路基中线,相邻作业面的搭接碾压宽度,平行路中线方向不应小于50cm,机械碾压不到的部位,应辅以夯实,夯实时应采用连环套打法,夯迹双向套压,夯迹搭压宽度不小于1/3夯位。
土方开挖和回填技术交底记录一、项目背景及工程要求本项目是对地进行土方工程施工,包括开挖和回填两个阶段。
工程的总体目标是按照设计要求完成土方工程,确保地基的稳定和工程的安全性。
本次交底的重点是对土方开挖和回填技术进行详细的说明和指导,以确保施工过程中的质量和安全。
二、开挖技术交底1.施工前的准备工作1.1根据设计文件和工程指导要求,确定开挖范围、深度和坡度,绘制开挖模板,并测量和确定起始点。
1.2依据地质勘探结果,确定开挖过程中出现地下水、岩层、土层等特殊情况的处置方案,提前做好应对准备。
1.3清理施工现场,确保周围环境整洁。
2.开挖施工过程2.1按照模板要求进行开挖,控制开挖的深度和坡度,确保开挖面平整。
2.2在开挖的同时,及时处理遇到的地下水、岩层和土层等特殊情况,确保施工进度不受阻碍。
2.3做好现场安全防护工作,确保施工人员的人身安全。
3.开挖施工质量要求3.1确保开挖的深度和坡度符合设计要求。
3.2挖掘面要平整,不得有明显的凸起或凹陷。
3.3做好现场记录,记录开挖深度、坡度、遇到的特殊情况等信息,供后续工序参考。
三、回填技术交底1.施工前的准备工作1.1根据开挖的要求,提前准备好回填土料,并对土料进行检测,确保质量合格。
1.2检查开挖的坑底,确保坑底的平整度和坚实度,必要时进行处理。
1.3清理施工现场,确保周围环境整洁。
2.回填施工过程2.1将备好的土料按照设计要求进行回填,控制回填的均匀性和紧实度。
2.2在回填过程中,注意避免对已开挖的结构物造成损坏,如有需要,应及时进行加固。
2.3做好现场安全防护工作,确保施工人员的人身安全。
3.回填施工质量要求3.1回填土料的均匀性应符合设计要求,不得有大的凸起或凹陷。
3.2回填土料的紧实度要符合设计要求,确保稳定性和承载能力。
3.3做好现场记录,记录回填土料的用量、均匀性、紧实度等信息,供后续验收参考。
四、安全交底1.在整个施工过程中,必须严格按照工程安全操作规程进行作业,确保施工过程的安全。
土方开挖及回填工程施工技术交底记录地点:XX工地日期:20XX年XX月XX日一、项目背景和目标1.项目背景:本项目为土方开挖及回填工程,旨在满足XX需求。
2.项目目标:确保土方开挖及回填工程质量,按照规范进行施工,保证工程进度和安全。
二、施工内容和方法1.施工内容:a.土方开挖:根据设计要求,在规定范围和深度内进行土方开挖。
b.土方回填:将已开挖的土方回填至指定地点,并按要求进行压实处理。
2.施工方法:a.土方开挖:i.根据标准图纸和设计要求确定开挖区域和深度。
ii. 组织挖掘机械进行土方开挖,保证开挖面的平整和坡度的合理。
iii. 挖掘完成后,进行清理和检查,确保无遗漏及隐患。
b.土方回填:ii. 使用挖掘机等机械进行土方回填,按照层高要求进行分层回填。
iii. 每层回填后进行压实处理,使用压路机或震动压路机进行压实。
iv. 回填完成后,进行清理和检查,确保无杂物和坑洞。
三、施工要求和安全措施1.施工要求:a.施工人员必须持有相应的工作证件和资格证书。
b.挖掘机械等施工设备必须经过检测和维修,并安排专人进行操作。
c.施工现场必须保持整洁,及时清理泥土和杂物。
d.施工过程中必须按照设计要求和规范进行施工,严禁违规操作。
2.安全措施:a.施工人员必须穿戴好安全帽、安全鞋等个人防护装备。
b.在施工现场设置明显的安全警示标志,指导行人和车辆绕行。
c.在开挖和回填区域设置警戒线,防止他人靠近施工区域。
d.所有施工设备必须定期检查、维护和保养,确保安全使用。
四、质量控制和验收标准1.质量控制:a.施工过程中,必须按照设计要求和规范进行施工,确保开挖和回填的质量。
b.使用合适的施工设备和工具,确保施工质量和效率。
2.验收标准:a.开挖质量验收:开挖的深度、坡度、开挖区域平整度等需要符合设计要求。
b.回填质量验收:回填土方的厚度、层高以及压实度需要符合设计要求。
c.完工验收:工程完工后,进行清理和检查,确保无杂物和坑洞。

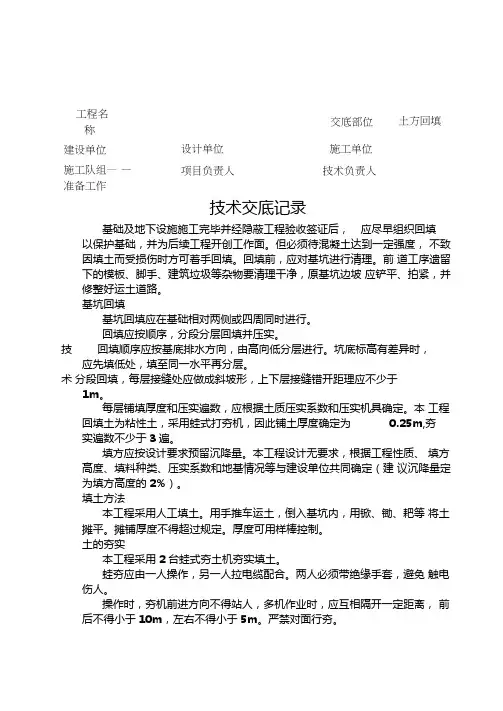

工程名称建设单位施工队组——准备工作设计单位项目负责人交底部位土方回填施工单位技术负责人技术交底记录基础及地下设施施工完毕并经隐蔽工程验收签证后,应尽早组织回填以保护基础,并为后续工程开创工作面。
但必须待混凝土达到一定强度,不致因填土而受损伤时方可着手回填。
回填前,应对基坑进行清理。
前道工序遗留下的模板、脚手、建筑垃圾等杂物要清理干净,原基坑边坡应铲平、拍紧,并修整好运土道路。
基坑回填基坑回填应在基础相对两侧或四周同时进行。
回填应按顺序,分段分层回填并压实。
技回填顺序应按基底排水方向,由高向低分层进行。
坑底标高有差异时,应先填低处,填至同一水平再分层。
术分段回填,每层接缝处应做成斜坡形,上下层接缝错开距理应不少于1m。
每层铺填厚度和压实遍数,应根据土质压实系数和压实机具确定。
本工程回填土为粘性土,采用蛙式打夯机,因此铺土厚度确定为0.25m,夯实遍数不少于3遍。
填方应按设计要求预留沉降量。
本工程设计无要求,根据工程性质、填方高度、填料种类、压实系数和地基情况等与建设单位共同确定(建议沉降量定为填方高度的2%)。
填土方法本工程采用人工填土。
用手推车运土,倒入基坑内,用锨、锄、耙等将土摊平。
摊铺厚度不得超过规定。
厚度可用样棒控制。
土的夯实本工程采用2台蛙式夯土机夯实填土。
蛙夯应由一人操作,另一人拉电缆配合。
两人必须带绝缘手套,避免触电伤人。
操作时,夯机前进方向不得站人,多机作业时,应互相隔开一定距离,前后不得小于10m,左右不得小于5m。
严禁对面行夯。
交底人 交底日期人数主持人 主要参加人员技术交底记录3/2。
技术交底记录TJ1.5
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录 TJ1。
5
注:本记录一式两份,一份交接受交底人,一份存档.
技术交底记录TJ1。
5
注:本记录一式两份,一份交接受交底人,一份存档.
技术交底记录 TJ1。
5
注:本记录一式两份,一份交接受交底人,一份存档.
技术交底记录 TJ1。
5
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录 TJ1。
5
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录 TJ1.5
注:本记录一式两份,一份交接受交底人,一份存档
技术交底记录TJ1.5
注:本记录一式两份,一份交接受交底人,一份存档。

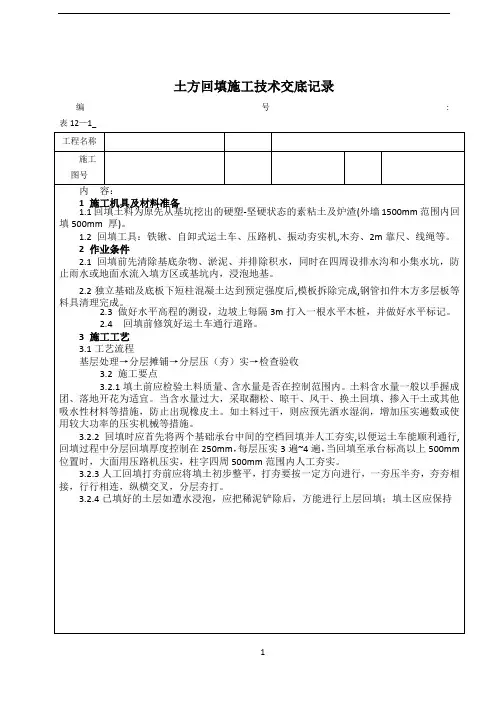

土方回填技术交底记录工程名称中国人民解放军75134部队新建球场施工单位广西万基祥建设有限公司1、 工艺流程基底清理→检验土质→分层铺土→分层碾压→检验密实度→修整找平二、技术交底1.基底清理填土前要清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
2.检验土质检验回填土料的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制范围内。
如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施。
3.分层铺摊填土压实机械的压实作用,随土层的深度增加而逐渐减小。
在压实过程中,土的密实度也是表层大,而随深度加深逐渐减小,超过一定深度后,虽经反复碾压,土的密实度仍与未压实前一样,压实机械的压实影响深度与土的性质、含水量有关。
所以,对于回填土实行分层回填,每层200-250MM,用蛙式打夯机压3-4遍/层。
4、在机械施工碾压不到的填土,应配合人工推土,用蛙式打夯机分层打夯密实。
回填土每层压实后,人工夯填土,用60~80kg的夯,由4~8人拉绳,两人扶夯,举高不小于0.5m,一夯压半夯,按次序进行。
大面积人工回填,用打夯机夯实,两机平行时,其间距不得小于3m,在同一夯行路线上,前后间距不得小于10m。
5、回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
在抹带接口处、防腐绝缘层或电缆周围,应回填细粒料。
6.填方全部完成后,表面应进行拉线找平,凡高于规定高程的地方,及时依线铲平;凡低于规定高程的地方应补土夯实。
质量交底:填方工程质量检验标准(mm)标高桩基基坑基槽允许偏差或允许值为:-50标高场地平整(人工) 允许偏差或允许值为:±30标高场地平整(机械) 允许偏差或允许值为:±50标高管沟允许偏差值为:-50标高地(路)面基层允许偏差或允许值为:-50分层压实系数允许偏差或允许值按设计要求回填土料允许偏差或允许值按设计要求分层厚度及含水量允许偏差或允许值按设计要求表面平整度桩基基坑基槽允许偏差或允许值为20表面平整度场地平整(人工) 允许偏差或允许值为:20表面平整度场地平整(机械) 允许偏差或允许值为:30表面平整度管沟允许偏差值为:20q) 表面平整度地(路)面基层允许偏差或允许值为:20交底人接受交底人。
站房基础土方回填–施工技术交底记录一、施工背景本次工程为某地区的一座站房基础项目,项目总建筑面积为1000平方米,位于该地区的市中心地带。
项目设计方案已经确定,根据设计方案,站房的地基需要进行土方回填。
土方回填的目的是为了尽量达到平整,同时防止基础承台超出设计高程。
二、施工准备1. 施工计划在施工前,需要编制详细的施工计划,包括施工的工序、施工方法、工期、质量要求等。
在编制施工计划时,需要充分考虑现场实际情况,同时协调各个工种的施工。
2. 总体布置为了保证施工现场安全有序,需要在施工现场对总体布置进行规划。
根据站房基础项目的实际情况,需要对施工现场进行围挡、交通标识、通风、照明等方面的设置。
在施工现场必须配备专业人员进行管理。
3. 设备、材料、人力准备需要配备相应的机械设备,如推土机、挖掘机、压路机等,同时需要准备足够的土方、砂石等材料以及作业人员。
三、施工技术1. 土方回填高程的确定在进行土方回填之前,需要通过水准测量确定回填的高程。
2. 土方回填前的可塑性变形测试土方回填前需要进行可塑性变形测试,测试样品需要由标准土进行模拟,对土方进行变形性能测试,以确定土方回填时的坍落度及最大压实度。
3. 土方回填施工要求(1)回填土方应该顺着基础的主轴线进行。
(2)原则上,每次回填的高度不能超过5cm。
(3)每回填30cm左右的土方需要进行压实,压实等级应不小于97%。
4. 首层土方回填检查在回填第一层土方时,需要先进行分层检查。
首层回填完毕后,需要用板尺对土方高度进行检查,以确定回填高度是否符合要求。
5. 大块岩石回填处理在进入基础爆破部分时,需要进行大块岩石回填处理。
处理时需要将大块岩石击碎,调整高程,确保基础平整。
6. 土方回填施工完成验收土方回填工程完成后,需要进行全面检查。
主要检查项包括土方高度、压实程度、回填数量等。
四、现场安全与质量控制1. 现场安全在施工现场,需要注意施工现场的安全,确保施工人员的人身安全。
续页4、人工大面积夯实填土时,夯前应初步平整,夯实时要按照一定方向进行,一夯压半夯,夯夯相接,行行相边,每遍纵横交叉,分层夯打。
夯实基坑时,行夯路张应由四边处开始,然后再夯中间。
5、每层灰土回填压实后,现场随机进行环刀取样,取样数量每层沿基坑长度10~20m取一点,取完土样送往试验室,测出灰土的压实系数。
三、质量控制1、土方含水率填土含水率施工前应检验,当土的含量大于优含水量范围时,应采用翻松、晾晒、风干等方法降低。
若铺土后发现含水量小于最优含水量时,可洒水湿润。
最优含水量控制:简单检验一般以手成团落地开花为宜。
2、填土施工时的分层厚度及压实遍数填土厚度及压实遍数应根据土质、压实系数及压实机具确定,无试验依据时应符合表9.5.2的规定。
3、每层灰土回填压实后,现场随机进行环刀取样,取样数量每层沿基坑长度20~50m取一点,每层不少于1组,取完土样送往试验室,测出灰土的压实系数。
4、填方质量标准4.1主控项目4.2一般项目四、环境保护1、对运土车辆要加强防止遗撒的管理,要求所有运土车辆卸料后,必须清理干净方准离开现场。
2、在出大门前,设专人对车辆进行冲洗,严防车辆携带泥沙出场造成道路的污染,并设专人沿路途巡视,发现遗漏及时清扫。
3、每天设专人清扫道路,洒水降尘。
4、现场土方回填完毕后应按要求进行覆盖,避免产生扬尘。
五、安全注意事项1、使用蛙式打夯机时,要两人操作,其中一人负责移动胶皮线。
操作夯机人员,必须戴胶皮手套,以防触电。
打夯时要精神集中,两机平行间距不得小于3m;在同一夯行路线上,前后距离不得小于10m。
2、作业后夯机必须切断电源,盘好电缆线,入库存放或盖好苫布。
3、槽边必须设专人看护,防止高空坠落、防止物体打击(必要时设其它防护)防止重型机械靠近坑槽边。
4、晚上作业必须有足够的照明,并设专人看护。
5、挖掘机和运土车要服从现场指挥,按规定路线、速度行驶,防止出现事故。
6、施工现场必须做到活完场清,分段回填时要及时恢复临边防护。
