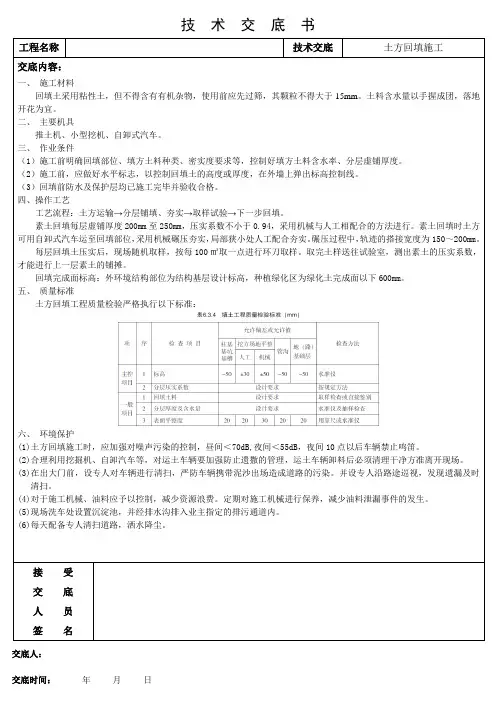

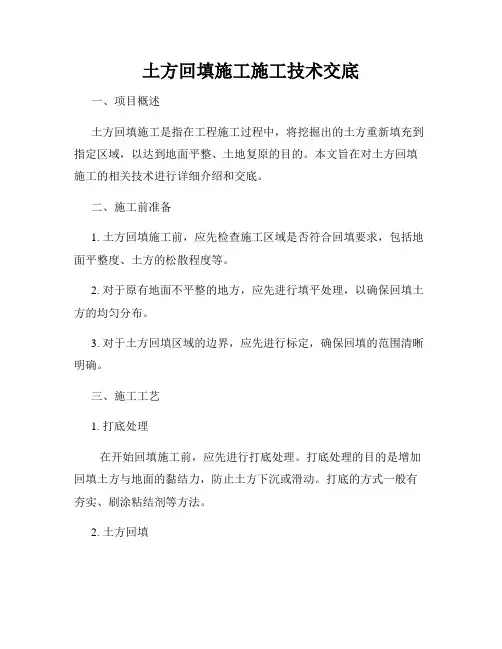

土方回填施工施工技术交底一、项目概述土方回填施工是指在工程施工过程中,将挖掘出的土方重新填充到指定区域,以达到地面平整、土地复原的目的。
本文旨在对土方回填施工的相关技术进行详细介绍和交底。
二、施工前准备1. 土方回填施工前,应先检查施工区域是否符合回填要求,包括地面平整度、土方的松散程度等。
2. 对于原有地面不平整的地方,应先进行填平处理,以确保回填土方的均匀分布。
3. 对于土方回填区域的边界,应先进行标定,确保回填的范围清晰明确。
三、施工工艺1. 打底处理在开始回填施工前,应先进行打底处理。
打底处理的目的是增加回填土方与地面的黏结力,防止土方下沉或滑动。
打底的方式一般有夯实、刷涂粘结剂等方法。
2. 土方回填回填施工时,应按照工程设计要求,将土方均匀地分布到指定的回填区域内。
回填时要注意土方的密实性,保证回填土方的均匀性和稳定性。
对于较大的土方回填量,可以采用机械设备进行辅助施工,提高效率和质量。
3. 分层回填当回填土方较多时,可以采取分层回填的方法。
分层回填是指将回填土方分为若干层进行逐层填筑。
每一层回填后应进行夯实,确保回填土方的密实度和稳定性。
四、施工要点1. 施工人员要严格按照相关安全操作规程进行操作,佩戴必要的防护装备,确保人员安全。
2. 在施工过程中,要注意土方回填的均匀性和稳定性。
避免出现土方下沉、滑动等现象。
3. 对于特殊土质的回填,如黏土、砂质黏土等,要注意防止过度干燥,可采取喷洒适量的水进行湿润处理。
4. 回填施工完毕后,应及时进行回填土方的密实度检测,确保施工质量达到设计要求。
五、施工安全1. 在进行土方回填施工时,要对施工区域进行围挡,并设置明显的警示标志,以确保周边人员的安全。
2. 施工过程中要注意土方边坡的稳定,防止坍塌事故的发生。
3. 施工场地应保持净化,施工过程中产生的废弃物要及时清理,确保场地的整洁。
六、施工质量验收1. 施工完成后,要进行施工质量的验收。
验收要点包括回填土方的平整度、密实度、回填面的均匀性等。

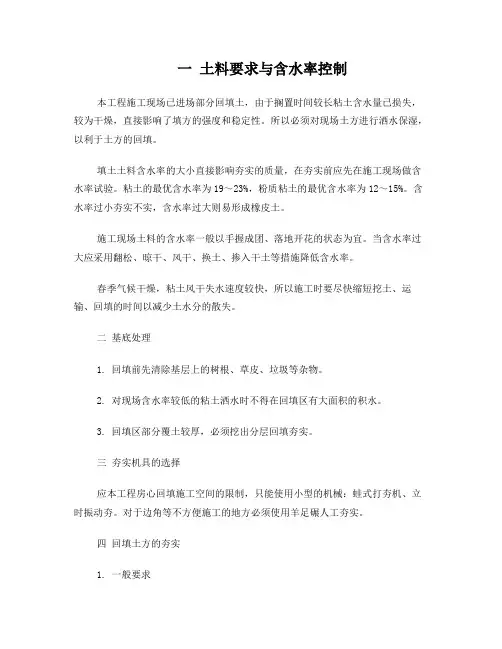

一土料要求与含水率控制本工程施工现场已进场部分回填土,由于搁置时间较长粘土含水量已损失,较为干燥,直接影响了填方的强度和稳定性。
所以必须对现场土方进行洒水保湿,以利于土方的回填。
填土土料含水率的大小直接影响夯实的质量,在夯实前应先在施工现场做含水率试验。
粘土的最优含水率为19~23%,粉质粘土的最优含水率为12~15%。
含水率过小夯实不实,含水率过大则易形成橡皮土。
施工现场土料的含水率一般以手握成团、落地开花的状态为宜。
当含水率过大应采用翻松、晾干、风干、换土、掺入干土等措施降低含水率。
春季气候干燥,粘土风干失水速度较快,所以施工时要尽快缩短挖土、运输、回填的时间以减少土水分的散失。
二基底处理1. 回填前先清除基层上的树根、草皮、垃圾等杂物。
2. 对现场含水率较低的粘土洒水时不得在回填区有大面积的积水。
3. 回填区部分覆土较厚,必须挖出分层回填夯实。
三夯实机具的选择应本工程房心回填施工空间的限制,只能使用小型的机械:蛙式打夯机、立时振动夯。
对于边角等不方便施工的地方必须使用羊足碾人工夯实。
四回填土方的夯实1. 一般要求回填土尽量采用同类土填筑,并宜控制土的含水率在最优含水率范围内。
当采用不同类的土填筑时应按土类有规则分层铺填,将透水性大的土层置于透水性较小的土层下,不得混杂使用。
填土应从最低处开始,由下向上整个宽度分层铺填夯实。
在地形有高低起伏的地方应做好接槎修成阶梯状,分层分段时要错缝夯实,错缝距离不得小于1米。
回填土高度通常略高于设计分层高度,主要考虑的是行车、机械运输等使填土压实下沉。
2. 人工夯实因现场施工环境的影响,本工程房心回填土使用人力小推车运输、人工夯实。
打夯前必须对现场填土初步整平,打夯时按一定方向进行,一夯压一夯,夯夯相连,纵横交叉,分层夯打。
行夯时行夯路线由四周向中间进行。
行夯遍数不少于6遍。
打夯机打夯时,边角地方不便施工时,要用羊足碾人力夯实。
管道处回填土的夯实必须小心,机械夯打时不得损坏管道,最好使用羊足碾对管道周边施夯,当管道上部夯实土厚度超过50㎝后,在不损坏管道的情况下,可使用机械夯,夯实其上回填土。

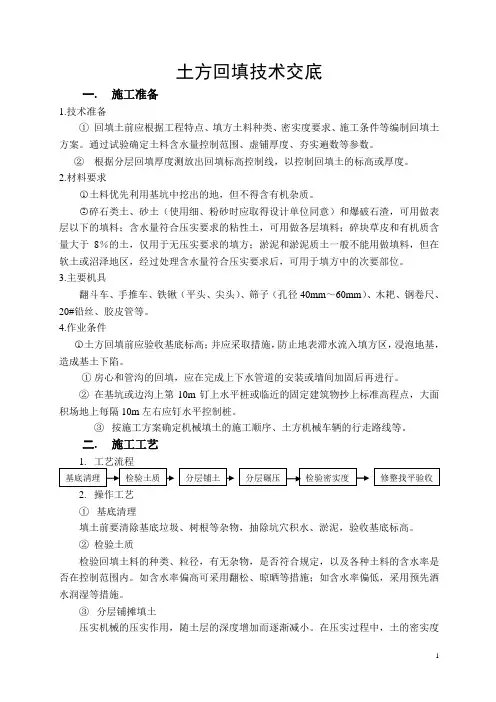

土方回填技术交底一. 施工准备1.技术准备① 回填土前应根据工程特点、填方土料种类、密实度要求、施工条件等编制回填土方案。
通过试验确定土料含水量控制范围、虚铺厚度、夯实遍数等参数。
② 根据分层回填厚度测放出回填标高控制线,以控制回填土的标高或厚度。
2.材料要求○1土料优先利用基坑中挖出的地,但不得含有机杂质。
○2碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用做表层以下的填料;含水量符合压实要求的粘性土,可用做各层填料;碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方;淤泥和淤泥质土一般不能用做填料,但在软土或沼泽地区,经过处理含水量符合压实要求后,可用于填方中的次要部位。
3.主要机具翻斗车、手推车、铁锹(平头、尖头)、筛子(孔径40mm ~60mm )、木耙、钢卷尺、20#铅丝、胶皮管等。
4.作业条件○1土方回填前应验收基底标高;并应采取措施,防止地表滞水流入填方区,浸泡地基,造成基土下陷。
① 房心和管沟的回填,应在完成上下水管道的安装或墙间加固后再进行。
② 在基坑或边沟上第10m 钉上水平桩或临近的固定建筑物抄上标准高程点,大面积场地上每隔10m 左右应钉水平控制桩。
③ 按施工方案确定机械填土的施工顺序、土方机械车辆的行走路线等。
二. 施工工艺2. 操作工艺① 基底清理填土前要清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
②检验土质检验回填土料的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制范围内。
如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施。
③ 分层铺摊填土压实机械的压实作用,随土层的深度增加而逐渐减小。
在压实过程中,土的密实度也是表层在,而随深度加深逐渐减小,超过一定深度后,虽经反复碾压,土的密实度仍与未压实前一样。
各种压实机械的压实影响深度与土的性质、含水量有关。
所以,填方每层土厚度应根据土质、压实的密实要求和压实机械性能确定。
一、施工材料(1)土:粘性土,但不得含有有机杂物,使用前应先过筛,其颗粒不得大于15mm。
土料含水量以手握成团,落地开花为适宜。
(2)白灰:应用熟石灰粉,其颗粒不得大于5mm。
二、主要机具根据现场施工的工程量,需要进场以下的机具。
机具准备表三、(1)施工前根据回填部位、填方土料种类、密实度要求等,根据土方击实报告确定填方土料含水率控制范围,根据使用的打夯机械确定虚铺厚度。
(2)施工前,地下室外墙混凝土强度等级达到75%,并应做好水平标志,以控制回填土的高度或厚度,在外墙上弹出标高控制线。
(3)基坑回填前防水及保护层均已施工完毕并验收合格;车库顶面回填前强度等级达到100%,车辆可直接到车库顶面。
四、操作工艺(1)工艺流程:二八灰土:由于场地限制,灰土在施工现场进行搅拌。
用土方车运至现场后,用小翻斗车运至基坑内,然后人工进行铺平、夯实。
回填二八灰土按体积比拌合,在施工现场采用人工按2铲灰土8铲素土的比例拌合,至少翻拌2次,拌合好的灰土颜色应一致。
土料含水量以手握成团,落地开花为适宜。
每层灰土回填压实后,现场随机进行环刀取样,取样数量每层沿基坑长度10~20m取一点,取完土样送往试验室,测出灰土的压实系数,达到设计要求后,才能进行上一层灰土的铺摊。
回填土自-12.13m至-0.60m,总计约6400方。
素土:素土回填每层虚铺厚度200mm至250mm。
基坑800mm范围外从-12.13m至-0.60m回填素土,总计约为40000方;车库顶板从-3.2m至-0.60m回填素土,总计约为60000方。
素土回填时土方可用小型的翻斗车运至基坑,采用蛙式打夯机进行夯实。
车库顶板用土方车直接运至回填处,采用机械碾压,局部狭小处小型机械和人工配合夯实,回填时自南向北进行。
打夯时要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交错分层夯打。
碾压过程中,轨迹的搭接宽度为150~200mm。
每层土回填压实后,现场随机取样,按每100㎡取一点进行环刀取样,取完土样送往试验室,测出素土的压实系数,才能进行上一层素土的铺摊。
土方回填施工技术交底记录项目名称:XXX项目施工单位:XXX建设有限公司工程地点:XXX地区1.工程介绍:本项目是XXX地区的一项重要建设项目,属于土方回填工程。
工程内容包括对原有地质地貌进行改造,填埋区域面积约XXX平方米,回填土方总量约为XXX立方米。
2.施工技术交底:(1)场内土方主要来自于施工现场开挖的土方,施工人员应根据土方的性质及工程要求合理使用。
(2)外运土方主要来自于外部开采场地,施工单位应按照监理要求进行土方的挖掘、输送和存储,确保外运土方的质量符合工程要求。
2.2土方回填顺序说明:土方回填顺序应按照严密、合理的原则进行。
(1)首先回填基础,将土方从场内或外运来的土方进行均匀分布,按照设计要求进行夯实。
(2)然后回填填埋区域,将土方平铺到填埋区域并进行夯实,夯实层数要根据设计要求进行控制。
(3)最后回填边坡,将土方均匀回填至边坡区域,并进行夯实,以确保边坡的稳定性。
2.3夯实标准及方法说明:土方的夯实应符合设计要求,并采用适当的夯实方法。
(1)夯实标准:夯实标准以夯实度为指标,夯实度按照设计要求控制在XX%~XX%之间。
(2)夯实方法:采用振动夯实机进行夯实,选用适当的夯击频率和夯击力进行操作。
2.4排水处理说明:在土方回填过程中,应注意排水处理,防止土方回填后出现积水、渗水等问题。
(1)在回填过程中,应有专人负责监控回填区域的排水情况,及时清理与疏通,确保排水通畅。
(2)在填埋区域夯实完成后,施工单位应根据监理要求进行排水沟的建设,以确保土方回填区域的排水能力。
3.安全注意事项:3.1施工人员应定期进行安全教育,掌握正确的施工技术,保证施工过程中的安全。
3.2在夯实过程中,应设置随时可使用的防护设施,防止坍塌事故的发生。
3.3在回填过程中要注意施工材料运输的安全,防止土方倒塌、压垮人员等事故的发生。
4.管理要求:4.1施工负责人应统筹协调各部门工作,保证工程质量和进度。
4.2每日施工结束后,应进行工区清理,保持施工现场的整洁。
土方回填技术交底15篇【第1篇】土方回填土工程安全技术交底1.进入现场施工人员必须遵守安全生产有关规定.2.挖土中发现管道、电缆及其它埋物应及时报告,不得擅自处理。
3 挖土时要注意土壁的稳定性,发现有裂缝及倾塌可能时,人员要立即离开并及时处理.4、人工挖土,前后操作人员间距离不应小于2.5米,堆土要在1米以外,并且高度不得超过1.5米。
多台机械开挖,推土机间距应大于10米,并按规定放坡。
5、每日或雨后必需检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。
6、机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
7、机械操作中进铲不应过深,提升不应过猛。
8、机械不得在输电线路下工作,在10kv输电线路一侧工作,水平距离不小于2m。
9、机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,不得将挖土机覆带与挖空的基坑平行2米停、驶、运土汽车不宜靠近基坑平行行驶、防止塌方翻车。
10、电缆两侧一米范围内应采取人工挖掘。
11、配合拉铲的清坡、清底工人,必须使用劳动保护用品,不准在机械回转半径下工作。
12、向汽车上卸土应在车子停稳后进行,禁止铲斗从汽车驾驶室上超过。
13、基坑四周必须设置1.2米高护栏,人员上下要有专用爬梯。
14、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。
15、车辆进出口的人行道下,如有地下管线(道)必须铺设厚钢板,或浇捣砼加固。
16、在开挖杯基坑时,必须设有确实可行的排水措施,以免基坑积水,影响基坑土壤结构。
17、基坑开挖前,必须摸清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施.流沙等特殊情况。
18、清坡清底人员必须根据设计标高作好清底工作,不得超挖。
如果超挖不得将松土回填,以免影响基础的质量。
19、开挖出的土方,要严格按照组织设计堆放,不得堆于基坑外侧,以免引起地面堆载超荷引起土体位移、板桩位移或支撑破坏。
土方回填
一、施工准备
1、作业条件
1)回填前,对基础、地下防水层、保护层等办理隐蔽验收。
2)将基坑内的杂物、积水等清理干净。
3)房心、管沟的回填应在上下水道的安装完成以后进行。
4)施工前做好水平高程的设置。
在基槽边上钉水平撅,在基础墙表面划分层线。
5)作完技术交底。
二、质量要求
1、主控项目
(1)标高的允许偏差(单位:mm)
1)桩基、基坑、基槽的允许偏差值-50。
2)挖方场地平整允许偏差值:
a)人工土30 ; b)机械的土50 ;
3)管沟允许偏差值+0、-50。
4)地(路)面基层允许偏差值+0、-50。
(2)分层压实系数:设计要求。
山东省建设工程质量监督总站监制。
