深基坑注浆止水帷幕技术交底
- 格式:doc
- 大小:58.50 KB
- 文档页数:9
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
工程名称南京金江春创意科技园项目01-11幢综
合楼及地下室(停车库)基坑支护工程
施工单位
山东威建岩土科技有
限公司

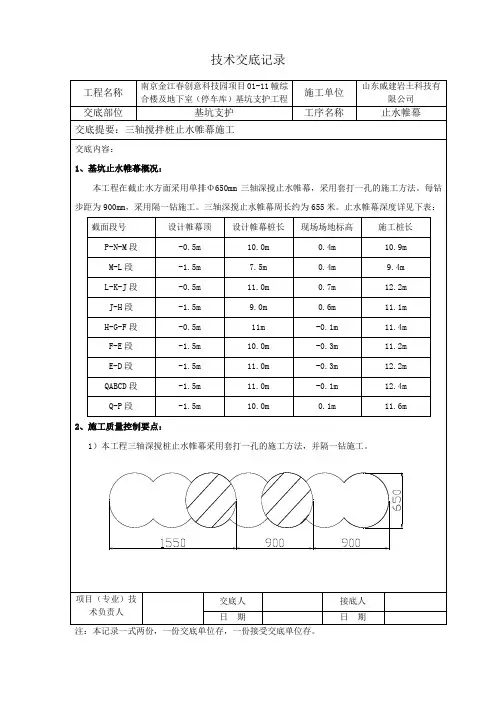

交底部位基坑支护工序名称止水帷幕
交底提要:三轴搅拌桩止水帷幕施工
交底内容:
2)止水帷幕要求形成一个封闭有效的止水区。
在三轴搅拌止水帷幕施工过程中,若因处理障碍物、机械设备故障、断电等意外情况发生而造成停止施工时间超过24小时以上时,需在相邻两幅桩外侧进行的施工冷缝处理。
具体处理方法如下图所示:
3)施工拐角处处理如下图所示:
项目(专业)技
术负责人
交底人接底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录
技术交底记录。

基坑注浆施工技术交底
1. 概述
基坑注浆施工是一种常用的土木工程施工技术,用于加固和增强建筑基坑的土体稳定性以及防止地下水渗入。
本文档旨在对基坑注浆施工技术进行交底,确保施工人员理解并正确执行相关操作。
2. 施工流程
- 基坑准备:清理基坑内的杂物和污泥,并底部铺设过滤层。
- 孔洞钻取:按照设计要求,使用钻机在基坑周边打孔,并清理孔洞内的碎石和泥沙。
- 注浆材料准备:根据工程要求,准备合适的注浆材料,包括水泥浆料和添加剂。
- 注浆施工:将注浆材料通过管路注入孔洞内,注浆的速度和压力需根据设计要求进行调节。
- 测试和质量控制:对注浆后的土体进行测量和验收,确保施工质量和稳定性。
3. 安全注意事项
- 施工前需进行基坑检测,确保没有隐藏的危险物;
- 操作时需佩戴个人防护装备,如安全帽、安全鞋等;
- 使用注浆设备时要注意操作规程,并防止发生泄漏和爆炸事故;
- 运输和储存注浆材料时,要防止磨损、高温和潮湿情况。
4. 环境保护
基坑注浆施工需要注意环境保护,以下几点需注意:
- 在施工现场设置围挡,避免土壤流失和粉尘扩散;
- 废弃的注浆材料要妥善处理,避免对地下水和土壤造成污染;
- 施工完毕后,清理施工现场,并对储存和处理注浆材料的设
施进行维护和检查。
5. 总结
基坑注浆施工技术是一项重要的土木工程技术,对于加固建筑
基坑具有重要意义。
我们希望通过对施工流程、安全注意事项和环
境保护要求的交底,确保施工人员能够正确操作并保证施工质量和
安全性。

XXXXXXXXXXXXXXXXXX工程XXXXXXXXXXX项目部止水帷幕施工技术交底编制人:______________审核人:______________审批人:______________XXXXXXXXX公司XXXX年XX月技术交底书表格编号技术交底书1510 项目名称共6页交底编号工程名称设计文件图号蓟州南站施桥-1施工部位止水帷幕交底日期一、工程概况本地道于线路中心里程JHK82+869.784处以交角90°下穿既有铁路线。
顶进作业基坑位于既有线北侧,作业坑四面采用止水帷幕进行防水,共设537根,桩长为6.5m,桩径为0.6m,桩间咬合0.15m,采用高压旋喷桩进行施工。
止水帷幕侵入5、7道处需对5、7道进行封锁,拆除部分线路后进行施工。
二、施工流程止水帷幕桩施工前封锁5、7道,拆除线路钢轨50m,枕木20m,同时平整场地至设计止水帷幕桩顶标高,进行工作坑止水帷幕施工,采用直径0.6m双层高压旋喷桩,桩长6.5m,采用2台高压旋喷桩机,分别由后背桩向既有线方向进行打桩。
(1)施工流程施工现场平整及准备→定位→预拌下沉→制备水泥浆→喷浆搅拌提升→清洗→移位。
施工流程图三、施工方法(一)施工准备1、作业条件施工前保证场地的三通一平,确保用电安全,采取防止施工机械失稳的措施。
2、材料要求(1)水泥:采用P.S.42.5级普通硅酸盐水泥,每批次进场水泥必须有生产厂家产品合格证,并根据有关规定进行抽查检验。
可视需要添加适量外加剂和掺和料。
(2)水:使用不含有害物质的洁净水。
3、施工机具旋喷钻机、灰浆搅拌机、灰浆泵、高压水泥浆泵、空压机、旋喷管、高压胶管等相关配套设备。
4、主要工作量旋喷桩采用高压旋喷桩法施工,成桩直径0.6m,桩顶标高为▽8.39m,有效桩长6.5m,合计537根。

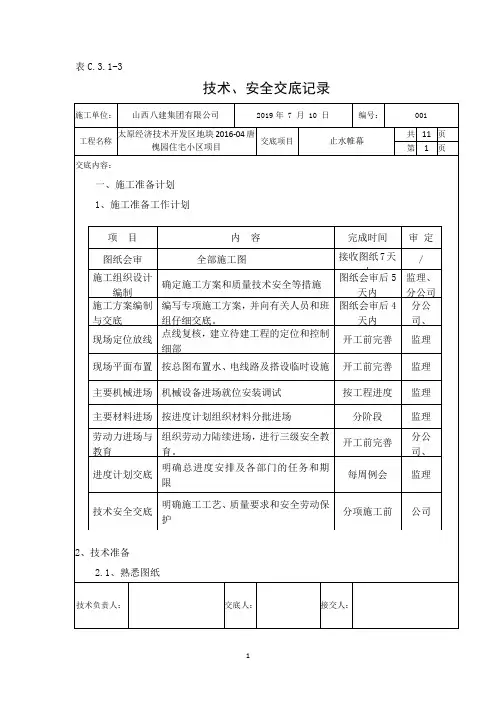

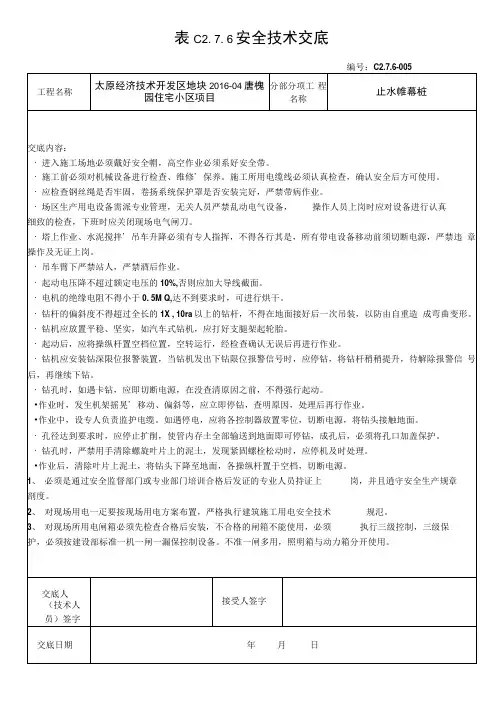

表C2. 7. 6安全技术交底C2.7.6-005工程名称 止水帷幕桩等现象。
14、照接受人签字太原经济技术开发区地块2016-04分部分项工程名唐槐园住宅小区项目 称 交底内容:4、 每天要对现场所有电器设备进行巡视,并做好记录。
5、 现场临时用电、照明线路不准使用护套线及吊灯塑料线, 应使用三芯良好 的胶皮线,线路不准拖地,应该架空设置,不准使用碘餌灯。
' 6、 地埋电缆线深度不能低于0.6米,要有走向标志、总配电箱' 分配箱、开每 关箱 内外要有标识 天要对漏电保护器进行巡视检查,并做好重复接地。
7. 用电设备安装拆除必须有专业电工完成。
8、 所有电闸和电动机械要有可靠的防雨措施, 雨后对所有用电设备进行摇测,并做断容格后方可使用. 9、 所有移动电动工具都应有漏电开关保护器,电线无破损,线直接插入插座内。
10、 焊接时,要持证上岗,开具动火证,并设监护人员,并配备灭席翔座应完好. 严禁不用插头而用电11v 各类电动工具,要管好用好,经常清洗注油,严禁机械带“病”召转,各’ ' 12、电气设备额定电流应与电闸箱内控制开关容虽适应。
现场所用各种电线要绝缘,不准有老化、破皮、漏电 类防护罩应完整无在使用前检查一次二次线绝缘是否良好,焊钳是否完好,外壳是否有 接地保护。
检查合格后方可使用。
2、 电焊工、电工作业时必须佩戴安全防护用品。
3、 焊接时,操作人员必须戴绝缘手套,穿绝缘鞋,焊接时必须双线到位,不准利用架子養雞亍曹曹、%筋 和其它导电物作联接地线,更不准使用裸导线,应用多铜蕊:电缆线。
° 4、操作时,必须有用火证,设消防器材,并设专人看护,清除附近易燃物,防止焊花四溅,引燃物料,发生火 灾。
电焊工必须持证上岗操作,电焊机设专用开关箱,不准将焊机放在手推车上使用。
更换场地移动焊把时,应切断电源,设专人进行监护。
工作结束,切断电源,检查操作地点,检查无引起火灾的危险后,方可离开。
1 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
3 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
4 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
5 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
6 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
7 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
8 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
9 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
10 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、工程名称:__________二、分部分项工程:帷幕注浆三、工种:施工人员四、交底内容:一、工程概况1. 介绍帷幕注浆工程的目的、作用及施工区域。
2. 说明工程地质、水文地质条件,以及周边环境对施工的影响。
二、安全技术要求1. 施工人员必须具备相关资质,熟悉帷幕注浆工艺和安全操作规程。
2. 严格遵守国家及行业相关安全法律法规,确保施工安全。
三、安全措施1. 施工现场安全管理(1)设立安全警示标志,明确施工区域、危险区域和警示信息。
(2)设置安全通道,确保人员通行安全。
(3)加强施工现场巡查,及时消除安全隐患。
2. 施工人员安全防护(1)施工人员必须佩戴安全帽、防尘口罩、防护手套等防护用品。
(2)作业人员必须穿戴符合要求的劳保鞋,防止滑倒。
(3)高空作业人员必须系好安全带,防止坠落。
3. 施工设备安全操作(1)设备操作人员必须持证上岗,熟悉设备性能和操作规程。
(2)设备操作前应进行试运行,确保设备正常工作。
(3)设备运行过程中,注意观察设备运行状态,发现异常立即停机检查。
4. 施工材料安全管理(1)施工材料应按照规定储存,防止受潮、变质。
(2)易燃、易爆、有毒等危险品应妥善保管,远离火源。
(3)施工现场不得堆放杂物,确保通道畅通。
5. 施工作业安全(1)钻孔作业:严格控制钻孔速度,防止孔壁坍塌。
钻杆、钻头等工具必须定期检查,确保完好。
(2)注浆作业:严格控制注浆压力,防止浆液喷溅。
注浆管路应连接牢固,防止泄漏。
(3)焊接作业:焊接作业应遵守相关安全操作规程,防止火灾、爆炸事故发生。
四、应急预案1. 制定应急预案,明确事故报告、应急处置、救援疏散等内容。
2. 定期组织应急演练,提高施工人员应对突发事件的能力。
五、交底人(签名):__________六、旁站监理(签名):__________七、日期:__________八、接受人(签名):__________九、备注:1. 施工单位应严格按照安全技术交底内容执行,确保施工安全。
