江苏省高速公路工程计量规则
- 格式:doc
- 大小:251.00 KB
- 文档页数:33
公路工程计量规则说明公路工程计量规则是指在公路建设过程中,对工程量的计算和计量进行规范和标准化的一套规则。
准确计量工程量是公路工程建设中的基本要求,能够确保工程的质量和进度,避免工程量计算的错误和争议,为工程的管理和监督提供依据。
下面将对公路工程计量规则进行详细说明。
一、计量单位的选择公路工程计量单位的选择应遵循国家和地方的相关规定和标准。
一般情况下,建议采用国家或行业标准规定的计量单位,在特殊情况下,可由设计单位与项目有关方面经过协商确定。
同时,计量单位应具有明确的含义和易于理解。
二、计量工程量的范围三、计量方法与原则1.采用与实际工程相适应的计量方法,能够反映工程结构、材料和质量等关键要素的计量。
2.根据工程特点和实际工作需要,可采用现场实测或设计揭示原则进行计量。
3.计量过程中要严格按照规定的计量程序进行,确保计量结果的准确性和可信度。
4.计量结果应及时进行记录并进行存档,以备工程管理和验收使用。
四、计量规则的应用1.分部分项工程的计量:根据工程的不同阶段和不同内容,将工程划分为不同的分部分项工程,并进行单独的计量。
2.清单工程的计量:以清单形式呈现工程的材料和数量,按照指定的计量单位计算。
3.计算工程量的方法:按照设计和施工要求,结合实际情况,采用合适的计算方法计算工程量。
4.检查与核算:在工程计量过程中,要进行及时的检查和核算,确保计量结果的准确性和合理性。
五、计量争议处理在公路工程计量过程中,有可能会出现计量争议。
为了解决计量争议,可以采取以下方法:1.双方协商解决:当计量结果产生争议时,双方可以进行协商解决,通过沟通和协商寻求共识。
2.技术鉴定:如果双方对计量结果仍有争议,可请相关的技术鉴定机构进行鉴定,确定计量结果的正确性。
3.审计检查:相关部门可以对计量结果进行审计检查,确保计量结果的合规性和准确性。
4.申诉投诉:当争议无法通过以上方式解决时,双方可以向有关部门提交申诉投诉,由有关部门进行调查处理。

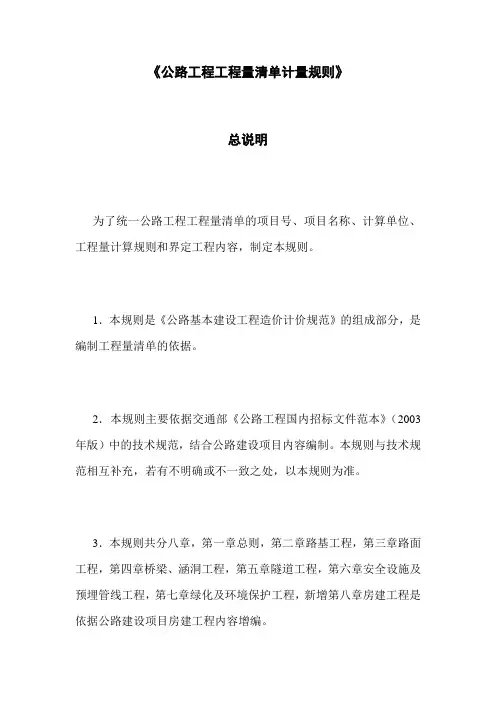

《公路工程工程量清单计量规则》总说明为了统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容,制定本规则。
1.本规则是《公路基本建设工程造价计价规范》的组成部分,是编制工程量清单的依据。
2.本规则主要依据交通部《公路工程国内招标文件范本》(2003年版)中的技术规范,结合公路建设项目内容编制。
本规则与技术规范相互补充,若有不明确或不一致之处,以本规则为准。
3.本规则共分八章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁、涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,新增第八章房建工程是依据公路建设项目房建工程内容增编。
4.本规则由项目号、项目名称、项目特征、计量单位、工程量计算规则和工程内容构成。
4.1本规则项目号的编写分别按项、目、节、细目表达,根据实际情况可按厚度、标号、规格等增列细目或子细目,与工程量清单细目号对应方式示例如下:4.2项目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门备案。
4.3项目特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。
4.4计量单位采用基本单位缌除各章另有特殊规定外,均按以下单位计量:以体积计算的项目——m3以面积计算的项目——m2以重量计算的项目——t、kg以长度计算的项目——m以自然体计算的项目——个、棵、根、台、套、块……没有具体数量的项目——总额4.5工程量计算规则是对清单项目工程量的计算规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算;材料及半成品采备和损耗、场内二次转运、常规的检测、试验等均包括在相应工程项目中,不另行计量。
4.6工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应参照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。

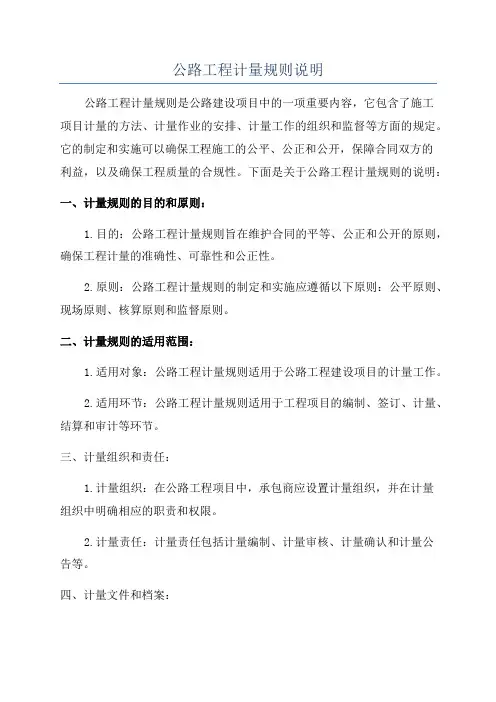

公路工程计量规则说明公路工程计量规则是公路建设项目中的一项重要内容,它包含了施工项目计量的方法、计量作业的安排、计量工作的组织和监督等方面的规定。
它的制定和实施可以确保工程施工的公平、公正和公开,保障合同双方的利益,以及确保工程质量的合规性。
下面是关于公路工程计量规则的说明:一、计量规则的目的和原则:1.目的:公路工程计量规则旨在维护合同的平等、公正和公开的原则,确保工程计量的准确性、可靠性和公正性。
2.原则:公路工程计量规则的制定和实施应遵循以下原则:公平原则、现场原则、核算原则和监督原则。
二、计量规则的适用范围:1.适用对象:公路工程计量规则适用于公路工程建设项目的计量工作。
2.适用环节:公路工程计量规则适用于工程项目的编制、签订、计量、结算和审计等环节。
三、计量组织和责任:1.计量组织:在公路工程项目中,承包商应设置计量组织,并在计量组织中明确相应的职责和权限。
2.计量责任:计量责任包括计量编制、计量审核、计量确认和计量公告等。
四、计量文件和档案:1.计量文件:公路工程计量工作应有相应的计量文件,包括计量证书、计量报告和计量器具台账等。
2.计量档案:公路工程计量工作应建立完善的计量档案,包括计量台账、计量报告、计量证书、计量器具的检定记录等。
五、计量方法和标准:1.计量方法:在公路工程项目中,计量工作应遵循相应的计量方法和规范,确保计量的准确性和可靠性。
2.计量标准:公路工程计量工作应参照相应的工程规范和标准进行计量,确保计量的合规性和准确性。
六、工程变更和索赔计量:1.工程变更计量:当公路工程项目发生变更时,应对变更部分进行相应的计量,确保变更工作的公平、公正和公开。
2.索赔计量:当承包商有索赔要求时,应对索赔项目进行相应的计量,确保索赔计量的公平、公正和公开。
七、计量验收和结算:1.计量验收:公路工程项目的计量验收应按照合同规定进行,确保验收的公平、公正和公开。
2.结算计量:公路工程项目的结算计量应按照合同规定进行,确保结算的准确性、合规性和公正性。
计量支付管理办法第一章总则1.1为加强xx某高速公路东南段工程项目计量支付工作的管理,明确工作职责和工作程序,保证工程建设顺利进行,根据相关法律法规和行业规定制定本办法。
1.2本办法依据招标文件、《公路工程国内招标文件范本》(交通部2003年版)及相关计量规则编制。
1.3本办法适用于xx某高速公路东南段工程项目。
第二章计量支付的依据与原则2.1计量支付是指根据合同条件对中间验收合格的工程项目进行计量,并依据工程量清单进行财务支付。
计量支付是监理工程师控制工程质量与进度的重要手段。
2.2计量支付的依据:(1)工程量清单及说明;(2)合同协议及施工图设计文件;(3)设计变更文件及调整后的工程量清单;(4)合同条件;(5)技术规范(6)项目公司有关计量支付、财务管理方面的管理办法;(7)有关计量支付的有关规定。
2.3计量支付工作遵循分工负责、分级审批、共同把关的原则。
第三章计量支付管理职责与流程3.1计量支付按照审批权限分级进行管理,实行项目公司、项目管理公司和驻地监理组三级管理。
3.1.1项目公司为xx某高速公路东南段有限责任公司,负责工程款的审批及审计监管工作。
3.1.2项目管理公司为某市交通建设项目管理有限责任公司,根据项目公司授权,项目管理公司负责工程款的审查、申报与支付工作。
项目管理公司工程部、中心试验室、计划合同部、财务部为计量支付管理的职能部门。
工程部负责对工程项目的质量、数量及计量凭证资料的真实性和完备性进行审查;中心试验室负责计量工程质量的验收与相关项目变更数量的复核;计划合同部负责按合同规定对财务支付报表各项费用及支付项目审查把关;财务部负责项目工程款的汇总并向项目公司申报工程款,向承包人拨付工程款,并对承包人工程资金的使用状况进行监管。
3.1.3驻地监理组负责对工程质量验收合格的工程项目依据合同计量,并对计量的工程项目和数量准确性负责,对承包人财务支付报表依据合同对各项费用进行初步审查。

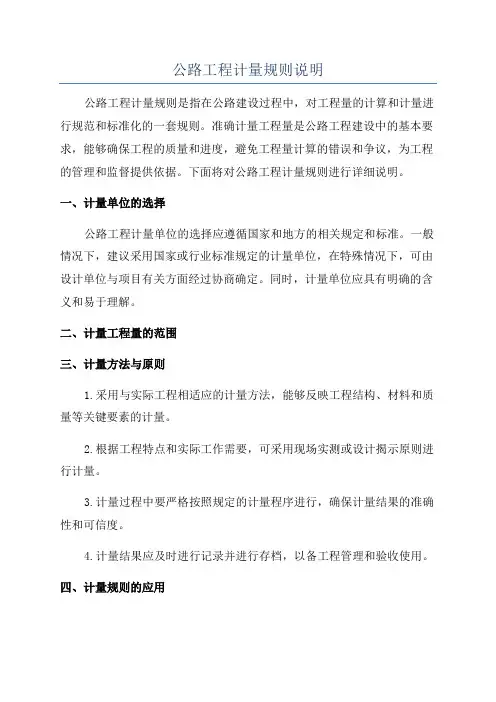

公路工程工程计量规则公路工程是国民经济中的重要领域,工程的计量规则是确保工程质量和进度的重要保证。
下面将介绍公路工程的计量规则。
一、计量规则的目的和基本原则:1.目的:确保工程计量的公正、准确、合理、科学。
2.基本原则:(1)依据法律法规:计量规则必须遵循国家法律法规,保证计量行为的合法性。
(2)公证性:计量规则要保证计量结果的公开、公正、公平,防止弄虚作假。
(3)准确性:计量规则要保证计量结果的准确性,减少误差和争议。
(4)合理性:计量规则要合理安排计量时间、计量区段,以及计量方法、仪器设备的选择。
二、计量规则的适用范围:1.适用于公路工程全过程:从工程计划、设计、施工、竣工验收到维护管理等各个环节的计量。
2.适用于各类公路工程:包括高速公路、普通公路、城市道路、特大桥梁等各类工程项目。
三、计量规则的主要内容:1.工程计量的程序:包括计量前的准备工作、计量实施、计量结果的确认等环节。
2.计量管理的要求:包括计量人员的资格要求、仪器设备的准确性要求、计量数据的保存和备案要求等。
3.计量结果的确认和验收:包括验收依据、验收标准和验收程序等。
4.争议解决的原则和方法:包括当计量结果产生争议时,如何解决、调解和仲裁等。
四、计量规则的实施措施:1.建立计量组织和机构:各地应建立专门的计量组织和机构,负责公路工程计量的监督和管理工作。
2.建立工程计量档案:对公路工程的每个阶段都应建立完整的计量档案,保留相关的计量记录和数据。
3.提高计量人员的培训水平:加强计量人员的培训工作,提高他们的专业水平和计量意识。
4.完善计量设备和工具:采用新技术、新仪器设备,提高计量的准确性和效率。
5.加强计量监督和检查:对施工现场的计量行为进行监督和检查,及时发现和纠正问题。
五、计量规则的监督和考核:1.建立计量规则的监督机制:由相关部门建立计量规则的监督机构,对计量行为进行监督和评估。
2.加强计量规则的培训和宣传:利用各种方式和渠道,加强对计量规则的培训和宣传,提高计量规则的认知度和落实度。

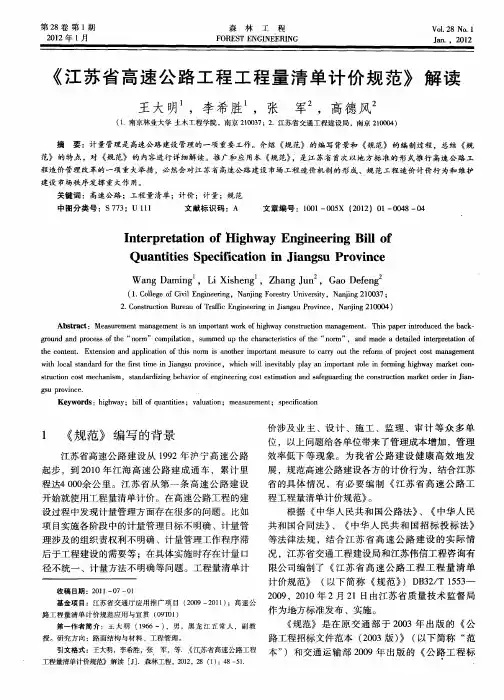

《江苏省高速公路工程工程量清单计价规范》解读王大明;李希胜;张军【期刊名称】《森林工程》【年(卷),期】2012(028)001【摘要】Measurement management is an important work of highway construction management. This paper introduced the back ground and process of the "norm" compilation, summed up the characteristics of the "norm", and made a detailed interpretation of the content. Extension and application of this norm is another important measure to carry out the reform of project cost management with local standard for the first time in Jiangsu province, which will inevitably play an important role in forming highway market con- struction cost mechanism, standardizing behavior of engineering cost estimation and safeguarding the construction market order in Jian- gsu province.%计量管理是高速公路建设管理的一项重要工作。
介绍《规范》的编写背景和《规范》的编制过程,总结《规范》的特点,对《规范》的内容进行详细解读。
推广和应用本《规范》,是江苏省首次以地方标准的形式推行高速公路工程造价管理改革的一项重大举措,必然会对江苏省高速公路建设市场工程造价机制的形成、规范工程造价计价行为和维护建设市场秩序发挥重大作用。
江苏省高速公路工程计量规则目录第一部分总说明第二部分计量规则一、第100章总则二、第200章路基三、第300章路面四、第400章桥梁、涵洞五、第500章隧道六、第600章交通工程预留预埋设施第三部分清单格式总说明一、编制依据本计量规则依据交通部《公路工程国内招标文件范本》(2003年版)、江苏省高速公路建设指挥部《项目专用本》中有关计量支付的规定,结合江苏省高速公路管理实践制订。
二、适用范围本规则适用于江苏省高速公路建设指挥部负责建设管理的高速公路工程施工招标项目。
三、招标标段界面划分江苏省高速公路工程招标项目中路基桥涵、独立特大桥、路面和隧道四类招标项目的招标标段界面划分如下:1、路基桥涵标段土石方、地基处理、桥梁、涵洞及通道、路基防护与排水设施、路面底基层。
房建区填土、中央分隔带横向排水管、线外道路工程,以及通信、监控和收费系统、照明设施预埋管道与设备基础等相关交通工程预留预埋设施。
主线及匝道的桥梁、明通道的搭板、桥面柔性防水层、沥青砼桥面铺装和伸缩缝的购置与安装不在此类标段招标范围。
2、独立特大桥标段桥梁基础、下部、上部结构。
桥头锥坡、桥头搭板及搭板下砼垫层、桥面柔性防水层、沥青砼桥面铺装和伸缩缝的购置与安装不在此类标段招标范围。
3、隧道标段隧道的施工准备、洞口与明洞工程、洞身开挖、洞身衬砌、防水与排水、风水电作业及通风防尘、监控量测、特殊地质地段施工与地质预报等以及其他有关工程。
遂道运营使用的通风、消防、照明及供配电设施不在此类标段招标范围。
4、路面标段主线及匝道路面的基层、面层、桥梁及通道的搭板、桥面柔性防水层、中央分隔带与路肩的防护及排水、收费广场水泥砼路面、地下通道工程,以及硅芯管、收费岛及收费亭基础等交通工程预留预埋设施。
四、清单体系说明工程量清单分为汇总表和工程细目。
汇总表包含各章清单小计金额、清单小计金额合计、暂定金额和考核奖励基金,以及投标总价五项内容;工程细目分为100章总则、200章路基、300章路面、400章桥梁涵洞、500章隧道和600章交通工程预留预埋设施共六章。
五、本规则是在招标文件基础上对我部高速公路常见工程项目计量方法的进一步明确规定。
已完成招标的项目,若招标文件与本规则有不一致之处,均以原使用的招标文件规定为准。
规则中未提及项目,参见招标文件相关规定。
六、本规则是编制工程量清单与计量、支付的重要依据。
第100章总则一、本章常见计量项目注:备注中说明该项目所属招标标段类别。
二、计量规则1、103-1-a临时便道(1)本节计量的“临时便道”,在本规则正式出版使用之前编制工程量清单的招标项目中仅指新建便道和利用地方便道,不包含取土坑临时便道;在本规则正式出版使用之后编制工程量清单的招标项目中指新建便道和利用地方便道,同时也包含取土坑临时便道。
(2)临时便道的费用包括新建便道的修建(含经过小河或水沟时需设置的便涵费用)、施工期间的维护费和工程结束后的复耕费用;利用地方便道在施工期间的加固、维护费用,及可能发生的损坏地方道路的赔偿费用。
(3)临时便道项目根据施工过程中已完成的工作量经监理工程师现场验收合格后以总额计量,计量总额不得超过工程量清单所列金额,由于取土场位置变更而使总额发生调整的,以调整后的总额为限。
(4)临时便道的土地租用费不在本项目内计列,计入103-2临时工程用地中。
2、103-1-b临时便桥(1)便桥的工程内容包括便桥的修建、施工期间的维护及完工后的拆除。
(2)便桥根据施工过程中已完成的工作量经监理工程师现场验收合格后以总额计量,其费用包括便桥的修建、航道管制与河塘占用补偿、施工期间的维护及完工后拆除费用,计量总额不得超过工程量清单所列金额。
3、103-2临时用地(1)临时用地包括承包人办公和生活用地、仓库与料场、预制场地、工地试验室及临时道路用地、临时堆土场等。
(2)临时工程用地费用仅计租地费用,场地处理、复耕费用摊入相关工程项目单价和费率中,数量由承包人根据招标文件要求的施工组织计划,填报项目施工所必须的用地数量,经监理工程师批准,以亩计量,计量总额不得超过工程量清单所列金额。
三、特别说明1、承包人应交缴纳的所有税金(包括营业税、城市维护建设税和教育费附加税),由承包人摊入各相关工程细目的单价和费率中,不单独计量。
2、承包人雇佣的所有人员的安全事故保险费、施工设备保险费,由承包人摊入各相关工程细目的单价和费率中,不单独计量。
3、本项目不考虑投保工程一切险和第三方责任险。
第200章路基一、本章常见计量项目注:备注中说明该项目所属招标标段类别。
二、计量规则1、202-1-a清理现场(1)本项目在本规则正式出版使用之前编制工程量清单的招标项目中仅指主线(含互通匝道)范围内场地清理,不包含借土场清场;在本规则正式出版使用之后编制工程量清单的招标项目中指主线(含互通匝道)范围内场地清理,同时也包含借土场清理。
(2)应按监理工程师书面指定的公路用地红线以内的范围(路基范围以外临时工程用地及等除外),进行验收合格后现场实地测量,按投影平面面积以平方米计量。
现场清理包括所有垃圾、灌木、竹林及胸径小于15cm的树木、房基、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
与上述工作内容有关的清理、拆除、挖掘及外运等一切费用计入“202-1-a清理现场”项目单价中。
2、202-3-e拆除水井(1)工作内容包括拆除水井(不包括手压井),井内回填土方。
(2)拆除水井以个计量,井的拆除、垃圾外运和井内回填土方等相关费用均应列入该项目单价之内,不另行计量。
(3)手压井不单独计量,其费用应包含在清理现场的单价中。
3、203-1-a开挖土方(1)本项目包含主线挖方(含互通匝道)、边沟、排水沟、截水沟的断面挖方,应以经监理工程师核准的横断面地面线和土石分界的补充测量为基础,按路线中线长度乘以经监理工程师核准的横断面面积进行计算,以立方米计量。
边沟砌体断面开挖不单独计量,含在边沟单价中。
本项目不包括等超载土方的卸载和结构物(桥梁、涵洞、通道等)的基坑土方开挖。
(2)其费用包括土方的开挖和弃方的外运费用。
弃土场按图纸和招标文件规定,或自行选定,费用计入挖方单价中,不单独计量与支付。
利用方的运输费用含在204-1-b利用方回填的相关项目单价中。
4、203-1-b开挖石方其说明除同203-1-a开挖土方外,还包括:(1)石方爆破安全措施、弃方的运输和堆放、质量检验、临时道路和临时排水等均作为承包人应做的附属工作,不另计量。
(2)石方开挖时由于爆破引起的松石、危石的清除属于超挖工程量,不予另行计量,但对非爆破原因产生的松石、危石的清除应予单独计量,如:地质情况与原设计不符、设计断面正好落在断裂带上、或设计断面上存有脚后松散的土夹石,为保证边坡稳定,必须清除或支补,这部分清除或支补工作应予单独计量和支付。
5、203-1-c清除淤泥(1)其工程内容包括挖除淤泥、排水、围堰、挖台阶及淤泥外运等,不包括借土场和非特殊路基处理路段的结构物基坑淤泥清除。
(2)清淤数量,应以承包人测量,并经监理工程师审核批准的断面或实际范围为依据的计算数量,以立方米计量。
(3)计价中应包括排水、围堰、清除淤泥、挖台阶及淤泥外运等费用。
6、204-1-1换填土本项目是指零填挖路段的换填土,按压实的体积以立方米计量。
计价中包括表面不良土的翻挖、弃运,换填所用好土的挖运、摊平、压实等一切与此有关作业的费用。
零填挖路段设计图纸中归为特殊路基处理的,按照本章205节特殊路基处理中“挖除换填”有关规定执行。
7、204-1-2利用土方回填(1)利用土方回填按是否掺灰分为回填素土和回填灰土,回填灰土按掺灰剂量不同可分为5%灰土、6%灰土等。
(2)本类项目按压实的体积,以立方米计量。
施工加宽部分不计量,其工程费用计入相关路基填方项目单价中。
(3)计价中包括运输、挖台阶、摊平、压实、整型等一切与此有关作业的费用,灰土项目单价中还包括石灰的材料费、消解和掺拌工作费用。
8、204-1-3借土填筑(1)借土填筑按是否掺灰分为回填素土和回填灰土,回填灰土按掺灰剂量不同可分为5%灰土、6%灰土等。
(2)本类项目按压实的体积,以立方米计量。
借土填筑(素土)数量计算方法一般为:路基断面方量(不含加宽土方量)+清淤回填土方量+桥梁锥坡填土+清表土方增量+压实回填土方增量+软土沉降土方增量-掺灰土方量-软基处理中砂垫层或碎石垫层量-利用挖方回填素土方量-结构物台背回填土方量,以上均以压实方计。
(3)计价中包括借土场(取土坑)中非适用材料的挖除与场地清理、取土便道、便桥的修建与养护(在本规则正式出版使用之前编制工程量清单的招标项目包含这两项工作费用,其后不再包含)、临时排水与防护等和填方材料的开挖、免费运距以内的运输、挖台阶、摊平、压实、整型等一切与此有关作业的费用。
灰土中还包括石灰的材料费、消解和掺拌工作费用。
(4)增减掺入消解石灰(水泥)1%和借土超运均为暂定工程量项目,作为灰剂量或土方运距变更时调整合同价格的依据。
9、204-1-4结构物台背回填结构物台背回填,原地面以上部分按压实体积,按不同填筑材料以立方米计量,计价中包括挖运、摊平、压实、整型等一切与此有关的作业费用;原地面以下部分回填为基坑回填,不单独计量与支付,其费用应包含在结构物相应项目单价中。
10、204-1-5原地面翻松掺石灰(水泥)处理原地面翻松掺石灰(水泥)进行处理的,应根据掺灰剂量和翻松厚度单独列项,以平方米计量,但相应项目单价中应仅计石灰(水泥)材料费及消解和掺拌工作费用。
无论是否掺石灰(水泥)进行处理,原地面的翻松、压实不另计量。
11、205-1-a抛石挤淤按图纸或验收合格后的尺寸计算抛石体积的片石数量,以立方米计量,计价中包括材料费及相关的一切工作费用。
12、205-1-b垫层按垫层类型(砂、砂砾、碎石和灰土等)分别以立方米计量,计价中包括材料费及相关的一切工作费用。
如有砂袋护脚等附属设施,均作为砂砾垫层的附属工作,不另计量。
13、205-1-d预压与超载预压按图纸或监理工程师要求的预压宽度和高度以立方米计量,单价中包括堆载和卸载工作费用。
14、205-1-f塑料排水板按规格及深(长)度分别以延米计量,伸入垫层后的长度不予计量,单价中包括材料费及插板等一切相关工作费用。
15、205-1-g粉(湿)喷桩按设计图纸中规定的不同水泥用量、直径及深(长)度(含接近地面的停止喷灰段桩长)和实际实施根数以延米计量,单价中包括材料费、施工及按照招标文件技术规范要求应由承包人负责的质量检测等一切相关工作费用。
除发生了设计变更外,超出原设计图纸规定的工程不予计量。
16、205-1-j土工织物根据设计图纸规定,对铺设土工织物按其净面积(不计搭接和超宽面积)以平方米计量,单价包括材料、机械及与此有关的一切作业。
