江苏省高速公路工程计量规则(精.选)
- 格式:doc
- 大小:231.50 KB
- 文档页数:33
公路工程计量规则说明公路工程计量规则是指在公路建设过程中,对工程量的计算和计量进行规范和标准化的一套规则。
准确计量工程量是公路工程建设中的基本要求,能够确保工程的质量和进度,避免工程量计算的错误和争议,为工程的管理和监督提供依据。
下面将对公路工程计量规则进行详细说明。
一、计量单位的选择公路工程计量单位的选择应遵循国家和地方的相关规定和标准。
一般情况下,建议采用国家或行业标准规定的计量单位,在特殊情况下,可由设计单位与项目有关方面经过协商确定。
同时,计量单位应具有明确的含义和易于理解。
二、计量工程量的范围三、计量方法与原则1.采用与实际工程相适应的计量方法,能够反映工程结构、材料和质量等关键要素的计量。
2.根据工程特点和实际工作需要,可采用现场实测或设计揭示原则进行计量。
3.计量过程中要严格按照规定的计量程序进行,确保计量结果的准确性和可信度。
4.计量结果应及时进行记录并进行存档,以备工程管理和验收使用。
四、计量规则的应用1.分部分项工程的计量:根据工程的不同阶段和不同内容,将工程划分为不同的分部分项工程,并进行单独的计量。
2.清单工程的计量:以清单形式呈现工程的材料和数量,按照指定的计量单位计算。
3.计算工程量的方法:按照设计和施工要求,结合实际情况,采用合适的计算方法计算工程量。
4.检查与核算:在工程计量过程中,要进行及时的检查和核算,确保计量结果的准确性和合理性。
五、计量争议处理在公路工程计量过程中,有可能会出现计量争议。
为了解决计量争议,可以采取以下方法:1.双方协商解决:当计量结果产生争议时,双方可以进行协商解决,通过沟通和协商寻求共识。
2.技术鉴定:如果双方对计量结果仍有争议,可请相关的技术鉴定机构进行鉴定,确定计量结果的正确性。
3.审计检查:相关部门可以对计量结果进行审计检查,确保计量结果的合规性和准确性。
4.申诉投诉:当争议无法通过以上方式解决时,双方可以向有关部门提交申诉投诉,由有关部门进行调查处理。
《公路工程工程量清单计量规则》公路工程工程量清单计量规则是指在公路工程项目施工过程中,对各种工程量项目进行计量的规则和方法。
公路工程工程量清单计量规则的制定,可以规范计量工作,保障工程质量,确保施工进度,并提高工程项目的管理水平。
以下是公路工程工程量清单计量规则的一些重要内容。
一、计量规则的依据公路工程工程量清单计量规则的制定应依据国家有关法律法规和标准,以及工程建设部门的相关规范和技术要求为依据。
同时还可以参考国内外公路工程建设经验和相关技术标准,确保计量规则的合理性和准确性。
二、计量单位的确定公路工程工程量清单计量规则应确定各种工程量项目的计量单位。
计量单位应选择合理、统一,并符合国家有关标准和规定。
对于特殊情况下的工程量项目,可以根据实际情况确定合适的计量单位。
三、计量规则的基本原则公路工程工程量清单计量规则应遵循以下基本原则:1.明确性:计量规则应明确、具体,能够准确描述工程量项目的计量方式和标准。
2.可行性:计量规则应能够在实际工程项目中实施,不会给计量工作带来困难和错误。
3.公正性:计量规则应公平、公正,能够保证各参与方的权益和利益。
4.科学性:计量规则应科学、合理,符合工程规范和技术要求,并能够反映出工程质量和进度的真实情况。
四、计量规则的内容公路工程工程量清单计量规则应包括工程量计量的具体内容和方法,如计量计算公式、计量检查方法、计量记录和计量单据的要求等。
具体内容包括但不限于以下几个方面:1.工程量编码和清单编制要求:对于工程量项目的编码和清单的编制,应有明确的要求,使得各参与方能够理解和操作。
2.工程量计算公式:对于各种工程量项目,应给出计算公式以及计算方法,以确保计量结果的准确性。
3.计量检查方法:规定计量检查的具体方法和要求,以保证计量结果的真实可靠。
4.计量记录和计量单据要求:明确计量记录的要求,以及计量单据的格式和内容,方便后续工程量审核和验收。
五、计量规则的执行和监督公路工程工程量清单计量规则应在工程项目施工过程中得到严格执行和监督,以保证计量工作的良好进行。

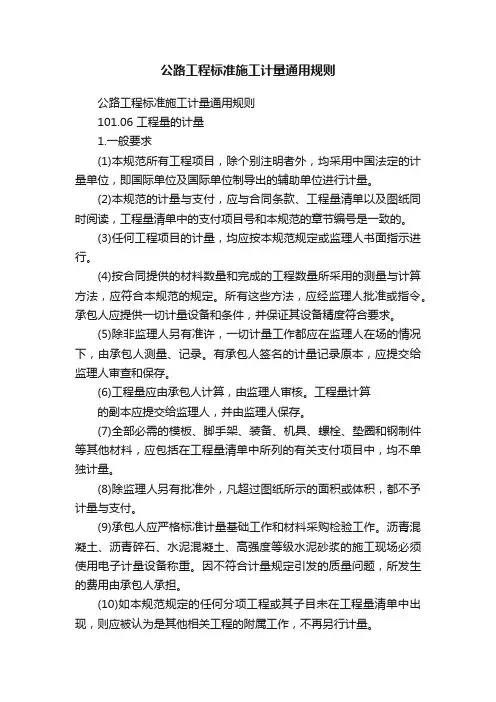

公路工程标准施工计量通用规则公路工程标准施工计量通用规则101.06 工程量的计量1.一般要求(1)本规范所有工程项目,除个别注明者外,均采用中国法定的计量单位,即国际单位及国际单位制导出的辅助单位进行计量。
(2)本规范的计量与支付,应与合同条款、工程量清单以及图纸同时阅读,工程量清单中的支付项目号和本规范的章节编号是一致的。
(3)任何工程项目的计量,均应按本规范规定或监理人书面指示进行。
(4)按合同提供的材料数量和完成的工程数量所采用的测量与计算方法,应符合本规范的规定。
所有这些方法,应经监理人批准或指令。
承包人应提供一切计量设备和条件,并保证其设备精度符合要求。
(5)除非监理人另有准许,一切计量工作都应在监理人在场的情况下,由承包人测量、记录。
有承包人签名的计量记录原本,应提交给监理人审查和保存。
(6)工程量应由承包人计算,由监理人审核。
工程量计算的副本应提交给监理人,并由监理人保存。
(7)全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量。
(8)除监理人另有批准外,凡超过图纸所示的面积或体积,都不予计量与支付。
(9)承包人应严格标准计量基础工作和材料采购检验工作。
沥青混凝土、沥青碎石、水泥混凝土、高强度等级水泥砂浆的施工现场必须使用电子计量设备称重。
因不符合计量规定引发的质量问题,所发生的费用由承包人承担。
(10)如本规范规定的任何分项工程或其子目未在工程量清单中出现,则应被认为是其他相关工程的附属工作,不再另行计量。
2.重量(1)凡以重量计量或以重量作为配合比设计的材料,都应在精确与批准的磅秤上,由称职合格的人员在监理人指定或批准的地点进行称重。
(2)称重计量时应满足以下条件:监理人在场;称重记录;载有包装材料、支撑装置、垫块、捆束物等重量的说明书在称重前提交给监理人作为依据。
(3)钢筋、钢板或型钢计量时,应按图纸或其他资料标示的尺寸和净长计算。
公路工程计量规则说明公路工程计量规则是公路建设项目中的一项重要内容,它包含了施工项目计量的方法、计量作业的安排、计量工作的组织和监督等方面的规定。
它的制定和实施可以确保工程施工的公平、公正和公开,保障合同双方的利益,以及确保工程质量的合规性。
下面是关于公路工程计量规则的说明:一、计量规则的目的和原则:1.目的:公路工程计量规则旨在维护合同的平等、公正和公开的原则,确保工程计量的准确性、可靠性和公正性。
2.原则:公路工程计量规则的制定和实施应遵循以下原则:公平原则、现场原则、核算原则和监督原则。
二、计量规则的适用范围:1.适用对象:公路工程计量规则适用于公路工程建设项目的计量工作。
2.适用环节:公路工程计量规则适用于工程项目的编制、签订、计量、结算和审计等环节。
三、计量组织和责任:1.计量组织:在公路工程项目中,承包商应设置计量组织,并在计量组织中明确相应的职责和权限。
2.计量责任:计量责任包括计量编制、计量审核、计量确认和计量公告等。
四、计量文件和档案:1.计量文件:公路工程计量工作应有相应的计量文件,包括计量证书、计量报告和计量器具台账等。
2.计量档案:公路工程计量工作应建立完善的计量档案,包括计量台账、计量报告、计量证书、计量器具的检定记录等。
五、计量方法和标准:1.计量方法:在公路工程项目中,计量工作应遵循相应的计量方法和规范,确保计量的准确性和可靠性。
2.计量标准:公路工程计量工作应参照相应的工程规范和标准进行计量,确保计量的合规性和准确性。
六、工程变更和索赔计量:1.工程变更计量:当公路工程项目发生变更时,应对变更部分进行相应的计量,确保变更工作的公平、公正和公开。
2.索赔计量:当承包商有索赔要求时,应对索赔项目进行相应的计量,确保索赔计量的公平、公正和公开。
七、计量验收和结算:1.计量验收:公路工程项目的计量验收应按照合同规定进行,确保验收的公平、公正和公开。
2.结算计量:公路工程项目的结算计量应按照合同规定进行,确保结算的准确性、合规性和公正性。
公路工程工程计量规则公路工程是国民经济中的重要领域,工程的计量规则是确保工程质量和进度的重要保证。
下面将介绍公路工程的计量规则。
一、计量规则的目的和基本原则:1.目的:确保工程计量的公正、准确、合理、科学。
2.基本原则:(1)依据法律法规:计量规则必须遵循国家法律法规,保证计量行为的合法性。
(2)公证性:计量规则要保证计量结果的公开、公正、公平,防止弄虚作假。
(3)准确性:计量规则要保证计量结果的准确性,减少误差和争议。
(4)合理性:计量规则要合理安排计量时间、计量区段,以及计量方法、仪器设备的选择。
二、计量规则的适用范围:1.适用于公路工程全过程:从工程计划、设计、施工、竣工验收到维护管理等各个环节的计量。
2.适用于各类公路工程:包括高速公路、普通公路、城市道路、特大桥梁等各类工程项目。
三、计量规则的主要内容:1.工程计量的程序:包括计量前的准备工作、计量实施、计量结果的确认等环节。
2.计量管理的要求:包括计量人员的资格要求、仪器设备的准确性要求、计量数据的保存和备案要求等。
3.计量结果的确认和验收:包括验收依据、验收标准和验收程序等。
4.争议解决的原则和方法:包括当计量结果产生争议时,如何解决、调解和仲裁等。
四、计量规则的实施措施:1.建立计量组织和机构:各地应建立专门的计量组织和机构,负责公路工程计量的监督和管理工作。
2.建立工程计量档案:对公路工程的每个阶段都应建立完整的计量档案,保留相关的计量记录和数据。
3.提高计量人员的培训水平:加强计量人员的培训工作,提高他们的专业水平和计量意识。
4.完善计量设备和工具:采用新技术、新仪器设备,提高计量的准确性和效率。
5.加强计量监督和检查:对施工现场的计量行为进行监督和检查,及时发现和纠正问题。
五、计量规则的监督和考核:1.建立计量规则的监督机制:由相关部门建立计量规则的监督机构,对计量行为进行监督和评估。
2.加强计量规则的培训和宣传:利用各种方式和渠道,加强对计量规则的培训和宣传,提高计量规则的认知度和落实度。
(完整版)江苏省⾼速公路⼯程计量规则江苏省⾼速公路⼯程计量规则⽬录第⼀部分总说明第⼆部分计量规则⼀、第100章总则⼆、第200章路基三、第300章路⾯四、第400章桥梁、涵洞五、第500章隧道六、第600章交通⼯程预留预埋设施第三部分清单格式总说明⼀、编制依据本计量规则依据交通部《公路⼯程国内招标⽂件范本》(2003年版)、江苏省⾼速公路建设指挥部《项⽬专⽤本》中有关计量⽀付的规定,结合江苏省⾼速公路管理实践制订。
⼆、适⽤范围本规则适⽤于江苏省⾼速公路建设指挥部负责建设管理的⾼速公路⼯程施⼯招标项⽬。
三、招标标段界⾯划分江苏省⾼速公路⼯程招标项⽬中路基桥涵、独⽴特⼤桥、路⾯和隧道四类招标项⽬的招标标段界⾯划分如下:1、路基桥涵标段⼟⽯⽅、地基处理、桥梁、涵洞及通道、路基防护与排⽔设施、路⾯底基层。
房建区填⼟、中央分隔带横向排⽔管、线外道路⼯程,以及通信、监控和收费系统、照明设施预埋管道与设备基础等相关交通⼯程预留预埋设施。
主线及匝道的桥梁、明通道的搭板、桥⾯柔性防⽔层、沥青砼桥⾯铺装和伸缩缝的购置与安装不在此类标段招标范围。
2、独⽴特⼤桥标段桥梁基础、下部、上部结构。
桥头锥坡、桥头搭板及搭板下砼垫层、桥⾯柔性防⽔层、沥青砼桥⾯铺装和伸缩缝的购置与安装不在此类标段招标范围。
3、隧道标段隧道的施⼯准备、洞⼝与明洞⼯程、洞⾝开挖、洞⾝衬砌、防⽔与排⽔、风⽔电作业及通风防尘、监控量测、特殊地质地段施⼯与地质预报等以及其他有关⼯程。
遂道运营使⽤的通风、消防、照明及供配电设施不在此类标段招标范围。
4、路⾯标段主线及匝道路⾯的基层、⾯层、桥梁及通道的搭板、桥⾯柔性防⽔层、中央分隔带与路肩的防护及排⽔、收费⼴场⽔泥砼路⾯、地下通道⼯程,以及硅芯管、收费岛及收费亭基础等交通⼯程预留预埋设施。
四、清单体系说明⼯程量清单分为汇总表和⼯程细⽬。
汇总表包含各章清单⼩计⾦额、清单⼩计⾦额合计、暂定⾦额和考核奖励基⾦,以及投标总价五项内容;⼯程细⽬分为100章总则、200章路基、300章路⾯、400章桥梁涵洞、500章隧道和600章交通⼯程预留预埋设施共六章。
公路工程工程计量规则说明一、计量方法1.实测计量:根据实际测量结果进行计量,包括使用专业测量仪器测量工程量,如使用测量车测量路面面积、使用测距仪测量路线长度等。
2.估算计量:通过估算方法计算工程量,包括根据工程设计文件和相关参数,采用公式或模型估算工程量,如通过计算土方工程量来确定土石方工程量。
二、工程计量的内容1.工程进度计量:根据工程合同约定的进度安排,按照一定的计量周期进行工程进度计量。
一般采用工期划分,按照划分的工期进行计量,如月度进度计量、季度进度计量等。
2.工程量计量:根据工程设计文件和施工图纸,通过实测或估算方法计算工程量。
工程量包括各种施工量,如土方工程量、石方工程量、沥青混凝土面层工程量、水泥混凝土路基工程量等。
3.工程款项支付计量:根据工程合同约定,按照工程量计算出工程款项支付的金额。
工程款项支付计量通常按照一定的支付比例和支付条件进行计算,如按照工程进度支付、按照工程量支付等。
三、计量原则1.准确性原则:计量结果应准确无误。
测量方法应科学合理,仪器设备应准确可靠。
采用估算方法时,应根据实际情况选择适当的模型和参数。
2.公平原则:计量应公平合理,不偏袒任何一方。
计量依据应明确,计算过程应透明公开。
双方可以对计量结果进行复核和评审。
3.可行性原则:计量方法应简便易行,不过分复杂。
对于特殊情况,可以根据实际需要制定特殊计量规则。
四、计量程序1.测量准备:确定计量点和计量线路,准备相应的测量仪器和设备。
2.实施测量:按照计量计划进行实际测量,记录测量数据。
3.计算工程量:采用测量数据和相应的计算方法,计算出各项工程量。
4.评审和复核:对计算结果进行评审和复核,确保计量结果的准确性。
5.编制计量报告:根据计量结果,编制计量报告,包括计量数据、计量方法和计量结果等。
6.计量支付:根据计量结果和合同约定的支付方式,计算出相应的款项支付金额,进行支付。
总之,公路工程工程计量规则是确保工程进度和工程量准确计量,以及按照合同约定支付工程款项的一套规则和方法。
江苏省高速公路工程计量规则目录第一部分总说明第二部分计量规则一、第100章总则二、第200章路基三、第300章路面四、第400章桥梁、涵洞五、第500章隧道六、第600章交通工程预留预埋设施第三部分清单格式总说明一、编制依据本计量规则依据交通部《公路工程国内招标文件范本》(2003年版)、江苏省高速公路建设指挥部《项目专用本》中有关计量支付的规定,结合江苏省高速公路管理实践制订。
二、适用范围本规则适用于江苏省高速公路建设指挥部负责建设管理的高速公路工程施工招标项目。
三、招标标段界面划分江苏省高速公路工程招标项目中路基桥涵、独立特大桥、路面和隧道四类招标项目的招标标段界面划分如下:1、路基桥涵标段土石方、地基处理、桥梁、涵洞及通道、路基防护与排水设施、路面底基层。
房建区填土、中央分隔带横向排水管、线外道路工程,以及通信、监控和收费系统、照明设施预埋管道与设备基础等相关交通工程预留预埋设施。
主线及匝道的桥梁、明通道的搭板、桥面柔性防水层、沥青砼桥面铺装和伸缩缝的购置与安装不在此类标段招标范围。
2、独立特大桥标段桥梁基础、下部、上部结构。
桥头锥坡、桥头搭板及搭板下砼垫层、桥面柔性防水层、沥青砼桥面铺装和伸缩缝的购置与安装不在此类标段招标范围。
3、隧道标段隧道的施工准备、洞口与明洞工程、洞身开挖、洞身衬砌、防水与排水、风水电作业及通风防尘、监控量测、特殊地质地段施工与地质预报等以及其他有关工程。
遂道运营使用的通风、消防、照明及供配电设施不在此类标段招标范围。
4、路面标段主线及匝道路面的基层、面层、桥梁及通道的搭板、桥面柔性防水层、中央分隔带与路肩的防护及排水、收费广场水泥砼路面、地下通道工程,以及硅芯管、收费岛及收费亭基础等交通工程预留预埋设施。
四、清单体系说明工程量清单分为汇总表和工程细目。
汇总表包含各章清单小计金额、清单小计金额合计、暂定金额和考核奖励基金,以及投标总价五项内容;工程细目分为100章总则、200章路基、300章路面、400章桥梁涵洞、500章隧道和600章交通工程预留预埋设施共六章。
五、本规则是在招标文件基础上对我部高速公路常见工程项目计量方法的进一步明确规定。
已完成招标的项目,若招标文件与本规则有不一致之处,均以原使用的招标文件规定为准。
规则中未提及项目,参见招标文件相关规定。
六、本规则是编制工程量清单与计量、支付的重要依据。
第100章总则一、本章常见计量项目注:备注中说明该项目所属招标标段类别。
二、计量规则1、103-1-a临时便道(1)本节计量的“临时便道”,在本规则正式出版使用之前编制工程量清单的招标项目中仅指新建便道和利用地方便道,不包含取土坑临时便道;在本规则正式出版使用之后编制工程量清单的招标项目中指新建便道和利用地方便道,同时也包含取土坑临时便道。
(2)临时便道的费用包括新建便道的修建(含经过小河或水沟时需设置的便涵费用)、施工期间的维护费和工程结束后的复耕费用;利用地方便道在施工期间的加固、维护费用,及可能发生的损坏地方道路的赔偿费用。
(3)临时便道项目根据施工过程中已完成的工作量经监理工程师现场验收合格后以总额计量,计量总额不得超过工程量清单所列金额,由于取土场位置变更而使总额发生调整的,以调整后的总额为限。
(4)临时便道的土地租用费不在本项目内计列,计入103-2临时工程用地中。
2、103-1-b临时便桥(1)便桥的工程内容包括便桥的修建、施工期间的维护及完工后的拆除。
(2)便桥根据施工过程中已完成的工作量经监理工程师现场验收合格后以总额计量,其费用包括便桥的修建、航道管制与河塘占用补偿、施工期间的维护及完工后拆除费用,计量总额不得超过工程量清单所列金额。
3、103-2临时用地(1)临时用地包括承包人办公和生活用地、仓库与料场、预制场地、工地试验室及临时道路用地、临时堆土场等。
(2)临时工程用地费用仅计租地费用,场地处理、复耕费用摊入相关工程项目单价和费率中,数量由承包人根据招标文件要求的施工组织计划,填报项目施工所必须的用地数量,经监理工程师批准,以亩计量,计量总额不得超过工程量清单所列金额。
三、特别说明1、承包人应交缴纳的所有税金(包括营业税、城市维护建设税和教育费附加税),由承包人摊入各相关工程细目的单价和费率中,不单独计量。
2、承包人雇佣的所有人员的安全事故保险费、施工设备保险费,由承包人摊入各相关工程细目的单价和费率中,不单独计量。
3、本项目不考虑投保工程一切险和第三方责任险。
第200章路基一、本章常见计量项目注:备注中说明该项目所属招标标段类别。
二、计量规则1、202-1-a清理现场(1)本项目在本规则正式出版使用之前编制工程量清单的招标项目中仅指主线(含互通匝道)范围内场地清理,不包含借土场清场;在本规则正式出版使用之后编制工程量清单的招标项目中指主线(含互通匝道)范围内场地清理,同时也包含借土场清理。
(2)应按监理工程师书面指定的公路用地红线以内的范围(路基范围以外临时工程用地及等除外),进行验收合格后现场实地测量,按投影平面面积以平方米计量。
现场清理包括所有垃圾、灌木、竹林及胸径小于15cm的树木、房基、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
与上述工作内容有关的清理、拆除、挖掘及外运等一切费用计入“202-1-a清理现场”项目单价中。
2、202-3-e拆除水井(1)工作内容包括拆除水井(不包括手压井),井内回填土方。
(2)拆除水井以个计量,井的拆除、垃圾外运和井内回填土方等相关费用均应列入该项目单价之内,不另行计量。
(3)手压井不单独计量,其费用应包含在清理现场的单价中。
3、203-1-a开挖土方(1)本项目包含主线挖方(含互通匝道)、边沟、排水沟、截水沟的断面挖方,应以经监理工程师核准的横断面地面线和土石分界的补充测量为基础,按路线中线长度乘以经监理工程师核准的横断面面积进行计算,以立方米计量。
边沟砌体断面开挖不单独计量,含在边沟单价中。
本项目不包括等超载土方的卸载和结构物(桥梁、涵洞、通道等)的基坑土方开挖。
(2)其费用包括土方的开挖和弃方的外运费用。
弃土场按图纸和招标文件规定,或自行选定,费用计入挖方单价中,不单独计量与支付。
利用方的运输费用含在204-1-b利用方回填的相关项目单价中。
4、203-1-b开挖石方其说明除同203-1-a开挖土方外,还包括:(1)石方爆破安全措施、弃方的运输和堆放、质量检验、临时道路和临时排水等均作为承包人应做的附属工作,不另计量。
(2)石方开挖时由于爆破引起的松石、危石的清除属于超挖工程量,不予另行计量,但对非爆破原因产生的松石、危石的清除应予单独计量,如:地质情况与原设计不符、设计断面正好落在断裂带上、或设计断面上存有脚后松散的土夹石,为保证边坡稳定,必须清除或支补,这部分清除或支补工作应予单独计量和支付。
5、203-1-c清除淤泥(1)其工程内容包括挖除淤泥、排水、围堰、挖台阶及淤泥外运等,不包括借土场和非特殊路基处理路段的结构物基坑淤泥清除。
(2)清淤数量,应以承包人测量,并经监理工程师审核批准的断面或实际范围为依据的计算数量,以立方米计量。
(3)计价中应包括排水、围堰、清除淤泥、挖台阶及淤泥外运等费用。
6、204-1-1换填土本项目是指零填挖路段的换填土,按压实的体积以立方米计量。
计价中包括表面不良土的翻挖、弃运,换填所用好土的挖运、摊平、压实等一切与此有关作业的费用。
零填挖路段设计图纸中归为特殊路基处理的,按照本章205节特殊路基处理中“挖除换填”有关规定执行。
7、204-1-2利用土方回填(1)利用土方回填按是否掺灰分为回填素土和回填灰土,回填灰土按掺灰剂量不同可分为5%灰土、6%灰土等。
(2)本类项目按压实的体积,以立方米计量。
施工加宽部分不计量,其工程费用计入相关路基填方项目单价中。
(3)计价中包括运输、挖台阶、摊平、压实、整型等一切与此有关作业的费用,灰土项目单价中还包括石灰的材料费、消解和掺拌工作费用。
8、204-1-3借土填筑(1)借土填筑按是否掺灰分为回填素土和回填灰土,回填灰土按掺灰剂量不同可分为5%灰土、6%灰土等。
(2)本类项目按压实的体积,以立方米计量。
借土填筑(素土)数量计算方法一般为:路基断面方量(不含加宽土方量)+清淤回填土方量+桥梁锥坡填土+清表土方增量+压实回填土方增量+软土沉降土方增量-掺灰土方量-软基处理中砂垫层或碎石垫层量-利用挖方回填素土方量-结构物台背回填土方量,以上均以压实方计。
(3)计价中包括借土场(取土坑)中非适用材料的挖除与场地清理、取土便道、便桥的修建与养护(在本规则正式出版使用之前编制工程量清单的招标项目包含这两项工作费用,其后不再包含)、临时排水与防护等和填方材料的开挖、免费运距以内的运输、挖台阶、摊平、压实、整型等一切与此有关作业的费用。
灰土中还包括石灰的材料费、消解和掺拌工作费用。
(4)增减掺入消解石灰(水泥)1%和借土超运均为暂定工程量项目,作为灰剂量或土方运距变更时调整合同价格的依据。
9、204-1-4结构物台背回填结构物台背回填,原地面以上部分按压实体积,按不同填筑材料以立方米计量,计价中包括挖运、摊平、压实、整型等一切与此有关的作业费用;原地面以下部分回填为基坑回填,不单独计量与支付,其费用应包含在结构物相应项目单价中。
10、204-1-5原地面翻松掺石灰(水泥)处理原地面翻松掺石灰(水泥)进行处理的,应根据掺灰剂量和翻松厚度单独列项,以平方米计量,但相应项目单价中应仅计石灰(水泥)材料费及消解和掺拌工作费用。
无论是否掺石灰(水泥)进行处理,原地面的翻松、压实不另计量。
11、205-1-a抛石挤淤按图纸或验收合格后的尺寸计算抛石体积的片石数量,以立方米计量,计价中包括材料费及相关的一切工作费用。
12、205-1-b垫层按垫层类型(砂、砂砾、碎石和灰土等)分别以立方米计量,计价中包括材料费及相关的一切工作费用。
如有砂袋护脚等附属设施,均作为砂砾垫层的附属工作,不另计量。
13、205-1-d预压与超载预压按图纸或监理工程师要求的预压宽度和高度以立方米计量,单价中包括堆载和卸载工作费用。
14、205-1-f塑料排水板按规格及深(长)度分别以延米计量,伸入垫层后的长度不予计量,单价中包括材料费及插板等一切相关工作费用。
15、205-1-g粉(湿)喷桩按设计图纸中规定的不同水泥用量、直径及深(长)度(含接近地面的停止喷灰段桩长)和实际实施根数以延米计量,单价中包括材料费、施工及按照招标文件技术规范要求应由承包人负责的质量检测等一切相关工作费用。
除发生了设计变更外,超出原设计图纸规定的工程不予计量。
16、205-1-j土工织物根据设计图纸规定,对铺设土工织物按其净面积(不计搭接和超宽面积)以平方米计量,单价包括材料、机械及与此有关的一切作业。
