地基与基础施工手册
- 格式:docx
- 大小:10.69 KB
- 文档页数:2

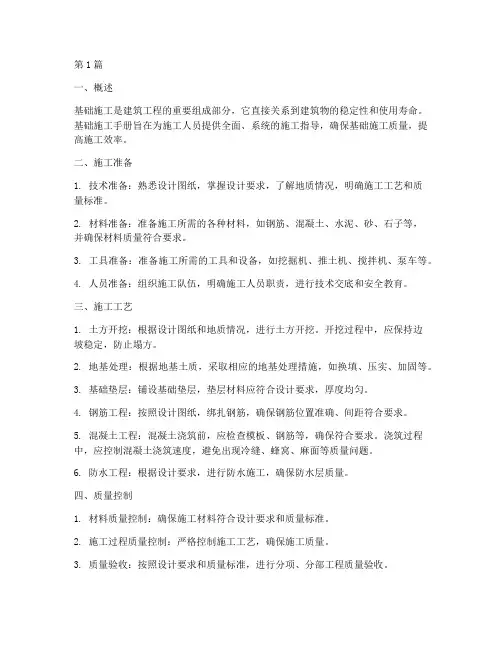

第1篇一、概述基础施工是建筑工程的重要组成部分,它直接关系到建筑物的稳定性和使用寿命。
基础施工手册旨在为施工人员提供全面、系统的施工指导,确保基础施工质量,提高施工效率。
二、施工准备1. 技术准备:熟悉设计图纸,掌握设计要求,了解地质情况,明确施工工艺和质量标准。
2. 材料准备:准备施工所需的各种材料,如钢筋、混凝土、水泥、砂、石子等,并确保材料质量符合要求。
3. 工具准备:准备施工所需的工具和设备,如挖掘机、推土机、搅拌机、泵车等。
4. 人员准备:组织施工队伍,明确施工人员职责,进行技术交底和安全教育。
三、施工工艺1. 土方开挖:根据设计图纸和地质情况,进行土方开挖。
开挖过程中,应保持边坡稳定,防止塌方。
2. 地基处理:根据地基土质,采取相应的地基处理措施,如换填、压实、加固等。
3. 基础垫层:铺设基础垫层,垫层材料应符合设计要求,厚度均匀。
4. 钢筋工程:按照设计图纸,绑扎钢筋,确保钢筋位置准确、间距符合要求。
5. 混凝土工程:混凝土浇筑前,应检查模板、钢筋等,确保符合要求。
浇筑过程中,应控制混凝土浇筑速度,避免出现冷缝、蜂窝、麻面等质量问题。
6. 防水工程:根据设计要求,进行防水施工,确保防水层质量。
四、质量控制1. 材料质量控制:确保施工材料符合设计要求和质量标准。
2. 施工过程质量控制:严格控制施工工艺,确保施工质量。
3. 质量验收:按照设计要求和质量标准,进行分项、分部工程质量验收。
五、安全措施1. 施工现场安全:加强施工现场安全管理,确保施工人员安全。
2. 机械安全:定期检查机械设备,确保机械设备运行正常。
3. 防火措施:施工现场应配备消防设施,防止火灾事故。
4. 防尘、降噪:采取有效措施,降低施工现场的粉尘和噪音。
六、总结基础施工是建筑工程的重要组成部分,施工人员应严格按照施工手册进行施工,确保基础施工质量。
同时,加强施工过程中的安全管理,确保施工安全。
只有这样,才能为后续施工奠定坚实基础,确保整个建筑工程的质量和安全。

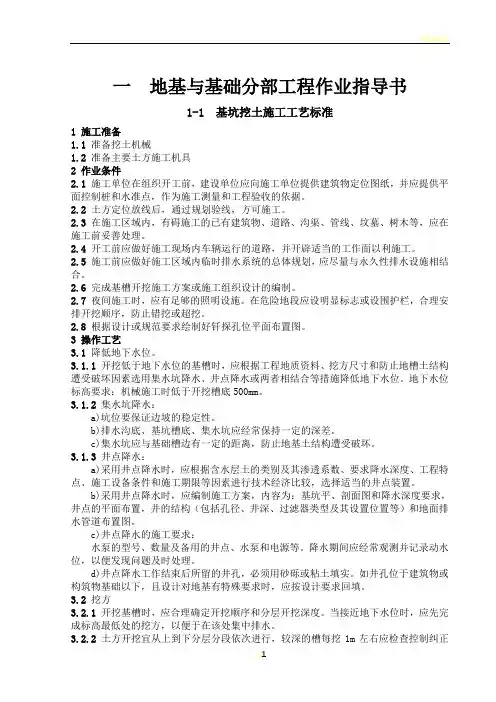

地基与基础分部工程作业指导书1-1 基坑挖土施工工艺标准1 施工准备1.1 准备挖土机械1.2 准备主要土方施工机具2 作业条件2.1 施工单位在组织开工前,建设单位应向施工单位提供建筑物定位图纸,并应提供平面控制桩和水准点,作为施工测量和工程验收的依据。
2.2 土方定位放线后,通过规划验线,方可施工。
2.3 在施工区域内,有碍施工的已有建筑物、道路、沟渠、管线、坟墓、树木等,应在施工前妥善处理。
2.4 开工前应做好施工现场内车辆运行的道路,并开辟适当的工作面以利施工。
2.5 施工前应做好施工区域内临时排水系统的总体规划,应尽量与永久性排水设施相结合。
2.6 完成基槽开挖施工方案或施工组织设计的编制。
2.7 夜间施工时,应有足够的照明设施。
在危险地段应设明显标志或设围护栏,合理安排开挖顺序,防止错挖或超挖。
2.8 根据设计或规范要求绘制好钎探孔位平面布置图。
3 操作工艺3.1 降低地下水位。
3.1.1 开挖低于地下水位的基槽时,应根据工程地质资料、挖方尺寸和防止地槽土结构遭受破坏因素选用集水坑降水、井点降水或两者相结合等措施降低地下水位。
地下水位标高要求:机械施工时低于开挖槽底500mm。
3.1.2 集水坑降水:a) 坑位要保证边坡的稳定性。
b) 排水沟底、基坑槽底、集水坑应经常保持一定的深差。
c) 集水坑应与基础槽边有一定的距离,防止地基土结构遭受破坏。
3.1.3 井点降水:a) 采用井点降水时,应根据含水层土的类别及其渗透系数、要求降水深度、工程特点、施工设备条件和施工期限等因素进行技术经济比较,选择适当的井点装置。
b) 采用井点降水时,应编制施工方案,内容为:基坑平、剖面图和降水深度要求,井点的平面布置,井的结构(包括孔径、井深、过滤器类型及其设置位置等)和地面排水管道布置图。
c) 井点降水的施工要求:水泵的型号、数量及备用的井点、水泵和电源等。
降水期间应经常观测并记录动水位,以便发现问题及时处理。
地基与基础工程手册第一章:引言地基与基础工程是建筑工程中至关重要的一环,它为整个建筑物提供了稳定的支撑和坚固的基础。
本手册旨在为工程师和施工人员提供详细的地基与基础工程知识,包括地基的类型、设计与施工原则、测试与监测方法等方面的内容。
通过合理的地基与基础工程设计和施工,可以保证建筑物的安全性、稳定性和耐久性,为人们的生活和工作提供保障。
第二章:地基类型及其特点2.1 自然地基2.2 人工地基2.3 浅基础2.4 深基础2.5 基坑开挖与支护第三章:地基设计与施工原则3.1 地基勘测与试验3.2 地基承载力和变形3.3 地基的稳定性分析3.4 地基与建筑物的相互作用3.5 地基处理与加固第四章:地基基础材料4.1 土的工程特性4.2 岩石的工程特性4.3 水的工程特性4.4 混凝土的工程特性第五章:地基施工工艺与方法5.1 土方开挖与回填5.2 桩基施工5.3 基坑开挖与支护5.4 地基处理与加固技术5.5 地下连续墙施工第六章:地基的测试与监测方法6.1 地基的试验方法与仪器6.2 土壤和岩石的力学性质测试6.3 地基变形和沉降的监测6.4 地基水位和地下水的测量第七章:地基与基础施工案例分析7.1 高层建筑地基工程案例7.2 桥梁与隧道地基工程案例7.3 基坑支护工程案例第八章:地基与基础工程的质量控制8.1 设计与施工的协调与配合8.2 工程质量的检测与评定8.3 地基与基础施工中的常见问题与处理方法结语地基与基础工程作为建筑工程中的重要组成部分,其重要性不言而喻。
本手册通过对地基与基础工程的类型、设计与施工原则、测试与监测方法等方面的详细介绍,为工程师和施工人员提供了全面的参考资料。
在实际工程中,需要根据具体情况结合本手册的内容进行综合应用,以确保地基与基础工程的质量和安全。
希望本手册能对地基与基础工程领域的专业人员有所帮助,并为建筑物的稳定运行提供保障。
一、土方工程降低地下水1. 执行标准1.1 GB/TI9001—2000《质量管理体系要求》1.2 GB50300—2001《建筑工程施工质量验收统一标准》1.3 GB50202—2002《地基与基础工程施工质量验收规范》1.4 《工程建设标准强制性条文》(房屋建筑部分2002年版)1.5 JGJ59—99《建筑施工安全检查标准》2. 作业程序2.1 施工准备2.1.1 工程施工中,若地下水位较高,在挖土方前,应根据工程土质和地下水位情况制定降水方案。
并根据方案配置施工机具。
2.1.2 降水方案可根据现场实际情况选用集水坑降水,井点降水或两者相结合等措施降低地下水。
采用正铲挖掘机、铲运机、推土机等挖方时,应使地下水位低于开挖底面不少于0.5m。
2.1.3 井点降的方法有轻型井点、喷射井点法、电渗井点法、深井井点法,其中常用的轻型井点法、喷射井点法、管井井点法。
各类井点的适用范围可按下表1.2.1选用。
降水类型及适用条件表1.2.12.1.4 主要设备材料2.1.4.1 集水坑法:水泵2.1.4.2 井点降水法:2.1.4.2.1 轻型井点法:井点管(包括滤水管和井管两部分)、集水总管(一般用内径为75-100mm的无缝钢管),集水箱、排水管真空泵和离心泵。
2.1.4.2.2 喷射井点法:有装有内管和喷射器的井点管、高压水泵或空气压缩机、离心泵、循环水槽、导水总管、排水管等。
2.1.4.2.3 管井井点法:深井泵、离心泵、井管(滤水管和井壁管)。
3. 操作步骤3.1 集水坑法集水坑法是在基坑底部挖掘排水沟和集水沟,地下水沿排水沟向集水坑汇集。
用水泵将集水坑的水排到基坑以外。
这是一种较简单的降水施工方法。
采用集水坑降水时,应符合下列规定:(1)根据现场土质条件,应能保持开挖边坡的稳定;(2)基坑(槽)底、排水沟底、集水坑底应经常保持一定的深差;(3)集水坑应与基础底边有一定距离,防止地基土结构遭受破坏;(4)边坡坡面上如局部渗出地下水时,应在渗水设置过滤层,防止土粒流失并应设置排水沟,浆水引出坡面;(5)土层中如有局部流砂现象,应采取防治措施。

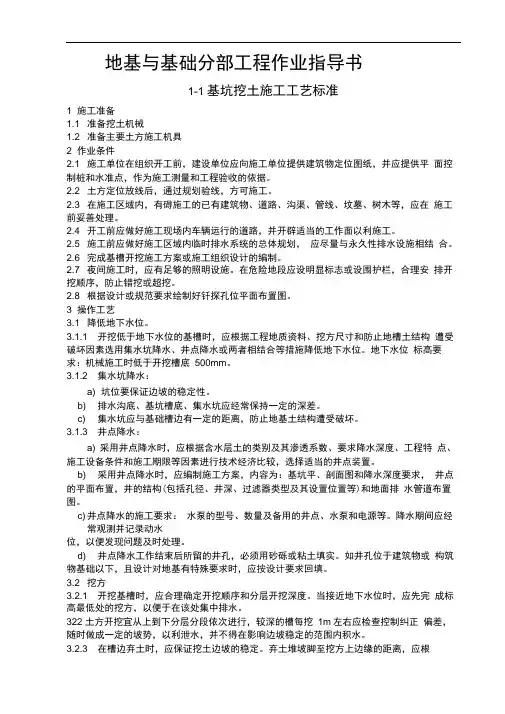

一地基与基础分部工程作业指导书1-1基坑挖土施工工艺标准1 施工准备1.1准备挖土机械1.2 准备主要土方施工机具2 作业条件2.1施工单位在组织开工前,建设单位应向施工单位提供建筑物定位图纸,并应提供平面控制桩和水准点,作为施工测量和工程验收的依据。
2.2 土方定位放线后,通过规划验线,方可施工。
2.3 在施工区域内,有碍施工的已有建筑物、道路、沟渠、管线、坟墓、树木等,应在施工前妥善处理。
2.4 开工前应做好施工现场内车辆运行的道路,并开辟适当的工作面以利施工。
2.5 施工前应做好施工区域内临时排水系统的总体规划,应尽量与永久性排水设施相结合。
2.6 完成基槽开挖施工方案或施工组织设计的编制。
2.7 夜间施工时,应有足够的照明设施。
在危险地段应设明显标志或设围护栏,合理安排开挖顺序,防止错挖或超挖。
2.8 根据设计或规范要求绘制好钎探孔位平面布置图。
3 操作工艺3.1 降低地下水位。
3.1.1 开挖低于地下水位的基槽时,应根据工程地质资料、挖方尺寸和防止地槽土结构遭受破坏因素选用集水坑降水、井点降水或两者相结合等措施降低地下水位。
地下水位标高要求:机械施工时低于开挖槽底500mm。
3.1.2集水坑降水:a)坑位要保证边坡的稳定性。
b)排水沟底、基坑槽底、集水坑应经常保持一定的深差。
c)集水坑应与基础槽边有一定的距离,防止地基土结构遭受破坏。
3.1.3 井点降水:a)采用井点降水时,应根据含水层土的类别及其渗透系数、要求降水深度、工程特点、施工设备条件和施工期限等因素进行技术经济比较,选择适当的井点装置。
b)采用井点降水时,应编制施工方案,内容为:基坑平、剖面图和降水深度要求,井点的平面布置,井的结构(包括孔径、井深、过滤器类型及其设置位置等)和地面排水管道布置图。
c)井点降水的施工要求:水泵的型号、数量及备用的井点、水泵和电源等。
降水期间应经常观测并记录动水位,以便发现问题及时处理。
d)井点降水工作结束后所留的井孔,必须用砂砾或粘土填实。
地基与基础工程施工作业指导书第一节灌注桩工程钻(冲)孔灌注桩一、施工准备材料⑴水泥:宜用425号或525号的普通硅酸盐水泥,有出厂合格证并经试验合格。
⑵砂:中砂或粗砂,含泥量不大于3%。
⑶碎石:粒径10~40mm,含泥量不大于2%。
⑷钢筋:品种和规格均应符合设计规定,并有出厂合格证和按规定试验合格后才能使用(若为进口钢材须有进口商检证及化学成分分析报告)。
作业条件⑴施工前应作场地查勘工作,如有架空电线、地下电缆、给排水管道等设施,妨碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工。
⑵施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须采取有效的措施进行处理。
场地要采取有效的排水措施。
⑶应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计或方案、各种原材料及其抽检试验报告、混凝土配合比设计报告以及有关资料。
⑷施工机械性能必须满足成桩的设计要求。
二、工艺流程测量放线→埋设护筒→钻机就位、泥浆制作→冲击(或冲抓机、旋转、潜水钻)成孔→抽渣→补浆→检孔→清孔→检查沉渣→安放钢筋笼→下导管→灌注水下混凝土.三、操作工艺1、场地平整后放线定桩位,定位后要在每个桩位中心点打入一条φ16×800mm的钢筋做桩位标记,并用混凝土固定好。
桩位放线后会同有关人员对轴线桩位进行复核,并办好复核记录签证。
轴线桩位经复核无误后方可进行施工。
2、护筒应按下列规定设置⑴护筒一般用4~8mm厚的钢板加工制成,高度为1.5~2m。
钻孔桩的护筒内径应比钻头直径大100mm;冲孔桩的护筒内径应比钻头直径大200mm。
护筒的顶部应开设1~2个溢浆口,并高出地面0.15~0.30m。
⑵护筒有定位、保护孔口和维持水位高差等重要作用。
护筒位置要根据设计桩位,按纵横抽线中心埋设。
埋设护筒的坑不要太大。
坑挖好后,将坑底整平,然后放入护筒,经检查位置正确,筒身竖直后,四周即用粘土回填,分层夯实,并随填随观察,防止填土时护筒位置偏移。
地基与基础工程施工方案(完整版)一、工程概况本工程位于我国某城市,占地面积约10万平方米,建筑高度为80米,共25层。
工程地基采用桩基础,基础形式为筏板基础。
本方案针对地基与基础工程,制定详细的施工计划,确保工程质量和安全。
二、施工准备1. 技术准备:组织相关人员对施工图纸、施工规范、技术要求进行学习和培训,确保施工人员熟练掌握施工技术。
2. 材料准备:根据施工图纸和施工方案,编制材料需求计划,确保施工所需材料的质量和数量。
3. 机械设备准备:根据施工需求,配备合适的施工机械设备,并进行维护和调试,确保施工顺利进行。
4. 劳动力准备:根据施工进度和施工任务,合理安排劳动力,确保施工进度和质量。
5. 施工现场准备:对施工现场进行清理和规划,确保施工环境整洁、安全。
三、施工方法及工艺1. 地基处理:根据地质勘察报告,对地基进行加固处理,提高地基承载力。
2. 桩基施工:采用旋挖钻机进行桩基施工,确保桩基质量。
3. 筏板基础施工:采用大模板施工工艺,确保基础质量。
4. 地下室施工:采用地下连续墙施工工艺,确保地下室结构稳定。
5. 地上结构施工:采用现浇混凝土施工工艺,确保结构质量。
四、施工进度计划根据施工图纸和施工方案,制定详细的施工进度计划,确保工程按期完成。
五、质量保证措施1. 建立健全质量管理体系,明确各级人员质量责任。
2. 严格执行施工规范和技术要求,确保施工质量。
3. 加强施工过程中的质量控制,对关键工序进行重点监控。
4. 定期对施工质量进行检查和评估,发现问题及时整改。
六、安全保证措施1. 建立健全安全管理体系,明确各级人员安全责任。
2. 严格执行安全生产法规,确保施工安全。
3. 加强施工过程中的安全监控,对关键工序进行重点监控。
4. 定期对施工安全进行检查和评估,发现问题及时整改。
七、环境保护措施1. 加强施工现场的扬尘治理,降低对周边环境的影响。
2. 合理处理施工废水,确保不对周边环境造成污染。
地基基础工程施工作业指导书一、引言地基基础工程是建筑工程中的重要环节,它直接关系到建筑物的稳定性和安全性。
为了确保地基基础工程施工的质量和效率,本指导书旨在提供详细的施工作业指导,确保施工过程中的安全和质量。
二、施工前准备1. 地质勘察:在施工前,必须进行地质勘察,了解地质情况,确定地基基础工程的施工方案。
2. 设计文件:根据设计文件的要求,准备施工所需的材料和设备。
3. 施工人员培训:对施工人员进行必要的培训,确保他们了解施工要求和安全措施。
三、施工过程1. 地面准备:清理施工现场,确保地面平整,并清除障碍物。
2. 基坑开挖:根据设计要求,进行基坑的开挖,确保基坑的尺寸和形状符合设计要求。
3. 地基处理:根据地质勘察结果,对地基进行处理,如加固、加密等。
4. 基础施工:根据设计要求,进行基础的施工,包括混凝土浇筑、钢筋布置等。
5. 基础验收:在基础施工完成后,进行基础验收,确保基础质量符合设计要求。
6. 施工记录:在施工过程中,及时记录施工情况,包括施工日期、施工人员、施工材料等。
四、施工安全措施1. 安全培训:对施工人员进行安全培训,确保他们了解施工中的安全风险和应对措施。
2. 安全设施:在施工现场设置必要的安全设施,如安全网、警示标识等。
3. 安全检查:定期进行安全检查,发现问题及时处理,确保施工现场的安全。
4. 用电安全:合理布置电缆,确保用电安全,并进行定期检查和维护。
五、施工质量控制1. 材料质量:对施工所使用的材料进行质量检查,确保材料符合设计要求。
2. 施工工艺:按照设计要求和施工规范进行施工,确保施工工艺正确。
3. 施工质量检查:定期进行施工质量检查,发现问题及时整改,确保施工质量。
六、施工结束1. 施工记录整理:整理施工记录,包括施工过程中的记录和质量检查报告等。
2. 施工验收:根据设计要求和相关标准,进行施工验收,确保施工质量符合要求。
3. 施工总结:对施工过程进行总结,总结经验教训,为以后的施工提供参考。
地基与基础工程新技术实用手册在建筑领域中,地基与基础工程是整个建筑物的重要组成部分,其质量直接关系到建筑物的稳定性、安全性和耐久性。
随着科技的不断进步,地基与基础工程领域也涌现出了一系列新技术,这些新技术为提高工程质量、缩短工期、降低成本等方面带来了显著的效益。
一、地基处理新技术1、强夯法强夯法是一种常用的地基处理方法,它通过重锤的自由落体对地基土进行强力夯实。
这种方法可以有效地提高地基土的强度、降低压缩性,改善地基的抗震性能。
在实际应用中,根据地基土的性质和工程要求,合理选择夯锤重量、落距和夯击次数等参数。
2、高压喷射注浆法高压喷射注浆法是利用高压喷射流将水泥浆等固化剂与地基土搅拌混合,形成具有一定强度和稳定性的加固体。
该方法适用于处理淤泥、淤泥质土、粉土、砂土等地基,能够有效地提高地基的承载力和止水效果。
3、水泥土搅拌法水泥土搅拌法是将水泥等固化剂与地基土通过搅拌机械搅拌均匀,使地基土硬结形成具有一定强度的水泥土桩。
这种方法施工简便、成本较低,常用于处理软土地基。
二、基础工程新技术1、桩基础新技术(1)灌注桩后压浆技术灌注桩后压浆技术是在灌注桩成桩后,通过预设的注浆管向桩侧和桩端注入水泥浆,以提高桩的承载力和减少桩的沉降。
该技术能够有效地改善灌注桩的承载性能,提高工程质量。
(2)预应力管桩技术预应力管桩具有强度高、施工速度快等优点。
近年来,随着生产工艺的不断改进,预应力管桩的性能得到了进一步提升,在基础工程中的应用越来越广泛。
2、地下连续墙技术地下连续墙是在地下构筑的连续的钢筋混凝土墙,具有挡土、止水和承重等多种功能。
该技术适用于深基坑工程、地下停车场等大型地下工程,能够有效地保证施工安全和周边环境的稳定。
3、逆作法施工技术逆作法施工是先施工地下结构的顶板或中间楼层,然后自上而下进行地下结构的施工。
这种施工方法可以有效地缩短工期,减少对周边环境的影响,尤其适用于城市中心区的建筑工程。
三、地基与基础工程监测新技术1、自动化监测技术利用自动化监测设备,如全站仪、水准仪、测斜仪等,对地基与基础工程的变形、位移、应力等参数进行实时监测。
1 绪论1.1 地基、基础及土力学的基本概念1.1.1 地基定义及分类建筑物的全部荷载最终由其下的地层来承担,承受建筑物全部荷载的那一部分地层称为地基(见图1-1)。
地基分为天然地基和人工地基。
1、天然地基力学性能满足建筑物的承载和变形能力要求的地层称为天然地基。
建筑物的基础可直接设置在该天然地层上。
承载能力和抗变形能力是地层能否作为天然地基的基本要求。
承载能力要求是指该地层必须具有足够的强度和稳定性以及相应的安全储备;抗变形能力要求是指该地层承受建筑物荷载后不能产生过量的沉降和过大的不均匀沉降。
2、人工地基当天然地层无法满足承受建筑物全部荷载的承载能力和变形能力基本要求时,可对一定深度范围内的天然地层进行加固处理使其能发挥持力层作用,这部分地层经过人工改造后成为的地基称为人工地基。
1.1.2 基础的定义由于地层土的压缩性大,强度低而不能直接承担通过墙和柱等竖向传力构件传来的建筑物的上部结构荷载,所以只能在竖向传力构件(墙和柱等)等直接与地基的接触处设置一层尺寸大于墙或柱断面的结构来将荷载扩散后安全地传递给地基,这种起到扩散墙柱等竖向传力构件荷载的建筑物最下部的结构称为基础(见图1-1)。
基础是连接上部结构与地基的结构构件,基础结构应符合上部结构使用要求。
技术上合理以及施工方便,满足地基的承载能力和抗变形能力要求。
基础按埋置深度和传力方式可分为浅基础和深基础。
1、浅基础相对埋深(基础埋深与基础宽度之比)不大,采用普通方法与设备即可施工的基础称为浅基础。
浅基础按结构形式分为:独立基础、条形基础、板式基础、筏式基础、箱形基础、壳体基础等。
2、深基础当建筑物荷载较大且上层土质较差,采用浅基础无法承担建筑物荷载时需将基础埋置于较深的土层上,通过特殊的施工方法将建筑物荷载传递到较深土层的基础称为深基础。
深基础可分为:桩基础、墩基础、沉井基础和地下连续墙等。
1.1.3 土力学的定义和研究对象建筑物的荷载使地基中原有的应力状态发生变化,这就需要运用力学的方法来研究。
目录1 目的---------------------------------------------------------------------------------------------- 22 适用范围---------------------------------------------------------------------------------------- 23 职责---------------------------------------------------------------------------------------------- 24 技术标准---------------------------------------------------------------------------------------- 25 资源配置---------------------------------------------------------------------------------------- 26 操作工艺---------------------------------------------------------------------------------------- 37 施工应注意的质量问题 --------------------------------------------------------------------- 68 施工应注意的安全问题 --------------------------------------------------------------------- 69 质量记录---------------------------------------------------------------------------------------- 6地基与基础作业指导书1目的对地基与基础施工工序进行控制,确保施工完成质量符合设计及最终验收标准。
第1篇一、概述基础工程是建筑工程的重要组成部分,其质量直接关系到整个建筑物的稳定性和安全性。
本手册旨在为从事基础工程施工的工程技术人员、施工操作人员、工程建设监理人员、质量监督人员等提供全面、实用的技术指导。
二、基础工程类型及构造1. 基础工程类型:根据地基条件、建筑荷载、建筑结构形式等因素,基础工程可分为浅基础、深基础、桩基础等。
2. 基础构造:基础工程主要由基础垫层、基础底板、基础墙(柱)、基础梁等组成。
三、基础工程施工工艺1. 土方开挖与处理:根据设计要求,对地基进行开挖,并对土方进行分类、处理,以满足地基承载力和稳定性要求。
2. 基础垫层施工:基础垫层应采用级配良好的砂、碎石等材料,铺设厚度应符合设计要求,并进行压实。
3. 基础底板施工:基础底板应采用钢筋混凝土结构,按照设计图纸进行施工,包括钢筋绑扎、模板支设、混凝土浇筑、养护等。
4. 基础墙(柱)施工:基础墙(柱)应采用钢筋混凝土结构,按照设计图纸进行施工,包括钢筋绑扎、模板支设、混凝土浇筑、养护等。
5. 基础梁施工:基础梁应采用钢筋混凝土结构,按照设计图纸进行施工,包括钢筋绑扎、模板支设、混凝土浇筑、养护等。
6. 桩基础施工:桩基础施工包括桩基设计、桩基施工、桩基检测等环节,应严格按照设计要求和质量标准进行。
四、基础工程施工质量控制1. 施工材料质量:确保施工材料符合设计要求和质量标准,严禁使用不合格材料。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
3. 施工检测:对施工过程中的关键环节进行检测,如钢筋保护层厚度、混凝土强度、桩基承载力等。
4. 施工验收:施工完成后,进行验收,确保基础工程质量符合设计要求和规范标准。
五、基础工程施工安全管理1. 施工人员安全:加强施工人员安全教育培训,提高安全意识。
2. 施工现场安全:确保施工现场安全设施完善,遵守施工现场安全管理规定。
3. 施工设备安全:定期检查、维护施工设备,确保设备安全运行。
201建工7-10班地基与基础工程施工实训指导书地基与基础工程施工是建筑工程中非常重要的一环,直接关系到建筑物的稳定性和安全性。
为了让同学们更加系统地了解和掌握施工实践技能,特编写本指导书,旨在提供必要的理论知识和实践指导,帮助同学们正确、高效地完成地基与基础工程施工实训。
一、地基与基础的定义和分类1. 地基:指建筑物的基础部分与地面直接接触的部分。
可分为自然地基和人工地基。
2. 基础:指建筑物支撑结构的底部部分,直接承担和传递上部荷载到地基的力。
二、地基与基础工程的施工步骤1. 前期准备:包括勘察、设计、材料、机械设备的准备和调配等。
2. 土方开挖:按照设计要求进行土方开挖,注意保持坡沟的稳定和排水。
3. 地基处理:对地基进行加固、加强、改良等处理,以提高地基的承载能力和稳定性。
4. 基础浇筑:按照设计和施工图纸要求进行混凝土基础的浇筑,注意浇筑顺序、浇注层次和相关细节。
5. 基础养护:浇筑完基础后,进行相应的养护工作,以保证混凝土的强度和稳定性。
6. 最后处理:对施工现场进行清理、整理和保护,回填土方和修复地表。
三、地基与基础工程施工实践技巧1. 地基处理技巧:- 确保地基的承载力满足设计要求,可采用加固、加强、改良等方法。
- 土壤条件复杂时,可选择适宜的地基处理方法,如钻孔灌注桩、挖土槽等。
- 在处理过程中,应注意保持地基的平整和水平度,避免影响基础施工。
2. 基础浇筑技巧:- 混凝土浇筑前,应按照设计和施工图纸要求进行模板的搭设和预处理。
- 在浇筑过程中,要控制好混凝土的流动性和凝结时间,避免出现混凝土分层或空洞。
- 浇筑结束后,应及时进行养护,确保混凝土的早期强度和使用性能。
3. 施工现场管理技巧:- 确保施工现场的安全和文明,按照规定配备好必要的安全设备和防护措施。
- 合理组织施工流程,保证施工进度和质量。
- 做好施工记录和质量验收,确保施工过程和结果的可追溯性和可控性。
四、施工注意事项1. 严格按照设计要求进行施工,不得擅自改变或减损设计规定的尺寸、材料和强度等。
针对目前公司各区域工程施工质量标准各不相同,工程实体质量相对较低且出现了重大质量事故,项目管理对地基与基础工程的认知度不够深的情况,为加强工程质量管理,防止发生重大质量事故,提高我公司工程实体质量水平,总公司工程管理部特编写此施工作业指导书,请各区域项目工程部参考实施。
本施工作业指导书汇编共计 5 项,具体如下:1、地基工程2、桩基础工程3、土方工程4、基坑工程地基工程施工作业指导书主要包括:1、灰土地基2、砂和砂石地基3、强夯地基4、夯实水泥土桩复合地基5、土和灰土挤密桩复合地基6、砂桩地基7、天然地基地基工程总体要求:1、地基施工应具备下列资料:a、岩土工程勘察资料b、临近建筑物和地下设施类型、分布及结构质量情况。
c、工程设计图纸、设计要求及标准,检验手段。
2、砂、石子、水泥、钢材、石灰、粉煤灰等原材料的质量、检验项目、批量和检验方法,应符合国家现行标准的规定。
地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由设计确定。
3、对灰土地基、砂和砂石地基、强夯地基、其竣工后的结果(地基强度或承载力)必须达到设计要求的标准。
检验数量,每单位工程不应少于3 点,1000m2以上工程,每100m2至少应有1 点,3000m2以上工程,每300m2 至少应有1 点。
每一独立基础下至少应有1 点,基槽每20 延米应有1 点。
4、对土和灰土挤密桩复合地基、夯实水泥土桩复合地基,其承载力检验,数量为总数的0.5%~1%,但不应少于3 处。
有单桩强度检验要求时,数量为总数的0.5%~1%,但不应少于3 根。
一、灰土地基工程1.1灰土土料、石灰或水泥(当水泥替代灰土中的石灰时)等材料及配合比应符合设计要求,灰土应搅拌均匀。
1.2 施工过程中应检查分层铺设的厚度、分段施工时上下两层的搭接长度、夯实时加水量、夯压遍数、压实系数。
1.3施工结束后,应检验灰土地基的承载力。
1.4灰土地基的质量验收标准应符合下表规定:二、砂和砂石地基工程2.1砂、石等原材料质量、配合比应符合设计要求,砂、石应搅拌均匀。
地基与基础施工手册
地基与基础施工手册是一本详细介绍地基与基础施工的书籍,它包含了许多历史上真实存在的施工技术和经验。
以下是该手册的章节划分和内容介绍:
第一章:地质勘察
地质勘察是地基与基础施工的第一步,它的目的是确定地质条件,为后续的设计和施工提供依据。
本章介绍了地质勘察的方法和技术,包括地质勘察的目的、范围、方法、内容和报告编制等。
第二章:基础设计
基础设计是地基与基础施工的核心,它的质量直接影响到整个建筑物的安全和稳定性。
本章介绍了基础设计的原则和方法,包括基础类型、荷载计算、基础尺寸、基础形式、基础材料等。
第三章:基础施工
基础施工是地基与基础施工的重要环节,它的质量直接影响到基础的承载能力和稳定性。
本章介绍了基础施工的方法和技术,包括基础开挖、基础浇筑、基础防水、基础加固等。
第四章:地基处理
地基处理是地基与基础施工的关键环节,它的目的是提高地基的承载能力和稳定
性。
本章介绍了地基处理的方法和技术,包括地基加固、地基加压、地基加筋、地基加注等。
第五章:基础验收
基础验收是地基与基础施工的最后一步,它的目的是确认基础的质量和稳定性。
本章介绍了基础验收的方法和技术,包括基础检查、基础试验、基础质量评定等。
总结:
地基与基础施工手册详细介绍了地基与基础施工的各个环节和技术,它包含了许多历史上真实存在的施工技术和经验。
这些技术和经验对于今天的地基与基础施工仍然具有重要的参考价值,是地基与基础施工领域的经典之作。
