地基与基础工程考点归纳
- 格式:docx
- 大小:63.41 KB
- 文档页数:8

地基与基础工程包含的内容大家好,今天咱们要聊聊一个有点“沉甸甸”的话题——地基与基础工程。
这东西虽然听起来挺严肃的,但其实它就像是咱们盖房子的“内功”,不管你是想建一座摩天大楼还是一个小小的花园小屋,地基和基础工程可都是不能忽视的。
咱们就像盖房子之前得先把砖头搬到一起,搞好地基,才能让房子稳稳当当地矗立。
接下来,咱们就来好好“剖析”一下,这个地基与基础工程到底包括啥内容吧。
1. 地基的基本概念1.1 地基的定义先从头说起,地基就是承载房子或建筑物的那一部分土壤或者岩石。
你可以把地基想象成房子的“脚底板”,只有它稳稳的,咱们的房子才能站得牢。
要是地基不靠谱,那房子很可能就像盖在沙滩上的城堡,风一吹就可能倾斜。
1.2 地基的分类地基有好多种分类,主要有两大类:一种是浅基础,它一般用于土壤承载力强的地方。
就像你家附近的土壤比较结实,建房子的时候用的就是这种基础,像是条形基础、独立基础等等。
另一种是深基础,这种通常用在地面层的土壤承载力不够或者有些特殊的情况下。
比如你在河边或者泥泞的地方建房子,就得用深基础,比如桩基、钻孔灌注桩等,这样才能确保房子的稳固性。
2. 基础工程的主要内容2.1 勘察与设计盖房子之前,首先得搞清楚地基的情况。
这就好比你要买房子之前要先了解一下房子的周围环境。
勘察工作很重要,它能告诉你土壤的承载力如何,地质条件如何,这样才能为基础工程提供科学依据。
设计师就像是医生,根据勘察的结果开“处方”,设计出适合的基础类型和结构。
2.2 施工过程接下来就是施工阶段了。
这就像你们做蛋糕之前要先准备好所有的材料,然后按照步骤一步步来。
施工过程中,最重要的就是保证基础的质量。
施工团队会进行一系列的工作,比如开挖地基、浇筑混凝土、打桩等等。
每一步都得仔细认真,不能马虎,这样才能确保房子的地基稳如泰山。
3. 地基与基础工程的重要性3.1 确保建筑物的安全性地基和基础工程就像是建筑物的“安全帽”,为建筑物提供了最基本的安全保障。

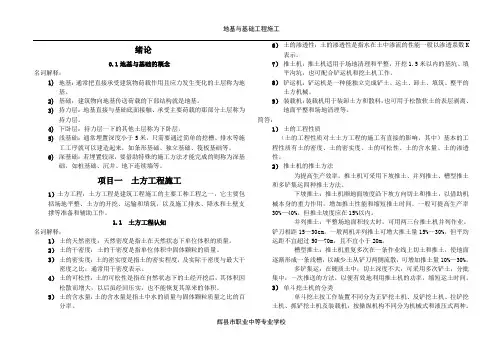

绪论0.1地基与基础的概念名词解释:1)地基:通常把直接承受建筑物荷载作用且应力发生变化的土层称为地基。
2)基础:建筑物向地基传送荷载的下部结构就是地基。
3)持力层:地基直接与基础底面接触、承受主要荷载的那部分土层称为持力层。
4)下卧层:持力层一下的其他土层称为下卧层。
5)浅基础:通常埋置深度小于5米,只需要通过简单的挖槽、排水等施工工序就可以建造起来,如条形基础、独立基础、筏板基础等。
6)深基础:若埋置较深,要借助特殊的施工方法才能完成的则称为深基础,如桩基础、沉井、地下连续墙等。
项目一土方工程施工1)土方工程:土方工程是建筑工程施工的主要工种工程之一,它主要包括场地平整、土方的开挖、运输和填筑,以及施工排水、降水和土壁支撑等准备和辅助工作。
1.1 土方工程认知名词解释:1)土的天然密度:天然密度是指土在天然状态下单位体积的质量。
2)土的干密度:土的干密度是指单位体积中固体颗粒的质量。
3)土的密实度:土的密实度是指土的密实程度,及实际干密度与最大干密度之比,通常用干密度表示。
4)土的可松性:土的可松性是指在自然状态下的土经开挖后,其体积因松散而增大,以后虽经回压实,也不能恢复其原来的体积。
5)土的含水量:土的含水量是指土中水的质量与固体颗粒质量之比的百分率。
6)土的渗透性:土的渗透性是指水在土中渗流的性能一般以渗透系数K 表示。
7)推土机:推土机适用于场地清理和平整,开挖1.5米以内的基坑、填平沟坑,也可配合铲运机和挖土机工作。
8)铲运机:铲运机是一种能独立完成铲土、运土、卸土、填筑、整平的土方机械。
9)装载机:装载机用于装卸土方和散料,也可用于松散软土的表层剥离、地面平整和场地清理等。
简答:1)土的工程性质(土的工程性质对土土方工程的施工有直接的影响,其中)基本的工程性质有土的密度、土的密实度、土的可松性、土的含水量、土的渗透性。
2)推土机的推土方法为提高生产效率,推土机可采用下坡推土、并列推土、槽型推土和多铲集运四种推土方法。

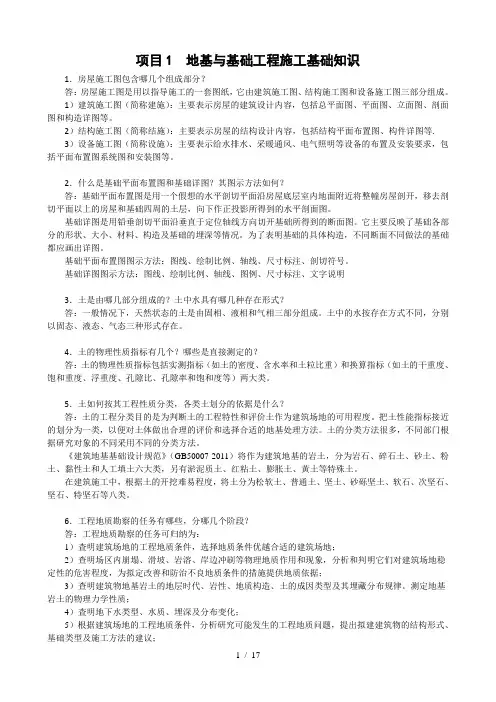

项目1 地基与基础工程施工基础知识1.房屋施工图包含哪几个组成部分?答:房屋施工图是用以指导施工的一套图纸,它由建筑施工图、结构施工图和设备施工图三部分组成。
1)建筑施工图(简称建施):主要表示房屋的建筑设计内容,包括总平面图、平面图、立面图、剖面图和构造详图等。
2)结构施工图(简称结施):主要表示房屋的结构设计内容,包括结构平面布置图、构件详图等.3)设备施工图(简称设施):主要表示给水排水、采暖通风、电气照明等设备的布置及安装要求,包括平面布置图系统图和安装图等。
2.什么是基础平面布置图和基础详图?其图示方法如何?答:基础平面布置图是用一个假想的水平剖切平面沿房屋底层室内地面附近将整幢房屋剖开,移去剖切平面以上的房屋和基础四周的土层,向下作正投影所得到的水平剖面图。
基础详图是用铅垂剖切平面沿垂直于定位轴线方向切开基础所得到的断面图。
它主要反映了基础各部分的形状、大小、材料、构造及基础的埋深等情况。
为了表明基础的具体构造,不同断面不同做法的基础都应画出详图。
基础平面布置图图示方法:图线、绘制比例、轴线、尺寸标注、剖切符号。
基础详图图示方法:图线、绘制比例、轴线、图例、尺寸标注、文字说明3.土是由哪几部分组成的?土中水具有哪几种存在形式?答:一般情况下,天然状态的土是由固相、液相和气相三部分组成。
土中的水按存在方式不同,分别以固态、液态、气态三种形式存在。
4.土的物理性质指标有几个?哪些是直接测定的?答:土的物理性质指标包括实测指标(如土的密度、含水率和土粒比重)和换算指标(如土的干重度、饱和重度、浮重度、孔隙比、孔隙率和饱和度等)两大类。
5.土如何按其工程性质分类,各类土划分的依据是什么?答:土的工程分类目的是为判断土的工程特性和评价土作为建筑场地的可用程度。
把土性能指标接近的划分为一类,以便对土体做出合理的评价和选择合适的地基处理方法。
土的分类方法很多,不同部门根据研究对象的不同采用不同的分类方法。
土建计量第二章考点总结一、土建计量第二章考点总结1. 土方工程土方工程的分类。
土方工程可以根据开挖的难易程度分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石等类别。
这就像给不同脾气的小伙伴分类一样,各有各的特点。
土方边坡及其稳定。
边坡如果太陡就容易塌,就像堆沙堡的时候,沙子堆得太陡就会垮掉。
它的稳定受到好多因素影响呢,像土的类别啦,开挖深度啦,还有边坡留置时间等。
土方填筑与压实。
填土的时候不能随便填呀,要分层填,每层的厚度也有讲究。
压实的时候也是,不同的土要用不同的压实方法,就像不同的食材要用不同的烹饪方法一样。
2. 地基与基础工程地基的分类。
有天然地基和人工地基。
天然地基就像是天生丽质的美女,不用怎么加工就可以用。
人工地基呢,就像经过化妆打扮后的美女,是经过人工处理才达到使用要求的。
基础的类型。
有独立基础,就像一个孤独的小柱子扎在地里。
条形基础就像一条长长的带子,筏板基础就像一个大板子铺在下面,桩基础就像好多根小针插到地下。
地下室防潮与防水。
地下室要是不做好防潮防水,那就像住在水帘洞里一样。
防潮主要是防止土壤中的潮气,防水就是防止地下水啦。
3. 砌筑工程砖砌体工程。
砖的种类有很多呢,像烧结普通砖、烧结多孔砖等。
砌砖的时候要保证砖缝均匀,灰浆饱满,就像砌乐高积木一样,要严丝合缝。
石砌体工程。
石砌体比砖砌体更有力量感,不过砌筑的时候更要注意石块的搭配,要让它们互相咬合,这样才牢固。
砌块砌体工程。
砌块比砖大,所以在砌筑的时候要更小心,要保证砌块的排列整齐,连接牢固。
4. 钢筋混凝土工程钢筋工程。
钢筋就像建筑的骨架一样重要。
钢筋的种类、规格、型号都要选对。
还要注意钢筋的连接方式,有绑扎连接、焊接连接、机械连接等。
模板工程。
模板就像一个模具,决定了混凝土的形状。
模板的材质、支设的牢固程度都很关键。
混凝土工程。
混凝土的配合比要精确,就像调配魔法药水一样。
浇筑的时候也要注意顺序和方法,振捣也要到位,这样才能让混凝土密实。
建筑工程管理与实务2019年注册二级建造师执业资格考试2A312021土方工程施工技术一、土方开挖2A312021土方工程施工技术1.土方工程施工前应考虑土方量、土方运距、土方施工顺序、地质条件等因素,进行土方平衡和合理调配,确定土方机械的作业线路、运输车辆的行走路线、弃土地点。
2.土方施工前,应采用有效的地下水控制措施。
基坑内地下水位应降至你开挖下层土方的底面以下不小于0.5m。
3.无支护土方工程采用放坡挖土,有支护土方工程可采用中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土等方法。
2A312021土方工程施工技术2A312021土方工程施工技术中心岛式挖土,宜用于支护结构的支撑形式为角撑、环梁式或边桁(框)架式;中间具有较大空间情况下的大型基坑土方开挖。
此方法可利用中间的土墩作为支点搭设栈桥,挖土机可利用栈桥下到基坑挖土,运土的车辆亦可利用栈桥进入基坑运土,具有挖土和运土速度快的优点。
但由于首先挖去基坑四周的土,支护结构受荷时间长,在软黏土中时间效应显著,有可能增大支护结构的变形量,对于支护结构受力不利。
盆式挖土是先开挖基坑中间部分的土体,周围四边留土坡,土坡最后挖除。
采用盆式挖土方法时,周边预留的土坡对围护结构有支撑作用,有利于减少围护结构的变形,其缺点是大量的土方不能直接外运,需集中提升后装车外运。
2A312021土方工程施工技术4.基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。
5.基坑开挖完成后,应及时清底、验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土的原状结构。
6.开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行检查。
2A312021土方工程施工技术二、土方回填(一)土料要求与含水量控制不能选用淤泥、淤泥质土、膨胀土、有机质大于5%的土、含水溶性硫酸盐大于5%的土、含水量不符合压实要求的黏性土。

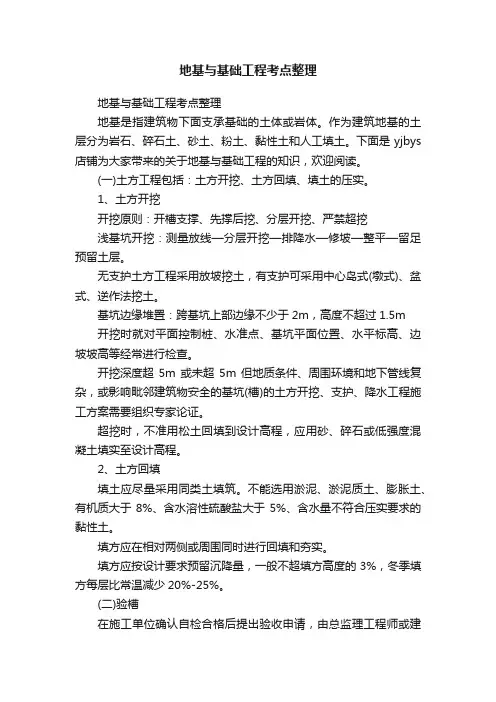

地基与基础工程考点整理地基与基础工程考点整理地基是指建筑物下面支承基础的土体或岩体。
作为建筑地基的土层分为岩石、碎石土、砂土、粉土、黏性土和人工填土。
下面是yjbys 店铺为大家带来的关于地基与基础工程的知识,欢迎阅读。
(一)土方工程包括:土方开挖、土方回填、填土的压实。
1、土方开挖开挖原则:开槽支撑、先撑后挖、分层开挖、严禁超挖浅基坑开挖:测量放线—分层开挖—排降水—修坡—整平—留足预留土层。
无支护土方工程采用放坡挖土,有支护可采用中心岛式(墩式)、盆式、逆作法挖土。
基坑边缘堆置:跨基坑上部边缘不少于2m,高度不超过1.5m开挖时就对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡高等经常进行检查。
开挖深度超5m或未超5m但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物安全的基坑(槽)的土方开挖、支护、降水工程施工方案需要组织专家论证。
超挖时,不准用松土回填到设计高程,应用砂、碎石或低强度混凝土填实至设计高程。
2、土方回填填土应尽量采用同类土填筑。
不能选用淤泥、淤泥质土、膨胀土、有机质大于8%、含水溶性硫酸盐大于5%、含水量不符合压实要求的黏性土。
填方应在相对两侧或周围同时进行回填和夯实。
填方应按设计要求预留沉降量,一般不超填方高度的3%,冬季填方每层比常温减少20%-25%。
(二)验槽在施工单位确认自检合格后提出验收申请,由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同进行。
内容:根据设计图纸检查核对基坑的.平面位置、尺寸、槽底深度;核对基坑土质和地下水情况;空穴、古墓、防空掩体及地下埋设物的位置、浓度、性状。
(1)观察法:重点观察部位:受力较大、易于发生不均匀沉降的部位,如柱基、墙角、承重墙下或其他受力较大的部位。
(2)钎探法:根据锤击次数和入土难易程度来判断土的软硬情况及有无古井等地下掩埋物。
每贯入30cm记录一次锤击数。
(3)以下情况应在基底进行轻型动力触探:1)持力层明显不均匀;2)浅部有软弱下卧层;3)有浅埋的坑穴、古井等,直接观察难以发现时;4)勘察报告或设计文件规定应进行轻型动力触探时。

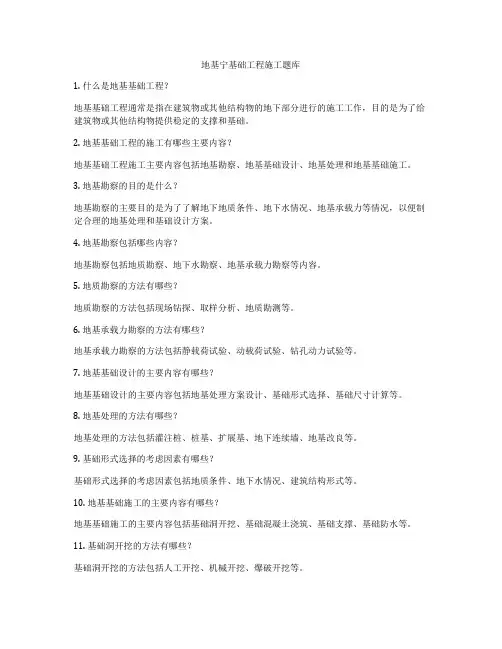

地基宁基础工程施工题库1. 什么是地基基础工程?地基基础工程通常是指在建筑物或其他结构物的地下部分进行的施工工作,目的是为了给建筑物或其他结构物提供稳定的支撑和基础。
2. 地基基础工程的施工有哪些主要内容?地基基础工程施工主要内容包括地基勘察、地基基础设计、地基处理和地基基础施工。
3. 地基勘察的目的是什么?地基勘察的主要目的是为了了解地下地质条件、地下水情况、地基承载力等情况,以便制定合理的地基处理和基础设计方案。
4. 地基勘察包括哪些内容?地基勘察包括地质勘察、地下水勘察、地基承载力勘察等内容。
5. 地质勘察的方法有哪些?地质勘察的方法包括现场钻探、取样分析、地质勘测等。
6. 地基承载力勘察的方法有哪些?地基承载力勘察的方法包括静载荷试验、动载荷试验、钻孔动力试验等。
7. 地基基础设计的主要内容有哪些?地基基础设计的主要内容包括地基处理方案设计、基础形式选择、基础尺寸计算等。
8. 地基处理的方法有哪些?地基处理的方法包括灌注桩、桩基、扩展基、地下连续墙、地基改良等。
9. 基础形式选择的考虑因素有哪些?基础形式选择的考虑因素包括地质条件、地下水情况、建筑结构形式等。
10. 地基基础施工的主要内容有哪些?地基基础施工的主要内容包括基础洞开挖、基础混凝土浇筑、基础支撑、基础防水等。
11. 基础洞开挖的方法有哪些?基础洞开挖的方法包括人工开挖、机械开挖、爆破开挖等。
12. 基础混凝土浇筑的注意事项有哪些?基础混凝土浇筑的注意事项包括控制浇筑质量、控制浇筑速度、及时养护等。
13. 基础支撑的方法有哪些?基础支撑的方法包括基础加固、基础固结、基础加固材料选择等。
14. 基础防水的方法有哪些?基础防水的方法包括防水材料选择、防水层施工、防水层接缝处理等。
15. 地基基础工程施工的质量要求有哪些?地基基础工程施工的质量要求包括质量标准符合要求、工艺合理可靠、施工现场安全环保等。
16. 地基基础工程施工的安全注意事项有哪些?地基基础工程施工的安全注意事项包括安全操作规程遵守、防护措施齐全、施工现场管理等。
复习范围:参考书本上课后思考和问答题第一章:地基勘察场地:工程建筑所处的和直接使用的土地地基:场地范围内直接承托建筑物基础的岩土基础:将建筑物承受的各种荷载传递到地基上的实体结构静力触探:将金属探头用静力以一定的速度连续压入土中,测定探头所受到的阻力。
通过以往试验资料所归纳得出的比惯入阻力与土的某些物理力学性质的相关关系,定量确定土的某些指标。
勘察:根据建设工程的要求,查明,分析,评价建设场地的地质,环境特征和岩土工程条件,编制勘察文件的活动勘探:岩土工程勘察的一种手段验槽:验槽就是在基础开挖至设计标高后,由设计,监理,甲方会同检验基础下部土质是否符合设计条件,有无地下障碍物及不良土层需处理,合格后方可进行基础施工。
(教材上没找到,百度的)岩土工程勘察的目的、内容与要求:内容:工程地质调查和测绘、勘探及采取土试样、原位测试、室内试验、现场检验和检测,最终根据以上几种或全部手段,对场地工程地质条件进行定性或定量分析评价,编制满足不同阶段所需的成果报告文件目的:主要是查明工程地质条件,分析存在的地质问题,对建筑地区做出工程地质评价要求:岩土工程勘察应分阶段进行。
岩土工程勘察可分为可行性研究勘察(选址勘察)、初步勘察和详细勘察三阶段,其中可行性研究勘察应符合场地方案确定的要求;初步勘察应符合初步设计或扩大初步设计的要求;详细勘察应符合施工设计的要求。
(???)常见的岩土工程勘探方法:地球物理勘探,坑槽探,钻探,触探第二章:浅基础天然地基:地基内是良好的土层或者上部有较厚的良好的土层时,一般将基础直接做在天然土层上,这种地基叫做天然地基人工地基:加固上部土层,提高土层的承载能力,再把基础做在这种经过人工加固后的土层上,这种地基叫做人工地基浅基础:埋置深度小于5m的一般基础以及埋置深度虽超过5m,但小于基础宽度的大尺寸的基础,在计算中基础的侧面摩擦力不必考虑承载力极限状态:地基土最大限度地发挥承载能力,荷载超过此种限度时,地基土即发生强度破坏而丧失稳定或发生其他任何形式的危及人们安全的破坏正常使用极限状态:地基受载后的变形应该小于建筑物地基变形的允许值地基设计等级:根据地基复杂程度、建筑物规模和功能特征以及由于地基问题可能造成建筑物破坏或影响正常使用的程度,将地基基础设计分为三个设计等级,设计时应根据具体情况选用级别。
刚性角:与容许的台阶宽高比bt/h值相应的角度α称为基础的刚性角三合土:由石灰、黏土和细砂所组成,其实际配比视泥土的含沙量而定。
经分层夯实,具有一定强度和耐水性,多用于建筑物的基础或路面垫层。
地基承载力特征值:指由载荷试验确定的地基土压力变形曲线线性变形段内规定的变形所对应的压力值,其最大值为比例界限值。
(百度)扩展基础:当基础的高度不能满足刚性角要求时,可以做成钢筋混凝土基础,用钢筋承受基础底部的拉应力,以保证基础不发生断裂软弱下卧层:持力层以下,若存在承载力明显低于持力层的土层基础冲切破坏:构件在弯剪荷载共同作用下,主要的破坏形式是先在受剪区域出现斜裂缝,随着荷载增加,裂缝向上扩展,未开裂部分的正应力和剪应力迅速增加。
当正应力和剪应力组合后的主应力出现拉应力,且大于混凝土的抗拉强度时,斜裂缝被拉断,出现斜拉破坏,在扩展基础上也称冲切破坏基础弯曲破坏:基底反力在基础截面产生弯矩,过大弯矩将引起基础弯曲破坏 冲切荷载:产生冲切破坏时所施加的荷载(自己猜的)沉降缝: 为防止建筑物各部分由于地基不均匀沉降引起房屋破坏所设置的垂直缝。
(百度)条形基础: 墙的基础通常是连续设置成长条形,称为条形基础。
筏形基础: 把整个房屋地面做成一片连续的钢筋混凝土板,作为房屋的基础。
箱形基础: 为了增加基础板的刚度,以减小不均匀沉降,高层建筑物往往把地下室的底板、顶板、侧墙及一定数量的内隔墙连在一起构成一个整体刚度很强的钢筋混凝土箱形结构,称为箱形基础。
文克尔地基模型: 假定地基土表面上任一点处的变形Si 与改点所承受的压力强度Pi 成正比而与其他点压力无关 即Pi=k Si ,把地基视为在刚性基础上由一系列侧面无摩擦的土柱组成,并可以用一系列独立的弹簧模拟。
熟悉确定地基承载力的各种方法(1)现场载荷试验或其他原位测试方法(2)规范建议的地基承载力公式(3)工程实践经验地基承载力深宽修正的方法:(3)(0.5)a ak b d m f f b d ηγηγ=+-+-其中b 是基础宽度,当宽度小于3m 时按3m 计,大于6m 时按6m 计。
b η是相应于基础宽度的承载力修正系数软弱下卧层强度验算的方法:验算公式:z cz d z P P f ++≤z P —软弱下卧层顶面处的附加压力值;cz P —软弱下卧层顶面处土的自重压力值;d z f +—软弱下卧层顶面埋深为d z +处,经深度修正后的地基承载力特征值。
减少不均匀沉降对建筑物损害的措施(1)建筑设计措施建筑物体型应力求简单,控制建筑物的长高比,合理布置纵横墙,合理安排相邻建筑物之间的距离,设置沉降缝,控制与调整建筑物各部分标高(2)结构措施减轻建筑物的自重,减小或调整基底的附加压力,增强基础刚度,采用对不均匀沉降不敏感的结构,设置圈梁(3)施工措施第三章,第四章地基、基础与上部结构的共同作用的概念:上部结构通过墙,柱与基础相连接,基础地面直接与地基相接触,三者组成一个完整的体系,在接触处既传递荷载,又相互约束和相互作用。
若将三者在界面处分开,则不仅各自要满足静力平衡条件,还必须在界面处满足变形协调、位移连续条件。
他们之间相互作用的效果主要取决于他们的刚度。
地基模型的三种分类及地基模型的功用温克尔地基模型弹性半无限空间地基模型有限压缩层地基模型桩侧阻力:桩在下沉过程中,桩的侧面受到的阻力桩端阻力:桩在下沉过程中,桩的端部受到的阻力桩负摩擦力:由于某些原因,使承压桩本身向下的位移量小于周围土体向下的位移量,从而使作用在桩上的摩擦力向下,这种摩擦力实际上称为作用在桩上的下拉荷载,被称为负摩擦力。
桩中性点:正负摩阻力变换处的位置即为中性点。
由于某种原因,桩侧土体下沉量有可能在某一深度处与桩身的位移量相等,此处的桩侧摩阻力为零,而在此深度以上,桩侧土下沉量大于桩体的位移,桩侧摩阻力为负;在此深度以下,桩侧土下沉量小于桩体的位移,桩侧摩阻力为正实体深基础法: 将桩端平面作为弹性体的表面,用布辛内斯克解计算桩端以下各点的附加应力,再用于浅基础沉降计算一样的单向压缩分层总和法计算沉降群桩效应:群桩基础受力(主要是竖向压力)后,其总的承载力往往不等于各个单桩的承载力之和,这种现象称为群桩效应。
深基础:把基础直接做在地基深处承载力较高的土层土。
埋置深度大于5m或大于基础宽度,在计算基础时应该考虑基础侧壁摩擦力的影响。
这类基础叫做深基础。
掌握桩的类型及各类桩的适用条件:(自己掌握)掌握桩的设计选型应考虑的因素,能根据具体条件进行合理选型:桩型选择时的考虑因素:因荷载制宜:荷载性质、建筑结构类型、桩的使用功能及安全等级;因土层制宜:工程地质、地形、地下水;因机械制宜:施工设备、环境、经验;因造价制宜:采用的桩型,造价低廉;因工期制宜:工期紧张程度等;掌握单桩竖向承载力的概念及确定单桩竖向承载力特征值的方法:单桩承载力:单桩在外荷载作用下,不丧失稳定性,不产生过大变形的承载力。
确定方法:(1)按材料强度确定-将桩视为轴心受压杆件;(2)现场试验法:单桩竖向静载荷试验法;静力触探法;深层平板载荷试验法;动力试桩法.(3)经验公式法单桩竖向承载力的计算:(计算题)掌握负摩阻力和下拉荷载的计算方法:第五章地基处理置换法:将地基内局部软土挖除或挤出,换填以好土,可以分成水平的层式置换和竖直的柱式置换。
换土垫层法:将基础下面某一范围内的软弱基土挖除,然后回填以质量最好的土料,分层压密,作为建筑物的持力层,原来的地基土常成为软弱下卧层。
灰土:土料成分适宜用粉质粘土,石灰则应用颗粒不大于5mm的新鲜消石灰的土称为灰土。
复合地基:土质桩的刚度没有混凝土桩那样大,不能完全承担建筑物的全部荷载,而是与四周土一起共同承受建筑物的荷载,这种地基称为复合地基。
面积置换率:每根桩的面积与其所控制的面积之比称为面积置换率。
复合地基承载力:复合地基承载力就是这种复合地基在受到剪切破坏时所能承受的荷载的能力(百度)桩土应力比:对一复合土体单元,在荷载作用下,桩顶应力和桩间土表面应力之比为桩土应力比(百度)加密法:就是用压、振、挤的方法提高地基土的密度。
土桩:在成孔过程中,若孔中填以素土,分层击实,则成土桩。
强夯置换法:在高饱和度的粉土和软塑至流塑的黏性土中,采用在夯坑内回填块石、碎石或其他粗粒材料,通过夯击将填料挤入土中,不断填料,不断夯击,直到夯点处形成一个墩体,称为强夯置换法。
真空预压法:利用大气对地基中软弱地层进行预压,这种方法称为真空预压发法。
堆载预压法:通常要求堆载的强度达到基础底面的设计压力,加载后的固结度达到90%以上。
胶结法:就是在软弱的地基土中灌入或者渗入某些胶结材料,将碎散的土颗粒变成有一定黏结强度的颗粒集合体;还可用冰冻和烧结的方法使土变成坚硬的块体。
加筋法:就是在土坡排放一定数量的土工合成材料甚至钢材,其作用类似于钢筋加于混凝土中,形成新的、强度高得多的材料-钢筋混凝土软弱地基:需要进行处理的地基土一般属于软弱土,它主要包括淤泥和淤泥质土、松砂、冲填土、杂填土、泥炭土和其他高压缩性土,有这几类土构成或占主要组成的地基称为软弱地基。
软弱土压力:软弱下卧层中的填土因自重或外荷载作用对墙背产生的侧向压力(百度)扩散角:基础承受上部传来的荷载并将荷载传递给地基持力层,地基持力层就担负起承担并逐渐分散均匀地传给地壳的责任,扩散的规律是按照一定的角度往下逐渐扩大范围,这个角度称为扩散角(百度)软弱地基与不良地基定义及所指范围通常将不能满足建筑物要求的地基统称为软弱地基或不良地基,主要包括:软黏土、杂填土、冲填土、饱和粉细砂、湿陷性黄土、泥炭土、膨胀土、多年冻土、盐渍土、岩溶、土洞、山区不良地基等。
软弱地基和不良地基的种类很多,其工程性质的差别也很大,因此对其进行加固处理的要求和方法也各不相同地基处理的目的:(1)提高土体抗剪强度、地基承载力、地基稳定性(2)减小土体压缩性,减小地基变形(3)改善土的渗透性,减少渗流量,防止地基渗透破坏(4)改善土的动力特性,减轻振动反应,防止土体液化。
常用的地基处理方法(1)置换法(垫层置换法和土质桩置换法、强夯置换法)(2)加密法(浅层压密法、深层压密法)(3)胶结法(灌浆法、冷热处理法)(4)加筋法(土工合成材料加筋、土钉加筋)第六章基坑开挖与地下水控制建筑基坑:为进行建(构)筑物基础及地下室施工而开挖的地面以下空间。
