路基报验
- 格式:doc
- 大小:126.50 KB
- 文档页数:4
长浏高速公路路基交验实行细则1.总则1.1.为保证路基工程质量,规范路基工程验收工作,保证路面工程按计划顺利实行。
根据本工程特点,特制定本细则。
1.2.本细则所指旳路基工程包括路基施工单位根据设计、变更图纸和协议文献完毕旳施工作业内容,即:路基土石方工程、桥(小桥)涵工程、排水及防护工程、互通立交工程等。
1.3.本细则合用旳交验范围包括整个协议段旳路基工程,或是不不不小于0.8km旳分段工程(作为一种交验单元提交旳段落应处在同一分部工程范围内)。
1.4.本细则采用旳根据性文献为:1)施工图(含各类变更文献及会议纪要)。
2)交通部《公路工程竣(交)工验收措施实行细则》2023年第65号令。
3)交通部《公路工程质量检查评估原则》JTG F80/1-2023。
4)《公路工程施工监理规范》JTG G10-2023。
5)《湖南长沙至浏阳高速公路施工监理实行措施》6)业主与承包人签订旳有关协议文献、7)国家和行业有关原则等。
2.交验条件2.1.提交验收旳路基主体工程(路基土石方工程、桥涵工程、排水防护工程及边坡植草绿化工程、互通立交工程)已完毕,或路基主体工程基本完毕,具有路面施工条件,且剩余工程必须有合理旳施工方案,并保证在规定旳时限内完毕,并不影响路面旳正常施工。
2.2.提交验收旳路基主体工程(路基土石方工程、桥涵工程、排水防护工程及边坡植草绿化工程、互通立交工程)旳有关资料(包括电子文档)按规定编制完毕,并能保证经检查不合格部分在15个工作日内可以整改完善。
2.3.承包人工程自检评估合格,并经现场监理工程师签证确认。
2.4.现场按规定清理完毕。
3.组织机构3.1.成立路基工程交验小组,小组组员由业主、监理、路基施工单位人员构成。
路基交验小组组织机构:备注:辅助人员按照5.1条旳规定配置3.2 岗位职责(1)组长:全面负责路基交验工作旳组织和实行;(2) 副组长:负责承包人旳人员、设备组织、交验工作安排以及实行过程中旳协调配合工作;(3)外业组:外业组负责人:负责外业检测及检查工作旳现场安排和实行;成员:根据分工(路基、桥涵)负责工作范围内详细检测操作和记录工作;(4)内业组:内业组负责人:负责内业资料检查工作旳安排和实行;成员:负责分工范围内交工验收资料旳搜集、整顿及评估存档工作。

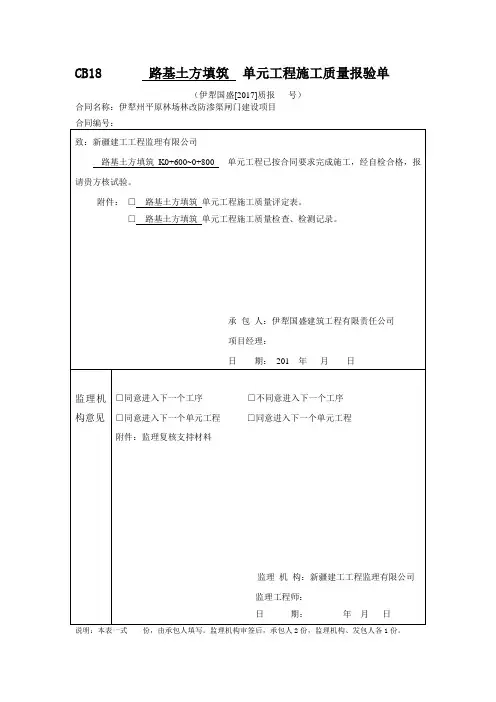

CB18 路基土方填筑单元工程施工质量报验单(伊犁国盛[2017]质报号)合同名称:伊犁州平原林场林改防渗渠闸门建设项目合同编号:致:新疆建工工程监理有限公司路基土方填筑K0+600~0+800 单元工程已按合同要求完成施工,经自检合格,报请贵方核试验。
附件:□路基土方填筑单元工程施工质量评定表。
□路基土方填筑单元工程施工质量检查、检测记录。
承包人:伊犁国盛建筑工程有限责任公司项目经理:日期:201 年月日监理机构意见□同意进入下一个工序□不同意进入下一个工序□同意进入下一个单元工程□同意进入下一个单元工程附件:监理复核支持材料监理机构:新疆建工工程监理有限公司监理工程师:日期:年月日说明:本表一式份,由承包人填写。
监理机构审签后,承包人2份,监理机构、发包人各1份。
CB18 土料卸料及铺填工序工程施工质量报验单(伊犁国盛[2017]质报号)合同名称:伊犁州平原林场林改防渗渠闸门建设项目合同编号:致:新疆建工工程监理有限公司土料卸料及铺填K0+600~0+800 工序工程已按合同要求完成施工,经自检合格,报请贵方核试验。
附件:□土料卸料及铺填工序施工质量评定表。
□土料卸料及铺填工序施工质量检查、检测记录。
承包人:伊犁国盛建筑工程有限责任公司项目经理:日期:201 年月日监理机构意见□同意进入下一个工序□不同意进入下一个工序□同意进入下一个单元工程□同意进入下一个单元工程附件:监理复核支持材料监理机构:新疆建工工程监理有限公司监理工程师:日期:年月日说明:本表一式份,由承包人填写。
监理机构审签后,承包人2份,监理机构、发包人各1份。
CB18 土料压实工序工程施工质量报验单(伊犁国盛[2017]质报号)合同名称:伊犁州平原林场林改防渗渠闸门建设项目合同编号:致:新疆建工工程监理有限公司土料压实K0+600~0+800 工序工程已按合同要求完成施工,经自检合格,报请贵方核试验。
附件:□土料压实工序施工质量评定表。
A4道路清表土报验申请表赫章县西城区路网及配套设施建设D1-2 项目二期十一号路道路工程工程预检记录赫章县西城区路网及配套设施建设D1-1项目二期十一号路道路工程G2—1—1 赫章县西城区路网及配套设施建设项目二期十一号路道路工程路基清表土检验批质量验收记录表赫章县西城区路网及配套设施建设C-02项目二期十一号路道路工程水准测量记录表承包单位:六盘水市市政工程公司合同号:测量人:记录人:校核人:C-02赫章县西城区路网及配套设施建设项目二期十一号路道路工程水准测量记录表承包单位:六盘水市市政工程公司合同号:监理单位:贵州中建建筑科研设计院有限公司编号:测量人:记录人:校核人:项目技术负责人:监理:赫章县西城区路网及配套设施建设 C0-2-1项目二期十二号路道路工程原地面高程测量记录表承包单位:六盘水市市政工程公司合同号:编号:监理单位:贵州中建建筑科研设计院有限公司测量范围或桩号:十二号道路K0+000~K0+180段路基清表前高程测量8 / 12赫章县西城区路网及配套设施建设 C0-2-1项目二期十二号路道路工程原地面高程测量记录表承包单位:六盘水市市政工程公司合同号:编号:监理单位:贵州中建建筑科研设计院有限公司测量范围或桩号:十二号道路K0+000~K0+180段路基清表前高程测量9 / 12赫章县西城区路网及配套设施建设 C0-2-1项目二期十二号路道路工程路基清表辗压后断面高程测量记录表承包单位:六盘水市市政工程公司合同号:编号:监理单位:贵州中建建筑科研设计院有限公司测量范围或桩号:十二号道路K0+000~K0+180段路基清表后高程测量10 / 12测量人:记录人:校核人:监理:日期:年月日赫章县西城区路网及配套设施建设 C0-2-1项目二期十二号路道路工程路基清表辗压后断面高程测量记录表承包单位:六盘水市市政工程公司合同号:编号:监理单位:贵州中建建筑科研设计院有限公司测量范围或桩号:十二号道路K0+000~K0+180段路基清表后高程测量11 / 1212 / 12。
鹤大高速公路建设项目(大蒲柴河至抚松段)施工放样报验单施工单位:中国交通建设集团有限公司(ZT08标段)合同号: HD01(ZT08)监理单位:山西交科公路工程咨询监理有限公司编号:至(测量监理工程师)赵府根据合同要求,我们已完鹤大高速公路ZT08段路基的施工放样工作,见下表,请予核查:附件:1.测量及放样资料2.导线点、坐标、水准点高程情况及一览表施工单位:年月日桩号或位置放样内容备注K679+805- K675+806中线及坡口、坡脚查验结果:测量员:年月日监理工程师意见:合格□纠正差错后再报□纠正差错后合格□测量监理工程师:年月日注:施工单位报送一式三份施工测量放样记录表编号:1测量内容及结果设站点 LJ-3 4043538.8093 437984.8402 检查点 LJ-4 4043448.9736 437976.2159 检查点 LJ-54043465.1102437542.8037检核偏差△X=△Y=放样内容: DK163+826.9~ DK 165+450路基中线断面 放样点设计坐标 放样点实测坐标放样偏差 XYX Y△X △Y 164600 4043512.187 437686.647 164682 4043512.589 437666.651 164740 4043513.152 437638.657 1648004043513.836 437604.664 164880 4043514.654 437563.972 164945 4043515.002 437546.676 165082 4043515.404 437526.680 165174 4043516.208 437486.688 165298 4043516.530 437470.691 1654504043517.425437426.200示意图施工单位测量: 日期: 复核: 日期:监理单位测量监理工程师: 日期:备注鹤岗大连施工测量放样记录表编号:2测量内容及结果设站点 LJ-3 4043538.8093 437984.8402 检查点 LJ-4 4043448.9736 437976.2159 检查点 LJ-54043465.1102437542.8037检核偏差△X=△Y=放样内容: DK163+826.9~ DK 165+450路基断面 左侧高程中侧高程 右侧高程 距离设计实测设计实测距离设计实测163826.94 163880 164020164104164170 164232 164316164422 164480 164512示意图施工单位测量: 日期: 复核: 日期:监理单位测量监理工程师: 日期:备注大连鹤岗导线点水准点一览表点号X Y 高程备注T1-1 4731305.1665 479545.730 624.824 路右线路终点挡土墙上BS-1 4731471.863 479813.700 620.548 587小里程200米左边沟壑T1-2 4731052.351 479297.874 637.670 二道岭隧道进口。
路基工程中间交工验收报告一、项目概况:该路基工程位于市区,起点地段,终点地段,全长X公里。
本工程主要包括路基开挖、土方平整、填筑、压实、边坡等工作。
二、验收时间:本次中间交工验收于2024年X月X日上午10时在工地进行。
三、参与验收人员:1.项目建设单位:(1)项目业主代表:XXX(2)项目总工:XXX(3)项目工程监理:XXX2.施工单位:(1)总包单位:XXX(3)路基工程监理:XXX四、验收内容:1.路基开挖:根据设计要求,进行了XX米宽、XX米深度的路基开挖,开挖面平整、边坡平缓,没有明显的破碎或滑坡现象。
2.土方平整:土方平整工作按照设计要求进行,地表平整度达到X级别标准,没有明显的凸起或塌陷。
3.填筑:填筑工作采用X材料填筑,填筑层厚度均匀一致,无裂缝、松散现象,填筑高度符合设计要求。
4.压实:压实工作按照设计要求进行,采用X型大型压路机进行压实,压实面均匀平整,没有明显的空鼓、裂缝现象。
5.边坡:边坡工作进行良好,边坡坡度、坡高符合设计要求,边坡面没有明显的滑坡、塌陷现象,边坡表面覆盖植被,达到绿化要求。
六、验收结论:经核查,该路基工程中间交工的路基开挖、土方平整、填筑、压实、边坡等工作符合设计要求和施工规范,各项工程进展顺利,达到了中间交工的要求。
七、存在问题及整改要求:1.XXX问题:要求施工单位在X日期前完成整改,并做好记录。
八、下一步工作计划:1.继续进行路基工程的后续施工,包括XXX。
2.保证施工进度和质量,按照设计要求进行施工。
以上报告为路基工程中间交工验收报告,报告内容详实,验收结论明确,对存在的问题提出了明确的整改要求和下一步工作计划。
A4
土方路基挖方工程报验申请表
施工测量放线报验单工程名称:
施工测量放线记录
测量:记录:计算:复核:项目技术负责人:
水准测量记录
施工单位:
监理单位:
测量:记录(计算):复核:日期:
表式C5-1-2
G2-1-1 土方(基槽)开挖施工检验批质量检验记录表
验项先填写“检验批主控项目计数检验记录表”(G1-1-1),然后将计数检验结果填写在本表相应的检查结果栏内;检验批一般项目计数检验数据较多、本表空格不够填写的项,可填写“检验批一般项目计数检验记录表”(G1-1-2),
将该表作为本表的附页。
路基(路面)宽度、横坡、边坡检查表。

白灰路基不报验,私自隐蔽施工处理方案
私自隐蔽施工处理方案包括以下步骤:
1. 调查研究:了解白灰路基不报验的具体施工要求和限制,包括相关法律法规和规范标准。
2. 隐蔽施工方案设计:根据实际情况,设计符合要求的隐蔽施工方案。
考虑到白灰路基可能存在的风险和隐患,制定详细的操作流程和安全措施。
3. 施工人员培训:对参与施工的人员进行培训,确保他们了解隐蔽施工方案的要求,并知晓相关的安全操作规程和措施。
4. 材料和设备准备:选择合适的材料和设备,确保其符合相关标准和要求。
5. 施工过程控制:在施工过程中,采取必要的控制措施,确保施工质量和安全。
6. 施工记录和监督:详细记录隐蔽施工过程中的各项操作和控制措施,并进行监督和检查,确保符合要求。
7. 验收和报验:在隐蔽施工结束后,对施工质量进行验收,并按照相关要求进行报验。
需要注意的是,私自隐蔽施工可能会违反相关法律法规和建筑
安全规范,会对工程质量和人员安全造成潜在风险,因此建议遵守相关法律法规和报验要求,确保施工安全和质量。
市政道路工程报验资料全过程程序及要求前期工作1、申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量安全监督注册(登记)表。
2、申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证。
3、工程开工报告报审4、施工组织设计方案编制及报审5、组织现场测量交接桩记录6、组织施工图会审记录7、施工图交底记录8、施工组织设计(方案)交底记录9、技术交底10、安全专项方案、相关前期资料11、施工单位资质及人员报审12、仪器送检定中心检测施工过程用表与检测情况一路基回填1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、回填施工记录5、土方路基检验批质量检验记录检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值二4%水泥稳定石屑下基层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、标准击实、水泥剂量、送检无侧限抗压试件、压实度、弯沉值三AC-20C中粒式沥青砼1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、沥青混合料摊铺记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层透层检验批质量检验记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯四AC-13C细粒式沥青砼面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、沥青混合料摊铺记录4、隐蔽工程质量验收记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层粘层检验批质量验收记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯、抗滑五水泥混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、水泥混凝土面层钢筋加工及安装检验批质量验收记录4、隐蔽工程质量验收记录5、水泥混凝土面层模板制作检验批质量验收检验记录6、水泥混凝土面层模板安装检验批质量验收检验记录7、普通混凝土浇注记录8、混凝土面层检验批质量验收记录检测:送检所需要的原材料、配合比、混凝土试件、抽芯、抗滑六人行道4%水泥石屑稳定层1、隐蔽工程质量验收记录2、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、压实度、无侧限抗压试件七人行道铺砌1、隐蔽工程质量验收记录2、混凝土预制铺砌人行道(含盲道)面层检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件八侧平石1、混凝土浇注记录2、隐蔽工程质量验收记录3、路缘石检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件九路基护坡1、隐蔽工程质量验收记录2、护坡检验批质量验收记录检测:送检所需要的原材料验收阶段相关用表各分部分项验收:1、分项工程质量验收记录2、分部(子分部)工程质量验收记录竣工验收前相关试验报告汇总评定1、压实度检验汇总表2、试验汇总表3、混凝土或砂浆试块留置情况及强度检查汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表竣工验收1、工程质量验收计划书2、质量评估报告3、道路工程外观质量检查记录4、道路工程实体质量检查记录5、道路工程安全和功能检验资料核查及主要功能抽查记录6、道路单位(子单位)工程质量控制资料核查记录7、勘察文件质量检查报告8、设计文件质量检查报告9、单位工程施工安全评价书10、市政基础设施工程质量保修书11、单位(子单位)工程质量竣工验收记录12、工程竣工验收报告15、竣工报告16、施工总结相关验收程序1、分部验收:指本分部按图纸施工完成后组织对本分部工程进行验收2、规划验收:到规划局拿办理验收指南,按指南步骤走即可3、环评验收:到环保局拿办理验收指南,按指南步骤走即可(有些工程不一定有环评)4、竣工验收:指工程项目按图纸及合同约定项目施工完成后组织对本工程进行验收5、竣工验收备案(档案预验收合格后,即可到备案机关申请备案)。
路基验收汇报材料
标题:路基验收汇报材料
引言概述:路基验收是工程建设过程中的重要环节,验收材料的准确性和完整性对工程质量的评估和验收结果的判断起着关键作用。
本文将详细介绍路基验收汇报材料的内容和格式要求。
一、项目基本情况
1.1 项目名称、工程编号、建设单位、监理单位等基本信息
1.2 工程位置、起止桩号、设计单位等详细信息
1.3 施工单位、监理单位、验收时间等相关信息
二、工程概况
2.1 工程的总体规模、工程类型、施工内容等概况信息
2.2 施工过程中的关键节点、难点及解决方案
2.3 工程进度、质量、安全等方面的情况简要介绍
三、路基验收材料
3.1 施工图纸、设计文件、合同书等相关资料
3.2 施工日志、验收记录、质量检测报告等施工过程中的记录材料
3.3 工程竣工图、验收报告、工程质量评定书等最终验收材料
四、验收成果及问题反馈
4.1 工程验收结果、验收合格证书等相关成果
4.2 工程存在的问题、整改措施及整改情况
4.3 相关部门对工程的评价、建议及改进意见
五、总结与展望
5.1 对本次路基验收过程中的经验教训进行总结
5.2 对工程建设中存在的问题和不足进行反思和展望
5.3 提出下一步工程建设中需要注意的重点和改进的方向
结语:路基验收汇报材料是工程建设过程中的重要文书,准确的汇报材料对于工程的验收结果和质量评估至关重要。
希望本文所介绍的路基验收汇报材料内容和格式要求能够对相关工程人员有所帮助。
市政道路工程报验资料全过程程序及要求前期工作1、申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量安全监督注册(登记)表。
2、申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证。
3、工程开工报告报审4、施工组织设计方案编制及报审5、组织现场测量交接桩记录6、组织施工图会审记录7、施工图交底记录8、施工组织设计(方案)交底记录9、技术交底10、安全专项方案、相关前期资料11、施工单位资质及人员报审12、仪器送检定中心检测施工过程用表与检测情况一路基回填1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、回填施工记录5、土方路基检验批质量检验记录检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值二4%水泥稳定石屑下基层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、标准击实、水泥剂量、送检无侧限抗压试件、压实度、弯沉值三AC-20C中粒式沥青砼1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、沥青混合料摊铺记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层透层检验批质量检验记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯四AC-13C细粒式沥青砼面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、沥青混合料摊铺记录4、隐蔽工程质量验收记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层粘层检验批质量验收记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯、抗滑五水泥混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、水泥混凝土面层钢筋加工及安装检验批质量验收记录4、隐蔽工程质量验收记录5、水泥混凝土面层模板制作检验批质量验收检验记录6、水泥混凝土面层模板安装检验批质量验收检验记录7、普通混凝土浇注记录8、混凝土面层检验批质量验收记录检测:送检所需要的原材料、配合比、混凝土试件、抽芯、抗滑六人行道4%水泥石屑稳定层1、隐蔽工程质量验收记录2、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、压实度、无侧限抗压试件七人行道铺砌1、隐蔽工程质量验收记录2、混凝土预制铺砌人行道(含盲道)面层检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件八侧平石1、混凝土浇注记录2、隐蔽工程质量验收记录3、路缘石检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件九路基护坡1、隐蔽工程质量验收记录2、护坡检验批质量验收记录检测:送检所需要的原材料验收阶段相关用表各分部分项验收:1、分项工程质量验收记录2、分部(子分部)工程质量验收记录竣工验收前相关试验报告汇总评定1、压实度检验汇总表2、试验汇总表3、混凝土或砂浆试块留置情况及强度检查汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表竣工验收1、工程质量验收计划书2、质量评估报告3、道路工程外观质量检查记录4、道路工程实体质量检查记录5、道路工程安全和功能检验资料核查及主要功能抽查记录6、道路单位(子单位)工程质量控制资料核查记录7、勘察文件质量检查报告8、设计文件质量检查报告9、单位工程施工安全评价书10、市政基础设施工程质量保修书11、单位(子单位)工程质量竣工验收记录12、工程竣工验收报告15、竣工报告16、施工总结相关验收程序1、分部验收:指本分部按图纸施工完成后组织对本分部工程进行验收2、规划验收:到规划局拿办理验收指南,按指南步骤走即可3、环评验收:到环保局拿办理验收指南,按指南步骤走即可(有些工程不一定有环评)4、竣工验收:指工程项目按图纸及合同约定项目施工完成后组织对本工程进行验收5、竣工验收备案(档案预验收合格后,即可到备案机关申请备案)。
附件:工程部路基、桥梁现场施工报验程序交底一、路基工程1、准备工作1.1.进场施工机械的检查与审批。
物资部对已进场的路基工程施工机械的品种、规格、型号、配备数量及运行质量进行详细检查后向监理工程师报验。
监理工程师对承包人所报检的施工机械,进行逐一检查,符合合同要求方可审批用于工程施工。
1.2进场材料的验证与审批试验室对取土场中可用来填筑路基的土样进行基本的物理-力学性质试验,报监理工程师审查与确认。
监理工程师对用于施工的路基填土进行验证试验,确认符合要求后,并与试验室进行平行试验,确定用于控制施工的参数,以指导施工。
1.3测量室在开工前应将路基的测量成果表报测量监理工程师进行审核,其内容包括导线、中线、水准基点,测量监理工程师根据该成果表到现场进行抽检复核。
1.4批准开工申请一切施工准备工作就绪,报检手续齐全后,由工程部组织填写“工程分项开工申请单”,经监理工程师审核、审批后,方可开工。
2、施工过程中的报验2.1现场技术管理人员组织测量人员在路基清表时报测量工程师和现场监理工程师对原地面高程、边线、深度等指标进行检查。
2.2在路基清表完成,由现场技术管理人员通知测量室和试验室,经压路机碾压以后进行测量、压实度自检,自检合格以后分别报测量、试验监理工程师进行抽检;施工单位填写路基基底检查记录表以及其他相关资料,经现场监理工程师审核同意以后方可进入下道工序施工。
2.3由现场技术管理人员组织试验室、测量室,在下路堤、上路堤、路床每层填筑完成时检查路基几何尺寸、压实度自检合格后,报试验及现场监理工程师进行抽查,每5层自报测量监理工程师进行检查,合格后方能进入下道工序施工。
2.4监理检验点2.4.1填方(1)原地面测量监理复测;(2)清表后外观及压实度检查;(3)填方材料物理指标试验复核;(4)填挖交界、高填路堤等设计需要铺设土工格栅的检查;(5)每层压实度及压实厚度抽检;(6)每5层及下路堤、上路堤、路床填筑完成时检查路基几何尺寸。
公路工程施工单位报验制度一、概述公路工程施工单位报验制度是公路工程建设中必不可少的一部分,它是确保施工质量、遵守规范、保障工程安全的重要方面。
正确认识和严格执行报验制度,对保障公路工程施工质量和安全具有重要意义。
二、报验制度的主要内容1. 报验人员施工单位负责人、质量监督员、施工员、监理工程师等相关人员应参与报验工作,并明确各人员的职责和权限。
2. 报验内容(1)材料报验:施工单位应对进入工地的各种原材料、构件进行检验,确保材料质量符合设计要求和施工规范。
(2)施工工序报验:对施工中的关键工序进行报验,确保施工工序符合设计要求和规范。
(3)安全报验:对工程安全进行定期检查和报验,确保施工过程中安全措施到位。
(4)质量报验:对施工质量进行全面检查和报验,确保工程质量符合设计要求。
3. 报验流程(1)报验前准备:确认报验人员、检测仪器和设备,准备报验表格和记录表。
(2)报验过程:按照标准化程序和要求,逐项进行报验,记录检查结果和问题,并及时处理。
(3)报验后处理:对报验结果进行总结和评估,形成报验记录和报验报告,并向相关部门和人员通报。
4. 报验要求(1)报验要及时:报验工作应及时做好,及时处理问题,确保施工进度和质量。
(2)报验要认真:报验工作应认真仔细,严格按照标准要求操作,确保报验结论准确。
(3)报验要全面:报验工作应全面覆盖施工过程的各个环节和内容,确保工程质量全面控制。
5. 报验记录和报验报告报验工作结束后,应形成详细的报验记录和报验报告,其中应包括报验内容、报验结果、存在问题和处理意见等内容,并报送相关部门和人员。
6. 报验责任和处罚对于报验结果不合格或报验工作不及时、不认真的情况,应追究相关责任人的责任,并进行相应的处罚。
三、报验制度的重要性1. 保障施工质量通过报验制度,能够及时发现和解决材料、施工工序等质量问题,确保施工质量符合设计要求。
2. 保障工程安全通过安全报验,能够及时发现和整改工程安全隐患,确保施工过程中安全措施到位,避免安全事故发生。
市政道路工程报验资料及检测注意:所有资料均原件交档前期工作:1、申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量、安全监督注册(登记)表(建设单位办理)2、申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证(建设单位办理)3、工程开工报告报审(一式四份盖公章)4、施工组织设计方案编制及报审(一式陆份盖公章)5、组织现场测量交接桩记录(参建单位盖章)6、水准点复测记录(原件)7、测量复核记录(原件)8、技术交底9、安全专项方案、相关前期资料10、施工单位资质及人员报审11、相关供应商资质报审12、检测单位资质及人员、设备报审13、仪器送检定中心检测14、进场机械、设备报审施工过程用表与检测情况一、路基清表检测:无二、路基回填1、水准测量(复核)记录2、控制桩测量(复核)记录3、工程定位测量记录4、隐蔽工程质量验收记录5、回填施工记录6、土方路基检验批质量检验记录检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值7、转序:平整度、高程、宽度、横坡、纵断高程、压实度、弯沉值三、水泥稳定石基层1、水准测量(复核)记录2、控制桩测量(复核)记录3、工程定位测量记录4、隐蔽工程质量验收记录5、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、标准击实、水泥剂量、7d无侧限抗压、压实度、筛分6、转序:平整度、高程、宽度、横坡、纵断高程、弯沉值、厚度四、中粒式沥青混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、沥青混合料摊铺记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层透层检验批质量检验记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、三大指标(针入度、延度、软化度)、压实度、马歇尔、抽提及筛分、摊铺温度、渗水、厚度五、细粒式沥青混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、沥青混合料摊铺记录4、隐蔽工程质量验收记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层粘层检验批质量验收记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、三大指标、压实度、马歇尔、抽提及筛分、摊铺温度、渗水、厚度、抗滑六、水泥混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、水泥混凝土面层钢筋加工及安装检验批质量验收记录4、隐蔽工程质量验收记录5、水泥混凝土面层模板制作检验批质量验收检验记录6、水泥混凝土面层模板安装检验批质量验收检验记录7、混凝土浇注记录8、混凝土面层检验批质量验收记录检测:送检所需要的原材料、配合比、混凝土试件、抽芯、抗滑七、人行道水泥稳定层1、隐蔽工程质量验收记录2、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、压实度、无侧限抗压试件八、人行道铺砌1、隐蔽工程质量验收记录2、混凝土预制铺砌人行道(含盲道)面层检验批质量检验记录3、砂浆混凝土浇筑纪录检测:送检所需要的原材料、配合比、砂浆试件九、路缘石1、混凝土浇注记录2、隐蔽工程质量验收记录3、路缘石检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件十、路基护坡1、隐蔽工程质量验收记录2、护坡检验批质量验收记录检测:送检所需要的原材料验收阶段相关用表各分部分项验收:1、分项工程质量验收记录2、分部(子分部)工程质量验收记录竣工验收前相关试验报告汇总评定1、压实度检验汇总表2、弯沉测试成果汇总表3、混凝土或砂浆试块抗压强度检验汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表6、混凝土或砂浆试块抗折强度检验汇总表7、混凝土试块抗折强度检验评定表竣工验收初步验收1、施工总结2、高程完工报告3、工程初步验收计划书4、质量评估报告5、单位(子单位)高程竣工验收记录6、单位(子单位)工程质量控制资料核查记录7、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录8、单位(子单位)工程观感质量检查记录9、初步验收会议纪要10、工程档案移交情况说明(监理、建设单位)竣工验收1、竣工验收必备条件核查记录(一式8份)2、工程竣工验收计划书(一式8份)3、建设单位工程竣工验收报告4、勘察单位工程质量检查报告5、设计单位工程质量检查报告6、竣工验收合格证明书(一式8份)7、市政基础设施工程质量保修书(一式8份)8、单位(子单位)工程质量竣工验收记录(一式8份)9、工程竣工验收报告10、竣工报告(一式8份)11、施工总结12、监理单位工程质量评估报告13、竣工验收会议纪要14、竣工验收备案表(一式8份)15、施工结算及审计文件16、竣工图等(一式8份)注意:以上资料仅供参考所有资料均原件交档,。
路基土石方开挖报验申请一、申请单位信息申请单位:_________联系人:_________联系电话:_________二、开挖项目概况根据工程施工计划,为确保道路基础施工质量,同时确保施工过程中的安全性,特向有关部门申请进行路基土石方开挖报验。
1. 工程名称:_________2. 施工地点:_________3. 施工单位:_________4. 工程内容:_________三、开挖原因及必要性说明1. 开挖原因:根据设计图纸和规范要求,本工程需要进行路基土石方开挖工作,以满足基础设施建设的需要。
此次开挖工作主要包括:清理场地、挖土方、剥离表层土壤、开挖坑底、土方运输等。
2. 必要性说明:土石方开挖是基础工程的重要环节,它对后续的道路建设和使用具有重要影响。
通过本次开挖报验申请,我们能够及时调整施工方案,提前解决可能出现的问题,保证工程的顺利进行。
同时,通过对开挖施工质量的检查和验收,确保工程符合规范要求,保证施工质量的可控性和可靠性。
四、开挖工程施工计划1. 施工时间:预计开工时间:_________预计完工时间:_________2. 施工人员:负责开挖工作的施工人员应持有相关证书,经过专业培训并具备相关工作经验。
3. 施工设备:开挖工作所需设备将根据工程规模和施工要求进行选择和配备,确保施工工艺的顺利进行。
4. 施工过程:(1)工地准备工作:包括清理场地、确定施工区域等。
(2)挖土方:根据设计要求进行土方开挖,并将挖掘出的土方及时运输至指定地点。
(3)剥离表层土壤:根据需要将表层土壤剥离,以便后续工程的施工。
剥离后的土壤应按规定要求进行处理。
(4)开挖坑底:挖土方后,根据设计标高要求进行坑底开挖。
(5)土方运输:将挖掘出的土方运输至指定区域,并按照相关要求进行堆放或回填。
五、开挖工程安全措施在开挖工程过程中,为确保施工人员的安全以及避免造成意外事故,我们将采取以下安全措施:1. 工地安全防护:设立明显的施工安全警示标志,划定施工现场并设置围挡,以保护施工人员和过往行人的安全。
