中建局石膏砂浆抹灰专项施工方案
- 格式:docx
- 大小:32.73 KB
- 文档页数:13

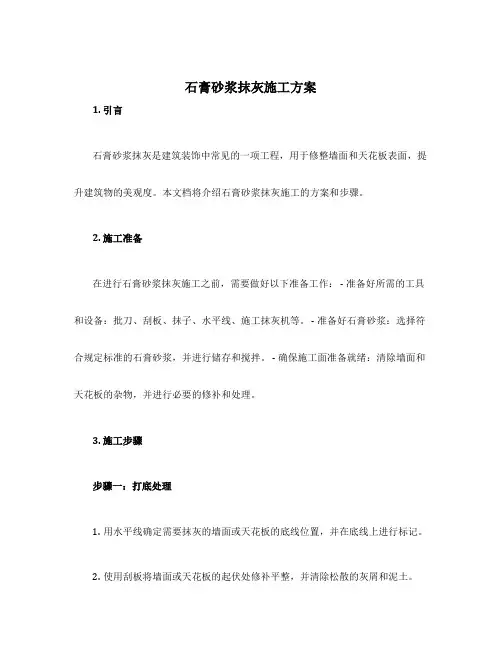

石膏砂浆抹灰施工方案1. 引言石膏砂浆抹灰是建筑装饰中常见的一项工程,用于修整墙面和天花板表面,提升建筑物的美观度。
本文档将介绍石膏砂浆抹灰施工的方案和步骤。
2. 施工准备在进行石膏砂浆抹灰施工之前,需要做好以下准备工作: - 准备好所需的工具和设备:批刀、刮板、抹子、水平线、施工抹灰机等。
- 准备好石膏砂浆:选择符合规定标准的石膏砂浆,并进行储存和搅拌。
- 确保施工面准备就绪:清除墙面和天花板的杂物,并进行必要的修补和处理。
3. 施工步骤步骤一:打底处理1.用水平线确定需要抹灰的墙面或天花板的底线位置,并在底线上进行标记。
2.使用刮板将墙面或天花板的起伏处修补平整,并清除松散的灰屑和泥土。
步骤二:石膏砂浆的调配和搅拌1.根据石膏砂浆的配方,准备适量的石膏和沙子,并按照一定比例进行混合。
2.使用搅拌机或手动搅拌工具将石膏和沙子充分搅拌,直至达到均匀的浆糊状。
步骤三:墙面湿润处理1.在施工前,用喷雾器或湿布将墙面充分湿润,以提高粘结力和延缓石膏的吸水速度。
2.石膏吸水时间通常为15-30分钟,视环境湿度而定。
步骤四:抹灰施工1.将调配好的石膏砂浆倒入施工抹灰机中。
2.使用批刀或抹子将石膏砂浆均匀地抹在底线以上的墙面或天花板上。
3.抹灰时需按照垂直或水平的方向进行,以保证施工面的平整度。
4.石膏砂浆的厚度通常为3-5毫米,具体厚度可以根据需求进行调整。
步骤五:抹光处理1.待石膏砂浆稍干后,使用抹子对施工面进行抹光处理,以消除砂浆表面的不平整和气泡。
2.抹光时要注意力度的控制,避免过度抹光导致表面光滑度过高。
步骤六:养护1.施工完成后,对抹灰面进行养护,以确保石膏砂浆的干燥和固化。
2.养护时间通常为3-7天,期间要避免碰撞和过度湿润。
4. 施工注意事项•施工时要保持整洁,避免灰尘和杂物对施工面的影响。
•施工过程中需要保持墙面或天花板的湿润程度,以提高粘结力。
•抹灰时要注意力度的掌握,避免施工面的起伏。
中建抹灰施工方案抹灰施工方案1. 引言本是针对中建抹灰施工方案的详细说明。
抹灰施工是建造工程施工的重要环节之一,它涉及到墙体的平整与美观,同时也要考虑到施工安全和质量等因素。
本将从施工材料的准备、施工工序的安排、施工过程的控制等方面进行详细的介绍。
2. 施工材料的准备2.1 抹灰材料的选择抹灰材料主要包括砂浆、腻子、乳胶漆等。
在选择抹灰材料时,需要考虑到墙体的材质、墙面平整度要求等因素,选择适合的材料以保证施工效果。
2.2 抹灰工具和设备的准备抹灰工具和设备包括抹刀、批灰机、砂浆搅拌机等。
这些工具和设备的选择要考虑到施工的效率和质量要求。
3. 施工工序的安排3.1 基层处理基层处理是指对墙体表面进行清理、处理和修补。
这是确保墙体平整的重要步骤,包括清除墙面上的浮灰、油污,修补墙面的裂缝等。
3.2 糊灰糊灰是将抹灰材料涂抹到墙体表面,使墙体表面变得平整的过程。
糊灰需要注意施工厚度、涂抹均匀度等因素,以确保抹灰效果的质量。
3.3 打底打底是在糊灰层干燥后,对墙体表面进行修整和处理,以进一步提高墙体的平整度和坚固性。
3.4 批腻子批腻子是对打底层干燥后,对墙体表面进行修整和填补的过程。
批腻子是为了进一步提高墙体的平整度和光滑度。
3.5 空鼓处理空鼓是指墙体与糊灰层之间浮现的空隙。
对于浮现的空鼓,需要进行处理,填补空鼓并修复墙面的平整度。
3.6 打磨打磨是对墙体进行细部处理和修整的过程,使其表面更加光滑平整。
4. 施工过程的控制4.1 施工环境的控制施工环境要求干燥,温度适宜。
施工过程中要避免雨水、阳光直射及风沙等因素的干扰。
4.2 施工质量的控制施工过程中要严格按照设计要求和标准进行施工,确保墙面平整度和坚固性满足要求。
对每一个施工环节都要进行严格的检查和验收。
5. 附件本所涉及的附件如下:- 施工图纸- 施工验收标准- 材料供应合同6. 法律名词及注释本所涉及的法律名词及注释如下:- 施工图纸:根据工程设计要求,绘制的表达施工过程和工艺的图纸。

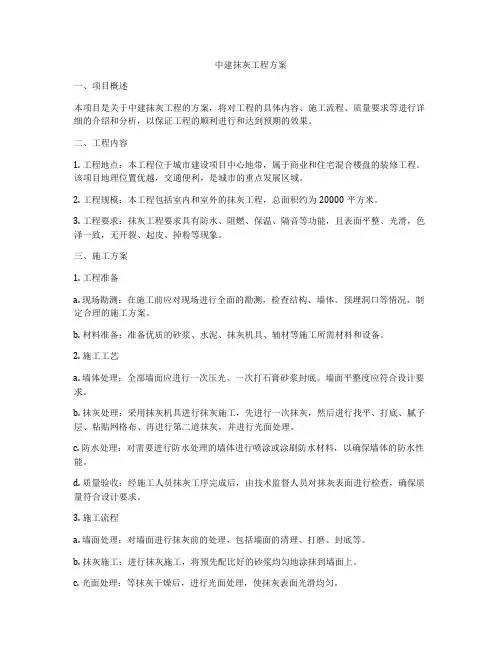

中建抹灰工程方案一、项目概述本项目是关于中建抹灰工程的方案,将对工程的具体内容、施工流程、质量要求等进行详细的介绍和分析,以保证工程的顺利进行和达到预期的效果。
二、工程内容1. 工程地点:本工程位于城市建设项目中心地带,属于商业和住宅混合楼盘的装修工程。
该项目地理位置优越,交通便利,是城市的重点发展区域。
2. 工程规模:本工程包括室内和室外的抹灰工程,总面积约为20000平方米。
3. 工程要求:抹灰工程要求具有防水、阻燃、保温、隔音等功能,且表面平整、光滑,色泽一致,无开裂、起皮、掉粉等现象。
三、施工方案1. 工程准备a. 现场勘测:在施工前应对现场进行全面的勘测,检查结构、墙体、预埋洞口等情况,制定合理的施工方案。
b. 材料准备:准备优质的砂浆、水泥、抹灰机具、辅材等施工所需材料和设备。
2. 施工工艺a. 墙体处理:全部墙面应进行一次压光、一次打石膏砂浆封底。
墙面平整度应符合设计要求。
b. 抹灰处理:采用抹灰机具进行抹灰施工,先进行一次抹灰,然后进行找平、打底、腻子层、粘贴网格布、再进行第二道抹灰,并进行光面处理。
c. 防水处理:对需要进行防水处理的墙体进行喷涂或涂刷防水材料,以确保墙体的防水性能。
d. 质量验收:经施工人员抹灰工序完成后,由技术监督人员对抹灰表面进行检查,确保质量符合设计要求。
3. 施工流程a. 墙面处理:对墙面进行抹灰前的处理,包括墙面的清理、打磨、封底等。
b. 抹灰施工:进行抹灰施工,将预先配比好的砂浆均匀地涂抹到墙面上。
c. 光面处理:等抹灰干燥后,进行光面处理,使抹灰表面光滑均匀。
d. 防水处理:对需要进行防水处理的墙体进行防水材料的涂刷或喷涂。
四、质量要求1. 墙面平整度:抹灰墙面平整度应符合设计要求,其平整度应达到国家相关标准及工程设计要求。
2. 表面光滑:抹灰表面应光滑、平整,不得有起皮、开裂、掉粉等现象。
3. 防水性能:需要进行防水处理的墙体应具有良好的防水、阻潮性能,防止水分渗透到墙体内部。

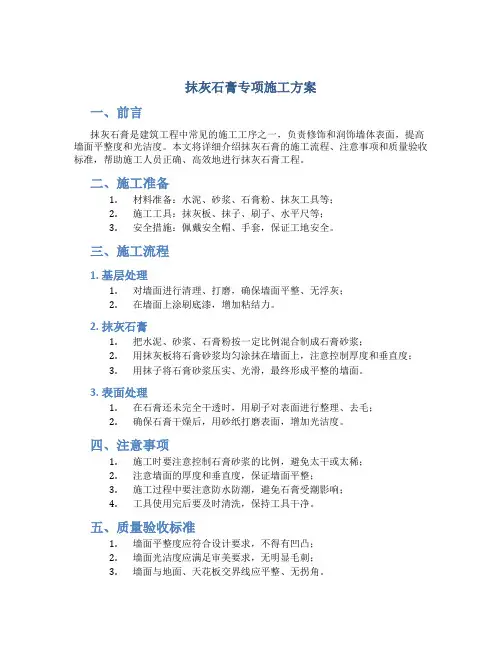

抹灰石膏专项施工方案
一、前言
抹灰石膏是建筑工程中常见的施工工序之一,负责修饰和润饰墙体表面,提高墙面平整度和光洁度。
本文将详细介绍抹灰石膏的施工流程、注意事项和质量验收标准,帮助施工人员正确、高效地进行抹灰石膏工程。
二、施工准备
1.材料准备:水泥、砂浆、石膏粉、抹灰工具等;
2.施工工具:抹灰板、抹子、刷子、水平尺等;
3.安全措施:佩戴安全帽、手套,保证工地安全。
三、施工流程
1. 基层处理
1.对墙面进行清理、打磨,确保墙面平整、无浮灰;
2.在墙面上涂刷底漆,增加粘结力。
2. 抹灰石膏
1.把水泥、砂浆、石膏粉按一定比例混合制成石膏砂浆;
2.用抹灰板将石膏砂浆均匀涂抹在墙面上,注意控制厚度和垂直度;
3.用抹子将石膏砂浆压实、光滑,最终形成平整的墙面。
3. 表面处理
1.在石膏还未完全干透时,用刷子对表面进行整理、去毛;
2.确保石膏干燥后,用砂纸打磨表面,增加光洁度。
四、注意事项
1.施工时要注意控制石膏砂浆的比例,避免太干或太稀;
2.注意墙面的厚度和垂直度,保证墙面平整;
3.施工过程中要注意防水防潮,避免石膏受潮影响;
4.工具使用完后要及时清洗,保持工具干净。
五、质量验收标准
1.墙面平整度应符合设计要求,不得有凹凸;
2.墙面光洁度应满足审美要求,无明显毛刺;
3.墙面与地面、天花板交界线应平整、无拐角。
六、结语
抹灰石膏是建筑工程中不可或缺的环节,具有重要的装饰和防护功能。
正确的
施工方法和质量要求是保证工程质量的关键。
希望本文对抹灰石膏的施工有所帮助,提升施工水平,确保工程的质量。

编号:XXXXX商业城二期工程石膏砂浆抹灰工程专项施工方案编制人: __________________审核人:__________________批准人:__________________中建痔Wt筑工程有限公司THE FOURTH Ci' - ID OF CH hl 在.FOURTH CONSTRUCT ON BIJRF^U第一章工程概况第一节工程概况XXXX)商业城二期工程位于XX市XX区XX北路东侧,XX二路北侧,XX社区的西南面。
本工程总用地面积XXXXm,总建筑面积XXXXX6m2其中地上建筑面积XXXXm,地下室建筑面积XXXXm,容积率。
本工程由1#-33#楼及地下室组成,其中包括:5栋22-26层高层住宅楼(1#、2#、3#、5#、6#)、28栋2-6层多层商业、住宅楼(4#、7#-33#楼)以及一层地下室,局部二层地下室(层高)。
地下室设有机动和非机动车库,地下室商业、设备用房等,层高地下室局部设计为人民防空地下室,临战根据平战转换施工技术要求进行转换。
地上为住宅、商业、变配电室、物业管理用房等。
本工程主要参建单位:建设单位:XXXX地产发展有限公司设计单位:中国建筑XX勘察设计研究院有限公司勘察单位:XXXX勘测设计有限公司监理单位:XXXX咨询监理有限公司施工单位:中建X局筑第X建筑工程有限公司第二节石膏砂浆抹灰工程概况1、设计文件对于石膏砂浆抹灰应用部位的规定为:2、设计文件、设计变更单对于石膏砂浆抹灰相关用料构造的规定第二章编制依据《抹灰石膏》(GB/T 28627-2012)《脱硫石膏粉刷砂浆应用技术规程》(DG/TJ08-2085-2011)《抹灰砂浆技术规程》(JGJT 220-2010)《建筑装饰装修工程质量验收规范》(GB50210-2018《蒸压砂加气混凝土建筑应用技术规程》(JGJ/T17-2008)《建筑材料放射性核素限量》(GB 6566-2010)《室内装饰装修材料内墙涂料中有害物质限量》( GB 18582-2008) 《建筑室内用腻子》(JG/T298-2010)《蒸压加气混凝土用砌筑砂浆和抹面砂浆》(JC 890-2001)《砌体结构设计规范》(GB 50003-2011)《砌体工程施工质量验收规范》(GB 50203-2011)《建筑装饰装修工程质量验收规范》(GB 50210-2001)《建筑砂浆基本性能试验方法标准》(JGJ/T 70-2009)《机械喷涂抹灰施工规程》(JGJ/T 105-2011 )《预拌砂浆应用技术规程》(JGJ/T223-2010)《预拌砂浆》(JG/T 230-2007 )《干混砂浆散装移动筒仓》(SB/T 10461-2008 )本工程《施工组织设计》本工程的建筑施工图、结构施工图第三章施工部署本工程共有4栋楼采用石膏砂浆,抹灰工程施工进度安排见表3-1表3-1施工进度计划表3-2机械设备计划第四章原材料控制与检验1、材料控制(1)水泥:采用普通硅酸盐水泥级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。

中建局石膏砂浆抹灰专项施工方案编号:XXXXX商业城二期工程石膏砂浆抹灰工程专项施工方案编制人:审核人:批准人:目录第一章工程概况第一节工程概况XXXXX商业城二期工程位于XX市XX区XX北路东侧,XX二路北侧,XX社区的西南面。
本工程总用地面积XXXXm2,总建筑面积XXXXX6m2,其中地上建筑面积XXXXm2,地下室建筑面积XXXXm2,容积率。
本工程由1#-33#楼及地下室组成,其中包括:5栋22-26层高层住宅楼(1#、2#、3#、5#、6#)、28栋2-6层多层商业、住宅楼(4#、7#-33#楼)以及一层地下室,局部二层地下室(层高)。
地下室设有机动和非机动车库,地下室商业、设备用房等,层高地下室局部设计为人民防空地下室,临战根据平战转换施工技术要求进行转换。
地上为住宅、商业、变配电室、物业管理用房等。
建设单位:XXXX地产发展有限公司设计单位:中国建筑XX勘察设计研究院有限公司勘察单位:XXXX勘测设计有限公司监理单位:XXXX咨询监理有限公司施工单位:中建X局筑第X建筑工程有限公司第二节石膏砂浆抹灰工程概况1、设计文件对于石膏砂浆抹灰应用部位的规定为:第二章编制依据《抹灰石膏》(GB/T 28627-2012)《脱硫石膏粉刷砂浆应用技术规程》(DG/TJ08-2085-2011)《抹灰砂浆技术规程》(JGJT 220-2010)《建筑装饰装修工程质量验收规范》(GB50210-2018)《蒸压砂加气混凝土建筑应用技术规程》(JGJ/T17-2008)《建筑材料放射性核素限量》(GB 6566-2010)《室内装饰装修材料内墙涂料中有害物质限量》(GB 18582-2008)《建筑室内用腻子》(JG/T298-2010)《蒸压加气混凝土用砌筑砂浆和抹面砂浆》(JC 890-2001)《砌体结构设计规范》(GB 50003-2011)《砌体工程施工质量验收规范》(GB 50203-2011)《建筑装饰装修工程质量验收规范》(GB 50210-2001)《建筑砂浆基本性能试验方法标准》(JGJ/T 70-2009)《机械喷涂抹灰施工规程》(JGJ/T 105-2011)《预拌砂浆应用技术规程》(JGJ/T223-2010)《预拌砂浆》(JG/T 230-2007)《干混砂浆散装移动筒仓》(SB/T 10461-2008)本工程《施工组织设计》本工程的建筑施工图、结构施工图第三章施工部署本工程共有4栋楼采用石膏砂浆,抹灰工程施工进度安排见表3-1。

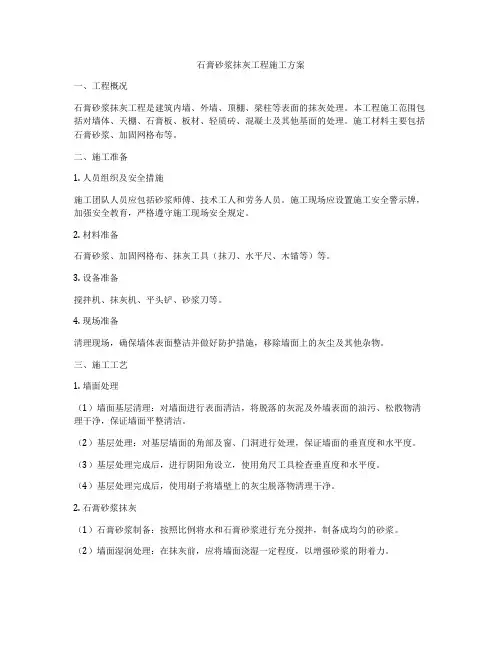

石膏砂浆抹灰工程施工方案一、工程概况石膏砂浆抹灰工程是建筑内墙、外墙、顶棚、梁柱等表面的抹灰处理。
本工程施工范围包括对墙体、天棚、石膏板、板材、轻质砖、混凝土及其他基面的处理。
施工材料主要包括石膏砂浆、加固网格布等。
二、施工准备1. 人员组织及安全措施施工团队人员应包括砂浆师傅、技术工人和劳务人员。
施工现场应设置施工安全警示牌,加强安全教育,严格遵守施工现场安全规定。
2. 材料准备石膏砂浆、加固网格布、抹灰工具(抹刀、水平尺、木锚等)等。
3. 设备准备搅拌机、抹灰机、平头铲、砂浆刀等。
4. 现场准备清理现场,确保墙体表面整洁并做好防护措施,移除墙面上的灰尘及其他杂物。
三、施工工艺1. 墙面处理(1)墙面基层清理:对墙面进行表面清洁,将脱落的灰泥及外墙表面的油污、松散物清理干净,保证墙面平整清洁。
(2)基层处理:对基层墙面的角部及窗、门洞进行处理,保证墙面的垂直度和水平度。
(3)基层处理完成后,进行阴阳角设立,使用角尺工具检查垂直度和水平度。
(4)基层处理完成后,使用刷子将墙壁上的灰尘脱落物清理干净。
2. 石膏砂浆抹灰(1)石膏砂浆制备:按照比例将水和石膏砂浆进行充分搅拌,制备成均匀的砂浆。
(2)墙面湿润处理:在抹灰前,应将墙面浇湿一定程度,以增强砂浆的附着力。
(3)初抹灰:用批刀将砂浆均匀地涂敷在墙面,厚度约为3-5mm,然后用抹灰机进行压实,使砂浆与墙面结合牢固。
(4)抹面后的二次加固:在初抹灰干燥后,将加固网格布粘贴在墙面上,并用砂浆将其密实填充至墙面表面,以增强墙面的抗裂性能。
(5)二次抹灰:根据实际情况,再次进行抹灰修饰,确保抹灰表面平整、无麻面、无空鼓。
3. 抹灰验收(1)抹灰完成后,应进行验收。
墙面应干燥、平整、无裂痕。
(2)角部、门窗口、梁柱位置应平整、直线、无空鼓。
四、施工注意事项1. 施工环境:施工时应确保环境通风良好,温度适宜,湿度适中,防止砂浆过早干燥。
2. 工具使用:使用抹刀、水平尺等工具时应保持锋利,以免影响砂浆抹平效果。

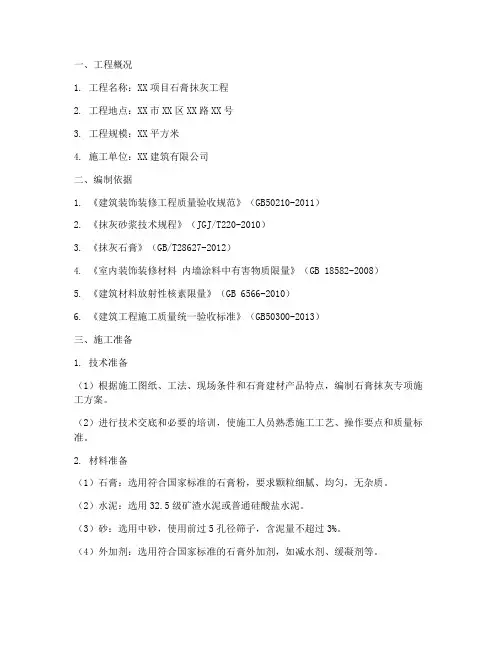

一、工程概况1. 工程名称:XX项目石膏抹灰工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 施工单位:XX建筑有限公司二、编制依据1. 《建筑装饰装修工程质量验收规范》(GB50210-2011)2. 《抹灰砂浆技术规程》(JGJ/T220-2010)3. 《抹灰石膏》(GB/T28627-2012)4. 《室内装饰装修材料内墙涂料中有害物质限量》(GB 18582-2008)5. 《建筑材料放射性核素限量》(GB 6566-2010)6. 《建筑工程施工质量统一验收标准》(GB50300-2013)三、施工准备1. 技术准备(1)根据施工图纸、工法、现场条件和石膏建材产品特点,编制石膏抹灰专项施工方案。
(2)进行技术交底和必要的培训,使施工人员熟悉施工工艺、操作要点和质量标准。
2. 材料准备(1)石膏:选用符合国家标准的石膏粉,要求颗粒细腻、均匀,无杂质。
(2)水泥:选用32.5级矿渣水泥或普通硅酸盐水泥。
(3)砂:选用中砂,使用前过5孔径筛子,含泥量不超过3%。
(4)外加剂:选用符合国家标准的石膏外加剂,如减水剂、缓凝剂等。
(5)工具:搅拌机、手提搅拌机、手推车、筛子、水桶、剪子、滚刷、靠尺、钢卷尺、方尺、金属水平尺、铁锹、托灰板、刮板、铁抹子、木抹子、阴阳角抹子、铁捋子、钢丝刷、扫帚、锤子、錾子等。
3. 作业条件(1)结构工程已完成,经验收合格。
(2)门窗框、管线、管道等预埋件安装完毕并验收合格。
(3)室内抹灰前屋面防水宜提前完成。
(4)根据室内高度和现场情况,提前准备好抹灰高凳或脚手架,脚手架应要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费。
四、施工工艺及要点1. 基层处理(1)清除墙面的灰尘、污垢、碱膜、砂浆等附着物。
(2)对用钢模板施工过于光滑的混凝土墙面,可采用墙面凿毛或用喷、扫的方法将1:1的水泥砂浆均匀涂刷。
(3)对砖墙,应在抹灰前浇水湿透。

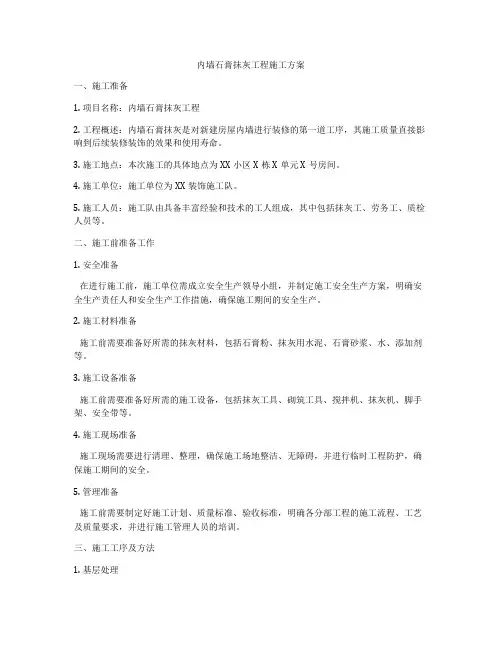

内墙石膏抹灰工程施工方案一、施工准备1. 项目名称:内墙石膏抹灰工程2. 工程概述:内墙石膏抹灰是对新建房屋内墙进行装修的第一道工序,其施工质量直接影响到后续装修装饰的效果和使用寿命。
3. 施工地点:本次施工的具体地点为XX小区X栋X单元X号房间。
4. 施工单位:施工单位为XX装饰施工队。
5. 施工人员:施工队由具备丰富经验和技术的工人组成,其中包括抹灰工、劳务工、质检人员等。
二、施工前准备工作1. 安全准备在进行施工前,施工单位需成立安全生产领导小组,并制定施工安全生产方案,明确安全生产责任人和安全生产工作措施,确保施工期间的安全生产。
2. 施工材料准备施工前需要准备好所需的抹灰材料,包括石膏粉、抹灰用水泥、石膏砂浆、水、添加剂等。
3. 施工设备准备施工前需要准备好所需的施工设备,包括抹灰工具、砌筑工具、搅拌机、抹灰机、脚手架、安全带等。
4. 施工现场准备施工现场需要进行清理、整理,确保施工场地整洁、无障碍,并进行临时工程防护,确保施工期间的安全。
5. 管理准备施工前需要制定好施工计划、质量标准、验收标准,明确各分部工程的施工流程、工艺及质量要求,并进行施工管理人员的培训。
三、施工工序及方法1. 基层处理检查墙体结构和基层状况,对墙体进行清理、修补,确保墙面平整、结构牢固。
2. 基层处理方法a. 对于新建的混凝土墙面,需进行表面处理,去除浮浆、水泥渣等,确保墙面无尘、无油污。
b. 对于老旧墙体,需进行修补和刮毛,确保基层结构牢固。
3. 防水处理在墙面基层处理完成后,进行防水处理,涂刷防水涂料,确保墙体不受潮湿影响。
4. 石膏砂浆抹灰在墙体基层处理和防水处理完成后,进行石膏砂浆抹灰,采用机械抹灰或手工抹灰的方式进行。
5. 石膏砂浆抹灰方法a. 机械抹灰:将石膏砂浆放入抹灰机中,通过机械振动和压实的方式进行抹灰,确保墙面平整。
b. 手工抹灰:将石膏砂浆放入抹灰板中,通过手工抹灰的方式进行抹灰,确保墙面光滑。

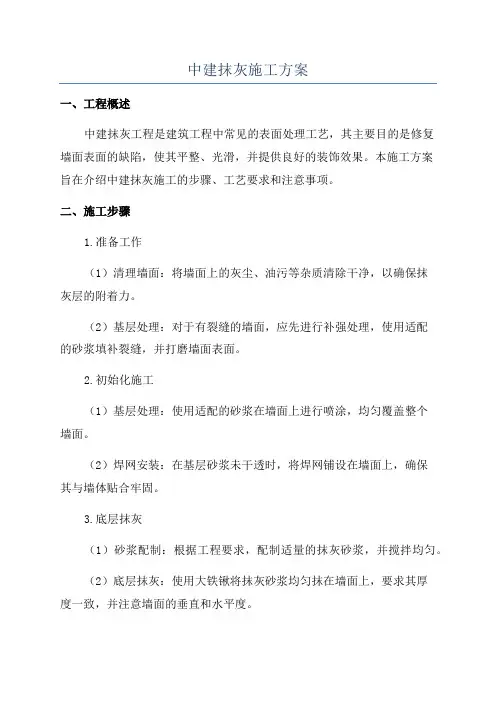

中建抹灰施工方案一、工程概述中建抹灰工程是建筑工程中常见的表面处理工艺,其主要目的是修复墙面表面的缺陷,使其平整、光滑,并提供良好的装饰效果。
本施工方案旨在介绍中建抹灰施工的步骤、工艺要求和注意事项。
二、施工步骤1.准备工作(1)清理墙面:将墙面上的灰尘、油污等杂质清除干净,以确保抹灰层的附着力。
(2)基层处理:对于有裂缝的墙面,应先进行补强处理,使用适配的砂浆填补裂缝,并打磨墙面表面。
2.初始化施工(1)基层处理:使用适配的砂浆在墙面上进行喷涂,均匀覆盖整个墙面。
(2)焊网安装:在基层砂浆未干透时,将焊网铺设在墙面上,确保其与墙体贴合牢固。
3.底层抹灰(1)砂浆配制:根据工程要求,配制适量的抹灰砂浆,并搅拌均匀。
(2)底层抹灰:使用大铁锹将抹灰砂浆均匀抹在墙面上,要求其厚度一致,并注意墙面的垂直和水平度。
(3)抹灰处理:用木抹子对底层抹灰进行打磨和抹平,以确保墙面表面的平整度。
4.面层抹灰(1)砂浆配制:根据工程要求,配制适量的面层抹灰砂浆,并搅拌均匀。
(2)面层抹灰:使用小铁锹将面层抹灰砂浆均匀抹在底层抹灰表面,要求其厚度一致,并注意墙面的垂直和水平度。
(3)抹灰处理:用木质抹子或者抹平刀对面层抹灰进行打磨和抹平,以确保墙面表面的平整度和光滑度。
5.装饰层处理(1)水泥砂浆配制:根据工程要求,配制适量的水泥砂浆,并搅拌均匀。
(2)装饰层涂抹:使用抹刀将水泥砂浆均匀涂抹在面层抹灰表面,要求其颜色和质感与设计图纸相符合。
(3)装饰效果处理:根据设计要求,可以通过喷涂、贴瓷砖等方式对装饰层进行进一步处理。
三、工艺要求1.抹灰砂浆的选择应根据具体工程要求进行,包括强度等级、黏结强度、可调性等参数。
2. 底层和面层抹灰的厚度应根据设计要求进行控制,一般不得小于10mm。
3.抹灰时要注意墙面的垂直和水平度,可使用水平仪进行检测和调整。
4.抹灰过程中要注意施工温度和湿度,不宜在高温、潮湿天气下施工,以免影响施工质量。
编号:XXXXX商业城二期工程石膏砂浆抹灰工程专项施工方案编制人:审核人:批准人:目录第一章工程概况第一节工程概况XXXXX商业城二期工程位于XX市XX区XX北路东侧,XX二路北侧,XX社区的西南面。
本工程总用地面积XXXXm2,总建筑面积XXXXX6m2,其中地上建筑面积XXXXm2,地下室建筑面积XXXXm2,容积率。
本工程由1#-33#楼及地下室组成,其中包括:5栋22-26层高层住宅楼(1#、2#、3#、5#、6#)、28栋2-6层多层商业、住宅楼(4#、7#-33#楼)以及一层地下室,局部二层地下室(层高)。
地下室设有机动和非机动车库,地下室商业、设备用房等,层高地下室局部设计为人民防空地下室,临战根据平战转换施工技术要求进行转换。
地上为住宅、商业、变配电室、物业管理用房等。
建设单位:XXXX地产发展有限公司设计单位:中国建筑XX勘察设计研究院有限公司勘察单位:XXXX勘测设计有限公司监理单位:XXXX咨询监理有限公司施工单位:中建X局筑第X建筑工程有限公司第二节石膏砂浆抹灰工程概况1、设计文件对于石膏砂浆抹灰应用部位的规定为:第二章编制依据《抹灰石膏》(GB/T 28627-2012)《脱硫石膏粉刷砂浆应用技术规程》(DG/TJ08-2085-2011)《抹灰砂浆技术规程》(JGJT 220-2010)《建筑装饰装修工程质量验收规范》(GB50210-2018)《蒸压砂加气混凝土建筑应用技术规程》(JGJ/T17-2008)《建筑材料放射性核素限量》(GB 6566-2010)《室内装饰装修材料内墙涂料中有害物质限量》(GB 18582-2008)《建筑室内用腻子》(JG/T298-2010)《蒸压加气混凝土用砌筑砂浆和抹面砂浆》(JC 890-2001)《砌体结构设计规范》(GB 50003-2011)《砌体工程施工质量验收规范》(GB 50203-2011)《建筑装饰装修工程质量验收规范》(GB 50210-2001)《建筑砂浆基本性能试验方法标准》(JGJ/T 70-2009)《机械喷涂抹灰施工规程》(JGJ/T 105-2011)《预拌砂浆应用技术规程》(JGJ/T223-2010)《预拌砂浆》(JG/T 230-2007)《干混砂浆散装移动筒仓》(SB/T 10461-2008)本工程《施工组织设计》本工程的建筑施工图、结构施工图第三章施工部署本工程共有4栋楼采用石膏砂浆,抹灰工程施工进度安排见表3-1。
第四章原材料控制与检验1、材料控制(1)水泥:采用普通硅酸盐水泥级,进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥。
不同品种的水泥不得混合使用。
(2)砂:采用中砂,平均粒径~,拌制前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。
在搅拌地点设磅秤,砂子按配合比要求的用量过称后,倒入搅拌机内(或定量独轮小斗车)。
(3)粉刷石膏:除满足国家标准外,还需要满足以下技术参数:(4)2、材料检验(1)所有材料进场时应对品种、规格、外观和数量进行验收。
材料包装完好,应有产品合格证书和相关检测证书。
(2)进场后需要进行复验的材料应符合国家规范规定。
(3)进场配置的石膏时,应按设计要求及产品说明书配置。
(4)不同品种、不同标号的水泥不得混合使用。
(5)应对水泥的凝结时间和安定性进行复验。
(6)抹灰砂浆配合比:本工程抹灰砂浆的配合比应符合设计规定。
(7)砂的现场检验批量:产地、规格相同的400立方米为一批量,不足400立方米的亦为一批量。
从料堆上取样应在均匀分布的不同部位,顶部、中部、底部抽取数量大致相同的3份砂总量30-50千克。
主要检验项目为颗粒级配、含泥量、有害物质含量,表观密度、堆积密度、空隙率、细度模数、泥块含量。
(8)水泥的现场检验批量:同厂家、同品种和标号,数量不超过200吨为一批量。
主要检验项目为抗压、抗折、凝结时间、安定性,其他检验项目为细度,有害物含量。
取样应有代表性,可连续取,也可从20个以上不同部位取等量样品,总量至少取12Kg 。
出厂日期超过三个月的不得使用。
第五章施工准备1. 项目部做好厂家技术文件的审核工作,对相关材料做好进场检验工作,施工过程中发现疑问及时与材料生产厂家及代理商沟通,及时处理相关技术问题。
2. 项目部召开项目现场质量、安全技术交底会议和文明施工宣传教育,就本方案对相关管理人员、劳务作业队伍进行交底,并明确相应管理职责范围,使班组在施工前作好充分准备。
3. 项目管理人员根据作业指引要求指导每个班组进行班组工艺样板施工;组织区域、项目各部门进行班组工艺样板验收,验收通过后方可进行大面抹灰施工。
第六章作业条件1.主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程。
2.检查电梯井核心筒需要埋设的配电管、接线盒、管道套管是否固定牢固。
连接处缝隙用1:3的水泥砂浆或1:1:6的水泥石灰混合砂浆分层嵌塞密实。
3.将混凝土构件、门窗过梁、梁垫、圈梁等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土根据《混凝土质量缺陷处理专项施工方案》进行修补。
4.不同材料基体交接处表面的抹灰,应采取防开裂的加强措施,当采用加强型玻纤网格布时,网格布与各基体的搭接宽度不应少于100mm。
5.混凝土及砌体结构表面的灰尘、污垢和油渍等清除干净,对混凝土结构表面、砌体墙表面在抹灰前2d浇水湿透(每天2遍以上)。
6.事先撘好抹灰用脚手架,架子要离开墙面及墙角200mm~250mm,以便于操作。
7.室内抹灰的环境温度,一般应不低于5℃,不得在冻结的墙面、顶棚上抹灰。
8.抹灰前熟悉图纸,编制抹灰工程专项施工方案,做好抹灰的样板间,经过检查鉴定达到标准后,在正式抹灰施工。
9.垂直运输机具准备就绪。
第七章施工工艺1、内墙石膏砂浆抹灰使用范围(1)用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面层抹灰;(2)不宜使用在湿度较大的空间(如地下室、卫生间和厨房的墙面);(3)不宜使用在粘结瓷砖的墙面;(4)不宜使用在有保温要求的分户墙面(此墙面建议采用玻化微珠+抗裂砂浆);(5)慎用在壁纸装饰面层的基层墙面的处理(尤其南方潮湿地区)。
2、工艺流程基层清理→测量放线→浇水湿润→吊垂直、套方、找规矩、抹灰饼→抹水泥踢脚或墙裙→做护脚抹水泥窗台→墙面充筋→修补预留孔洞、电箱槽、盒等→配置料浆→抹底灰→压光3、粉刷石膏做法4、施工过程图片第八章抹灰工程质量控制要点1、基本规定1、砂浆抹灰工程应有施工图、设计说明及其他文件。
2、相关各单位、专业之间应进行交接验收并形成记录,未经监理工程师或建设单位技术负责人检查认可,不得进行下一道工序施工。
3、满足《大俊达海湾商业城二期总包施工合同补充协议》中有关于石膏砂浆抹灰工程的技术要求。
2、主控项目3、一般项目(1)一般抹灰工程的表面质量应符合下列规定:普通抹灰表面应光滑、洁净、接槎平整。
高级抹灰表面应光滑、洁净、颜色均匀、无抹纹。
(2)护角、孔洞、槽、盒周围的抹灰应整齐、光滑;管道后面的抹灰表面应平整。
(3)抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石膏砂浆层上;第九章成品保护1.抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合门窗框应留出一定间隙填塞嵌缝材料,其嵌缝材料由设计确定);门口钉设铁皮或木板保护。
2.要及时清扫干净残留在门窗框上的砂浆。
铝合金门窗框必须有保护膜,并保持到快要竣工需清擦玻璃时为止。
3.推小车或搬运东西时,要注意不要损坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁蹬踩窗台,防止损坏其棱角。
4.拆除脚手架要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙角和口角。
5.要保护好墙上的预埋件、窗帘钩、通风篦子等。
墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
6.抹灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
7.要注意保护好楼地面面层,不得直接在楼地面上拌灰。
第十章施工注意事项1、门窗洞口、墙面抹灰空鼓裂缝:(1)门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经开关振动,将门窗框两边的灰震裂、震空。
故应重视门窗框塞缝工序,应设专人负责。
(2)基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理和提前浇水,使水渗入砖墙里面达8~10mm 即可达到要求。
(3)基层偏差较大,一次抹灰过厚易产生裂缝,应分层抹平,每层厚度为7~9mm。
(4)配制砂浆和原材料质量不符合要求:应根据不同基层采用不同的配合比配制所需的砂浆,同时要加强对原材料和抹灰部位配合比的管理。
2、抹灰面层起泡。
有抹纹、爆灰、开花:(1)抹完罩面灰后,压光跟得太紧,灰浆没有收水,故压光后多余的水气化后产生起泡现象。
(2)底灰过分干燥,因此要浇透水。
不然抹罩而灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难;若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后易出现抹纹。
(3)使用磨细生石灰粉时,对欠火灰、过火灰颗粒及杂质没彻底过滤,灰粉熟化时间不够,灰膏中存有未熟化的颗粒,抹灰后遇水或潮湿空气就继续熟化、体积膨胀,造成抹灰层的爆裂,出现开花。
(4)抹灰面不平,阴阳角不垂直、不方正:抹灰前应认真挂线,做灰饼和冲筋,阴阳角处亦要冲筋、顺杠、找规矩。
(5)线条、窗台板等上口出墙厚度不一致,上口毛刺和口角不方正:操作时应认真,按规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将角撂成小圆。
(6)上下窗口墙角抹灰不通顺:应按规范要求吊直,上下窗口墙角应使用通长靠尺,上下层同时操作,一次做好不显接槎。
(7)管道后抹灰不平、不光,管根空裂:应按规范安放过墙套管,管后抹灰应采用专用工具(长抹子或称大鸭嘴抹子、刮刀等)。
(8)接顶、接地阴角处不顺直:抹灰时没有横竖刮杠,为保证阴角的顺直,必须用横杠检查底灰,是否平整,修整后方可罩面。
第十章环保措施1.粉刷砂浆不得遗撒,污染作业面。
2.施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。
3.现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施。
4.使用现场搅拌站时,应设置施工污水处理设施。
施工污水未经处理不得随意排放,需要向施工区外排放时必须经相关部门批准方可排放。
5.施工垃圾要集中堆放,严禁将垃圾随意堆放或抛撒。
施工垃圾应由合格消纳单位组织消纳,严禁随意消纳。
6.施工现场使用或维修机械时,应有防滴漏油措施,严禁将机油抛洒、滴漏于地面,造成土壤污染。
对废弃的机油、棉丝(布)等应集中回收,严禁随意丢弃或燃烧处理。
7.砂子、水泥按规划集中存放,水泥不得露天存放。
