轻质抹灰石膏施工方案
- 格式:doc
- 大小:170.91 KB
- 文档页数:9
轻质抹灰石膏施工流程一、前期准备1.1 现场勘测在施工前,需要进行现场勘测,包括墙面平整度、墙体结构、水平线高度等方面的检查,以便确定施工方案和材料的使用量。
1.2 材料准备轻质抹灰石膏施工所需的材料包括轻质抹灰石膏粉、水泥、沙子、纤维网格布等。
根据实际需要进行采购,并做好储存和保管工作。
二、基层处理2.1 基层清理将基层表面上的灰尘、油污等杂物清理干净,以便保证后续施工的质量。
2.2 基层处理对于基层不平整或有裂缝的部位,需要进行修补和处理。
可以使用水泥砂浆进行填补和修复。
三、防护措施3.1 地面铺设防护布在施工现场铺设防护布,以便保护地面免受污染和损坏。
3.2 墙角处贴保护带在墙角处贴上保护带,以避免施工过程中对墙角造成损坏。
四、石膏抹面4.1 石膏抹面前处理在施工前,需要将石膏粉倒入清水中搅拌均匀,然后静置10分钟,再次搅拌至无颗粒状态。
4.2 石膏抹面施工将石膏涂抹在墙面上,并用刮板进行刮平,保证表面平整。
在施工过程中需要注意控制厚度和密度。
4.3 纤维网格布加强在石膏抹面完成后,立即将纤维网格布贴附于表面,以增强其韧性和耐久性。
4.4 石膏抹面压光在纤维网格布贴附后,需要用压光机进行压实和压光操作,以达到更好的平整度和牢固度。
五、二次抹灰5.1 二次抹灰前处理等待第一遍石膏抹面完全干透后(一般为24小时),进行二次抹灰前的处理。
包括清理杂物、涂刷界面剂等。
5.2 二次抹灰施工将二次抹灰材料涂抹在墙面上,同样需要注意控制厚度和密度。
此次施工完成后,需要等待至少24小时才能进行下一步操作。
六、打磨和清理6.1 打磨处理在二次抹灰干透后,使用打磨机进行打磨处理。
首先使用粗砂纸进行初步打磨,然后使用细砂纸进行细化和平整。
6.2 清理工作在打磨完成后,需要将施工现场清洁干净,以便下一步涂料的施工。
七、涂料施工7.1 涂料前处理在施工前需要将涂料充分搅拌均匀,并根据实际情况添加适量的清水或稀释剂。
工程名称:某住宅小区内墙轻质抹灰石膏工程施工建设单位:某房地产开发有限公司施工单位:某建筑工程有限公司施工地点:某住宅小区二、施工依据1. 《建筑装饰装修工程质量验收规范》GB50210-20112. 《抹灰砂浆技术规程》JGJ/T220-20103. 《抹灰石膏》GB/T28627-20124. 《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-20085. 《建筑材料放射性核素限量》GB 6566-20106. 国家、地方有关建筑施工法令、法规及标准三、施工方案1. 施工准备(1)材料准备:根据设计要求,选择符合标准的轻质抹灰石膏、界面剂、网格布等材料。
(2)机具准备:电动搅拌器、搅拌桶、水平尺、刮杠、抹子、灰板、卷尺、线锤、切割机等。
2. 施工工艺流程(1)基层处理:清除墙面浮尘、油污、锈蚀等杂质,确保基层平整、干净。
(2)弹线:根据设计要求,弹出墙面的垂直线、水平线,确保墙面垂直、平整。
(3)界面处理:在基层墙面上涂刷界面剂,提高抹灰层的粘结强度。
(4)抹灰石膏施工:a. 搅拌:将轻质抹灰石膏按比例与清水搅拌均匀,确保无结块。
b. 抹灰:将搅拌好的抹灰石膏均匀涂抹在墙面上,厚度根据设计要求控制。
c. 压实:用抹子压实抹灰层,确保平整、密实。
d. 网格布粘贴:在阴阳角、管道口等部位粘贴网格布,提高抹灰层的抗裂性能。
e. 养护:抹灰完成后,保持室内通风,避免温度过高或过低,使抹灰层充分养护。
3. 质量控制(1)材料质量:确保所用材料符合国家标准,并进行进场验收。
(2)施工质量:严格按照施工工艺进行施工,确保墙面平整、垂直、无裂缝。
(3)验收标准:按照《建筑装饰装修工程质量验收规范》GB50210-2011进行验收。
四、施工进度安排1. 施工准备:3天2. 基层处理:2天3. 弹线:1天4. 界面处理:1天5. 抹灰石膏施工:7天6. 养护:3天总计:17天五、安全措施1. 施工现场设置安全警示标志,确保施工安全。

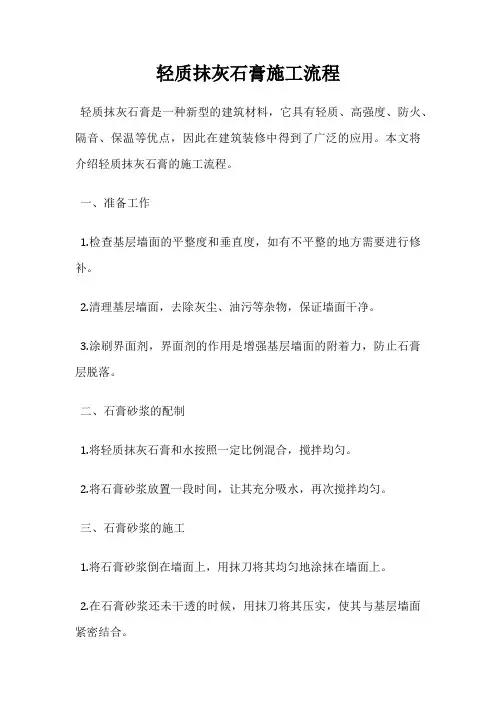

轻质抹灰石膏施工流程轻质抹灰石膏是一种新型的建筑材料,它具有轻质、高强度、防火、隔音、保温等优点,因此在建筑装修中得到了广泛的应用。
本文将介绍轻质抹灰石膏的施工流程。
一、准备工作1.检查基层墙面的平整度和垂直度,如有不平整的地方需要进行修补。
2.清理基层墙面,去除灰尘、油污等杂物,保证墙面干净。
3.涂刷界面剂,界面剂的作用是增强基层墙面的附着力,防止石膏层脱落。
二、石膏砂浆的配制1.将轻质抹灰石膏和水按照一定比例混合,搅拌均匀。
2.将石膏砂浆放置一段时间,让其充分吸水,再次搅拌均匀。
三、石膏砂浆的施工1.将石膏砂浆倒在墙面上,用抹刀将其均匀地涂抹在墙面上。
2.在石膏砂浆还未干透的时候,用抹刀将其压实,使其与基层墙面紧密结合。
3.在石膏砂浆还未干透的时候,用抹刀将其抹平,使其表面光滑。
4.在石膏砂浆干透后,用砂纸将其表面打磨光滑。
四、石膏砂浆的涂刷1.将石膏砂浆涂刷在墙面上,用刷子将其均匀地涂抹在墙面上。
2.在石膏砂浆还未干透的时候,用刷子将其压实,使其与基层墙面紧密结合。
3.在石膏砂浆还未干透的时候,用刷子将其抹平,使其表面光滑。
4.在石膏砂浆干透后,用砂纸将其表面打磨光滑。
五、石膏砂浆的涂刷1.将石膏砂浆涂刷在墙面上,用刷子将其均匀地涂抹在墙面上。
2.在石膏砂浆还未干透的时候,用刷子将其压实,使其与基层墙面紧密结合。
3.在石膏砂浆还未干透的时候,用刷子将其抹平,使其表面光滑。
4.在石膏砂浆干透后,用砂纸将其表面打磨光滑。
六、石膏砂浆的涂刷1.将石膏砂浆涂刷在墙面上,用刷子将其均匀地涂抹在墙面上。
2.在石膏砂浆还未干透的时候,用刷子将其压实,使其与基层墙面紧密结合。
3.在石膏砂浆还未干透的时候,用刷子将其抹平,使其表面光滑。
4.在石膏砂浆干透后,用砂纸将其表面打磨光滑。
七、验收1.检查石膏层的平整度和垂直度,如有不合格的地方需要进行修补。
2.检查石膏层的表面光滑度,如有不合格的地方需要进行打磨。
目录第一章工程概况 01.1工程概要 01.2工程描述 0第二章编制依据 (1)第三章工程主要技术方案 (2)3.1 产品介绍 (2)3.2 施工要点 (3)第四章质量安全措施 (6)4.1质量保证措施 (6)4.2安全保证措施 (6)第五章特殊季节施工专项措施 (7)5.1冬季抹灰施工注意事项 (7)5.2雨季、高温、多风和干燥等气候条件下施工注意事项 (7)第一章工程概况1.1工程概要工程名称:上海交通大学附属瑞金医院肿瘤(质子)中心工程(桩基工程除外)装饰工程建设单位:上海交通大学附属瑞金医院总包单位:上海建工一建集团有限公司1.2工程描述项目为新建一栋集门诊、质子治疗与科研、检查等功能于一体的新楼(1#肿瘤(质子)中心)及其附属用房(2#能源中心及3#门卫、4#门卫)。
本方案施工区域为2#楼能源中心一层、二层中相对干燥房间顶面的抹灰作业(如维修室、管道间等)。
施工选用的适莱轻质抹灰石膏具有拉伸粘结强度高,不易空鼓开裂的优点,完成面的平整度高,施工快捷,有利于缩短施工作业时间。
第二章编制依据《建筑装饰装修工程质量验收规范》GB50210-2011《抹灰砂浆技术规程》JGJ/T220-2010《抹灰石膏》GB/T28627-2012《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-2008 《建筑材料放射性核素限量》GB 6566-2010国家、上海市颁布的其他有关建筑施工法令、法规及标准第三章工程主要技术方案3.1 产品介绍3.1.1 产品说明适莱轻质抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。
可广泛取代传统的水泥砂浆找平,用于室内建筑内墙和楼板的抹灰找平。
抹灰石膏产品中的石膏含量不得低于75%(重量比)。
由于脱硫石膏的颜色取决原料矿石的颜色,因此每批适莱轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。
3.1.2适用范围适莱轻质抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。
轻质石膏抹灰施工工艺技术一、引言轻质石膏抹灰施工工艺技术是建筑装饰中常用的一种墙面处理方法。
本文将介绍轻质石膏抹灰施工的工艺流程、注意事项以及施工中需要掌握的技术要点。
二、施工准备1. 材料准备:轻质石膏、水、抹灰网格布、抹灰工具等。
2. 检查基层:确保墙面结构平整、无明显裂缝或凹凸不平的情况,必要时进行修补处理。
3. 墙面处理:清除墙面上的灰尘、油污等杂质,保持墙面干燥洁净。
三、施工工艺流程1. 基层处理:将轻质石膏与水按照一定比例混合,搅拌均匀后涂抹在墙面上,形成一层薄膜,起到填充基层、增强粘结强度的作用。
2. 抹灰网格布处理:在轻质石膏涂抹完毕后,立即将抹灰网格布贴附在墙面上,使其与轻质石膏融为一体,增加墙面的抗裂性能。
3. 抹灰处理:待抹灰网格布粘结牢固后,进行抹灰处理。
将预先调制好的轻质石膏涂抹在墙面上,利用抹刀进行均匀刮平,使其表面平整光滑。
4. 抹灰层处理:第一遍抹灰处理完成后,待其稍干后,进行第二遍抹灰处理,以进一步提高墙面的平整度和光滑度。
5. 磨光处理:最后,使用砂纸或砂网进行磨光处理,使墙面更加光滑细腻。
四、施工注意事项1. 施工环境:施工过程中要保持室内通风良好,温度适宜,避免过高或过低的温度对施工质量的影响。
2. 施工速度:轻质石膏涂抹后需要在一定时间内进行抹灰网格布贴附,否则会影响粘结效果。
3. 抹灰厚度:抹灰的厚度应根据墙面基层的情况而定,过厚容易造成开裂,过薄则影响墙面的平整度。
4. 抹灰技巧:在抹灰过程中,应注意力度的控制,避免过度用力或过轻,以免影响墙面的平整度。
5. 施工时间:施工过程中要注意轻质石膏的保水,避免过快干燥导致施工质量不佳。
五、工艺技术要点1. 材料比例:轻质石膏与水的比例要根据具体情况合理调配,以确保施工过程中的粘结性能和施工质量。
2. 施工顺序:施工时应按照基层处理、抹灰网格布处理、抹灰处理、抹灰层处理、磨光处理的顺序进行,确保每个环节的顺利进行。
轻质石膏抹灰工艺一、前期准备1. 材料准备呀。
咱们得有轻质石膏粉,这可是主角呢!还有水,可别忘了这基本的东西哦。
一般来说,按照一定的比例来准备就好,不过呢,这个比例也不是那么死板啦,可以根据实际情况微调一下的。
像我有时候就会稍微多加点水,感觉这样更好操作些,但你得小心别加太多水,不然就太稀了,这一点真的很重要!2. 工具方面。
要有搅拌用的工具,像那种小搅拌器就挺方便的。
还有抹子,用来把石膏抹到墙上的嘛。
对了,最好再准备个小水桶盛水,这都是很基础的东西,千万可别遗漏咯!我就有一次忘了水桶,结果到处找东西盛水,那叫一个狼狈啊!二、基层处理1. 先看看墙面。
如果墙面上有灰尘、杂物啥的,一定要清理干净。
这看起来很简单,但建议不要跳过,避免后续出现问题。
有时候那些小灰尘看着不起眼,但是可能会影响石膏和墙面的贴合度呢。
我通常会在这个环节花多一些时间,拿着扫帚或者抹布仔细地清理一遍又一遍,真的,确保墙面干干净净的是很关键的一步!2. 如果墙面有不平的地方,咱们要稍微处理一下。
你可以用一些简单的工具,像小铲子之类的,把凸起的地方铲平,凹下去的地方如果不是太深的话,也不用太纠结,轻质石膏本身有一定的找平能力的。
不过要是凹坑比较大,还是要想办法补一下哦,你说是吧?三、搅拌轻质石膏1. 把轻质石膏粉慢慢倒入水桶里,然后开始加水搅拌。
这个时候要注意速度哦,别一股脑儿地把水全倒进去了。
一边倒一边搅拌,就像炒菜的时候慢慢加盐一样。
搅拌的时候要朝着一个方向搅,这样能让石膏搅拌得更均匀。
我觉得这一步还蛮有趣的,就像在做手工一样,但有时候我也会不小心搅得太快,溅出一些石膏来,哈哈。
2. 搅拌到什么程度算好呢?就是那种没有干粉颗粒,而且看起来比较顺滑的状态就差不多了。
不过这也得靠点经验,你要是刚开始做,不太确定的话,可以多搅拌一会儿,总比没搅拌好要强得多,对吧?四、抹灰操作2. 在抹的过程中,如果发现有气泡,要用抹子把气泡挤破。
这虽然是个小细节,但要是不管它,干了之后可能会留下小坑洼,那就不好看啦。

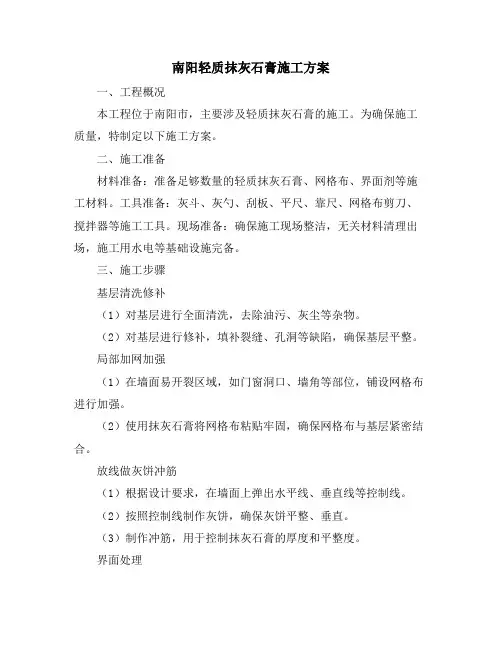

南阳轻质抹灰石膏施工方案一、工程概况本工程位于南阳市,主要涉及轻质抹灰石膏的施工。
为确保施工质量,特制定以下施工方案。
二、施工准备材料准备:准备足够数量的轻质抹灰石膏、网格布、界面剂等施工材料。
工具准备:灰斗、灰勺、刮板、平尺、靠尺、网格布剪刀、搅拌器等施工工具。
现场准备:确保施工现场整洁,无关材料清理出场,施工用水电等基础设施完备。
三、施工步骤基层清洗修补(1)对基层进行全面清洗,去除油污、灰尘等杂物。
(2)对基层进行修补,填补裂缝、孔洞等缺陷,确保基层平整。
局部加网加强(1)在墙面易开裂区域,如门窗洞口、墙角等部位,铺设网格布进行加强。
(2)使用抹灰石膏将网格布粘贴牢固,确保网格布与基层紧密结合。
放线做灰饼冲筋(1)根据设计要求,在墙面上弹出水平线、垂直线等控制线。
(2)按照控制线制作灰饼,确保灰饼平整、垂直。
(3)制作冲筋,用于控制抹灰石膏的厚度和平整度。
界面处理(1)在基层表面涂刷界面剂,提高抹灰石膏与基层的粘结力。
(2)确保界面剂涂刷均匀,无遗漏。
抹灰石膏找平(1)将抹灰石膏加入适量水进行搅拌,至膏体均匀无颗粒。
(2)使用刮板将抹灰石膏涂抹在墙面上,按照冲筋和灰饼进行找平。
(3)使用平尺和靠尺进行平整度检查,确保墙面平整、光滑。
养护(1)抹灰石膏施工完成后,及时进行养护。
(2)养护期间保持墙面湿润,避免阳光直射和强风吹拂。
(3)养护时间不少于7天,具体时间根据环境温度和湿度进行调整。
四、质量要求抹灰石膏应均匀涂抹,无空鼓、开裂等缺陷。
墙面平整度、垂直度应符合设计要求。
网格布铺设应平整、牢固,无脱落现象。
五、安全文明施工施工现场应设置安全警示标志,确保施工安全。
施工人员应佩戴安全防护用品,如安全帽、手套等。
施工过程中应保持现场整洁,废料及时清理。
本施工方案仅供参考,具体施工过程中应根据实际情况进行调整和优化。
希望本方案对南阳轻质抹灰石膏施工有所帮助。

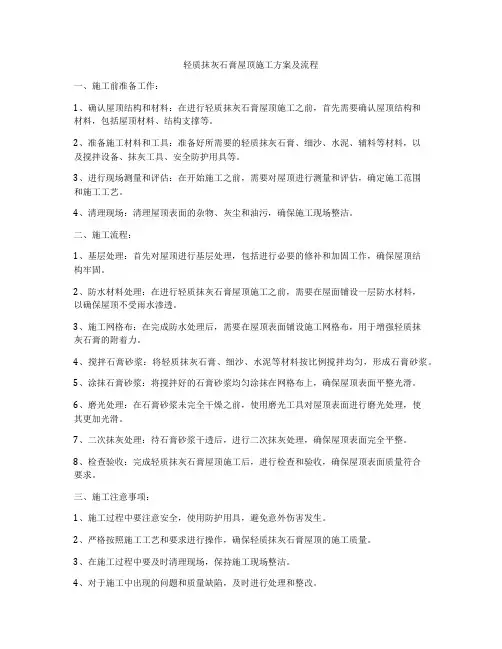

轻质抹灰石膏屋顶施工方案及流程一、施工前准备工作:1、确认屋顶结构和材料:在进行轻质抹灰石膏屋顶施工之前,首先需要确认屋顶结构和材料,包括屋顶材料、结构支撑等。
2、准备施工材料和工具:准备好所需要的轻质抹灰石膏、细沙、水泥、辅料等材料,以及搅拌设备、抹灰工具、安全防护用具等。
3、进行现场测量和评估:在开始施工之前,需要对屋顶进行测量和评估,确定施工范围和施工工艺。
4、清理现场:清理屋顶表面的杂物、灰尘和油污,确保施工现场整洁。
二、施工流程:1、基层处理:首先对屋顶进行基层处理,包括进行必要的修补和加固工作,确保屋顶结构牢固。
2、防水材料处理:在进行轻质抹灰石膏屋顶施工之前,需要在屋面铺设一层防水材料,以确保屋顶不受雨水渗透。
3、施工网格布:在完成防水处理后,需要在屋顶表面铺设施工网格布,用于增强轻质抹灰石膏的附着力。
4、搅拌石膏砂浆:将轻质抹灰石膏、细沙、水泥等材料按比例搅拌均匀,形成石膏砂浆。
5、涂抹石膏砂浆:将搅拌好的石膏砂浆均匀涂抹在网格布上,确保屋顶表面平整光滑。
6、磨光处理:在石膏砂浆未完全干燥之前,使用磨光工具对屋顶表面进行磨光处理,使其更加光滑。
7、二次抹灰处理:待石膏砂浆干透后,进行二次抹灰处理,确保屋顶表面完全平整。
8、检查验收:完成轻质抹灰石膏屋顶施工后,进行检查和验收,确保屋顶表面质量符合要求。
三、施工注意事项:1、施工过程中要注意安全,使用防护用具,避免意外伤害发生。
2、严格按照施工工艺和要求进行操作,确保轻质抹灰石膏屋顶的施工质量。
3、在施工过程中要及时清理现场,保持施工现场整洁。
4、对于施工中出现的问题和质量缺陷,及时进行处理和整改。
通过以上的轻质抹灰石膏屋顶施工方案及流程的详细介绍,相信大家已经对轻质抹灰石膏屋顶的施工有了更加深入的了解。
在实际施工中,还需要根据具体的情况和要求进行调整和完善,确保施工质量和效果达到预期。
希望以上内容对大家有所帮助,如果还有任何疑问或需要进一步的咨询,欢迎随时联系我们,我们会竭诚为您解答。
圣戈班石膏建材(上海)有限公司“适莱”轻质抹灰石膏施工方案目录一.圣戈班“适莱”轻质抹灰石膏主要特点二.圣戈班“适莱”轻质抹灰石膏施工方案三.圣戈班“适莱”轻质抹灰石膏验收标准一. 圣戈班“适莱”轻质抹灰石膏主要特点1.系统定义适莱轻质抹灰石膏是一种功能性而非装饰性的找平材料,不空不裂、绿色环保是其最大的特点。
适莱轻质抹灰石膏是指采用手工上墙的施工方法,将适莱轻质抹灰石膏和一定比例的干净水混合好,用手工上墙的方式将适莱轻质抹灰石膏抹到室内干燥区域的墙体上,人工辅助刮平,可广泛替代水泥砂浆(混合砂浆)用于室内干燥区域刮糙找平的不空鼓、不开裂找平系统。
轻质抹灰石膏作为抹灰材料在德,英,美,日等国家应用十分普遍,工艺和技术十分成熟,轻质抹灰石膏在发达国家墙面处理占有主导地位。
在英国,轻质抹灰石膏约占墙面找平系统96%的市场份额。
在法国、西班牙、土耳其和印度等国家,轻质抹灰石膏约占墙面找平系统90%的市场份额。
圣戈班“适莱”轻质抹灰石膏硬化后是一种多孔质材料,在相同厚度条件下,保温效果是水泥砂浆的4倍,具有良好的保温隔热的功能。
可用于自保温功能的外墙辅助保温。
绿色环保。
圣戈班“适莱”轻质抹灰石膏是在墙体内侧基面上制作灰饼和冲筋,然后手工涂抹设计厚度的”适莱”轻质抹灰石膏,人工刮平,最后在不同材质墙体交接部位用300mm宽度160g/㎡的网格布压入该部位的适莱外表面。
表面不平处可以手工修复。
此系统适用于凹凸不平的基层并“熨平”其表面。
以修复墙体的偏差、不平整。
施工十分方便。
施工完后的墙体表面平整、垂直,阴阳角方正!2.系统组成材料⏹“适莱”轻质抹灰石膏“适莱”轻质抹灰石膏采用优质脱硫石膏、进口添加剂配制而成,具有自重轻、“会呼吸”调节室内湿度,直接加水搅拌后即可使用;⏹热镀锌钢丝网(规格为12.7x12.7x0.8mm)和160g耐碱玻纤网格布热镀锌钢丝网(或160克网格布)用于防止墙体不同材质墙体交界部位找平层的开裂,同时提高其抗撞击性能;160g 耐碱玻纤网格布应用开关线槽的修补以及施工洞口的防裂。
目录第一章工程概况 .......................................... 错误!未指定书签。
1.1工程概要....................................... 错误!未指定书签。
1.2工程描述....................................... 错误!未指定书签。
第二章编制依据 .......................................... 错误!未指定书签。
第三章工程主要技术方案................................... 错误!未指定书签。
3.1产品介绍....................................... 错误!未指定书签。
3.2施工要点....................................... 错误!未指定书签。
第四章质量安全措施 ...................................... 错误!未指定书签。
4.1质量保证措施................................... 错误!未指定书签。
4.2安全保证措施................................... 错误!未指定书签。
第五章特殊季节施工专项措施............................... 错误!未指定书签。
5.1冬季抹灰施工注意事项........................... 错误!未指定书签。
5.2雨季、高温、多风和干燥等气候条件下施工注意事项.错误!未指定书签。
第一章工程概况1.1工程概要工程名称:上海交通大学附属瑞金医院肿瘤(质子)中心工程(桩基工程除外)装饰工程建设单位:上海交通大学附属瑞金医院总包单位:上海建工一建集团有限公司1.2工程描述项目为新建一栋集门诊、质子治疗与科研、检查等功能于一体的新楼(1#肿瘤(质子)中心)及其附属用房(2#能源中心及3#门卫、4#门卫)。

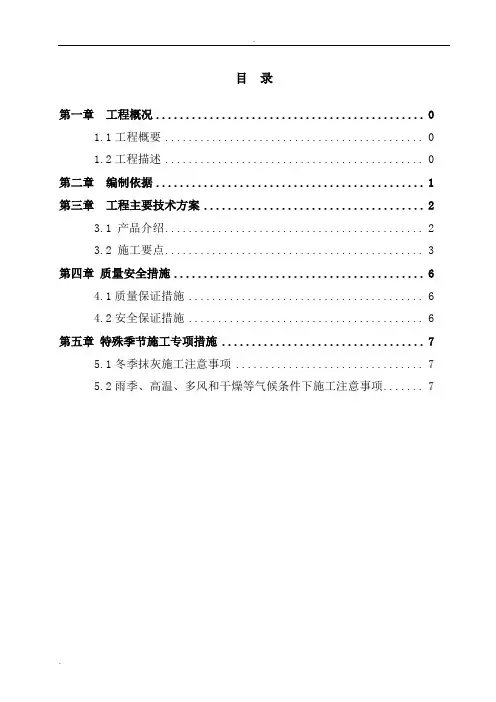

目录
第一章工程概况 (1)
1.1工程概要 (1)
1.2工程描述 (1)
第二章编制依据 (2)
第三章工程主要技术方案 (3)
3.1 产品介绍 (3)
3.2 施工要点 (4)
第四章质量安全措施 (7)
4.1质量保证措施 (7)
4.2安全保证措施 (7)
第五章特殊季节施工专项措施 (8)
5.1冬季抹灰施工注意事项 (8)
5.2雨季、高温、多风和干燥等气候条件下施工注意事项 (8)
1.1工程概要
工程名称:上海交通大学附属瑞金医院肿瘤(质子)中心工程(桩基工程除外)装饰工程建设单位:上海交通大学附属瑞金医院
总包单位:上海建工一建集团有限公司
1.2工程描述
项目为新建一栋集门诊、质子治疗与科研、检查等功能于一体的新楼(1#肿瘤(质子)中心)及其附属用房(2#能源中心及3#门卫、4#门卫)。
本方案施工区域为2#楼能源中心一层、二层中相对干燥房间顶面的抹灰作业(如维修室、管道间等)。
施工选用的适莱轻质抹灰石膏具有拉伸粘结强度高,不易空鼓开裂的优点,完成面的平整度高,施工快捷,有利于缩短施工作业时间。
《建筑装饰装修工程质量验收规范》GB50210-2011
《抹灰砂浆技术规程》JGJ/T220-2010
《抹灰石膏》GB/T28627-2012
《室内装饰装修材料内墙涂料中有害物质限量》GB 18582-2008 《建筑材料放射性核素限量》GB 6566-2010
国家、上海市颁布的其他有关建筑施工法令、法规及标准
第三章工程主要技术方案
3.1 产品介绍
3.1.1 产品说明
适莱轻质抹灰石膏是以高纯度的半水脱硫石膏为主要胶凝材料,加入适量的外加剂和无机轻集料,经工厂预混制成的成品抹灰石膏。
可广泛取代传统的水泥砂浆找平,用于室内建筑内墙和楼板的抹灰找平。
抹灰石膏产品中的石膏含量不得低于75%(重量比)。
由于脱硫石膏的颜色取决原料矿石的颜色,因此每批适莱轻质抹灰石膏的颜色可能会稍有不同,但对产品质量没有影响。
3.1.2适用范围
适莱轻质抹灰石膏适用于建筑室内墙面和顶棚的一般抹灰工程,厨房和卫生间等室内潮湿区域除外。
适莱轻质抹灰石膏适用于绝大多数基层材料(加气混凝土、轻质隔墙条板、砖、混凝土等)的抹灰找平。
适莱轻质抹灰石膏的常规抹灰厚度为6mm~25mm,抹灰完成面的最小厚度为6mm,顶棚抹灰总厚度宜小于10mm。
3.1.3产品特点
◆拉伸粘结强度高,适用于多种基层,与轻质墙体材料匹配良好,施工后不易空鼓、
不易开裂;
◆正常施工环境抹灰前墙面无需预先浇水,施工环境明显改善;
◆施工省料省力,其重量仅为传统水泥砂浆的一半;
◆施工快捷,终凝时间及养护时间短;
◆完成面垂直度、平整度高,局部修整方便;
◆可调节室内空气湿度、辅助保温,提高室内舒适度。
适莱轻质抹灰石膏性能指标
3.2 施工要点
3.2.1施工准备
主要材料:适莱轻质抹灰石膏
3.2.2作业条件
1)结构工程全部完成,并经验收合格。
2)作业条件:现场温度5℃~35℃,现场必须干燥清洁。
3)楼层内各类主要管线宜安装完毕。
电器接线盒埋设深度应与找平层厚度相适应。
开槽的管线表面应采用适莱轻质抹灰石膏修复平整,并应在其表面加铺一层网格布。
4)管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的结构表面剔平,凹处提前刷干净。
5)屋面防水层及楼地面面层已经施工完毕,穿过顶棚的各种管道已经安装就绪,顶棚与墙体间及管道安装后遗留空隙已经清理并填堵严实。
6)现场给出定位弹线用的水平线、基准线、定位十字线及房间净尺寸数据。
7)抹灰前应检查基体表面的平整,以决定其抹灰厚度。
3.2.3 施工流程
基层墙体处理→弹线→搅拌→贴网格布→做灰饼→冲筋→手工上墙
→抹平→修整→门窗洞口及阳角收口→清理。
3.24 施工要点
1)基层墙体处理
(2) 涨模混凝土等突出部位须做剔凿处理。
(3) 开关线槽应安装到位,并应采用适莱轻质抹灰石膏修复平整。
(4) 基层上的灰尘必须清理干净。
提前一天用水冲洗干净。
(5) 由于混凝土表面吸水率很低,同时混凝土表面存在脱模油,在不采用界面剂的前提下,需分两遍施工。
第一遍先抹3mm~5mm厚,待第一遍硬化并具有一定强度后再抹第二遍抹灰石膏。
两遍抹灰间隔12h及以上效果更好,相当于将第一遍抹灰当作无机界面剂使用。
2)抹灰施工
(1) 水与适莱轻质抹灰石膏干粉的体积比为1:2,重量比为7:10。
(2) 先加水,后加粉。
(3) 用手持式电动搅拌工具连续搅拌不少于3min。
(4) 施工时必须分两遍涂抹,一般情况下,两遍涂抹可以连续进行。
(5) 第一遍,垂直方向从上往下涂抹、按压适莱轻质抹灰石膏。
需要用钢抹子稍用力按压墙上的适莱轻质抹灰石膏,使适莱轻质抹灰石膏牢牢粘贴在基层墙体上。
第二遍,水平方向涂抹、按压适莱轻质抹灰石膏。
两遍涂抹和按压的方向必须垂直进行,才能确保适莱轻质抹灰石膏和基层墙体有良好的粘结效果。
(6) 抹灰石膏不能一次完成施工时,施工缝必须抹成斜口。
(7) 空气流通较强的区域,适莱轻质抹灰石膏必须分两次施工,待第一遍硬化后再进行第二遍施工。
(8)用大刮板沿冲筋由下往上抹平,用刮下的料对凹陷处进行补料,尽量做到一到两次抹平。
如果抹灰石膏浆体偏稀,则不适合马上刮平,应等抹灰石膏浆体稍硬后再刮平。
用1.5m~2m靠尺板检查墙面平整度,稍高的刮掉,稍低的需要补料,刮平。
阴角处用阴角专用工具将阴角刮直、找方。
(9)适莱轻质抹灰石膏表面不平处可以手工修复,不会影响质量。
3)养护
(1) 施工完毕的墙面应避免磕碰及水冲浸泡,并保持室内通风。
(2) 轻质抹灰石膏自身属于无机材料,不会发霉,但不属于防霉类材料,应保持施工以及使用环境通风、干燥,不要在未完全干燥的完成面上放置遮盖物,或进行下一道工序,避免其它材料在潮湿环境下发霉而造成对本产品的影响。
3)质量验收
1)表面质量应符合下列规定:
(1) 抹灰层表面应接搓平整。
分格缝应清晰。
检验方法:观察。
(2) 抹灰层表面应平整、洁净。
分格缝和灰缝应清晰美观。
检验方法:观察;手摸检查。
2)石膏抹灰工程质量的允许偏差和检验方法应符合下表的规定
4.1质量保证措施
1) 材料进场提供厂方质检报告,合格证,质保书。
2) 自检:操作工人在施工操作时或完成一道工序后在施工操作中随时对照操作工艺、技术规程的要求进行质量检查,如有问题,应立即改正,并吸取教训。
将质量问题消除在萌芽状态,
3) 互检:班组长或施工员在施工操作时或完成一道工序后克服自检时知识和技术水平的限制,检查更全面,同时也便于互相学习、交流经验;
4.2安全保证措施
1)高处作业安全技术措施
高处作业中的设施、设备,必须在施工前进行检查,确认其完好,方能投入使用。
施工中,对高处作业有缺陷和隐患时,必须及时解决,危及人身安全时,必须停止作业。
施工作业场所有坠落可能的物件,一律先进行撤除或固定。
高处作业中所用的物料,堆放平稳,不妨碍通行和卸载。
随手用工具放在工具袋内。
作业中的走道内余料及时清理干净,不得任意乱掷或向下丢弃。
传递物件禁止抛掷。
5.1冬季抹灰施工注意事项
(1) 昼夜室外平均气温连续5天低于5℃时,应按冬季抹灰施工的规定执行。
(2) 冬季室内抹灰施工,室内环境温度应保持在5℃以上。
(3) 适莱轻质抹灰石膏等材料应提前放置室内。
(4) 抹灰前,墙面必须清理干净,不得在冻结的基层上施工。
(5) 冬季抹灰前做好门窗口等封闭保温围护。
(6) 冬季抹灰采用加温措施,不得直接烘烤墙面。
(7) 适莱轻质抹灰石膏终凝前不得受冻。
5.2雨季、高温、多风和干燥等气候条件下施工注意事项
(1) 抹灰石膏的运输、储存和堆放均应防雨、防潮。
(2) 雨天施工时,应采取防雨措施,且抹灰石膏不应受雨淋。
(3) 雨季或高湿度的施工环境条件下,抹灰石膏的干燥时间会比常温环境下长。
应保持施工及使用环境通风,不应在未完全干燥的完成面上放置遮盖物,或进行下一道工序,如满批等。
(4) 在高温、多风、空气干燥的季节进行室内抹灰时,宜对门窗进行封闭。
(5) 高温季节施工时,抹灰石膏的凝结时间会比常温环境下短。
抹灰石膏应随拌随用,抹灰时应控制好各层抹灰的间隔时间。
当基层墙体或前一层过于干燥时,应先适当洒水润湿,再抹第二层灰。
