武宣县西环路旧住宅小区综合整治项目交通疏导方案编制人:审核人:审批人:汕头市建筑工程总公司2016年2月26日目录第一节、工程概述 (1)一、概述 (1)1、概况 (1)二、工程重点、及难点 (1)1、工程重点、及难点 (1)1)工程大、施工特点 (1)2)交通流量大、施工围蔽困难 (1)2对工程重点及难点的针对性解决方案 (1)1)合理安排施工时间及顺序、对施工过程进行优化 (2)2)建立完善的交通疏通系统、合理分流车辆 (2)第二节施工前期准备工作 (2)一、施工准备工作 (2)第三节交通疏通组织方案 (3)一、道路路概况 (3)二、交通管理体系 (4)三、交通组织方案 (5)四、交通维护措施 (5)五、施工围蔽的围栏式 (6)第四节工期保证措施及承诺 (7)1、施工进度计划的贯彻 (7)12、施工进度计划的实施 (7)1)编制作业计划 (7)2)做好施工进度记录填好施工进度统计表 (8)3)做好施工中的调度工作 (8)3、工期保证措施及承诺 (8)第五节质量保证措施 (9)一、质量目标 (9)二、质量标准和检查程序 (9)三、质量管理体系及组织机构 (11)四、质量保证措施 (12)1、从组织机构上保证 (13)2、在思想意识上保证 (13)3、从制度上保证 (13)4、加强施工过程的全面控制 (13)5、加强质量保证资料的管理 (15)2第一节工程概述一、概述1、概况武宣县西环路旧住宅小区综合整治项目属改建城市道路范畴,道路等级为城市次干道,计算行车数30km/h,道路红线宽度约30m,道路横断面采用单幅路形式。
本项目位于武宣县旧城区片区,旧城区片区范围北至城北路与仙湖路(在建)交叉口处,南临太平路,西至规划路,东至城北路及其周边用地。
道路现状为水泥混凝土路面,路面情况破损较为严重,局部路面出现凸起、裂纹及啃边等路面病害。
本项目为现状道路改造,改造范围包含路面修补处理、曾设人行道等内容,不对道路纵、横断面进行调整,所以将不按照地区规划和法定图则进行较大改动。
市政施工中的交通
导行方案
1
2020年4月19日
文档仅供参考,不当之处,请联系改正。
交通导行方案
一、工程概况
本工程共包括三个独立的单位工程,分别为:T636#道路工程、B694#道路工程和T674#道路工程。
B694#道路工程为新建道路,南起东岗东路,北与S679#路顺接,规划等级为城市支路,道路全长636.657m,路幅宽15m。
本标段主要工程内容有:道路、雨水、污水、照明、交通等附属设施。
二、施工地点及特点
本工程施工地点位于东岗镇,南起东岗东路,北与S679#路
顺
接,属于原有道路拓建工程。
施工区域内道路狭窄,人流量大、车流量大,有小区、敬老院、幼儿园、公交车站等,不适合全封闭施工,我部拟采用道路半幅封闭施工。
我单位经过多天对B694#道路进行的交通情况统计,基本掌握双休日和正常工作日本段道路的车流量情况,双休日车辆高峰期在9:00到10:00时间段内,高峰期最高车流量为106辆/十分钟,正常工作日高峰期基本在上下班时段,高峰期车流量为58量/十分钟。
经过现场观察,B694#虽然原路幅宽度为9m,但现状道路两侧长期停放私家车辆,道路中间可供车辆通行的路幅宽度为5m(如图一所示),在5m可供通行的路幅中,由于公交车的宽度为3.2m故无法实现双向通行,只能单侧通行,私家车能够双向
2
2020年4月19日。
交通导行方案
6.1现况道路交通状况
本工程为保证社会车辆及行人的正常通行,施工中采用不断路
施工,实行交通导行方案。
6.2交通导流原则
交通导行的原则是尽量利用现况道路,少修便道,采取多种措施,在满足施工和车辆安全行驶的前提下,最大程度地为满足交通
创造条件。
6.3导行方案
6.3.1总体导行方案
(具体详见后附交通导行布置图)。
首先对三石路与美安路路口丁字道路进行保留,不予掘除,让
社会车辆及行人正常通行,导行分三次进行,首先,在施工雨污水
管线时,将车辆及行人从北侧导行;其次,在雨污水管线施工完成后,将行人及车辆导行至道路中线南侧,进行道路北侧施工;再次,在道路北侧施工完成后,将车辆导行至道路中线北侧,进行道路南
侧施工。
6.3.2华园路口导行方案
美安路与华园路相接的路口为十字路口,交通任务比较繁重,
因此在三石路口及道路施工完毕后,最后进行该路口施工。
具体见
导行图。
6.4交通安全保障措施
(1)交通导改方案报业主,交通管理局批准后实施,并请相关
部门进行标线,标志,指示灯安装。
(2)社会交通便线与施工区域间以围挡封闭。
(3)安排交通协管员协助指挥交通,必要时请交警协助现场交通指挥。
(4)大型机械,运料车辆必须在规则的路线行驶,不得与社会车辆及行人抢道行驶,同时应避免在高峰期上路。
(5)如需上路作业,作业人员必须穿反光交通服带安全帽。
(6)施工区域,社会交通相汇处设置指路标志,限速标志,导行标志及夜间指示标志,以确保车辆及行人的安全。
(7)导行路上的围挡每10米挂一盏红灯,路口四周50米范围之内采用透明围挡。

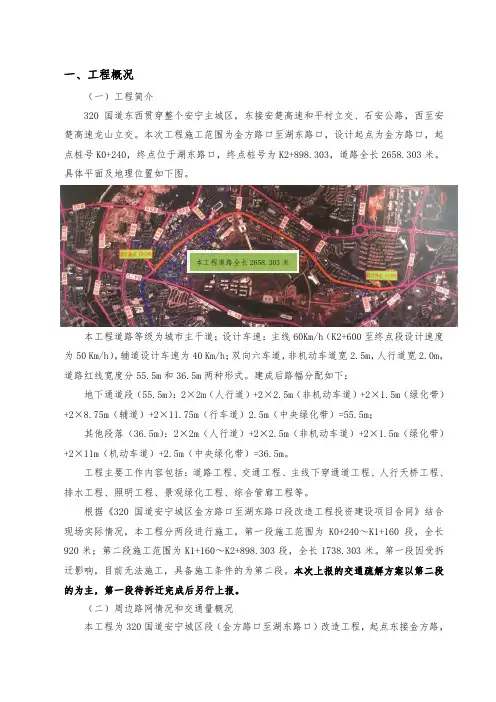

一、工程概况(一)工程简介320国道东西贯穿整个安宁主城区,东接安楚高速和平村立交、石安公路,西至安楚高速龙山立交。
本次工程施工范围为金方路口至湖东路口,设计起点为金方路口,起点桩号K0+240,终点位于湖东路口,终点桩号为K2+898.303,道路全长2658.303米。
具体平面及地理位置如下图。
本工程道路全长2658.303米本工程道路等级为城市主干道;设计车速:主线60Km/h(K2+600至终点段设计速度为50 Km/h),辅道设计车速为40 Km/h;双向六车道,非机动车道宽2.5m,人行道宽2.0m,道路红线宽度分55.5m和36.5m两种形式。
建成后路幅分配如下:地下通道段(55.5m):2×2m(人行道)+2×2.5m(非机动车道)+2×1.5m(绿化带)+2×8.75m(辅道)+2×11.75m(行车道)2.5m(中央绿化带)=55.5m;其他段落(36.5m):2×2m(人行道)+2×2.5m(非机动车道)+2×1.5m(绿化带)+2×11m(机动车道)+2.5m(中央绿化带)=36.5m。
工程主要工作内容包括:道路工程、交通工程、主线下穿通道工程、人行天桥工程、排水工程、照明工程、景观绿化工程、综合管廊工程等。
根据《320国道安宁城区金方路口至湖东路口段改造工程投资建设项目合同》结合现场实际情况,本工程分两段进行施工,第一段施工范围为K0+240~K1+160段,全长920米;第二段施工范围为K1+160~K2+898.303段,全长1738.303米。
第一段因受拆迁影响,目前无法施工,具备施工条件的为第二段。
本次上报的交通疏解方案以第二段的为主,第一段待拆迁完成后另行上报。
(二)周边路网情况和交通量概况本工程为320国道安宁城区段(金方路口至湖东路口)改造工程,起点东接金方路,西接湖东路。

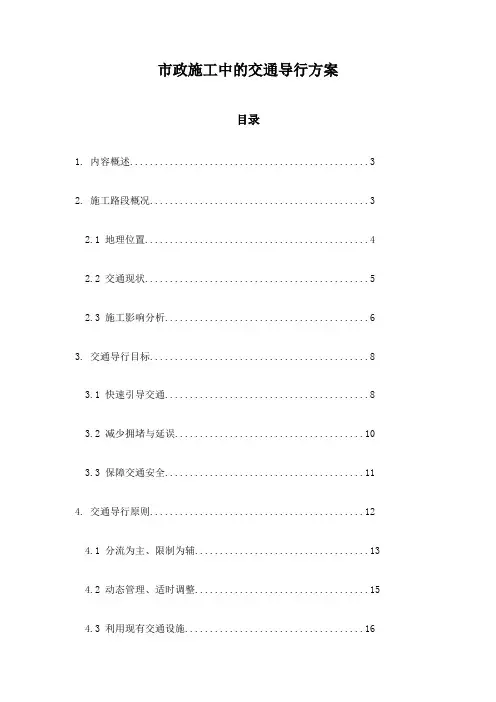

市政施工中的交通导行方案目录1. 内容概述 (3)2. 施工路段概况 (3)2.1 地理位置 (4)2.2 交通现状 (5)2.3 施工影响分析 (6)3. 交通导行目标 (8)3.1 快速引导交通 (8)3.2 减少拥堵与延误 (10)3.3 保障交通安全 (11)4. 交通导行原则 (12)4.1 分流为主、限制为辅 (13)4.2 动态管理、适时调整 (15)4.3 利用现有交通设施 (16)4.4 维护公共交通优先 (17)5. 交通导行措施 (18)5.1 车道设置与标识 (19)5.2 交通信号调整 (21)5.3 临时交通组织方案 (22)5.4 公共交通接驳方案 (23)6. 施工期间交通管理 (24)6.1 施工期间的监控 (26)6.2 信息发布与交通引导 (27)6.3 紧急情况下的交通疏导 (28)7. 交通安全保障 (29)7.1 交通安全设施设置 (30)7.2 事故处置方案 (31)7.3 施工人员安全培训 (32)8. 环境因素考虑 (33)8.1 噪音与生态保护 (35)8.2 施工垃圾与废弃物处理 (36)8.3 基础设施的维护与调适 (37)9. 应急响应预案 (39)9.1 一般应急响应 (41)9.2 特殊天气与节假日预案 (42)9.3 事故应急响应 (43)10. 后期评估与改进措施 (44)10.1 评估指标体系 (46)10.2 评估方法与流程 (47)10.3 实施方案的改进建议 (48)1. 内容概述交通导行方案是确保市政施工项目顺利进行并减少公众不便的关键管理措施。
本文档旨在全面概述我们在提案中的交通导向策略及计划,这包括但不限于临时交通路线、引导标志、安全措施以及应急预案。
我们详尽论述了施工现场周边道路的评估及选择,详尽安全警示和导向信息牌的摆放规则,确保所有交通参与者能安全、有序地通过施工区域。
我们还列出了特殊天气条件下的应对措施和缓解措施,确保市民出行不受严重影响。
