混凝土生产系统建设方案
- 格式:docx
- 大小:37.73 KB
- 文档页数:6
装配式混凝土构件生产方案装配式混凝土(Prefabricated Concrete,简称PC)构件是一种将混凝土部件在工厂中进行预制,然后在现场进行组装的建筑构件。
相对于传统的现场浇筑混凝土构件,PC构件具有质量可控、施工周期短、造价可控等优势。
在当前建筑行业推动绿色、环保、高效施工的背景下,PC 构件已经成为了建筑产业化发展的重要方向,也是建筑节能减排的重要途径之一一、生产设备和工艺PC构件的生产过程包括原材料预处理、骨架制作、模具制作、混凝土搅拌、浇注、养护等环节。
为了提高生产效率和质量,需要配备相应的设备和工艺流程。
1.预处理设备:包括混凝土搅拌设备、混凝土输送设备、混凝土测量设备等。
2.骨架制作设备:用于制作PC构件的内部骨架,主要包括钢筋加工设备、焊接设备等。
3.模具制作设备:用于制作PC构件的外部模具,主要包括木模具加工设备、模具定制设备等。
4.混凝土搅拌设备:用于将水泥、骨料、砂和水充分混合,生产混凝土。
5.混凝土浇注设备:用于将混凝土灌入模具中,形成PC构件的预制形式。
同时,为了保证生产质量和进一步提高生产效率,还需要根据不同类型的PC构件,配备相应的模具和生产工艺。
二、生产流程PC构件的生产流程可以分为以下几个步骤:1.制定生产计划:根据项目需求和生产能力,制定生产计划,确定生产数量和生产周期。
2.原材料预处理:对水泥、骨料、砂等原材料进行筛分、洗涤等预处理工序,以保证生产的混凝土质量。
3.骨架制作:根据构件的结构和尺寸要求,进行钢筋加工和焊接工序,制作构件的内部骨架。
4.模具制作:根据构件的形状和尺寸要求,制作相应的模具。
模具可以采用木模具、钢模具等不同材料制作。
5.混凝土搅拌和浇注:将经过预处理的原材料按照一定的比例放入混凝土搅拌设备中进行充分搅拌,然后使用混凝土浇注设备将混凝土灌入模具中。
6.养护:在混凝土浇注完成后,对PC构件进行养护,保证混凝土的强度发展和质量稳定。
7.构件运输和拼装:经过养护的PC构件进行包装和运输,并在现场进行拼装。
混凝土拌合系统第八章混凝土生产系统设计、施工及运行治理规划8.1 概述〔1〕本标段混凝土生产系统供应泄洪系统标全部混凝土和大坝标、引水发电系统标部分混凝土以及环保水保及施工辅助标段混凝土。
总混凝土供应量为141.8万m3,均为常态混凝土,最大级配为四级配〔0.98万m3〕,以二级配为主。
混凝土骨料为人工骨料。
〔2〕依照招标文件,在可尔因沟沟口上游邻近C3-E场地,建2#混凝土生产系统,要紧供应泄洪系统标的2#及3#导流洞、深孔泄洪洞、放空泛、竖井泄洪洞、洞式溢洪道上游侧混凝土,该场地使用期为2021年9月-2021年9月;在飞水岩沟口C3-F场地建5#混凝土生产系统,要紧供应泄洪系统标的2#及3#导流洞、深孔泄洪洞、放空泛、竖井泄洪洞、洞式溢洪道下游侧混凝土,以及大坝工程标、引水发电系统标部分混凝土,该场地使用时段为2021年2月至2024年10月;外供混凝土由本标装车,用料标负责运输。
〔3〕招标文件提供的气象资料据金川县气象站气象资料统计,多年平均气温12.2℃,极端最高气温36.6℃,极端最低气温-10.7℃;多年平均相对湿度为60%;多年平均蒸发量1659.9mm;多年平均年降水量733.4mm、降水日数139.3d,最大一日降水量56.2mm;多年平均风速0.8m/s,历年最大风速17m/s,相应风向NNE。
多年平均积雪日数全年为1.7天,最大积雪深度为4cm。
据马尔康气象站气象资料统计,多年平均气温8.6℃,极端最高气温34.8℃,极端最低气温-17.5℃;多年平均相对湿度为61%;多年平均蒸发量1514.3mm;多年平均年降水量768.8mm、降水日数154d,最大一日降水量53.5mm;多年平均风速1.2m/s,历年最大风速22m/s,相应风向w。
多年平均积雪日数全年为13.5天,最大积雪深度为14cm。
〔4〕材料运输储存。
1〕成品骨料供应:1#砂石加工系统为2#混凝土生产系统提供骨料,木足渡砂石骨料加系统为5#混凝土生产系统提供骨料。
混凝土拌合站建设方案混凝土拌合站建设方案1. 引言混凝土拌合站是工程建设中常用的设备,主要用于生产混凝土。
本文将介绍混凝土拌合站的建设方案,包括设备选型、工程布局、工艺流程等内容。
2. 设备选型混凝土拌合站的设备选型是建设方案的重要一环。
合理的设备选型可以提高生产效率,并确保产品质量。
以下是常见的混凝土拌合站设备:2.1. 骨料采集系统骨料采集系统主要包括骨料仓、骨料输送机和骨料称量系统。
选择具有稳定输送能力和高称量准确度的设备,以满足不同种类骨料的需求。
2.2. 水泥和粉煤灰仓水泥和粉煤灰是混凝土生产的重要原材料,需要配置相应的仓储设备,确保供应稳定和质量可控。
2.3. 混凝土搅拌主机混凝土搅拌主机是混凝土拌合站的核心设备,常见的有卧式搅拌主机和立式搅拌主机。
根据工程需求和生产能力选择合适的搅拌主机。
2.4. 控制系统混凝土拌合站的控制系统主要用于自动控制生产流程,提高生产效率和生产线稳定性。
选择功能齐全、操作简便的控制系统,能够提供实时监控和故障诊断功能。
3. 工程布局混凝土拌合站的工程布局是建设方案的重要一部分。
良好的工程布局可以提高生产效率,保证生产安全。
一般而言,混凝土拌合站的工程布局包括以下几个区域:3.1. 骨料储存区骨料储存区应设置在拌合站的一侧,尽量靠近骨料采集点,便于骨料的取样和称量。
3.2. 输送系统区输送系统区包括骨料输送机和水泥输送机等设备,应根据工程设计合理布局,确保输送效率和输送质量。
3.3. 混凝土搅拌区混凝土搅拌区应设置卧式搅拌主机或立式搅拌主机,并且配备相应的搅拌车辆。
搅拌区面积应根据生产能力确定,同时需要考虑搅拌车辆的停靠和卸料空间。
3.4. 控制室控制室是混凝土拌合站操作和控制的中心,应位于拌合站的合适位置,便于操作人员观察和控制生产流程。
4. 工艺流程混凝土拌合站的工艺流程主要包括骨料的采集和称量、水泥和粉煤灰的输送和称量、混合物搅拌、搅拌车辆装载等步骤。
混凝土生产系统规模
混凝土生产系统的规模是根据具体的施工需要和工程规模来确
定的。
一般来说,混凝土生产系统的规模可以从以下几个方面来考虑: 1. 生产能力:混凝土生产系统的规模与其生产能力有直接关系。
生产能力越大,所需设备和场地就越大,规模也就越大。
2. 工程规模:混凝土生产系统的规模还与施工工程的规模相关。
如果工程规模较大,则需要生产大量的混凝土,此时混凝土生产系统的规模也会相应增加。
3. 投资预算:混凝土生产系统的规模还受到投资预算的限制。
如果预算紧张,那么生产系统的规模可能会较小。
4. 环境要求:混凝土生产系统的规模还受到环保法规等因素的影响。
如果环保要求严格,那么生产系统的规模也会相应受到限制。
总之,混凝土生产系统的规模是根据具体情况而定的,需要综合考虑各种因素,并根据实际需要进行调整。
商品混凝土ERP管理系统解决方案引言概述:商品混凝土ERP管理系统是一种集成化的解决方案,旨在帮助商品混凝土行业提高生产效率和管理水平。
本文将从五个方面详细阐述商品混凝土ERP管理系统的解决方案。
一、生产计划管理1.1 生产计划编制:商品混凝土ERP管理系统可以根据市场需求和资源情况,自动生成合理的生产计划。
通过分析历史数据和实时信息,系统能够准确预测需求量,并优化生产计划。
1.2 资源调度:系统可以自动分配生产资源,包括原材料、设备和人力资源。
通过合理调度,减少资源浪费和生产线闲置时间,提高生产效率。
1.3 进度跟踪:系统可以实时监控生产进度,并及时反馈给相关部门。
通过可视化的界面,管理人员可以随时了解生产情况,及时调整计划,保证生产进度的顺利进行。
二、质量管理2.1 质检流程:商品混凝土ERP管理系统可以规范质检流程,确保每一批产品都符合质量标准。
系统可以自动生成质检报告,并记录每一次质检结果,以便追溯和分析。
2.2 质量追溯:系统可以对每一批产品进行全程追溯,包括原材料来源、生产过程和质检记录等。
在出现质量问题时,可以快速定位问题源头,采取相应措施,降低质量风险。
2.3 质量分析:系统可以对质检数据进行分析,找出质量问题的原因,并提供改进措施。
通过不断改进质量管理流程,提高产品质量和客户满意度。
三、库存管理3.1 库存监控:商品混凝土ERP管理系统可以实时监控原材料和成品库存情况。
系统可以自动预警库存不足或过剩的情况,帮助企业合理采购和销售,降低库存成本。
3.2 库存追踪:系统可以对每一批原材料和成品进行追踪,包括入库时间、出库时间和库存数量等。
通过精确的库存数据,企业可以及时调整采购和生产计划,避免库存积压或断货。
3.3 库存优化:系统可以根据需求和供应情况,优化库存策略。
通过分析历史数据和市场趋势,系统可以预测需求量,并制定合理的库存策略,提高库存周转率和资金利用率。
四、销售管理4.1 销售预测:商品混凝土ERP管理系统可以根据市场需求和销售历史数据,预测未来销售趋势。

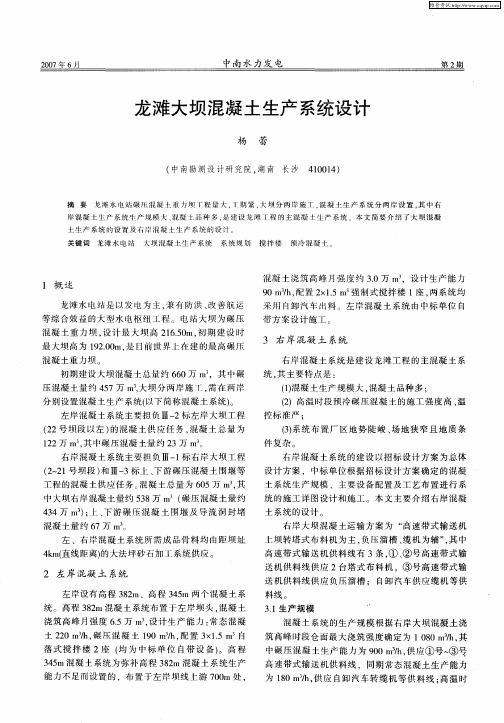

1、概述本工程混凝土生产系统位于大坝右岸下游251m高程平台,距大坝约2.0km,系统设有4X3m s拌和楼一座、胶凝材料储罐、制冷车间(预设)、外加剂车间、供风、供水、供电及其它附属设施组成。
系统供应混凝土主要部位有:碾压混凝土重力坝、基础缺陷处理及导流洞封堵等,总方量30.68万m3,其中碾压混凝土 23.35万m3,常态混凝土 5.62万m3,变态混凝土1.71万m3。
系统计划于2006年10月1日进场开工,2006年12月31日前完成土建与设备安装,2007年1月15日前通过验收试运行,并正式投产使用。
2、系统生产规模及设备选择2.1生产能力确定根据混凝土施工进度计划安排,本标段碾压混凝土月高峰强度为6.0万m3/月,出现于2007年10月,常态混凝土月高峰强度为2.1万m3/月,出现于2008年2月。
混凝土生产系统设计小时生产能力:Q h=K h• Q m/ (M • N)式中:Q —混凝土系统所需小时生产能力m3/h;hK 一小时不均匀系统取1.5;hQ —混凝土高峰月浇筑强度m3;mM一月工作天数,取25d;N一日工作小时数,取20h;经计算小时生产能力为180m3/h,主要由碾压混凝土强度控制。
2.2拌和设备选型根据混凝土最大小时生产能力要求,本系统配置1座型号为HL240-4F3000LB的混凝土拌和楼,其碾压混凝土生产能力为200m3/h (常态混凝土为240m3/h,制冷混凝土为180m3/h),能满足混凝土浇筑强度要求。
HL240-4F3000LB型混凝土拌和楼采用计算机全自动控制,可在骨料仓安装冷风机和片冰等温控措施。
拌和楼采用双线出料,可以同时生产两种不同标号的混凝土。
管理系统可实现生产过程的自动控制和运行状态检测,具有打印生产日记、配比调整存储、落差自动补偿等功能。
拌和楼系统主要由:骨料供给计量系统、水泥和粉煤灰供给和计量系统,水供给和计量系统、外加剂供给计量系统、电控系统、气动系统等组成。
第3章混凝土生产系统设计3.1 概述本标工程现浇混凝土211677m³。
根据施工总进度安排,高峰期浇筑强度不低于1.6万m³/月。
根据招标文件本混凝土系统设在本标左岸。
系统承担全部混凝土生产任务,混凝土生产系统按3班制生产,每天工作20小时。
系统生产三级配混凝土,最大骨料粒径80mm。
系统由拌和站、净骨料堆、水泥储罐(库)、供水、供电及外加剂车间等组成。
本系统2010年4月~2011年12月布置在左岸施工场地,2012年1月~2012年12月布置在右岸施工场地。
3.2 生产规模的确定和生产设备的选择根据月浇筑最高强度按以下计算公式计算:P=Qm×Kn/(M×N)其中:Qm=16000m³/月 M=22天/月 N=20h/天,Kn=1.5 由此计算出混凝土生产系统的生产规模为55m³/h。
根据上述计算,本标混凝土生产系统实际生产强度大于55m³/h即可满足要求,按类似工程经验,为提高设备的利用率,增加设备的可靠性,通过经济技术比较,本标采用一台HZS90型拌和站,设计产量90m³/h,按设备生产率65%计,其生产能力也能达到55m³/h,可以满足本标混凝土高峰期生产的需要。
3.3 系统工艺流程设计为提高拌和系统设备的可靠性,本标计划采用在国内拌和系统有名的郑州水工厂生产的拌和系统,现以HZS90拌和站进行混凝土生产系统流程设计,⑴砂石料输送流程:本标混凝土生产系统的成品骨料仓独立设置,采用装载机从成品料仓中取料,直接送至拌和系统的配料仓,经配料系统计量后,通过胶带机输送至拌和站预加料斗,进入拌制流程,砂石系统输送流程见下图。
图3.3-1 水泥输送流程图⑵水泥、粉料输送流程:本标水泥主要采用散装水泥,发包人提供的散装水泥通过散装水泥车自带的汽动输送系统至拌和站水泥罐内,再通过拌和站自带的螺旋输送机至拌和站水泥称量系统,进入拌制流程。
混凝土项目建筑工程方案1、建筑材料行业的主要原材料包括水泥、混凝土、钢铁等,在国际市场上价格波动较大。
随着国家环保政策的不断加强,一些原材料的供给可能会受到限制,这将进一步影响建筑材料行业的生产成本和产品价格。
2、建筑市场是建筑材料行业的主要消费领域,但其波动性较大。
当前,国内楼市调控政策不断加强,市场需求趋于平稳,但建筑材料需求却难以预测,这给行业带来了一定的不确定性。
3、为了促进建筑材料行业的发展,国家制定了许多支持政策。
例如,推广节能型建材;实施绿色建材计划,鼓励使用环保型建材;加强对建筑材料行业的监管等。
这些政策的出台,将会极大地促进建筑材料行业的发展。
4、建筑材料行业是一个与环境紧密相关的行业,其对环境的影响也备受关注。
近年来,中国政府加强了对建筑材料行业的环保监管,推进了环保产业政策,鼓励建筑材料行业向绿色环保发展。
5、建筑材料行业面临着市场需求增长、技术创新与升级、供应链优化与国际竞争、政策环境与规范要求等多重机遇与挑战。
企业可以通过加强技术研发、优化供应链、提高产品质量和附加值等方式来抓住机遇,同时应注重环保和安全,提高企业的可持续发展能力。
6、本文内容信息来源于公开渠道,对文中内容的准确性、完整性、及时性或可靠性不作任何保证。
本文内容仅供参考与学习交流使用,不构成相关领域的建议和依据。
目录一、混凝土行业概述 (4)二、建筑材料行业特征 (6)三、建筑材料行业实施路径 (7)四、土建工程方案 (10)五、厂房建设方案 (13)六、仓库建设方案 (17)七、办公及生活服务设施建设方案 (20)八、总图布置方案 (23)九、消防工程方案 (25)十、绿化工程方案 (29)十一、建筑工程数字化方案 (33)十二、建筑节能方案 (36)十三、总结 (38)一、土行业概述混凝土是建筑材料行业中至关重要的一种材料,广泛应用于各种建筑和基础设施项目中。
它是由水泥、砂、骨料和适量的添加剂按一定比例混合而成的。
商砼混凝土运营方案一、项目背景随着城市建设的不断推进,对混凝土的需求量也在逐渐增加。
商砼混凝土作为一种高品质、高强度、高耐久的材料,被广泛应用于房屋建筑、道路铺设、桥梁建设等领域。
因此,商砼混凝土的生产和运营成为一个重要的商机。
本文将针对商砼混凝土的生产和运营,提出一套完善的方案,以满足市场需求,实现投资收益最大化。
二、商砼混凝土生产及运营方案1. 生产设备及工艺商砼混凝土的生产需要一定的设备和工艺流程。
首先需要购置搅拌站、搅拌车、搅拌机等混凝土生产设备,并进行合理布局。
其次,在生产过程中需要严格控制原材料的配比、搅拌时间、水泥掺量等参数,以确保混凝土的质量。
同时,为了保证生产效率和质量,可以引进一些先进的生产工艺和技术,如高性能混凝土稳定剂、自动化控制系统等。
2. 原材料采购及管理商砼混凝土的主要原材料包括水泥、砂石、粗骨料、混凝土添加剂等。
在生产过程中,需要保证原材料的质量和供应稳定性。
因此,可以与一些大型建材企业建立长期合作关系,以获取优质原材料,并建立完善的原材料管理制度,确保原材料的质量和使用安全。
3. 质量监控及检验商砼混凝土作为一种重要的建筑材料,其质量直接影响到建筑物的安全和耐久性。
因此,需要建立严格的质量监控和检验体系,对生产过程进行全程跟踪和检测,确保产品质量符合国家标准和客户需求。
4. 销售与营销策略在产品生产完成后,需要进行有效的销售与营销工作。
可以选择与一些大型建筑公司、房地产开发商等建立长期合作关系,提前预订一定数量的商砼混凝土。
同时,可以通过开展广告宣传、参加行业展会、建立线上销售渠道等方式,扩大产品的市场份额。
5. 客户服务和售后为了提高客户满意度和信誉度,可以建立一支专业的客户服务团队,负责接受客户咨询、提供技术支持、解决客户问题等。
此外,还可以建立售后服务体系,为客户提供产品使用、维护、保养等方面的指导和帮助。
6. 成本控制及运营管理商砼混凝土的生产和运营成本主要包括人工成本、设备维护成本、原材料成本等。
二、混凝土系统设计 1、系统选择及主要技术指标 (1)混凝土生产系统的强度指标
混凝土浇筑强度3万m ³/月。
(2)系统生产规模的确定
取月浇筑最高强度为3万m³/月,按以下计算公式计算:
N
M Q P m ⨯=
n
K ⨯
公式中m Q 为3万m3/月,M 为25天/月,N 为16h/天,不均匀系数Kn 取为1.3,由此计算出的混凝土生产系统的生产规模为97.5m ³/h 。
2、系统工艺流程设计 (1)混凝土拌和设备的选择
在计算生产强度的时候已经考虑了工作班制和月工作天数,所需设备的生产能力应当不低于97.5m ³/h 即可满足要求。
但根据业主要求,为满足后期主体工程混凝土生产需求,结合现场场地条件及其他不定影响因素,故该生产系统设一座HZS240型拌和站,选用斗链式胶带机上料。
系统铭牌生产能力为240m ³/h ,实际生产能力≥204m ³/h ,满足3万m ³/月生产需求,
(2)流程说明
⑵ 水泥输送流程: 输送机
⑶ 掺合料输送流程
⑸ 水输送流程:
⑹ 混凝土拌和料输出流程:
(3)、材料储存
(1)生产系统用料由砂石骨料筛分系统,由皮带输送机传送给搅拌站的储料仓,拌合系统采用钢料仓备料的方式储存。
钢料仓容量25m ³×4,采用从厂家购买现场组装的形式。
(2)胶凝材料水泥储运
工地水泥储量按高峰期3天的使用量进行设计。
q N M Q Cn ⨯⨯=
max
公式中Qmax 为3万m³/月,M 为25天/月,N 为储备天数3天,q 为1m ³混凝土水泥用量0.25t/m ³。
由此计算出水泥储量应满足900T 。
拟选3座300t 钢制水泥罐为水泥储存装置(带破拱及除尘装置),可以满足设计要求。
另考虑到特殊地理环境,为了保障混凝土的正常浇筑,增设2个1000T 的水泥储存罐。
(3)掺合料储运
散装粉煤灰储量按满足高峰期3天的使用量进行设计。
q N M Q Cn ⨯⨯=
max
公式中Qmax 为3万m³/月,M 为25天/月,N 为储备天数3天,q 为1m ³混凝土掺和料用量0.06t /m ³,由此计算出储量为216t 。
设置1座300t 钢制粉煤灰罐,另考虑到特殊地理环境,为了保障混凝土的正常浇筑,增设2个1000T 的粉煤灰储存罐。
(4)各种混凝土外加剂的储存
根据实际的外加剂的品种(由实际混凝土施工配合比确定品种)、使用量(由实际混凝土施工配合比确定每方混凝土用量结合混凝土的总量、浇筑强度确定)、采购的途径、运输的方式、运距等因素确定实际储存量,暂按半月的使用量储存混凝土外加剂,设外加剂储存仓库面积70m²。
3、系统平面布置说明 (1)、混凝土生产系统组成
混凝土生产系统由一座HZS240型拌和站、骨料仓、胶凝材料储存罐、外加剂仓库、供水、供电等设施组成。
(2)系统平面布置
混凝土生产系统由一座HZS240型拌和站组成,方案一占地面积约为1500m 2,方案二占地面积约为3500m 2 。
(3)混凝土生产系统机械设备
3.6混凝土生产系统主要经济技术指标表
(3)、防雷接地及防风措施
水泥罐垂直高度约20m,架立后的防雷防风措施尤为关键。
1)防雷措施
我部决定采用避雷网(带)。
避雷网(带)应按相关规范在易受雷击的部位敷设,并应在整个粉灌面组成不大于10m×10m或12m ×8m的网格。
所有避雷针应采用避雷带相互连接。
2)防风措施
㈠过程控制
①装过程中,严禁仓体倾斜、支腿变形等。
②支腿底部与基础预埋件焊接牢固。
③设置铁索斜拉定位。
中铁二十一局大古电站项目部
二○一五年十一月三十日。
