中铁施工人员安全风险告知书目录:1.电焊工安全风险告知书12.施工临时用电安全风险告知书53-1.扣件式钢管脚手架安全风险告知书163-2.门式钢管脚手架安全风险告知书253-3.碗扣式钢管脚手架安全风险告知书343-4.承插型盘扣式钢管脚手架安全风险告知书443-5.满堂脚手架安全风险告知书533-6.悬挑式脚手架安全风险告知书623-7.附着式升降脚手架安全风险告知书683-8.高处作业吊篮脚手架安全风险告知书764.基坑工程安全风险告知书815.模板工程安全风险告知书916-1.铁路营业线施工安全风险告知书1016-2.邻近铁路营业线路基施工安全风险告知书1146-3.邻近铁路营业线桥涵施工安全风险告知书1216-4.邻近铁路营业线房屋建筑及其他施工安全风险告知书1296-5.邻近铁路营业线轨道工程安全风险告知书1356-6.邻近铁路营业线铁路通信、信号、电力、电力牵引工程施工安全风险告知书1427-1.矿山法隧道施工安全风险告知书1507-2.盾构法隧道施工安全风险告知书1577-3.轨行区施工安全风险告知书1688.爆破作业、爆破器材管理安全风险告知书1739.预应力张拉安全风险告知书17810.人工挖孔桩安全风险告知书18411.有限空间作业安全风险告知书19012-1.提梁机安全风险告知书19612-2.运梁车安全风险告知书20212-3.架桥机架梁安全风险告知书20613.龙门吊及指挥安全风险告知书21114.塔吊及指挥安全风险告知书21615.施工升降机安全风险告知书22716.物料提升机作业安全风险告知书23717.起重吊装及指挥安全风险告知书24318.施工机具使用安全风险告知书24919.挂篮施工安全风险告知书25620.钢结构施工安全风险告知书26121.滑坡、落石和崩塌地段安全风险告知书26722.冬季施工安全风险告知书27323.雨季及汛期施工安全风险告知书277……为使施工现场作业人员、管理人员、项目部领导提前想到、提前发现、提前消除安全隐患,了解作业岗位、分部分项工程施工生产中存在的安全风险及正确的防范措施、应急处置措施,确保现场安全生产或发生事故后损失和伤亡减少到最低程度,集团公司组织编写本告知书汇编。

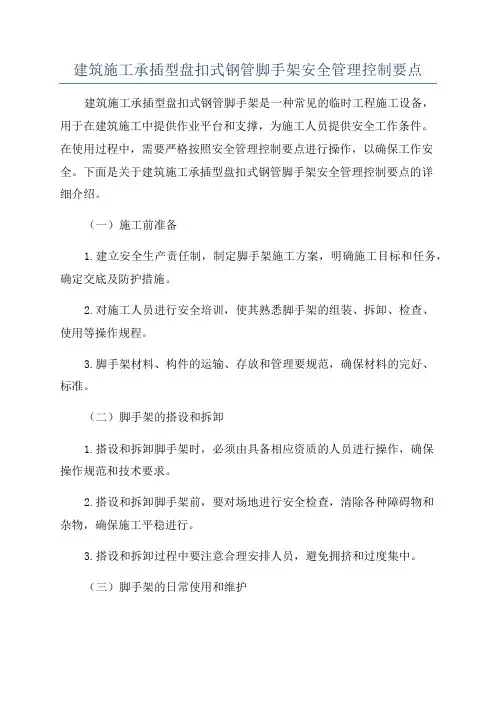

建筑施工承插型盘扣式钢管脚手架安全管理控制要点建筑施工承插型盘扣式钢管脚手架是一种常见的临时工程施工设备,用于在建筑施工中提供作业平台和支撑,为施工人员提供安全工作条件。
在使用过程中,需要严格按照安全管理控制要点进行操作,以确保工作安全。
下面是关于建筑施工承插型盘扣式钢管脚手架安全管理控制要点的详细介绍。
(一)施工前准备1.建立安全生产责任制,制定脚手架施工方案,明确施工目标和任务,确定交底及防护措施。
2.对施工人员进行安全培训,使其熟悉脚手架的组装、拆卸、检查、使用等操作规程。
3.脚手架材料、构件的运输、存放和管理要规范,确保材料的完好、标准。
(二)脚手架的搭设和拆卸1.搭设和拆卸脚手架时,必须由具备相应资质的人员进行操作,确保操作规范和技术要求。
2.搭设和拆卸脚手架前,要对场地进行安全检查,清除各种障碍物和杂物,确保施工平稳进行。
3.搭设和拆卸过程中要注意合理安排人员,避免拥挤和过度集中。
(三)脚手架的日常使用和维护1.脚手架的使用要符合设计要求,结构稳固,连接紧密,无翘曲、断裂等现象。
2.使用过程中,要加强巡视和检查,及时发现和处理脚手架出现的问题,如松动、变形、脱节等,确保使用安全。
3.使用脚手架时要正确设置工作平台和安全防护栏,控制好高度和坡度,确保施工安全。
(四)脚手架的安全防护1.脚手架周围要设置明显的安全警示标志和安全网等防护设施,防止人员和物品的坠落。
2.在设置安全防护设施时,要保证其与脚手架结构的稳固连接,不得影响脚手架的使用和安全。
3.脚手架配件的使用要符合标准和规范,不能随意更换或缺失。
(五)应急措施1.在施工现场要设置应急通道和疏散指示标识,确保人员突发情况下的安全疏散。
2.配备消防器材和急救设备,及时处理火灾、事故等紧急情况,确保人员的生命安全。
总之,建筑施工承插型盘扣式钢管脚手架的安全管理控制要点包括施工前准备、脚手架的搭设和拆卸、脚手架的日常使用和维护、脚手架的安全防护和应急措施等方面。

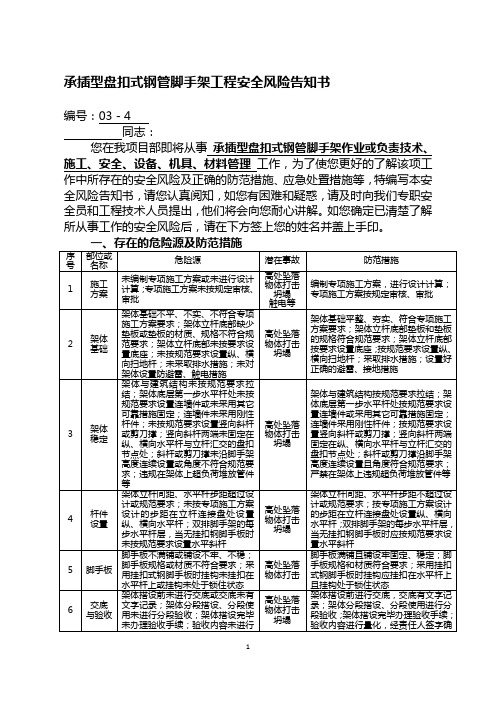

承插型盘扣式钢管脚手架工程安全风险告知书编号:03-4同志:您在我项目部即将从事承插型盘扣式钢管脚手架作业或负责技术、施工、安全、设备、机具、材料管理工作,为了使您更好的了解该项工作中所存在的安全风险及正确的防范措施、应急处置措施等,特编写本安全风险告知书,请您认真阅知,如您有困难和疑惑,请及时向我们专职安全员和工程技术人员提出,他们将会向您耐心讲解。
如您确定已清楚了解所从事工作的安全风险后,请在下方签上您的姓名并盖上手印。
二、承插型盘扣式钢管脚手架工程安全措施1、脚手架严禁钢木、钢竹混搭,严禁不同受力性质的架体连接在一起。
2、脚手架搭设(拆除)前对搭设(拆除)人员进行安全技术交底,交底内容应有针对性,交底双方履行签字手续。
3、六级及以上大风和雾、雨、雪等恶劣天气时应暂停室外脚手架搭设和拆除。
遇有雷雨时,脚手架上的操作人员应立即撤离到安全地方。
4、脚手架搭设后应组织验收,办理验收手续。
验收表中应写明验收的部位,内容量化,验收结论,验收人员履行验收签字手续。
验收不合格的,应在整改完毕后重新组织验收。
验收合格并挂合格牌后方可使用。
5、应对脚手架进行定期和不定期检查,并按要求填写检查表,检查内容量化,履行检查签字手续。
对检查出的问题应及时整改。
6、应在脚手架施工前编制脚手架施工专项方案,专项方案应有针对性,能有效地指导施工,明确安全技术措施。
其主要内容应包括:⑴工程概况:工程项目的规模、相关单位的名称情况、计划开竣工日期等。
⑵编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
⑶计算书及相关图纸:应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,及剖面图、节点详图,并说明脚手架基础做法。
⑷施工计划:包括施工进度计划、材料与设备计划。
⑸施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
⑹施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

承插型盘扣脚手架工程安全隐患问题规范查询6.2.3-1)或每5跨间应设置扣件钢管剪刀撑(图6.2.3-2),端跨的横向每层应设置竖向斜杆。
单、双排脚手架剪刀撑的设置应符合下列规定:1每道剪刀撑跨越立杆的根数应按表6.6.2的规定确定。
每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角应在45°~60°之间;2剪刀撑斜杆的接长应采用搭接或对接,搭接应符合本规范第6.3.6条第2款的规定;3剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不应大于150mm。
用承插型盘扣式钢管支架搭设双排脚手架时,搭设高度1.2m。
对双排脚手架的每步水平杆层,当无挂扣钢脚手架板加强水平层刚度时,应每5跨设置水平斜杆(图6.2.6)。
作业层设置应符合下列规定:作业层设置应符合下列规定:3作业层与主体结构间的空隙应设置内侧防护网。
作业层、斜道的栏杆和挡脚板的搭设应符合下列规定(图7.3.12):1栏杆和挡脚板均应搭设在外立杆的内侧;2上栏杆上皮高度应为1.2m;3挡脚板高度不应小于180mm;4中栏杆应居中设置。
3.21承插型盘扣式钢管支架的构配件除有特殊要求外,其材质应符合现行国家标准《低合金高强度结构钢》GB/T1591、《碳素结构钢》GB/T700以及《一般工程用铸造碳钢件》GB/T11352的规定,各类支架主要构配件材质应符合表3.2.1的规定。
3.22钢管外径允许偏差应符合表3.2.2的规定,钢管壁厚允许偏差应为±0.1mm。
3.23连接盘、扣接头、插销以及可调螺母的调节手柄采用碳素铸钢制造时,其材料机械性能不得低于现行国家标准《一般工程用铸造碳钢件》GB/T11352中牌号为ZG230-450的屈服强度、抗拉强度、延伸率的要求。
构配件外观质量应符合下列要求:。

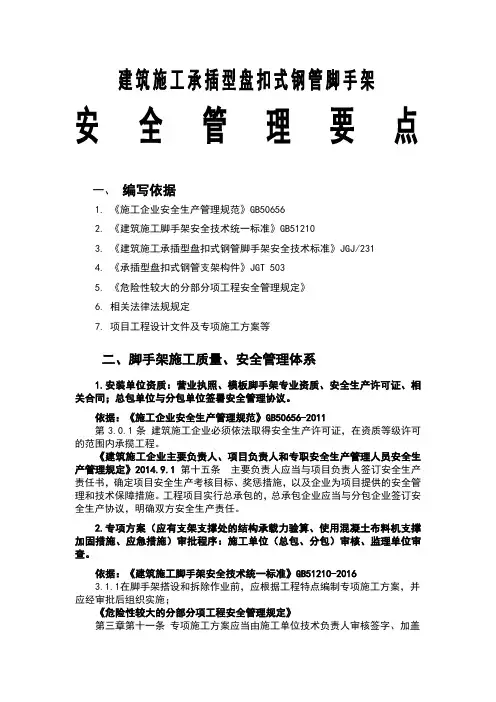

建筑施工承插型盘扣式钢管脚手架安全管理要点一、编写依据1.《施工企业安全生产管理规范》GB506562.《建筑施工脚手架安全技术统一标准》GB512103.《建筑施工承插型盘扣式钢管脚手架安全技术标准》JGJ/2314.《承插型盘扣式钢管支架构件》JGT 5035.《危险性较大的分部分项工程安全管理规定》6.相关法律法规规定7.项目工程设计文件及专项施工方案等二、脚手架施工质量、安全管理体系1.安装单位资质:营业执照、模板脚手架专业资质、安全生产许可证、相关合同;总包单位与分包单位签署安全管理协议。
依据:《施工企业安全生产管理规范》GB50656-2011第3.0.1条建筑施工企业必须依法取得安全生产许可证,在资质等级许可的范围内承揽工程。
《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》2014.9.1第十五条主要负责人应当与项目负责人签订安全生产责任书,确定项目安全生产考核目标、奖惩措施,以及企业为项目提供的安全管理和技术保障措施。
工程项目实行总承包的,总承包企业应当与分包企业签订安全生产协议,明确双方安全生产责任。
2.专项方案(应有支架支撑处的结构承载力验算、使用混凝土布料机支撑加固措施、应急措施)审批程序:施工单位(总包、分包)审核、监理单位审查。
依据:《建筑施工脚手架安全技术统一标准》GB51210-20163.1.1在脚手架搭设和拆除作业前,应根据工程特点编制专项施工方案,并应经审批后组织实施;《危险性较大的分部分项工程安全管理规定》第三章第十一条专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
《建筑施工承插型盘扣式钢管脚手架安全技术标准》JGJ/231-20217.1.1 脚手架施工前应根据施工现场情况、地基承载力、搭设高度编制专项施工方案,并应经审核批准后实施。
3.超过一定规模的危险性较大的分部分项工程专项方案应有:专家认证报告、专家认证会议签到表、专家认证意见、修改后报审记录。

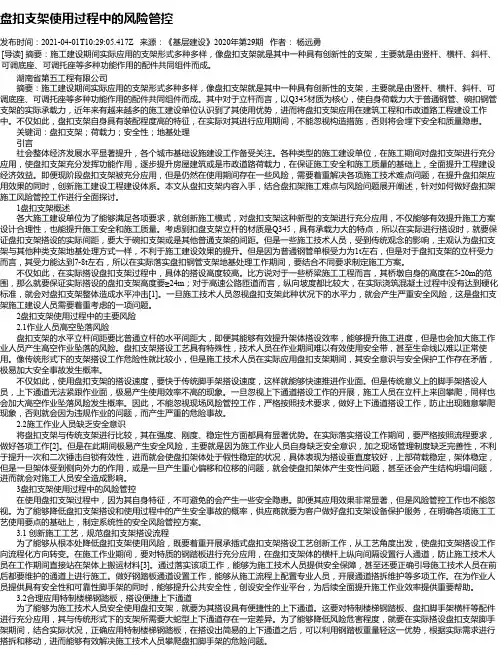

盘扣支架使用过程中的风险管控发布时间:2021-04-01T10:29:05.417Z 来源:《基层建设》2020年第29期作者:杨远勇[导读] 摘要:施工建设期间实际应用的支架形式多种多样,像盘扣支架就是其中一种具有创新性的支架,主要就是由竖杆、横杆、斜杆、可调底座、可调托座等多种功能作用的配件共同组件而成。
湖南省第五工程有限公司摘要:施工建设期间实际应用的支架形式多种多样,像盘扣支架就是其中一种具有创新性的支架,主要就是由竖杆、横杆、斜杆、可调底座、可调托座等多种功能作用的配件共同组件而成。
其中对于立杆而言,以Q345材质为核心,使自身荷载力大于普通钢管、碗扣钢管支架的实际承载力,近年来有越来越多的施工建设单位认识到了其使用优势,进而将盘扣支架应用在建筑工程和市政道路工程建设工作中。
不仅如此,盘扣支架自身具有装配程度高的特征,在实际对其进行应用期间,不能忽视构造措施,否则将会埋下安全和质量隐患。
关键词:盘扣支架;荷载力;安全性;地基处理引言社会整体经济发展水平显著提升,各个城市基础设施建设工作备受关注。
各种类型的施工建设单位,在施工期间对盘扣支架进行充分应用,使盘扣支架充分发挥功能作用,逐步提升房屋建筑或是市政道路荷载力,在保证施工安全和施工质量的基础上,全面提升工程建设经济效益。
即便现阶段盘扣支架被充分应用,但是仍然在使用期间存在一些风险,需要着重解决各项施工技术难点问题,在提升盘扣架应用效果的同时,创新施工建设工程建设体系。
本文从盘扣支架内容入手,结合盘扣架施工难点与风险问题展开阐述,针对如何做好盘扣架施工风险管控工作进行全面探讨。
1盘扣支架概述各大施工建设单位为了能够满足各项要求,就创新施工模式,对盘扣支架这种新型的支架进行充分应用,不仅能够有效提升施工方案设计合理性,也能提升施工安全和施工质量。
考虑到扣盘支架立杆的材质是Q345,具有承载力大的特点,所以在实际进行搭设时,就要保证盘扣支架搭设的实际间距,要大于碗扣支架或是其他普通支架的间距。
危险性较大的落地式脚手架(承插型盘扣式)专项施工方案1.工程概况民航飞行学院天府校区Ⅱ标段位于简阳市福田乡附近,项目总建筑面积400908m2,地上建筑面积296721m2,地下建筑面积103587m2。
A11为空管专业教学用房实验室,地下一层,地上六层(5.1/4.2*7+4.25m),框架结构。
本楼栋采用承插型盘扣型落地式双排脚手架。
1.施工工艺技术3.1技术参数落地式双排脚手架搭设参数3.2施工准备(1)本楼栋外架均落在地下室顶板上(板厚30cm),无序进行基础验收,但需采用200×50×2000mm的尺寸木脚板作为垫板。
(2)搭设操作人员必须经过专业技术培训及专业考试合格,持证上岗。
搭设前工程技术负责人应按专项施工方案的要求对搭设作业人员进行安全技术交底。
(3)应对进入施工现场的盘口架及构配件进行验收,使用前应对其外观进行检查,并应核验其检验报告以及出厂合格证,严禁使用不合格的产品。
3.3外架搭设与拆除(1)脚手架立杆应定位准确,搭设必须配合施工进度,一次搭设高度不应超过相邻连墙件以上两步距。
可调底座调节丝杆外露长度不应大于300mm,扫地杆离地高度不应大于550mm。
(2)连墙件必须随脚手架高度上升在规定位置处设置,严禁任意拆除。
(3)作业层设置应符合下列要求:①必须满铺脚手板;脚手架外侧应设挡脚板及护身栏杆;护身栏杆用水平杆在立杆的0.5 m和1.0m的盘扣节点处布置两道,并应在外侧满挂密目安全网;②作业层与主体结构间的空隙应设置内侧防护网。
(4)加固件、斜杆必须与脚手架同步搭设。
采用扣件钢管做加固件、斜撑时应符合现行行业标准《建筑施工扣件式钢管脚手架安全技术规程》JGJ130的有关规定。
(5)当架体搭设至顶层时,外侧立杆应高出顶层架体平台1500mm,用作顶层的防护立杆。
(6)本工程立杆的套管连接接长部位必须采用螺栓作为立杆连接件固定。
(7)脚手架可分段搭设分段使用,应由工程项目技术负责人组织相关人员进行验收,符合专项施工方案后方可使用。
钢管脚手架安全风险告知书尊敬的工地负责人:为了确保钢管脚手架在施工过程中的安全性,我公司特向您提供钢管脚手架的安全风险告知书,以便您充分了解并采取相应的措施来保证工人的安全。
一、钢管脚手架搭设需遵循的安全规范:1.按照国家相关标准GB 7247-____《施工工程脚手架安装使用安全技术规范》来搭设和使用钢管脚手架,并遵循本工地的施工方案。
2.所有参与钢管脚手架搭设的工人必须具备相应的操作证书,并接受过钢管脚手架的安全培训。
3.在搭设钢管脚手架前,应检查材料的完好性,确保脚手架的耐力和稳定性。
4.搭设钢管脚手架时,应按照正确的程序进行配套的连接和固定,确保整个脚手架结构的稳定性。
5.在脚手架上设置围护栏杆和安全网,确保工人在高空作业时的安全。
二、钢管脚手架的安全风险及控制措施:1.高空坠落风险:高空坠落是施工现场最常见的事故之一。
为了防止高空作业人员坠落,必须采取以下措施:A.工人必须佩戴安全带,并通过可靠的安全锁进行固定。
B.确保脚手架配备有坚固的围护栏杆和安全网。
C.定期检查围护栏杆和安全网的完整性,及时补充和修复。
D.在高风天气或恶劣天气条件下,停止高空作业。
2.脚手架坍塌风险:脚手架坍塌可能导致严重的人员伤亡和财产损失。
为了避免脚手架的坍塌,应采取以下措施:A.搭设脚手架前,进行地基检测,确保地面承载能力满足要求。
B.按照正确的程序搭接和固定脚手架组件,并确保连接处无松动。
C.每层脚手架的竖杆必须固定在地面或其他稳定基础上,防止倾斜。
D.定期检查脚手架的稳定性,及时发现并修复松动和破损部分。
3.坠落物风险:施工现场可能存在坠落物风险,如材料、工具等。
为了防止坠落物伤害工人,应采取以下措施:A.在脚手架上设置防护网和安全网,防止坠落物直接伤害到下方人员。
B.设置宽度适当的临时工作平台,减少材料坠落的可能性。
C.工人在脚手架上作业时,必须佩戴安全帽和安全鞋,确保个人安全。
D.临时存放的材料和工具应妥善堆放,防止滚落。

承插型盘扣式钢管脚手架安全技术规程承插型盘扣式钢管脚手架是目前使用最广泛的建筑脚手架之一,尤
其在高层建筑的搭建中扮演着重要的角色。
为了确保施工人员的安全,必须遵循一定的安全技术规程。
以下是承插型盘扣式钢管脚手架的安
全技术规程,其中分为以下部分:
一、脚手架的基础
1.脚手架应该建立在坚固、承重良好的地基上,以确保它的稳固性。
2.若脚手架建在地基上,则地基应平整和水平,以便抵御风力和水流的影响。
二、脚手架的搭建
1.脚手架的搭建必须由具有相关资格的技术人员进行,以确保搭建按照安全标准进行。
2.所有的脚手架结构件、连接件和固定件必须符合要求且坚固牢固,以支持工作平台和工人的重量。
3.所有的组装操作必须按照制造商的指示进行,以确保脚手架的稳定性和安全性。
三、脚手架的使用
1.在脚手架使用过程中,应该经常检查所有的连接部件是否松动,以及拆卸后的部件是否存在裂纹和损坏。
2.脚手架的使用应该严格按照设计要求进行,切勿对其进行任何形式的改动。
3.脚手架的工作平台上应该防滑、防水、平整且耐磨,以确保工人的安全。
4.脚手架的使用时不应该超载,如发现超载现象,应立即停止使用。
四、脚手架的拆卸
1.拆卸时必须按照制造商提供的拆卸图纸进行拆卸,切勿随意捣乱。
2.在拆卸脚手架时,应该检查所有的连接件是否完好,并将其妥善保管。
所有的损坏部件应予以报废。
以上就是承插型盘扣式钢管脚手架的安全技术规程。
只有按照这些规
程进行使用和操作,才能确保脚手架的稳定和工人的安全。

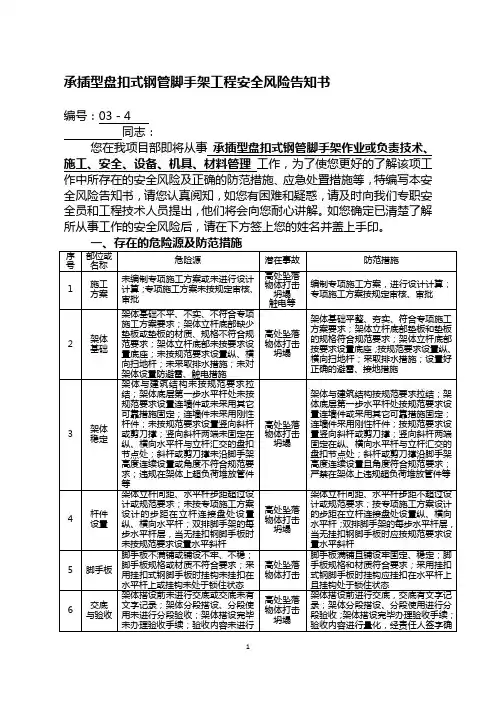

承插型盘扣式钢管脚手架工程安全风险告知书编号:03-4同志:您在我项目部即将从事承插型盘扣式钢管脚手架作业或负责技术、施工、安全、设备、机具、材料管理工作,为了使您更好的了解该项工作中所存在的安全风险及正确的防范措施、应急处置措施等,特编写本安全风险告知书,请您认真阅知,如您有困难和疑惑,请及时向我们专职安全员和工程技术人员提出,他们将会向您耐心讲解。
如您确定已清楚了解所从事工作的安全风险后,请在下方签上您的姓名并盖上手印。
二、承插型盘扣式钢管脚手架工程安全措施1、脚手架严禁钢木、钢竹混搭,严禁不同受力性质的架体连接在一起。
2、脚手架搭设(拆除)前对搭设(拆除)人员进行安全技术交底,交底内容应有针对性,交底双方履行签字手续。
3、六级及以上大风和雾、雨、雪等恶劣天气时应暂停室外脚手架搭设和拆除。
遇有雷雨时,脚手架上的操作人员应立即撤离到安全地方。
4、脚手架搭设后应组织验收,办理验收手续。
验收表中应写明验收的部位,内容量化,验收结论,验收人员履行验收签字手续。
验收不合格的,应在整改完毕后重新组织验收。
验收合格并挂合格牌后方可使用。
5、应对脚手架进行定期和不定期检查,并按要求填写检查表,检查内容量化,履行检查签字手续。
对检查出的问题应及时整改。
6、应在脚手架施工前编制脚手架施工专项方案,专项方案应有针对性,能有效地指导施工,明确安全技术措施。
其主要内容应包括:⑴工程概况:工程项目的规模、相关单位的名称情况、计划开竣工日期等。
⑵编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
⑶计算书及相关图纸:应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,及剖面图、节点详图,并说明脚手架基础做法。
⑷施工计划:包括施工进度计划、材料与设备计划。
⑸施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
⑹施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
⑺劳动力计划:专职安全生产管理人员、特种作业人员等。
7、专项方案由公司组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人审批签字。
8、严格按照专项方案组织施工,不得擅自修改、调整专项方案。
如因设计、结构、外部环境等因素发生变化确需要调整的,修改后的专项方案应重新审核审批。
需要专家论证的,应当重新组织专家进行论证。
9、脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
10、钢管脚手架搭设使用的扣件应符合《钢管脚手扣件标准》(GB15831)的规定。
扣件应有生产许可证,规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
11、扣件式钢管脚手架扣件,在螺栓拧紧扭力矩达65Nm时,不得发生破坏。
12、施工荷载均匀分布,施工总荷载应满足施工方案要求,不得超载使用。
一般结构脚手架不得超过3.0KN/m2,装饰脚手架不超过2.0 KN/m2。
建筑垃圾或废弃的物料必须及时清除。
13、在脚手架上张挂广告布或其他宣传条幅应考虑风荷载作用效应,应采取架体稳定的加强措施。
14、作业层上的施工荷载应符合设计要求,不得超载。
不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管固定在脚手架上,严禁悬挂起重设备。
15、应考虑台风时的风荷载,并应在台风时期有架体稳定临时加强措施。
16、立杆基础设置应符合下列规定:⑴基础应平整夯实,表面应进行混凝土硬化。
落地立杆应垂直稳放在金属底座或坚固底板上。
⑵立杆下部应设置纵横扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
⑶立杆基础外侧应设置截面不小于200×200mm的排水沟,保持立杆基础不积水,并在外侧800mm宽范围内采用混凝土硬化。
⑷外脚手架不宜支设在屋面、雨棚、阳台等处。
确因需要,因分别对屋面、雨棚、阳台等部位的结构安全性进行验算,并在专项施工方案中明确。
⑸当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖。
当必须开挖时,应采取加固措施。
17、立杆搭设应符合下列规定:⑴钢管脚手架底步步距高度不大于2m,其余不大于1.8m,立杆纵距不大于1.8m,横距不大于1.5m。
横距宜为0.85m或1.05m。
⑵搭设高度超过25m须采用双立杆或缩小间距的方法搭设,双立杆中的副立杆的高度不应低于3步,且不少于6m。
⑶底步立杆必须设置纵横向扫地杆,纵向扫地杆宜采用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆也应用直角扣件固定在纵向扫地杆下方的立杆上。
⑷底排立杆、扫地杆、剪刀撑均漆黄黑或红白相间色。
18、杆件设置应符合以下规定:⑴脚手架立杆与纵向水平杆交点处应设置横向水平杆,两端固定在立杆上,确保安全受力。
⑵立杆接长除在顶层顶步可采用搭接外,其余各层各步必须采用对接。
搭接时搭接长度不小于1m,且不少于三只旋转扣件紧固。
⑶在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆。
⑷纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。
⑸纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
当采用对接扣件连接时,纵向水平杆的对接扣件应交错布置。
当采用搭接时,纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
⑹横向水平杆两端各伸出扣件盖板边缘长度不应少于100mm,并应尽量保持一致。
⑺相邻杆件搭接、对接必须错开一个档距,同一平面上的接头不得超过50%。
19、剪刀撑与横向斜撑设置应符合下列规定:⑴剪刀撑应从底部边角沿长度和高度方向连续设置至顶部;⑵剪刀撑斜杆应与立杆或横向水平杆的伸出端进行连接。
斜杆的接长应采用搭接,倾角为45º~60º(优先采用45º),每道剪刀撑跨越立杆根数为5~7根,宽度不应小于4跨,且不应小于6m。
⑶一字型、开口型双排脚手架的两端均应设置横向斜撑;中间宜每隔6跨设置一道横向斜撑。
⑷剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。
⑸剪刀撑应采用搭接,搭接长度不小于1m,且不少于三只旋转扣件紧固。
20、脚手片与防护栏杆应符合下列规定:⑴外脚手架脚手片应每步满铺。
⑵脚手片应垂直墙面横向铺设。
脚手片应满铺到位,不留空位。
⑶脚手片应采用18#铅丝双股并联4角绑扎牢固,交接处平整,无探头板。
脚手片破损时应及时更换。
⑷脚手架外侧应采用合格的密目式安全网封闭。
安全网应采用18#铅丝固定在脚手架外立杆内侧。
⑸脚手架外侧每步设180mm挡脚板(杆),在高0.6m与1.2m处各设一道同材质的防护栏杆。
脚手架内侧形成临边的,应按脚手架外侧防护做法。
⑹平屋面脚手架外立杆应高于檐口上皮1.2m。
坡屋面脚手架外立杆应高于檐口上皮1.5m。
21、架体与建筑物拉结应符合下列规定:⑴连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm,当大于300mm时,应有加强措施。
当连墙件位于立杆步距的1/2附近时,须予以调整。
⑵连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠固定措施。
连墙件宜菱形布置,也可采用方形、矩形布置。
⑶连墙件应采用刚性连墙件与建筑物连接。
⑷连墙杆宜水平设置,当不能水平设置时,与脚手架连接的一端应向下斜连接,不应采用向上斜连接。
⑸连墙件间距应符合专项施工方案的要求,水平方向不应大于3跨,垂直方向不应大于3步,也不应大于4米(架体高度在50m以上时不应大于2步)。
连墙件在建筑物转角1m以内和顶部800mm以内应加密。
⑹一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m或2步;⑺脚手架应配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。
⑻在脚手架使用期间,严禁拆除连墙件。
连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
⑼因施工需要需拆除原连墙件时,应采取可靠、有效的临时拉结措施,以确保外架安全可靠。
⑽架体高度超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
22、架体内封闭应符合下列规定:⑴脚手架内立杆距墙体净距一般不应大于200mm。
当不能满足要求时,应铺设站人片。
站人片设置平整牢固。
⑵脚手架在施工层及以下每隔3步与建筑物之间应进行水平封闭隔离,首层及顶层应设置水平封闭隔离。
23、外脚手架宜设置上下走人斜道。
斜道应符合下列规定:⑴斜道附着搭设在脚手架的外侧,不得悬挑。
斜道的设置应为来回上折形,坡度不应大于1∶3,宽度不应小于1m,转角处平台面积不宜小于3m2。
斜道立杆应单独设置,不得借用脚手架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一连接。
⑵斜道两侧及转角平台外围均应设180mm挡脚板(杆),在高0.6m与1.2m处各设一道同材质的防护栏杆,并用合格的密目式安全网封闭。
⑶斜道侧面及平台外侧应设置剪刀撑。
⑷斜道脚手片应采用横铺,每隔300mm设一防滑条。
防滑条宜采用20×40mm方木,并多道铅丝绑扎牢固。
24、门洞(八字撑)的搭设应符合下列规定:⑴脚手架门洞口宜采用上升斜杆、平行弦桁架结构形式,斜杆与地面倾角应在45º~60º之间;⑵八字撑杆宜采用通长杆;⑶八字撑杆应采用旋转扣件规定在与之相交的小横杆伸出端或跨间小横杆上;⑷门洞桁架下的两侧立杆应为双立杆,副立杆高度应高于门洞1~2步;⑸门洞桁架中伸出上下弦杆的杆件端头,均应设一个防滑扣件。
防滑扣件宜紧靠主节点处的扣件。
三、项目部重点控制内容1、盘扣架的水平杆与立杆的扣接容易滑脱,必须牢靠。
2、立杆上的上、下层水平杆间距(立杆步距)过大;按照规范不应大于1.8m。
3、模板支架应立杆上可调托座伸出顶层水平杆的悬臂长度(图3-14),悬臂长度超过650mm;按照规范不得超过650mm,架体最顶层的水平杆步距应比标准步距缩小一个定尺的盘扣间距。
4、立杆间未设置专用斜杆或扣件钢管斜杆,未在垂直向和水平向将模板支架加强几何稳定的具有一定抗扭能力的受力结构。
说明:基于用承插型盘扣式搭设高大模板支架的整体坍塌事故分析和经验教训,对采用盘扣钢管搭设高大支模架时,限定立杆顶部插入可调托座伸出顶层水平杆的长度以及将顶部两层水平杆间的距离比标准步距缩小一个定尺的碗扣或盘扣间距,更有利于立杆的稳定性。
