刚性防水生质量管理及交底介绍
- 格式:docx
- 大小:411.01 KB
- 文档页数:18
防水施工技术交底
为了确保施工的顺利进行,提高施工质量和安全性,特对防水施工技术进行详细交底如下:
1、施工人员必须持有相关证书,具备一定的防水施工经验,严格按照施工图纸和规范进行操作。
2、在进行施工前,需对施工现场进行认真勘测,对施工材料和设备进行检查确认,确保施工所需的一切准备工作完备。
3、防水卷材施工时,首先要对基层的平整度和承重性进行检查,必须保证基层结实干净无杂质,并进行打磨处理,涂刷底漆。
4、根据具体情况选择适合的防水卷材,确保质量合格,符合国家标准,选择好胶水和焊接剂,并按照使用说明书正确搭配使用。
5、在进行施工过程中,严格按照防水卷材的铺贴规范进行操作,注意保持卷材的整齐平整,避免产生皱折和空鼓现象。
6、焊接接头时,需确保焊缝牢固,无漏焊现象,焊接温度和速度要适中,保证焊接质量达标。
7、在涂料防水施工中,必须选用优质的防水涂料,涂刷均匀,涂料层厚度要符合设计要求,保证防水涂料的完整性和耐久性。
8、在进行施工前,施工人员必须配备完善的防护设备,保护好自身安全,避免发生意外事故。
9、施工结束后,对施工质量进行检查验收,确保施工质量符合规范要求,对不合格部分及时整改。
以上为防水施工技术交底内容,希望施工人员严格按照要求进行操作,确保施工质量和安全。

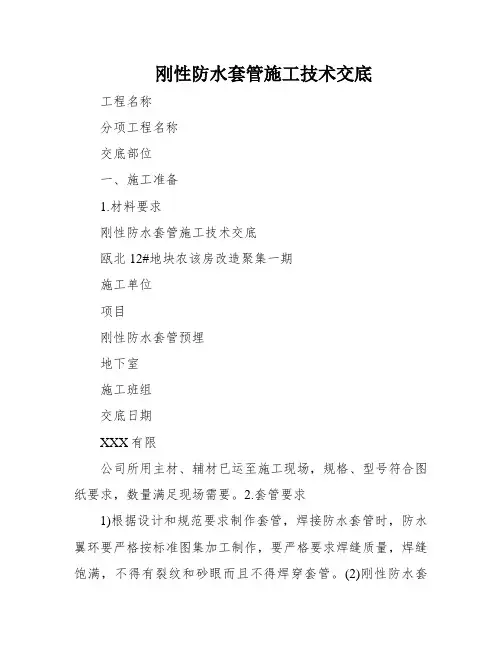

刚性防水套管施工技术交底工程名称分项工程名称交底部位一、施工准备1.材料要求刚性防水套管施工技术交底瓯北12#地块农该房改造聚集一期施工单位项目刚性防水套管预埋地下室施工班组交底日期XXX有限公司所用主材、辅材已运至施工现场,规格、型号符合图纸要求,数量满足现场需要。
2.套管要求1)根据设计和规范要求制作套管,焊接防水套管时,防水翼环要严格按标准图集加工制作,要严格要求焊缝质量,焊缝饱满,不得有裂纹和砂眼而且不得焊穿套管。
(2)刚性防水套管的选择,小于DN150的选择大二号的套管,大于DN150的选择大一号的套管。
3.作业条件1)管道穿地下室外墙、混凝土水池壁、屋面板时,配合土建工程预埋刚性防水套管。
2)各层水平线和墙厚度线弹好,配合土建施工;3)墙体预埋套管,在土建墙面钢筋绑扎完毕,浇注砼之前举行。
二、施工要求1.预留预埋阶段,应按设计及标准请求,配合土建进度完成。
2.施工班组应熟悉图纸,熟悉所有预留孔洞、预埋套管的位置、规格,以确保准确无误地预留预埋。
3.防水套管加工完毕后,应在端部显著位置涂写清晰可见的标记,内容包括制造厂或厂标、产品名称或型号、公称直径、材料等4.根据设计和规范要求制作套管,防水翼环的焊接应按标准图集严格要求焊缝的质量。
预埋时应作好定位处理,在土建封模板前,应对套管位置进行复核,若有偏移应及时调整,并重新定位,以保证预留准确。
审核人交底人被交底人工程名称分项工程称号交底部位刚性防水套管施工技术交底瓯北12#地块农该房改造聚集一期施工单位项目刚性防水套管预埋地下室施工班组交底日期XXX团体有限公司5.预埋套管不得与与结构主筋直接焊在一同,使用附加钢筋牢固后焊接或绑扎牢固。
在预留过程中,以钢筋上的结构标高线为准,根据结构标高线与修建标高线的关系,按照图纸规定的修建标高预留预埋;6.防水套管用于与腐蚀性介质打仗时,设计人应根据介质性质及防腐请求,另行选择合用的耐腐蚀材料7.给水立管穿楼板时,应设套管,安装在楼板内的套管,其顶部应高出装饰地面20mm;安装在卫生间及厨房内的套管,其顶部高出装饰地面50mm,底部应与楼板地面相平;套管与管道之间缝隙应用阻燃密封材料和防水油膏填实,端面光滑。
外墙防水工程技术交底一、项目背景外墙防水工程是建筑施工过程中非常重要的一部分,其目的是保护建筑物外墙免受水分侵蚀和渗透。
外墙防水技术交底是指施工人员向相关参与者介绍外墙防水工程的关键技术、施工细节和注意事项。
二、外墙防水工程类型外墙防水工程可以分为两种类型:刚性防水和柔性防水。
•刚性防水:主要适用于混凝土结构的外墙,主要采用水泥砂浆、水泥胶凝土、聚合物水泥涂料等材料进行防水处理。
•柔性防水:主要适用于砖砌结构的外墙,主要采用防水卷材、涂料、泡沫聚氨酯等材料进行防水处理。
根据具体情况和项目要求,选择适当的外墙防水工程类型。
三、外墙防水工程常用材料1.防水卷材:包括高聚物防水卷材、SBS防水卷材等。
防水卷材应具有良好的柔韧性、抗老化和耐候性能。
2.防水涂料:包括水性聚合物涂料、改性沥青涂料等。
防水涂料应具有优良的附着力和耐久性。
3.防水膜:包括聚乙烯防水膜、聚氨酯防水膜等。
防水膜应具有一定的拉伸性和耐磨性。
4.防水胶粘剂:用于固定防水材料和建筑构件之间的粘结,保证防水层的牢固性。
根据实际需要和工程要求,选择合适的外墙防水材料,并确保材料的质量和可靠性。
四、外墙防水工程施工步骤1.深化设计:根据建筑设计图纸,结合实际情况,进一步深化外墙防水工程的设计方案,明确施工步骤和施工要求。
2.表面处理:清洁外墙表面,确保无尘、无油和无杂物,提高防水材料的附着力。
3.修补处理:对墙体表面的裂缝、凹陷等进行修补处理,保证墙体平整度和密封性。
4.材料准备:根据施工方案,准备好防水材料和相关施工工具,保证施工顺利进行。
5.防水施工:按照防水方案,进行防水层的施工,确保涂料、卷材或膜材的覆盖均匀、无漏涂、无空鼓。
6.合理安排施工时间:根据材料特性和天气情况,合理安排施工时间,避免雨水侵入防水层,影响施工质量。
五、施工注意事项1.温度要求:施工温度一般要求在5℃以上,避免施工材料受冷落和低温影响,影响防水效果。
2.施工工艺:严格按照工艺要求进行施工,避免漏涂、空鼓等质量问题。
地下室内墙后开孔及刚性防水套管内部封堵具体做法技术交底1. 背景介绍地下室内墙后开孔及刚性防水套管内部封堵是在地下建筑物中常见的施工工艺。
地下室内墙后开孔可以用于穿越电线、管道等设施,而刚性防水套管内部封堵则能有效保护地下室免受水浸的影响。
本文档将详细介绍该工作的具体做法。
2. 材料和设备准备在进行地下室内墙后开孔及刚性防水套管内部封堵工作之前,需要准备以下材料和设备:- 水泥:用于封堵开孔处以及刚性防水套管内部;- 砂浆:用于封堵空隙和裂缝;- 防水胶:用于增强防水效果;- 刚性防水套管:用于保护穿越设施;- 镐头、铁锹等施工工具;- 安全防护设备:包括安全帽、口罩、手套等。
3. 施工步骤3.1 地下室内墙后开孔首先,在确定开孔位置后,使用镐头、铁锹等施工工具进行地下室内墙的开孔工作。
开孔尺寸应符合设计要求,并保持开孔边缘整齐平直。
3.2 安装刚性防水套管将准备好的刚性防水套管插入开孔处,确保与墙体紧密贴合。
刚性防水套管的长度应适当,必要时可进行剪裁。
3.3 封堵开孔处使用水泥浆或砂浆将开孔处进行封堵,以保证墙体的完整性和稳定性。
封堵时应注意封堵材料的密实性和充实度,防止漏水现象的发生。
3.4 刚性防水套管内部封堵在刚性防水套管插入地下室内墙后,使用水泥浆或砂浆将其内部进行封堵。
封堵材料的使用可结合防水胶,以增强防水效果。
3.5 其他注意事项在施工过程中,需要注意以下事项:- 工地安全:进行施工前,必须落实安全措施,如佩戴安全防护设备、设置警示标识等;- 施工质量:施工人员应注意施工质量,避免出现封堵不严密、防水效果较差等问题;- 施工环境:应尽量保持施工环境干燥、清洁,避免封堵材料受到异物污染;- 项目验收:完成施工后,应进行项目验收,确保工程质量符合规范要求。
4. 安全注意事项在进行地下室内墙后开孔及刚性防水套管内部封堵工作时,需要注意以下安全事项:- 佩戴安全防护设备:施工人员应佩戴安全帽、口罩、手套等防护设备,保护自身安全;- 注意工地安全:施工前需检查工地安全状况,设置警示标识、防护网等;- 防止尘肺病:在施工过程中尽量减少扬尘,使用防尘措施保护室内空气质量;- 遵守操作规程:施工人员应按照操作规程进行施工,避免发生意外事故。
屋顶外墙后开孔及刚性防水套管内部封堵
具体做法技术交底
一、背景
在建筑施工过程中,为了安装管道或电缆等需要穿过屋顶外墙的设备,常常需要在外墙进行开孔处理。
然而,这些开孔会对建筑的防水性能造成影响,因此需要进行刚性防水套管的安装和内部封堵。
二、具体做法
1. 检查结构设计:在进行开孔处理之前,需要仔细检查建筑的结构设计,确认开孔位置不会影响建筑的结构稳定性和安全性。
2. 安装刚性防水套管:选择合适的刚性防水套管,并按照设计要求进行安装。
确保套管与外墙的紧密连接,避免水分渗漏。
3. 内部封堵:在刚性防水套管内部进行封堵,防止水分从套管中渗漏到建筑内部。
可以使用防水胶或密封材料进行封堵,确保封堵坚固可靠。
4. 检测防水效果:在完成内部封堵后,进行防水效果的检测。
可以使用水压测试等方法,确保防水性能符合要求。
5. 定期维护:为了保持刚性防水套管的良好状态,需要进行定
期维护。
定期检查套管和封堵材料的状况,并及时进行修复或更换。
三、安全注意事项
1. 在进行开孔处理和安装刚性防水套管时,需要采取适当的安
全防护措施,避免人员受伤或意外发生。
2. 在进行内部封堵时,避免使用对人体有害的材料,确保施工
安全和环境友好。
3. 在进行防水效果检测时,需要注意操作规范,避免对建筑和
设备造成损坏。
四、总结
通过对屋顶外墙后开孔及刚性防水套管内部封堵的具体做法进
行技术交底,可以保证施工质量和防水效果。
在施工过程中,要严
格按照设计要求进行操作,并注意安全和环保问题。
屋顶外墙后开孔及刚性防水套管内部封堵具体做法技术交底一、概述本文档旨在介绍屋顶外墙后开孔及刚性防水套管内部封堵的具体做法技术交底。
以下将逐步详述工程的步骤和主要注意事项。
请施工人员仔细阅读并按照操作要求进行施工。
二、施工步骤1. 准备工作- 确保施工区域清洁,并清除任何障碍物以确保施工安全。
- 根据需要,将所需工具和材料准备齐全。
2. 确定开孔位置- 根据设计要求和实际需要,在屋顶外墙确定开孔位置。
- 仔细测量和标记开孔位置,确保准确性。
3. 进行开孔工作- 使用适当的工具,在预定位置上进行开孔。
- 根据具体情况选择合适的开孔方法,确保开孔的整洁和平整。
4. 确定刚性防水套管尺寸- 根据开孔的尺寸和所需的管道尺寸,确定合适的刚性防水套管尺寸。
- 确保刚性防水套管与开孔尺寸相匹配,以便后续安装。
5. 安装刚性防水套管- 将刚性防水套管安装到开孔位置,确保套管紧密贴合屋顶外墙。
- 使用适当的固定材料或方法,将刚性防水套管固定在开孔位置。
6. 内部封堵- 根据需要,选择合适的封堵材料填充刚性防水套管内部。
- 确保封堵材料能够有效防止水漏,并确保施工质量。
三、注意事项1. 施工人员应遵守相关安全操作规范,佩戴适当的个人防护装备,确保施工安全。
2. 在进行任何施工之前,施工人员应仔细阅读并理解设计图纸和施工图纸。
3. 施工人员应保持施工区域的清洁,并及时清理施工垃圾。
4. 如有需要,可以根据具体情况对施工步骤进行相应调整,但需保证施工质量和安全。
四、结论本文档详细介绍了屋顶外墙后开孔及刚性防水套管内部封堵的具体做法技术交底。
请施工人员按照文档指引进行施工,并确保施工质量和安全。
以上所述为屋顶外墙后开孔及刚性防水套管内部封堵具体做法技术交底的内容,请遵守相关要求进行施工。

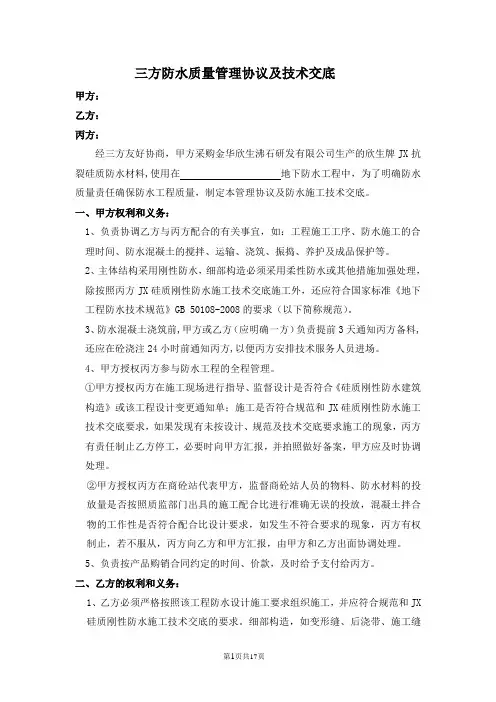

三方防水质量管理协议及技术交底甲方:乙方:丙方:经三方友好协商,甲方采购金华欣生沸石研发有限公司生产的欣生牌JX抗裂硅质防水材料,使用在地下防水工程中,为了明确防水质量责任确保防水工程质量,制定本管理协议及防水施工技术交底。
一、甲方权利和义务:1、负责协调乙方与丙方配合的有关事宜,如:工程施工工序、防水施工的合理时间、防水混凝土的搅拌、运输、浇筑、振捣、养护及成品保护等。
2、主体结构采用刚性防水,细部构造必须采用柔性防水或其他措施加强处理,除按照丙方JX硅质刚性防水施工技术交底施工外,还应符合国家标准《地下工程防水技术规范》GB 50108-2008的要求(以下简称规范)。
3、防水混凝土浇筑前,甲方或乙方(应明确一方)负责提前3天通知丙方备料,还应在砼浇注24小时前通知丙方,以便丙方安排技术服务人员进场。
4、甲方授权丙方参与防水工程的全程管理。
①甲方授权丙方在施工现场进行指导、监督设计是否符合《硅质刚性防水建筑构造》或该工程设计变更通知单;施工是否符合规范和JX硅质刚性防水施工技术交底要求,如果发现有未按设计、规范及技术交底要求施工的现象,丙方有责任制止乙方停工,必要时向甲方汇报,并拍照做好备案,甲方应及时协调处理。
②甲方授权丙方在商砼站代表甲方,监督商砼站人员的物料、防水材料的投放量是否按照质监部门出具的施工配合比进行准确无误的投放,混凝土拌合物的工作性是否符合配合比设计要求,如发生不符合要求的现象,丙方有权制止,若不服从,丙方向乙方和甲方汇报,由甲方和乙方出面协调处理。
5、负责按产品购销合同约定的时间、价款,及时给予支付给丙方。
二、乙方的权利和义务:1、乙方必须严格按照该工程防水设计施工要求组织施工,并应符合规范和JX硅质刚性防水施工技术交底的要求。
细部构造,如变形缝、后浇带、施工缝及楼房与车库顶板转角等必须采用柔性加强处理。
2、有权要求丙方提供相应的技术资料和施工要求。
3、向丙方提供施工用防水混凝土(正式)配合比。
刚性防水屋面施工技术交底一、编制依据1、《屋面工程质量验收规范》 GB50207-20022、《建筑工程施工质量验收统一标准》GB50300-2001二、工艺流程清理基层→找坡→做找平层→做隔离层→弹线分格→安装分格缝木条、支边模板→绑扎防水层钢筋网片→浇筑细石混凝土→养护→分格缝、变形缝等细部构造密封处理三、施工方法1、基层处理(1)刚性防水层的基层为已施工好的找平层。
为缓解基层变形对刚性防水层的影响,在基层与防水层之间设隔离层。
(2)刚性防水层的基层为保温屋面时,保温层可兼做隔离层,但保温层必须干燥。
(3)基层为以柔性防水层时,应加设一道无纺布或卷材做隔离层。
2、做隔离层(1)在细石混凝土防水层与基层之间设置隔离层,依据设计要求施工。
施工时要避免钢筋破坏防水层,必要时可在防水层做砂浆保护层。
(2)采用低强度等级的砂浆的隔离层表面应压光,施工后的隔离层表面应平整光洁,厚薄一致,并具有一定的强度。
在浇筑细石混凝土前,应做好隔离层成品保护工作。
3、分格缝设置原则细石混凝土防水层的分格缝,应设在变形较大、防水层与突出屋面结构的交接处,并应与基层的相关缝的位置对应,其纵横间距应控制在6mm以内。
4、粘贴安放分格缝木条(1)分格缝的宽度不应大于40mm,且不小于10mm。
(2)按分格缝的宽度和防水层的厚度加工或选用分格木条,木条应质地坚硬,规格正确,为方便拆除应做成上大下小的楔形,使用前在水中浸透,涂刷隔离剂。
(3)采用水泥素灰或水泥砂浆固定于弹线位置,要求尺寸、位置正确。
(4)为便于拆除,分格缝镶嵌材料也可以使用聚苯板或定型聚氯乙烯塑料分格条,底部用水泥砂浆固定在弹线位置。
5、绑扎钢筋网片(1)钢筋网片可采用φ6.5圆钢帛作,间距为100~200mm(详设计要求)的绑扎双向钢筋网片。
钢筋网片应放在防水层上部,绑扎钢丝收口应向下弯,不得露出防水层表面。
钢筋的保护层厚度不应小于10mm,钢丝必须调直。
(2)钢筋网片要保证位置的正确性并且必须在分格缝处断开。
一、交底对象全体参与屋面刚性防水施工的施工人员、管理人员及监理人员。
二、交底时间[具体日期]三、交底内容1. 施工安全注意事项(1)施工前,施工人员应充分了解施工现场情况,熟悉施工图纸,明确施工要求。
(2)施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋、手套等。
(3)施工过程中,注意高空作业安全,严禁酒后作业。
(4)严禁在施工过程中使用非标准设备、材料。
2. 施工准备(1)施工前,对施工人员进行安全技术培训,确保施工人员掌握相关安全知识。
(2)施工前,对施工工具、设备进行检查,确保其安全可靠。
(3)施工前,对施工场地进行清理,确保场地整洁,无障碍物。
3. 施工过程安全控制(1)施工过程中,严格按照施工图纸和施工规范进行操作。
(2)施工过程中,注意高空作业安全,严禁违规操作。
(3)施工过程中,注意防火、防爆、防中毒、防触电等安全事项。
(4)施工过程中,严格遵守操作规程,严禁违章作业。
4. 基层处理(1)基层处理剂应均匀涂刷,不得漏刷。
(2)基层处理剂干燥后,方可进行防水层施工。
(3)基层处理剂涂刷过程中,注意保护施工人员及周围环境。
5. 防水层施工(1)防水层施工前,对基层进行处理,确保基层平整、干燥。
(2)防水层施工过程中,注意施工人员的安全,严禁违规操作。
(3)防水层施工过程中,注意防火、防爆、防中毒、防触电等安全事项。
(4)防水层施工完成后,进行质量检查,确保防水效果。
6. 施工结束(1)施工结束后,对施工现场进行清理,确保场地整洁。
(2)施工结束后,对施工人员进行安全教育,提高安全意识。
(3)施工结束后,对施工工具、设备进行检查,确保其安全可靠。
四、交底要求1. 施工人员必须认真听取安全技术交底,确保理解并掌握相关安全知识。
2. 施工人员必须严格遵守安全技术交底要求,确保施工安全。
3. 施工管理人员及监理人员应加强对施工过程的监督检查,确保施工安全。
4. 施工过程中,如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。
3、屋面刚性防水层做防水层前要先交底作样板,经自检后,形成书面资料,报分公司工程科验收,建筑面积超过10000㎡的,要上报总公司质量技术部进行核验,经验收合格后,会同监理单位验收,验收合格方能展开大面积施工。
在验收核验中提出的各类问题,要对原技术交底进行修改增补加以完善,作为正式交底,走交底程序。
3.1工艺流程:准备→隔离层施工→绑扎钢筋→安装分隔缝板条和边模→现浇防水层混凝土→砼二次压光→砼养护→分隔缝清理及刷处理剂→嵌填密封材料→保护层施工3.2过程管理控制:3.2.1 准备:技术交底已下达,所使用的机具已齐全,且已安装就位,已试运行良好,所用材料以满足正常施工需求,且已试化验合格,水电预埋安装到位,并与安装水电人员沟通,以确定整体防水层顺序和应注意的事项。
施工现场条件符合防水作业要求.屋面上各种预埋件、支座、伸出屋面管道、落水口等设施已安装就位。
屋面找平层已检查验收合格,含水率符合要求。
材料垂直运输满足使用要求。
消防劳保条件具备,气候符合作业要求。
3.2.2 .隔离层施工。
在找平层上干铺塑料膜、土工布或卷材做隔离层,也可铺抹低强度等级砂浆做隔离层。
3.2.3绑扎钢筋。
采用直径为4~6mm的低碳钢筋,纵模间距为100~200mm绑扎或钢筋网片,网片应处于普通细混凝土防水层的中部,钢筋网片在分格缝处应断开。
施工中钢筋下宜放置15~20mm厚的水泥或塑料垫块。
3.2.4现浇防水层混凝土。
3.2.4.1混凝土水灰比不应大于0.55,每立方米混凝土的——水泥和掺合料用量不应小于330kg/m3,砂率宜为35%~40%,灰砂比宜为1:2~1:2.5。
3.2.4.2拌制混凝土:根据混凝土配合比投料搅拌。
先投料干拌0.5~1min再加水,水分三次加入,加入水后搅拌1~2min。
散装水泥、砂、石投料前过磅,在雨季,必须每天测定含水率,调整水的用量。
现场搅拌坍落度控制在6~8cm,泵送商品混凝土坍落度控制在14~16cm。
屋顶外墙后开孔及刚性防水套管内部封堵具体做法技术交底1. 简介在建筑施工中,屋顶外墙后开孔及刚性防水套管内部封堵是一项重要的工作,目的是为了防止雨水或其他物质渗透进建筑物内部,确保建筑的安全性和使用功能。
本文将详细介绍屋顶外墙后开孔及刚性防水套管内部封堵的具体做法。
2. 原材料准备在进行屋顶外墙后开孔及刚性防水套管内部封堵之前,需要准备一些必要的原材料和工具:- 防水堵料:选择耐水性好、粘结力强的防水堵料,可根据具体情况选择合适的类型。
- 封堵工具:如刮板、铁锤、扳手等,根据需要进行选择和准备。
3. 施工步骤3.1 准备工作在进行屋顶外墙后开孔及刚性防水套管内部封堵之前,需要先进行相关的准备工作:- 清理开孔周围:将开孔周围的尘土、碎石等杂物清理干净,确保封堵材料能够充分接触到建筑物表面。
- 确定封堵材料选择:根据开孔的位置、尺寸和材料特性,选择适合的防水堵料进行封堵。
3.2 施工步骤1. 刮平封堵面:使用刮板将防水堵料刮平封堵面,确保封堵面干净、平整。
2. 涂抹防水堵料:将选定的防水堵料均匀涂抹在开孔和刚性防水套管内部的表面,确保全面覆盖,并注意不能有任何漏洞。
3. 压实封堵材料:使用铁锤等工具将防水堵料压实,确保其充分与建筑物表面粘结。
4. 调平封堵面:用刮板或其他工具将防水堵料表面调平,使其与周边墙面保持一致的平整度。
5. 确认封堵效果:经过一段时间的固化,检查封堵面是否出现开裂、渗漏等情况,及时进行修补,确保封堵效果。
4. 注意事项在进行屋顶外墙后开孔及刚性防水套管内部封堵过程中,需要注意以下事项:- 选用合适的防水堵料,确保其耐水性和粘结力。
- 施工过程中要保持封堵面的干净、平整,确保封堵效果。
- 严格按照施工步骤进行操作,不得偷工减料。
- 在封堵完成后,要进行封堵效果的检查,及时修补漏洞,确保封堵效果有效。
5. 结论屋顶外墙后开孔及刚性防水套管内部封堵是一项关乎建筑物安全的重要工作。
刚性防水套管安装技术交底2、使用电焊机对防水套管进行焊接,焊接时要保证焊缝均匀、牢固,焊接完毕后用砂轮机将焊缝打磨光滑。
3、刚性防水套管的加工制作应按照表C2-1中的要求进行,确保套管的规格、型号、钢板型号和防水翼环宽度等符合要求。
四、安装1、将加工好的防水套管按照图纸要求的位置安装到墙体或地面上,注意套管的标高和水平度。
2、安装时应使用活动扳手进行紧固,确保套管牢固可靠。
3、安装完毕后,应进行验收,检查套管的规格、型号、位置和安装质量等是否符合要求。
以上是柔性、刚性防水套管加工制作和安装的技术交底内容,施工单位应按照要求进行施工,确保工程质量。
2、在进行焊接防水翼环时,首先要在管道中间做好标记,然后进行点焊。
在点焊时,需要确定翼环是否垂直。
3、在进行施焊时,管道表面必须清洁,无油污和铁锈。
焊缝咬口应均匀、饱满,翼环与套管两边应满焊。
4、套管加工完毕后应进行防腐处理,套管的内壁及端面应刷两道防锈漆。
柔性防水套管需要在产厂家订购。
套管安装(见附图):钢套管等预埋件必须要固定牢固,并在两端封堵好。
需要派专人进行检查,以防止浇注混凝土时出现移位或进入混凝土堵塞套管的情况。
在管道穿墙和楼板时,应设钢套管。
在管道穿地下室外墙及水池壁处,应埋设刚性防水套管。
套管内径要比管道外径大10mm,防水套管内径要比管道外径大20~40mm左右,其防水套管安装详见下图。
注意事项:1、本表由施工单位填写,交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、在预留孔洞前,必须弄清建筑轴线和标高,由专业工长绘制预埋草图,以保证预留不出错,同时做好预埋件的加工准备工作。
3、为保证结构安全,施工人员预埋套管及模盒时,需断筋应由主管技术或工长会同结构负责人共同协商解决,不得私自断筋,尽可能避免断筋。
4、大管径穿墙及楼板孔洞(大于300mm),由土建专业预留,本专业技术人员需配合结构在现场认真校对。
地下室内墙后开孔及刚性防水套管内部封堵具体做法技术交底一、背景地下室内墙后开孔及刚性防水套管内部封堵是确保地下室内墙在施工过程中不受水渗透影响的重要工序。
本文档旨在介绍该工序的具体做法技术及操作流程。
二、具体做法技术交底1. 准备工作:a. 确认需要开孔的位置和数量,并在墙面标出孔洞位置。
b. 准备好所需的材料和工具,例如电动钻、扳手、防水胶等。
2. 开孔:a. 使用电动钻根据标出的孔洞位置逐个进行开孔。
开孔直径应根据防水套管的外径大小而定,确保套管能够顺利通过孔洞。
b. 确保开孔的位置和间距与设计要求相符,并避免损坏墙体结构。
3. 安装防水套管:a. 将防水套管从外部穿入开好的孔洞中,确保套管的长度足够覆盖墙体内外两侧。
b. 使用扳手将套管固定在墙体上,确保其牢固不动。
4. 内部封堵:a. 在套管内壁均匀涂抹防水胶,确保内部封堵均匀牢固。
b. 注意防水胶的使用量,不能过多或过少,以免影响封堵效果。
5. 检查与清理:a. 检查所有开孔和套管是否安装正确,确保没有遗漏或疏忽。
b. 清理施工现场及工具,确保整洁。
三、安全注意事项在进行地下室内墙后开孔及刚性防水套管内部封堵作业时,务必注意以下安全事项:1. 佩戴适当的个人防护装备,例如手套、口罩和安全眼镜。
2. 确保工具和设备处于良好状态,并由专业人员操作。
3. 遵守操作规程和安全操作规范,以防止意外伤害的发生。
以上是地下室内墙后开孔及刚性防水套管内部封堵的具体做法技术交底。
在施工过程中,务必严格按照相关规范和要求进行操作,以确保施工质量和安全。
JJ一005工程名称施工单位交底部位地基与基础工序名称地下刚性防水层交底提要地下刚性防水层施工工艺及注意事项等交底日期:年月日交底内容:项目(专业) 技术负责人交底人接受交底人墙和顶板坍落度混凝土宜控制在180mm~210mm;每小时损失值不应大于20mm,坍落度总损失不应大于40mm。
G预拌混凝土的初凝时间宜为6~8小时。
H预拌混凝土掺胶凝材料用量5%的JX-ⅢW型抗裂硅质防水剂,后浇带掺10%JX-ⅢW型抗裂硅质防水剂,具体掺加量以当地质监站出具的正式配合比为准。
⑷防水混凝土应分层连续浇筑,分层厚度不得大于500mm。
⑸用于防水混凝土的模板应拼接严密、支撑牢固。
⑹防水混凝土拌合物应采用机械搅拌,搅拌时间不宜小于2min。
⑺防水混凝土拌合物在运输后如出现离析,必须进行二次搅拌。
当坍落度损失后不能满足施工要求时,应加入原水胶比的水泥浆或掺加同品种的减水剂进行搅拌,严禁直接加水(宜事先与搅拌站沟通好,现场应备有泵送剂)。
⑻混凝土的浇筑A混凝土浇筑采用“全面分层、薄层浇筑、循序渐进、一次到顶”的方法,分层浇筑。
一边浇一边振捣,分层振捣密实使砼得水化热尽快散失,并且必须保证上下层混凝土在初凝前结合良好。
防止混凝土内部与表面的温度差及混凝土表层与环境差太大,而使混凝土中产生温度应力裂缝。
B砼下落高度要尽可能的低,贴近钢筋,防止砼发生离析。
浇筑速度控制好,缓慢下落。
振捣棒振捣要做到“快插慢拔”,在振捣过程中振捣棒要上下略有抽动,使上下振动均匀。
每点振捣时间一般为20-30秒,但还要视砼表面成水平不再显著下沉、不再出现气泡、表面泛出灰浆为准,振点间距不得超过400mm振捣密实,避免漏振、欠振和超振。
分层浇筑时,振捣棒插入下层不得小于50mm,消除两层间接缝。
C每次应根据浇筑的方量,安排足够的有经验的振捣手进行混凝土的振捣。
防止漏振、过振等现象的发生。
D砼浇注完毕,成型后立即采用薄膜覆盖,使砼处于湿润状态,防止水分外溢。
一、交底目的为确保刚性防水工程施工安全,预防安全事故发生,提高施工人员的安全意识,特进行安全技术交底。
二、交底对象所有参与刚性防水工程施工的施工人员、管理人员。
三、交底内容1. 施工人员要求- 施工人员必须经过安全技术培训,考核合格后方可上岗作业。
- 作业人员应熟悉本岗位的操作规程,严格遵守安全操作规程。
- 作业人员应持证上岗,不得无证上岗。
2. 材料及设备管理- 防水材料、施工工具应分类存放,不得混放。
- 材料堆放应整齐有序,不得超高堆放,避免材料滑落伤人。
- 施工设备应定期检查、保养,确保设备安全可靠。
3. 施工工艺及注意事项- 施工前应制定详细的施工方案,明确施工工艺流程。
- 施工过程中应严格按照施工方案进行操作,不得擅自更改。
- 施工过程中应确保施工面平整,避免因施工面不平导致的防水层开裂。
- 施工过程中应避免因操作不当导致的防水层损伤。
4. 安全防护措施- 施工现场应设置明显的安全警示标志,警示施工人员注意安全。
- 施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
- 施工过程中应加强现场安全管理,防止发生意外事故。
5. 现场作业安全- 施工人员应穿戴符合安全要求的个人防护用品,如安全帽、工作服、手套、防护眼镜等。
- 施工过程中应保持施工现场整洁,不得堆放杂物,避免发生滑倒、绊倒等事故。
- 施工过程中应避免交叉作业,确保施工安全。
6. 施工环境要求- 施工现场应保持良好的通风,避免因通风不良导致的施工人员中毒、窒息等事故。
- 施工过程中应避免因噪音、粉尘等污染环境,影响施工人员身体健康。
7. 事故处理- 发生事故时,应立即停止作业,并立即上报相关部门。
- 事故发生后,应迅速采取措施,防止事故扩大。
- 事故调查处理应严格按照国家相关法律法规进行。
四、交底要求1. 施工单位应将本安全技术交底内容作为施工管理的重要依据,确保施工安全。
2. 施工人员应认真学习本安全技术交底内容,提高安全意识,确保自身安全。
三方防水质量管理协议及技术交底甲方:乙方:丙方:经三方友好协商,甲方采购金华欣生沸石研发有限公司生产的欣生牌JX抗裂硅质防水材料,使用在地下防水工程中,为了明确防水质量责任确保防水工程质量,制定本管理协议及防水施工技术交底。
一、甲方权利和义务:1、负责协调乙方与丙方配合的有关事宜,如:工程施工工序、防水施工的合理时间、防水混凝土的搅拌、运输、浇筑、振捣、养护及成品保护等。
2、主体结构采用刚性防水,细部构造必须采用柔性防水或其他措施加强处理,除按照丙方JX硅质刚性防水施工技术交底施工外,还应符合国家标准《地下工程防水技术规范》GB 50108-2008的要求(以下简称规范)。
3、防水混凝土浇筑前,甲方或乙方(应明确一方)负责提前3天通知丙方备料,还应在砼浇注24小时前通知丙方,以便丙方安排技术服务人员进场。
4、甲方授权丙方参与防水工程的全程管理。
①甲方授权丙方在施工现场进行指导、监督设计是否符合《硅质刚性防水建筑构造》或该工程设计变更通知单;施工是否符合规范和JX硅质刚性防水施工技术交底要求,如果发现有未按设计、规范及技术交底要求施工的现象,丙方有责任制止乙方停工,必要时向甲方汇报,并拍照做好备案,甲方应及时协调处理。
②甲方授权丙方在商砼站代表甲方,监督商砼站人员的物料、防水材料的投放量是否按照质监部门出具的施工配合比进行准确无误的投放,混凝土拌合物的工作性是否符合配合比设计要求,如发生不符合要求的现象,丙方有权制止,若不服从,丙方向乙方和甲方汇报,由甲方和乙方出面协调处理。
5、负责按产品购销合同约定的时间、价款,及时给予支付给丙方。
二、乙方的权利和义务:1、乙方必须严格按照该工程防水设计施工要求组织施工,并应符合规范和JX硅质刚性防水施工技术交底的要求。
细部构造,如变形缝、后浇带、施工缝及楼房与车库顶板转角等必须采用柔性加强处理。
2、有权要求丙方提供相应的技术资料和施工要求。
3、向丙方提供施工用防水混凝土(正式)配合比。
三、丙方的权利和要求:1、按要求保质保量供货并提供产品合格证、出厂检验报告等相关技术资料。
2、施工开始后,丙方应派技术人员全程伴随服务,严格按商砼站与施工现场的操作流程(此流程附后)控制好施工质量,一旦发现问题立即纠正并报乙方主管领导,问题严重时必须汇报给甲方,并需三方一起拿出整改方案,在满足技术要求后方可施工。
丙方严格按JX硅质刚性防水施工技术交底(此交底附后)中的各项施工要求进行监督,不留任何死角,特别是重要的节点部位,施工缝、变形缝、后浇带等严要求不留任何隐患,确保防水工程质量。
3、为便于施工和管理,丙方必须提供给甲、乙方如下技术资料:①本省建筑标准设计图集《建筑防水构造图集—硅质刚性防水应用设计》图集号苏J/T18-2012(十一)或该地下室防水设计变更通知单。
⑵本三方协议及本施工技术交底。
四、三方工作代表1、为了便于施工过程中的工作协调,三方应确定各方的工作代表,最好成立一个工程质量管理小组,以利于施工中出现问题时,能及时沟通妥善解决。
甲方工作代表:乙方工作代表:丙方工作代表:2、三方工作代表有发生变更时,应书面通知其他两方。
五、责任划分如在地下工程防水实施过程中,乙方出现未按规范和本技术交底施工在丙方已提出异议后,但乙方仍未整改而造成所施工的部位渗漏,责任由乙方承担;在防水混凝土施工过程时,甲方或乙方(指定通知方)未能及时通知丙方而导致丙方不能及时到达现场进行指导、监控时,这期间所施工的部位出现的渗漏,责任由乙方(指定通知方)承担;除此之外防水工程出现的任何渗漏均由丙方承担责任;因不可抗力因素造成的除外。
六、其他1、本协议包括《地下工程防水技术规范》GB 50108-2008,附带该项目施工技术交底、本省硅质刚性防水应用设计图集或该工程设计变更通知单、商砼站和施工现场操作流程管控等,作为本协议的附属文件,上述这些文件均为三方确认并应遵守的,各方必须管控到位各负其责,保证最终工程防水质量。
2、未尽事宜,另行补充。
3、本协议一式三份,自三方签字盖章后生效,三方各执一份,具有同等法律效力。

甲方:盖章乙方:盖章丙方:盖章年月日施工现场的操作流程管理与控制1、甲方安排专人对丙方的工作随时进行监督、检查,甲方授权丙方全权代表甲方,对搅拌站和防水工程施工进行指导、监管,对施工现场存在的有关问题及时提出合理意见,问题严重时汇报甲方,拿出合理方案进行整改并备案。
2、甲方施工前应提前一天通知丙方,丙方接到通知后技术员必须提前两小时到达施工现场。
对防水混凝土浇筑的部位、砼用型号、掺加量等确认清楚,严格按JX防水剂施工交底要求进行监控。
重要节点(后浇带、接茬、施工缝)的做法及注意事项等。
3、有责任根据工程具体情况对防水提出二次优化,按优化设计变更要求进行施工,甲方要及时通知乙方、丙方一起按各项技术要求制定施工方案并严格执行,保证防水质量并记录备案。
工程实施过程中,如出现不符合要求的工况丙方要及时通知乙方进行纠正,为保证质量甲方、乙方、丙方需一起参与纠正方案的确定,并记录好全过程;通知后乙方未进行处理的,丙方必须及时沟通甲方工作代表进行处理并做好记录。
4、工程出现防水混凝土和普通混凝土同时施工时,丙方技术人员应加强监督管理力度,与商砼站监督投料技术人员随时电话沟通,明确车号、标记、发车时间等,砼到工地现场必须核对无误。
5、防水混凝土的施工重点是振捣密实、设防合理、养护到位、后浇带施工时间合理等,现场三方管理人员一定要认真监督到位,保证混凝土的施工质量,经提示未整改的应及时通知甲方负责人协调处理并做好记录。
6、如遇到现场商砼车加水时,丙方应立即制止,否则停止浇筑混凝土,同时记录清楚施工的部位,并及时汇报甲方,督促商砼站人员进行纠正(可添加泵送剂)。
7、乙方按排专人对到场商砼车抽检防水混凝土坍落度是否符合要求,入泵坍落度应控制在170mm以下。
8、乙方应在浇注防水混凝土前,敦促商砼站在施工现场备有泵送剂,以解决混凝土坍落度损失问题,一旦发生可现场加入泵送剂,严禁加水。
9、严禁外墙拆模过早,夏季至少 3d 后方可拆模,其他季节至少 5d 后方可拆模。
10、混凝土外观质量缺陷,必须采用 JX-JH 聚合物防水砂浆处理。
后浇带接缝、变形 缝及穿墙管等,应采用柔性防水加强处理。
11、防水混凝土的养护特别重要,因此,必须严格按照丙方技术交底要求施工。
12、工程结构的长宽比过大时(>3)结构横向刚度较大,纵向刚度较小,结构容易 发生横向裂缝,因此后浇带只允许 42d 后浇筑底板,侧墙和顶板必须在准备好回填土 前浇筑,如不能及时回填土,则顶板必须覆盖草帘或麻袋等保湿保温养护至回填土, 以防混凝土干躁收缩、温度收缩产生结构发生裂缝。
13、混凝土结构自防水完成后,第二道防水层,侧墙的防水砂浆施工时间和顶板防水 细石混凝土的施工时间,必须与甲方、乙方讲解清楚,二者合理的施工时间均为准备 好回填土前方可施工,防水层应边施工边做好保湿保温养护至回填或下道工序。
地下室 JX 硅质刚性防水技术交底1 地下室 JX 硅质刚性防水构造做法:1)顶板覆土层,按该工程设计防水层, 50 厚 C25 细石混凝土掺胶材质量 5%JX-Ⅱ抗裂硅质防水剂(18~20㎏/m )最薄处不得小于 40mm 。
结合层,套 2 厚糊状水泥浆结构自防水,混凝土掺胶材质量 5%JX-ⅢW 抗裂硅质防水剂(20㎏/m )2)外墙回填土, 素土回填分层夯实防水层,20 厚 1:2.5 水泥砂浆掺水泥质量 5%JX-I 抗裂硅质防水剂结合层,混凝土界面处理剂喷毛结构自防水,混凝土掺胶材质量 5%JX-ⅢW 抗裂硅质防水剂(20㎏/m )3)底板面层按工程设计结构自防水,混凝土掺胶材质量 5%JX-ⅢW 抗裂硅质防水剂(20㎏/m )防水层, 40 厚 C25 细石混凝土掺胶材质量 5%JX-Ⅱ抗裂硅质防水剂3 3 3 32垫层,100厚C15混凝土本技术交底是按明挖法施工顺序编排:垫层上防水细石混凝土防水层→底板混凝土自防水→侧墙和顶板混凝土自防水→侧墙砂浆防水层→顶板上细石混凝土防水层。
注:底板上有回填土层的地库,应增设滤水垄,并应与排水沟相连(厂家参与设计)。
2 JX细石混凝土刚性防水层施工2.1 12用于细石混凝土防水层的材料,应符合下列规定:应使用硅酸盐水泥、普通硅酸盐水泥,不得使用过期或受潮结块的水泥;砂宜采用细度模数为3.0~2.3的中砂,含泥量不得大于1%,使用前必须过筛;3细石宜采用级配良好的碎石或卵石,粒径为5㎜~12㎜,含泥量不得大于0.5%;4 5 6采用粉煤灰时,其品质不应低于Ⅱ级;拌合水应采用不含有害物质的洁净水;防水剂应采用JX-Ⅱ型抗裂硅质防水剂配制,掺量为胶凝材料总量的5%,18~20㎏∕m³。
2.2防水细石混凝土的配合比应符合表2.2的规定:2.3细石混凝土强度等级为C20~C25,水泥宜采用普通硅酸盐水泥,用量不应小于260㎏/m,胶凝材料用量不宜小于350㎏/m。
2.4防水细石混凝土应采用机械搅拌,先将砂、水泥和防水剂干拌均匀,再加入细石和水搅拌均匀,坍落度宜控制在50mm左右,搅拌时间不得小于2min。
2.5细石混凝土防水层的施工应符合下列规定:3 31 2基层表面应平整、坚实、清洁,并应充分湿润、无明水。
防水细石混凝土应随浇筑随用靠尺刮平并抹平,初凝前宜采用铁滚筒滚压或平板式振捣器振捣泛浆后抹平,在混凝土初凝时(表面收水时)用铁抹子压实一次,然后立即用塑料薄膜覆盖湿贴在防水细石混凝土的表面,塑料薄膜搭接宽度不得小于50mm。
3在垫层上做的细石混凝土防水层覆盖的塑料薄膜,在放线时应在薄膜横向剪开300~500mm,纵向掀开1/3幅,以不影响放线即可,严禁大面积掀除塑料薄膜。
4细石混凝土防水层宜连续施工,必须留施工缝时,应采用坡形槎,接槎前应将其表面清理干净,然后铺抹20~30mm厚的防水砂浆,并应立即浇筑防水细石混凝土。
但在变形缝处,应留20mm宽与变形缝重合的缝,缝内嵌填密封材料,其表面先采用2厚1000宽聚合物水泥防水涂料打底,然后铺设一层聚乙烯丙纶布,再涂刷2厚1000宽聚合物水泥防水涂料面层。
注:接缝用防水砂浆配合比为,水泥;砂;JX-I型防水剂;水=1;2;0.05;0.55。
2.6细石混凝土防水层初凝时,应立即采用塑料薄膜覆盖保水养护,养护温度不宜低于5℃,养护时间不得少于14d。
2.7细石混凝土防水层不得在雨天、五级以上大风中施工,施工环境气温宜为5~35℃。
2.8电梯井、承台、外模墙或其他放坡较大的凹坑等,宜采用防水砂浆分层抹压,所有阴角必须抹成圆弧形,圆弧直径不得小于30mm。
33.1土。
3.2防水混凝土施工防水混凝土施工前应做好降排水工作,不得在有积水的环境中浇筑混凝防水混凝土的配合比设计,应符合现行行业标准《普通混凝土配合比设计规程》JGJ55的规定。
