屋面刚性层施工方案技术交底
- 格式:doc
- 大小:30.50 KB
- 文档页数:2
一、交底目的为确保屋面刚性层施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底对象本交底适用于参与屋面刚性层施工的所有人员,包括施工人员、监理人员、管理人员等。
三、交底内容1. 施工人员基本要求(1)施工人员必须具备相应的施工技能和安全生产知识,经过专业培训并取得上岗证。
(2)施工人员应严格遵守操作规程,确保施工安全。
2. 施工现场安全措施(1)施工前,应检查施工现场的脚手架、防护栏杆、安全网等设施,确保其牢固可靠。
(2)施工人员应正确佩戴安全帽、安全带、防护眼镜等个人防护用品。
(3)施工区域应设置明显的警示标志,提醒过往人员注意安全。
3. 施工过程中安全注意事项(1)施工人员应按照施工方案和操作规程进行施工,不得擅自改变施工工艺。
(2)施工过程中,应保持施工现场整洁,防止滑倒、摔伤等事故的发生。
(3)施工人员应相互配合,严禁在施工过程中嬉戏打闹、抛掷物品。
(4)施工人员应严格遵守劳动纪律,不得酒后上岗。
4. 施工现场防火、防爆措施(1)施工现场应配备足够的消防器材,并确保其完好有效。
(2)施工过程中,严禁吸烟、使用明火,防止火灾事故的发生。
(3)施工现场的电气设备应严格按照规范要求安装和使用,防止电气火灾。
5. 施工现场急救措施(1)施工现场应配备急救箱,并确保急救药品齐全。
(2)施工人员应掌握基本的急救知识,如心脏复苏、止血等。
(3)发生事故时,应立即组织人员抢救,并及时拨打急救电话。
6. 施工现场环境保护措施(1)施工现场应做好扬尘治理,减少对周边环境的影响。
(2)施工过程中,应妥善处理废弃物,防止环境污染。
四、交底要求1. 施工单位应将本安全技术交底作为施工前培训的重要内容,确保施工人员全面掌握。
2. 施工过程中,监理人员应加强对施工现场的安全监督检查,发现问题及时纠正。
3. 施工单位应定期组织安全检查,对发现的安全隐患进行整改,确保施工安全。
4. 施工人员应自觉遵守安全规章制度,提高安全意识,确保自身和他人的生命财产安全。
一、施工准备1.施工机具准备2.材料符合设计要求,需复检材料送检合格;3.基层处理:结构面要求用机械将二次施工散落的砂浆、砼块刨净,湿水清扫,尤其注意檐沟、泛水、预埋管处的处理;立面卷材收头凹槽剔凿顺通,深度不小于50加;二、找平层施工1.砂浆配合比为1:2.5水泥砂浆,称量应准确,砂浆搅拌应均匀;2.按间距W6m弹墨线设置分隔缝板条,板条宽5〜20mm,高度三找平层高,用同配合比砂浆固定(也可事后用切割机切割)3.砂浆铺设应按由远到近、由高到低的程序进行,每一分格内一次连续抹成,严格掌握坡度,可用2m左右的直尺找平;4.待砂浆稍收水后,用抹子抹平压实压光;终凝前,轻轻取出嵌缝板条,完工后表面少踩踏。
砂浆表面不允许撒干水泥或水泥浆压光;5.基层与突出屋面结构(女儿墙、烟道、花架墙柱、变形缝处)的交接处和基层的转角处应做成圆弧形,圆弧半径50m;水落口处局部加大的坡度(5%),做凹陷,标高必须准确,不得过高也不宜过低;在水落口与基层交接处,抹好找平层后要预留10mmX10mm的凹槽,填嵌密封材料;天沟必须按设计要求找坡,转角处应抹成规定的圆角;伸出屋面管道的根部直径500m范围内,找平层应抹出高度不小于30m的圆台,形成“馒头”状。
6.铺设找平层12h后,需洒水养护,养护时间不少于7d。
7.找平层硬化后,用密封材料嵌填分格缝。
8.质量要求:坡度要准确,使排水通畅;砂浆配合比要准确;表面要二次压光、充分养护,使找平层表面平整、坚固,不起砂、不起皮、不酥松、不开裂,并做到表面干净、干燥;分格缝顺直、平整、密实。
三、防水层施工大面积防水层施工前应先做好防水附加层,(1)水落口水落口周围直径500mm范围内用防水涂料或密封材料涂封作为附加增强层,厚度不少于2mm,杯口上也应铺设附加层,水落口卷材裁剪如图技术交底(2)天沟天沟转角处应先用密封材料涂封,每边宽度不少于30mm,干燥后再增铺一层500宽卷材作为附加增强层。
屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在屋面工程施工前,施工方向施工人员进行技术交底,明确施工要求、工艺流程和安全措施等,以确保施工质量和安全。
本文将从材料准备、施工工艺、安全措施、质量控制和完工验收等五个方面,详细阐述屋面工程施工技术交底的内容。
一、材料准备1.1 确定屋面材料种类和规格在屋面工程施工前,施工方需根据设计图纸和施工要求,确定所需的屋面材料种类和规格。
包括屋面防水材料、保温材料、隔热材料等。
施工人员需了解各种材料的特性和使用方法,以确保正确选择和使用。
1.2 检查材料质量和数量在施工前,施工方需要仔细检查屋面材料的质量和数量是否符合要求。
例如,检查防水卷材是否有破损、保温材料是否有变形等。
同时,施工方还需核对材料数量是否足够,以免在施工过程中出现材料不足的情况。
1.3 准备施工所需的工具和设备屋面工程施工需要使用一系列的工具和设备,如切割机、焊接机、卷尺等。
施工方需提前准备好这些工具和设备,并确保其正常运行。
同时,还需要对工具和设备进行安全检查,以防止在施工过程中发生意外事故。
二、施工工艺2.1 屋面防水施工工艺屋面防水是屋面工程的重要环节,需要采用合适的施工工艺。
施工方需详细了解屋面防水的施工工艺流程,包括基层处理、涂料涂刷、卷材铺设等。
同时,还需要注意施工顺序和施工要点,以确保防水层的质量和可靠性。
2.2 保温层施工工艺保温层是屋面工程的重要组成部分,可以提高屋面的保温性能。
施工方需了解保温层的施工工艺,包括保温板铺设、固定和连接等。
同时,还需要注意保温层与其他层之间的接口处理,以确保保温层的连续性和完整性。
2.3 屋面装饰层施工工艺屋面装饰层是屋面工程的最后一道工序,需要注意施工工艺和装饰效果。
施工方需了解不同装饰材料的施工方法和要求,如瓷砖的粘贴、涂料的刷涂等。
同时,还需要注意施工质量和装饰效果的检查,以确保屋面装饰层的美观和耐久性。
三、安全措施3.1 施工现场安全在屋面工程施工过程中,施工方需采取一系列的安全措施,确保施工现场的安全。
技术交底记录工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程屋面刚性层接收人签字交底内容:1、材料要求;①水泥:宜用标号不低于32.5号的普通硅酸盐水泥或硅酸盐水泥,要求无结块。
②砂:宜用中砂或粗砂,含泥量不大于2%。
③石子:应采用级配良好的坚硬碎石或卵石,粒径一般为5~15mm,含泥量不应大于1%。
④钢筋:宜采用φb4冷拔低碳钢丝,应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑤外加剂:所用外加剂应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑥嵌缝油膏:常用聚氯乙烯胶泥和建筑防水沥青油膏,其质量应符合有关现行国家标准的规定,并有出厂合格证。
⑦混凝土配合比要求:混凝土强度为C20细石砼,严格按配合比要求配制C20细石砼。
2、主要机具:漆桶、计量设备、混凝土搅拌机、平板振动器、混凝土水平垂直运输机械、铁抹子、清缝机、吹尘器、钢丝切断钳、电动或手动嵌缝枪、刮刀等。
3、C20细石混凝土刚性层面层施工:①基层清理:钢筋绑扎之前,对基层上的水泥浆皮、渣子等杂物清扫干净,洒水湿润。
②钢筋网片绑扎的钢筋规格、间距按设计要求;如设计无规定时,一般采用φb4冷拔低碳钢丝,间距200mm,双向设置,网片采用绑扎,分格缝处的钢筋应断开,钢筋应置中部偏上,保护层厚度不小于15 mm,分隔缝间距不大于6m*6m。
③当刚性层混凝土采用现场搅拌时,混凝土的搅拌应严格按配合比计量,控制坍落度,当砂、石料含水率变化时应及时调整用水量。
混搅拌时间不应少于2分钟,混凝土运输过程中应防止漏浆和离析每个分格板块的混凝土应一次浇筑完成,不得留施工缝。
④混凝土摊铺的虚铺厚度控制在1.2倍压实厚度,先用平板振动器振捣密实,然后用滚筒十字交叉来回滚压之表面平整密实泛出水泥浆,后由专人抹光,抹压时不得在表面洒水,加水泥浆或撒干水泥在混凝土初凝时进行第二次压光,然后起出分格缝木条。
④混凝土终凝后应随时进行养护,养护方法可采用覆盖麻袋或草席,人工浇水养护,养护时间不应少于14天。
建筑工程钢结构屋面工程技术交底一、项目背景和施工要求1.1项目背景本项目建筑工程的钢结构屋面工程,采用钢结构屋面作为建筑的覆盖层,旨在提供对建筑物的保护和隔热功能。
1.2施工要求1)严格按照施工图纸和设计要求进行工程施工。
2)按照相关标准执行施工工艺,保证工程质量。
3)做好施工前的准备工作,包括材料准备、施工设备器械的准备等。
4)施工过程中要注意安全,按照相关安全规范操作,做好防护措施。
二、主要施工工艺及方法2.1施工工艺1)钢结构屋面的制作:根据设计要求,制作预制的钢结构屋面板。
2)屋面安装:将制作好的钢结构屋面板按照设计要求进行安装,采用焊接或螺栓连接等方式固定在屋架上。
3)屋面防水处理:对钢结构屋面进行防水处理,采用防水涂料等材料进行涂覆,以保证屋面的防水性能。
4)屋面维护:在屋面安装完成后,进行屋面的定期维护,包括清洁、修补等,以保证屋面的使用寿命。
2.2施工方法1)屋面板安装:根据设计要求确定安装点位,并严格按照安装顺序进行施工。
在安装过程中,要注意对屋面板进行水平、垂直调整,确保安装的牢固和平整度。
2)钢结构焊接:采用电弧焊接或气焊进行钢结构的焊接连接,焊接工艺要符合相关标准和规范,并进行合格的焊接检验。
3)涂覆防水层:根据设计要求,选择合适的防水涂料进行屋面的防水处理,涂覆要均匀、牢固,确保防水效果。
4)屋面维护:定期进行屋面的清洁,及时修补破损的涂层,确保屋面的完好性和使用寿命。
三、施工安全措施3.1施工现场安全1)设立施工现场安全标志和警示标志,提醒施工人员注意安全。
2)检查和维护施工设备的安全状态,确保设备正常运行。
3)在施工现场设置安全网和栏杆等防护设施,防止人员和材料的坠落。
4)操作人员必须穿戴符合要求的安全防护装备,如安全帽、手套、防护眼镜等。
3.2施工操作安全1)熟悉施工操作规程,按照规程进行作业,不得擅自更改施工工艺。
2)施工前进行现场勘查,了解周围环境情况,确保施工安全。

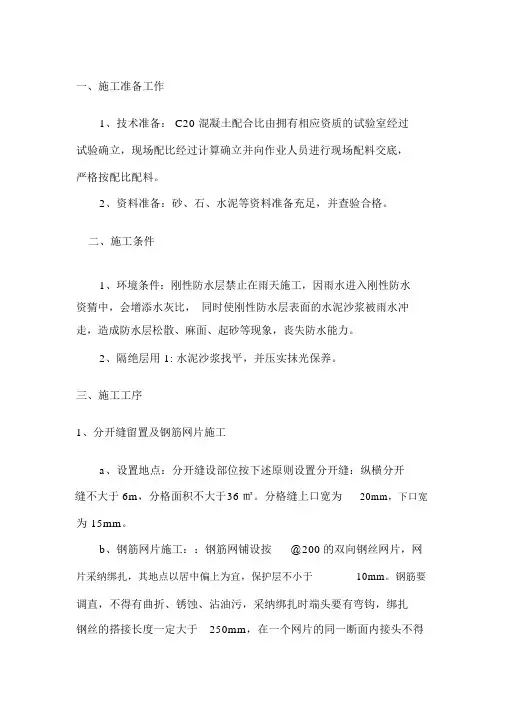

一、施工准备工作1、技术准备: C20 混凝土配合比由拥有相应资质的试验室经过试验确立,现场配比经过计算确立并向作业人员进行现场配料交底,严格按配比配料。
2、资料准备:砂、石、水泥等资料准备充足,并查验合格。
二、施工条件1、环境条件:刚性防水层禁止在雨天施工,因雨水进入刚性防水资猜中,会增添水灰比,同时使刚性防水层表面的水泥沙浆被雨水冲走,造成防水层松散、麻面、起砂等现象,丧失防水能力。
2、隔绝层用 1: 水泥沙浆找平,并压实抹光保养。
三、施工工序1、分开缝留置及钢筋网片施工a、设置地点:分开缝设部位按下述原则设置分开缝:纵横分开缝不大于 6m,分格面积不大于36 ㎡。
分格缝上口宽为20mm,下口宽为15mm。
b、钢筋网片施工::钢筋网铺设按@200的双向钢丝网片,网片采纳绑扎,其地点以居中偏上为宜,保护层不小于10mm。
钢筋要调直,不得有曲折、锈蚀、沾油污,采纳绑扎时端头要有弯钩,绑扎钢丝的搭接长度一定大于250mm,在一个网片的同一断面内接头不得超出钢丝断面积的 1/4 。
分格缝处钢筋要断开。
为保证钢筋地点正确,可采纳先在隔绝层上满铺钢丝绑扎成型后,再按分格缝地点剪断的方法施工。
2、C20细石混凝土施工a、浇捣砼前,应将隔绝层表面浮渣、杂物消除洁净;检查隔绝层质量及平坦度、排水坡度和完好性;支好分格缝模板,标出砼浇捣厚度,厚度不宜小于40mm。
b、资料及砼质量要严格保证,随时检查能否配合比正确计量及规定的坍落度,并按规定制作查验的试块。
c、砼的浇捣按先远后近,先高后低的原则进行。
d、在一个分格缝范围内的砼一定一次浇捣达成,不得留施工缝。
e、屋面泛水应严格按设计节点大样要求施工,如设计无明确要求时,泛水高度不该低于120mm,泛水转角处要做成圆弧或钝角。
f、铺设、振动、滚压砼时一定严格保证钢筋间距及地点的正确。
g、砼收水初凝后,实时拿出分格缝隔板,用铁抹子第二次压实抹光,并实时维修分格缝的缺损部分,做到平直齐整;待砼终凝行进行第三次压实抹光,要求做到表面平光,不起砂、起层、无抹板压痕为止,抹压时,不得洒干水泥或干水泥沙浆抹压。

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 分项工程名称:刚性屋面工程4. 施工地点:____________________5. 施工日期:____________________二、施工前安全技术交底1. 人员要求- 所有参与刚性屋面施工的作业人员必须持有效上岗证,并经过专业培训,熟悉施工工艺和安全操作规程。
- 患有心脏病、高血压、贫血等不适合高处作业的员工不得参与施工。
- 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
2. 材料及工具- 所有材料必须符合国家相关标准,并在进场前进行严格检查。
- 施工工具应保持完好,定期进行检查和维护。
3. 施工环境- 施工现场应保持整洁,材料堆放整齐,不得乱堆乱放。
- 施工现场应设置明显的安全警示标志,并定期进行检查。
4. 施工准备- 施工前应检查施工图纸,明确施工要求和技术标准。
- 施工前应做好施工方案,明确施工步骤和安全措施。
三、施工过程中安全技术交底1. 脚手架及安全防护- 脚手架应按照设计要求搭设,并确保其牢固稳定。
- 脚手架上下应设置防护栏杆和安全网,确保施工人员安全。
- 施工过程中,严禁在脚手架上超载、超限作业。
2. 高空作业- 高空作业人员必须佩戴安全带,安全带应高挂低用。
- 高空作业时,下方应设置安全网或防护措施,防止坠落物伤人。
- 施工过程中,严禁在未采取安全措施的情况下进行高空作业。
3. 材料运输- 运输材料时应注意安全,防止材料滑落伤人。
- 运输材料时,应保持道路畅通,严禁超速、超载。
4. 焊接作业- 焊接作业人员必须持有相关证书,并严格遵守焊接操作规程。
- 焊接作业时应采取防火、防爆措施,防止火灾事故发生。
5. 防暑降温- 夏季施工时,应采取防暑降温措施,确保施工人员身体健康。
四、施工结束安全技术交底1. 施工结束后,应清理施工现场,确保无安全隐患。
屋面刚性层施工技术交底一、工程概况:中国(泸州)西南商贸城建设总承包工程由四川川南大市场有限公司投资建设,位于四川省泸州市蜀泸大道东侧。
本工程总建筑面积约80万m2,含有多层商业建筑和高层住宅等。
一期施工的1-10#地块,均是多层框架结构,建筑物最高点23.4m。
每块地上建一栋建筑,均属多层商业建筑,标准层层高6m。
其中部分地块局部设地下室一层,地下室层高4.5m。
本工程屋面工程指1-10#地块(3#地块除外)12m层大屋面、地块外围一圈15.6m层屋面及各地块圆弧顶屋面。
二、编制依据:中国(泸州)西南商贸城工程施工图纸《外墙外保温工程技术规程》(JGJ144-2004)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑施工安全检查标准》(JGJ59-99)中国建筑工业出版社;中国(泸州)西南商贸城总承包工程外墙保温施工方案三、外墙抹灰施工做法:外墙涂料(铝扣板等外装面层)5厚聚合物抗裂砂浆(加耐碱网格布160克/m2);20mm厚无机保温砂浆(本工程SY膨胀玻化微珠保温干混砂浆);专用介面剂涂刷;15mm厚1:2水泥砂浆找平层;素水泥浆一道;自保温页岩空心砖(钢筋混凝土)基层墙体。
四、施工准备:1、材料准备:(1)本工程无机保温砂浆采用SY膨胀玻化微珠保温干混砂浆,SY膨胀玻化微珠保温干混砂浆是采用膨胀玻化微珠为轻质骨料生产的单组分无机干混保温砂浆,其性能应符合表1的要求。
膨胀玻化微珠容重140~150kg/m3,胶粉容重约1000kg/m3。
SY膨胀玻化微珠保温干混砂浆(简称干粉)配合比(体积比):微珠:胶粉=1:1。
(2)SY聚合物抗裂砂浆(3)耐碱网格布(4)界面砂浆3、工具准备(1)折角抹灰刀:建筑物阳角抹灰工具,制作纤维增强层时使用;(2)抹灰刀:抹灰工具(涂抹保温砂浆、抗裂砂浆等);(3)砂浆搅拌机:搅拌保温砂浆;(4)手提搅拌器:搅拌抗裂砂浆等;(5)垂直运输机械;(6)手推车;(7)专用检测工具、放线工具、托板、抹子、靠尺、塞尺、卷尺等。
屋面工程施工技术交底8篇【第1篇】屋面工程施工作业-安全技术交底(一)盖瓦(粘土瓦)屋面施工安全要求1.凡患有严重心脏病、高血压、神经衰弱症及贫血症等,不适于高处作业者不能进行屋面工程施工作业。
2.施工前应先检查脚手架、防护栏杆或安全网架设是否牢固。
3.用车子运瓦应注意稳定,不得猛跑,前后车距离应不小于2m;坡度行车两车距离应不小于10m。
禁止并行或超车。
4.垂直运瓦应用器物吊运,不准从下向上手抛。
如用人工传递时,则上下方的人员要注意递准和接稳,位置应相互避开。
5.在金字屋面运瓦和挂瓦,应在两坡均衡地同时进行,保持屋架荷重的均衡;严禁单坡堆放和集中堆放。
6.屋面无望板时,应铺设有防滑条走道,严禁在桁条、瓦条上行走。
如屋面的顺水边无搭设脚手架时,檐口应架设防护栏杆或张挂安全网。
7.屋面坡度大于25时,必须使用移动式板梯挂瓦,板梯应设有牢固的挂钩。
必要时还须系好安全带。
8.操作人员不准穿硬底鞋、易滑鞋和拖鞋。
9.挂瓦范围的下方,应有警示标志或围栏,禁止人员通过和停留。
10.屋面上如有霜雪时,要及时清扫,并应有可靠的防滑措施。
11.碎瓦杂物应集中往下运,不准随便往下乱掷。
(二)石棉水泥渡形瓦屋面施工安全要求l.安装石棉瓦,必须做好各项安全措施。
在没有望板的屋面上安装石棉瓦,应在屋架下全面积张挂安全网或其他安全措施,无安全网或安全措施不准施工。
2.屋面檐口周围应设不低于l.4m高的防护栏杆。
3.施工时应搭设有防措条的l临时走道板,井随铺瓦进度随移随搭。
4.运瓦工作应在两坡对称进行,铺瓦时,亦沿两坡对称进行。
5.工具和螺栓(螺母、垫圈等)应放在工具袋内,严禁散丢在屋面上,以防掉下伤人。
6.操作时精神要集中,严禁嬉笑打闹,也不准互相上下抛掷物品。
7.在已安装好的石棉瓦上行走时,应沿已铺好屋面的檩条方向踝踏(以露出的螺母为标志),严禁直接在石棉瓦屋面上行走。
(三)轻型复合板屋面施工安全要求1.升运屋面板及泛水等构件,必须采用专用的吊索及提升架,按规定的吊点起吊。

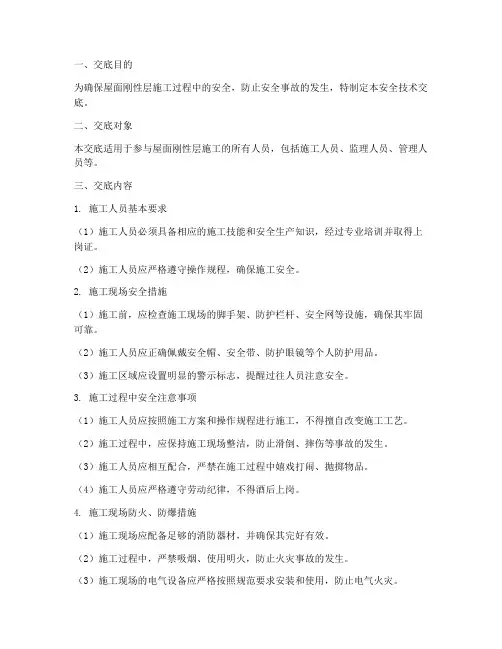

一、交底目的为确保刚性屋面施工过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工日期:____________________三、安全技术措施1. 人员要求- 从事屋面施工的人员必须经过专业培训,持证上岗。
- 患有心脏病、高血压、眩晕症等不适合高空作业的员工不得参与施工。
- 施工前应进行安全教育培训,确保每位员工了解并掌握安全操作规程。
2. 现场安全- 施工现场应设置明显的安全警示标志,如“当心坠落”、“严禁烟火”等。
- 脚手架、防护栏杆、安全网等设施必须符合国家相关标准,并定期检查、维护。
- 施工过程中,应保持施工现场整洁,不得随意堆放材料、工具等物品。
- 临时用电设施必须符合国家相关标准,并定期检查、维护。
3. 施工工艺安全- 钢筋混凝土施工:严格按照施工图纸和规范要求进行,确保钢筋位置、间距、绑扎质量符合要求。
- 模板支撑体系:模板支撑体系必须符合设计要求,确保其稳定性、承载能力。
- 防水层施工:防水层施工前,应先清理基层,确保基层平整、干净。
施工过程中,应注意防水材料的环保性能,避免对人体和环境造成危害。
4. 高空作业安全- 高空作业人员必须佩戴安全带,并系好保险钩。
- 高空作业时,应使用安全绳,确保作业人员安全。
- 高空作业区域应设置警戒线,并安排专人进行监护。
5. 机械作业安全- 机械设备必须符合国家相关标准,并定期检查、维护。
- 操作人员必须经过专业培训,持证上岗。
- 施工过程中,应注意机械设备的安全操作规程,避免发生意外事故。
四、应急措施1. 发生安全事故时,应立即停止施工,并组织人员进行救援。
2. 及时向相关部门报告事故情况,并配合调查处理。
3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
