防水施工技术交底
为了确保施工的顺利进行,提高施工质量和安全性,特对防水施工技术进行详细交底如下:
1、施工人员必须持有相关证书,具备一定的防水施工经验,严格按照施工图纸和规范进行操作。
2、在进行施工前,需对施工现场进行认真勘测,对施工材料和设备进行检查确认,确保施工所需的一切准备工作完备。
3、防水卷材施工时,首先要对基层的平整度和承重性进行检查,必须保证基层结实干净无杂质,并进行打磨处理,涂刷底漆。
4、根据具体情况选择适合的防水卷材,确保质量合格,符合国家标准,选择好胶水和焊接剂,并按照使用说明书正确搭配使用。
5、在进行施工过程中,严格按照防水卷材的铺贴规范进行操作,注意保持卷材的整齐平整,避免产生皱折和空鼓现象。
6、焊接接头时,需确保焊缝牢固,无漏焊现象,焊接温度和速度要适中,保证焊接质量达标。
7、在涂料防水施工中,必须选用优质的防水涂料,涂刷均匀,涂料层厚度要符合设计要求,保证防水涂料的完整性和耐久性。
8、在进行施工前,施工人员必须配备完善的防护设备,保护好自身安全,避免发生意外事故。
9、施工结束后,对施工质量进行检查验收,确保施工质量符合规范要求,对不合格部分及时整改。
以上为防水施工技术交底内容,希望施工人员严格按照要求进行操作,确保施工质量和安全。
技术交底记录工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程屋面刚性层接收人签字交底内容:1、材料要求;①水泥:宜用标号不低于32.5号的普通硅酸盐水泥或硅酸盐水泥,要求无结块。
②砂:宜用中砂或粗砂,含泥量不大于2%。
③石子:应采用级配良好的坚硬碎石或卵石,粒径一般为5~15mm,含泥量不应大于1%。
④钢筋:宜采用φb4冷拔低碳钢丝,应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑤外加剂:所用外加剂应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑥嵌缝油膏:常用聚氯乙烯胶泥和建筑防水沥青油膏,其质量应符合有关现行国家标准的规定,并有出厂合格证。
⑦混凝土配合比要求:混凝土强度为C20细石砼,严格按配合比要求配制C20细石砼。
2、主要机具:漆桶、计量设备、混凝土搅拌机、平板振动器、混凝土水平垂直运输机械、铁抹子、清缝机、吹尘器、钢丝切断钳、电动或手动嵌缝枪、刮刀等。
3、C20细石混凝土刚性层面层施工:①基层清理:钢筋绑扎之前,对基层上的水泥浆皮、渣子等杂物清扫干净,洒水湿润。
②钢筋网片绑扎的钢筋规格、间距按设计要求;如设计无规定时,一般采用φb4冷拔低碳钢丝,间距200mm,双向设置,网片采用绑扎,分格缝处的钢筋应断开,钢筋应置中部偏上,保护层厚度不小于15 mm,分隔缝间距不大于6m*6m。
③当刚性层混凝土采用现场搅拌时,混凝土的搅拌应严格按配合比计量,控制坍落度,当砂、石料含水率变化时应及时调整用水量。
混搅拌时间不应少于2分钟,混凝土运输过程中应防止漏浆和离析每个分格板块的混凝土应一次浇筑完成,不得留施工缝。
④混凝土摊铺的虚铺厚度控制在1.2倍压实厚度,先用平板振动器振捣密实,然后用滚筒十字交叉来回滚压之表面平整密实泛出水泥浆,后由专人抹光,抹压时不得在表面洒水,加水泥浆或撒干水泥在混凝土初凝时进行第二次压光,然后起出分格缝木条。
④混凝土终凝后应随时进行养护,养护方法可采用覆盖麻袋或草席,人工浇水养护,养护时间不应少于14天。
屋面工程技术交底标题:屋面工程技术交底引言概述:屋面工程技术交底是指在施工前,工程负责人向施工人员详细说明屋面工程的施工要求、技术标准和安全注意事项,确保施工过程顺利进行,工程质量达到标准要求。
一、材料准备1.1 确认材料种类和数量:根据设计图纸和施工方案,确认所需材料的种类、规格和数量。
1.2 检查材料质量:对于屋面工程所使用的材料,要进行质量检查,确保符合相关标准和要求。
1.3 储存材料:妥善储存屋面工程所需的材料,避免受潮、变形或者损坏。
二、施工工艺2.1 基层处理:在进行屋面施工前,要对基层进行处理,确保基层平整、坚固。
2.2 防水层施工:根据设计要求,采用适当的防水材料进行屋面防水层的施工,保证屋面防水性能。
2.3 施工工艺控制:严格按照施工方案进行操作,控制好施工工艺,避免浮现质量问题。
三、安全注意事项3.1 安全防护:施工人员要做好安全防护工作,佩戴好安全帽、安全带等防护用具。
3.2 高空作业:屋面工程通常需要在高空进行,要加强高空作业的安全管理,确保施工人员的安全。
3.3 防火防爆:屋面工程中常涉及到明火作业,要注意防火防爆措施,确保施工安全。
四、质量验收4.1 施工过程监督:工程负责人要对施工过程进行监督,确保施工符合技术要求。
4.2 质量检查:在施工完成后,要进行质量检查,确保屋面工程质量符合相关标准。
4.3 整改措施:如发现质量问题,要及时采取整改措施,确保工程质量达到要求。
五、交底记录5.1 编制交底记录:在屋面工程技术交底结束后,要对交底内容进行记录,包括施工要求、安全注意事项等。
5.2 交底确认:施工人员要对交底内容进行确认,确保理解并遵守相关要求。
5.3 交底归档:将交底记录归档保存,作为屋面工程施工过程中的重要参考资料。
总结:屋面工程技术交底是确保工程质量和安全的重要环节,惟独做好技术交底工作,才干保证屋面工程施工顺利进行,达到预期效果。
在实际施工中,要严格按照技术要求进行操作,做到材料准备充分、施工工艺规范、安全注意事项到位、质量验收严格、交底记录完善,确保屋面工程质量和安全。
一、交底对象全体参与屋面刚性防水施工的施工人员、管理人员及监理人员。
二、交底时间[具体日期]三、交底内容1. 施工安全注意事项(1)施工前,施工人员应充分了解施工现场情况,熟悉施工图纸,明确施工要求。
(2)施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋、手套等。
(3)施工过程中,注意高空作业安全,严禁酒后作业。
(4)严禁在施工过程中使用非标准设备、材料。
2. 施工准备(1)施工前,对施工人员进行安全技术培训,确保施工人员掌握相关安全知识。
(2)施工前,对施工工具、设备进行检查,确保其安全可靠。
(3)施工前,对施工场地进行清理,确保场地整洁,无障碍物。
3. 施工过程安全控制(1)施工过程中,严格按照施工图纸和施工规范进行操作。
(2)施工过程中,注意高空作业安全,严禁违规操作。
(3)施工过程中,注意防火、防爆、防中毒、防触电等安全事项。
(4)施工过程中,严格遵守操作规程,严禁违章作业。
4. 基层处理(1)基层处理剂应均匀涂刷,不得漏刷。
(2)基层处理剂干燥后,方可进行防水层施工。
(3)基层处理剂涂刷过程中,注意保护施工人员及周围环境。
5. 防水层施工(1)防水层施工前,对基层进行处理,确保基层平整、干燥。
(2)防水层施工过程中,注意施工人员的安全,严禁违规操作。
(3)防水层施工过程中,注意防火、防爆、防中毒、防触电等安全事项。
(4)防水层施工完成后,进行质量检查,确保防水效果。
6. 施工结束(1)施工结束后,对施工现场进行清理,确保场地整洁。
(2)施工结束后,对施工人员进行安全教育,提高安全意识。
(3)施工结束后,对施工工具、设备进行检查,确保其安全可靠。
四、交底要求1. 施工人员必须认真听取安全技术交底,确保理解并掌握相关安全知识。
2. 施工人员必须严格遵守安全技术交底要求,确保施工安全。
3. 施工管理人员及监理人员应加强对施工过程的监督检查,确保施工安全。
4. 施工过程中,如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。
1、材料准备P.O 42.5水泥、中砂、SBS改性沥青防水卷材(300厚)、细石砼2、机械用具砼搅拌机、手推车、铁锹、铁抹子、水平刮杆、水平尺、密封沥青反应釜、钢卷尺、扫帚、小白线、剪刀、滚动刷等3、技术准备3.1材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格的材料。
3.2平屋面做法:120mm厚钢筋砼楼板→70mm厚聚笨挤塑板保温层→0.4厚薄膜隔离层→1:3水泥砂浆找坡层→3+3 SBS防水卷材4、作业条件4.1各种穿过屋面的预埋管件根部及通风口、女儿墙、伸缩缝等处的根部应按图纸及规范要求做好处理;4.2根据设计规定的坡度弹线、找好天沟、檐沟的坡度,并进行彻底清扫;4.3铺设防水层前,应将找平层表面上的尘土、杂物彻底清理干净,且保证找平层干燥,含水率应小于9%。
4.4防水层施工严禁在雨天和五级风及其以上时施工。
5、施工方法5.1找平层施工:5.1.1施工工艺:清理基层→弹标高控制线→贴饼冲筋→20厚1:3水泥砂浆找平层→养护(1)清理基层:将找坡层表面松散的尘土、水泥浆、灰渣等杂物清理干净。
(2)弹标高坡度线:找平层厚度为20mm,测量放出控制线。
(3)贴饼充筋:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋间距1-2m.(4) 1:3水泥砂浆找平层:①施工前,应适当用水湿润找坡层表面,以无明水,阴干为宜。
②找平层设置分格缝,间距10米一道,缝宽为20mm,并且用密封膏封严。
③找平层坡度要符合设计要求。
平屋面采用材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%。
④大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
⑤铁抹于压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。

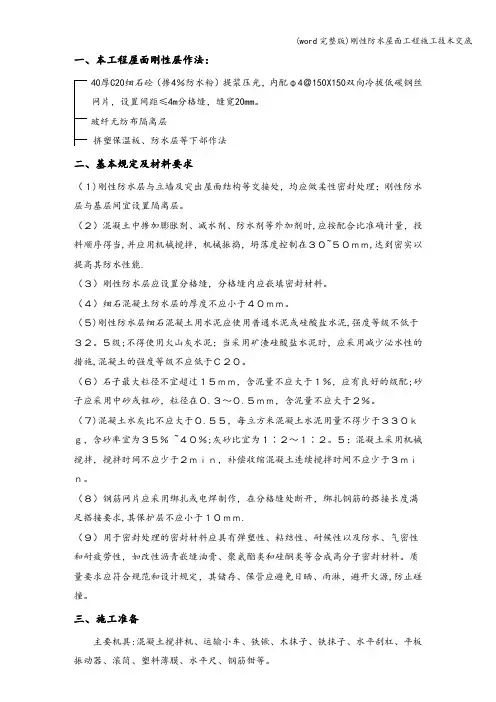

一、本工程屋面刚性层作法:40厚C20细石砼(掺4%防水粉)提浆压光,内配φ4@150X150双向冷拔低碳钢丝网片,设置间距≤4m分格缝,缝宽20mm。
玻纤无纺布隔离层挤塑保温板、防水层等下部作法二、基本规定及材料要求(1)刚性防水层与立墙及突出屋面结构等交接处,均应做柔性密封处理;刚性防水层与基层间宜设置隔离层。
(2)混凝土中掺加膨胀剂、减水剂、防水剂等外加剂时,应按配合比准确计量,投料顺序得当,并应用机械搅拌,机械振捣,坍落度控制在30~50mm,达到密实以提高其防水性能.(3)刚性防水层应设置分格缝,分格缝内应嵌填密封材料。
(4)细石混凝土防水层的厚度不应小于40mm。
(5)刚性防水层细石混凝土用水泥应使用普通水泥或硅酸盐水泥,强度等级不低于32。
5级;不得使用火山灰水泥;当采用矿渣硅酸盐水泥时,应采用减少泌水性的措施,混凝土的强度等级不应低于C20。
(6)石子最大粒径不宜超过15mm,含泥量不应大于1%,应有良好的级配;砂子应采用中砂或粗砂,粒径在0.3~0.5mm,含泥量不应大于2%。
(7)混凝土水灰比不应大于0.55,每立方米混凝土水泥用量不得少于330kg,含砂率宜为35% ~40%;灰砂比宜为1∶2~1∶2。
5;混凝土采用机械搅拌,搅拌时间不应少于2min,补偿收缩混凝土连续搅拌时间不应少于3min。
(8)钢筋网片应采用绑扎或电焊制作,在分格缝处断开,绑扎钢筋的搭接长度满足搭接要求,其保护层不应小于10mm.(9)用于密封处理的密封材料应具有弹塑性、粘结性、耐候性以及防水、气密性和耐疲劳性,如改性沥青嵌缝油膏、聚氨酯类和硅酮类等合成高分子密封材料。
质量要求应符合规范和设计规定,其储存、保管应避免日晒、雨淋,避开火源,防止碰撞。
三、施工准备主要机具:混凝土搅拌机、运输小车、铁锹、木抹子、铁抹子、水平刮杠、平板振动器、滚筒、塑料薄膜、水平尺、钢筋钳等。
作业条件:防水层已经完成并进行蓄水试验检查合格,无渗漏,保温层已施工完毕并经隐藏验收合格,各方签字齐全。
屋面防水施工技术交底一、屋面的基本构造:屋面1:(用于雨棚和不上人保温屋面)○,1最薄处30厚C30细石混凝土保护层,0。
5%的坡度向地漏处找坡;错误!防水层:5。
0厚聚合物水泥防水砂浆+1.0厚聚合物水泥防水涂料。
错误!钢筋混凝土屋面板表面打磨补齐整。
屋面2:(保温不上人平屋面)①钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查.②1。
5mm厚聚合物水泥基两遍涂膜防水隔汽层;③最薄处30厚细石混凝土2%找坡,振实收光;④20厚1﹕3水泥砂浆找平层;⑤防水层:2.0厚聚合物改性沥青防水涂料+3。
0厚聚合物改性沥青防水卷材(聚酯胎);⑥95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板。
⑦20厚1:3水泥砂浆找平层;⑧涂料颗粒保护层。
屋面3:(保温上人平屋面)○1钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查。
错误!1。
5mm厚聚合物水泥基两遍涂膜防水隔汽层;错误!最薄处30厚细石混凝土2%找坡,振实收光;错误!20厚1﹕3水泥砂浆找平层;○5防水层:2。
0厚聚合物改性沥青防水涂料+3.0厚聚合物改性沥青防水卷材(聚酯胎);错误!95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板。
错误!10厚低强度等级砂浆隔离层;错误!50mm厚C30细石砼,内配∅6@100双向焊接钢筋网片。
屋面4:(保温坡屋面)①钢筋混凝土斜屋面楼板原浆收光、修补平整阴阳角做50mm圆弧处理,大雨后裂缝、漏水情况检查。
②20厚1:2。
5水泥砂浆找平层。
③防水层:5。
0厚聚合物水泥砂浆+1。
0厚聚合物水泥防水涂料。
④泛水、屋脊、屋面天沟部位铺贴3厚SBS聚酯改性沥青防水卷材附加层,宽度为500mm;⑤95(独栋)/85(叠拼)厚阻燃型((B1级)挤塑聚苯板;⑥40厚C20细石混凝土刚性保护层内掺4%防水剂,内配∅4@150双向冷拔低碳钢筋网片;⑦木质(沥青防腐处理)顺水条20X40,中距按瓦材规格规定。
屋顶外墙后开孔及刚性防水套管内部封堵具体做法技术交底1. 简介在建筑施工中,屋顶外墙后开孔及刚性防水套管内部封堵是一项重要的工作,目的是为了防止雨水或其他物质渗透进建筑物内部,确保建筑的安全性和使用功能。
本文将详细介绍屋顶外墙后开孔及刚性防水套管内部封堵的具体做法。
2. 原材料准备在进行屋顶外墙后开孔及刚性防水套管内部封堵之前,需要准备一些必要的原材料和工具:- 防水堵料:选择耐水性好、粘结力强的防水堵料,可根据具体情况选择合适的类型。
- 封堵工具:如刮板、铁锤、扳手等,根据需要进行选择和准备。
3. 施工步骤3.1 准备工作在进行屋顶外墙后开孔及刚性防水套管内部封堵之前,需要先进行相关的准备工作:- 清理开孔周围:将开孔周围的尘土、碎石等杂物清理干净,确保封堵材料能够充分接触到建筑物表面。
- 确定封堵材料选择:根据开孔的位置、尺寸和材料特性,选择适合的防水堵料进行封堵。
3.2 施工步骤1. 刮平封堵面:使用刮板将防水堵料刮平封堵面,确保封堵面干净、平整。
2. 涂抹防水堵料:将选定的防水堵料均匀涂抹在开孔和刚性防水套管内部的表面,确保全面覆盖,并注意不能有任何漏洞。
3. 压实封堵材料:使用铁锤等工具将防水堵料压实,确保其充分与建筑物表面粘结。
4. 调平封堵面:用刮板或其他工具将防水堵料表面调平,使其与周边墙面保持一致的平整度。
5. 确认封堵效果:经过一段时间的固化,检查封堵面是否出现开裂、渗漏等情况,及时进行修补,确保封堵效果。
4. 注意事项在进行屋顶外墙后开孔及刚性防水套管内部封堵过程中,需要注意以下事项:- 选用合适的防水堵料,确保其耐水性和粘结力。
- 施工过程中要保持封堵面的干净、平整,确保封堵效果。
- 严格按照施工步骤进行操作,不得偷工减料。
- 在封堵完成后,要进行封堵效果的检查,及时修补漏洞,确保封堵效果有效。
5. 结论屋顶外墙后开孔及刚性防水套管内部封堵是一项关乎建筑物安全的重要工作。
屋面工程施工技术交底标题:屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在施工前,施工方与监理方、设计方等相关人员进行详细的技术交底,确保施工过程中的质量和安全。
本文将从施工前的准备工作、屋面施工的具体要求、材料选择、施工工艺和施工质量控制等五个方面进行详细阐述。
一、施工前的准备工作1.1 确定施工方案:根据设计方案和监理要求,确定屋面工程的具体施工方案,包括施工方法、工期安排等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括人员配备、材料采购、施工流程等,确保施工进度顺利进行。
1.3 安全交底:对施工人员进行安全交底,明确施工现场的安全规范和应急措施,确保施工过程中的安全。
二、屋面施工的具体要求2.1 材料选择:根据设计要求和监理要求,选择符合标准的屋面材料,确保施工质量。
2.2 施工工艺:按照施工方案和设计要求,采用正确的施工工艺进行施工,确保屋面结构的稳固和密封性。
2.3 施工质量要求:严格按照监理要求和质量标准进行施工,确保屋面工程的质量达到要求。
三、材料选择3.1 防水材料:选择符合标准的防水材料,如防水卷材、防水涂料等,确保屋面的防水性能。
3.2 保温材料:根据设计要求选择合适的保温材料,如聚苯板、岩棉等,确保屋面的保温效果。
3.3 配件材料:选择符合标准的配件材料,如排水系统、通风系统等,确保屋面的功能完善。
四、施工工艺4.1 屋面平整度:在施工过程中,保证屋面的平整度,避免浮现凹凸不平的情况。
4.2 接缝处理:对屋面的接缝进行严格处理,确保接缝处的密封性和防水性能。
4.3 防水层施工:对防水层的施工进行严格控制,确保防水层的质量和完整性。
五、施工质量控制5.1 工程验收:在施工完成后,进行工程验收,确保屋面工程的质量符合设计要求和监理要求。
5.2 质量监控:在施工过程中,进行质量监控,及时发现并解决施工中的质量问题。
5.3 完工交底:在工程完工后,对施工过程进行总结和交底,确保施工方案的执行和质量控制的有效性。
屋面C20细石混凝土刚性防水分项工程施工技术交底一、施工准备(一)技术准备:1、根据设计图纸及施工验收规范,编制施工方案或作业指导书。
2、按照施工方案或作业指导书要求,做好技术、安全交底。
(二)、材料要求:1、细石混凝土采用普通硅酸盐水泥或硅酸盐水泥,当采用矿渣硅酸盐水泥时,应采用减少泌水性的措施。
粗骨料粒径不大于15m%含泥量不大于1%,细骨料采用中砂或粗砂,含泥量不大于2%。
防水层中部配置@200的冷拔低碳钢丝网。
2、混凝土水灰比不应大于0.55,每立方米混凝土水泥和掺合料用量不少于330卜8,砂率宜为35%〜40%,灰砂比宜为1:2〜1:2.5,混凝土强度等级C20。
(三)、作业条件:1、刚性防水层下所有构造层已施工完成,并办理好验收手续。
2、基层清理干净,在女儿墙四周弹好水平控制线,找好泛水和标高。
3、伸出屋面的水管、风管等已安装,并在四周预留分格缝,以便嵌缝;管根部位应用细石混凝土填实,将管根固定。
二、施工工艺(一)、工艺流程:基层处理玲分格缝留置好钢筋网绑扎好浇注细石混凝土玲振捣滚压抹光玲二次压光拆分格缝玲三次压光休整分格缝玲养护玲分格缝内填嵌缝材料。
(二)操作工艺:1、分格缝留置与钢筋网片施工:(1)配筋细石混凝土防水层在无面板支承端处、屋面转折处、防水层与突出屋面交接处设置分格缝,其纵横间距不大于6m,分格缝深度不小于混凝土厚度的2/3,缝宽20〜30,缝中嵌填密封材料。
(2)、细石混凝土防水层与女儿墙、山墙交接处施工时在离墙250〜300mm处留置分格缝,缝内嵌填密封材料。
(3)钢筋网铺设:钢筋网的规格、间距必须符合设计要求,网片采用绑扎,在分格缝处断开。
钢筋网片必须置于细石混凝土中部偏上位置,但保护层厚度应大于10m。
2、防水层施工:(1)、细石混凝土应掺适量的膨胀剂,以减少混凝土收缩变形。
严格控制水泥用量和水灰比。
为防止浇筑时混凝土分层离析,搅拌时间应不少于2min,混凝土浇筑应从远到近、由高往低逐格进行。
刚性防水屋面施工作业规程第一章:总那么1.本规程适用于工业与民用建筑屋面工程的设计,施工及验收。
2. 屋面工程的设计、施工及验收,除符合本规程外,尚应符合国家现行有关标准标准的规定。
第二章:材料要求1.水泥防水层的细石混凝土宜采用普通硅酸盐水泥或硅酸盐水泥。
当采用矿渣硅酸盐水泥时,应采取减小沁水性的措施。
水泥强度等级不低于32.5级,并不得使用火山灰质水泥。
2.配筋设置@100~200mm双向钢筋网片,宜采用冷拔低碳钢丝,保护层厚度不小于10mm.3.骨料细骨料宜采用中砂或粗砂,含泥量不大于3%。
粗骨料最大粒径不大于15mm,宜采用碎石或砾石。
含泥量不大于1%,拌合水应采用不含有害物质的洁净水。
4.防水层细石砼使用膨胀剂、减水剂、防水剂等外加剂。
应根据不同品种的使用范围,技术要求选择。
5.块体刚性防水层使用的块才应无裂纹,无石灰颗粒,无灰浆泥面,无缺棱掉角,质地密实,外表平整。
第三章:人员要求要求施工人员施工前熟悉图纸,做好技术交底工作。
施工过程中严格遵守各项操作规程。
第四章:设备要求刚性屋面施工常用机具:振捣棒、铁抹子、木抹子、腻子刀或刮刀、铁锅或铁桶。
第五章:工艺技术要求第一节:施工准备1.屋面结构层为装配式钢筋砼屋面板时,应用细石砼嵌缝,其强度应不小于C20。
灌缝的细石砼宜掺膨胀剂,当屋面板缝宽度大于40mm或上窄下宽时,板缝内应设构造钢筋,灌缝高度与板面平齐,板端应采用密封材料嵌缝密封处理。
2.刚性防水层的砼砂浆配合比应按设计要求。
由试验室通过试验确定。
尤其是掺有各种外加剂的刚性防水层,其外加剂的掺量要求严格试验。
获得最正确掺量范围。
3.按工程量的要求,宜一次备足水泥、石、砂等需要量,保证砼连续浇捣完成。
4.由室内伸出屋面的水管,通风管等须在防水层施工前安装。
并在周围留凹槽以便嵌填密封材料。
5.施工前应准备好施工机具,并检查是否认好。
6.檐口挑出支模及分格缝模板要按要求制作并刷隔离剂。
7.施工环境温度宜在5~35℃,不得在负温和烈日暴晒下施工,也不宜在大风天气施工,以防止混凝土、砂浆受冻或失水。
一、交底目的为确保刚性防水工程施工安全,预防安全事故发生,提高施工人员的安全意识,特进行安全技术交底。
二、交底对象所有参与刚性防水工程施工的施工人员、管理人员。
三、交底内容1. 施工人员要求- 施工人员必须经过安全技术培训,考核合格后方可上岗作业。
- 作业人员应熟悉本岗位的操作规程,严格遵守安全操作规程。
- 作业人员应持证上岗,不得无证上岗。
2. 材料及设备管理- 防水材料、施工工具应分类存放,不得混放。
- 材料堆放应整齐有序,不得超高堆放,避免材料滑落伤人。
- 施工设备应定期检查、保养,确保设备安全可靠。
3. 施工工艺及注意事项- 施工前应制定详细的施工方案,明确施工工艺流程。
- 施工过程中应严格按照施工方案进行操作,不得擅自更改。
- 施工过程中应确保施工面平整,避免因施工面不平导致的防水层开裂。
- 施工过程中应避免因操作不当导致的防水层损伤。
4. 安全防护措施- 施工现场应设置明显的安全警示标志,警示施工人员注意安全。
- 施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
- 施工过程中应加强现场安全管理,防止发生意外事故。
5. 现场作业安全- 施工人员应穿戴符合安全要求的个人防护用品,如安全帽、工作服、手套、防护眼镜等。
- 施工过程中应保持施工现场整洁,不得堆放杂物,避免发生滑倒、绊倒等事故。
- 施工过程中应避免交叉作业,确保施工安全。
6. 施工环境要求- 施工现场应保持良好的通风,避免因通风不良导致的施工人员中毒、窒息等事故。
- 施工过程中应避免因噪音、粉尘等污染环境,影响施工人员身体健康。
7. 事故处理- 发生事故时,应立即停止作业,并立即上报相关部门。
- 事故发生后,应迅速采取措施,防止事故扩大。
- 事故调查处理应严格按照国家相关法律法规进行。
四、交底要求1. 施工单位应将本安全技术交底内容作为施工管理的重要依据,确保施工安全。
2. 施工人员应认真学习本安全技术交底内容,提高安全意识,确保自身安全。
