固定资产转固
- 格式:docx
- 大小:13.54 KB
- 文档页数:1
资产转固条件会计准则资产转固条件是会计准则中的一个重要概念,是指将成本(或其他符合要求的金额)在其所在时期内分摊到相应的期间和账户中的一种会计处理方式。
资产转固条件是进行资产转固时必须满足的条件,下面将讨论资产转固条件的具体内容。
1. 基础资产进行资产转固时首先要明确基础资产的概念,基础资产是指满足以下条件的资产:具有经济使用价值,预计使用期间超过一个会计期间,原值与其他相关费用(如安装、调试、运输等)已经确定。
基础资产可以是固定资产、无形资产、出租物业以及资产组合的某些部分等,但不包括消耗品、低值易耗品和在资产表日可轻易实现以下任一情况之一的短期投资:变现、到期、售卖。
同时,基础资产应当有相应的法律和合同保障。
2. 资产成本资产成本是指购入或建造资产时支付的价款、相关税费以及与取得或建造资产直接相关的其他费用。
如:劳务费、工程监理费、设计费、运输费、装置安装费等。
3. 期间用途及模式资产的财务成本应该按照使用方案和模式进行分配到每一个会计期间。
使用方案可以按照固定比例或者实际使用量来进行分配。
同时,资产的使用期间应该经过仔细考虑,以确保使用期限与账务期限的匹配。
具体而言,使用期限应该考虑资产的实际使用寿命,技术现状和未来可能的更新和改良等因素,还要考虑资产使用的变化型态、周期及影响因素。
4. 文件支持资产转固需要有相关的证据支持,包括购买发票、建造合同、工程结算单等有关文件。
这些文件证明了成本的来源,以及当时的价值和支付方式。
如果公司没有这样的支持文件,需要采取调查方法收集证明资产成本的信息,并进行确认和评估。
总之,资产转固条件是执行合理的资产转固的基础,并且对于组织进行准确的财务报告非常重要。
了解资产转固条件可以帮助企业更好地理解和管理其资产,并制定合理有效的资产转固计划。
【上市问询反馈之在建工程转固】该案例来重庆溯联塑料,该公司2022年8月过会创业板【一、问询问题-12.关于固定资产和在建工程】申请文件及首轮问询回复显示,报告期各期末,发行人固定资产余额分别为6,501.89 万元、8,322.23 万元、9,075.14 万元和8,653.73 万元,主要为生产设备。
报告期各期末,发行人在建工程分别为440.58 万元、434.71 万元、3,878.93万元和7,807.66 万元。
2020 年起在建工程余额增长的主要原因系募投项目工程建设款相关支出。
请发行人:(3)结合截至目前发行人在研项目的转化情况、投入和产出情况等说明募投项目汽车用塑料零部件项目及汽车零部件研发中心项目的必要性及可行性,结合募投项目开发计划及实际进展情况说明在建工程余额增长与项目开发计划的匹配性;说明报告期在建工程的成本归集、结转情况,新增在建工程转入固定资产的具体时点,相关会计处理是否符合《企业会计准则》的相关规定。
【二、问询回复】说明报告期在建工程的成本归集、结转情况,新增在建工程转入固定资产的具体时点,相关会计处理是否符合《企业会计准则》的相关规定1.在建工程基本情况报告期内,公司在建工程分为汽车用塑料零部件项目及汽车零部件研发中心项目、零星生产设备两大类别,其增减变动情况如下:如上表所示,公司在建工程项目主要系汽车用塑料零部件项目及汽车零部件研发中心项目工程,报告期内该项目尚处于持续施工状态中,未达到转固条件;零星待安装设备在设备调试安装达到预定可使用状态后即转固,各期转固金额基本稳定。
2.(2)关于转固时点报告期内,公司无自行建造的固定资产转固,仅有外购固定资产转固。
《企业会计准则》规定:“…外购固定资产是否达到预定可使用状态,需要根据具体情况进行分析判断。
如果购入不需安装的固定资产,购入后即可发挥作用,因此,购入后即可达到预定可使用状态。
如果购入需安装的固定资产,只有安装调试后达到设计要求或合同规定的标准,该项固定资产才可发挥作用,达到预定可使用状态…”。
在建工程自用转固的详细流程在建工程自用转固呀,这可是个挺重要的事儿呢。
一、啥是在建工程自用转固。
简单来说,就是一个工程在建设过程中,要是这个工程是公司自己要用的,比如说盖个办公楼自己办公用,等建得差不多了,就把它从在建工程这个状态变成固定资产。
这就像是一个孩子长大了,要给他一个正式的身份一样。
在建工程就像是个未成年,固定资产就是成年啦,能开始承担责任,为公司创造价值啦。
二、前期准备。
1. 工程得达到预定可使用状态哦。
这可不是随便说说的,得真的建好了,像楼的话,主体结构得完工,水电啥的都得通,里面基本的设施得能正常用。
就好比你买个手机,得能开机、能打电话、能上网,这才算是可以使用了,工程也是这个道理。
2. 资料收集可不能少。
得把工程建设过程中的各种资料都找齐了,像施工许可证呀,工程的验收报告之类的。
这些资料就像是这个工程的成长记录,证明它是怎么一步一步建起来的,有没有达到转固的标准。
要是资料不全,就像你去办身份证没有户口本一样,肯定不行的。
三、转固的具体操作。
1. 确定资产的价值。
这可有点复杂,要把工程建设过程中花的钱都算进去。
从买材料、请工人施工,到那些设备的安装费啥的,都得加起来。
这就像是算你养大一个孩子花了多少钱一样,得一笔一笔地算清楚。
不能多算也不能少算,多算了公司成本就高了,少算了这个固定资产的价值就被低估了。
2. 进行会计处理。
这时候就得让会计出马啦。
会计要在账上把在建工程的金额转到固定资产里面去。
这个操作就像是把一个东西从一个口袋放到另一个口袋一样,不过这个口袋可是会计账上的口袋,要按照会计准则来做哦。
比如说借固定资产,贷在建工程。
这一步可不能马虎,要是做错了,公司的财务报表就会出问题,就像你穿错了鞋子一样,走路都会不舒服的。
四、后续的事情。
1. 固定资产的管理。
转固之后,这个固定资产就像是公司的一个宝贝一样,得好好管理。
要定期检查它有没有损坏,要不要维修,就像你保养你的汽车一样。
如果不管不顾,它可能就会越来越破旧,发挥不了应有的作用,就像人不锻炼身体就会生病一样。

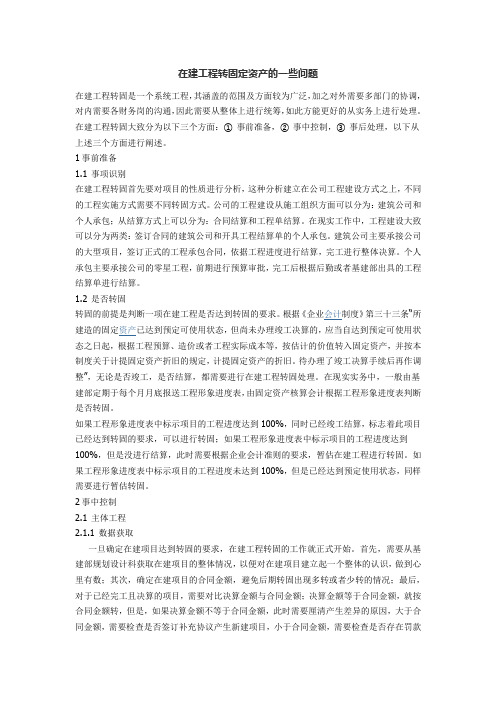

在建工程转固定资产的一些问题在建工程转固是一个系统工程,其涵盖的范围及方面较为广泛,加之对外需要多部门的协调,对内需要各财务岗的沟通,因此需要从整体上进行统筹,如此方能更好的从实务上进行处理。
在建工程转固大致分为以下三个方面:①事前准备,②事中控制,③事后处理,以下从上述三个方面进行阐述。
1事前准备1.1 事项识别在建工程转固首先要对项目的性质进行分析,这种分析建立在公司工程建设方式之上,不同的工程实施方式需要不同转固方式。
公司的工程建设从施工组织方面可以分为:建筑公司和个人承包;从结算方式上可以分为:合同结算和工程单结算。
在现实工作中,工程建设大致可以分为两类:签订合同的建筑公司和开具工程结算单的个人承包。
建筑公司主要承接公司的大型项目,签订正式的工程承包合同,依据工程进度进行结算,完工进行整体决算。
个人承包主要承接公司的零星工程,前期进行预算审批,完工后根据后勤或者基建部出具的工程结算单进行结算。
1.2 是否转固转固的前提是判断一项在建工程是否达到转固的要求。
根据《企业会计制度》第三十三条“所建造的固定资产已达到预定可使用状态,但尚未办理竣工决算的,应当自达到预定可使用状态之日起,根据工程预算、造价或者工程实际成本等,按估计的价值转入固定资产,并按本制度关于计提固定资产折旧的规定,计提固定资产的折旧。
待办理了竣工决算手续后再作调整”,无论是否竣工,是否结算,都需要进行在建工程转固处理。
在现实实务中,一般由基建部定期于每个月月底报送工程形象进度表,由固定资产核算会计根据工程形象进度表判断是否转固。
如果工程形象进度表中标示项目的工程进度达到100%,同时已经竣工结算,标志着此项目已经达到转固的要求,可以进行转固;如果工程形象进度表中标示项目的工程进度达到100%,但是没进行结算,此时需要根据企业会计准则的要求,暂估在建工程进行转固。
如果工程形象进度表中标示项目的工程进度未达到100%,但是已经达到预定使用状态,同样需要进行暂估转固。
在建工程转固的标准
在建工程转固是指将在建的工程项目转为固定资产的过程,通常是指在建工程完工后,将其计入公司的固定资产账户中。
在转固的过程中,通常需要遵循一定的标准和规定,以确保转固过程的合规性和准确性。
首先,转固的标准通常包括以下几个方面:
1. 资产完工标准,在建工程必须达到一定的完工标准,通常是指项目已经完成主体结构或主要工程,并且可以投入使用或进行后续生产。
2. 资产所有权标准,在建工程必须具有明确的资产所有权,通常是指项目的所有权已经转移或者公司已经取得了项目的使用权。
3. 资产成本标准,在建工程的成本必须能够被合理准确地核算和确认,通常是指项目的成本已经得到明确的核算和确认。
其次,转固的规定还需要考虑以下几个方面:
1. 会计准则和法规要求,转固过程需要符合相关的会计准则和法规要求,例如国家相关的会计准则、税务法规等。
2. 公司内部管理制度,公司内部通常也会有相关的转固管理制度和流程,需要按照公司内部规定进行操作。
3. 资产评估标准,在转固过程中,可能需要对在建工程进行评估,评估标准也需要符合相关的规定和要求。
最后,需要注意的是,在建工程转固的标准和规定可能会因不同国家、地区、行业以及公司而有所不同,因此在具体操作时需要结合具体情况进行分析和实施。
同时,转固过程中也需要注意相关的会计处理、税务影响以及财务报表披露等方面的要求,以确保转固过程的合规性和准确性。
化工企业EPC模式下“在转固”的管理与核算化工企业EPC模式(即设计-采购-施工)是一种常见的工程承包模式。
在此模式下,企业将工程设计、采购物资和施工工作全部委托给专业承包商,以便降低成本和风险。
在EPC模式下,转固管理和核算变得非常重要。
下面将介绍EPC模式下“在转固”的管理与核算。
一、转固的概念转固是固定资产入账的过程,是企业的固定资产管理工作的重要环节。
转固管理包括资产新增、变更和处置。
在EPC模式下,因为项目承包商完成所有的设计、采购和施工工作,因此固定资产的核算和转固主要集中在项目阶段,包括项目投资、工程勘察和设计和工程建设等阶段。
二、转固管理与核算的关系在EPC模式下,转固管理和核算的关系非常密切。
转固管理是固定资产管理的重要组成部分,而核算是管理的手段和工具。
具体来讲,转固管理涉及到固定资产的入账、盘点和日常维护;而核算则涉及到固定资产的计量、折旧、减值和变现。
在EPC 项目中,转固和核算需在项目初期就进行规划并建立相应的制度。
同时,企业需要在完整确认资产后,进行固定资产折旧、减值的相关处理并加以核算。
三、“在转固”管理在EPC模式下,项目承包商执行设计、采购和施工任务时,固定资产的核实和入账是一个重要的环节。
为了对固定资产进行更好的管理和核算,在项目执行过程中,需要进行“在转固”管理。
具体来讲,企业应该采取以下措施:1、明确资产目录:企业应该制定资产目录,并确保资产分类清晰、细致,以便标准化管理。
2、规划转固流程:企业应该在项目启动阶段就规划好转固流程,并确保资产的盘点、验收和入账等工作的顺利进行。
3、加强沟通和协调:在EPC项目中,不同部门之间需要进行协调和沟通,以确保转固工作的顺利开展。
4、建立转固档案:企业应该建立完整的转固档案,妥善保管各种证明文件和资料,以便后续审计和管理。
四、转固核算在EPC模式下,固定资产的核算是固定资产管理工作的核心。
转固核算主要包括资产计量、折旧、减值和变现。
固定资产(机械设备类)转固档案管理办法编制:审核:批准:一、制定本文件的目的为加强清洗施工机械类设备转固以后的档案管理,确保设备档案及资料能够系统、完整、准确、安全地保存,方便设备档案资料的使用,根据《中华人民共和国档案法》等有关法律、法规精神,特制订本办法。
二、档案管理的范围工程事业部生产、施工用A类、B类和部分C类机电一体化成套设备和其他与主营业务紧密关联的特殊设备的原版资料。
主要包括:规划、评估、设计、制造、购置、改造、更新、大修、调转、报废等过程中形成的并经整理应当归档保存的图纸、操作手册、保养手册、故障维修指南、整机和重要分部合格证、质量检测报告、验收单、计算资料、图表文字说明、照片、音像等文件资料。
三、设备档案管理的原则和分工1、设备档案资料是设备制造、使用、管理、维修、改造的重要依据,是设备管理的基础工作之一,能够为日常管、修、用提供可靠服务和保障,因此,设备档案管理必须坚持集中统一、分层管理的原则。
2、设备转固档案中操作手册、保养手册、故障维修指南、设备整机合格证、图表文字说明、安全和技术培训方面的音像资料等必须由供货商提供一式三份(一份正本、两份副本)。
其中正本存放在设备管理部,仅供查阅不外借;设备使用部门持一份副本,供员工操作、维护、维修、改造等环节查阅之用,可以借阅;设备管理员(设备操作人员)持一份副本,日常点检、操作、维护、维修时查阅。
3、采购部在实施一体化成套设备采购订货时应明确要求供货商提供一正两副三份文档、资料。
如供方不能提供,采购部应在办理设备转固前完成副本复制。
4、设备验收及转固档案由设备管理部统一管理,存放在固定资产管理员处;设备运行、维修、改造、报废等档案存放在设备档案管理员处。
5、施工部、高压水部、机械清罐部等部门应该设置兼职档案管理人员,负责本部门所有设备的档案管理,升级和更新由于技术更新、设备改造后的档案完善工作,接受事业部和设备管理部定期进行的专项改造检查。
设备(工装)资产转固工作流程1、目的本流程规定了在我公司生产电力机车技术改造过程中,对已采购设备和大型工装进行资产转固的工作流程,明确了转固过程中相关各部门的职责。
2、适用范围⑴设备采购价值在人民币2000元以上,使用年限一年以上,用于生产经营的各类设备。
⑵部分列入固定资产管理的大型工装。
3、转固条件⑴当设备完成安装调试验收,投入试用1—3个月,所有整改内容完成,能够正常运转。
⑵该设备工作号下不再发生费用。
⑶取得90%以上额度的发票。
4、设备资产转固流程⑴各项目负责人整理填写《设备资料清单》(附表一)。
设备资料主要包括:招标资料、合同资料、技术资料、验收资料及其他资料。
详细内容参照《设备资料清单》(附表一)。
要求所有提供资料为原件,以便存档。
⑵各项目负责人整理汇总设备合同及费用,填写《设备合同及费用清单》(附表二)。
各项目负责人相关的所有合同,汇总发生的所有费用。
要求做好分类,提供所有合同或补充协议等复印件。
⑶各项目负责人填写《固定资产移交接收记录》(附表三),填写项目内容及转交流程如下:①项目负责人填写资产名称、规格型号、工作内容及用途、制造厂名、制造日期及出厂号、使用保管单位、工作号;②设备技术员一项由使用单位填写;③资产管理部设备固资管理员(殷秀荣)负责检查转固资料填写是否正确,满足要求情况下给出资产编号,并在设备主管单位空格处盖章;④技改办财务组(刘柏枝)负责填写购置原价、运杂费、安装费,并在会计一栏盖章。
⑤《固定资产移交接收记录》填写完毕,由技改办财务组转交公司财务部。
⑷资产管理部将《固定资产移交接收记录》相应内容填写完后,将其余技术资料交与技改办综合组资料负责人(王嵩),由资料负责人王嵩负责收集整理并送规划发展部档案室进行归档,资料包括《设备资料清单》(附表一)中的所有资料。
⑸公司财务部对《固定资产移交接收记录》进行核对,确认无误后,将在建工程转为固定资产,完成固定资产的登帐,并(及时)书面通知资产管理部、技改办,终止相应工作号的使用。
在建工程转固制度流程
在建工程转固制度的流程一般包括以下步骤:
1. 立项备案:对需要进行转固的在建工程,首先需要进行
立项备案,明确项目的目标、需求、预算、计划等信息,
并向相关部门进行备案。
2. 施工过程管理:在项目进行过程中,需要对施工、进度、质量等进行全面管理,并随时跟踪和记录施工过程中的各
种信息。
同时,需要检查和控制齐备的单位进行现场施工
监管。
3. 资产结转:在项目完工后,需要对工程项目进行资产结转。
这一步骤包括将在建工程进行验收、核算、估价,并
将其转化为固定资产。
具体操作包括逐项审核工程项目资
产化条件、进行验资、编制结转方案并进行核算、生成相
关资产台账等。
4. 各项手续办理:完成资产结转后,需要办理相关手续,包括资产投资管理部门备案、财务部门登记、税务部门备案等。
5. 资产使用管理:完成转固后的固定资产需要进行使用管理,包括设备保养、维修、年度盘点、台账管理等。
除了以上基本的流程,具体的在建工程转固流程还可能会因不同的行业、地区和企业而有所差异,需要根据实际情况进行调整和完善。
固定资产转固,主要是指固定资产的形成方式有二种,一种是直接采购或其他途径获得后就可以直接投入使用的,在采购后就可以作固定资产的会计核算,并按规定在使用第二个月开始计提折旧,另一种固定资产,采购后不能直接使用,需要设备安装或者进行工程施工建造。
如需安装的设备、需建造的厂房等建筑物、构筑物等,这类的固定资产资产,因为尚不具备实际使用状况,在这之前,是不能作为固定资产核算的,一般先通过“在建工程”会计科目来核算并归集相关的采购原价和建造成本。
固定资产转固,就是这后一类的需安装或建造的设备或建筑物、构筑物,在安装或建造完成后,通过验收或调试试运行,达到了正常使用状况(也称竣工验收),会计上,依据竣工验收相关资料,将原来的“在建工程”核算的内容冲销,并转到“固定资产”科目来核算,并按固定资产来管理,这个投产使用前的验收及会计账务处理过程,在专业上就称为“固定资产转固”。
