上海市市政工程预算定额2016(原创实用版)目录1.上海市市政工程预算定额 2016 的概述2.上海市市政工程预算定额 2016 的编制说明3.上海市市政工程预算定额 2016 的费用定额4.上海市市政工程预算定额 2016 的相关政策5.上海市市政工程预算定额 2016 的应用示例正文一、上海市市政工程预算定额 2016 的概述上海市市政工程预算定额 2016 版是针对上海市市政工程建设项目而制定的预算定额标准,旨在为市政工程的预算编制、招投标、工程结算等环节提供依据。
该定额标准包含了土建工程、装饰工程、安装工程、园林绿化工程等多个方面,为上海市市政工程建设提供了全面的预算参考。
二、上海市市政工程预算定额 2016 的编制说明上海市市政工程预算定额 2016 版的编制依据包括《上海市建筑和装饰工种预算定额》、《上海市建筑工程预算定额》以及《全国统一建筑工程基础定额》等相关文件。
在编制过程中,充分考虑了上海市市政工程的特点和实际需求,以及新技术、新工艺、新材料、新设备在工程中的应用,体现了量价完全分离的原则。
三、上海市市政工程预算定额 2016 的费用定额上海市市政工程预算定额 2016 版包含了各项工程的费用定额,如土建工程费用、安装工程费用、装饰工程费用等。
这些费用定额是根据上海市市政工程的实际情况和市场价格水平制定的,为工程造价的合理控制提供了依据。
四、上海市市政工程预算定额 2016 的相关政策上海市市政工程预算定额 2016 版的执行受到了相关政策的监管,如沪建建 (98) 第 0323 号文关于修编本市建筑工种预算定额的批复等。
这些政策对于定额的编制、发布、实施等环节都有明确的规定,以确保定额的科学性、合理性和有效性。
五、上海市市政工程预算定额 2016 的应用示例在某上海市市政工程建设项目中,项目方需要编制工程预算,可以根据上海市市政工程预算定额 2016 版来确定各项工程的费用定额。
上海市市政工程预算定额工程量计算规则(2000)上海市市政工程定额管理站总则第0.0.1条为统一上海市市政工程预算工程量的计算,特制定本规则。
第0.0.2条本规则适用于上海市市政工程编制工程预、结算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《上海市市政工程预算定额》(2000)相配套,作为足额定市政工程造价及消耗量的依据。
第0.0.3条市政工程预算工程量的计算除依据《上海市市政工程预算定额》(2000)及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明;2、经审定的施工组织设计或施工技术措施方案;3、经审定的其他有关技术经济文件。
第0.0.4条本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:1、以体积计算的为立方米(m3);2、以面积计算的为平方米(m2);3、以长度计算的为米(m);4、以重量计算的为吨或千克(t或kg);5、以座(台、套、组或个)计算的为座(台、套、组或个)。
汇总工程量时,其准确度取值:m3,m2,m小数点以后取两位,t小数点以后取三位,千克、座(台、套、组或个)取整数。
第0.0.5条计算工程量时,应依施工图纸顺序,分部、分项依次计算,并尽可能采用计算表格及微机计算,简化计算过程。
第一章通用项目第一节一般项目第1.1.1条挖油泥工程量按水抽干后的实挖体积计算。
第1.1.2条挖流沙定额适用于不采用井点降水而出现局部流沙的情况,其工程量按水抽干后的实挖体积计算,不包括涌砂数量。
第1.1.3条湿土排水按原地面1.0m以下的挖土数量计算。
第1.1.4条筑拆集水井按排水管道开槽埋管工程每40m设置一只,其他工程一般按每个基坑设置一只,大型基坑按批准的施工组织设计确定。
第1.1.5条抽水定额适用于河塘及坝内河水的排除,工程量按实际排水体积计算。
第1.1.6条施工路栏长度应根据施工现场实际需要设置,移动式路栏使用天数按施工合同计算。

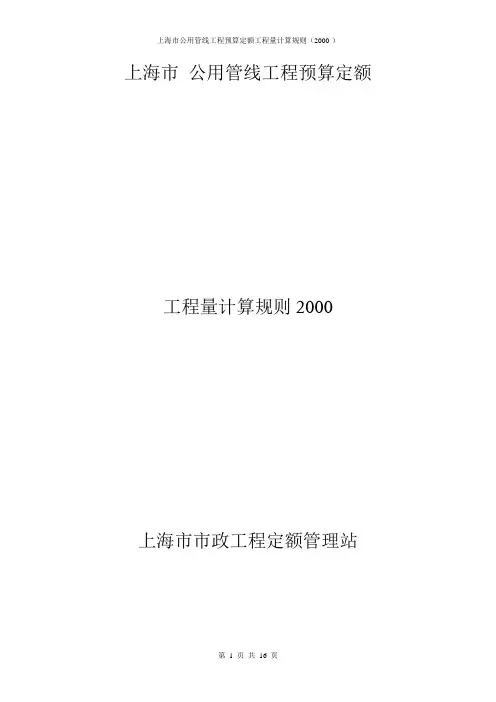

上海市公用管线工程预算定额工程量计算规则2000上海市市政工程定额管理站总则一、《上海市公用管线工程预算定额工程量计算规则》以下简称本规则是根据沪建建(98)第0323号“关于修编本市建设工程预算定额的批复”及其有关规定在《上海市公用管线工程预算定额》(1993)及《全国统一市政工程预算定额》(1998)的基础上结合国家及本市的现行设计规范、施工验收规范、安全操作规程技术质量标准并参照原定额工程量计算规则多年来的执行情况经重新修编与《上海市公用管线工程预算定额》(2000)配套使用的工程量计算规则。
二、本规则是统一本市公用管线工程预决算工程量计算与计量单位的依据,是完成规定计量单位分项工程人工、材料、施工机械台班消耗量的计算标准,是编制施工图预算、进行工程招投标、办理竣工结算及编制公用管线工程量清单、概算定额、估价指标以及技术经济指标工程量计算的基础。
三、本规则与《上海市公用管线工程预算定额》(2000)配套适用于本市行政区域内的公用管线工程。
四、本规则的使用应结合下列资料:1、《上海市公用管线工程量预算定额》(2000)及册章说明2、工程项目的招投标技术文件及合同文件3、现行设计规范、标准及图纸4、工程项目的设计及施工技术文件五、凡工程项目套用其他定额时工程量计算规则适用的程序是:1、按合同约定的工程量计算规则。
2、套用其他定额部分的工程量计算仍按本规则。
3、对本定额中缺项的子目需套用其他定额时根据定额编制原则和工程的具体情况分别套用相应的工程量计算规则。
六、本规则中册章系数的使用,凡属增减工程量或变更工作内容的册章系数与其他系数同时使用时,应分别计算不可连乘。
七、本规则计算系数中注有“≤”者均在系数上限内选取。
八、本规则中未包含的、或合同注明工程量计算要求或方法的,可参照与之相近的工程量计算规则、或按合同规定的要求或方法计算。
第一册通用项目工程第一章拆除工程一、路面、路基及人行道拆除,按“m2”计算,构筑物拆除,按“m3”计算。
修编概况《上海市建筑和装饰工程预算定额》(2000)是依照上海市建设委员会沪建建(98)第0323号文“关于修编本市建设工程预算定额的批复”及其有关规定,在《上海市建筑工程预算定额》(1993)、《上海市建筑装饰工程预算定额》(1993)及《全国统一建筑工程基础定额》(GLD—101--95)的基础上,结合连年来的执行情形,和“新技术、新工艺、新材料、新设备”的普遍利用,本着指导与效劳的宗旨,表现量价的完全分离,增进企业面向市场为指导思想编制的预算定额。
一、编制原那么(一)、本定额的编制遵循社会主义市场经济的原那么,依照《建筑法》、《上海市建筑市场治理条例》及有关规定,从有利于建筑市场的成立和治理、有利于政府对工程造价的宏观调控动身,标准工程造价依据和计价行为。
(二)、本定额是完成规定计量单位的分项工程计价的消耗量标准,是以正常的施工条件、多数施工企业的装备程度、企业的施工工艺、劳动组织及工期条件下的社会平均消耗量水平,即从当前的技术、施工和治理实际动身,并有利于增进技术进步和治理水平的提高。
(三)、定额项目应知足上海地域施工工艺计价需要,遵循统一性、适用性、通用性、简明性的原那么,力争项目齐全、覆盖面广、简明适用,并有利于运算机在工程计价和治理上的开发和应用。
统一性:即统一概念、统一名词术语、统一符号和代号、统一编码、统一计量单位和定额水平的大体统一等。
适应性:即定额项目的设置应充分适应上海地域的施工操作特点,并充分反映已经成熟的“四新”技术项目。
通用性:即定额项目的设置能够大体适应每项工程的具体情形,必需取其共性,编制通用项目,使之在不同的工程上具有互换性。
简明性:即在必然范围内,定额项目及内容应适当综合,“粗”“细”适宜,按社会平均水平知足一样精度需要。
二、编制进程本次土建定额修编工作自一九九九年初开始前期预备工作至二ΟΟΟ年六月,共耗时约一年半。
分为以下几个时期:第一时期:拟定编制大纲、操作细那么;在充分酝酿和研讨的基础上,制定了《上海市建筑工程预算定额修编大纲》,并形成了相应的定额修编操作细那么,包括统一的名词术语、统一符号和代号、统一的人、材、机编码、统一的计量单位(子目、人、材、机)、统一的保留尾数、人工幅度差、机械幅度差、材料损耗率、周转材料摊销、砼、砂浆配合比表、现行标准及标准和工程量计算规那么的确信原那么。

上海市市政工程预算定额一、什么是上海市市政工程预算定额?上海市市政工程预算定额是指在上海市范围内建设市政工程所需的各项费用标准,包括建筑材料、劳动力、机械设备等方面的费用,是指导上海市市政工程建设的重要依据。
二、上海市市政工程预算定额的制定过程1. 市场调研:根据需要建设的市政工程类型和规模,通过调查研究相关领域的行情价格和供需状况,获取相关数据。
2. 费用核算:将所得数据进行分析和计算,确定各项费用标准。
3. 审核评估:对制定好的预算定额进行审核评估,确保其合理性和科学性。
4. 发布实施:经过审核后,将预算定额正式发布实施,并随时根据实际情况进行修订和更新。
三、上海市市政工程预算定额的作用1. 统一标准:通过制订统一标准,使得不同项目之间在费用方面有了可比性,便于管理与监督。
2. 控制成本:对于建设单位来说,可以通过对比预算定额来控制成本,并且可以更好地进行预算管理。
3. 保证质量:预算定额中包含了各项费用的标准,建设单位可以按照标准进行施工,从而保证工程质量。
4. 规范市场:预算定额的制定,可以规范市场价格,并且避免过高或过低的报价。
四、上海市市政工程预算定额的应用1. 施工方案编制:在编制施工方案时,需要根据预算定额确定各项费用,并且进行合理分配和安排。
2. 投标报价:在投标报价时,需要根据预算定额进行合理报价,以获得招标人的认可和信任。
3. 维护管理:在维护管理过程中,需要根据预算定额确定维修费用和材料使用量等相关内容。
4. 监督检查:监督检查人员可以通过对比实际施工情况和预算定额来发现问题并进行处理。
五、上海市市政工程预算定额的局限性1. 由于各种因素的不同,实际情况可能会与预算定额有所偏差,因此需要及时调整和修订。
2. 预算定额只是一个参考标准,在具体实施中还需要结合实际情况进行适当调整。
3. 预算定额只是一个费用标准,对于工程的质量和安全等方面并没有直接的规范和要求。
六、总结上海市市政工程预算定额是建设市政工程必备的参考标准,通过其制定和应用,可以规范市场价格、保证工程质量、控制成本等方面的作用。
【上海市市政工程预算定额2016】- 深度解读一、引言上海市市政工程预算定额2016,作为城市建设和规划的重要指导文件,对于城市基础设施建设具有重要的指导意义。
本文将对上海市市政工程预算定额2016进行深度解读,帮助读者全面了解该文件的内容和意义。
二、基本概述上海市市政工程预算定额2016是根据上海市城市建设和规划的需要制定的,包括了市政工程建设所需的各项定额指标和标准。
该文件覆盖了市政工程建设的各个方面,涉及到建筑材料、人工成本、机械设备、工程量清单等多个方面的内容。
通过对该定额的规定,可以有效地指导和规范市政工程的建设过程,确保建设项目的质量和效益。
三、具体内容分析1. 建筑材料定额在上海市市政工程预算定额2016中,对于建筑材料的选择和使用标准进行了详细的规定。
从水泥、钢材到基础材料,都有相应的定额指标和标准。
这些定额的制定,既考虑了材料的质量和性能,同时也兼顾了成本和可持续性的要求。
在我看来,建筑材料的选择和使用对于市政工程建设至关重要。
合理的选择可以保证工程质量,同时也可以有效控制成本。
在实际工程实践中,需要根据具体的要求和条件,综合考虑各种因素,合理确定建筑材料。
2. 人工成本定额人工成本是市政工程建设中不可或缺的一部分,上海市市政工程预算定额2016中对人工成本的核定进行了严谨的规定。
对于各种工种的工资标准、工时安排等都做出了详细的规定。
个人认为,人工成本不仅仅包括了工资,还包括了劳动条件和安全保障等方面的成本。
在实际施工中,要合理安排工人的工作时间和休息时间,保证工人的安全和健康,这样才能保证工程建设的顺利进行。
3. 工程量清单工程量清单是市政工程建设中的一个重要环节,上海市市政工程预算定额2016中对工程量的核算做出了详细的规定。
工程量清单准确反映了工程的实际情况和需要,是工程预算的基础和依据。
在我看来,工程量清单的编制需要考虑到工程的实际情况和需要,同时也要兼顾成本和效益。
只有合理编制了工程量清单,才能保证工程预算的准确性和可行性。

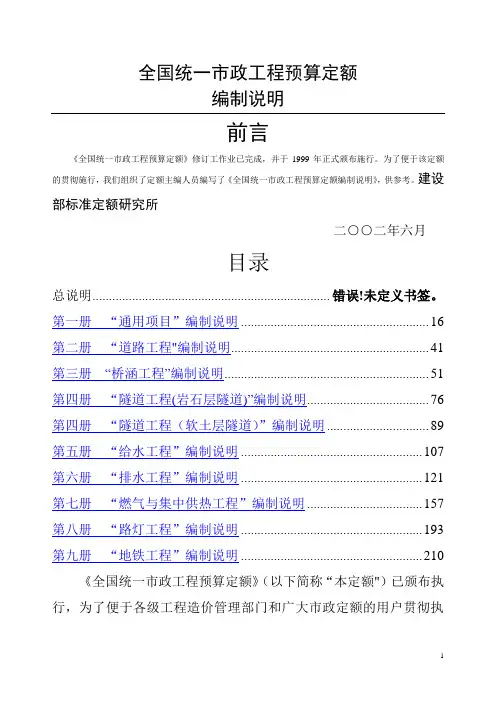

全国统一市政工程预算定额编制说明前言《全国统一市政工程预算定额》修订工作业已完成,并于1999年正式颁布施行。
为了便于该定额的贯彻施行,我们组织了定额主编人员编写了《全国统一市政工程预算定额编制说明》,供参考。
建设部标准定额研究所二○○二年六月目录总说明........................................................................ 错误!未定义书签。
第一册“通用项目”编制说明 (16)第二册“道路工程"编制说明 (41)第三册“桥涵工程”编制说明 (51)第四册“隧道工程(岩石层隧道)”编制说明 (76)第四册“隧道工程(软土层隧道)”编制说明 (89)第五册“给水工程”编制说明 (107)第六册“排水工程”编制说明 (121)第七册“燃气与集中供热工程”编制说明 (157)第八册“路灯工程”编制说明 (193)第九册“地铁工程”编制说明 (210)《全国统一市政工程预算定额》(以下简称“本定额")已颁布执行,为了便于各级工程造价管理部门和广大市政定额的用户贯彻执行该定额,现对该定额编制中的综合问题说明如下:一、本定额的适用范围本定额适用于城镇管辖范围内的新建、扩建的市政工程.二、本定额的作用本定额是指完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是统一全国市政工程工程量计算规则、项目划分、计量单位的依据,是编制市政工程地区单位估价表、编制概算定额及投资估算指标、编制招标标底、确定工程造价的基础.三、本定额的内容本定额共九册:第一册通用项目包括:土石方工程,打拔工具桩,围堰工程,支撑工程,拆除工程,脚手架及其他工程,护坡、挡土墙。
共七章721个子目。
第二册道路工程包括:路床(槽)整形,道路基层,道路面层,人行道侧缘石及其他。
共四章350个子目。
第三册桥涵工程包括:打桩工程,钻孔灌注桩工程,砌筑工程,钢筋工程,现浇混凝土工程,预制混凝土工程,立交箱涵工程,安装工程,临时工程,装饰工程。
宣贯大会主讲人:何伊君、滕敦CONTENT Sucdri 目录一定额总体编制概况二各分册编制概况定额总体编制概况一、编制背景及过程背景根据《上海市城乡建设和交通委员会关于同意修编〈上海市建设工程预算定额〉的批复》(沪建交(2012)1057号)的精神以及上海市建筑建材业市场管理总站《关于发布〈上海市建设工程预算定额修编总纲〉的通知》(沪建市管[2013]115号)的指示精神修编。
随着时间的推移,《上海市市政工程预算定额(2000)》中的许多施工工艺、施工材料、施工机械已被淘汰,定额中人工、机械的消耗量与实际情况相差悬殊,对其进行修编势在必行。
组织结构图Page 6一、编制背景及过程背景根据《上海市城乡建设和交通委员会关于同意修编〈上海市建设工程预算定额〉的批复》(沪建交(2012)1057号)的精神以及上海市建筑建材业市场管理总站《关于发布〈上海市建设工程预算定额修编总纲〉的通知》(沪建市管[2013]115号)的指示精神修编。
“2016市政定额”修编自2014年3月启动,2016年8月形成报批稿,历时2年多时间。
2016年12月20日经上海市住房和城乡建设管理委员会沪建标定[2016]1162号文发布,2017年6月1日起正式实施。
凡2017年6月1日起进行招标登记的建设工程执行新定额随着时间的推移,《上海市市政工程预算定额(2000)》中的许多施工工艺、施工材料、施工机械已被淘汰,定额中人工、机械的消耗量与实际情况相差悬殊,对其进行修编势在必行。
一、编制背景及过程编制过程7个阶段工作大纲阶段定额分册、章、节及子目划分阶段定额修编初稿阶段征求意见稿阶段水平测算阶段送审稿阶段报批稿阶段二、编制指导思想1 2 3 4接轨《建设工程工程量清单计价规范(GB50500-2013)》和《市政工程工程量计算规范(GB50857-2013)》等最新国家计价规范。
推动“新技术、新工艺、新材料、新设备”等四新技术的广泛应用。

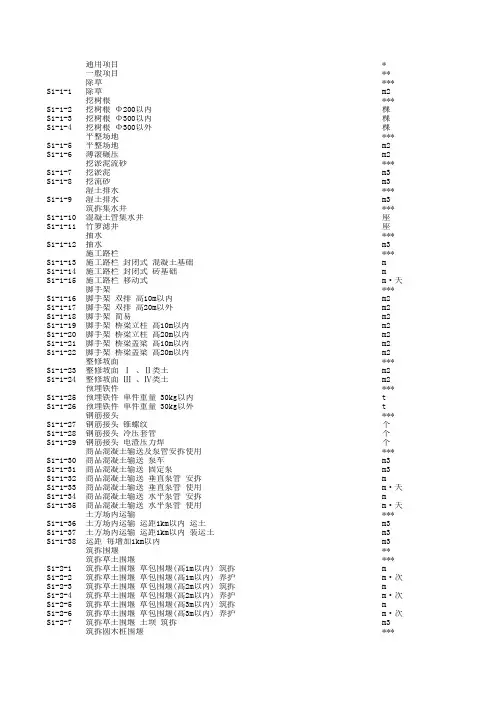

通用项目*一般项目**除草*** S1-1-1除草m2挖树根*** S1-1-2挖树根 Φ200以内棵S1-1-3挖树根 Φ300以内棵S1-1-4挖树根 Φ300以外棵平整场地*** S1-1-5平整场地m2S1-1-6薄滚碾压m2挖淤泥流砂*** S1-1-7挖淤泥m3S1-1-8挖流砂m3湿土排水*** S1-1-9湿土排水m3筑拆集水井*** S1-1-10混凝土管集水井座S1-1-11竹箩滤井座抽水*** S1-1-12抽水m3施工路栏*** S1-1-13施工路栏 封闭式 混凝土基础mS1-1-14施工路栏 封闭式 砖基础mS1-1-15施工路栏 移动式m·天脚手架*** S1-1-16脚手架 双排 高10m以内m2S1-1-17脚手架 双排 高20m以外m2S1-1-18脚手架 简易m2S1-1-19脚手架 桥梁立柱 高10m以内m2S1-1-20脚手架 桥梁立柱 高20m以内m2S1-1-21脚手架 桥梁盖梁 高10m以内m2S1-1-22脚手架 桥梁盖梁 高20m以内m2整修坡面*** S1-1-23整修坡面 Ⅰ 、Ⅱ类土m2S1-1-24整修坡面 Ⅲ 、Ⅳ类土m2预埋铁件*** S1-1-25预埋铁件 单件重量 30kg以内tS1-1-26预埋铁件 单件重量 30kg以外t 钢筋接头*** S1-1-27钢筋接头 锥螺纹个S1-1-28钢筋接头 冷压套管个S1-1-29钢筋接头 电渣压力焊个商品混凝土输送及泵管安拆使用*** S1-1-30商品混凝土输送 泵车m3S1-1-31商品混凝土输送 固定泵m3S1-1-32商品混凝土输送 垂直泵管 安拆mS1-1-33商品混凝土输送 垂直泵管 使用m·天S1-1-34商品混凝土输送 水平泵管 安拆mS1-1-35商品混凝土输送 水平泵管 使用m·天土方场内运输*** S1-1-36土方场内运输 运距1km以内 运土m3S1-1-37土方场内运输 运距1km以内 装运土m3S1-1-38运距 每增加1km以内m3筑拆围堰**筑拆草土围堰*** S1-2-1筑拆草土围堰 草包围堰(高1m以内) 筑拆mS1-2-2筑拆草土围堰 草包围堰(高1m以内) 养护m·次S1-2-3筑拆草土围堰 草包围堰(高2m以内) 筑拆mS1-2-4筑拆草土围堰 草包围堰(高2m以内) 养护m·次S1-2-5筑拆草土围堰 草包围堰(高3m以内) 筑拆mS1-2-6筑拆草土围堰 草包围堰(高3m以内) 养护m·次S1-2-7筑拆草土围堰 土坝 筑拆m3筑拆圆木桩围堰***S1-2-8筑拆园木桩围堰 高3m以内 筑拆mS1-2-9筑拆园木桩围堰 高3m以内 养护m·次S1-2-10筑拆园木桩围堰 高4m以内 筑拆mS1-2-11筑拆园木桩围堰 高4m以内 养护m·次筑拆型钢桩围堰*** S1-2-12筑拆型钢桩围堰 高3m以内 筑拆mS1-2-13筑拆型钢桩围堰 高3m以内 使用m·天S1-2-14筑拆型钢桩围堰 高3m以内 养护m·次S1-2-15筑拆型钢桩围堰 高4m以内 筑拆mS1-2-16筑拆型钢桩围堰 高4m以内 使用m·天S1-2-17筑拆型钢桩围堰 高4m以内 养护m·次S1-2-18筑拆型钢桩围堰 高5m以内 筑拆mS1-2-19筑拆型钢桩围堰 高5m以内 使用m·天S1-2-20筑拆型钢桩围堰 高5m以内 养护m·次筑拆钢板桩围堰*** S1-2-21筑拆钢板桩围堰 高3m以内 筑拆mS1-2-22筑拆钢板桩围堰 高3m以内 使用m·天S1-2-23筑拆钢板桩围堰 高3m以内 养护m·次S1-2-24筑拆钢板桩围堰 高4m以内 筑拆mS1-2-25筑拆钢板桩围堰 高4m以内 使用m·天S1-2-26筑拆钢板桩围堰 高4m以内 养护m·次S1-2-27筑拆钢板桩围堰 高5m以内 筑拆mS1-2-28筑拆钢板桩围堰 高5m以内 使用m·天S1-2-29筑拆钢板桩围堰 高5m以内 养护m·次S1-2-30筑拆钢板桩围堰 高6m以内 筑拆mS1-2-31筑拆钢板桩围堰 高6m以内 使用m·天S1-2-32筑拆钢板桩围堰 高6m以内 养护m·次筑拆拉森钢板桩围堰*** S1-2-33筑拆拉森钢板桩围堰 高7m以内 筑拆mS1-2-34筑拆拉森钢板桩围堰 高7m以内 使用m·天S1-2-35筑拆拉森钢板桩围堰 高7m以内 养护mS1-2-36筑拆拉森钢板桩围堰 高每增减1m 筑拆m·天S1-2-37筑拆拉森钢板桩围堰 高每增减1m 使用m 翻挖拆除项目**翻挖沥青柏油类道路面层及基层*** S1-3-1翻挖沥青柏油类道路面层及基层 翻挖沥青柏油类 厚10m m2S1-3-2翻挖沥青柏油类道路面层及基层 翻挖沥青柏油类 每增减1cm m2翻挖混凝土道路面层*** S1-3-3翻挖混凝土道路面层 空压机翻挖混凝土 厚20cm m2S1-3-4翻挖混凝土道路面层 空压机翻挖混凝土 每增减1cm m2S1-3-5翻挖混凝土道路面层 空压机翻挖钢筋混凝土 厚20cm m2S1-3-6翻挖混凝土道路面层 空压机翻挖钢筋混凝土 每增减1cm m2S1-3-7翻挖混凝土道路面层 液压镐翻挖混凝土 厚20cm m2S1-3-8翻挖混凝土道路面层 液压镐翻挖混凝土 每增减1cm m2S1-3-9翻挖混凝土道路面层 液压镐翻挖钢筋混凝土 厚20cm m2S1-3-10翻挖混凝土道路面层 液压镐翻挖钢筋混凝土 每增减1cm m2翻挖二渣及三渣类道路基层*** S1-3-11翻挖二渣及三渣类道路基层 二渣及三渣类 厚20cm m2S1-3-12翻挖二渣及三渣类道路基层 二渣及三渣类 每增减1cm m2翻挖块石、碎石类道路基层*** S1-3-13翻挖块石、碎石类道路基层 块石 厚30cm m2S1-3-14翻挖块石、碎石类道路基层 块石 每增减1cm m2S1-3-15翻挖块石、碎石类道路基层 块石 厚15cm m2S1-3-16翻挖块石、碎石类道路基层 块石 每增减1cm m2翻挖侧平石*** S1-3-17翻挖侧石mS1-3-18翻挖平石mS1-3-19翻挖侧平石m 翻挖人行道及斜坡*** S1-3-20翻挖人行道 预制人行道 人行道板m2S1-3-21翻挖人行道 预制人行道 彩色预制块m2S1-3-22翻挖人行道 现浇人行道 厚6.5cm m2S1-3-23翻挖人行道 现浇人行道 每增减1cm m2S1-3-24翻挖人行道 现浇斜坡 厚10cm m2S1-3-25翻挖人行道 现浇斜坡 每增减1cm m2拆除排水管道***S1-3-26拆除排水管道 混凝土管道 Φ300内mS1-3-27拆除排水管道 混凝土管道 Φ600内mS1-3-28拆除排水管道 混凝土管道 Φ1000内mS1-3-29拆除排水管道 混凝土管道 Φ1400内mS1-3-30拆除排水管道 混凝土管道 Φ1600内m 拆除砖砌体***S1-3-31拆除砖砌体 进水口m3S1-3-32拆除砖砌体 窨井m3S1-3-33拆除砖砌体 砖结构m3拆除石砌体***S1-3-34拆除石砌体 干砌块石m3S1-3-35拆除石砌体 浆砌块石m3拆除混凝土结构***S1-3-36拆除混凝土结构m3S1-3-37拆除钢筋混凝土结构m3拆除钢拉条***S1-3-38拆除钢拉条 Φ25cm以内根S1-3-39拆除钢拉条 Φ25cm以外根临时便桥便道及堆场**搭拆便桥***S1-4-1搭、拆普通便桥 机动车道m2S1-4-2搭、拆普通便桥 非机动车道m2S1-4-3搭、拆非机动车道沟槽便桥 槽宽3m以内座·次S1-4-4搭、拆非机动车道沟槽便桥 槽宽5m以内座·次S1-4-5搭、拆机动车道沟槽便桥 槽宽3m以内座·次S1-4-6搭、拆机动车道沟槽便桥 槽宽5m以内座·次S1-4-7搭、拆过道桥板 板长2m块·天S1-4-8搭、拆过道桥板 板长3m块·天搭拆装配式钢桥***S1-4-9搭、拆装配式钢桥 单排单层加强 搭拆mS1-4-10搭、拆装配式钢桥 单排单层加强 使用m·天S1-4-11搭、拆装配式钢桥 双排双层加强 搭拆mS1-4-12搭、拆装配式钢桥 双排双层加强 使用m·天S1-4-13搭、拆装配式钢桥 三排单层加强 搭拆mS1-4-14搭、拆装配式钢桥 三排单层加强 使用m·天S1-4-15搭、拆装配式钢桥 双排双层加强 搭拆mS1-4-16搭、拆装配式钢桥 双排双层加强 使用m·天S1-4-17搭、拆装配式钢桥 三排双层加强 搭拆mS1-4-18搭、拆装配式钢桥 三排双层加强 使用m·天铺筑施工便道及堆场***S1-4-19铺筑施工便道及堆场 施工便道m2S1-4-20铺筑施工便道及堆场 堆料场地m2井点降水**轻型井点***S1-5-1轻型井点 安装根S1-5-2轻型井点 拆除根S1-5-3轻型井点 使用套·天喷射井点***S1-5-4喷射井点 安装根S1-5-5喷射井点 拆除根S1-5-6喷射井点 使用套·天S1-5-7喷射井点(15m) 安装根S1-5-8喷射井点(15m) 拆除根S1-5-9喷射井点(15m) 使用套·天S1-5-10喷射井点(20m) 安装根S1-5-11喷射井点(20m) 拆除根S1-5-12使用喷射井点(20m) 使用套·天S1-5-13喷射井点(25m) 安装根S1-5-14喷射井点(25m) 拆除根S1-5-15使用喷射井点(25m) 使用套·天S1-5-16喷射井点(30m) 安装根S1-5-17喷射井点(30m) 拆除根S1-5-18使用喷射井点(30m) 使用套·天大口径井点***S1-5-19大口径井点(15m) 安装根S1-5-20大口径井点(15m) 拆除根S1-5-21大口径井点(15m) 使用套·天S1-5-22大口径井点(25m) 安装根S1-5-23大口径井点(25m) 拆除根S1-5-24大口径井点(25m) 使用套·天真空深井井点***S1-5-25真空深井井点(19m) 安装座S1-5-26真空深井井点(19m) 拆除座S1-5-27真空深井井点(19m) 使用座·天S1-5-28真空深井井点(每增减1m) 安装座S1-5-29真空深井井点(每增减1m) 使用座·天地基加固**树根桩***S1-6-1树根桩 围护m3S1-6-2树根桩 承重m3深层搅拌桩***S1-6-3深层搅拌桩 钻进空搅m3S1-6-4深层搅拌桩 一喷二搅 水泥掺量12 %m3S1-6-5深层搅拌桩 二喷四搅 水泥掺量12 %m3S1-6-6深层搅拌桩 水泥掺量每增减1 %m3分层注浆***S1-6-7分层注浆 钻孔mS1-6-8分层注浆 注浆m3压密注浆***S1-6-9压密注浆 人工钻孔mS1-6-10压密注浆 机械钻孔mS1-6-11压密注浆 注浆m3高压旋喷桩***S1-6-12高压旋喷桩 钻孔mS1-6-13高压旋喷桩 喷浆 双重管m3S1-6-14高压旋喷桩 喷浆 三重管m3粉喷桩***S1-6-15粉喷桩 水泥掺量 每米45kg m3S1-6-16粉喷桩 水泥掺量 每米增减5kg m3道路工程*路基工程**人工挖土方***S2-1-1人工挖土方 Ⅰ、Ⅱ类土m3S2-1-2人工挖土方 Ⅲ类土m3S2-1-3人工挖土方 Ⅳ类土m3机械挖土方***S2-1-4机械挖土方m3机械推土方***S2-1-5机械推土方 距离20m以内m3S2-1-6机械推土方 距离每增加10m m3填土方***S2-1-7填土方 人行道m3S2-1-8填土方 车行道 密实度90%m3S2-1-9填土方 车行道 密实度93%m3S2-1-10填土方 车行道 密实度95%m3S2-1-11填土方 车行道 密实度98%m3耕地填前处理***S2-1-12耕地填前处理 挖腐植土m3S2-1-13耕地填前处理 填前压实m2填筑粉煤灰路堤***S2-1-14填筑粉煤灰路堤 人行道m3S2-1-15填筑粉煤灰路堤 车行道 密实度90%m3S2-1-16填筑粉煤灰路堤 车行道 密实度93%m3S2-1-17填筑粉煤灰路堤 车行道 密实度95%m3S2-1-18填筑粉煤灰路堤 车行道 密实度98%m3二灰填筑***S2-1-19二灰填筑 石灰:粉煤灰 5:95m3零填掺灰土路基*** S2-1-20零填掺灰土路基 石灰含量7%m3 S2-1-21零填掺灰土路基 石灰含量每增减1%m3原槽土掺灰*** S2-1-22原槽土掺灰 人工 石灰含量8%m3 S2-1-23原槽土掺灰 人工 石灰含量每增减1%m3 S2-1-24原槽土掺灰 机械 石灰含量8%m3 S2-1-25原槽土掺灰 机械 石灰含量每增减1%m3间隔填土*** S2-1-26间隔填土 道碴间隔填土 道碴:土 1:2m3 S2-1-27间隔填土 粉煤灰间隔填土 粉煤灰:土 1:1m3 S2-1-28间隔填土 粉煤灰间隔填土 粉煤灰:土 1:2m3袋装砂井*** S2-1-29袋装砂井 Ф70袋装砂井 深度20m根S2-1-30袋装砂井 Ф70袋装砂井 每增减1m根铺设土工布*** S2-1-31铺设土工布 软土m2 S2-1-32铺设土工布 路基m2铺设排水板*** S2-1-33铺设排水板m 石灰桩*** S2-1-34石灰桩m3碎石盲沟*** S2-1-35碎石肓沟m3明沟*** S2-1-36明沟 开挖明沟m3 S2-1-37明沟 整修明沟m 整修路基*** S2-1-38整修路基 车行道 Ⅰ、Ⅱ类土m2 S2-1-39整修路基 车行道 Ⅲ、Ⅳ类土m2 S2-1-40整修路基 人行道 Ⅰ、Ⅱ类土m2 S2-1-41整修路基 人行道 Ⅲ、Ⅳ类土m2土方场内运输*** S2-1-42土方场内运输 双轮斗车 运距50m以内m3 S2-1-43土方场内运输 双轮斗车 运距每增减50m m3 S2-1-44土方场内运输 自卸汽车 运距200m以内m3 S2-1-45土方场内运输 自卸汽车 运距200m m3道路基层**砾石砂垫层*** S2-2-1砾石砂垫层 厚度15cm m2 S2-2-2砾石砂垫层 每增减1cm m2碎石垫层*** S2-2-3碎石垫层 厚度15cm m2 S2-2-4碎石垫层 每增减1cm m2石灰土基层*** S2-2-5石灰土基层 厂拌石灰土基层 厚度20cm m2 S2-2-6石灰土基层 厂拌石灰土基层 每增减1cm m2二灰稳定碎石基层*** S2-2-7二灰稳定碎石基层 厚度20cm m2 S2-2-8二灰稳定碎石基层 每增减1cm m2水泥稳定碎石基层*** S2-2-9水泥稳定碎石基层 厚度15cm m2 S2-2-10水泥稳定碎石基层 每增减1cm m2二灰土基层*** S2-2-11厂拌二灰土基层 厚度20cm m2 S2-2-12厂拌二灰土基层 每增减1cm m2粉煤灰三渣基层*** S2-2-13厂拌粉煤灰粗粒径三渣基层 厚度25cm m2 S2-2-14厂拌粉煤灰粗粒径三渣基层 厚度35cm m2 S2-2-15厂拌粉煤灰粗粒径三渣基层 厚度47cm m2 S2-2-16厂拌粉煤灰粗粒径三渣基层 每增减1cm m2 S2-2-17厂拌粉煤灰细粒径三渣基层 厚度20cm m2 S2-2-18厂拌粉煤灰细粒径三渣基层 每增减1cm m2道路面层**路面扎毛*** S2-3-1路面扎毛 混凝土m2 S2-3-2路面扎毛 沥青混凝土m2铣刨沥青混凝土路面*** S2-3-3铣刨沥青混凝土路面 厚度3cm m2 S2-3-4铣刨沥青混凝土路面 厚度10cm m2 S2-3-5铣刨沥青混凝土路面 每增减1cm m2沥青碎石面层*** S2-3-6沥青碎石面层 人工摊铺 厚度6cm m2 S2-3-7沥青碎石面层 人工摊铺 每增减1cm m2 S2-3-8沥青碎石面层 机械摊铺 厚度6cm m2 S2-3-9沥青碎石面层 机械摊铺 每增减1cm m2沥青透层*** S2-3-10沥青透层m2沥青混凝土封层*** S2-3-11沥青混凝土封层 砂粒式 厚度1cm m2沥青混凝土面层*** S2-3-12沥青混凝土面层 人工摊铺粗粒式 厚度8cm m2 S2-3-13沥青混凝土面层 人工摊铺粗粒式 每增减1cm m2 S2-3-14沥青混凝土面层 人工摊铺中粒式 厚度4cm m2 S2-3-15沥青混凝土面层 人工摊铺中粒式 每增减1cm m2 S2-3-16沥青混凝土面层 人工摊铺细粒式 厚度2.5cm m2 S2-3-17沥青混凝土面层 人工摊铺细粒式 每增减0.5cm m2 S2-3-18沥青混凝土面层 人工摊铺砂粒式 厚度2cm m2 S2-3-19沥青混凝土面层 人工摊铺砂粒式 每增减0.5cm m2 S2-3-20沥青混凝土面层 机械摊铺粗粒式 厚度8cm m2 S2-3-21沥青混凝土面层 机械铺粗粒式 每增减1cm m2 S2-3-22沥青混凝土面层 机械摊铺中粒式 厚度4cm m2 S2-3-23沥青混凝土面层 机械摊铺中粒式 每增减1cm m2 S2-3-24沥青混凝土面层 机械摊铺细粒式 厚度2.5cm m2 S2-3-25沥青混凝土面层 机械摊铺细粒式 每增减0.5cm m2 S2-3-26沥青混凝土面层 机械摊铺砂粒式 厚度2cm m2 S2-3-27沥青混凝土面层 机械摊铺砂粒式 每增减0.5cm m2 S2-3-28沥青混凝土面层 机械摊铺细粒式防滑层 厚度4cm m2 S2-3-29沥青混凝土面层 机械摊铺细粒式防滑层 每增减1cm m2混凝土面层*** S2-3-30混凝土面层 混凝土 厚度22cm m2 S2-3-31混凝土面层 混凝土 每增减1cm m2 S2-3-32混凝土面层 商品混凝土 厚度22cm m2 S2-3-33混凝土面层 商品混凝土 每增减1cm m2 S2-3-34混凝土面层 钢纤维混凝土 厚度16cm m2 S2-3-35混凝土面层 钢纤维混凝土 每增减1cm m2 S2-3-36混凝土面层 模板m2 S2-3-37混凝土面层 钢筋 构造筋t S2-3-38混凝土面层 钢筋 钢筋网t 混凝土路面锯纹及纵缝切缝*** S2-3-39混凝土路面锯纹及纵缝切缝 锯纹m2 S2-3-40混凝土路面锯纹及纵缝切缝 纵缝切缝m2附属工程**人行道基础*** S2-4-1人行道基础 混凝土 厚度10cm m2 S2-4-2人行道基础 混凝土 每增减1cm m2 S2-4-3人行道基础 商品混凝土 厚度10cm m2 S2-4-4人行道基础 商品混凝土 每增减1cm m2 S2-4-5人行道基础 细级配三渣 厚度20cm m2 S2-4-6人行道基础 细级配三渣 每增减1cm m2 S2-4-7人行道基础 级配碎石 厚度20cm m2 S2-4-8人行道基础 级配碎石 每增减1cm m2 S2-4-9人行道基础 道渣 厚度10cm m2 S2-4-10人行道基础 道渣 每增减1cm m2铺筑预制人行道*** S2-4-11铺筑预制人行道板m2 S2-4-12铺筑预制人行道 非连锁型彩色预制块 砂浆连接层m2S2-4-13铺筑预制人行道 非连锁型彩色预制块 黄砂连接层m2 S2-4-14铺筑预制人行道 连锁型彩色预制块 砂浆连接层m2 S2-4-15铺筑预制人行道 连锁型彩色预制块 黄砂连接层m2现浇人行道*** S2-4-16现浇人行道 厚度6.5cm m2 S2-4-17现浇斜坡 厚度15cm m2 S2-4-18现浇斜坡 每增减1cm m2 S2-4-19现浇彩色人行道 纸模m2 S2-4-20现浇彩色人行道 压模m2排砌预制侧平石*** S2-4-21排砌预制侧石m S2-4-22排砌预制平石m S2-4-23排砌预制侧平石m S2-4-24排砌预制隔离带侧石m S2-4-25排砌预制高侧平石m S2-4-26排砌预制高侧石m 现浇圆弧侧石*** S2-4-27现浇隔离带圆弧侧石m3混凝土块砌边*** S2-4-28混凝土块砌边 单排(宽15cm)m S2-4-29混凝土块砌边 双排(宽30cm)m 小方石砌路边线*** S2-4-30小方石砌路边线 单排(宽12cm)m S2-4-31小方石砌路边线 双排(宽24cm)m 砖砌挡土墙及踏步*** S2-4-32砖砌挡土墙及踏步 碎石基础m3 S2-4-33砖砌挡土墙及踏步 混凝土基础m3 S2-4-34砖砌挡土墙及踏步 砌筑m3 S2-4-35砖砌挡土墙及踏步 砂浆抹面m2路名牌*** S2-4-36路名牌 新装座S2-4-37路名牌 拆除座升降窨井、进水口及开关箱*** S2-4-38降低750×750以内窨井 30cm以内座S2-4-39升高750×750以内窨井 30cm以内座S2-4-40升高750×750以内窨井 30cm以外座S2-4-41降低750×750以外窨井 30cm以内座S2-4-42升高750×750以外窨井 30cm以内座S2-4-43升高750×750以外窨井 30cm以外座S2-4-44升高进水口 30cm以内座S2-4-45升高进水口 30cm以外座S2-4-46降低开关箱 30cm以内座S2-4-47升高开关箱 30cm以内座调换窨井盖座盖板*** S2-4-48调换里弄窨井盖座套S2-4-49调换铸铁窨井盖座套S2-4-50调换雨污水窨井铸铁盖座S2-4-51调换Ⅰ型钢筋混凝土盖板座S2-4-52调换Ⅱ型钢筋混凝土盖板座调换进水口盖座侧石*** S2-4-53调换Ⅰ型进水口盖座座S2-4-54调换Ⅱ型进水口盖座座S2-4-55调换Ⅱ型进水口侧石块S2-4-56调换Ⅱ型进水口铸铁侧石块S2-4-57调换Ⅲ型进水口盖座座道路交通管理设施工程*基础项目**人工挖填土*** S3-1-1人工基础挖土 Ⅰ、Ⅱ类m3 S3-1-2人工基础挖土 Ⅲ类m3 S3-1-3人工基础挖土 Ⅳ类m3 S3-1-4人工夯填土m3 S3-1-5人工电缆沟槽挖土 Ⅰ、Ⅱ类m3 S3-1-6人工电缆沟槽挖土 Ⅲ类m3S3-1-7人工电缆沟槽挖土 Ⅳ类m3碎石垫层*** S3-1-8碎石垫层m3混凝土基础*** S3-1-9混凝土基础 混凝土m3 S3-1-10混凝土基础 模板m2 S3-1-11混凝土基础 钢筋t 工井*** S3-1-12工井 JXG-56座S3-1-13工井 JXG-76座电缆保护管*** S3-1-14电缆保护管 铺设 Ф63m S3-1-15电缆保护管 铺设 Ф76m 交通标志**标杆安装*** S3-2-1柱式标杆安装 Ф60×3000以内套S3-2-2柱式标杆安装 Ф90×5000以内套S3-2-3柱式标杆安装 Ф114×5050以内套S3-2-4反光柱安装 Ф90×1200根S3-2-5弯杆安装 Ф90×5000以内套S3-2-6弯杆安装 Ф114×5050以内套S3-2-7弯杆安装 Ф219×5200以内套S3-2-8双弯杆安装 Ф114×5050以内套S3-2-9F杆安装 Ф114×6500以内套S3-2-10F杆安装 Ф219×9000以内套S3-2-11F杆安装 Ф273×8500以内套S3-2-12F杆安装 Ф219×6500以内(长伸臂)套S3-2-13三F杆安装 Ф114×6500以内套S3-2-14三F杆安装 Ф159×7500以内套S3-2-15三F杆安装 Ф219×8500以内套S3-2-16四F杆安装 Ф127×5945以内套S3-2-17四F杆安装 Ф219×7200以内套S3-2-18单T杆安装 Ф114×6500以内套S3-2-19双T杆安装 Ф114×6500以内套S3-2-20双T杆安装 Ф159×6800以内套S3-2-21双T杆安装 Ф273×8500以内套S3-2-22三T杆安装 Ф159×7500以内套S3-2-23三T杆安装 Ф219×8500以内套S3-2-24四T杆安装 Ф219×7200以内套标志板安装*** S3-2-25标志板安装 1m2以内块S3-2-26标志板安装 2m2以内块S3-2-27标志板安装 5m2以内块S3-2-28标志板安装 7m2以内块S3-2-29标志板安装 9m2以内块S3-2-30标志板安装 12m2以内块S3-2-31减速板安装块视线诱导器安装*** S3-2-32反光道钉安装只S3-2-33路边线轮廓标安装只S3-2-34标志器安装只交通标线**线条*** S3-3-1实线 冷漆km S3-3-2实线 温漆km S3-3-3实线 热熔漆km S3-3-4分界虚线(2×4m) 冷漆km S3-3-5分界虚线(2×4m) 温漆km S3-3-6分界虚线(2×4m) 热熔漆km S3-3-7分界虚线(3×3m) 冷漆km S3-3-8分界虚线(3×3m) 温漆km S3-3-9分界虚线(3×3m) 热熔漆km S3-3-10分界虚线(4×6m) 冷漆km S3-3-11分界虚线(4×6m) 温漆kmS3-3-12分界虚线(4×6m) 热熔漆km S3-3-13分界虚线(6×9m) 冷漆km S3-3-14分界虚线(6×9m) 温漆km S3-3-15分界虚线(6×9m) 热熔漆km S3-3-16横道线 冷漆km S3-3-17横道线 温漆km S3-3-18横道线 热熔漆km S3-3-19黄侧石线 冷漆km S3-3-20清除标线 机械清除m2 S3-3-21清除标线 化学清除m2箭头*** S3-3-22直行箭头(3m) 冷漆个S3-3-23直行箭头(3m) 温漆个S3-3-24直行箭头(3m) 热熔漆个S3-3-25直行箭头(6m) 冷漆个S3-3-26直行箭头(6m) 温漆个S3-3-27直行箭头(6m) 热熔漆个S3-3-28直行箭头(9m) 冷漆个S3-3-29直行箭头(9m) 温漆个S3-3-30直行箭头(9m) 热熔漆个S3-3-31转弯箭头(3m) 冷漆个S3-3-32转弯箭头(3m) 温漆个S3-3-33转弯箭头(3m) 热熔漆个S3-3-34转弯箭头(6m) 冷漆个S3-3-35转弯箭头(6m) 温漆个S3-3-36转弯箭头(6m) 热熔漆个S3-3-37转弯箭头(9m) 冷漆个S3-3-38转弯箭头(9m) 温漆个S3-3-39转弯箭头(9m) 热熔漆个S3-3-40直行转弯箭头(3m) 冷漆个S3-3-41直行转弯箭头(3m) 温漆个S3-3-42直行转弯箭头(3m) 热熔漆个S3-3-43直行转弯箭头(6m) 冷漆个S3-3-44直行转弯箭头(6m) 温漆个S3-3-45直行转弯箭头(6m) 热熔漆个S3-3-46直行转弯箭头(9m) 冷漆个S3-3-47直行转弯箭头(9m) 温漆个S3-3-48直行转弯箭头(9m) 热熔漆个S3-3-49掉头箭头(3m) 冷漆个S3-3-50掉头箭头(3m) 温漆个S3-3-51掉头箭头(3m) 热熔漆个S3-3-52掉头箭头(6m) 冷漆个S3-3-53掉头箭头(6m) 温漆个S3-3-54掉头箭头(6m) 热熔漆个S3-3-55禁止掉头箭头(5m) 冷漆个S3-3-56禁止掉头箭头(5m) 温漆个S3-3-57禁止掉头箭头(5m) 热熔漆个字符标记*** S3-3-58文字标记(字高3m) 冷漆个S3-3-59文字标记(字高3m) 温漆个S3-3-60文字标记(字高3m) 热熔漆个S3-3-61文字标记(字高6m) 冷漆个S3-3-62文字标记(字高6m) 温漆个S3-3-63文字标记(字高6m) 热熔漆个S3-3-64文字标记(字高9m) 冷漆个S3-3-65文字标记(字高9m) 温漆个S3-3-66文字标记(字高9m) 热熔漆个S3-3-67倒三角让行标记(1.2×3m) 冷漆个S3-3-68倒三角让行标记(1.2×3m) 温漆个S3-3-69倒三角让行标记(1.2×3m) 热熔漆个S3-3-70菱形预告标示(1×2.5m) 冷漆个S3-3-71菱形预告标示(1×2.5m) 温漆个S3-3-72菱形预告标示(1×2.5m) 热熔漆个交通信号设施**架空走线安装*** S3-4-1立水泥电杆安装 11m以下根S3-4-2信号灯架空线安装 钢绞线km S3-4-3信号灯导线安装 RVV4×48/0.2km S3-4-4信号灯电源线安装 BV2×7/0.9km S3-4-5信号机箱安装 悬挂式只S3-4-6信号机箱安装 落地式只S3-4-7接地棒安装根S3-4-8悬臂式信号灯架安装 1~1.5m组S3-4-9悬臂式信号灯架安装 2~2.5m组S3-4-10悬臂式信号灯架安装 3m以上组地下走线安装*** S3-4-11信号灯杆安装 单曲臂(长5m以内)根S3-4-12信号灯杆安装 单曲臂(长12~16m以内)根S3-4-13信号灯杆安装 柱式根S3-4-14管内穿线安装 导线km S3-4-15管内穿线安装 电源线km S3-4-16管内穿线安装 接地线km S3-4-17进线管安装根交通信号灯安装*** S3-4-18交通信号灯安装套环形检测线安装*** S3-4-19环行检测线安装 导线m S3-4-20环行检测线安装 馈线m 交通岗位设施**值警亭安装*** S3-5-1值警亭安装 大型只S3-5-2值警亭安装 中型只S3-5-3值警亭安装 小型只交通隔离设施**车行道隔离护栏安装*** S3-6-1车行道中心隔离护栏安装 活动式m S3-6-2车行道中心隔离护栏安装 固定式m S3-6-3车行道机非隔离护栏安装m 人行道隔离护栏安装*** S3-6-4人行道隔离护栏安装 半封闭m S3-6-5人行道隔离护栏安装 全封闭m S3-6-6人行道隔离护栏安装半封闭活动门 单移门扇S3-6-7人行道隔离护栏安装半封闭活动门 双移门扇S3-6-8人行道隔离护栏安装全封闭活动门 2m扇S3-6-9人行道隔离护栏安装全封闭活动门 4m扇桥涵及护岸工程*临时工程**陆上桩基础工作平台*** S4-1-1陆上桩基础工作平台 锤重≤2.5t m2 S4-1-2陆上桩基础工作平台 锤重≤5.0t m2 S4-1-3陆上桩基础工作平台 锤重≤8.0t m2水上桩基础工作平台*** S4-1-4水上桩基础工作平台 锤重≤0.6t m2 S4-1-5水上桩基础工作平台 锤重≤1.2t m2 S4-1-6水上桩基础工作平台 锤重≤1.8t m2 S4-1-7水上桩基础工作平台 锤重≤2.5t m2 S4-1-8水上桩基础工作平台 锤重≤4.0t m2搭拆木垛*** S4-1-9搭拆木垛(空间体积)m3桥梁支架*** S4-1-10桥梁满堂式 钢管支架(空间体积)m3 S4-1-11桥梁装配式 钢支架(空间体积)m3 S4-1-12桥梁防撞护栏 悬挑支架m 组装拆卸船排*** S4-1-13组装拆卸船排(吨位) 2×60以内次S4-1-14组装拆卸船排(吨位) 2×80以内次S4-1-15组装拆卸船排(吨位) 2×100以内次S4-1-16组装拆卸船排(吨位) 2×120以内次组装拆卸柴油打桩机***S4-1-17组装拆卸柴油打桩机 轨道式 锤重≤0.6t架·次S4-1-18组装拆卸柴油打桩机 轨道式 锤重≤1.2t架·次S4-1-19组装拆卸柴油打桩机 轨道式 锤重≤1.8t架·次S4-1-20组装拆卸柴油打桩机 轨道式 锤重≤2.5t架·次S4-1-21组装拆卸柴油打桩机 轨道式 锤重≤4.0t架·次S4-1-22组装拆卸柴油打桩机 履带式 锤重≤2.5t架·次S4-1-23组装拆卸柴油打桩机 履带式 锤重≤5.0t架·次S4-1-24组装拆卸柴油打桩机 履带式 锤重≤7.0t架·次S4-1-25组装拆卸柴油打桩机 履带式 锤重≤8.0t架·次挂篮及扇形支架***S4-1-26挂篮 制作tS4-1-27挂蓝 安拆tS4-1-27基挂蓝 安拆(基本含量)tS4-1-28挂蓝 推移t·mS4-1-290号块扇形支架 制作tS4-1-300号块扇形支架 安拆mS4-1-30基0号块扇形支架 安拆(基本含量)m 筑地模***S4-1-31砖地模m2S4-1-32混凝土地模 混凝土m2S4-1-33混凝土地模 模板m2土方工程**人工挖土***S4-2-1人工挖土 深2m以内 Ⅰ、Ⅱ类m3S4-2-2人工挖土 深2m以内 Ⅲ类m3S4-2-3人工挖土 深2m以内 Ⅳ类m3S4-2-4人工挖土 深4m以内 Ⅰ、Ⅱ类m3S4-2-5人工挖土 深4m以内 Ⅲ类m3S4-2-6人工挖土 深4m以内 Ⅳ类m3机械挖土***S4-2-7机械挖土 深6m以内m3回填***S4-2-8回填土m3S4-2-9回填黄砂m3S4-2-10回填粉煤灰m3S4-2-11回填砾石砾m3S4-2-12回填间隔填土 道碴:土 1:2m3打桩工程**打钢筋混凝土方桩***S4-3-1打钢筋混凝土方桩 L≤12m 陆上m3S4-3-2打钢筋混凝土方桩 L≤12m 支架上m3S4-3-3打钢筋混凝土方桩 L≤12m 船上m3S4-3-4打钢筋混凝土方桩 L≤28m 陆上m3S4-3-5打钢筋混凝土方桩 L≤28m 支架上m3S4-3-6打钢筋混凝土方桩 L≤28m 船上m3S4-3-7打钢筋混凝土方桩 L≤45m 陆上m3打钢筋混凝土板桩***S4-3-8打钢筋混凝土板桩 L≤8m 陆上m3S4-3-9打钢筋混凝土板桩 L≤8m 支架上m3S4-3-10打钢筋混凝土板桩 L≤8m 船上m3S4-3-11打钢筋混凝土板桩 L≤12m 陆上m3S4-3-12打钢筋混凝土板桩 L≤12m 支架上m3S4-3-13打钢筋混凝土板桩 L≤12m 船上m3S4-3-14打钢筋混凝土板桩 L≤16m 陆上m3S4-3-15打钢筋混凝土板桩 L≤16m 支架上m3S4-3-16打钢筋混凝土板桩 L≤16m 船上m3打钢筋混凝土管桩***S4-3-17打钢筋混凝土管桩 Ф≤400,L≤16m 陆上m3实体S4-3-18打钢筋混凝土管桩 Ф≤400,L≤16m 支架上m3实体S4-3-19打钢筋混凝土管桩 Ф≤400,L≤16m 船上m3实体S4-3-20打钢筋混凝土管桩 Ф≤550,L≤24m 陆上m3实体S4-3-21打钢筋混凝土管桩 Ф≤550,L≤24m 支架上m3实体S4-3-22打钢筋混凝土管桩 Ф≤550,L≤24m 船上m3实体陆上打PHC管桩***S4-3-23陆上打PHC管桩 Ф≤600 L≤16m m3实体S4-3-24陆上打PHC管桩 Ф≤600 L≤24m m3实体S4-3-25陆上打PHC管桩 Ф≤600 L≤32m m3实体S4-3-26陆上打PHC管桩 Ф≤600 L≤40m m3实体S4-3-27陆上打PHC管桩 Ф≤800 L≤16m m3实体S4-3-28陆上打PHC管桩 Ф≤800 L≤24m m3实体S4-3-29陆上打PHC管桩 Ф≤800 L≤32m m3实体S4-3-30陆上打PHC管桩 Ф≤800 L≤40m m3实体S4-3-31陆上打PHC管桩 Ф≤1000 L≤16m m3实体S4-3-32陆上打PHC管桩 Ф≤1000 L≤24m m3实体S4-3-33陆上打PHC管桩 Ф≤1000 L≤32m m3实体S4-3-34陆上打PHC管桩 Ф≤1000 L≤40m m3实体陆上打钢管桩***S4-3-35陆上打钢管桩(Φ406.40,L≤30m)tS4-3-36陆上打钢管桩(Φ406.40,L≤50m)tS4-3-37陆上打钢管桩(Φ406.40,L≤70m)tS4-3-38陆上打钢管桩(Φ609.60,L≤30m)tS4-3-39陆上打钢管桩(Φ609.60,L≤50m)tS4-3-40陆上打钢管桩(Φ609.60,L≤70m)tS4-3-41陆上打钢管桩(Φ914.40,L≤30m)tS4-3-42陆上打钢管桩(Φ914.40,L≤50m)tS4-3-43陆上打钢管桩(Φ914.40,L≤70m)t 接桩***S4-3-44方桩焊接桩个S4-3-45法兰接桩个S4-3-46钢管桩电焊接桩(Φ406.40)个S4-3-47钢管桩电焊接桩(Φ609.60)个S4-3-48钢管桩电焊接桩(Φ914.40)个S4-3-49钢筋混凝土管桩电焊接桩(Φ≤400)个S4-3-50钢筋混凝土管桩电焊接桩(Φ≤550)个S4-3-51PHC管桩电焊接桩(Φ≤600)个S4-3-52PHC管桩电焊接桩(Φ≤800)个S4-3-53PHC管桩电焊接桩(Φ≤1000)个送桩***S4-3-54送方桩(L≤12m) 陆上m3S4-3-55送方桩(L≤12m) 支架上m3S4-3-56送方桩(L≤12m) 船上m3S4-3-57送方桩(L≤28m) 陆上m3S4-3-58送方桩(L≤28m) 支架上m3S4-3-59送方桩(L≤28m) 船上m3S4-3-60送方桩(L≤45m) 陆上m3S4-3-61送管桩(Ф≤400) 陆上m3实体S4-3-62送管桩(Ф≤400) 支架上m3实体S4-3-63送管桩(Ф≤400) 船上m3实体S4-3-64送管桩(Ф≤550) 陆上m3实体S4-3-65送管桩(Ф≤550) 支架上m3实体S4-3-66送管桩(Ф≤550) 船上m3实体S4-3-67陆上送PHC管桩(Ф≤600) L≤16m m3实体S4-3-68陆上送PHC管桩(Ф≤600) L≤24m m3实体S4-3-69陆上送PHC管桩(Ф≤600) L≤32m m3实体S4-3-70陆上送PHC管桩(Ф≤600) L≤40m m3实体S4-3-71陆上送PHC管桩(Ф≤800) L≤16m m3实体S4-3-72陆上送PHC管桩(Ф≤800) L≤24m m3实体S4-3-73陆上送PHC管桩(Ф≤800) L≤32m m3实体S4-3-74陆上送PHC管桩(Ф≤800) L≤40m m3实体S4-3-75陆上送PHC管桩(Ф≤1000) L≤16m m3实体S4-3-76陆上送PHC管桩(Ф≤1000) L≤24m m3实体S4-3-77陆上送PHC管桩(Ф≤1000) L≤32m m3实体S4-3-78陆上送PHC管桩(Ф≤1000) L≤40m m3实体钢管桩内切割***S4-3-79钢管桩内切割 管径 Ф406.40根S4-3-80钢管桩内切割 管径 Ф609.60根S4-3-81钢管桩内切割 管径 Ф914.40根钢管桩精割盖帽*** S4-3-82钢管桩精割盖帽 管径 Ф406.40根S4-3-83钢管桩精割盖帽 管径 Ф609.60根S4-3-84钢管桩精割盖帽 管径 Ф914.40根钢管桩管内钻孔取土*** S4-3-85钢管桩管内钻孔取土m3管桩填心*** S4-3-86管桩填心 混凝土m3 S4-3-87管桩填心 土m3 S4-3-88管桩填心 黄砂m3 S4-3-89管桩填心 碎石m3钻孔灌注桩工程**埋设拆除钢护筒*** S4-4-1埋设拆除钢护筒 陆上 Ф≤600m S4-4-2埋设拆除钢护筒 陆上 Ф≤800m S4-4-3埋设拆除钢护筒 陆上 Ф≤1000m S4-4-4埋设拆除钢护筒 陆上 Ф≤1200m S4-4-5埋设拆除钢护筒 陆上 Ф≤1600m S4-4-6埋设拆除钢护筒 支架上 Ф≤600m S4-4-7埋设拆除钢护筒 支架上 Ф≤800m S4-4-8埋设拆除钢护筒 支架上 Ф≤1000m S4-4-9埋设拆除钢护筒 支架上 Ф≤1200m S4-4-10埋设拆除钢护筒 支架上 Ф≤1600m 回旋钻机钻孔*** S4-4-11回旋钻机钻孔 Ф≤600m3 S4-4-12回旋钻机钻孔 Ф≤800m3 S4-4-13回旋钻机钻孔 Ф≤1000m3 S4-4-14回旋钻机钻孔 Ф≤1200m3 S4-4-15回旋钻机钻孔 Ф≤1600m3灌注桩混凝土*** S4-4-16灌注桩混凝土 Ф≤600 混凝土m3 S4-4-17灌注桩混凝土 Ф≤600 商品混凝土m3 S4-4-18灌注桩混凝土 Ф≤800 混凝土m3 S4-4-19灌注桩混凝土 Ф≤800 商品混凝土m3 S4-4-20灌注桩混凝土 Ф>800 混凝土m3 S4-4-21灌注桩混凝土 Ф>800 商品混凝土m3 S4-4-22灌注桩 钢筋笼t 砌筑工程**干砌块石*** S4-5-1干砌块石 基础m3 S4-5-2干砌块石 护底m3 S4-5-3干砌块石 护坡m3 S4-5-4干砌块石 锥坡m3 S4-5-5干砌块石 挡墙m3浆砌块石*** S4-5-6浆砌块石 基础m3 S4-5-7浆砌块石 护底m3 S4-5-8浆砌块石 护脚m3 S4-5-9浆砌块石 护坡m3 S4-5-10浆砌块石 锥坡m3 S4-5-11浆砌块石 压顶m3 S4-5-12浆砌块石 台阶m3 S4-5-13浆砌块石 沟槽m3 S4-5-14浆砌块石 墩身m3 S4-5-15浆砌块石 台身及挡墙m3砖砌挡墙*** S4-5-16砖砌挡墙m3坞工勾缝*** S4-5-17坞工干砌块石 勾平缝m2 S4-5-18坞工干砌块石 勾凸缝m2 S4-5-19坞工浆砌块石 勾平缝m2 S4-5-20坞工浆砌块石 勾凸缝m2 S4-5-21坞工浆砌块石 勾凹缝m2滤层及泄水孔***。
上海市市政工程预算定额2016一、工程量清单1. 概述工程量清单是市政工程建设中重要的组成部分,是编制投资估算、设计概算、施工图预算、工程量清单计价等的基础。
上海市市政工程预算定额2016版(以下简称“定额”)的工程量清单包括以下内容:(1)分部分项工程量清单:根据市政工程的设计要求和施工特点,将工程量清单细分为若干个分部分项工程,并对每个分部分项工程进行编码、名称、单位、数量等信息的详细描述。
(2)措施项目清单:根据市政工程施工过程中的技术要求和现场实际情况,列出需要在施工过程中采取的措施项目,包括施工临时设施、施工安全防护、文明施工等。
(3)其他项目清单:包括暂列金额、暂估价、总承包服务费等其他需要单独列项的内容。
2. 工程量清单的编制要求(1)编制工程量清单应遵循《建设工程工程量清单计价规范》(GB50500-2013)等国家及地方相关法规和规定。
(2)编制工程量清单应按照定额规定的工程量计算规则进行计算,并应按照定额规定的格式和要求填写清单内容。
(3)编制工程量清单应结合实际工程施工情况,考虑合理的风险因素,并在编制过程中及时与建设单位、设计单位等相关方面沟通协调。
二、预算定额1. 概述预算定额是编制施工图预算的依据,也是确定工程造价的基础。
定额根据市政工程建设的特点和实际施工需要,对市政工程建设的各项费用进行了详细的规定。
预算定额由以下几部分组成:(1)人工费:包括基本工资、工资性津贴、生产工人辅助工资、职工福利费等。
(2)材料费:包括原材料、辅助材料、构配件、零件、半成品的费用以及运费等。
(3)机械使用费:包括折旧费、大修理费、经常修理费、安拆费及场外运输费等。
(4)其他直接费:包括冬雨季施工增加费、夜间施工增加费、已完工程及设备保护费等。
2. 预算定额的编制要求(1)预算定额的编制应遵循国家和地方的相关法规和规定,并结合市政工程建设的实际情况进行编制。
(2)预算定额应对各项费用进行合理的确定和划分,并在编制过程中充分考虑工程的地域差异、工艺差异等因素对工程造价的影响。
市政道路工程预算实例【项目概况】项目名称:市市政道路改造工程建设单位:市市政工程管理处建设内容:对市市区主要道路进行改造,包括道路平整、路灯改造、绿化美化等。
项目规模:总面积1000亩,总投资预算5000万元。
【预算流程】预算流程主要包括项目立项、编制投资控制方案、编制预算报告和审核批复几个环节。
具体流程如下:1.项目立项:由市政工程管理处提出建设需求申请,经过审批后正式立项。
2.编制投资控制方案:市政工程管理处组织相关技术人员开展前期调研,确定改造范围和投资要求,编制投资控制方案。
3.编制预算报告:根据投资控制方案,聘请专业预算公司进行工程量清单编制、造价计算等工作,最终形成预算报告。
4.审核批复:预算报告由市政工程管理处提交相关审批部门进行审核,经过审批批复后可进行工程建设。
【预算项目】1.建设费用:主要包括土建工程、路面改造、下水道、水电安装等。
根据工程量清单和市场行情,确定各项工程的费用,合计占预算总额的60%。
2.设备购置费:主要包括路灯、交通标识设施、绿化用品等。
根据工程需求,确定所需设备的类型和数量,根据市场价确定设备购置费用,合计占预算总额的15%。
3.临时设施费用:主要包括围挡、标识牌、安全设施等。
根据工程需求和时间计划,确定各项临时设施的类型和数量,根据市场价确定费用,合计占预算总额的10%。
4.基建及其他费用:主要包括勘察设计费、施工管理费、监理费等。
根据工程规模和建设要求,确定相应费用,合计占预算总额的15%。
【预算核算】预算核算是指在工程建设过程中,根据实际情况进行费用核算和决算,确保预算资金的合理使用。
核算主要包括工程量核算、材料核算和费用核算。
1.工程量核算:根据工程进度和完成情况,对各项工程量进行核算。
核算结果用于提供数据支持,评估工程进度和工程质量。
2.材料核算:根据工程施工需要,核对材料采购情况,核算材料使用量和费用。
确保采购材料的合理性和符合质量要求。
3.费用核算:对各项费用进行核算,包括建设费用、设备购置费、临时设施费用、基建及其他费用。

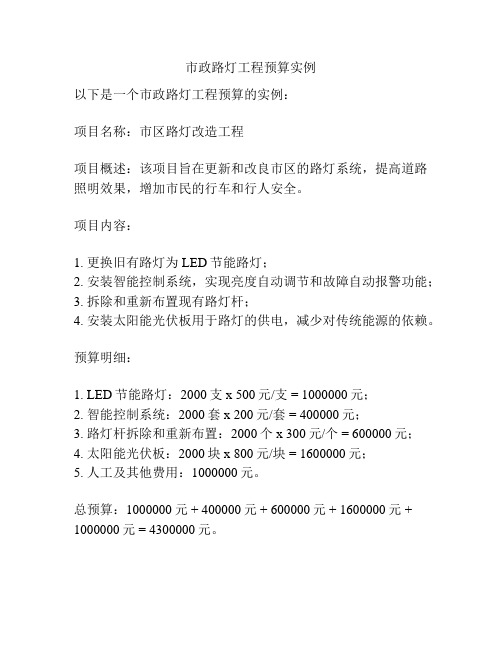

市政路灯工程预算实例
以下是一个市政路灯工程预算的实例:
项目名称:市区路灯改造工程
项目概述:该项目旨在更新和改良市区的路灯系统,提高道路照明效果,增加市民的行车和行人安全。
项目内容:
1. 更换旧有路灯为LED节能路灯;
2. 安装智能控制系统,实现亮度自动调节和故障自动报警功能;
3. 拆除和重新布置现有路灯杆;
4. 安装太阳能光伏板用于路灯的供电,减少对传统能源的依赖。
预算明细:
1. LED节能路灯:2000支 x 500元/支 = 1000000元;
2. 智能控制系统:2000套 x 200元/套 = 400000元;
3. 路灯杆拆除和重新布置:2000个 x 300元/个 = 600000元;
4. 太阳能光伏板:2000块 x 800元/块 = 1600000元;
5. 人工及其他费用:1000000元。
总预算:1000000元 + 400000元 + 600000元 + 1600000元 + 1000000元 = 4300000元。
备注:以上为市政路灯工程的预算实例,具体的预算可能会根据项目的规模和地区所在的经济情况进行调整。
全国统一市政工程预算定额编制说明(下) QUANGUO TONGYI SHIZHENG GONGCHENG YUSUAN DINGEBIANZHI SHUOMING建设部标准定额研究所编中国计划出版社图书在版编目(CIP)数据全国统一市政工程预算定额编制说明/建设部标准定额研究所编.—北京:中国计划出版社,2003.8ISBN7—80177—183—4Ⅰ.全…Ⅱ.建…Ⅲ.市政工程—建筑预算定额—编制—说明Ⅳ.TL 723.3中国版本图书馆CIP数据核字(2003)第027831号全国统一市政工程预算定额编制说明建设部标准定额研究所编☆中国计划出版社出版(地址:北京市西城区木樨地北里甲11号国宏大厦C座4层)(邮政编码:100038 电话:63906413 63906414)新华书店北京发行所发行世界知识印刷厂印刷--------------------------------------------------------------------------------------850×1168毫米1/32 9.5 印张243千字2003年8月第一版2003年8月第一次印刷印数1—3000册☆ISBN7—80177—183—4/T U·097定价:18.00元前言《全国统一市政工程预算定额》修订工作业已完成,并于1999年正式颁布施行。
为了便于该定额的贯彻施行,我们组织了定额主编人员编写了《全国统一市政工程预算定额编制说明》,供参考。
建设部标准定额研究所二○○二年六月3.顶管的后座(背)、坑内平台安拆,列有枋木后座和钢筋混凝土后座,适用于敞开式和封闭式两种施工方法。
钢筋混凝土后座适用于钢板桩基础,目的是为了增强钢板桩后靠板整体刚度,在受顶力的钢板桩处现浇钢筋混凝土后座墙。
4.顶管设备中液压千斤顶与高压油泵的台班用量按2:1配置。
5.本章中:支撑安拆、顶进后座及坑内平台安拆、水泥切削机械及附属设施安拆、中继间安拆、顶进触变泥浆减阻、封闭式顶进项目均采用上海市政站提供资料,其中人工幅度差由15%调整为10%,且“劳防福利费”未考虑,其他未调。
道路工程预算实例解析实例一、某砼道路(区间道),长为100m,宽为10m,道路的总厚度为450mm,其中,中砂垫层300mm,砼面层150mm(强度等级为C15),两侧设置预制砼路边石(断面为120×250),如图所示。
试确定该工程的预算造价。

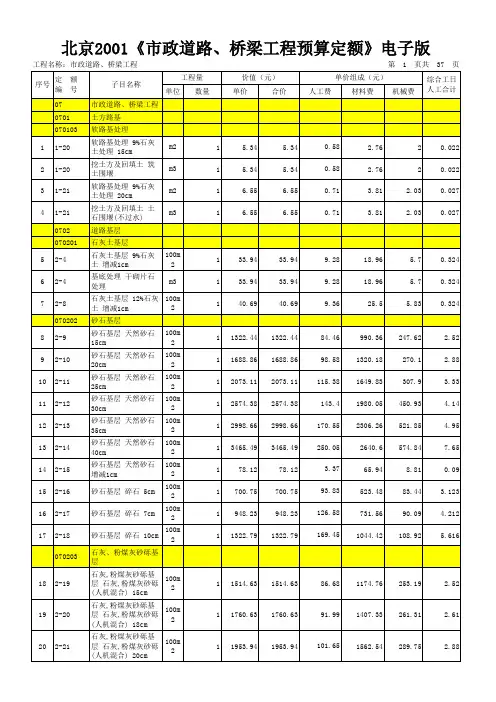

解:第一步熟悉施工图纸及有关资料第二步根据施工图纸的内容及综合基价中的工程量计算规则计算各分项工程的工程量序号定额编号工程项目工程量1 13-1人工挖路槽0.45×(10+0.12×2)×100=460.8(m3)2 13-5原土打夯(机械)(10+0.12×2)×100=1024(m3)3 13-8中砂路基(垫层)1024×0.3=307.2(m3)4 13-23砼路面100×10×0.15=150(m3)5 13-47预制砼路边石砌筑100×2=200(m)6 1-57余土外运460.8(m3)第三步套用《综合基价》,求得综合基价合计,主要材料用量及差价一、综合基价合计序号定额编号工程项目单位工程量定额编号定额单价定额合价1 13-1人工挖地槽10m346.08 13-171.66 3302.092 13-5原土打夯(机械)100m310.24 13-543.73 447.803 13-8中砂路基(垫层)10m330.72 13-8976.34 29993.164 13-23砼路面10m315 13-232122.82 31842.35 13-47预制砼路边石砌筑10m20 13-4727.81 556.26 1-57余土外运100m34.608 1-57911.36 4199.55合计:70341.30二、主要材料用量序号工程项目数量水泥碎石中砂1 砂垫层30.72×11.53 354.20m3三、主要材料差价第四步根据计算程序,确定工程预算造价一、划分工程类别根据定额第6页可知,该工程为四类工程。
市市政工程预算编制与实例一、总说明适用围:本定额是市市政工程专业统一定额,适用于新建、扩建、改建及大修工程,不适用于中小修及养护工程工厂、居住小区、开发区红线围的道路桥梁、排水管道,若采用市政工程设计标准、施工验收规及质量评定标准时,也可套用本定额。
人工:本定额人工不分工种、技术等级,均以综合工日表示。
定额中人工包括基本用工、辅助用工、超运距用工及人工幅度差。
作业时间的计算:本定额中人工都是按每工日八小时工作制计算,但隧道盾构掘进及垂直顶升按每工日六小时工作制计算。
材料及损耗:本定额中的材料分为主要材料和辅助材料。
损耗的容和围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
周转性材料:周转性材料是指脚手架、模板、钢管支撑。
周转性材料已按规定的周转次数所计算的摊销量计入定额中。
材料场运输:隧道盾构掘进定额中已包括管片的场运输,排水管道铺设定额中已包括成品管的场运输。
桥涵及护岸工程不包括预制构件的场运输。
机械台班消耗量:本定额中机械以台班为单位,机械台班消耗量已包括机械幅度差。
混凝土及砂浆强度等级换算:如定额中强度等级与设计强度等级不同时,可按设计强度等级进行换算。
当设计图纸要求采用抗渗混凝土(P6及以上者),可按原混凝土强度等级增加C5计算。
钢筋混凝土工程:钢筋子目已计入损耗。
钢筋按设计图纸数量(不再加损耗)直接套用相应定额计算。
施工用筋经建设单位认可后可以增列计算。
预埋铁件按设计数量(不再加损耗)套用预埋铁件定额。
施工用“铁件”已包含在定额之中,不能再计算。
挖土土壤类别:挖土土壤类别按开挖的难易程度划分为四类。
定额中人工挖土分为Ⅰ、Ⅱ类土、Ⅲ类土、Ⅳ类土;而机械挖土方则综合取定,不分土壤类别。
【例】某道路工程车行道挖土800 m,挖土可利用方量为500 m,车行道需填土方600 m(密实度93%),人行道需填土方210 m3,采用机械填筑,挖、填土方采用现场平衡,请列项并计算相应工程量。
上海市市政工程预算编制与实例一、总说明适用范围:本定额是上海市市政工程专业统一定额,适用于新建、扩建、改建及大修工程,不适用于中小修及养护工程工厂、居住小区、开发区红线范围内的道路桥梁、排水管道,若采用市政工程设计标准、施工验收规范及质量评定标准时,也可套用本定额。
人工:本定额人工不分工种、技术等级,均以综合工日表示。
定额中人工包括基本用工、辅助用工、超运距用工及人工幅度差。
作业时间的计算:本定额中人工都是按每工日八小时工作制计算,但隧道盾构掘进及垂直顶升按每工日六小时工作制计算。
材料及损耗:本定额中的材料分为主要材料和辅助材料。
损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
周转性材料:周转性材料是指脚手架、模板、钢管支撑。
周转性材料已按规定的周转次数所计算的摊销量计入定额中。
材料场内运输:隧道盾构掘进定额中已包括管片的场内运输,排水管道铺设定额中已包括成品管的场内运输。
桥涵及护岸工程不包括预制构件的场内运输。
机械台班消耗量:本定额中机械以台班为单位,机械台班消耗量已包括机械幅度差。
混凝土及砂浆强度等级换算:如定额中强度等级与设计强度等级不同时,可按设计强度等级进行换算。
当设计图纸要求采用抗渗混凝土(P6及以上者),可按原混凝土强度等级增加C5计算。
钢筋混凝土工程:钢筋子目已计入损耗。
钢筋按设计图纸数量(不再加损耗)直接套用相应定额计算。
施工用筋经建设单位认可后可以增列计算。
预埋铁件按设计数量(不再加损耗)套用预埋铁件定额。
施工用“铁件”已包含在定额之中,不能再计算。
挖土土壤类别:挖土土壤类别按开挖的难易程度划分为四类。
定额中人工挖土分为Ⅰ、Ⅱ类土、Ⅲ类土、Ⅳ类土;而机械挖土方则综合取定,不分土壤类别。
【例】某道路工程车行道挖土800 m,挖土可利用方量为500 m,车行道需填土方600 m(密实度93%),人行道需填土方210 m3,采用机械填筑,挖、填土方采用现场平衡,请列项并计算相应工程量。
解:1)、机械按土方:800 m3(天然方)2)、车行道填方(密实度93%):600 m3(压实方)3)、人行道填土方:210 m3(压实方)4)、土方外运:800-500=300 m3(天然方)5)、购买土方:600*1.165+210-500=409 m3(天然方)6)土方场内运输:500 m3(天然方)土方场外运输:土方场外运输按吨计算,其容重按天然密实方1.8t/m3计算。
泥浆外运工程量:钻孔灌注桩、水力机械顶管、水力出土盾构掘进、水力出土沉井下沉、树根桩和地下连续墙均按实土体积计算泥浆外运量。
【例】有Φ800陆上钻孔桩,设计桩长25m,桩顶标高为1.5m,原地面标高3.5m,共10根桩,计算成孔、灌注商品混凝土、泥浆外运工程量?解:V成孔=π/4*0.82*[25+(3.5-1.5)]*10=135.72m3V砼=π/4*0.82*(25+0.25)*10=126.9m3V泥浆= V成孔=135.72 m3大型机械安拆、场外运输:本定额未包括大型机械安拆(打桩机械除外)、场外运输、路基及轨道铺拆等。
补充说明部分:1、套用有关定额计取单价类,在此类定额中凡带“()”材料所计取的材料费,应纳入总材料费中计算其他材料旨费。
2、子目中带“()”的土方类,不纳入总材料费中计算其他材料费。
3、市政安装工程的未计价材料类:在套用定额时只计算其他发生费用,构件计入主材价格。
如“值警亭安装”。
4、桥梁预制构件安装类:当采用工厂制品构件者,以此制品构件价格直接进入子目计算;若采用现场预制时,应以预制构件数量套用该册“预制构件”相应子目单列计算费用(不进入打桩子目计算)。
二、通用项目(一)一般项目1、湿土排水:湿土排水定额适用于挖土明排水施工的工程。
工程量按原地面1.0m以下的挖土数量计算。
当挖土不采用井点降水时,除隧道工程因其挖土定额中已列设备外,都可以计取湿土排水。
若挖土采用了井点降水时,除排水管道工程可以计取10%的湿土排水外,其他工程均不能再计算湿土排水。
【例】某排水工程拟埋Φ450管道1#窨井与2#窨井之间为35.38m,平均深为3.39m,2#窨井与3#窨井之间为43.62m,平均深为3.44m,求湿土排水。
解:∵h>3m ∴可采用轻型井点降水查定额可知沟槽开挖宽度为1.75m1#~2#:35.38*1.75*(3.39-1)=147.98 m32#~3#:43.62*1.75*(3.44-1)=186.26 m3窨井加宽加深部分挖方数:334.25*5%=16.71 m3合计:147.98+186.26+16.71=350.95 m3湿土排水=350.95*10%=35.10 m3集水井:(35.38+43.62)/40=1.975≈2只2、脚手架:双排脚手架适用于各类工程;简易脚手架适用于高度在1.8~3.6m的结构工程;桥梁立柱及盖梁脚手架适用于桥梁的立柱和盖梁施工。
脚手架面积,按长度乘以高度的垂直投影面计算。
其中,长度一般以结构中心长度计算;污水处理水池的池壁带有环形水槽或挑檐时,其长度按外沿周长计算;独立柱的长度按外围周长加3.6m计算。
立柱脚手架按原地面到盖梁底面的高度乘以长度计算,其长度按立柱外围周长加3.6m计算。
盖梁脚手架按原地面至盖梁顶面的高度乘以长度计算,其长度按盖梁外围周长加3.6m计算。
3、商品混凝土输送及泵管安拆使用:适用于除隧道工程外的桥涵及护岸工程、排水管道工程、排水构筑物工程定额。
商品混凝土输送按商品混凝土相应定额子目的混凝土消耗量计算。
(二)筑拆围堰围堰形式有草包围堰、土坝、圆木桩围堰、型钢桩围堰、钢板桩围堰、拉森钢板桩围堰六种。
草包围堰和圆木桩围堰定额设有筑拆、养护子目。
型钢桩围堰、钢板桩围堰、拉森钢板桩围堰设有筑拆、使用、养护子目。
1、围堰形式的选择:2)、特殊条件下围堰形式选择:1、遇有航运要求的河道,选择围堰形式,应考虑以不影响河航运为准;2、河床坡度大于1:1或河床坡度有突变者以及河水流速大于2m/s时,应视不同的施工方法来选择围堰形式;3、栏河围堰(坝)应视具体情况,通过计算来选择围堰(坝)的形式;4、注意事项:A、围堰虽然在3m以内,一般应套用草包围堰。
若遇施工环境狭窄,草包围堰放坡不允许时,可套用圆木桩围堰子目(高3m以内)。
B、虽然围堰高小于3m,但是遇有特殊条件时(河床坡度、流速因素),也可套用钢板桩围堰子目。
筑拆围堰定额中列出每延米所需土方(松方)体积,其中已考虑土方密实、流失量及损耗量。
定额中筑拆按延长米计算,使用按延长米.天计算,养护按延长米.次计算。
3)、工程量计算规则:1、围堰筑拆长度计算公式:L=A+2*(B+C+D)式中:L——围堰长度(m)A——结构物基础长度(m)B——结构物基础端边至围堰体内侧的距离(m)C——围堰体内侧至围堰中心的距离(即1/2围堰底宽)(m)D——平行结构物基础的围堰体一端与岸边的衔接距离(m)当围堰直线长度大于100m时,可设腰围堰。
腰围堰均按草包围堰计算。
堰道数=围堰直线长度/50-2,尾数不足1道时计作1道2、围堰使用按围堰长度乘以使用天数计算,草土围堰及圆木桩围堰不计使用工程量。
3、围堰养护按长度乘以经过汛期的次数计算,不受潮汛影响时,不计养护工程量。
4、围堰的使用天数、潮汛次数按下列规定计算:(1)、驳岸、桥台等新建工程,围堰使用天数为24天,潮汛次数为2次;(2)、驳岸、桥台等翻建、改建工程,围堰使用天数为31天,潮汛次数为2次(3)、驳岸工程中,凡采用高桩承台结构形式的,则不考虑围堰。
但需先敲拆原有驳岸情况下施工时,可筑围堰,其使用天数为12天,潮汛次数为1次;(4)、管道出口工程围堰使用天数为:成品管道出口为36天,潮汛次数为3次;现浇钢筋混凝土管道出口为36天,潮汛次数为3次。
4)、土方量计算:1、围堰长度在150m以内时,缺土(外来土方)数量按下述规定计算:缺土数量=围堰需要土方数量-可利用的土方数量2、当围堰长度大于150m时,其中,150m长的缺土数量按上式计算:超出150m部分的缺土数量,则按超出长度的围堰需要土方数量的50%计算。
3、围堰定额中已包括了土方的场内运输。
4、缺土来源费用按实计算。
(不可计取其它费用,税前列支)【例】某一桥台改建工程,该河道为有潮汛河流,需筑拆设计为5m的型钢桩围堰,围堰长250m,本地可利用天然密实方800 m3,计算围堰筑拆、使用、养护工程量及所需土方量。
解:1)筑拆工程量=250m2)使用工程量=250*31=7750米.天3)养护工程量=250*2=500米.次4)所需土方量:查S1-2-18筑拆型钢桩围堰,每延长米所需土方(松方)数量为26.5515 m3查S1-2-20养护型钢桩围堰,每延长米所需土方(松方)数量为0.26 m3 则:a/150m长围堰需要土方数量=150*23.5515/1.32=2676.31 m3b/超过150m部分需要土方数量=(250-150)*23.5515/1.32*50%=892.10 m3c/养护部分需要土方数量=500*0.26/1.32=98.48 m3d/所需土方合计=2676.31+892.10+98.48-800=2866.89 m3(三)翻挖、拆除项目定额中均已包括废料的场内运输,不包括场外运输。
废料容重统一按2.2t/m3计算。
凿除打入桩桩顶混凝土,按拆除钢筋混凝土结构定额子目人工及机械台班数量乘以1.5系数计算。
凿除钻孔灌注桩桩顶混凝土不乘系数。
(四)临时便道及堆场1、施工便道:铺筑便道的条件:凡新建道路的内侧路边或排水管道的中心线距原有道路边30m以上时,可按规定计算修筑施工临时便道。
施工便道结构:定额中便道按20cm厚道碴铺筑取定,当实际结构不同时,允许调整。
当便道采用混凝土结构时,套用道路工程附属设施人行道混凝土基础定额计算。
施工便道长度计算规定:A、道路工程:按道路长度的30%计算;B、排水管道工程:管道按总管长度的60%计算,排水箱涵按长度的80%计算;同沟槽施工的雨污水管道可以共用便道,按单根管道的60%计算;两根管的中心距离大于30m时,可分别计算便道。
C、泵站工程:按沉井基坑坡顶周长计算;D、桥涵及护岸、污水处理厂及隧道工程按批准的施工组织设计计算;E、当一个工地同时施工道路和排水管道时,应选取其中一项大值计算便道长度,不得累加计算;F、排水管道工程遇有泵站时,管道长度计算至泵站平面布置的围墙处。
施工便道的宽度计算规定:A、桥梁、隧道及泵站沉井工程为5m;B、道路、护岸、排水管道工程为4m;便道不计算翻挖及旧料外运。
2、堆料场地:堆场面积计算的规定:A、主跨≥25m或多孔总长≥100m的桥梁、沉井内径≥20m(或矩形面积≥300m2)的泵站、隧道及污水处理厂工程为1000m2;B、主跨≥25m或多孔总长≥100m的桥梁跨河两端同时施工为1500m2;C、主跨<25m或多孔总长<100m的桥梁、沉井内径<20m(或矩形面积<300m2)的泵站为500m2;D、排水管道为400 m2;E、驳岸、防汛墙为300 m2;堆场面积计算的其他规定:A、当现场有可利用的场地时,堆料场地面积应扣除可利用该部分面积;B、当单位工程主体采用商品混凝土时,堆料场地面积按上述规定的50%计算;C、排水管道与泵站工程属同一排水系统,并由同一单位施工时,堆场面积按上述规定标准的80%计取。
