三轴⽔泥⼟搅拌桩⼀、三轴⽔泥⼟搅拌桩(⼀)⾦泰ZKD65-3A多轴钻孔机本⼯程三轴⽌⽔围幕施⼯,我司拟投⼊1台⾦泰ZKD65A-3多轴钻孔机,性能如下:1、三轴⽔泥⼟搅拌桩施⼯流程2、三轴⽔泥⼟搅拌桩施⼯⽅法A、测量放线、开挖沟槽(1)测量放线。
施⼯平台测量放样,搅拌机定位对中,保持设备⽔平,钻机主轴垂直误差不⼤于0.5%。
桩机垂直度采⽤三种⽅式进⾏控制,先采⽤桩机⾃⾝⽔泡进⾏初调,然后采⽤两台经纬仪按90°进⾏准确控制,为防⽌施⼯过程中钻杆发⽣偏斜,在钻杆架体上吊线锤,如发现线锤有偏斜,施⼯时及时调整钻机相关参数,保证桩机垂直度偏差不得⼤于1/250。
为⽅便夜间施⼯时垂直度检测,在桩机顶部、底部设置照明灯具。
(2)开挖沟槽。
根据放样出的搅拌桩中⼼线,挖掘机沿中⼼线放线开挖⼯作沟槽,沟槽宽度为1m,深度为1.0m~2.0m之间。
B、路⾯处理,桩机就位(1)路⾯处理先⽤挖机挖除预计⾏⾛路⾯表层浮⼟,⽤现场挖机来回碾压。
并铺设钢板,保证⾏⾛路⾯的平整度。
机⾝⾏⾛时,先进⾏机⾝调平,保证⾏进过程中机⾝平稳,桩架垂直。
⼤船或⼩船提起⾏⾛时,提起⾼度不⼤于5cm,确保出现地⾯下沉时,能迅速着地起⽀撑作⽤。
(2)桩机就位统⼀指挥桩机就位,移动前看清上、下、左、右各⽅⾯情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正,桩机应平稳、平正。
施⼯前应⽤⽔平尺将平台调平,并调直机架,确保机架垂直度不⼩于1/250.C、三轴搅拌桩孔定位搅拌桩机上的2根吊锥线距钻杆中⼼线为600mm~1200mm,导沟开挖好后,在沟漕中⼼线向外600mm~1200mm处⽤固定物做出标记,并在固定物上标记好每幅桩的中⼼点。
这样,桩机吊锥线对准定标记,即完成孔位定位。
D、制备⽔泥浆液及浆液注⼊在施⼯现场布设⽔泥浆搅拌系统(⾃动搅拌站),附近安置⽔泥罐,在开机前按要求进⾏⽔泥浆液的搅制。
将配制好的⽔泥浆送⼊贮浆桶内备⽤。

三轴搅拌桩按米计算规则三轴搅拌桩按米计算规则是指在进行建筑工程中,使用三轴搅拌桩作为混凝土制作工具时,按照每米的长度计算其材料使用量和施工工时的规则。
这种计算规则在大大提高工程施工效率和监控材料使用成本方面具有重要意义。
下面将详细介绍三轴搅拌桩按米计算规则。
一、三轴搅拌桩的定义三轴搅拌桩是一种用于生产混凝土的特殊设备,由罐体、混合器、行走机构、柴油机等组成。
搅拌桩在施工过程中,混凝土会被送入罐体,在混合器中不断搅拌,形成具有均匀强度的混凝土,为建筑工程提供持久的支撑。
二、按米计算规则概述在进行指定长度的搅拌时,三轴搅拌桩所需材料的计算是按米来计算的。
具体而言,这种计算规则从以下几方面考虑:(1)钢筋用量:三轴搅拌桩的每米长度通常需要钢筋3-4根,不同长度的钢筋用量会有所变化。
(2)水泥用量:每立方米的混凝土所需水泥量大约在300-500公斤之间,根据混凝土配比确定每米长度所需水泥用量。
(3)砂、石子用量:为了保证混凝土的强度和质量,在每米长度的搅拌中,需要砂子和石子的混合比例达到标准。
(4)施工工时:按米计算规则还包括了施工的工时,并根据要求计算出所需的工程师和工人的劳动时间以及相关人力成本。
三、按米计算规则的重要意义三轴搅拌桩按米计算规则对于建筑工程的顺利进行具有很大的作用。
按米计算可以有效控制混凝土的使用量,大大降低混凝土的浪费。
特别是对于大型工程,有效管理混凝土的用量可以减少成本,从而提高整体效益。
同时,规范的按米计算还可以加强管理和监督,及时发现和解决问题,在确保效率的同时,保证了施工的质量和安全。
四、总结三轴搅拌桩是一种在建筑工程中必不可少的设备,其按米计算规则是促进工程效率、控制成本以及提高建筑品质不可缺少的因素。
合理的按米计算规则可以使工程施工变得更简单、更精确、更高效。
因此,在使用三轴搅拌桩时,必须严格遵守按米计算规则,确保项目的成功实施和顺利完成。
三轴搅拌桩与二轴搅拌桩的综合对比1、三轴水泥土搅拌桩特点1.1工况简介ZKD65-3型三轴钻孔机是为SMW(Soil Mixing Wall)工法而开发的专用机械。
SMW工法也叫柱列式水泥土搅拌墙工法,即利用三轴式长螺旋钻机在土壤中钻孔,达到预定深度后,边提钻边从钻头端部注入适合不同工程连续墙的水泥浆液,它与原土壤进行搅拌,在原位置上形成一段水泥土搅拌墙,然后再进行第二段搅拌墙施工,使相邻的水泥土搅拌墙彼此有重合段,连续施工即可做成地下连续墙,同时根据不同需要插入型钢(作为加强筋),或作为基坑开挖围护挡土结构或作为止水帷幕。
1.2机具特点而技术从日本引进的三轴钻机,研发、制造出自名门,凝聚了国内外众多专家的智慧,通过工程验证已经列入我国成型产品。
由于机架结构、动力系统及其扭矩匹配而且较大,三根钻头又为10米长螺旋交叉叶片(立体搅拌),且施工时附带空压机喷气(浆液在涡流的作用下穿透力更强),因此搅拌均匀充分、施工速度快、成桩质量好。
特别是采用了ZYJ-60全封闭环保型自动搅拌注浆站后,实现了电脑配比、自动记录,浆液质量稳定而且没有水泥灰尘污染。
三轴搅拌桩机一次作业可同时完成3根搅拌桩的施工,与两轴搅拌桩机相比,效率提高60%以上,施工工期大大缩短。
1.3规范及一般设计要求根据上海市工程建设规范《型钢水泥土搅拌墙技术规程》(DGJ08-116-2005、J10608-2005)第4.4.3条要求“三轴搅拌机搅拌下沉速度与搅拌提升速度应控制在0.3~2m/min范围内,并保持匀速下沉与匀速提升。
搅拌提升时不应使孔内产生负压造成周边地基沉降,具体选用的速度值应根据成桩工艺、水泥浆液配合比、注浆泵的工作流量计算确定,搅拌次数或搅拌时间应确保水泥土搅拌桩成桩质量”。
因此一般采用三轴搅拌桩的基坑围护工程中,设计通常要求三轴搅拌桩搅拌下沉、搅拌提升一次性完成(即一喷一搅),搅拌下沉速度≤1m/min,搅拌提升速度≤2m/min,同时要求在桩顶、桩底部位重复搅拌1分钟左右。

三轴水泥搅拌桩根数计算
三轴水泥搅拌桩是一种新型的基础桩,它采用三根钢筋作为钢筋笼,加入适量水泥和砂浆,通过机械搅拌形成的一种混凝土桩。
相比传统的灌注桩或钢管桩,三轴水泥搅拌桩的施工速度更快,且可适用于复杂地质条件下的基础施工,因此在工程建设中得到了广泛应用。
而在进行三轴水泥搅拌桩施工时,需要对其根数进行计算。
根据工程实际需要,可以通过以下几种方法进行计算:
1. 根据设计图纸计算:在设计图纸中一般会有明确的三轴水泥搅拌桩的根数要求,可以根据设计图纸进行计算。
2. 根据承载力要求计算:根据工程的承载力要求,可以通过计算所需的桩基数量,再根据三轴水泥搅拌桩的承载力进行计算,得出所需的三轴水泥搅拌桩根数。
3. 根据桩径和间距计算:根据三轴水泥搅拌桩的桩径和间距进行计算,可以得出所需的三轴水泥搅拌桩根数。
一般来说,桩径越大,桩距越小,则所需的根数也会越多。
需要注意的是,在进行三轴水泥搅拌桩根数计算时,还需要考虑到基础所承受的荷载、地质条件、施工工艺等因素,以保证工程的稳定性和安全性。
除了计算三轴水泥搅拌桩的根数外,还需要在施工过程中对其进行
施工质量的检验和控制。
一般来说,三轴水泥搅拌桩的质量主要包括桩的强度、稳定性、密实度等方面。
在施工过程中,需要严格按照规范要求进行施工,确保桩的质量和稳定性。
三轴水泥搅拌桩是一种新型的基础桩,其施工速度快,适用范围广,但在进行施工前需要进行三轴水泥搅拌桩根数的计算,并在施工过程中进行严格的质量控制,以确保工程的稳定性和安全性。

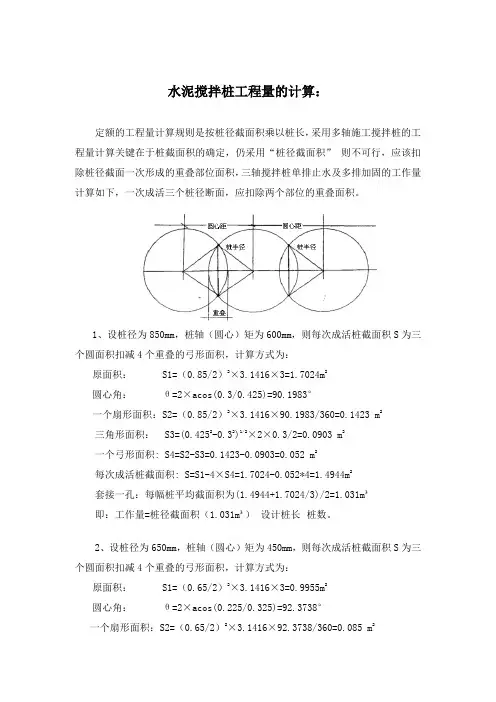

水泥搅拌桩工程量的计算:定额的工程量计算规则是按桩径截面积乘以桩长,采用多轴施工搅拌桩的工程量计算关键在于桩截面积的确定,仍采用“桩径截面积”则不可行,应该扣除桩径截面一次形成的重叠部位面积,三轴搅拌桩单排止水及多排加固的工作量计算如下,一次成活三个桩径断面,应扣除两个部位的重叠面积。
1、设桩径为850mm,桩轴(圆心)矩为600mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.85/2)2×3.1416×3=1.7024m2圆心角:θ=2×acos(0.3/0.425)=90.1983°一个扇形面积:S2=(0.85/2)2×3.1416×90.1983/360=0.1423 m2三角形面积: S3=(0.4252-0.32)1/2×2×0.3/2=0.0903 m2一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2每次成活桩截面积: S=S1-4×S4=1.7024-0.052*4=1.4944m2套接一孔:每幅桩平均截面积为(1.4944+1.7024/3)/2=1.031m³即:工作量=桩径截面积(1.031m³)×设计桩长×桩数。
2、设桩径为650mm,桩轴(圆心)矩为450mm,则每次成活桩截面积S为三个圆面积扣减4个重叠的弓形面积,计算方式为:原面积: S1=(0.65/2)2×3.1416×3=0.9955m2圆心角:θ=2×acos(0.225/0.325)=92.3738°一个扇形面积:S2=(0.65/2)2×3.1416×92.3738/360=0.085 m2三角形面积: S3=(0.3252-0.2252)1/2×2×0.3/2=0.0528 m2一个弓形面积: S4=S2-S3=0.085-0.0528=0.0322 m2每次成活桩截面积: S=S1-4×S4=0.9955-0.0322*4=0.8667m2套接一孔:每幅桩平均截面积为(0.9955+0.3318-0.0322*4)/2=0.599m³即:工作量=桩径截面积(0.599m³)×设计桩长×桩数。

三轴水泥搅拌桩成桩方式三轴水泥搅拌桩是一种常见的成桩方式,它通过搅拌桩机将水泥灌注到地下土层中,形成固结体,从而提高土层的承载力和抗剪强度。
本文将介绍三轴水泥搅拌桩的工作原理、施工过程和应用领域。
一、工作原理三轴水泥搅拌桩是利用搅拌桩机在土层中旋转搅拌,将水泥均匀地混合到土层中,使土层与水泥形成一体化的固结体。
搅拌桩机通过搅拌刀具的旋转,将土层与水泥充分混合,使土层得到均匀的加固,形成强固的桩体。
二、施工过程三轴水泥搅拌桩的施工过程主要包括以下几个步骤:1. 地面准备:在施工前,需要对工地进行必要的准备工作,包括清理杂物、平整场地等。
2. 搅拌桩机的安装:将搅拌桩机安装在施工现场,并进行必要的调试和检查工作,确保机器正常运行。
3. 桩孔开挖:根据设计要求,在地面上钻孔,孔径和孔距根据土层的情况和承载要求确定。
4. 搅拌桩施工:将搅拌桩机的搅拌刀具插入孔内,开始搅拌作业。
搅拌过程中,搅拌刀具既能将土层与水泥充分混合,又能将土层切断,形成桩体。
5. 桩顶整平:在桩顶处进行整平处理,使桩顶与地面平齐。
6. 后续处理:待水泥充分凝固后,可以对桩顶进行必要的修整和处理,以满足后续施工的要求。
三、应用领域三轴水泥搅拌桩的应用领域非常广泛,主要包括以下几个方面:1. 土基加固:在土层较松散、承载力较低的地区,可以采用三轴水泥搅拌桩进行土基加固,提高土层的承载力和抗剪强度。
2. 地基改良:在建筑物或工程项目的基础施工中,如果土层质量较差,可以采用三轴水泥搅拌桩进行地基改良,提高地基的稳定性和承载能力。
3. 地下水控制:三轴水泥搅拌桩可以用于地下水位控制,通过灌注水泥形成的固结体可以有效地阻止地下水的渗流,保证工程的施工质量。
4. 地质环境治理:在一些土壤污染治理、地质灾害防治等工程中,三轴水泥搅拌桩可以用于土壤的固化和稳定,提高地质环境的治理效果。
三轴水泥搅拌桩是一种常用的成桩方式,具有施工方便、效果稳定等特点,在土基加固、地基改良、地下水控制和地质环境治理等领域都有广泛的应用。

三轴搅拌桩水泥掺量计算一、引言随着我国基础设施建设的快速发展,桩基工程在土木工程领域中占据了重要地位。
其中,三轴搅拌桩作为一种深基础处理技术,因其具有良好的承载性能、抗渗性能和环保性能,被广泛应用于软土地基处理。
合理计算三轴搅拌桩水泥掺量,对保证工程质量和提高工程效益具有重要意义。
二、三轴搅拌桩水泥掺量计算方法1.概述三轴搅拌桩三轴搅拌桩是一种采用水泥浆体与土壤充分搅拌,形成具有良好均匀性和稳定性的混合体的新型桩基。
它主要由水泥、砂、石、水等材料组成,具有良好的力学性能、抗渗性能和耐久性能。
2.水泥掺量计算公式及参数水泥掺量是指水泥在混合料中所占的质量比例。
水泥掺量的计算公式为:水泥掺量(%)=(水泥质量/混合料总质量)×100%在计算水泥掺量时,需要确定以下参数:(1)水泥质量:根据设计要求和相关规范,结合施工现场的实际条件确定。
(2)混合料总质量:包括水泥、砂、石等原材料的质量总和。
(3)土壤性质:影响水泥掺量的关键因素,不同土壤类型对应的水泥掺量不同。
3.水泥掺量计算实例以某工程为例,混合料总质量为1000kg,设计水泥掺量为20%。
则需水泥质量为:1000kg × 20% = 200kg。
三、影响水泥掺量的因素1.土壤性质:土壤的性质直接影响水泥掺量的选择。
一般来说,软土地基需要较低的水泥掺量,而硬土地基需要较高的水泥掺量。
2.工程设计要求:根据工程项目的承载力、抗渗性能等要求,合理确定水泥掺量。
3.施工条件:施工条件如气温、湿度、工期等,也会影响水泥掺量的选择。
四、水泥掺量的控制与优化1.合理选择水泥类型和掺量:根据工程地质条件、工程设计要求等因素,选择适宜的水泥类型和掺量。
2.施工过程中的监测与调整:施工过程中,对水泥掺量进行实时监测,如发现异常情况,及时进行调整。
3.质量控制与验收:加强对施工过程的质量控制,确保工程质量达到设计要求。
五、结论合理计算和控制三轴搅拌桩水泥掺量,对提高工程质量和经济效益具有重要意义。
三轴水泥搅拌桩施工工艺三轴水泥搅拌桩是一种常用的地基处理方法,广泛应用于土建工程中。
本文将介绍三轴水泥搅拌桩的施工工艺和相关注意事项。
一、工艺概述三轴水泥搅拌桩是利用搅拌钻机在地下进行搅拌、注浆的一种地基处理方法。
其主要特点是在原地基土中注入水泥浆体,通过搅拌钻机的旋转和提升运动,将水泥浆和土壤充分混合,形成一种具有较高强度和较低沉降的桩体。
二、施工步骤1. 确定施工方案:根据工程要求和地质条件,确定搅拌桩的布置方案和参数。
包括桩径、桩长、桩间距、桩的排列方式等。
2. 钻孔:使用搅拌钻机进行钻孔,根据设计要求控制孔径和孔深。
3. 搅拌注浆:在钻孔的同时,向孔内注入水泥浆体。
搅拌钻机在孔底搅拌钻杆旋转的同时,通过钻杆内部的注浆管将水泥浆体注入孔内。
搅拌过程中要保持旋转速度和提升速度的恰当配合,确保水泥浆体和土壤充分混合。
4. 桩顶处理:搅拌桩施工完成后,需要对桩顶进行处理。
一般采用修整和打磨的方式,使桩顶平整、垂直度符合要求。
5. 检测验收:对搅拌桩进行质量检测和验收。
包括桩身强度、沉降和垂直度等指标的检测。
三、注意事项1. 搅拌钻机的选用:根据工程要求和地质条件选择合适的搅拌钻机,确保施工效率和质量。
2. 搅拌桩的布置:根据地质条件和工程要求合理布置搅拌桩,避免桩与桩之间的冲突。
3. 搅拌参数的控制:根据设计要求,控制搅拌钻机的旋转速度、提升速度和注浆量,确保水泥浆体和土壤充分混合。
4. 桩顶处理:对桩顶进行修整和打磨时,要注意保持桩顶的垂直度和平整度。
5. 质量检测和验收:对搅拌桩进行质量检测和验收,确保桩身强度、沉降和垂直度等指标符合要求。
6. 安全措施:在施工过程中,要严格遵守安全操作规程,确保施工人员的人身安全。
四、施工案例以某高层建筑施工为例,地质条件为黏土和软土,需要进行地基处理。
经过工程师的设计和方案确定,采用三轴水泥搅拌桩作为地基处理方法。
根据设计要求,确定搅拌桩的布置方案和参数。
三轴搅拌桩施工标准三轴搅拌桩施工标准?以下带来关于三轴搅拌桩施工标准,相关内容供以参考。
1、三轴搅拌桩加固优、缺点1.1承受专用三轴搅拌机施工,两轴同向旋转喷浆与土拌合,中轴逆向高压喷气在孔内与水泥充分翻搅拌和,而且由于中轴高压喷出的气体在土中逆向翻转,使原来已拌合的土体更加均匀,成桩直径更加有效,加固效果更优。
1.2三轴搅拌机械施工效率高,相对单轴或双轴搅拌机械施工工期大大缩短,对于施工工期要求紧的工程,此法施工特别有效。
1.3使用范围广。
水泥深层搅拌桩适用于处理正常固结的淤泥与淤泥质土、粉土、饱和黄土、素填土、粘性土、泥炭土、有机质土等地基。
同时,水泥深层搅拌桩所形成的水泥土固体可作为竖向荷载的复合地基,基坑工程围护挡墙、被动区加固、防水帷幕等。
1.4地基加固施工时,将要置换出一局部泥浆。
由于施工前开挖沟槽,避开了泥浆的好处,但由于加固深度的增加置换出的泥浆将会渐渐增多,置换出的泥浆在短时间内无法固结至使无法准时运到指定的弃土场,对施工现场的文明施工造成确定影响。
1.5施工机械设备比较大,现场组装需要供给很大的施工场地。
机械设备从现场组装到调试需要一个星期的时间,所以三轴搅拌桩加固需要较大的施工场地。
2、工程概述3、三轴搅拌桩地基加固施工3.1施工预备3.1.1材料预备本标段车站地基加固承受P.C32.5 复合型散装水泥,在使用前,应按规定频率对水泥进展抽检,现场应搭设 2 个存储 60t 水泥的水泥罐,以确保连续生产。
3.1.2机械预备三轴搅拌桩地基加固主要机械有三轴深层搅拌机、灰浆泵、灰浆搅拌机、储浆罐、电脑流量计、全部计量设备均应通过检测机构标定合格后,方可用于生产。
3.1.3加固体水泥用量确实定:依据地质报告确定被加固土体的性质,按设计要求水泥掺入比为实桩 16%,空桩 7%的水泥掺入量,计算出没延米的水泥用量。
其常规计算方法为:水泥用量〔t〕=加固体体积〔m3〕×土的自然密度〔t/m3〕×设计水泥掺量三轴搅拌桩每幅所加固的面积为 1.495m3,但在设计和施工过程中每幅桩在横向和纵向都存在确定的搭接,以木渎站位例在设计上要求桩搭接 250mm。
