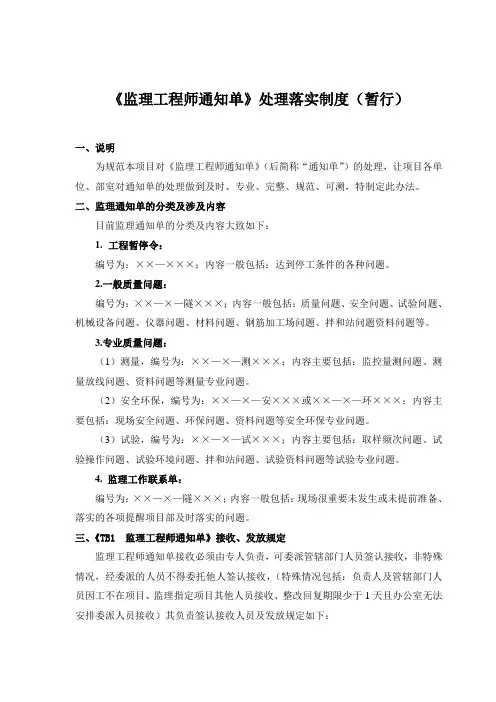

《监理工程师通知单》处理落实制度(暂行)一、说明为规范本项目对《监理工程师通知单》(后简称“通知单”)的处理,让项目各单位、部室对通知单的处理做到及时、专业、完整、规范、可溯,特制定此办法。
二、监理通知单的分类及涉及内容目前监理通知单的分类及内容大致如下:1.工程暂停令:编号为:××—×××;内容一般包括:达到停工条件的各种问题。
2.一般质量问题:编号为:××—×—隧×××;内容一般包括:质量问题、安全问题、试验问题、机械设备问题、仪器问题、材料问题、钢筋加工场问题、拌和站问题资料问题等。
3.专业质量问题:(1)测量,编号为:××—×—测×××;内容主要包括:监控量测问题、测量放线问题、资料问题等测量专业问题。
(2)安全环保,编号为:××—×—安×××或××—×—环×××;内容主要包括:现场安全问题、环保问题、资料问题等安全环保专业问题。
(3)试验,编号为:××—×—试×××;内容主要包括:取样频次问题、试验操作问题、试验环境问题、拌和站问题、试验资料问题等试验专业问题。
4. 监理工作联系单:编号为:××—×—隧×××;内容一般包括:现场很重要未发生或未提前准备、落实的各项提醒项目部及时落实的问题。
三、《TB1 监理工程师通知单》接收、发放规定监理工程师通知单接收必须由专人负责,可委派管辖部门人员签认接收,非特殊情况,经委派的人员不得委托他人签认接收,(特殊情况包括:负责人及管辖部门人员因工不在项目、监理指定项目其他人员接收、整改回复期限少于1天且办公室无法安排委派人员接收)其负责签认接收人员及发放规定如下:1. 工程暂停令:接收规定:由项目经理或常务副经理负责签认接收,或委派部门级别以上负责人签认接收。
TA1施工组织设计(方案)报审表工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA2 工程开工/复工报审表工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA3 分包单位资质报审表工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA4 进场施工机械、设备报验单工程项目名称:施工合同段:编号:注:1. 对性能、数量不符合要求需要更换或补充的原因另附说明;2. 本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA5 主要进场人员报审表工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6 进场材料/构配件/设备报验单工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA7 施工测量放样报验单工程项目名称:施工合同段:编号:注:本表一式3份,承包单位2份,监理单位1份。
TA8 工程报验申请表工程项目名称:施工合同段:编号:注:本表一式3份,承包单位2份,监理单位1份。
TA9 工程质量事故报告单工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA10 年季度已完成工程数量报审表承包单位(章):工程项目名称:施工合同段:编号:填表人复核人承包单位项目经理年月日专业监理工程师年月日注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA11 年季度验工计价表工程项目名称:施工合同段:单位:万元编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA12 监理工程师通知回复单工程项目名称:施工合同段:编号:注:本表一式3份,承包单位2份,监理单位1份TA13 工程延期报审表工程项目名称:施工合同段:编号:注:本表一式4份,承包单位2份,监理单位、建设单位各1份。

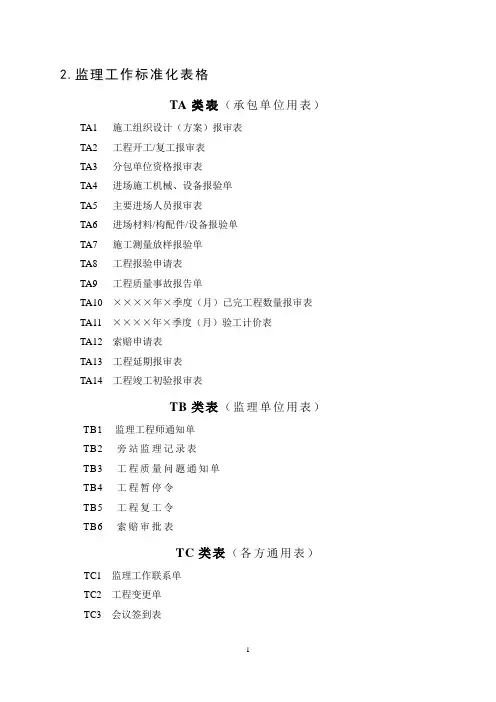

2.监理工作标准化表格TA类表(承包单位用表)TA1 施工组织设计(方案)报审表TA2 工程开工/复工报审表TA3 分包单位资格报审表TA4 进场施工机械、设备报验单TA5 主要进场人员报审表TA6 进场材料/构配件/设备报验单TA7 施工测量放样报验单TA8 工程报验申请表TA9 工程质量事故报告单TA10 ××××年×季度(月)已完工程数量报审表TA11 ××××年×季度(月)验工计价表TA12 索赔申请表TA13 工程延期报审表TA14 工程竣工初验报审表TB类表(监理单位用表)TB1 监理工程师通知单TB2 旁站监理记录表TB3 工程质量问题通知单TB4 工程暂停令TB5 工程复工令TB6 索赔审批表TC类表(各方通用表)TC1 监理工作联系单TC2 工程变更单TC3 会议签到表TA1施工组织设计(方案)报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA2工程开工/复工报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA3分包单位资格报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA4进场施工机械、设备报验单注:1. 对性能、数量不符合要求需更换或补充的原因另附说明;2. 本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA5主要进场人员报审表注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6进场材料/构配件/设备报验单注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6进场材料/构配件/设备报验单注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6进场材料/构配件/设备报验单注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
TA6进场材料/构配件/设备报验单注:本表一式4份,承包单位2份,监理单位、建设单位各1份。
新建上海至南通铁路(南通至安亭段)工程
监理工程师通知单(TB1)
工程项目名称:沪通铁路工程施工合同段:Ⅳ标编号:HTTLJL-Ⅳ-0-TB1-20141022-002致中建股份沪通铁路工程Ⅳ标项目部(承包单位项目经理部或分部或作业工区):事由(说明、关键词):
2014年10月21日巡视检查发现,由你部施工的太仓港DK86+010~682.5段软基处理施工存在以下问题:
1、施工过程中未严格按照监理工序验收管理规定,向监理方报验。
2、设计要求该段为先抽水清淤再按要求分层夯填至相应部位,然后再施工桩基础,现场清淤未完成就进行填土施工,填土过程中未按设计要求采用分层碾压。
3、设计要求回填C组料细粒土,检查发现现场使用的填料与设计不符。
通知内容:
1、接到通知后立即停止该段土方填筑施工,并将已经回填的土方进行清除。
2、严格遵守建设程序,施工过程中严格按规定程序向监理工程师报验。
3. 填筑前必须对料源进行取样检验,并向监理站中心实验室报验,确认合格后方可进行回填。
整改时限:3日内将整改完成并进行回复。
专业监理工程师/监理组长/总监理工程师:
日期:年月日
收件人:
日期:年月日注:本表一式4份,项目监理机构、建设单位各1份,承包单位项目经理部(或分部或作业工区)2份。
