工作面搬家措施讲解神木县孙营岔一矿综采工作面搬家作业规程编制:施工单位:日期:目录第一章综采工作面概况 (5)第二章工作面搬家准备 (6)第三章设备拆除 (11)第四章回撤安装工作危险预知及控制 (19)第五章设备运输 (22)第六章安装前的准备工作 (24)第七章施工方案及施工程序 (26)第八章设备安装方法及质量要求、注意事项 (42)第九章设备的单机试运转和联合试运转 (47)第十章劳动组织及施工进度计划 (49)第十一章保证工期措施 (51)第十二章保证工期质量措施 (53)第十三章安全保证措施 (62)第十四章文明施工措施 (63)第十五章成品保护措施 (63)第十六章降低工程造价措施 (64)审批意见栏施工单位:年月日监理单位:年月日建设单位:年月日工作面设备安装施工组织设计学习记录传达人:班次:夜、早、中班及大班贯彻时间听传达人贯彻时间听传达人年月日姓名成绩签字年月日姓名成绩签字第一章综采工作面概况一、工作面位置及地质情况1、工作面位置:该工作面位于5-1煤层一盘区。
2、煤层赋存情况:平均埋深105米,煤层厚度3.3m-4.2m ,煤层倾角1-3°,煤层结构较简单,厚度变化不大,规律较明显。
3、顶底板情况:顶板主要为粉砂岩,偶为细粒砂岩;底板为粉砂岩。
4、本区域地质构造情况:地质构造简单。
5、煤层开采技术条件:属有爆炸性危险的煤层、瓦斯矿井。
6、本区属以基岩裂隙含水层充水为主的裂隙充水矿床,含水层与煤层直接接触。
虽然矿井生产可采煤层位于当地侵蚀基准面以下,但矿床主要含水层和强风化带含水层富水性弱,地下水补给条件差,水文地质边界简单,属水文地质条件简单的矿床。
矿井正常涌水量15m3/h,最大涌水量20m3/h。
7、搬家路线:51102综采工作面→51102运输顺槽→盘区巷→51101运输顺槽→51101综采工作面(51102、51101工作面长度同为150m,采高3.3m。
综采工作面快速搬家成套装备与技术引言:在煤炭等采矿行业中,综采工作面的快速搬家是一项关键的工作,对于提高采矿效率和确保矿井运营顺利进行具有重要意义。
为了实现综采工作面的快速搬家,需要配备一套完善的装备和掌握适用的技术。
一、概述综采工作面快速搬家综采工作面快速搬家是指在矿井综采工作面采矿完成后,将矿机、顶板支护和输送设备等整体向下一个工作面或巷道迅速移动的过程。
这个过程需要协调多个环节,包括设备拆卸、运输、设备组装和顶板支护等。
快速搬家的目的是为了节约时间和人力成本,提高采矿效率。
二、综采工作面快速搬家装备:1. 矿井顶板控制系统矿井顶板控制系统是指用于监测和控制矿井顶板变形的装置。
在综采工作面快速搬家过程中,顶板的稳定性十分重要,这需要通过顶板控制系统来实现。
该系统可以实时监测顶板位移和应变,一旦发现异常情况,可以及时采取措施保证顶板安全。
2. 设备拆卸装置设备拆卸装置包括各类起重设备,用于拆卸综采工作面的矿机、输送设备和顶板支护等设备。
这些起重设备一般具有较大的起重能力和灵活性,能够适应不同矿井和工作面的拆卸需要。
3. 运输设备运输设备用于将拆卸下来的设备和材料从当前工作面运输到下一个工作面或巷道。
常见的运输设备包括输送机、装载机、卡车等,其选型需要考虑工作面狭窄、坡度大等因素。
4. 设备组装装置设备组装装置用于将拆卸的设备组装起来,准备投入下一个工作面使用。
这些装置一般需要具备较强的调整和对齐能力,以确保设备组装的精度和牢固度。
5. 顶板支护装备顶板支护装备用于在工作面迅速搬家后,及时支护现场的顶板,防止发生事故和灾害。
常见的顶板支护装备有液压支架、锚杆等,其选型需要考虑矿井条件、顶板厚度等因素。
三、综采工作面快速搬家技术:1. 协同作业技术协同作业技术是指通过智能化系统和自动化设备,对综采工作面的拆装、运输和组装过程进行协调和优化。
这项技术可以最大程度降低人工干预,提高工作效率和安全性。
2. 智能传感技术智能传感技术指通过传感器和数据采集装置,实时监测综采工作面的各种参数,如顶板变形、设备运行状态等。

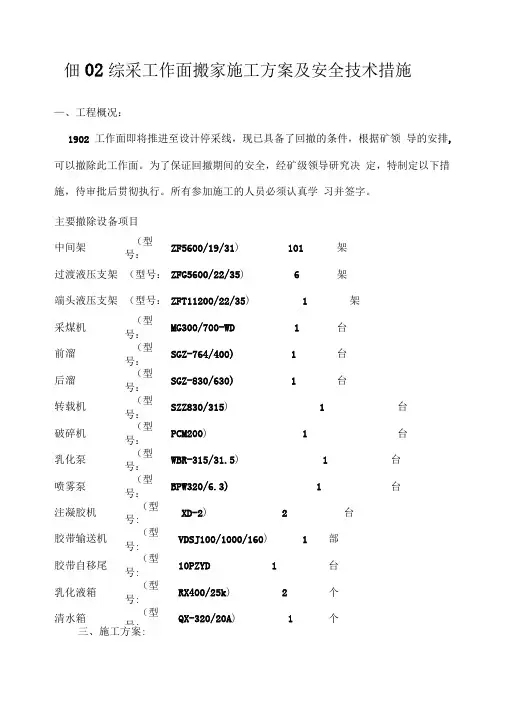

佃02综采工作面搬家施工方案及安全技术措施—、工程概况:1902 工作面即将推进至设计停采线,现已具备了回撤的条件,根据矿领导的安排,可以撤除此工作面。
为了保证回撤期间的安全,经矿级领导研究决定,特制定以下措施,待审批后贯彻执行。
所有参加施工的人员必须认真学习并签字。
主要撤除设备项目中间架(型号:ZF5600/19/31) 101架过渡液压支架(型号:ZFG5600/22/35) 6架端头液压支架(型号:ZFT11200/22/35) 1架采煤机(型号:MG300/700-WD1台前溜(型号:SGZ-764/400)1台后溜(型号:SGZ-830/630)1台转载机(型号:SZZ830/315) 1台破碎机(型号:PCM200) 1台乳化泵(型号:WBR-315/31.5) 1台喷雾泵(型号:BPW320/6.3)1台注凝胶机(型号:XD-2) 2台胶带输送机(型号:VDSJ100/1000/160) 1部胶带自移尾(型号:10PZYD 1台乳化液箱(型号:RX400/25k) 2个清水箱(型号:QX-320/20A) 1个三、施工方案:1、先开掘撤架通道2、撤设备:先撤自移尾、转载机、端头架、在撤前后刮板输送机、采煤机、最后撤支架。
可分解设备采用设备分解成小件后,直接装车利用顺槽和切眼内铺设的轨道进行搬运。
3、不可分解设备的回收:不可分解设备有:液压支架、乳化泵、喷雾泵、移动变压器等。
不可分解设备在撤除设备本身的液压管线和电器线路后直接装车运出工作面切眼。
4、支架从头部第一架起一直到头部第108架顺序撤出。
四、施工前的准备工作:(一)地面准备工作:1、备齐拆卸设备用的各类通用及专用工具。
2、运输队准备且检修好下井装设备用的平板车,根据设备重心割好封车眼,并准备好封车的设施。
3、机电科对准备撤除用的各种绞车(缠好各类绞车绳、插接好勾头、保险绳)、开关、电缆、信号、声光信号等进行细致的检查。
4、回收施工队准备好一部布置在工作面机尾绞车峒室内用于撤面的调度绞车,用来拉出支架及设备,其它使用原来绞车。
115-1—05综采工作面搬家工艺流程一、工艺顺序(1)、在新切眼准备期间,现工作面需推进2m,扩宽机道、清理浮煤,已准备拆云设备。
由于新切眼运输经现工作面,机尾30m需新切眼完工后才能割煤。
割煤时把支架与刮板机的连接推移销取升,用单体支柱推移刮板机。
(2)、新切眼准备工作同时进行。
(3)、现工作面支护,机道打锚索间距3m,同时用半圆木架梁,一端靠煤壁用单体支柱支撑,另一端支在液压支架的顶梁上,间距1.5m。
(4)、待新切眼工作完成后,拆回风顺槽80胶带机并出场。
(5)、运输顺槽拆耙煤机、风机。
缩运输順槽皮带200m,伸缩皮带尾不拆,准备移转载机用。
(6)、安装回柱绞车。
(7)、新切眼铺道轨与回风顺槽接通,以便运送刮板机部件。
(8)、拆工作面刮板机链、机尾,采煤机滚筒、摇臂、机身等。
(9)、拆采煤机及刮板机电缆时,(采煤机、刮板机尾电机电缆从设备列车拆开,盘至煤壁上以便拉转转机。
机头电缆从电机拆开放在转载机上。
)(10)、拆电缆夹、电缆槽。
(11)、拆刮板机尾、过渡槽、采煤机运至回风顺槽新切眼外。
(12)、移设备列车,走转载机。
移设备列车时,与正常推进一样,把高压电缆盘至电缆车上,移车时前后各安装一台回柱绞车、一台拉车、一台刹车用。
移车时用时走转载机。
皮带尾架用推移千斤顶移动。
电缆单轨道移一节接一节,来回循环,一直到指定位置。
(13)、拆运刮板机工作面尾打回柱绞车硐,固定一台回柱绞车,把拆下的部件拉到切眼尾,起吊装车,利用原有轨道运输。
(14)、安装刮板机。
(15)、安装采煤机,接电缆。
(16)、安装刮板机尾,刮板机接电。
(17)、拆运支架,支架用回柱绞车拉运,从运输順槽依次经回风顺槽进新工作面,拆支架时随意观察顶板情况,压力异常时放顶。
(18)、安装支架。
(19)、安装电缆槽、电缆夹。
(20)、收尾、调试。
二、工具、材料需要准备工具,千斤20t,16t,4个。
5t吊链6个。
10mm液管1000m。
同煤集团综采工作面搬家规范管理办法(试行)为了提高综采工作面撤退准备质量,实现安全、快速、高效的撤退准备,缩短搬家时间,在执行国家、行业、集团公司有关规定的基础上,特制定综采搬家准备及试生产规范管理办法,望各单位遵照执行。
第一章总则1、综采工作面搬家前,矿(公司)成立综采工作面搬家领导组,并报集团公司生产部。
2、搬家基本原则,有二个综采队的矿不允许出现同时搬家,三个综采队的矿原则上不允许有二个综采队同时搬家,四个综采队的矿不允许有三个综采队同时搬家,五个综采队的矿原则上不允许有三个以上综采队同时搬家。
3、每个综采工作面在停采前二个月内要将接替工作面圈出,搬家不停产工作面要在停采前三个月内圈出。
接替面要在旧面停采前二周具备稳装条件。
4、每个综采工作面在稳装前必须编制工作面设计,在撤退前必须编制专项通风系统设计方案和安全技术组织措施并由矿分管领导组织会审后严格实施。
5、高瓦斯矿井、低瓦斯矿井高瓦斯盘区采煤工作面在编制工作面设计时,必须编制专项防治瓦斯方案设计,从巷道布臵、开采顺序、瓦斯抽放等方面采取综合治理措施。
6、有自燃发火倾向的回采工作面在开采前,必须编制防灭火方案和安全技术组织措施,由矿分管领导组织会审后严格实施。
第二章搬家领导组职责1、综采工作面搬家领导组组长由分管副矿长担任,成员为涉及综采工作面撤退准备的各业务科室、区队,搬家领导组下设办公室,办公室主任由专人负责。
2、搬家领导组要制定搬家领导组成员工作职责,分工明确、责任到人。
3、搬家领导组要组织有关业务部门在工作面搬家前一个月完成搬家各类设计,并审批完毕。
4、搬家领导组要组织有关单位,在旧面铺网停采前10天编制出搬家准备《安全技术组织措施》。
在旧面铺网停采前3天,将有关各项措施贯彻完毕。
5、搬家领导组要严格安排从新工作面准备前的验收到新工作面试产的时间进度,安排要符合集团公司有关文件规定。
并绘制搬家计划图表,由办公室在搬家期间每天进行填写。
