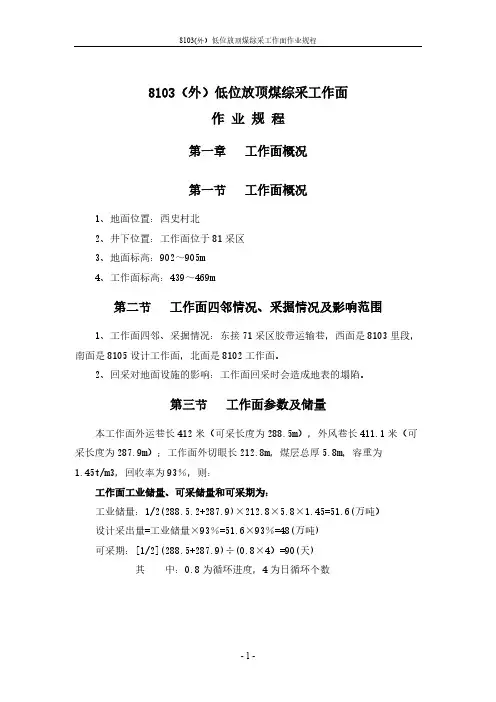

8103工作面综采工作面搬家规程
- 格式:doc
- 大小:2.12 MB
- 文档页数:32
综采工作面搬家施工方案及安全技术措施前言随着煤炭行业的发展,越来越多的煤矿采用综合采矿方式,综采工作面搬家是综采工作中不可避免的过程。
在进行综采工作面搬家施工时,必须严格遵循相关规定和安全技术措施,以确保安全高效地进行搬家施工。
本文将介绍综采工作面搬家施工方案和相应的安全技术措施,以帮助矿山在综采工作面搬家时提高施工效率和安全保障。
综采工作面搬家施工方案1.施工前准备在综采工作面搬家施工前,必须进行充分的准备工作,具体包括:确定搬家施工的时间、地点和范围,测量工作面的各项参数和数据,制定搬家方案并制定详细的施工方案,组织好施工人员进行必要的培训。
2.施工预处理在进行综采工作面搬家施工前,必须进行预处理,以确保施工前后的煤层稳定性,具体包括:清理施工区域的垃圾和杂物,进行必要的加强和支护,对地质构造进行探测和分析,制定相应的处理方案。
3.施工方案综采工作面搬家施工方案应包括以下内容:搬家路线、搬家方法、搬家步骤、搬家时间、搬家机械和设备、搬家施工工艺和流程、搬家人员职责和安排、应急预案。
4.施工步骤综采工作面搬家施工步骤主要包括以下内容:(1)加强支护,清理施工区域的垃圾和杂物(2)补强工作面,加大支护力度,增加支架及木柱的数量(3)测量工作面各项参数和数据,制定搬家方案并制定详细的施工方案(4)将施工区域的通风管道和电缆线路临时移位或封闭(5)开始施工,按照搬家方案进行操作,调整好搬家机械和设备,确保搬家施工的安全顺利进行(6)施工完成后,进行必要的清理工作,恢复和修复相关设备和设施5.施工注意事项在综采工作面搬家施工过程中,必须注意以下事项:(1)施工前必须制定详细的施工方案和应急预案(2)必须对施工区域进行充分清理和加强支护工作,确保施工现场安全(3)必须选用符合安全标准的机械和设备进行施工(4)必须遵守相关安全规定和操作规程,清除施工现场的障碍物,保持施工实时通风(5)必须在搬家施工结束后进行必要的清理工作,恢复和修复相关设备和设施安全技术措施1.安全管理综采工作面搬家施工的安全管理非常重要,必须要制定严密的安全管理制度和安全技术措施,加强施工人员的安全教育和培训,确保施工现场的安全。
综采工作面搬家回撤规程(DOC 40页)目录第一章概况 (1)第一节工作面位置及地质情况 (1)第二章需拆除设备 (5)第三章准备工作 (6)第一节运输准备6第二节通风系统7第三节绞车布置及选型8第四节其他9第四章回撤工艺和方法 (10)第一节工作面设备撤除顺序10第二节拆除方法10一、设备分解 (10)二、移动变电站 (10)三、煤机 (11)四、工作面刮板输送机: (12)五、转载机 (13)六、胶带运输机撤除方法 (15)七、液压支架 (15)第五章施工组织 (18)第六章安全技术措施 (19)第一节一般规定 (19)第二节顶板管理23第三节一通三防23第四节车辆掉道处理规定26第五节运输安全技术措施27第六节起吊作业安全技术措施29第七节大平板装封车及安全运行管理规定31第八节绞车司机操作规定32第九节抽架拖架安全技术措施35第七章避灾应急措施及避灾路线 (36)第一节避灾路线 (36)第二节事故发生后的处理程序 (37)第三节应急救援的方针及原则 (37)第四节发生事故时的处理程序 (38)第一章概况10201工作面已回采推进至停采位置,为安全、及时地撤除工作面综采设备,特制定本规程。
第一节工作面位置及地质情况一、工作面位置及井上下关系二、煤层情况三、煤层顶底板附图:工作面地层综合柱状图四、水文地质工作面涌水量:无五、瓦斯与煤尘:依据瓦斯等级鉴定报告得知:该工作面相对涌出量为1.27m³/吨,绝对涌出量为0.55m³/min。
六、巷道规格:二采区回风巷,巷道规格(净):4×2.8 (11.2 m2),支护形式:锚喷、架棚,倾角3-7°;用于二采区回采工作面行人、回风。
运输顺槽规格(净):4×2.6 (10.4 m2),支护形式:锚网索;倾角3-7°,长度34m;用于工作面运煤、行人、回风。
材料顺槽规格(净):4×2.6 (10.4 m2),支护形式:锚网索;倾角3-7 °,长度34m;用于工作面进料、行人、进风。
综采工作面搬家准备管理制度综采工作面搬家准备管理制度一、为了加强综采工作面搬家准备工作管理,理顺各环节关系,进一步规范作业程序,减少损坏丢失浪费和二次投入现象,提高回收复用和搬家准备质量,降低成本消耗,确保设备能力的正常发挥,制定本制度。
二、成立搬家准备领导组,机械付总任组长,领导组下设办公室,由生产管理部准备副部长任主任。
三、搬家准备工作任务1.对综采工作面停采前材料、设备等物资的清查验收及移交工作。
2.组织编制搬家准备费用的预决算及专项费用的统计管理等工作。
3.组织编制搬家准备进度计划表及实施搬家准备全过程管理工作,并针对出现的问题及时协调解决。
4.负责搬家准备过程中的安全质量标准化工作。
5.负责组织搬家准备过程结束后的试生产及质量验收、移交等工作。
6.组织进行费用决算的审核,并对参与搬家准备工作的所有单位和部门,根据工程的进度和预决算情况进行考核。
四、工作面停采清查1.综采工作面停采前半个月,由搬家准备领导组组织现场清查各类物资,具体内容有:1)搬家准备办公室负责掌握停采和搬迁动态,牵头进行现场清查鉴定和手续交接。
2)机电管理部负责清查鉴定设备、关键零配件、电缆和小型设备的数量及完好状况,核定各类物资的回收数量并建帐统计。
3)材料科负责清查轨道、管线、金属棚、单体柱、顶梁、皮带、胶管和坑木数量,核定各类物资的回收数量并建帐统计。
4)使用单位、准备及运输单位要积极配合机电管理部、材料科搞好工作面设备、材料清查工作,保证按回收数量回撤上交。
5)工资科负责摸清工作量,下达劳动定额。
2.企划部、经考办、搬家准备办公室,要准确掌握停采清查工作全过程,并参与清查和验收单的认证,机电管理部和材料科所出据清单的验收签字等工作。
3.旧面停采验收后和新面准备验收前,由接收单位派专人看管工作面,防止物资流失。
4.现场清查三天内,由机电管理部和材料科分别出据设备、缆线和材料清单,经搬家准备办公室和生产队组、准备区(队)复认后,一式数份分别送交搬家准备办公室、考核办,机电管理部、材料科作为搬家考核和制定搬家准备预算的依据,清单的制表由机电管理部和材料科分别设计。
平遥县兴盛煤化有限责任公司木家庄煤矿050101综采工作面搬家及050102综采工作面安装安全技术措施木家庄煤矿技术科2013年12月16日目录第一章、概况.............................................................................................. - 3 - 第二章、运输支架、工作面搬家及安装指挥机构设置及劳动组织.......... - 3 - 第一节指挥机构设置............................................................................ - 3 - 第二节搬家及安装工作制度................................................................ - 5 - 第三节指导思想.................................................................................... - 5 - 第四节各参战基层单位劳动组织........................................................ - 6 - 第三章、运输支架安全技术措施.................................................................. - 7 - 第一节绞车的数量及安装位置............................................................ - 7 - 第二节运输方式及线路........................................................................ - 8 - 第三节运输准备工作............................................................................ - 8 - 第四节运输安全措施及制度................................................................ - 9 - 第五节起吊大件安全措施.................................................................. - 13 - 第六节轨道运输管理制度.................................................................. - 14 - 第七节设备装卸、运输安全技术措施.............................................. - 15 - 第八节处理车辆掉道安全技术措施.................................................. - 21 - 第四章综采工作面搬家的安全技术措施................................................ - 23 - 第一节回撤工作面的工程、工作进展.............................................. - 23 - 第二节回收工作面支护...................................................................... - 23 - 第三节综采工作面设备的搬迁.......................................................... - 26 - 第四节回收搬家安全技术措施.......................................................... - 28 - 第五节其他安全规定.......................................................................... - 31 - 第五章综采工作面安装的安全技术措施.................................................. - 31 -第一节安装顺序及时间安排............................................................ - 31 - 第二节安装前准备工作........................................................................ - 32 - 第三节设备安装方法及安装质量要求.............................................. - 34 -木家庄煤矿050101综采工作面搬家及050102综采工作面安装安全技术措施第一章、概况050101综采工作面即将推至工作面停采线位置, 050102综采切眼已施工完成且具备安装条件,经矿委会研究决定和安排,将050101综采工作面支架及采煤机等设备搬至050102综采工作面切眼内,为了保证综采工作面搬家及安装期间的安全,特制定以下安全技术措施,本措施经矿及公司有关领导会审后,综采工作面所有搬家、回撤及安装人员必须认真学习并签字执行。
为了提髙综采工作面撤退准备质量,实现安全、快速、高效的撤退准备,缩短搬家时间,在执行国家、行业、股分公司有关规定的基础上,特制定综采搬家准备及试生产规范管理办法,望各单位遵照执行。
1、综采工作面搬家前,矿(公司)成立综采工作面搬家领导组,并报股分公司生产部。
2、搬家基本原则,有二个综采队的矿不允许浮现同时搬家,三个综采队的矿原则上不允许有二个综采队同时搬家,四个综采队的矿不允许有三个综采队同时搬家,五个综采队的矿原则上不允许有三个以上综采队同时搬家。
3、每一个综采工作面在停采前二个月内要将接替工作面圈出,搬家不停产工作面要在停采前三个月内圈出。
接替面要在旧面停采前二周具备稳装条件。
4、每一个综采工作面在稳装前必须编制工作面设计,在撤退前必须编制专项通风系统设计方案和安全技术组织措施并由矿分管领导组织会审后严格实施。
5、髙瓦斯矿井、低瓦斯矿井高瓦斯盘区采煤工作面在编制工作面设计时,必须编制专项防治瓦斯方案设计,从巷道布置、开采顺序、瓦斯抽放等方面采取综合管理措。
6、有自燃发火倾向的回采工作面在开采前,必须编制防灭火方案和安全技术组织措施,由矿分管领导组织会审后严格实施。
1、综采工作面搬家领导组组长由分管副矿长担任,成员为涉及综采工作面撤退准备的各业务科室、区队,搬家领导组下设办公室,办公室主任由专人负责。
2、搬家领导组要制定搬家领导组成员工作职责,分工明确、责任到人。
3、搬家领导组要组织有关业务部门在工作面搬家前一个月完成搬家各类设计,并审批完毕。
4、搬家领导组要组织有关单位,在旧面铺网停采前10 天编制出搬家准备《安全技术组织措施》。
在旧面铺网停采前 3 天,将有关各项措施贯彻完毕。
5、搬家领导组要严格安排从新工作面准备前的验收到新工作面试产的时间进度,安排要符合集团及股分公司有关文件规定。
并绘制搬家计划图表,由办公室在搬家期间每天进行填写。
6、搬家领导组要定期召开专业会议,协调解决搬家过程中浮现的各类问题,确保综采工作面搬家按计划完成。

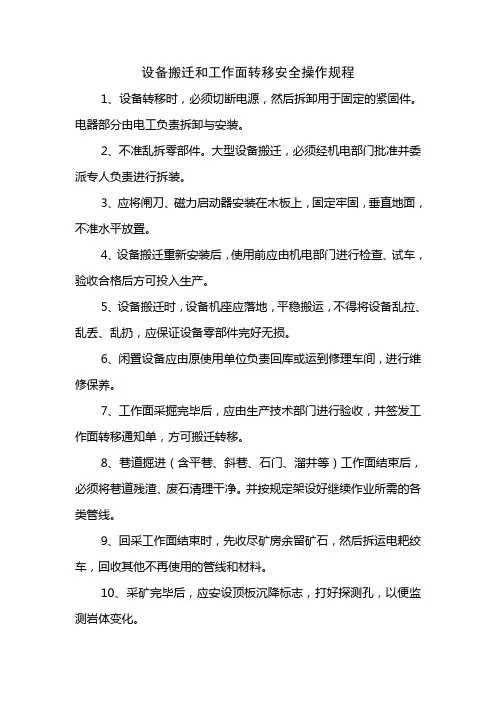

设备搬迁和工作面转移安全操作规程
1、设备转移时,必须切断电源,然后拆卸用于固定的紧固件。
电器部分由电工负责拆卸与安装。
2、不准乱拆零部件。
大型设备搬迁,必须经机电部门批准并委派专人负责进行拆装。
3、应将闸刀、磁力启动器安装在木板上,固定牢固,垂直地面,不准水平放置。
4、设备搬迁重新安装后,使用前应由机电部门进行检查、试车,验收合格后方可投入生产。
5、设备搬迁时,设备机座应落地,平稳搬运,不得将设备乱拉、乱丢、乱扔,应保证设备零部件完好无损。
6、闲置设备应由原使用单位负责回库或运到修理车间,进行维修保养。
7、工作面采掘完毕后,应由生产技术部门进行验收,并签发工作面转移通知单,方可搬迁转移。
8、巷道掘进(含平巷、斜巷、石门、溜井等)工作面结束后,必须将巷道残渣、废石清理干净。
并按规定架设好继续作业所需的各类管线。
9、回采工作面结束时,先收尽矿房余留矿石,然后拆运电耙绞车,回收其他不再使用的管线和材料。
10、采矿完毕后,应安设顶板沉降标志,打好探测孔,以便监测岩体变化。
2402工作面搬家作业规程编号:机电-2011-08工作面名称:2402综采工作面施工区队:综采队编制人:施工负责人:总工程师:主管矿长:批准日期:年月日执行日期:年月日会审意见会审单位及人员签字生产科(采煤):年月日生产科(通风):年月日安检科:年月日机电科:年月日调度室:年月日企管科:年月日供应科:年月日人劳科:年月日通风队:年月日副总工程师(通风):年月日副总工程师(机电):年月日副总工程师(采煤):年月日分管副矿长(机电):年月日分管副矿长(采煤):年月日总工程师:年月日一、存在问题1、2402工作面搬家期间,应加强轨道运输顺槽、中间巷超前支护质量和顶板管理。
2、设备通道回撤最后几台支架时,应明确回撤顺序,并画图表示。
3、所有在用的的双速绞车,安装到位后,应统一挂好绞车防护网。
4、明确绞车钩头与各设备的连接方式,现场施工时严格按照措施执行。
5、设备通道回撤支架前,提前做好迎头防治水的工作。
6、工作面搬家期间工作面供电系统图应分前期和后期来说明。
二、处理意见1、工作面搬家期间,安排专人对轨道运输顺槽、中间巷超前支护进行班班循环柱液,同时做好搬家期间的顶板观测。
责任人:郭峰、赵新建、张俊红、朱金良、卢子新、郑永亮、王玉东2、及时补充设备通道回撤最后几台支架的回撤顺序,作图来表示。
责任人:郑永亮3、所有双速绞车安装到位后,及时加挂绞车防护网。
责任人:朱金良、卢子新4、明确绞车钩头与各设备的连接方法,并贯彻到各个班组。
责任人:孙启灵、郑永亮5、设备通道回撤支架前,提前铺设好排水管路,定出供电线路。
责任人:朱金良、卢子新6、及时修订搬家期间供电系统图,分前期和后期来表示说明。
责任人:郑永亮贯彻要点一、运输系统结合现场实际情况和回撤方案,本面回撤需安装5部绞车,分别如下:1、在2402外切眼靠近皮顺出口处安装1部JSDB-10(SDJ-14,1#,Φ26mm 钢丝绳)型双速绞车,用单体柱作“四压两戗”进行固定。
(工作规范)综采工作面搬家作业规程平遥县兴盛煤化有限责任公司木家庄煤矿050101综采工作面搬家及050102综采工作面安装安全技术措施木家庄煤矿技术科2013年12月16日目录第一章、概况-3-第二章、运输支架、工作面搬家及安装指挥机构设置及劳动组织-3- 第一节指挥机构设置-3-第二节搬家及安装工作制度-5-第三节指导思想-5-第四节各参战基层单位劳动组织-6-第三章、运输支架安全技术措施-7-第一节绞车的数量及安装位置-7-第二节运输方式及线路-7-第三节运输准备工作-8-第四节运输安全措施及制度-9-第五节起吊大件安全措施-13-第六节轨道运输管理制度-14-第七节设备装卸、运输安全技术措施-15- 第八节处理车辆掉道安全技术措施-21- 第四章综采工作面搬家的安全技术措施-23- 第一节回撤工作面的工程、工作进展-23- 第二节回收工作面支护-23-第三节综采工作面设备的搬迁-26-第四节回收搬家安全技术措施-28-第五节其他安全规定-31-第五章综采工作面安装的安全技术措施-31- 第一节安装顺序及时间安排-32-第二节安装前准备工作-32-第三节设备安装方法及安装质量要求-34-木家庄煤矿050101综采工作面搬家及050102综采工作面安装安全技术措施第一章、概况050101综采工作面即将推至工作面停采线位置,050102综采切眼已施工完成且具备安装条件,经矿委会研究决定和安排,将050101综采工作面支架及采煤机等设备搬至050102综采工作面切眼内,为了保证综采工作面搬家及安装期间的安全,特制定以下安全技术措施,本措施经矿及公司有关领导会审后,综采工作面所有搬家、回撤及安装人员必须认真学习并签字执行。
050102验收综采工作面布置在5#煤一采区,工作面长度120m,切眼规格为净宽6.0m,净高煤层高度约2.5m:工作面回风顺槽长度969m(至轨道下山),巷道规格为净宽3.6m,净高为煤层高度约2.5m:工作面运输顺槽长度1070m(至皮带下山),巷道规格为净宽3.6m,净高为煤层高度约2.5m:050101综采工作面现有综采支架107架,而050102综采工作面长度120m,需要安装支架80架,050101综采工作面回撤的支架(80架支架)需运输至050102综采切眼内进行安装,剩余27架支架出井检修,因此本次搬家及安装工作主要分三步进行:1、将050101综采工作面80架综采支架、采煤机等设备的回撤到050102综采切眼内。
综采搬家准备管理制度第一章准备工作程序1、由技术科在搬家前一个月提供合理可行工作面准备设计,其中包括吊装峒室、绞车窝等设计。
2、机电科在搬家前一个月提供合理可行的供电系统设计。
3、由区队根据实际情况编制出机电、材料计划,由矿领导及有关部门审核,编制出工作面搬家准备预算。
4、根据设计及预算从地面下井的设备必须组织专人验收,所有设备必须完好可靠,并用防锈漆重新油好,用白字印在机体上,编号管理,机电、调度设立设备跟踪记录档案。
5、工作面稳设完毕,组织有关部门对所有设备进行验收,由搬家队组对材料、配件进行结算,同时,对搬家补贴工资中的20%作为标准化工资进行考核。
6、将以上工作装订成册,作为资料存档。
第二章各分项工作对于准备面所用的铁道、道木、水管等必须考虑充分,不允许出现多余。
多余部分原则上由各家自己出井并到指定地点。
一、管路部分1、负责将准备面两巷的管路接通,按标准吊挂整齐,特别在绞车处的管路要做好龙门,并且要经常有专人进行检查维护直至移交。
2、按规定上齐三通,上齐节门。
3、水管吊挂在煤柱帮,水管之间距离0.2m,电缆吊挂在工作面煤壁上。
二、钉道部分1、负责准备面的钉道、放残道工作。
2、要求运料巷0.7m/根,皮带巷1m/根。
3、钉道要放线,要求平直,夹板螺栓齐全,道木一头要齐,道心用煤粉垫平、垫实。
4、两巷的剩余大块煤矸要砌墙,但不得影响行人,行车。
三、电气部分负责电话线及高压电缆的接通,并将串车出井检修,将设备油漆后方可下井。
一、准备主体部分1、准备面每条巷道每隔300m放置一垃圾桶,要求两巷保持干净无杂物。
2、两巷管路接通后,对两巷排水设施要准备齐全,积水不得超过规程里的规定,必要时要做小水仓(指有活水时)。
3、运输系统绞车的布置要本着安全、方便、减轻员工劳动强度的原则进行,绞车稳设要有牢固的地锚,护绳板要上齐,开关要上架。
4、两巷的高低压电缆要按标准吊挂,特别是绞车、水泵处的电源、负荷线要吊挂整齐,不得出现乱挂现象。
综采工作面设备搬家工艺流程分析【摘要】随着年产千万吨大型煤矿的涌现和综采工作面设备吨位的不断增加,对综采设备的搬家工艺也在不断提出新的要求。
本文对综采工作面搬家的流程进行了详细的分析,并提出了一些合理化的建议,旨在为同行提供参考。
【关键词】综采设备;工作面搬家;工艺流程引言近年来,随着我国煤矿开采技术的高速发展和采掘机械化程度的迅速提高,一批新型的拥有百万吨综采工作面的现代化煤矿相继出现,一些大型煤矿开始出千万吨综采面,矿井总产和工作面单产都已经超过世界发达国家的先进水平。
综采工作面的设备多,体积大,装备总重量一般在1800~3000t,搬迁十分费时费工,因此实现安全、快速、省工、省料的搬迁,将是提高综采工作面效益的重要因素之一。
为实现综采面快速搬迁,保证搬迁质量,对综采工作面设备搬家工艺流程的研究是十分必要的。
1 搬迁计划的制定每个工作面搬迁前都应制定周密的搬迁计划,其中包括:(1)搬迁方案的选择。
根据工作面情况,制定设备搬迁的先后顺序、时间安排、运输路线及工序流程图。
(2)搬迁的具体方法。
包括绞车的安装位置、方向及钢丝绳规格;设备的装车要求;新支架为中心的劳动组织;各工序工作细则及安全措施等。
2 综采工作面设备搬运与安装根据搬迁计划,一般情况下,沿运输平巷运入的设备和顺序是:工作面输送机机头部,转载机及其推进装置、破碎机,可伸缩胶带输送机,乳化液泵站、水泵、电气设备、电缆及各种管路等。
沿回风平巷运入的设备有:液压支架,工作面输送机中部槽及其配套的挡煤板、铲煤板,输送机机尾和采煤机及其管路等。
其中主要是支架搬运,在运装方法上应尽量先用支架整体装车入井的方法,这样不但可以加快安装速度,还能提高质量。
工作面内设备的安装顺序,一般采用先安装支架,再装输送机溜槽,最后组装采煤机和机头机尾,有时为了运入支架方便,采取先安装输送机中部槽作为运送支架的轨道,并可以利用输送机的驱动力将支架直接运送到所需地点,这种方法所用设备少,安装速度快,适用于轻型支架。

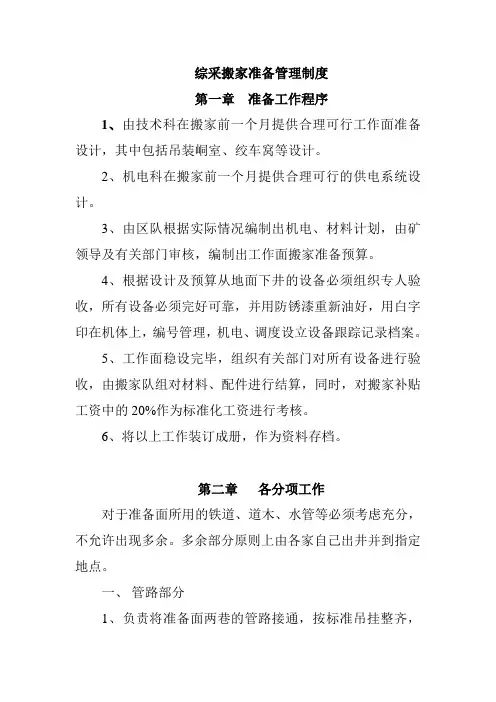

综采面搬家管理制度一、搬家前的准备工作1.确定搬家时间搬家前首先需要确定搬家时间,建议提前至少一个月确定搬家日期,并通知相关人员。
在确定时间的同时,需要考虑好搬家目的地的交通情况和搬家物品的数量,以便合理安排搬家车辆和人员。
2.清理整理物品在搬家之前,建议对需要搬迁的物品进行清理整理,将不需要搬迁的物品进行分类,可以进行捐赠、卖掉或丢弃。
这样不仅可以减少搬家物品的数量,也能减轻搬家的负担和成本。
3.联系搬家公司为了确保搬家的顺利进行,建议提前联系好搬家公司,选择信誉良好、经验丰富的搬家公司。
可以通过口碑、评价等途径了解搬家公司的信誉情况,选择适合自己的搬家公司。
4.备份重要文件在搬家之前,建议备份重要文件,如身份证、户口本、合同等,以防遗失或遗忘。
可以进行数字化备份或将文件放在安全的地方备用。
5.安排好休假时间为了能够专心处理搬家事务,建议提前安排好休假时间,避免因工作忙碌而耽误搬家时间。
可以提前告知单位领导和同事搬家事宜,并安排好工作替代人员。
二、搬家中的操作流程1.包装物品在搬家之前,需要对需要搬迁的物品进行包装,可以使用纸箱、泡沫等包装材料进行包装,以防物品在搬运过程中受损。
在包装物品时,可以根据不同的物品性质和大小选择不同的包装方式,避免物品碰撞造成损坏。
2.合理搬运在搬家过程中,需要根据物品的性质和大小合理安排搬运方式,可以选择人工搬运或机械搬运等方式进行搬运。
在搬运过程中,需要注意物品的稳定性和安全性,避免物品受损或造成人员伤害。
3.通知相关人员在搬家过程中,需要及时通知相关人员搬家进展情况,避免因沟通不畅导致搬家延误或问题。
可以通过电话、短信等方式通知亲朋好友和搬家公司搬家情况,确保搬家顺利进行。
4.整理物品在搬家过程中,需要根据物品的分类整理物品,以便于稍后的搬家和安置。
可以将物品按照不同的房间或用途分类整理,减少搬运过程中的混乱和混乱。
8112综采工作面搬家作业规程生产科二00九年八月二十号目录第一章综采工作面概况--------------------------------------------------2第二章工作面搬家准备---------------------------------------------------------3第一节工作面铺网---------------------------------------------------------------3 第二节搬家通道------------------------------------------------------------------4 第三节铺网、打通道措施------------------------------------------------------7第三章设备拆除-------------------------------------------------------------------9第一节三机的拆除--------------------------------------------------------------9 第二节支架的拆除-------------------------------------------------------------10 第三节设备装车固定及注意事项-------------------------------------------13第四章大件的运输---------------------------------------------------------------15第一节运输线路----------------------------------------------------------------15 第二节装车支架起运前注意事项-------------------------------------------15 第三节斜坡运输安全措施------------------------------------------------------15 第四节支架落道处理------------------------------------------------------------17 第五节其他注意事项------------------------------------------------------------17 第六节第五章通风、防灭火------------------------------------------------------------19第一节拆运期间工作面通风-------------------------------------------------19 第二节工作面防灭火----------------------------------------------------------21第六章主要岗位安全操作规定--------------------------------------------------23第七章、其他说明-------------------------------------------------------------------29第一节停止推板后质量要求--------------------------------------------------29 第二节停止推板后工作面管理-----------------------------------------------29 第三节避灾线路-----------------------------------------------------------------30 附:斜井运输安全技术措施培训名单、考试成绩表第一章8112综采工作面概况一、基本情况1.8108综采工作面是我矿第七个综采综放工作面,截至2009年8月20日,工作面再有80米到达铺网上绳位置,工作面瓦斯、一氧化碳等有害气体涌出量正常,温度正常。
