给水排水构筑物工程分部划分
- 格式:docx
- 大小:32.14 KB
- 文档页数:1
给水排水工程
给水排水工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按下列原则确定:
(1)一个完整的给水排水工程或相当规模的施工范围划分为一个单位工程;
(2)一个给水站宜划分为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分。
分别按水源工程、机械设备安装、管道工程、贮配水构筑物、水处理设备等几个大类进行具体划分。
分项工程应按工种、工序、材料、施工工艺等划分。
检验批可根据施工及质量控制和验收需要按施工阶段或部位等划分。
给水排水工程的单位工程、分部工程、分项工程和检验批的划分及编号应符合下列各表的规定。
分部工程、分项工程划分和检验批的划分及编号
(给水排水单位工程编号0501)
续。

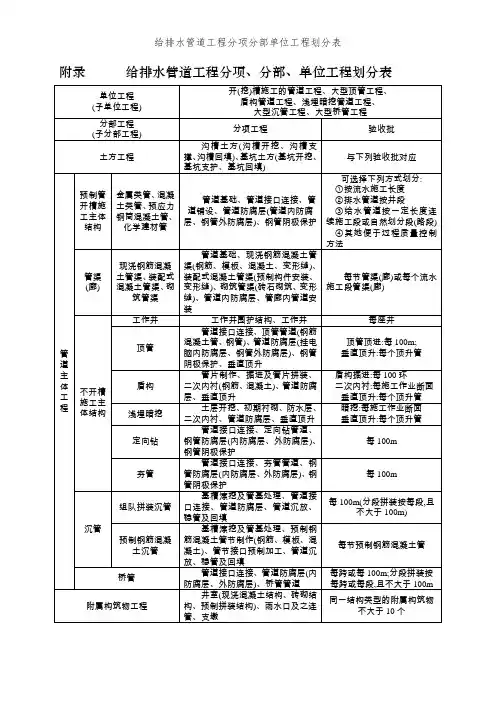

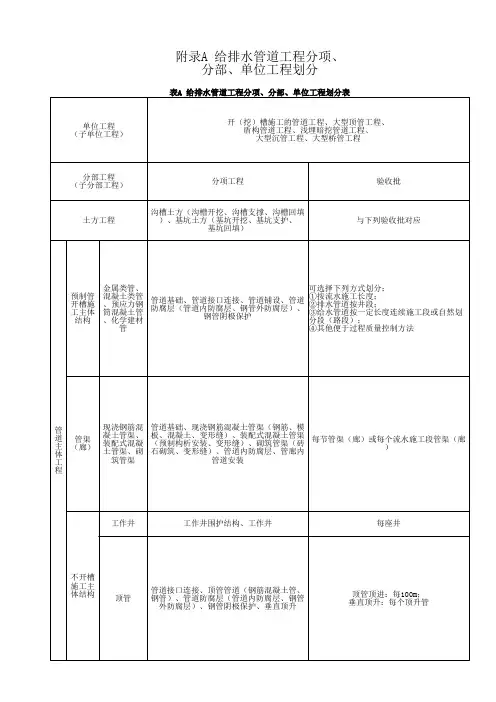

附录A 给排水管道工程分项、分部、单位工程划分表A 给排水管道工程分项、分部、单位工程划分表单位工程(子单位工程)开(挖)槽施工的管道工程、大型顶管工程、盾构管道工程、浅埋暗挖管道工程、大型沉管工程、大型桥管工程分部工程(子分部工程)分项工程验收批土方工程沟槽土方(沟槽开挖、沟槽支撑、沟槽回填)、基坑土方(基坑开挖、基坑支护、基坑回填)与下列验收批对应管道主体工程预制管开槽施工主体结构金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护可选择下列方式划分:①按流水施工长度;②排水管道按井段;③给水管道按一定长度连续施工段或自然划分段(路段);④其他便于过程质量控制方法管渠(廊)现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构析安装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装每节管渠(廊)或每个流水施工段管渠(廊)不开槽施工主体结构工作井工作井围护结构、工作井每座井顶管管道接口连接、顶管管道(钢筋混凝土管、钢管)、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护、垂直顶升顶管顶进:每100m;垂直顶升:每个顶升管续表A不开槽施工主体结构盾构管处制作、掘进及管处拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升盾构掘进:每100环;二次内衬:每施工作业断面;竽顶升:每个顶升管浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升暗挖:每施工作业断面;垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100m 夯管管道接口连接、夯管管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护第100m沉管组对拼装沉管基槽浚挖及管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填每100m(分段拼装按每段,且不大于100m)预制钢筋混凝土沉管基槽浚挖及管基处理、预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及顺填每节预制钢筋混凝土管桥管管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道每跨或每100m;分段拼装按每跨或每段,且不大于100m附属构筑物工程井室(现浇混凝土结构、砖砌结构、预制拼装结构)、雨水口及支连管、支墩同一结构类型的附属构筑物不大于10个注:1 大型顶管工程、大型沉管工程、大型桥管工程及盾构、浅埋暗挖管道工程,可设独立的单位工程;2 大型顶管工程:指管道一次顶进长度大于300m的管道工程;3 大型沉管工程:指预制钢筋混凝土管沉管工程;对于成品管组对拼装的沉管工程,应为多年平均水位水面宽度不小 于200m,或多年平均水位水面宽度100~200m之间,且相应水深不小于5m;4 大型桥管工程:总跨长度不小于300m或主跨长度不小于100m;5 土方工程中涉及地基处理、基坑支护等,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202等相关规定执行;6 桥管的地基与基础、围护结构工程,可按桥梁工程规范的有关规定执行;7 工作井的地基与基础、围护结构工程,可按殃行国家标准《建筑地基基础工程施工质量验收规范》GB 50202、《混凝土结构工程施工质量验收规范》GB 50204、《地下防水工程质量验收规范》GB 50208、《给水排水构筑物工程施工及验收规范》GB 50141等相关规定执行。
市政项目工程分部分项划分表(整套) -*城镇市政道路、给排水、桥梁、隧道、照明、绿化、电力管沟、交通信号等单位工程、分部工程、分项工程、检验批的划分参考表单位工程(子单位工程)道路工程分部工程道路路基子分部工程分项工程土方路基、石方路基、路基处理、路肩石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥稳定土类基层、级配砂砾(碎石)基层、级配碎石(碎砾石)基层、沥青碎石基层、沥青贯入式基层透层、粘层、封层、热拌沥青混合料面层、冷拌沥青混合料面层沥青贯入式面层、沥青表面处治面层水泥混凝土面层(模板、钢筋、混凝土)料石面层、预制混凝土砌块面层料石面层、预制混凝土砌块面层、沥青混合料面层、水泥混凝土面层料石人行道铺砌面层(含盲道砖)、混凝土预制块人行道铺砌面层(含盲道砖)、沥青混合料铺筑面层地基、垫层、防水、基础(模板、钢筋、混凝土)、墙体与顶板(模板、钢筋、混凝土)墙板与顶部构件预制、地基、垫层、防水、基础(模板、钢筋、混凝土)、墙板安装、顶板安装检验批划分每侧流水施工段做一个检验批为宜道路基层每侧流水施工段做一个检验批为宜沥青混合料面层沥青贯入式与沥青表面处治面层水泥混凝土面层铺砌式面层广场与停车场每侧流水施工段做一个检修批为好每侧流水施工段做一个检修批为好每侧流水施工段做一个检验批为宜每侧流水施工段做一个检验批为宜每个广场或自然划分的区段道路面层人行道现浇钢筋混凝土人行隧道布局预制安装钢筋混凝土人行地道结构每侧路段300~500米做一个检验批为宜人行地道结构每座通道或分段每座通道或分段-*人行地道结构顶部构件预制、地基、防水、基础(模板、钢砌筑墙体、钢筋混凝筋、混凝土)、墙体砌筑、顶部构件与顶板装配、顶土顶板人行地道结构部现浇(模板、钢筋、混凝土)现浇钢筋混凝土挡土墙装配式钢筋混凝土挡土墙地基、基础、墙(模板、钢筋、混凝土)、滤层及泄水孔、回填土、帽石、栏杆挡土墙板预制、地基、基础、墙(模板、钢筋、混凝土)、墙板安装(含焊接)滤层及泄水孔、回填土、帽石、栏杆地基、基础(砌筑、混凝土)、墙体砌筑、滤层及泄水孔、回填土、帽石地基、基础(模板、钢筋、混凝土)、加筋挡土墙砌块与筋带安装、滤层及泄水孔、回填土、帽石、栏杆路缘石、雨水支管与雨水口、排(截)水沟、倒虹管及涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、声屏障(砌体、金属)、防眩板沟槽土方(沟槽开挖、沟槽支撑、沟槽回填);基坑土方(基坑开挖、基坑支护、基坑回填)每座通道或分段每道墙体或分段每道墙体或分段道路工程挡土墙砌筑挡土墙每道墙体或分段加筋土挡土墙每道墙体或分段隶属构筑物给排水管道工程每侧路段300~500米或每座结构做一个检验批为宜土方工程应与下列检验批对应预制管开槽施工主体结构金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护可选择下列方式划分:1、按流水施工长度;2、排水管道按井段;给水管道按一定长度连续施工段或天然分别段(路段);4、其他便于过程质量控制方法管渠(廊)工程现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安每节管渠(廊)或每个流水施工段装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管管渠(廊)道内防腐层、管廊内管道安装-*工作井顶管工作井围护结构、工作井管道接口连接、顶管管道(钢筋混凝土管、钢管)、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护、垂直顶升每座井顶管顶进:每100米;垂直顶升:每个顶升管盾构不开槽施工主体布局浅埋暗挖给排水管道工程沉督工程定向钻夯管组对拼装沉管管片制作、掘进及管片拼装、二次内衬(钢筋、盾构掘进:每100环;二次内衬:每施混凝土)、管道防腐层、垂直顶升工作业断面;垂直顶升:每个顶升管土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护管道接口毗连、夯管管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护基槽浚挖及管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填暗挖:每施工作业断面;垂直顶升:每个顶升管每100米每100米每100米(分段拼装按每段,且不大于100米)每节预制钢筋混凝土管每跨或每100米;分段拼装按每跨或每段,且不大于100米同一结构类型的附属构筑物不大于10个每个基坑每根桩每根桩每节、座基槽浚挖及管基处理、预制钢筋混凝土管节制预制钢筋混凝土沉管作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及回填扩大基础沉入桩管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道井室(现浇混凝土结构、砖砌结构、预制拼装布局)、雨水口及支连管、支墩基坑开挖、地基、混凝土垫层、现浇混凝土(模板与支架、钢筋、混凝土)、砌体、XXX回填预制桩(模板、钢筋、混凝土、预应力混凝土)、钢管桩、沉桩机器成孔、人工挖孔、钢筋笼制造与装配、混凝土灌注沉井制作(模板与支架、钢筋、混凝土、钢壳)、浮运、下沉就位、清基与添补桥管工程隶属构筑物工程桥梁工程地基与基础灌注桩沉井-*地下继续墙地基与基础承台砌体墩台现浇混凝土墩台墩台预制混凝土柱台背填土盖梁桥梁工程支座XXX锚锭桥跨承重布局支架上浇筑混凝土梁(板)装配式钢筋混凝土梁(板)悬臂浇筑预应力混凝土梁悬臂拼装预应力混凝土梁成槽、钢筋骨架、水下混凝土模板与支架、钢筋、混凝土石砌体、砌块砌体模板、钢筋、混凝土、预应力混凝土预制混凝土柱(模板、钢筋、混凝土、预应力混凝土)、安装填土模板与支架、钢筋、混凝土、预应力混凝土垫石混凝土、支座安装、挡块混凝土现浇混凝土索塔(模板与支架、钢筋、混凝土、预应力混凝土)、钢构件装配锚固系统制造、锚固系统装配、锚锭混凝土(模板与支架、钢筋、混凝土)、锚索张拉与压浆模板与支架、钢筋、混凝土、预应力混凝土预制梁(板)(模板与支架、钢筋、混凝土、预应力混凝土)、装配梁(板)0#段(模板与支架、钢筋、混凝土、预应力混凝土)、悬浇段(挂蓝、模板、钢筋、混凝土、预应力混凝土)0#段(模板与支架、钢筋、混凝土、预应力混凝土)、梁段预制(模板与支架、钢筋、混凝土)、拼装梁段、施加预应力每个施工段每个承台每个砌筑段、浇筑段、施工段或每个墩台、每个装配段(件)每个盖梁每个支座每个浇筑段、每根钢构件每个制作件、安装件、基础每孔、联、施工段每片梁每个浇筑段每个拼装段-*顶推施工混凝土梁台座系统、导梁、梁段预制(模板与支架、钢筋、混凝土、预应力混凝土)、顶推梁段、施加预应力钢梁加工、现场装配钢梁装配、预应力钢筋混凝土梁预制(模板与支架、钢筋、混凝土、预应力混凝土)、预制梁安装、混凝土布局浇筑(模板与支架、钢筋、混凝土、预应力混凝土)砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝土拱圈、装配式混凝土拱部布局、钢管混凝土拱(拱肋安装、混凝土压注)、吊杆、系杆拱、转体施工、拱上布局每节段钢梁每个制作段、孔、联结合梁桥跨承重布局拱部与拱上结构每段、孔每个砌筑段、安装段、浇筑段、施工段桥梁工程0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架斜拉桥的主梁与拉索上浇筑混凝土主梁、悬臂拼装混凝土主梁、悬拼钢箱梁、支架上装配钢箱梁、联合梁、XXX装配悬索桥的加劲XXXXXX顶进箱涵XXX安装、主缆架设、主缆防护、索夹和吊索安装、加劲梁段拼装工作坑、滑板、箱涵预制(模板与支架、钢筋、混凝土)、箱涵顶进排水办法、防水层、桥面铺装层(沥青混合料铺装、混凝土铺装一模板、钢筋、混凝土)、伸缩装配、地袱和缘石与挂板、防护办法、人行道隔声与防眩装置、梯道(砌体;混凝土—模板与支架、钢筋、混凝土;钢布局)、桥头搭板(模板、钢筋、混凝土)、防冲刷结构、照明、挡土墙等水泥沙浆抹面、饰面板、饰面砖和涂装每个浇筑段、制作段、装配段、施工段每个制作段、安装段、施工段每坑、每制作节、顶进节桥面系每个施工段、每孔附属结构每砌筑段、浇筑段、安装段、每座构筑物每跨、侧、饰面装饰与装修引道应符合《城镇道路工程施工与质量验收标准》CJJ 1-2008的有关划定-*深基坑支护冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工、钢筋混凝土冠梁(钢筋、模板、混凝土浇筑)、钢柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板及支架、钢筋、混凝土浇筑)XXX开挖、边坡处理边坡土钉墙(边坡放射混凝土、绑扎钢筋网、安装土钉墙锚固钢筋、边坡再次喷射混凝土)、锚杆施工(钻孔、装配锚杆、高压注浆)降水井钻孔、无缝钢管开孔加工、无缝钢管外包铁丝网和塑料网、无缝钢管安装、钢管外周边降水井内填碎石砾料、装配潜水泵、毗连排水管道、装配降水控制系统底板垫层混凝土、底板现浇混凝土结构(钢筋、模板、混凝土浇筑)、侧墙现浇混凝土布局(钢筋、模板及支撑、混凝土浇筑)、楼板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)顶板现浇混凝土结构(钢筋、模板及支架、混凝土浇筑)、底板压重混凝土、中央防撞墙、混凝土护墙等施工段橡胶止水带、水泥沙浆找平层、底板防水层、底板防水保护层、外墙壁防水层、外墙壁防水保护层、顶板上部防水层闭口段隧道两侧回填、顶板上路基回填检修道、排水沟、排水管、搭板楼梯、雨棚、护栏、各种预埋管件、通风办法等每根或每个施工段深基坑支护及土方工程XXX开挖边坡防护按分层开挖深度不大于1米为好每层施工段井点降水每个施工段基坑开挖隧道工程隧道主体结构工程隧道主体结构地下人行通道布局水泵房东体布局每个部位的每个施工段防水工程每个部位的每个施工段隧道回填附属结构道路及隶属工程装饰与装修每侧流水施工段做一个检修批为好每个部位的每个施工段应符合《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定饰面板、饰面砖、涂装、不锈钢件、玻璃等按部位和做法划分-*管片制造及拼装管片工程管片防水盾构掘进隧道工程盾构工作井盾构施工盾构掘进施工预制钢筋混凝土管片制造(预埋件、模具、钢筋、混凝土)、预制钢筋混凝土管片拼装与安装、钢管片制作、钢管片拼装与安装管片自防水、防水密封条安装盾构始发工作井、盾构接收工作井、中间井盾构基座设置、姑且钢管片组装、反力架装配、盾构组装调试、盾构掘进施工、盾构拆卸、吊运管片、出渣土注浆调制、注浆功课接缝防水、特殊部位防水电杆基坑开挖、电杆埋设、电杆的横担安装、绝缘子与拉线安装、导线架设电线电缆敷设(直埋聚氯乙烯护套铠装电缆、过路镀锌套管埋设及穿线、塑料套管埋设及穿线)基础型钢装配、配电柜(箱、盘)装配、配电柜(箱、盘)电器安装、二次回路结线、路灯控制系统接零和接地保护、接地装置路灯基础挖土、路灯基础锚固螺栓制造、路灯基础锚固螺栓安装、路灯基础模板、路灯基础混凝土浇筑中杆灯和高杆灯制作,中杆灯和高杆灯安装;单挑灯、双挑灯和庭院灯制作,单挑灯、双挑灯和庭院灯安装每个施工段每个施工段每个井每个施工段壁后注浆隧道防水排挤线路每个施工段每个施工段每个施工段低压电线电缆线路每个施工段配电装配与控制照明工程安全保护每个施工段每个施工段路灯基础路灯安装路灯安装每个施工段每个施工段-*喷淋及滴灌系统绿化工程种植土铺设及整型植树及种花草沟槽开挖、喷淋及滴灌系统安装、沟槽回填回填栽种土、表面整型植穴挖掘、植树填土、树体姑且加固、栽花种草、修剪、浇水、维护沟槽开挖、地基处理、混凝土垫层、管沟砌筑、装配电缆沟支架、管沟墙体顶部压梁(钢筋、模板、混凝土浇筑)、管沟内抹灰、管沟上盖预制混凝土板、管沟两侧回填土、管沟检查井、管沟工作井沟槽开挖、地基处理、混凝土垫层、砌筑支承敦、填筑石屑垫层浇水沉实、安放玻璃钢管与电力管沟毗连、再填筑石屑垫层浇水沉实、再安置玻璃钢管、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层机械引管钻机施工、制作过河管道、过河引管、同两侧电力管沟连接各种标线各种标志交通控制系统交通信号装置电线和电缆护管敷设、电线电缆穿线交通控制箱配电系统、接零和接地保护、接地装配车障柱、瞽者过街声控办法按中心分开带花槽、路边花基、外侧绿化带等每个施工段划分为宜砌筑电力管沟每个施工段电力管沟工程过路玻璃钢管电力排管每个施工段过河引管电力排管标线标志交通控制系统交通工程交通信号装置交通管线交通控制箱配电系统其他办法每个施工段每个施工段分左右幅每个施工段分摆布幅每个施工段每个施工段每个施工段。
给水排水构筑物工程介绍给水排水构筑物工程是指为了满足人类生活和工业生产的需求,建造或改造供水、排水系统所需的建筑物和设施。
给水排水构筑物工程包括水源工程、水处理工程、供水工程、排水工程等。
给水排水构筑物工程是城市基础设施建设的重要组成部分,对于保障人民生活和经济发展起着重要作用。
本文将就给水排水构筑物工程的重要性、建设过程、技术要求等方面进行介绍。
重要性给水排水构筑物工程的重要性体现在以下几个方面:1.满足人类基本需求:给水排水构筑物工程是保障人类基本生活需求的基础设施,通过建设供水系统和排水系统,可以为居民提供清洁的饮用水和有效的废水处理,提高人民的生活质量。
2.支撑经济发展:给水排水构筑物工程对于工业生产和商业活动也非常重要。
供水系统可以为工业企业提供所需的原水,排水系统可以安全有效地处理工业废水,保护环境和公共卫生。
3.防灾抗灾:合理设计和建设给水排水构筑物工程可以在自然灾害发生时起到重要作用。
例如,在洪水发生时,排水系统的设计要能够迅速排除积水,减少灾害造成的损失。
建设过程给水排水构筑物工程的建设过程一般包括以下几个步骤:1.规划和设计:在进行给水排水构筑物工程建设之前,需要进行规划和设计工作。
规划阶段主要确定工程的范围、目标和可行性,设计阶段则包括详细设计和施工图设计。
2.材料采购和准备:根据设计要求,采购所需的材料和设备。
这些材料和设备包括管道、阀门、泵站等。
3.施工和安装:按照设计方案进行施工和安装工作。
这包括土建工程和设备安装等。
4.调试和运行:完成施工和安装后,对给水排水构筑物工程进行调试和运行试验,确保其正常运行。
5.运维和管理:给水排水构筑物工程建成后,需要进行运维和管理工作,包括设备的维修、管网的清洗和检修等。
技术要求给水排水构筑物工程的建设需要满足一定的技术要求,主要包括以下几个方面:1.设计标准:给水排水构筑物工程的设计要符合相关的国家标准和规范,确保工程的质量和安全性。

给排水构筑物单位工程、分部工程、分项工程划分注:1 单体构筑物工程包括:取水构筑物(取水头部、进水涵渠、进水间、取水泵房等单体构筑物),排放构筑物(排放口、出水涵渠、出水扑、排放泵房等单体构筑物),水处理构筑物(泵房、调节配水池、蓄水池、清水池、沉砂池、工艺沉淀池、曝气池、澄清池、滤池、浓缩池、消化池、稳定塘、涵渠等单体构筑物),管渠,调蓄构筑物(增压泵房、提升泵房、调蓄池、水塔、水柜等单体构筑物);2 细部结构指主体构筑物的走道平台、梯道、设备基础、导流墙(槽)、支架、盖扳等的现浇混凝上或钢结构;对于混凝土结构,与主体结构工程同时连续浇筑施工时,其钢筋、模板、混凝土等分项工程验收,可与主体结构工程合并;3 各类工艺辅助构筑物指各类工艺井、管廊桥架、闸槽、水槽(廊)、堰口、穿孔、孔口、斜板、导流墙(板)等;对于混凝土和砌体结构,与主体结构工程同时连续浇筑、砌筑施工时,其钢筋、模板、混凝土、砌体等分项工程验收,可与主体结构工程合并;4 长输管渠的分项工程应按管段长度划分成若干个验收批分项工程,验收批、分项工程质量验收记录表式同现行国家标准《给水排水管道工程施工与验收规范》GB 50268—2008表B.0.1和表B.0.2;5 管理用房、配电房、脱水机房、鼓风机房、泵房等的地面建筑工程同现行国家标准《建筑工程施工质量验收统一标准》GB 50300—2001附录B规定。
分项、分部、单位工程质量验收记录B.0.1 分项工程(验收批)的质量验收记录由施工项目部专业质量检查员填写,监理工程师(建设项目专业技术负责人)组织项目部专业质量检查员进行验收,并按表B.0.1记录。
B.0.2 分部(子分部)工程质量应由总监理工程师(建设项目专业负责人)组织施工项目经理和有关勘察、设计项目负责人进行验收,并按表B.0.2记录。
B.0.3 单位(子单位)工程质量竣工验收记录由施工单位填写。
验收结论由监理(建设)单位填写,综合验收结论由参加验收各方共同商定,建设单位填写,应对工程质量是否符合设计和规范要求及总体质量水平作出评价,并按表B.0.3—1~表B.0.3—4记录。
给水排水管道工程施工质量评定表(依据:GB 50268-2008《给水排水管道工程施工及验收规范》)给排水管道工程分项、分部、单位工程划分表 A 给排水管道工程分项、分部、单位工程划分表注:1 大型顶管工程、大型沉管工程、大型桥管工程及盾构、浅埋暗挖管道工程,可设独立的单位工程;2 大型顶管工程:指管道一次顶进长度大于300m的管道工程;3 大型沉管工程:指预制钢筋混凝土管沉管工程;对于成品管组对拼装的沉管工程,应为多年平均水位水面宽度不小于200m,或多年平均水位水面宽度100~200m之间,且相应水深不小于5m;4 大型桥管工程:总跨长度不小于300m或主跨长度不小于100m;5 土方工程中涉及地基处理、基坑支护等,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202等相关规定执行;6 桥管的地基与基础、下部结构工程,可按桥梁工程规范的有关规定执行;7 工作井的地基与基础、围护结构工程,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202、《混凝土结构工程施工质量验收规范》CB 50204、《地下防水工程质量验收规范》GB 50208、《给水排水构筑物工程施工及验收规范》GB 50141 等相关规定执行。
分项、分部、单位工程质量验收记录表B.0.1 分项工程(验收批)质量验收记录表编号:说明:验收批的质量验收记录由施工项目专业质量检查员填写,监理工程师(建设项目专业技术负责人)组织施工项目专业质量检查员进行验收,并按表B.0.1记录。
表B.0.2 分项工程质量验收记录表说明:分项工程质量应由监理工程师(建设项目专业技术负责人)组织施工项目技术负责人等进行验收,并按表B.0.2 记录。
表 B.0.3 分部(子分部)工程质量验收记录表单位项目负责人进行验收,并按表B.0.3 记录。
表 B.0.4-1 单位(子单位)工程质量竣工验收记录表说明:单位(子单位)工程质量竣工验收应按表B.0.4-1~表B.0.4-4 记录。
注:1 大型顶管工程、大型沉管工程、大型桥管工程及盾构、浅埋暗挖管道工程,可设独立的单位工程;
2 大型顶管工程:指管道一次顶进长度大于300m的管道工程;
3 大型沉管工程:指预制钢筋混凝土管沉管工程;对于成品管组对拼装的沉管工程,应为多年平均水位水面宽度不小于200m,或多年平均水位水面宽度l00~200m之间,且相应水深不小于5m;
4 大型桥管工程:总跨长度不小于300m或主跨长度不小于lOOm;
5 土方工程中涉及地基处理、基坑支护等,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202等相关规定执行;
6 桥管的地基与基础、下部结构工程,可按桥梁工程规范的有关规定执行;
7 工作井的地基与基础、围护结构工程,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202、《混凝土结构工程施工质量验收规范》GB 50204、《地下防水工程质量验收规范》GB 50208、《给水排水构筑物工程
大于100m
)
每个顶升管
每个顶升管每个顶升管
廊)
;
控制方法
水位水面宽度不范》GB 50202等》GB 50202、《排水构筑物工程。
