砖砌体分项工程报验申请表
- 格式:doc
- 大小:104.00 KB
- 文档页数:9
施工阶段监理工作的基本表式目录A类表(承包单位用表)工程开工/复工报审表 (2)施工组织设计(方案)报审表 (3)分包单位资格报审表 (4)报验申请表 (6)工程款支付申请表 (7)监理工程师通知回复单 (10)工程临时延期申请表 (11)费用索赔申请表 (13)工程材料/构配件/设备报审表 (14)工程竣工报验单 (15)施工进度计划报审表 (16)施工测量放线报审表 (18)质量事故(缺陷)处理方案报审表 (19)混凝土浇注报审表 (20)进场施工设备报验单 (21)()月工、料、机动态表 (23)()月完成工程进度报审表 (24)()月完成工程量统计报表 (25)B类表(监理单位用表)监理工程师通知单 (27)工程暂停令 (29)工程款支付证书 (30)工程临时延期审批表 (32)工程最终延期审批表 (33)费用索赔审批表 (35)安全隐患通知单 (36)C类表(共用表)监理工作联系单 (37)工程变更单 (38)备忘录 (39)A1工程开工/复工报审表工程名称:编号:A2施工组织设计(方案)报审表工程名称:编号:A3分包单位资格报审表工程名称:编号:A4报验申请表工程名称:编号:A5工程款支付申请表工程名称:编号:A6监理工程师通知回复单工程名称:编号:A7工程临时延期申请表工程名称:编号:A8费用索赔申请表工程名称:编号:A9工程材料/构配件/设备报审表工程名称:编号:A10工程竣工报验单工程名称:编号:A11施工进度计划报审表工程名称:编号:A12施工测量放线报审表工程名称:编号:A13质量事故(缺陷)处理方案报审表工程名称:编号:A14混凝土浇注报审表工程名称:编号:A15进场施工设备报验单工程名称:编号:A16()月工、料、机动态表编号:A17()月完成工程进度报审表编号:()月完成工程量统计报表编制单位:编制人:日期:B1监理工程师通知单工程名称:编号:B2工程暂停令工程名称:编号:B3工程款支付证书工程名称:编号:B4工程临时延期审批表工程名称:编号:B5工程最终延期审批表工程名称:编号:B6费用索赔审批表工程名称:编号:B7安全隐患通知单工程名称:编号:C1监理工作联系单工程名称:编号:C2工程变更单工程名称:编号:C3备忘录工程名称:编号:高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气。
基础工程报验申请表湘质监统编建筑构造隐蔽工程验收记录施2023—20注: ①该记录由施工项目专业质量检查员填写, 监理工程师(建设单位项目技术负责人)组织项目专业技术负责人等进行验收。
②记录时应首先阐明与否按设计图号施工, 如有设计变更应立即在备用竣工图纸上用红色文字注明变更状况或绘制变更补充图;凡有、无设计变更, 监理(建设)单位旳旁边监督人均应在备用竣工图号签字承认后, 才能办理该部位隐藏验罢手续。
③隐藏验收时, 必须严格按国家施工质量验收规范旳主控项目, 一般项目旳内容规定全数检查, 凡有不合格处必须当即整改到达合格后才能办理隐蔽验罢手续。
④检查评估结论必须语言规范, 并针对主控项目、一般项目, 尤其是构造构造措施旳内容规定, 填写真实可靠旳成果或评论。
混凝土浇灌令A11钢筋加工工程检查批质量验收登记表GB 50204-2023(Ⅰ)模板安装工程检查批质量验收登记表GB 50204-2023(Ⅰ)钢筋安装工程检查批质量验收登记表GB50204 – 2023(Ⅱ)程》JGJ107、《钢筋焊接及验收规程》JGJ18旳规定抽取钢筋连接接头、焊接接头试件作力学性能检查, 其质量应符合规定。
检查接头力学试验汇报。
③钢筋安装时, 受力钢筋旳品种、级别、规格和数量符合设计规定。
观测尺量检查。
2.一般项目: ①构造混凝土施工记录湘质监统编施2023—41 工程名称:共页第页注: 该记录由施工单位填写;对现浇钢筋砼构件应有专人跟踪调正钢筋偏位。
混凝土原材料及配合比设计检查批质量验收登记表GB50204—2023(Ⅰ)现浇构造外观及尺寸偏差检查批质量验收登记表GB50204—2023(Ⅰ)模板拆除工程检查批质量验收登记表GB50204—2023(Ⅲ)砌砖体(混水)工程检查批质量验收登记表GB50203-2023。
施工阶段监理工作的基本表式目录A类表(承包单位用表)工程开工/复工报审表 (2)施工组织设计(方案)报审表 (3)分包单位资格报审表 (4)报验申请表 (5)工程款支付申请表 (6)监理工程师通知回复单 (8)工程临时延期申请表 (9)费用索赔申请表 (10)工程材料/构配件/设备报审表 (11)工程竣工报验单 (12)施工进度计划报审表 (13)施工测量放线报审表 (14)质量事故(缺陷)处理方案报审表 (15)混凝土浇注报审表 (16)进场施工设备报验单 (17)()月工、料、机动态表 (18)( )月完成工程进度报审表 (19)()月完成工程量统计报表 (20)B类表(监理单位用表)监理工程师通知单 (21)工程暂停令 (22)工程款支付证书 (23)工程临时延期审批表 (24)工程最终延期审批表 (25)费用索赔审批表 (26)安全隐患通知单 (27)C类表(共用表)监理工作联系单 (28)工程变更单 (29)备忘录 (30)工程开工/复工报审表工程名称:编号:施工组织设计(专项施工方案)报审表工程名称:东兴国际家电城编号:A3分包单位资格报审表工程名称: 编号:A4报验申请表工程名称:广西南宁林业新村编号:A5工程款支付申请表工程名称:编号:A6监理工程师通知回复单工程名称:编号:A7工程临时延期申请表工程名称:编号:A8费用索赔申请表工程名称:编号:A9工程材料/构配件/设备报审表工程名称:编号:工程竣工报验单工程名称:编号:施工进度计划报审表工程名称: 编号:施工测量放线报审表工程名称:编号:质量事故(缺陷)处理方案报审表工程名称:编号:混凝土浇注报审表工程名称:编号:进场施工设备报验单工程名称:编号:( )月工、料、机动态表编号:()月完成工程进度报审表( )月完成工程量统计报表编制单位:编制人:日期:监理工程师通知单工程名称: 编号:工程暂停令工程名称:编号:工程款支付证书工程名称: 编号:工程临时延期审批表工程名称: 编号:工程最终延期审批表工程名称:编号:费用索赔审批表工程名称:编号:B7安全隐患通知单工程名称: 编号:监理工作联系单工程名称:编号:工程变更单工程名称:编号:备忘录工程名称:编号:。
砌体工程方案报审表一、工程概况1.1 项目名称:XX砌体工程1.2 项目地点:XX省XX市XX区1.3 项目范围:砌体外墙、隔墙、内墙等1.4 项目性质:新建/改建/维修/装饰1.5 建筑面积:XXX平方米1.6 施工单位:XX建筑公司1.7 设计单位:XX设计院1.8 施工图号:XXX1.9 施工内容:XX层砖砌体二、工程设计2.1 设计指标:按照GB/T 50314-2019《砌体工程验收规范》,GB/T 50174-2019《砌体工程质量验收规范》等相关标准进行设计2.2 统一建筑设计规范:符合国家现行建筑设计规范,取得相应的设计审查合格证2.3 设计依据:架空层、防火墙、隔墙等设计符合国家法规和标准2.4 设计参数:砌体强度应符合设计要求,砌体材料的选取、施工工艺等均符合规范要求三、材料与施工3.1 砂浆配合比:按照设计要求选用普通或特种砂浆3.2 墙砖规格:XX规格的红砖/空心砖/轻质砖等3.3 砂浆材料:XX水泥、XX砂、XX添加剂3.4 砌筑工艺:先进行砌筑验收,选用适当的砌筑工艺方法,确保砌体的强度、平整度和垂直度符合要求3.5 施工要求:按照国家标准和规范进行施工,采用专业施工队伍,定期进行工地检查和验收四、安全与质量4.1 安全措施:建立安全生产责任制度,做好施工安全防护措施,确保施工场地安全4.2 质量控制:加强质量监督和管理,确保施工质量符合设计要求和国家标准4.3 质量验收:严格按照施工图纸和设计要求进行质量验收,做好施工记录和报审材料五、环保与节能5.1 环保措施:施工现场要做好环保措施,在施工过程中减少垃圾、污染物的排放5.2 节能技术:在选材、设计和施工过程中,尽可能采用节能材料和技术,提高建筑的节能性能六、预算与进度6.1 预算控制:制定严格的施工预算,做到合理控制施工成本,确保项目顺利完成6.2 施工进度:按照施工计划,合理安排工程进度,确保项目按时完成七、报审意见根据上述工程方案,考虑到设计要求、施工工艺、安全质量、环保节能和预算进度等方面,我公司认为该工程方案初审通过,具备进一步深化和施工的条件。
主体结构分部工程报验申请表
混凝土结构子分部工程报验申请表
砌体结构子分部工程报验申请表
模板分项工程报验申请表
钢筋分项工程报验申请表
混凝土分项工程报验申请表
现浇结构分项工程报验申请表
填充墙分项工程报验申请表
地基与基础分部工程报验申请表
无支护土方子分部工程报验申请表
桩基子分部工程报验申请表
混凝土基础子分部工程报验申请表
砌体基础子分部工程报验申请表
模板分项工程报验申请表
钢筋分项工程报验申请表
混凝土分项工程报验申请表
砖砌体分项工程报验申请表
土方开挖分项工程报验申请表
土方回填分项工程报验申请表
钻孔灌注桩分项工程报验申请表
浙建监A5-3
预应力管桩分项工程报验申请表
本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
景墙分项工程报审、报验表工程名称:XXXXX景观工程编号:
景墙分项工程质量验收记录表
基础土方开挖报审、报验表工程名称:XXXXX景观工程编号:
土方开挖工程检验批质量验收记录表
混凝土垫层报审、报验表
景墙基础混凝土垫层工程检验批质量验收记录表
GB50209-2002
砖砌体报审、报验表
砖砌体工程检验批质量验收记录表
青石板(刻案)面层报审、报验表
青石板(刻案)贴面工程检验批质量验收记录
花岗岩石面层报审、报验表
花岗岩石面层工程检验批质量验收记录
石材幕墙工程报审、报验表
石材幕墙工程检验批质量验收记录表。
SCR反应器安装分项工程报验申请表工程名称:编号:-J-002-001-001致:监理部我单位已完成了反应器安装工作,现上报该工程报验申请单,请予以审查和验收。
附件:分项工程质量评定施工承包单位(章)项目经理日期总承包单位审查意见:总承包单位(章)项目经理日期审查意见:项目监理机构(章)总/专业监理工程师日期稀释风机安装分项工程报验申请表工程名称:编号:-J-002-002-001致:监理部我单位已完成了稀释风机安装工作,现上报该工程报验申请单,请予以审查和验收。
附件:分项工程质量评定施工承包单位(章)项目经理日期总承包单位审查意见:总承包单位(章)项目经理日期审查意见:项目监理机构(章)总/专业监理工程师日期本表一式五份,由施工承包单位填报,建设单位、施工承包单位各存两份,监理机构存一份。
氨气/空气混合器安装分项工程报验申请表工程名称:编号:-J-002-002-003致:监理部我单位已完成了氨气/空气混合器安装工作,现上报该工程报验申请单,请予以审查和验收。
附件:分项工程质量评定施工承包单位(章)项目经理日期总承包单位审查意见:总承包单位(章)项目经理日期审查意见:项目监理机构(章)总/专业监理工程师日期烟道安装分项工程报验申请表工程名称:编号:-J-002-003-001致:监理部我单位已完成了烟道安装工作,现上报该工程报验申请单,请予以审查和验收。
附件:分项工程质量评定施工承包单位(章)项目经理日期总承包单位审查意见:总承包单位(章)项目经理日期审查意见:项目监理机构(章)总/专业监理工程师日期挡板门、补偿器安装分项工程报验申请表工程名称:编号:-J-002-003-002致:监理部我单位已完成了挡板门、补偿器安装工作,现上报该工程报验申请单,请予以审查和验收。
附件:分项工程质量评定施工承包单位(章)项目经理日期总承包单位审查意见:总承包单位(章)项目经理日期审查意见:项目监理机构(章)总/专业监理工程师日期本表一式五份,由施工承包单位填报,建设单位、施工承包单位各存两份,监理机构存一份。
装饰装修-工程竣工验收表格大全(总204页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除目录目录........................................... 错误!未指定书签。
工程概况表..................................... 错误!未指定书签。
施工现场管理检查记录............................... 错误!未指定书签。
装修部分........................................ 错误!未指定书签。
砖砌体报验申请表................................... 错误!未指定书签。
砖砌体工程检验批质量验收记录表..................... 错误!未指定书签。
一般抹灰报验申请表................................. 错误!未指定书签。
一般抹灰工程检验批质量验收记录表................... 错误!未指定书签。
防锈漆喷涂报验申请表............................... 错误!未指定书签。
防锈涂料涂装工程检验批质量验收记录表............... 错误!未指定书签。
钢结构桁架制作(安装)焊接报验申请表............... 错误!未指定书签。
钢结构制作(安装)焊接工程检验批质量验收记录表 ..... 错误!未指定书签。
钢结构桁架零件、部件加工报验申请表................. 错误!未指定书签。
钢结构零、部件加工工程检验批质量验收记录表......... 错误!未指定书签。
骨架隔墙报验申请表................................ 错误!未指定书签。
隐蔽工程验收记录表................................. 错误!未指定书签。
砖砌体分项工程报验申请表
砖砌体分项工程报验申请表
砖砌体分项工程报验申请表

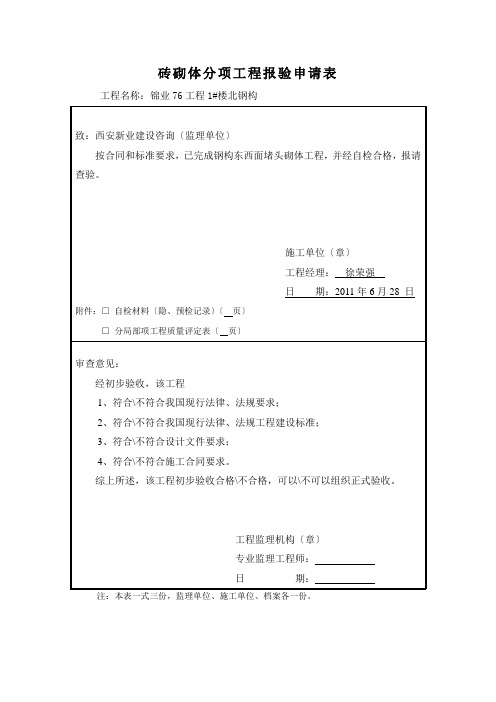

工程名称:锦业76项目1#楼北钢构
致:西安新业建设咨询有限公司(监理单位)
按合同和规范要求,已完成钢构东西面堵头砌体工程,并经自检合格,报请查验。
施工单位(章)
项目经理:徐荣强
日期:2011年6月28 日附件:□自检材料(隐、预检记录)(页)□分部分项工程质量评定表(页)
审查意见:
经初步验收,该工程
1、符合\不符合我国现行法律、法规要求;
2、符合\不符合我国现行法律、法规工程建设标准;
3、符合\不符合设计文件要求;
4、符合\不符合施工合同要求。
综上所述,该工程初步验收合格\不合格,可以\不可以组织正式验收。
项目监理机构(章)
专业监理工程师:
日期:
注:本表一式三份,监理单位、施工单位、
档案各一份。
单位(子单位)工程名称锦业76项目1#楼北钢构
分部(子分部)工程名称钢构东西面堵头工程验收部分东西面堵头施工单位陕西弘宇钢构建设有限公司项目经理徐荣强施工执行标准名称及编号GB50203-2002的规定
施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验
收记录
主控项目1 砖和砂浆的强度等级必须符合设计要求。
2 水平灰缝砂浆饱满度≥80%
3
砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不小高度的2/3。
4
非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。
留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm墙厚放置1Φ6拉结钢筋(120mm厚墙放置2Φ6拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm;末端应有90º弯钩
5 轴线位移≤10mm
6 垂直度(每层)≤5mm
一般项目1
砖砌体组砌方法应正确,上、下错缝,内外搭砌,
砖柱不得采用包心砌法。
2 水平灰缝厚度10mm 8~12mm
3 基础顶面、楼面标高±15mm
4 表面平整度(混水)8mm
5 门窗洞口高度宽±5mm
6 外墙上下窗口偏移20mm
7 水平灰缝平直度(混水)10mm
专业工长(施工员)施工班组长
施工单位检查评定结果
项目专业质量检查员:年月日
监理(建设)单位验收结论专业监理工程师:
(建设单位项目专业技术负责人):年月日砖砌体分项工程报验申请表
工程名称:锦业76项目1#楼北钢构
致:西安新业建设咨询有限公司(监理单位)
按合同和规范要求,已完成基础梁上部分砌体,并经自检合格,报请查验。
施工单位(章)
项目经理:徐荣强
日期:2011年5月20 日
附件:□自检材料(隐、预检记录)(页)□分部分项工程质量评定表(页)
审查意见:
经初步验收,该工程
1、符合\不符合我国现行法律、法规要求;
2、符合\不符合我国现行法律、法规工程建设标准;
3、符合\不符合设计文件要求;
4、符合\不符合施工合同要求。
综上所述,该工程初步验收合格\不合格,可以\不可以组织正式验收。
项目监理机构(章)
专业监理工程师:
日期:
注:本表一式三份,监理单位、施工单位、
档案各一份。
单位(子单位)工程名称锦业76项目1#楼北钢构
分部(子分部)工程名称基础梁上砌体工程验收部分基础梁上砌体施工单位陕西弘宇钢构建设有限公司项目经理徐荣强施工执行标准名称及编号GB50203-2002的规定
施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验
收记录
主控项目1 砖和砂浆的强度等级必须符合设计要求。
2 水平灰缝砂浆饱满度≥80%
3
砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不小高度的2/3。
4
非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。
留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm墙厚放置1Φ6拉结钢筋(120mm厚墙放置2Φ6拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm;末端应有90º弯钩
5 轴线位移≤10mm
6 垂直度(每层)≤5mm
一般1
砖砌体组砌方法应正确,上、下错缝,内外搭砌,
砖柱不得采用包心砌法。
项目
2 水平灰缝厚度10mm 8~12mm
3 基础顶面、楼面标高±15mm
4 表面平整度(混水)8mm
5 门窗洞口高度宽±5mm
6 外墙上下窗口偏移20mm
7 水平灰缝平直度(混水)10mm
施工单位检查评定结果
专业工长(施工员)施工班组长
项目专业质量检查员:年月日
监理(建设)单位验收结论专业监理工程师:
(建设单位项目专业技术负责人):年月日
砖砌体分项工程报验申请表
工程名称:锦业76项目1#楼北钢构
致:西安新业建设咨询有限公司(监理单位)
按合同和规范要求,已完成钢构屋面女儿墙工程,并经自检合格,报请查
验。
施工单位(章)
项目经理:徐荣强
日期:2011年6月31 日
附件:□自检材料(隐、预检记录)(页)□分部分项工程质量评定表(页)
审查意见:
经初步验收,该工程
1、符合\不符合我国现行法律、法规要求;
2、符合\不符合我国现行法律、法规工程建设标准;
3、符合\不符合设计文件要求;
4、符合\不符合施工合同要求。
综上所述,该工程初步验收合格\不合格,可以\不可以组织正式验收。
项目监理机构(章)
专业监理工程师:
日期:
注:本表一式三份,监理单位、施工单位、
档案各一份。
单位(子单位)工程名称锦业76项目1#楼北钢构
分部(子分部)工程名称钢构屋面女儿墙工程验收部分屋面女儿墙施工单位陕西弘宇钢构建设有限公司项目经理徐荣强施工执行标准名称及编号GB50203-2002的规定
施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验
收记录
主控项目1 砖和砂浆的强度等级必须符合设计要求。
2 水平灰缝砂浆饱满度≥80%
3
砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不小高度的2/3。
4 非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。
留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm墙厚放置1Φ6拉结钢筋(120mm厚墙放置2Φ6拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度的地区,不应小于1000mm;末端应有90º弯钩
5 轴线位移≤10mm
6 垂直度(每层)≤5mm
一般项目
1
砖砌体组砌方法应正确,上、下错缝,内外搭砌,
砖柱不得采用包心砌法。
2 水平灰缝厚度10mm 8~12mm
3 基础顶面、楼面标高±15mm
4 表面平整度(混水)8mm
5 门窗洞口高度宽±5mm
6 外墙上下窗口偏移20mm
7 水平灰缝平直度(混水)10mm
施工单位检查评定结果
专业工长(施工员)施工班组长
项目专业质量检查员:年月日
监理(建设)单位验收结论专业监理工程师:
(建设单位项目专业技术负责人):年月日。
