竣尊〃******项目工程收方(签证)单
编号:工程名称***“竣尊.****国际”小区工程
建设单位:重庆***房地产开发有限公司监理单位:重庆****建设工程咨询有限公司工施工单位:重庆精物实业(集团)有限公司
收方(签证部位):“*****〃***国际”项目公路排水沟
收方(签证内容):我单位于2014年8月1日应甲方指令修建场内公路排水沟,排水沟总长度374米:
其中人工踢打C20砼路面16米长,体积为0.5*0.2*16=1.6立方,挖土方16*0.2*0.5=1.6立方。
人工开挖排水沟88米,其中开挖土方22*0.8=17.6立方,开挖软质软22*0.2=4.4立方。
机械开挖排水沟270米。
其中开挖土方135*0.4=54立方,开挖软质岩135*0.6=81立方。
表面抹C15细石砼清光面:88*1.5*0.05=6.6立方。
人工、机械、材料以当期核价单价格进行组价。
请建设单位酌情予以补助
附件:1边沟收方表
签字栏:
建设单位:(签字)现场代表:
年月日监理单位:(签字)
现场监理工程师:
年月日
施工单位:(签字)
现场负责人:
年月日。
XXXXXXXXXXXXXXXXX北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。
施工单位可以复印。
XXXXXXXXXXX地块北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。
施工单位可以复印。
XXXXXXXXXXX地块北侧道路改造工程XXXXXXXXXXX地块北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
3.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。
施工单位可以复印。
XXXXXXXXX金三角地块北侧道路改造工程原始工程量收方单注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。
施工单位可以复印。
XXXXXXXX金三角地块北侧道路改造工程原始工程量收方单二、计算式:1、C35混凝土:3m×2m×0.15m-3.14m×0.375²m×0.15m=0.83m³2、C12钢筋:40×3m+60×2m=240m×0.888m/kg=213.12kg3、.附图:业主单位:监理单位:施工单位:注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效附件。
施工单位可以复印。

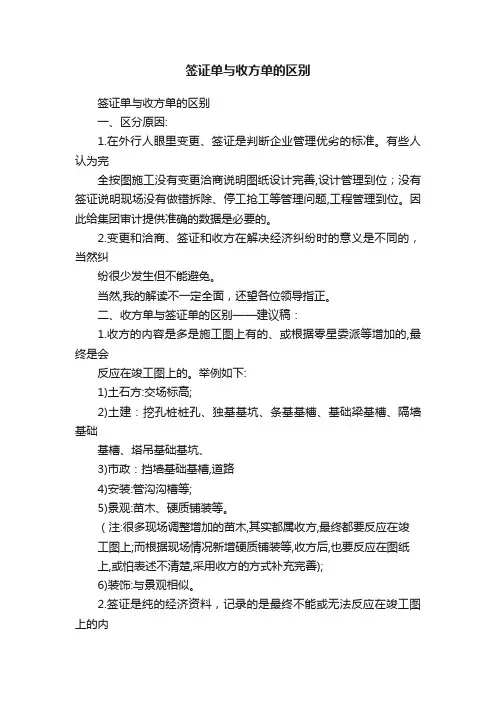

签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确的数据是必要的。
2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。
当然,我的解读不一定全面,还望各位领导指正。
二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。
2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;◆根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。
签证单与收方单的差别一、划分原由:1.在门外汉眼里更改、签证是判断公司管理好坏的标准。
有些人以为完整按图施工没有更改洽谈说明图纸设计完美,设计管理到位;没有签证说明现场没有做错拆掉、歇工抢工等管理问题,工程管理到位。
所以给公司审计供给正确的数据是必需的。
2.更改和洽谈、签证和收方在解决经济纠葛时的意义是不一样的,自然纠纷极少发生但不可以防止。
自然,我的解读不必定全面,还望各位领导指正。
二、收方单与签证单的差别——建议稿:1.收方的内容是多是施工图上有的、或依据零星委派等增添的,最后是会反响在完工图上的。
举比以下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:好多现场调整增添的苗木,其实都属收方,最后都要反响在完工图上;而依据现场状况新增硬质铺装等,收方后,也要反响在图纸上,或怕表述不清楚,采纳收方的方式增补完美);6)装修:与景观相像。
2.签证是纯的经济资料,记录的是最后不可以或没法反响在完工图上的内容,举比以下:1)土石方:已按交场标高达成平基,但总包进场后,有些地方微调的挖填,在完工图是上没法反响土石方的,所以用签证的方式(署名证明)记录下来,作为结算的依照;2)土建:a)按原图已经施工,后更改发出,需要拆掉,拆掉部分是没法在完工图上表达的,完工图上表达的是更改后的内容;b)抢停类签证:因为各样原由,现场发生的停抢工,是两方依据实质状况发生的,原施工图没有、完工图上也不行能有,用签证的方式记录;c)暂时特别状况最后不可以或没法反响在完工图上的内容:比方二期缺水,暂时修建的存水箱体(二期因停水修建 *4*6 米的存水暂时设备等);比方因为栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来挪动,那么委派首建实行形成签证,再给栏杆公司发违约扣款单,等等近似状况;3)市政:已按图施工道路发生更改的拆掉等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但因为设计更改,需要拆掉本来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实行的工作;5)景观:已栽苗木改换地点签证;已按图施工达成后更改对以前图纸内容的签证等综上:签证表现主假如几个方面:已按原施工图施工后发生更改,对已按原图施工部分确实认签证——需记录好被拆掉特的再次利用状况;依据我司的要求抢工、歇工的赔偿签证——做好事实记录,在开会议论前无效;总包、分包之间发生的争议、违约签证:如为总包实行事项,但又没实时达成,影响到分包,委派分包辅助实行再从总包扣除等等近似签证;其余:如现场资料特别状况下的转运(一般状况资料的二次及多次转运已经含在合同价中)特别说明:如遇工程施工图上本来没有,以后增添的,应以更改或洽谈形式反响出来,而不是签证。
签证单与收方单的区别签证单与收方单的区别一、区分原因:1.在外行人眼里变更、签证是判断企业管理优劣的标准。
有些人认为完全按图施工没有变更洽商说明图纸设计完善,设计管理到位;没有签证说明现场没有做错拆除、停工抢工等管理问题,工程管理到位。
因此给集团审计提供准确的数据是必要的。
2.变更和洽商、签证和收方在解决经济纠纷时的意义是不同的,当然纠纷很少发生但不能避免。
当然,我的解读不一定全面,还望各位领导指正。
二、收方单与签证单的区别——建议稿:1.收方的内容是多是施工图上有的、或根据零星委派等增加的,最终是会反应在竣工图上的。
举例如下:1)土石方:交场标高;2)土建:挖孔桩桩孔、独基基坑、条基基槽、基础梁基槽、隔墙基础基槽、塔吊基础基坑、3)市政:挡墙基础基槽,道路4)安装:管沟沟槽等;5)景观:苗木、硬质铺装等。
(注:很多现场调整增加的苗木,其实都属收方,最终都要反应在竣工图上;而根据现场情况新增硬质铺装等,收方后,也要反应在图纸上,或怕表述不清楚,采用收方的方式补充完善);6)装饰:与景观相似。
2.签证是纯的经济资料,记录的是最终不能或无法反应在竣工图上的内容,举例如下:1)土石方:已按交场标高完成平基,但总包进场后,有些地方微调的挖填,在竣工图是上无法反应土石方的,所以用签证的方式(签字证实)记录下来,作为结算的依据;2)土建:a)按原图已经施工,后变更发出,需要拆除,拆除部分是无法在竣工图上表达的,竣工图上表达的是变更后的内容;b)抢停类签证:由于各种原因,现场发生的停抢工,是双方根据实际情况发生的,原施工图没有、竣工图上也不可能有,用签证的方式记录;c)临时特殊情况最终不能或无法反应在竣工图上的内容:比如二期缺水,临时修建的存水箱体(二期因停水修筑1.5*4*6米的存水临时设施等);比如由于栏杆公司的栏杆放在现场影响了总包的施工,栏杆公司又不来移动,那么委派首建实施形成签证,再给栏杆公司发违约扣款单,等等类似情况;3)市政:已按图施工道路发生变更的拆除等;4)安装:已对管沟沟槽收方甚至已经铺设管线,但由于设计变更,需要拆除原来铺设的管线、掩埋已经开挖的沟槽,就需要签证记录对方已经实施的工作;5)景观:已栽苗木更换位置签证;已按图施工完成后变更对之前图纸内容的签证等综上:签证体现主要是几个方面:已按原施工图施工后发生变更,对已按原图施工部分的确认签证——需记录好被拆除特的再次利用情况;◆根据我司的要求抢工、停工的补偿签证——做好事实记录,在开会讨论前无效;◆总包、分包之间发生的争议、违约签证:如为总包实施事项,但又没及时完成,影响到分包,委派分包协助实施再从总包扣除等等类似签证;◆其它:如现场材料特殊情况下的转运(一般情况材料的二次及多次转运已经含在合同价中)◆特别说明:如遇工程施工图上原本没有,后来增加的,应以变更或洽商形式反应出来,而不是签证。
