工程估价计算题
- 格式:doc
- 大小:348.00 KB
- 文档页数:14
工程估价考试试题一、单项选择题(每题2分,共20分)1. 工程估价中,以下哪项不是直接费用的一部分?A. 材料费B. 人工费C. 设备折旧费D. 管理费2. 在进行工程量清单计价时,以下哪项不是必须考虑的因素?A. 工程的复杂程度B. 施工方法C. 施工期间的天气条件D. 施工企业的资质等级3. 下列哪项不是工程估价的基本原则?A. 合法性原则B. 竞争性原则C. 公开性原则D. 随意性原则4. 工程估价中,对于材料价格的估算通常不采用以下哪种方法?A. 市场调研法B. 历史数据法C. 定额计算法D. 专家咨询法5. 在工程估价过程中,以下哪项不是影响工程造价的主要因素?A. 工程量B. 设计方案C. 施工速度D. 建筑材料的产地6. 工程估价中,人工费的计算通常不包括以下哪项?A. 基本工资B. 社会保险费C. 加班费D. 交通补贴7. 根据工程估价的相关规定,以下哪项不是工程量清单中应包含的内容?A. 工程项目的名称B. 工程数量C. 工程的施工日期D. 工程的计量单位8. 在工程估价中,以下哪项不是工程变更可能导致的后果?A. 工程费用的增减B. 工程工期的延长C. 工程质量的降低D. 工程合同的终止9. 工程估价中,以下哪项不是施工企业在投标时应考虑的成本?A. 直接成本B. 间接成本C. 利润D. 税收10. 在工程估价中,以下哪项不是风险分析的内容?A. 市场风险C. 法律风险D. 道德风险二、多项选择题(每题3分,共15分)11. 工程估价的依据通常包括哪些方面?A. 工程设计文件B. 工程量清单C. 施工组织设计D. 工程合同12. 在进行工程估价时,以下哪些因素可能会影响人工费的计算?A. 工人的技能等级B. 工程的地理位置C. 施工期间的节假日D. 工人的工作效率13. 工程估价中,以下哪些属于间接费用?A. 管理费B. 设备使用费C. 保险费D. 利润14. 工程量清单计价法中,以下哪些是必须列出的项目?A. 工程名称B. 工程数量C. 工程单价D. 工程总价15. 工程估价的风险主要包括哪些类型?A. 经济风险C. 技术风险D. 环境风险三、判断题(每题1分,共10分)16. 工程估价中的所有费用都可以归类为直接费用或间接费用。
工程估价期末考试题及答案一、选择题(每题2分,共20分)1. 工程估价中,下列哪项不是直接费用?A. 材料费B. 人工费C. 设备购置费D. 管理费2. 工程估价中,间接费用通常包括哪些?A. 利润B. 风险费C. 管理费D. 所有上述选项3. 工程量清单计价法中,工程量清单的作用是什么?A. 确定工程的最终造价B. 作为投标和结算的依据C. 作为施工进度的安排D. 作为工程质量的保证4. 工程估价中,单位估价法的优点是什么?A. 计算简单B. 容易理解C. 便于控制成本D. 所有上述选项5. 工程估价中,下列哪项不是风险管理的一部分?A. 风险识别B. 风险评估C. 风险规避D. 风险接受二、判断题(每题1分,共10分)6. 工程估价的目的是为了确定工程的最低成本。
()7. 工程估价中,所有费用都可以准确预测。
()8. 工程量清单计价法是国际上最常用的工程估价方法之一。
()9. 工程估价中,间接费用通常比直接费用更难预测。
()10. 工程估价时,不考虑通货膨胀的影响。
()三、简答题(每题10分,共30分)11. 简述工程估价中直接费用和间接费用的区别。
12. 描述工程量清单计价法的一般流程。
13. 解释单位估价法在工程估价中的作用。
四、计算题(每题15分,共30分)14. 某工程项目的直接费用为500万元,间接费用为直接费用的10%,利润为间接费用的20%,求该工程的总造价。
15. 假设某工程的工程量清单中包含以下项目:混凝土浇筑(单价为300元/m³),钢筋(单价为5000元/t),模板(单价为200元/m²)。
请根据以下工程量计算总造价:混凝土浇筑100m³,钢筋20t,模板500m²。
五、论述题(每题10分,共10分)16. 论述工程估价在项目管理中的重要性。
答案:一、选择题1. D2. D3. B4. D5. C二、判断题6. ×7. ×8. √9. √10. ×三、简答题11. 直接费用是指在工程施工过程中直接消耗在工程上的材料、人工和机械等费用。
● 某工程需用白水泥,选定甲、乙两个供货地点,甲地出厂价670 元/t ,可供需要量的70% ;乙地出厂价690元/t ,可供需要量的30% 。
汽车运输,甲地离工地80km,乙地离工地60km。
运输费按0.4 元/ ( t.km) 计算,装卸费为16 元/t 。
包装费已包括在材料原价内,不另计算。
损耗为2%。
求白水泥预算价格。
解:综合原价= 670×70%+690×30% =676 元/t运杂费80×O.4×70%+60×O.4×30%+16=45.6元/t白水泥预算价格=(676+45.6)×(1十2%)=736.03 元/t答:白水泥预算价格736.03元/t● 某住宅楼工程,以工料单价法计算得出直接工程费为300万元,措施费为直接工程费的5% ,间接费为直接费的10% ,利润为直接费和间接费的5%,税金取费率为3.41 %。
计算该工程的建筑安装工程总造价。
(小数点后保留三位)列表计算该工程的建安造价,计算过程如下表所示。
某住宅楼建安工程造价计算表7 税金363.825×3.14%=12.4068 总造价363.825+12.406=376.231答:总造价为: 376.231万元。
● 上例自卸汽车运土共运土方277.4m3,如果人工费市场价格为21.2元/工日(查定额人工消耗量:0.0018工日/m3);材料费(水)市场价格为0.42元/ m3(查定额水的消耗量:0.012 m3/m3);机械(推土机、自卸汽车及洒水车)合计市场价格为15.588元/ m3。
求此工程的自卸汽车运土价格是多少?(管理费、利润分别按34%、8%计取)解:管理费=(人工费+材料费+机械费)×34%=(0.043+0.006+17.408)×34%=5.935元/m3利润=(人工费+材料费+机械费)×8%=(0.043+0.006+17.408)×8%=1.397元/m3自卸汽车运土合计=0.043+0.006+17.408+5.935+1.397=24.79元/m3● 某工程需砌筑石台阶,甲方给出其清单工程量为20.4m3,根据施工组织设计砌筑石台阶需要完成以下三项工作:安砌石踏步(定额4-85)、料石墙勾缝(4-87)、钉麻石(细面)(定额4-96)。

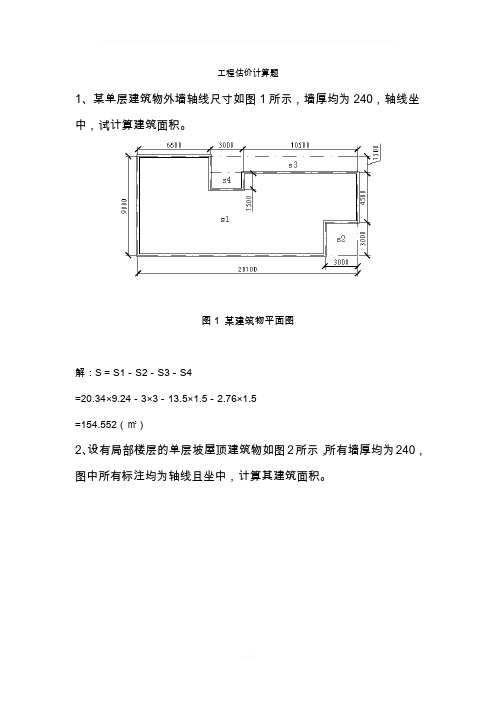

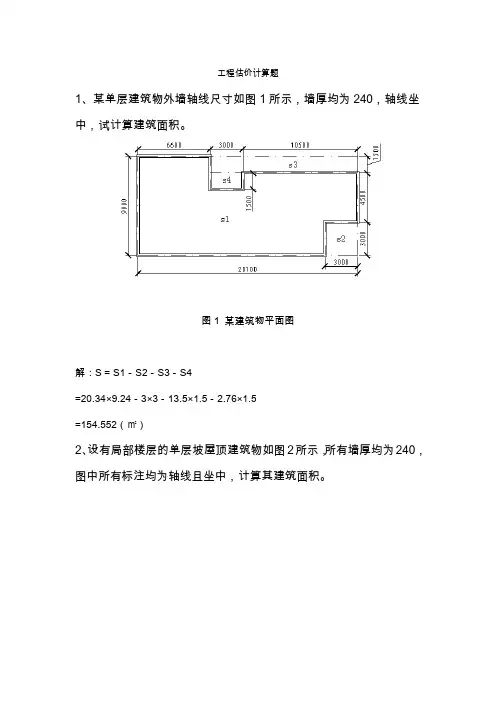

工程估价计算题1、某单层建筑物外墙轴线尺寸如图1所示,墙厚均为240,轴线坐中,试计算建筑面积。
图1 某建筑物平面图解:S = S1-S2-S3-S4=20.34×9.24-3×3-13.5×1.5-2.76×1.5=154.552(㎡)2、设有局部楼层的单层坡屋顶建筑物如图2所示,所有墙厚均为240,图中所有标注均为轴线且坐中,计算其建筑面积。
图2 某单层坡屋顶建筑物平面图和剖面图解、建筑面积S=(9+0.24)×(6+0.24)+(3+0.24)×(2+0.24)=64.92(m2)3、某建筑物的基础平面图和剖面图如图3所示,土为三类土,采用人工挖土,素混凝土垫层,从垫层底放坡,根据2011版《海南省建设工程计价定额》(房屋建筑与装饰工程),计算平整场地、土方的定额工程量,并找出定额子目计算费用。

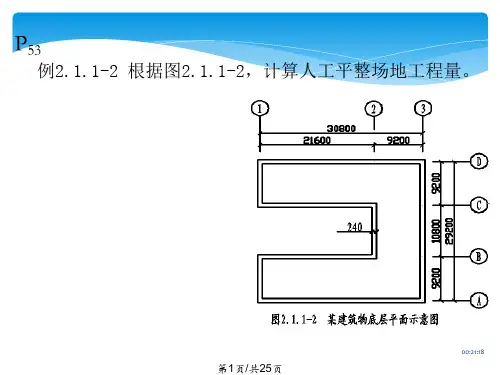

图3 某建筑物的基础平面图和剖面图解:(1)平整场地:(3.2×2+0.24+4)×(6+0.24+4)=108.95m2 (2)三类土,挖土深度为1.5m,则需要放坡,人工挖土,放坡系数为0.33;素混凝土垫层,工作面为0.3m;人工挖沟槽的工程量:(0.8+0.3×2+0.33×1.5)×1.5×[(6.4+6)×2+(6-0.4×2-0.3×2)=83.57m24、如图4所示,某工程坑底面积为矩形,尺寸为32m×16m,深为2.8m,地下水位距自然地面为2m,土为三类土,不考虑工作面,根据2011版《海南省建设工程计价定额》(房屋建筑与装饰工程),试计算人工挖土方的定额工程量,并找出定额子目计算费用。
图4 基坑剖面图解:土为三类土,人工挖土,挖土深度2.8m,因此放坡系数为0.33人工挖湿土工程量:(32 + 0.33×0.8)×(16 +0.33×0.8)×0.8 + 1/3×0.332×0.83 = 4.198(100m3)由于定额中是按干土编制,且挖土深度为1.5m以内,所以需要换算:1-4换=(32.66+17.6)×56.03×1.18+201.29+73.20=3597.45元/100m3 人工挖湿土的费用=4.198×3597.45=15102.10元人工挖总土方量:(32 + 0.33×2.8)×(16 +0.33×2.8)×2.8 + 1/3×0.332×2.83 =15.610(100m3)人工挖干土工程量:总土方量-湿土工程量=15.610-4.198 = 11.412(100m3)由于定额中按深度1.5m以内来编制的定额0=3090.56元/100m3人工挖干土的费用=11.412×3090.56=35269.47元,所以进行定额换算:1-4换=(32.66+17.6)×56.03+201.29+73.2总费用=15102.10+35269.47=50371.57元5、某单位传达室基础平面图及基础详图如图5所示,墙厚为240mm,计算砖基础的工程量和模板工程量。

工程估价练习题本页仅作为文档页封面,使用时可以删除This page is only the cover as a document 2021year练习三建筑面积计算一、单项选择题1.下列项目应该计算建筑面积的是()。
A.地下室采光井B.室外台阶C.建筑物内操作平台D.穿过建筑物的通道2.单层建筑物内的部分楼层其首层建筑面积()。
A. 按结构外围水平面积计算B. 按结构外围水平面积的一半计算C. 不计算D. 视情况而定3.关于建筑面积计算表述正确的是()。
A. 不做使用的深基础地下架空层,按围护结构外围水平面积计算B. 用于疏散的室外楼梯按自然层投影面积之和计算C. 室外条石台阶按投影面积计算D. 建筑物外有围护结构且宽度大于1.5m走廊按外围水平面积一半计算4.地下室,半地下室出入口的建筑面积()A.按其上口外墙中心线所围面积计算 B.不计算C.按其上口外墙外围水平面积计算 D.根据具体情况确定5.建筑物内的竖向管道井、电梯井、垃圾道等,其建筑面积()。
A. 按一层的水平投影面积计算 B按建筑物自然层计算C. 不计算D. 按建筑物各自然层的水平投影面积的一半计算6.某住宅工程,首层外墙勒脚以上结构的外围水平面积为448.38m2,二至六层外墙结构外围水平面积之和为2241.12 m2,不封闭的挑阳台的水平面积之和为108 m2,则该工程的建筑面积为()。
A. 2797.5 m2B. 2743.5 m2C. 2689.5 m2D. 2349.12 m27.建筑面积包括使用面积、辅助面积和()A.居住面积 B.结构面积 C.有效面积 D.净面积8.建筑物的大厅内设有回廊时,其建筑面积按()A.结构外围面积计算 B.不论高低如何均按一层计算C.按结构底板水平投影面积计算 D.大厅的净面积计算9.下列构造类型,在计算建筑面积时不按自然层计算的有()。
A.楼梯间B.电梯井C.变形缝D.阳台10.两建筑物间有顶盖架空走廊的建筑面积按()A.走廊底板净面积计算 B.走廊顶盖水平投影面积一半计算C.走廊顶盖水平投影面积计算 D.不计算11.建筑物外有围护结构的走廊,其建筑面积()计算。
练习题例1 某土方工程直接工程费为300万元,以直接费为计算基础计算建筑安装工程费,其中措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合税率为3. 41%。
列表计算该工程的建筑安装工程造价。
例2某多层砖混住宅土方工程,土壤类别为三类土;基础为砖大放脚带形基础;垫层宽度为920mm,挖土深度为1.8m,基础总长度为1590. 6m。
根据施工方案,土方开挖的工作面宽度各边o.25m,放坡系数为o.2。
除沟边堆土l000m。
外,现场堆土2170. 5m3,运距60m,采用人工运输。
其余土方需装载机装,自卸汽车运,运距km。
已知人工控土单价为8.4元/m3,人工运土单价7. 38元/m3,装卸机装、自卸汽车运土需使用的机械有装载机(280元/台班,o.00398台班/m。
)、自卸汽车(340元/台班,0.04925台班/m3)、推土机(500元/台班,o.00296台班/m3)和洒水车(300元/台班,0.0006台班/m3)。
另外,装卸机装、自卸汽车运土需用工(25元/工日,0.012工日/m3)、用水(水1.8元/m3,每m3土方需耗水0.012 m3)。
试根据建筑工程量清单计算规则计算土方工程的综合单价(不含措施费、规费和税金),其中,管理费取直接工程费的14%,利润取直接工程费与管理费之和的8%。
【解】(1)招标人根据清单规则计算的挖方量为:0. 92m×8m×1590. 6m=2634. 034 m3(2)投标人根据地质资料和施工方案计算挖土方量和运土方量。
1)需挖土方量工作面宽度各边0. 25m,放坡系数为0.2,则基础挖土方总量为:(0. 92m+2×0.25m+0. 2×1.8m)×1.8m×1590. 6m=5096. 282m32)运土方量沟边堆土lOOO m3;现场堆土2170. 5 m3,运距60m,采用人工运输;装载机装,自卸汽车运,运距4km,运土方量为:5096. 282m3 -lOOOm3 - 2170. 5m3 =1925. 782m3(3)人工挖土直接工程费:人工费:5096. 282m3×8.4元/ m3 =42808. 77元(4)人工运土(60m内)直接工程费:人工费:2170. 5 m3×7. 38元/m3 =16018. 29元(5)装卸机装自卸汽车运土(4km)直接工程费:1)人工费:25元/工日×0. 012工日/m3×1925. 782m3=0.3元/m3×1925. 782m3 =577.73元2)材料费(水):1.8元m3×0.012m3/m3×1925. 782m3=0. 022元/m3×1925. 782m3 =41. 60元3)机械费:装载机:280元/台班×0. 00398台班/m3 ×1925. 782m3 =2146. 09元自卸汽车:340元/台班×0. 04925台班/m3 ×1925. 782m3 =32247. 22元推土机:500元/台班×0. 00296台班m3 ×1925. 782m3 =2850. 16元洒水车:300元/台班×0. 0006台班/m3×1925. 782m3=346. 64元机械费小计:37590. 11元机械费单价=280元/台班×0.00398台班/m3 +340元/台班×0.04925台班/m3+500 元/台班×0. 00296台班/m3 +300元/台班×0.0006台班/m3=19. 519元/m34)机械运土直接工程费合计:38209. 44元。

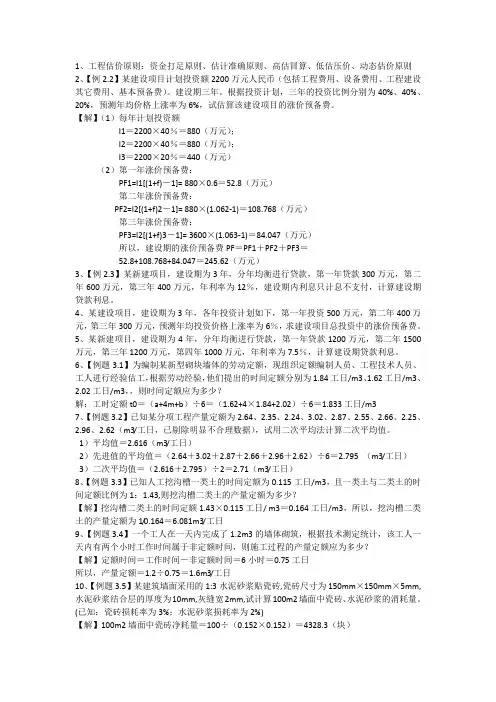

1、工程估价原则:资金打足原则、估计准确原则、高估冒算、低估压价、动态估价原则2、【例2.2】某建设项目计划投资额2200万元人民币(包括工程费用、设备费用、工程建设其它费用、基本预备费)。
建设期三年。
根据投资计划,三年的投资比例分别为40%、40%、20%,预测年均价格上涨率为6%,试估算该建设项目的涨价预备费。
【解】(1)每年计划投资额I1=2200×40%=880(万元);I2=2200×40%=880(万元);I3=2200×20%=440(万元)(2)第一年涨价预备费:PF1=I1[(1+f)-1]= 880×0.6=52.8(万元)第二年涨价预备费:PF2=I2[(1+f)2-1]= 880×(1.062-1)=108.768(万元)第三年涨价预备费:PF3=I2[(1+f)3-1]= 3600×(1.063-1)=84.047(万元)所以,建设期的涨价预备费PF=PF1+PF2+PF3=52.8+108.768+84.047=245.62(万元)3、【例2.3】某新建项目,建设期为3年,分年均衡进行贷款,第一年贷款300万元,第二年600万元,第三年400万元,年利率为12%,建设期内利息只计息不支付,计算建设期贷款利息。
4、某建设项目,建设期为3年,各年投资计划如下,第一年投资500万元,第二年400万元,第三年300万元,预测年均投资价格上涨率为6%,求建设项目总投资中的涨价预备费。
5、某新建项目,建设期为4年,分年均衡进行贷款,第一年贷款1200万元,第二年1500万元,第三年1200万元,第四年1000万元,年利率为7.5%,计算建设期贷款利息。
6、【例题3.1】为编制某新型砌块墙体的劳动定额,现组织定额编制人员、工程技术人员、工人进行经验估工,根据劳动经验,他们提出的时间定额分别为1.84工日/m3、1.62工日/m3、2.02工日/m3,,则时间定额应为多少?解:工时定额t0=(a+4m+b)÷6=(1.62+4×1.84+2.02)÷6=1.833工日/m37、【例题3.2】已知某分项工程产量定额为2.64、2.35、2.24、3.02、2.87、2.55、2.66、2.25、2.96、2.62(m3/工日,已剔除明显不合理数据),试用二次平均法计算二次平均值。
2.解答:(1)土地价格=0.4×2000×[1-1/(1+8%)30)]/[1-1/(1+8%)40]=800×0.9006/0.9540=755.26万元(2)建筑物物质折旧额计算:1)门窗等损坏的修复费用=3万元;2)装修的折旧费=82.5×1/5×4=66万元;3)其他设备的折旧费=250×1/15×9=150万元。
4)长寿命项目的折旧费=(1300×0.9-3-82.5-250)×1/40×10=208.63万元(3)建筑物功能折旧额计算:1)功能过剩所引起的折旧=800×12/10%×[1-1/(1+10%)30]=9.05万元2)空调功能落后引起的折旧=130-80+10-30+8=38万元(4)建筑物经济折旧额=7/10%×[1-1/(1+10%)30]=65.99万元(5)建筑物折旧总额=3+66+150+208.63+9.05+38+65.99=540.67万元(6)写字楼估价结果=755.26+1300×0.9-540.67=1384.59万元2.解:第一种答案:(1)项目总建筑面积:1.2×10000×2.5=30000m2其中,住宅楼总建筑面积15000m2,写字楼总建筑面积15000m2。
(2)房地产开发项目总价值及折现值。
1)住宅楼价值:5000×15000=7500万元住宅楼价值折现到办理完土地使用权出让手续时点(第一年末)的折现值:7500/(1+10%)3=5634.86万元2)写字楼价值。
①写字楼年租金收入=120×15000×70%×(1-20%)×12=1209.6万元②写字楼押金:1209.6×30%=362.88万元③写字楼押金运用年收益:362.88×3%=10.89万元④有关税费和经营管理费用:1209.6×30%=362.88万元⑤租赁净收入:1209.6+10.89-362.88=857.61万元⑥写字楼价值:⑦写字楼折现到第1年末折现值=8478.86/(1+10%)3=6370.29万元3)项目总价值折现值:5634.86+6370.29=12005.15万元(3)项目开发成本、管理费用及其折现值。
练习三建筑面积计算一、单项选择题1.下列项目应该计算建筑面积的是()。
A.地下室采光井B.室外台阶C.建筑物内操作平台D.穿过建筑物的通道2.单层建筑物内的部分楼层其首层建筑面积()。
A. 按结构外围水平面积计算B. 按结构外围水平面积的一半计算C. 不计算D. 视情况而定3.关于建筑面积计算表述正确的是()。
A. 不做使用的深基础地下架空层,按围护结构外围水平面积计算B. 用于疏散的室外楼梯按自然层投影面积之和计算C. 室外条石台阶按投影面积计算D. 建筑物外有围护结构且宽度大于1.5m走廊按外围水平面积一半计算4.地下室,半地下室出入口的建筑面积()A.按其上口外墙中心线所围面积计算B.不计算C.按其上口外墙外围水平面积计算D.根据具体情况确定5.建筑物内的竖向管道井、电梯井、垃圾道等,其建筑面积()。
A. 按一层的水平投影面积计算B按建筑物自然层计算C. 不计算D. 按建筑物各自然层的水平投影面积的一半计算6.某住宅工程,首层外墙勒脚以上结构的外围水平面积为448.38m2,二至六层外墙结构外围水平面积之和为2241.12 m2,不封闭的挑阳台的水平面积之和为108 m2,则该工程的建筑面积为()。
A. 2797.5 m2B. 2743.5 m2C. 2689.5 m2D. 2349.12 m27.建筑面积包括使用面积、辅助面积和()A.居住面积B.结构面积C.有效面积D.净面积8.建筑物的大厅内设有回廊时,其建筑面积按()A.结构外围面积计算B.不论高低如何均按一层计算C.按结构底板水平投影面积计算D.大厅的净面积计算9.下列构造类型,在计算建筑面积时不按自然层计算的有()。
A.楼梯间B.电梯井C.变形缝D.阳台10.两建筑物间有顶盖架空走廊的建筑面积按()A.走廊底板净面积计算B.走廊顶盖水平投影面积一半计算C.走廊顶盖水平投影面积计算D.不计算11.建筑物外有围护结构的走廊,其建筑面积()计算。
练习四、工程量计算一、单选题1.平整场地指建筑场地的就地挖、填及找平,厚度在()A.30cm以内B.30cm以上C.±30cm以内D.±30cm以上2.平整场地的预算定额工程量计算以建筑物的()计算。
A、外墙轴线B、外墙内边线C、外墙外边线D、外墙外边线每边再加2米3.土方工程量计算土方体积是以()为准。
A.夯实后的体积B.松填体积C.天然密实体积D.虚方体积4.人工挖沟槽的长度,外墙按中心线计算,内墙按()计算A.内墙中心线B.内墙地槽净长线总长C.基础底面之间净长线的长度D.基础底面之间净长线长度加工作面5.沟槽地宽3.1m,槽长20m,槽深0.4m的挖土为()A.平整场地B.挖沟槽C.挖基坑D.挖土方6.若基础下有垫层,挖土深度超过放坡起点高度,则放坡工程量自()开始计算。
A.基底B.垫层的下表面C.垫层的上表面D.放坡的起点高度7.某管道沟槽回填土,知挖方1000M3,管径直径400mm,长200m,则回填土方工程量为()3M。
A、1000B、975C、1025D、无法确定8.土建工程中的土方工程量计算规则规定:凡图示沟槽底宽在3米以内,且沟槽长大于槽宽3倍以上的为()。
A 基坑B 地槽C 挖土方D 平整场地9.挖一条长60米的基础沟槽,其底宽0.6米,每边工作面宽0.2米,槽底至设计室外地坪深1.0米,放坡系数1:0.5。
其挖土方工程量为()立方米A126B108C90D100.810.混凝土灌注桩预算工程量以()为单位计算。
A.m2 B.m3 C.m D.t11.预制桩预算工程量以()计算。
A.设计桩长(不包括桩尖)B.设计桩长(不包括桩尖)×断面积C.设计桩长(包括桩尖)D.设计桩长(包括桩尖)×断面积12.10根30cm×30cm预制钢筋砼方桩送入地坪以下1米深,其送桩工程量为()m3。
A.0.9B.1.35C. 0.09D.3.013.以《全国统一建筑工程量计算规则》为依据,计算砖墙工程量时,()的体积应该并入墙体体积计算。
[例2-1] 某工程为人工挖土方,土壤系潮湿的粘性土,按土壤分类属二类土(普通土)。
测时资料表明,挖1m3需消耗基本工作时间60min,辅助工作时间占工作班延续时间2%,准备与结束工作时间占工作延续时间2%,不可避免中断时间占1%,休息占20%。
试计算时间定额。
时间定额=60/(1-2%-2%-1%-20%)=80min= 0.167工日根据时间定额和产量定额互为倒数的关系,可以计算出产量定额:1/0.167=5.99(m³)≈6(m³)[例2-2]某土方工程,挖基槽的工程量为450立方米,每天有24名个人负责施工,时间定额为0.205工日/m³,试计算完成该分项工程的施工天数。
解:①计算完成该分项工程所需的总劳动量总劳动量=450×0.205=92.25(工日)②计算施工天数施工天数=92.25÷24=3.84 ≈ 4(天)即该分项工程需4天完成。
材料消耗定额例题240*115*53mm标准砖砌筑2砖墙,计算砌筑1m3砖、砂浆消耗量。
砖、砂浆损耗率为2%,1%解:砖净用量=2*2/0.49*(0.24+0.01)*(0.053+0.01)=518.3(块)砖的消耗量=518.3*(1+2%)=529(块)砂浆净用量=(1-0.24*0.115*0.053*518.3)*1.07=0.259(m3)砂浆消耗量=0.259*(1+1%)=0.262(m3)机械台班消耗定额例题某挖土机一个工作循环需2分钟,每循环一次挖土0.5M3,工作班的延续时间为8小时,时间利用系数0.85,计算台班定额产量。
解:1小时循环次数=60/2=30(次)每小时正常生产率=30*0.5=15(m3/h)台班产量定额=15*8*0.85=102(m3/台班)现场采用出料容量500L的混凝土搅拌机,每一次循环中,装料、搅拌、卸料、中断需要的时间分别为1min,3min,1min,1min,机械正常利用系数为0。
建筑工程计价计算题
请计算以下建筑工程的计价:
1. 钢筋混凝土柱:柱高3.6米,柱截面面积为0.5平方米,采用C30混凝土,每立方米混凝土的成本为700元。
计算柱的成本。
2. 砌体墙:墙长10米,墙高3米,墙厚0.25米,使用550砌块,每块砌块的成本为3元。
计算墙的成本。
3. 铺设地砖:地面面积为60平方米,地砖尺寸为30厘米 x 30厘米,每平方米地砖的成本为80元。
计算铺设地砖的成本。
4. 涂料刷漆:墙面面积为50平方米,每平方米涂料的成本为20元。
计算刷漆的成本。
5. 安装窗户:共安装5个窗户,每个窗户的成本为1500元。
计算窗户的成本。
6. 废弃物清理:工程产生的废弃物总重量为10吨,每吨废弃物的清理成本为200元。
计算废弃物清理的成本。
7. 人工费用:总工期为60天,每天的人工费用为500元。
计算工程的人工费用。
注意:以上计算没有包括其他材料和设备的成本。
五、计算题(每小题6分,共30分)4。
人工挖土(二类土),测时资料表明,挖1m 3需消耗的基本工作时间为60min ,辅助工作时间占工作延续时间的2%,准备与结束工作时间占2%,不可避免中断时间占1%,休息时间占20%,确定人工挖土1m 3的时间定额和产量定额。
4。
解:(1)min 80)20122(10010060=+++-⨯ (2)时间定额3/167.060880m 工日=⨯ (3)产量定额工日/00.6167.013m = 或5。
99工日/3m 6。
计算每10m 3,一砖砖墙中砖与砂浆消耗量,中砖规格240×115×90,灰缝厚10mm 砖与砂浆损耗率均取1。
28%。
6. 解:(1)3333)01.009.0)(01.024.0(24.02110=++⨯⨯=净A 块(2)3376%)28.11(3333=+=消A 块(3)374.10128.172.10128.1)09.0115.024.0333310(m B =⨯=⨯⨯⨯⨯-=消7。
计算:每100m 2劈离砖及砂浆消耗量,规格尺寸194×194×11mm ,灰缝1mm ,结合层厚12mm,损耗率均2%(砖保留整数,砂浆保留两位小数)。
7。
解:A 净=)001.0194.0)(001.0194.0(100++= 2630块 A 消= 2683块 B 净= [(100—2630×0。
194×0。
194)×0.011+100×0.012]×1.02= 1。
24m 314。
某工程底层平面如图,地面做法为80厚C10砼垫层,面层为20厚1:3水泥砂浆面;室外设计地面标高—0.30m,踢脚板为1:3水泥砂浆,200mm 高。
M 1尺寸 0。
9×2.7;M 2尺寸2。
0×2。
4。
求:①室内回填土工程量;②踢脚板工程量14。
解:(1)室内回填土305.32.0276.276.2m V =⨯⨯⨯=(2)踢脚板m L 08.22876.2=⨯=17。
建设工程估价1、下列属于静态建设投资的项目有( )A、设备工器具购置费B、建筑安装工程费C、基本预备费D、建设期利息E、涨价预备费答案::A、B、C2、下列属于工程建设其他费用的项目有( )A、涨价预备费B、可行性研究费C、工程保险费D、联合试运转费E、建设期利息答案: :、B、C、D3、在竣工验收后形成的工程估价成果为( )A、施工图预算B、投资估算C、合同价格D、竣工决算答案::、D4、计算进口产品增值税时,构成增值税计税价格的项目包括()A、到岸价B、离岸价C、进口关税D、外贸手续费E、消费税答案:A、C、E增值税=到岸价*人民币外汇牌价+进口关税+消费税5、按人民币计算,某进口货物的离岸价为5200万元,到岸价为5500万元,银行财务费为50万元,外贸手续费为165万元,进口关税为500万元。
增值税率为15%,不考虑消费税和海关监管手续费。
则该设备的抵岸价为()万元。
A、6500B、6615C、7040D、7115答案::D 解:5500+50+165+500+(5500+500)*15%=71156、按人民币计算,某进口设备的离岸价1000万元,到岸价1100万元,运输保险费21万元,运费为5万元,则设备的运输保险费率为( )A、2。
1%B、2%C、1.9%D、1.8%答案: :B 解:国外运输保险费=(1000+5)*X=217、国产非标准设备的计价方法有:( )A、成本计算估价法B、分部组合估价法C、定额估价法D、概算指标法E、系列设备估价法答案:A、B、C、E8、下列属于进口设备抵岸价构成的是( )A、货价B、国外运费C、进口关税D、设备运杂费E、银行财务费答案:A、B、C、E 注意抵岸价和到岸价、离岸价的区别9、以到岸价为计价基础的项目有( )A、进口关税B、银行财务费C、外贸手续费D、海关监管手续费E、国外运输保险费答案:A、C、D10、建设工程项目其他费包括:()A、土地使用费B、研究试验费C、材料鉴定费D、联合试运转费E、施工企业管理费答案:A、B、D11、进口设备需缴纳的进口从属费有:( )A、抵岸价B、外贸手续费C、消费税D、增值税E、关税答案: B、C、D、E12、工程建设其他费用包括( )A、劳动安全卫生评价费B、环境影响评价费C、预备费D、联合试运转费E、工器具购置费答案::、A、B、D13、联合试运转费用包括()A、新产品试制费B、勘察设计费C、设备安装过程中发生的调试费D、试运转需要的材料费E、试运转需要的机械使用费答案: D、E14、下列施工过程中,工程质量监督检验部门检验工程质量而收取的费用为()答案: C15、建筑安装工程费的组成包括()A、直接费B、间接费C、建设单位管理费D、利润E、税金答案:A、B、D、E16、直接费的组成项目包括()A、直接工程费B、规费C、措施费D、利润E、企业管理费答案:A、C17、职工的劳动保险费属于( )A、规费B、措施费C、直接费D、企业管理费答案 D18、属于规费的有:( )A、养老保险费B、失业保险费C、劳动保险费D、医疗保险费E、劳动保护费答案A、B、D 注意:选项差异19、属于材料费用的有:( )A、材料运输损耗费B、材料二次搬运费C、材料运杂费D、材料原价E、材料采购保管费答案A、C、D、E比较材料二次搬运费和材料运杂费20、某项目的直接费为800万元,人工费为300万元,按人工费计算间接费费率为30%,利润率为10%,税率为3.41%,则该工程的含税造价为:( )21、某项目的直接工程费为500万元,其中人工费为130万元;措施费为100万元,其中人工费为30万元,以直接费为基础计算,相应的间接费费率为15%,利润率为10%;税率为3。
工程估价期末试题及答案一、单项选择题(每题2分,共20分)1. 工程估价中,以下哪项不是成本估算的组成部分?A. 直接成本B. 间接成本C. 利润D. 风险溢价答案:C2. 工程量清单计价方式中,以下哪项不是必须提供的?A. 工程量清单B. 工程量计算规则C. 市场价格D. 工程图纸答案:C3. 以下哪项不是工程估价的基本原则?A. 准确性B. 客观性C. 随意性D. 合法性答案:C4. 工程估价中,以下哪项不是风险管理的范畴?A. 风险识别B. 风险评估C. 风险转移D. 风险接受答案:D5. 工程估价中,以下哪项不是合同价格调整的因素?A. 材料价格变动B. 工程量变更C. 施工技术变更D. 施工人员数量答案:D6. 工程估价中,以下哪种方法不适用于初步设计阶段?A. 类似工程比较法B. 预算定额法C. 工程量清单计价法D. 投资估算法答案:C7. 工程估价中,以下哪项不是成本控制的目的?A. 保证工程质量B. 降低工程成本C. 提高投资效益D. 缩短工程周期答案:D8. 工程估价中,以下哪项不是影响工程成本的主要因素?A. 材料成本B. 人工成本C. 设计方案D. 工程规模答案:D9. 工程估价中,以下哪种方法不适用于施工图预算编制?A. 单位工程量法B. 综合单价法C. 工程量清单计价法D. 定额法答案:B10. 工程估价中,以下哪项不是工程量清单编制的依据?A. 工程图纸B. 工程量计算规则C. 市场价格D. 工程量清单规范答案:C二、多项选择题(每题3分,共15分)1. 工程估价中,以下哪些因素会影响工程成本的估算?A. 材料价格B. 施工方法C. 施工环境D. 工程规模答案:A, B, C2. 工程估价中,以下哪些属于风险管理的范畴?A. 风险识别B. 风险评估C. 风险转移D. 风险接受答案:A, B, C, D3. 工程估价中,以下哪些方法适用于初步设计阶段?A. 类似工程比较法B. 预算定额法C. 工程量清单计价法D. 投资估算法答案:A, D4. 工程估价中,以下哪些因素会影响合同价格的调整?A. 材料价格变动B. 工程量变更C. 施工技术变更D. 施工人员数量答案:A, B, C5. 工程估价中,以下哪些属于成本控制的目的?A. 保证工程质量B. 降低工程成本C. 提高投资效益D. 缩短工程周期答案:B, C三、判断题(每题1分,共10分)1. 工程估价的准确性是其基本原则之一。
工程估价计算题1、某单层建筑物外墙轴线尺寸如图1所示,墙厚均为240,轴线坐中,试计算建筑面积。
图1 某建筑物平面图解:S = S1-S2-S3-S4=20.34×9.24-3×3-13.5×1.5-2.76×1.5=154.552(㎡)2、设有局部楼层的单层坡屋顶建筑物如图2所示,所有墙厚均为240,图中所有标注均为轴线且坐中,计算其建筑面积。
图2 某单层坡屋顶建筑物平面图和剖面图解、建筑面积S=(9+0.24)×(6+0.24)+(3+0.24)×(2+0.24)=64.92(m2)3、某建筑物的基础平面图和剖面图如图3所示,土为三类土,采用人工挖土,素混凝土垫层,从垫层底放坡,根据2011版《省建设工程计价定额》(房屋建筑与装饰工程),计算平整场地、土方的定额工程量,并找出定额子目计算费用。
图3 某建筑物的基础平面图和剖面图解:(1)平整场地:(3.2×2+0.24+4)×(6+0.24+4)=108.95m2 (2)三类土,挖土深度为1.5m,则需要放坡,人工挖土,放坡系数为0.33;素混凝土垫层,工作面为0.3m;人工挖沟槽的工程量:(0.8+0.3×2+0.33×1.5)×1.5×[(6.4+6)×2+(6-0.4×2-0.3×2)=83.57m24、如图4所示,某工程坑底面积为矩形,尺寸为32m×16m,深为2.8m,地下水位距自然地面为2m,土为三类土,不考虑工作面,根据2011版《省建设工程计价定额》(房屋建筑与装饰工程),试计算人工挖土方的定额工程量,并找出定额子目计算费用。
图4 基坑剖面图解:土为三类土,人工挖土,挖土深度2.8m,因此放坡系数为0.33人工挖湿土工程量:(32 + 0.33×0.8)×(16 +0.33×0.8)×0.8 + 1/3×0.332×0.83 = 4.198(100m3)由于定额中是按干土编制,且挖土深度为1.5m以,所以需要换算:1-4换=(32.66+17.6)×56.03×1.18+201.29+73.20=3597.45元/100m3 人工挖湿土的费用=4.198×3597.45=15102.10元人工挖总土方量:(32 + 0.33×2.8)×(16 +0.33×2.8)×2.8 + 1/3×0.332×2.83 =15.610(100m3)人工挖干土工程量:总土方量-湿土工程量=15.610-4.198 = 11.412(100m3)由于定额中按深度1.5m以来编制的定额0=3090.56元/100m3人工挖干土的费用=11.412×3090.56=35269.47元,所以进行定额换算:1-4换=(32.66+17.6)×56.03+201.29+73.2总费用=15102.10+35269.47=50371.57元5、某单位传达室基础平面图及基础详图如图5所示,墙厚为240mm,计算砖基础的工程量和模板工程量。
图5 某单位传达室基础平面图及基础详图解:外墙基础工程量V外=(9+5)×2×{1×0.1+(1+0.6)*0.1/2}=m3墙基础工程量V=[(5-1)×1×0.2 +(1-0.6)/2×0.1×(2×0.6+1)/6×2]×2=m36、已知某三层砖墙建筑物如图6所示,层高均为3.0m,外墙厚均为240mm;女儿墙高900mm,厚240mm;现浇钢筋混凝土楼板、板厚度均为120mm。
门窗洞尺寸:M1:1400mm×2700mm,M2:1200mm×2700mm,C1:1500mm×1800mm,(二、三层M1换成C1)。
门窗上设圈梁兼过梁,240mm×300mm,根据2011版《省建设工程计价定额》(房屋建筑与装饰工程),计算墙体工程量。
图6 某三层建筑物平面图和剖面图解:L中=(3.6×3+5.8)×2=33.2mL=(5.8-0.24)×2=11.12 m240砖外墙工程量={33.2×[3-(0.18+0.12)]×3-1.4×2.7-1.5×1.8×17}×0.24=52.62m3240砖墙工程量=[11.12×3×3-1.2×2.7×6]×0.24=19.395m3240砖砌女儿墙工程量=33.2×0.9×0.24=7.17 m3240混水砖墙工程量=52.62+19.395+7.17=79.14m37、如图7所示的某基础平面图及剖面图,混凝土强度等级为C20,模板采用胶合板,根据2011版《省建设工程计价定额》(房屋建筑与装饰工程),计算基础的模板和混凝土工程量,并找出定额子目计算费用。
图7 某工程独立基础平面图和剖面图解:模板工程量:S垫层=(1.8+0.2+2.0+0.2) ×2×0.1=0.84m2S独基=(1.8+2.0) ×2×0.4+(1.2+1.25) ×2×0.4=5.0m2混凝土工程量:V垫层=(1.8+0.2)×(2+0.2)×0.1=0.44m3V独基=(1.8×2)×0.4+(1.2×1.25)×0.4=2.04m38、某工程现浇钢筋混凝土无梁板尺寸如图8所示。
板顶标高5.4m,混凝土强度等级C30(20),现场搅拌混凝土。
根据2011版《省建(0.25×0.25+0.80×0.80+0.25×0.80)×3.14×0.50÷3×2=44.95m3现浇混凝土无梁板定额项目为4-38,定额4-38中混凝土强度等级为C25,所以需要进行定额换算:4-38换=3888.47+(282.70-269.69)×10.150=4020.52元/10m3无梁板的综合费用为=44.95×4020.52/10=18072.24元9、根据11G101-1,计算图9所示的梁的上部通长筋、下部筋和箍筋的长度。
结构抗震等级一级;砼C25。
L aE=38d,梁柱的保护层取25mm。
图9 某框架梁配筋结构图(1)上部通长筋计算:LaE=38d=38×25>600-20,左右端支座需要弯锚,锚固值取max{ LaE;0.4LaE+15d;hc-c+15d}=max{ 38×25;0.4×38×25+15×25;600-25+15×25}=950mm上部通长筋单根长度=(7+5+7-0.3×2)+0.95×2=20.30m,上部通长筋总长度=20.30×2=40.60m(2)下部非通长筋:第一跨(2B25):左端支座弯锚,弯锚值为955mm(同上部通长筋的判断);右中间支座直锚,直锚值取max{LaE;0.5hc+5d}=max{38×25;0.5×600+5×25}=950mm。
第二跨(2B20)左右中间支座均为直锚,直锚值取max{LaE;0.5hc+5d}=max{38×20;0.5×600+5×20}=760mm。
第三跨(2B25)同第一跨。
第一跨下部钢筋长度(2B25)=[(7-0.3×2)+0.95+0.95]×2=16.605m 第二跨下部钢筋长度(2B20)=[(5-0.3×2)+0.76+0.76]×2=11.84m第三跨(2B25)同第一跨=16.605m(3)箍筋A8@100/200(2):单根箍筋长度:(0.2+0.5)×2-8×0.02+2×11.9×0.008=1.43m结构抗震等级为一级,钢筋加密区长度为max{2×0.5,0.5}=1m第一跨箍筋根数=(1-0.05)/0.1+(7-0.3×2-1×2)/0.2+(1-0.05)/0.1+1=42根第二跨箍筋根数=(1-0.05)/0.1+(5-0.3×2-1×2)/0.2+(1-0.05)/0.1+1=32根第三跨箍筋根数=(1-0.05)/0.1+(7-0.3×2-1×2)/0.2+(1-0.05)/0.1+1=42根箍筋总长度=1.43×(42+32+42)=165.88m10、某单跨梁、板配筋如图10所示,抗震等级为一级抗震,混凝土强度等级为C25,L aE=38d,梁柱保护层为25mm,板的保护层为15mm,钢筋等级楼板和梁箍筋为一级钢,其余均为二级钢。
计算楼板的底筋长度,以及KL1的上部通常筋长度。
图10 某单跨板和梁的配筋图解:(1)框架梁KL1的上部通常筋计算:LaE=38d=38×22>500,左右端支座需要弯锚,锚固值取max{ LaE;0.4LaE+15d;hc-c+15d}=max{ 38×22;0.4×38×22+15×22;500-25+15×22}=836mm上部通长筋单根长度=(5.5-0.25×2)+0.836×2=6.672m,上部通长筋总长度=6.672×2×2=40.62m=26.688m(2)板的底部钢筋计算:X方向(A8@150):5500-150×2+max(300/2,5×8)×2+2×6.25×8=5600mm=5.6m 根数=(4.5-0.15×2-0.×2)/0.15+1=28根总长度=5.6×28=156.8mY方向(A8@120):4500-150×2+max(300/2,5×8)×2+2×6.25×8=4600mm=4.6m 根数=(5.5-0.15×2-0.06×2)/0.12+1=44根总长度=4.6×44=202.4m11、某工程人工挖一基坑,混凝土基础垫层长为2.0m,宽为1.80m,深度为2.40m,三类土,土方场运距40m。
