全国统一建筑工程量计算规则
全国统一建筑工程量计算规则是对建筑工程量进行计算和测算的统一规范。
这些规则适用于各种类型的建筑工程项目,包括住宅、商业、公共设施等。
根据全国统一建筑工程量计算规则,建筑工程量计算主要包括工程总量计算和分部分项工程量计算两个方面。
工程总量计算是指对整个工程项目进行总体计算和评估,包括建筑面积、体积、长度等指标的确定。
分部分项工程量计算是指对工程项目的各个分部分项进行独立计算,包括各个构件、设备、装饰等的数量和规格确定。
全国统一建筑工程量计算规则还提供了详细的测量和计算方法,包括测量精度要求、计算公式、计量单位等。
在进行工程量计算时,需要根据具体项目的要求和设计图纸,按照规定的方法进行量取和计算。
此外,全国统一建筑工程量计算规则还规定了工程量计算的分类和编码系统,以方便工程量的管理和统计。
根据规则的要求,每个项目都会被赋予唯一的编码,方便对工程量进行识别和跟踪。
总之,全国统一建筑工程量计算规则的实施,有利于规范建筑工程量的计算方法和标准,提高工程量计算的准确性和科学性,为建筑工程项目的设计、施工和管理提供依据。
施工合同的计量估价是工程建设过程中的一项重要工作,它涉及到工程质量、工程进度、工程投资等多个方面。
本文将从计量和估价两个方面,详细介绍施工合同如何进行计量估价。
一、工程计量工程计量是指对施工过程中完成的工程量进行测量和计算。
工程计量的准确性直接影响到工程质量和工程投资控制。
在施工过程中,工程师应当对完成的工程量进行定期计量,以确保工程进度和工程质量的符合合同要求。
1. 计量方法施工合同中的计量方法通常包括体积计量、面积计量、长度计量等。
工程师应当根据合同条款和工程实际情况,选择合适的计量方法。
在计量过程中,应当遵守国家相关法律法规和行业标准,确保计量的准确性和公正性。
2. 计量过程施工过程中,承包商应按照工程师的要求,提供工程量测量所需的资料和设备。
工程师在进行计量时,应当通知承包商代表到场,以便及时解决计量过程中出现的问题。
计量结束后,工程师应当出具计量报告,并将计量结果通知承包商。
3. 计量争议的处理在工程计量过程中,如出现争议,双方应当按照合同约定解决。
如合同中没有约定,可以协商解决或按照相关法律法规处理。
二、工程估价工程估价是指对施工过程中发生的工程变更、现场签证等事项进行价格评估。
工程估价的准确性直接影响到工程投资控制和合同履行。
1. 估价方法施工合同中的估价方法主要包括单价法和总价法。
单价法是指根据工程量清单中的单价,对完成的工程量进行计算;总价法是指按照合同总价,对工程变更和现场签证进行价格调整。
2. 估价过程施工过程中,如发生工程变更或现场签证,承包商应当及时向工程师提交估价报告。
工程师接到报告后,应当按照合同约定进行估价,并将估价结果通知承包商。
3. 估价争议的处理在工程估价过程中,如出现争议,双方应当按照合同约定解决。
如合同中没有约定,可以协商解决或按照相关法律法规处理。
总之,施工合同的计量估价是工程建设过程中的一项重要工作。
准确的计量和合理的估价,有利于保障工程质量、控制工程投资、维护双方的合法权益。
精选全文完整版(可编辑修改)本科生课程大纲课程属性:公共基础/通识教育/学科基础/专业知识/工作技能,课程性质:必修、选修一、课程介绍1.课程描述:本课程是土木工程专业的一门专业基础课。
着重介绍土木工程造价管理概论、工程计量、工程计价等知识,是实践性和综合性很强的课程。
学习本课程后,学生可独立完成设计概算、施工图预算、投标报价等的编制工作,直接为生产实践服务2.设计思路:因本课程是一门实践性较强的课程,因此不仅通过课堂讲授、训练、小组讨论、习题练习的方法,还需经过学生实践操作(上机计算工程量和工程造价),才能更好地达到教学效果,缩短学生毕业后尽快成为卓越工程师的目标。
3. 课程与其他课程的关系先修课程:土木工程施工。
二、课程目标本课程的目标使学生了解建筑工程定额的基本思路,掌握土木工程造价的基本原- 1 -理及基本的计算方法,熟悉工程预算造价的编制程序,了解量价分离的基本原则,最后达到能够根据设计图纸作出建筑工程预算造价的目的。
三、学习要求作为土木工程师,在校期间不仅要有扎实的理论基础和熟练的专业技能,而且要有一定的经济常识,做到技术上先进,经济上合理。
要达到以上学习任务,学生必须:(1)按时上课,上课认真听讲,积极参与课堂讨论、作业典型案例分析。
(2)保质保量的按时完成课下作业。
四、教学内容- 2 -- 3 -五、参考教材与主要参考书[1] 王雪青. 工程估价(第二版). 北京:中国建筑工业出版社. 2011.8 (ISSN: 9787112133529) [2] 国家标准. 建设工程工程量清单计价规范 (GB 50500-2013). 北京: 中国计划出版社. 2014.4 (ISBN:9158024200003) 六、成绩评定(一)考核方式 A.闭卷考试 :A.闭卷考试 B.开卷考试 C.论文 D.考查 E.其他(二)成绩综合评分体系:七、学术诚信学习成果不能造假,如考试作弊、盗取他人学习成果、一份报告用于不同的课程等,均属造假行为。

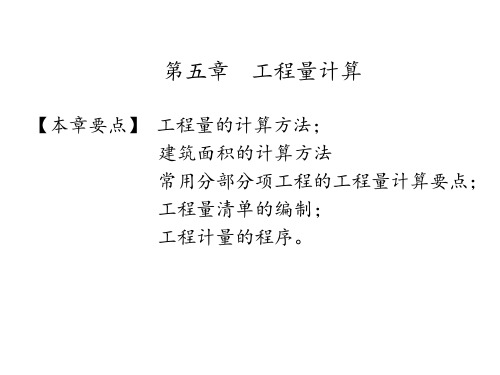

《造价工程师执业资格考前辅导VCD》辅助材料:土建(第五章)2003-9—30第五章工程计量第一节概述第二节建筑面积计算第三节建筑工程计量规则第四节装饰装修工程计量第一节概述一、工程量计算的依据工程量计算是施工图预算编制的主要内容,也是进行工程估价的重要依据。
其计量单位可以是物理计量单位或自然计量单位。
物理计量单位是指以度量表示的长度、面积、体积和重量等单位;自然计量单位指以建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等单位。
工程量计算参考的资料有:1.施工图纸及答疑、设计说明书、相关图集、设计变更资料、会审记录等。
2.经审定的施工组织设计或施工方案。
3.工程施工合同、招标文件的商务条款.4。
工程量计算规则。
二、工程量计算可采取的顺序对于单位工程,可以按施工顺序计算法或定额顺序计算法。
对于分项工程,如外墙、地面和天棚等可以按照顺时针方向计算法;房屋条基土方、基础垫层、砖石基础、砖墙砌筑、门窗过梁、墙面抹灰等可以按照“先横后竖、先上后下、先左后右”计算法;砼构件、门窗、屋架等可以按照图纸分项编号顺序计算法。
三、工程量的计算步骤首先,根据工程内容和计量规则中规定的项目列出工程量计算的各分部分项工程,注意保持口径一致。
其次,按图纸和工程量计算规则,并按照一定的计算顺序列出计算式。
力求分层分段计算和统筹计算.再次,根据施工图纸的要求确定有关数据代入计算式进行数值计算。
必须保证计算准确无误。
最后,对计算结果的计量单位进行调整,使之与计量规则中规定的相应分部分项工程的计量单位保持一致,并对结果检查复核。
四、工程量清单我国的施工招标推行工程量清单报价方式。
工程量清单是指招标单位在招标文件中提供的、按法定的工程量计算方法(规则)计算的全部分部分项工程量明细表清单。
工程量清单按分部分项划分,其粗细程度主要取决于设计深度,与图纸相对应,也与合同形式有关。
工程量清单的作用是:1.为承包商提供估价的依据;2.为单价调整和变更提供依据;3.为业主中期付款提供便利;4。
工程估价的原则主要包括以下几点:
1. **合法原则**:工程估价应以估价对象的合法权益为前提进行。
合法权益包括合法产权、合法使用、合法处分等方面。
2. **最高最佳使用原则**:在法律上许可、技术上可能、经济上可行、价值最大化的前提下,寻找最高最佳的使用方法。
具体包括最佳用途、最佳规模、最佳集约度。
3. **替代原则**:工程估价结果不得明显偏离类似工程在同等条件下的正常价格。
类似工程是指与估价对象处在同一供求范围内,并在用途、规模、档次、建筑架构等方面与估价对象相同或者类似的工程。
4. **估价时点原则**:工程估价结果应是估价对象在估价时点时的客观合理价格或者价值。
估价时点是估价结果对应的日期,包括过去、现在以及未来。
5. **公平原则**:工程估价人员应站在中立的立场上求出一个对各方当事人来说都是公平合理的价值。
这些原则为工程估价提供了指导和依据,确保了工程估价的公正性、合理性和准确性。
1、建筑安装工程费按照费用构成要素划分:由人工费、材料(包含工程设备)费、施工机具使用费、企业管理费、利润、规费和税金组成。
其中人工费、材料费、施工机具使用费、企业管理费和利润包含在分部分项工程费、措施项目费、其他项目费中。
2、人工费:是指按工资总额构成规定,支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。
内容包括:1.计时工资或计件工资2.奖金3.津贴补贴4.加班加点工资5.特殊情况下支付的工资3、材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。
内容包括:1.材料原价2.运杂费3.运输损耗费4.采购及保管费4、企业管理费:是指建筑安装企业组织施工生产和经营管理所需的费用。
内容包括:1.管理人员工资2.办公费3.差旅交通费 4.固定资产使用费5.工具用具使用费6.劳动保险和职工福利费7.劳动保护费8.检验试验费9.工会经费10.职工教育经费11.财产保险费12.财务费13.税金14.其他5、社会保障费1养老保险费2失业保险费3医疗保险费4生育保险费5工伤保险费6、规费:是指按国家法律、法规规定,由省级政府和省级有关权力部门规定必须缴纳或计取的费用。
包括:1.社会保险费2.住房公积金3.工程排污费7、税金:是指国家税法规定的应计入建筑安装工程造价内的营业税、城市维护建设税、教育费附加以及地方教育附加8、工程计价的顺序是:分部分项工程单价——单位工程造价——单项工程造价——建设项目总造价影响工程造价的主要因素是两个,即基本构造要素的单位价格和基本构造要素的实物工程数量。
工程造价=∑ (工程量×消耗量×要素价格)9、工程计价包括工程单价的确定和总价的计算。
1)工程单价是指完成单位工程基本构造单元的工程量所需要的基本费用。
工程单价包括工料单价和综合单价。
2)工程总价是指经过规定的程序或办法逐级汇总形成的相应工程造价。
10、“计价规范”统一了分部分项工程项目名称、项目特征、计量单位、工程量计算规则及项目编码。
人工挖普通土路基土方,挖1方土需消耗基本工作时间60分钟,辅助工作时间、准备与结束时间、不可避免的中断时间分别占工作班连续工作时间的2%、2%、1%、15%。
求计算人工挖普通土劳动定额的时间定额和产量定额. 若辅助工作时间、准备与结束时间是占基本工作时间的2%、2%,结果又如何?第一种情况:Q=8*1/[1-(2%+2%+1%+15%)]=10(方/工日)时间定额0.1工日/m3,产量定额10m3/工日第二种情况:Q=8*[1+2*2%]/[1-1%-15%]=9.91) 某砌砖班组共有30名工人,砌筑某住宅楼240mm混水外墙(机吊)需要8天完成,试确定该班组完成的砌筑体积。
=30*8*1/1.3=184.6m3建筑工程劳动定额可知,砌筑混水外墙劳动定额为每1.3工日/m33) 某工程其地面设计铺设500mm×500mm大理石地面砖,灰缝为1mm,其损耗率为2%,试计算铺设200㎡地面所用地面砖的消耗量。
200/0.501*0.501=797797*(1+2%)=813(块)块料净用量=100/[(长+缝宽)×(宽+缝宽)关于标准砖墙标准砖及水泥砂浆净用量的计算公式:砖用量=1/[砌体厚(砖长+灰缝)(砖厚+灰缝)]*2*几砖厚砂浆用量=1-0.0014628*砖净用量4) 试计算两砖外墙定额材料的理论用量及定额用量。
砖用量=1/[0.49(0.24+0.01)*(0.053+0.01) ]*2*2=518砂浆用量=1-518*0.24*0.115*0.053=0.242m3定额用量=518*(1+2%)=528.4砂浆=0.244m35)钢筋混凝土圈梁按选定的模板设计图纸每10m³混凝土模板接触面为64.5㎡,每10㎡接触面积需木板材0.38m³,模板的制作损耗率为5%,周转次数为8次,每次周转补损率为15%,试计算模板周转使用量、回收量及模板摊销量。
一­、基数“三线一面”
L中:外墙中心线,可计算外墙基挖地槽,外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。
L外:外墙外边线(L外=L中+墙后*4)。
可计算平整场地、腰线、外墙抹灰、散水等分项工程。
L内:内墙净长线,可计算内墙基挖地槽、内墙基础垫层、内墙基础砌筑、内墙基础防潮层、内墙圈梁、内墙墙身的砌筑、内墙基础防潮层、内墙抹灰等分项工程。
S:砌筑面积,(分层)与面有关的计算项目有:平整场地、天棚抹灰、楼地面及屋面等分项工程。
二、人工平整场地:S=S底+2*L外+16
三、基础工程部分
1、人工挖地槽(立方米)增加柱外体积,不放坡和不支挡土板:V=(B+2C)*H*L(图我没法画了你看书理解)
2、C10基础垫层(立方米) V=L*B*H基础垫层模板(平方米)S=L*h*2个侧面
3、C25无梁式带形基础(立方米)、模板(平方米)
4、C25地圈梁: V=(L中+L内—嵌入基础内柱长度)*断面圈梁模板(平方米) S=L*h1*2个侧面
5、M7、5水泥砂浆蒸压灰砖砌条形砖基础(立方米) V=(L中+L内—嵌入基础内柱长度)*(基础高度+折加高度)*墙厚—嵌入基础内砼砼构件体积(地圈梁或在基础高度中扣除)
6、基础槽内回填土(立方米) V=基础挖土体积—室外地标高以下埋设物之和体积。
如砼垫层、砼基础、砖基础、柱等。
7、室内(房心)回填土(立方米)
按主墙间净面积乘以回填厚度计算,公式:室内回填土的体积=底层主墙间净面积*(室内外高差—地坪厚度);底层主墙间净面积=底层记住面积—(L中*外墙厚+L内*内墙厚)
四、脚手架
1、综合脚:S建筑面积之和
2、垂直运输:(按卷扬机)S建筑面积之和
五、门窗洞口面积工程
详见P235表6—49以表格形式计算,要区分材料、型号、类型、带亮与否、内外墙主要在计算砌筑体中扣除,木制门的油漆等。
六、混凝土及钢筋混凝土和模板
(一)、现浇砼要区分砼强度等级
1、柱:(1)、现浇C25矩形柱:Z1 ,Z2, Z3 (立方米)四边模板(立方米)。
(2)C25现浇构造柱GZ(要增加马牙槎的量),模板注意在与墙体咬接边部计算。
2、梁工程
(1)梁(扣柱所占长度)
L1(1)250*500, L2(1)240*300, L3(2)300*600 , L4(3)240*350, L5(1)240* 350, L6(1) 240*300, L7(1)240*450, L8(1)240*450.
(2)现浇C20过梁
长度如图中有长度按图中长度,没有每边增加0、25米
模板:底模洞口宽*0、24+(侧模+每边0、25)*2*数量
(3)圈梁QL【(L中+L内)—柱所占长度—墙上凡高度超过圈梁高度的梁。
如L4
(3)】*断面—圈梁代过梁砼量=立方米。
模板:俩侧边,梁长度*梁高 *2边=平方米;钢筋:主筋总长=【圈梁长(引用L中+L内)+T形接头;锚固长度30d+6、25d*T形接头】*主筋根数。
箍筋总长=(圈梁长除以箍筋间距+内墙道数*每根箍筋长度。
【!注:调整墙上梁的长度】
3、现浇C25板
卫生间处现浇C20平板【立方米】,模板【平方米】
4、现浇C25整体楼梯:水平投影面积【平米】,模板【平米】
5、现浇C25雨篷:进门口处。
(梁外边部分水平投影面积)平米
6、现浇C25挑檐天沟,区分底和侧梁
7、现浇C20台阶【平方米】最上一步内伸入0、3m按水平投影之和
8、现浇C20明沟【m】,扣除台阶所占长度。
(二)预制构件制作安装
砼制作工程量* 1.015 ;模板量=砼制作量*1、015 ;运输=砼制作工程量*1、013
安装=砼制作工程量*1、005 ;灌缝=砼制作工程量;钢筋量*1、01
五、砌筑工程(M7、5混合砂浆,蒸压灰砂砖,墙厚)
V=(墙体长度*墙高—E嵌入墙身门窗洞口面积)*墙厚—E嵌入墙身内砼构件体积式中:墙体长度: L中——外墙按外墙中心线长度
L内——内墙按内墙净长线长度
七、墙柱装饰装修工程
1、内墙面抹灰工程量=主墙间内墙净长度*相对应墙面高度—E门窗等面积+垛的侧面抹灰面积
2、外墙群工程量+【L外—E外墙上门窗洞口所占宽度】*墙裙高度
3、外墙抹灰工程量=L外H—E门窗洞口及空圈所占面积—外墙裙面积
4、零星项目内容(1)雨篷帮外侧,(2)天沟外侧
八、楼地面工程量
1、地面【立方米】 V=[S底—(L中*L外墙厚+L内*内墙厚)】*n
S=【S底—(L中*外墙厚+L内*内墙厚)】=立方米
2、楼梯、台阶按【平米】按水平投影面积计算
九、天棚工程【平米】
水泥砂浆、乳胶漆三遍,利用楼地面相应面积、增加梁的侧面积
天棚抹灰工程量=主墙间净长* 主墙间净宽+梁侧面面积
十、屋面防水工程【平米】
1、坡屋面:圆木檩条,屋面(斜面工程含卷材、大小瓦条)彩色水泥形瓦
2、落水管PVCO/110; 水口、水斗、天沟板底标高、室外负标高—0、2m
十一、油漆、涂料
1、木门油漆、一底两面调和漆、利用木门制作安装面积。
2、金属门红丹两度,深色调漆两度
3、天棚面积(室内外天棚、天沟)和内墙面积之和刷乳胶漆三遍。
