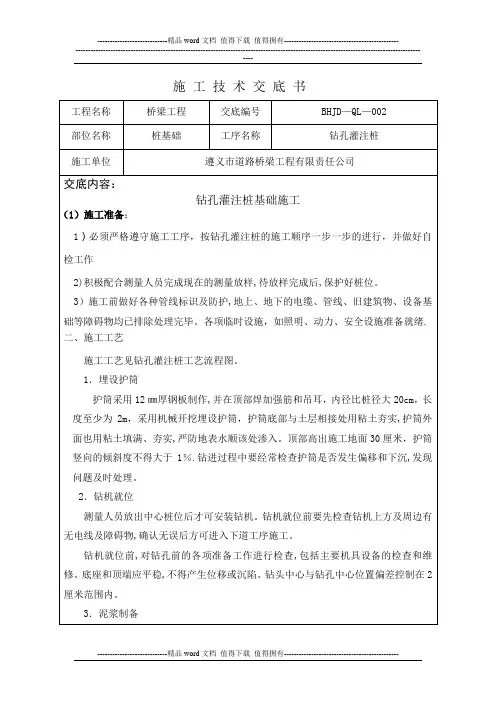

钻孔灌注桩施工技术交底书(新版)
- 格式:docx
- 大小:62.22 KB
- 文档页数:6
钻孔灌注桩施工技术交底1. 引言本文档旨在对钻孔灌注桩施工技术进行详细介绍和交底。
钻孔灌注桩是一种常见的地基处理技术,用于增加地基的承载能力和稳定性。
施工过程涉及钻孔、清孔、灌注和固化等步骤,下面将逐步介绍每个步骤的具体操作。
2. 施工步骤2.1 钻孔准备在施工前,需要对钻孔进行充分的准备工作。
首先,根据设计要求确定钻孔的位置和孔径。
然后,清理现场,确保施工区域没有杂物和障碍物。
施工人员需要穿戴好个人防护装备,包括安全帽、安全鞋和手套等。
2.2 钻孔操作钻孔是整个施工过程中最关键的一步。
施工人员需要使用钻机进行钻孔操作。
在钻孔过程中,应严格控制钻孔的位置、直径和深度,确保符合设计要求。
钻孔完成后,需要及时清理孔口,清除孔内的泥浆和碎屑。
2.3 清孔处理清孔处理是为了清除孔内的水泥浆和碎屑,以便进行灌注。
施工人员可以使用冲洗方法或灌注水的方式进行清孔处理。
清孔处理时需要注意保持孔口的干燥状态,以确保灌注效果。
2.4 灌注操作灌注是将水泥浆注入钻孔中的过程。
施工人员需要将预先调制好的水泥浆倒入钻孔内,并通过适当的方式控制灌注速度和压力。
在灌注过程中,应注意防止浆液泄漏,避免对周围环境造成污染。
2.5 固化和检测灌注完成后,需要等待一定的时间使灌注桩固化。
固化时间根据浆液配方和施工环境的不同,一般为24小时以上。
固化完成后,需要进行强度检测,以确保灌注桩的质量达到设计要求。
3. 安全注意事项•在施工过程中,施工人员应严格按照操作规程进行操作,确保施工安全。
•钻孔机和其他施工设备应定期进行检修和保养,确保其正常运行。
•在施工现场应设置明显的安全警示标志,确保施工区域的安全。
•操作人员必须熟悉施工设备的使用方法和注意事项,并全程佩戴个人防护装备。
4. 施工质量控制•在钻孔准备阶段,应仔细检查孔径、位置和深度,确保满足设计要求。
•钻孔过程中,应及时清理孔口和控制钻孔的位置和深度。
•灌注过程中,应注意控制灌注速度和压力,防止浆液泄漏。
钻孔灌注桩施工技术交底工程名称:分部工程名称:(地基与基础)钻孔灌注桩一、施工准备1、熟悉图纸,收集地形、地质、水文资料,核对现场施工情况。
2、进行场地踏勘,对既有架空电线、地下电缆、给排水管道等设施,如果妨碍施工或对安全操作有影响,应采取清楚、改移、保护等措施妥善处理。
3、按照基线控制网及桥墩设计坐标,用全站仪精确放出桩位,加设护桩。
4、平整场地,清除杂物,更换软土,夯填密实。
钻机不宜直接置于不坚实的填土上,以免产生不均匀沉陷。
根据施工组织设计,合理安排泥浆池、沉淀池的位置。
5、测设桩位测量地面及护筒高程,确定钻孔深度。
6、架设电力线路。
配备合适的变压器或柴油机。
7、组织材料、设备进场。
二、施工流程图三、施工工艺1、埋设护筒护筒的埋设深度应根据设计要求或桩径及水文地质情况确定,一般情况埋置深度宜为2-4m,壁厚4mm,护筒内径比桩直径大20-40cm,护筒高度高出地面30cm。
采用挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实,护筒顶高出地面30cm,埋设时位置要准确,护筒要竖直。
护筒中心竖直线应与桩中心线重合,平面允许误差50mm,竖直线倾斜不大于1%,护筒顶部焊加强筋和吊耳,开出水口,钻进过程中要经常检查是否发生偏移和下沉,并及时纠正。
2、配制泥浆为保证易液化坍塌砂质层的成孔质量和最终能将孔底清理干净,对泥浆的比重与粘度制定严格的指标,泥浆配和比为水:膨胀土:粘土 = 1000: 100:60。
配制的泥浆比重为1.06-1.10;粘度18-22Pa. $;含砂率0.3%-0.5%; PH 值8-10,胶体率95%-98%;静切力1.1-1.3;失水率13-15ml。
泥浆的好坏是成孔质量的重要保证之一,配置了高质量的泥浆,在长期停钻的情况下,沉积物很少。
此外,优质的泥浆可使孔壁形成一层粘性好、密度大渗透性差的泥皮,这层泥皮可防止孔内泥浆外渗,大大减缓孔内水头降低的速度,这也是使孔壁稳定的有效措施。

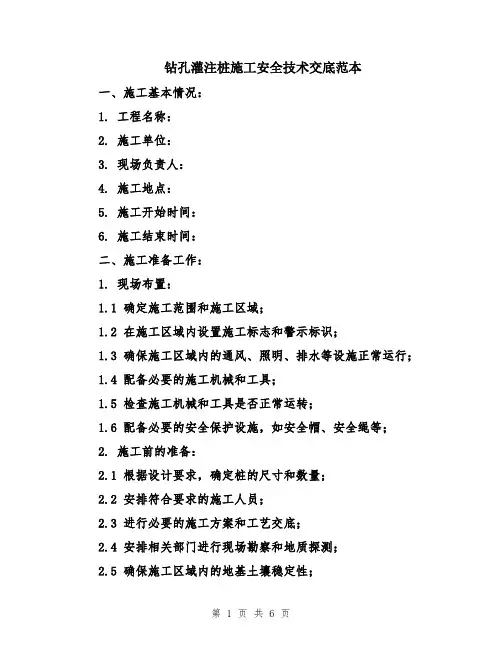

钻孔灌注桩施工安全技术交底范本一、施工基本情况:1. 工程名称:2. 施工单位:3. 现场负责人:4. 施工地点:5. 施工开始时间:6. 施工结束时间:二、施工准备工作:1. 现场布置:1.1 确定施工范围和施工区域;1.2 在施工区域内设置施工标志和警示标识;1.3 确保施工区域内的通风、照明、排水等设施正常运行;1.4 配备必要的施工机械和工具;1.5 检查施工机械和工具是否正常运转;1.6 配备必要的安全保护设施,如安全帽、安全绳等;2. 施工前的准备:2.1 根据设计要求,确定桩的尺寸和数量;2.2 安排符合要求的施工人员;2.3 进行必要的施工方案和工艺交底;2.4 安排相关部门进行现场勘察和地质探测;2.5 确保施工区域内的地基土壤稳定性;2.6 准备好必要的施工材料和辅助设备;三、施工过程中的安全注意事项:1. 桩机操作:1.1 桩机操作人员必须持证上岗;1.2 操作人员必须熟悉桩机的使用方法和操作流程;1.3 在桩机旁设置安全警示标识,禁止非操作人员靠近;1.4 操作人员必须保持清醒状态,禁止酒后操作;1.5 桩机操作时,必须注意周围的安全情况,禁止吸烟、接打电话等行为;1.6 挖孔过程中,禁止在桩机周围活动,防止发生意外;2. 地下管线:2.1 在施工前,必须准确了解地下管线的布置情况;2.2 如果施工区域内有地下管线,必须进行标记和保护,并通知相关部门;2.3 在挖孔前,必须仔细检查地下是否有积水或其他物质;2.4 施工过程中,必须防止破坏地下管线,特别是高压输气管道等;3. 施工人员安全:3.1 施工人员必须穿戴符合要求的个人防护装备;3.2 在桩机作业区域内,必须佩戴安全帽;3.3 施工人员必须保持施工现场的整洁,防止绊倒和滑倒事故;3.4 施工现场必须设置临时门禁和警示标识,禁止未经许可的人员进入;4. 施工机械维护保养:4.1 施工机械必须定期进行维护和保养,保证设备的完好性;4.2 桩机的润滑系统、液压系统等必须经常检查,确保正常运行;4.3 施工机械如果出现故障,必须立即停机检修,防止发生事故;4.4 所有的施工机械必须符合国家标准和安全规定;四、紧急情况处理措施:1. 火灾事故:1.1 如发生火灾,立即通知现场领导和施工人员,启动应急疏散预案;1.2 尽量用灭火器或灭火器具进行初期扑救;1.3 如无法控制,要立即报警并进行疏散;1.4 不得贸然进入火灾现场,以免造成二次伤害;2. 桩机故障事故:2.1 如发生桩机故障,立即停机,切断电源,保证施工人员的安全;2.2 等待维修人员到达现场进行维修;2.3 维修期间,禁止其他人员靠近维修区域,防止发生意外;2.4 在维修完成后,经过验收合格后方可继续施工;3. 用电事故:3.1 使用电器设备时,必须符合安全用电规定;3.2 使用电器设备前,必须对设备进行检查和测试;3.3 使用电缆时,必须保持电缆的完好性和绝缘性能;3.4 如发现漏电或其他异常现象,立即切断电源;五、施工保障措施:1. 安全教育培训:1.1 施工人员必须定期参加安全教育培训,了解施工安全知识和技术;1.2 施工人员必须持证上岗,严禁无证上岗;2. 安全检查:2.1 施工现场必须定期进行安全检查,及时发现和整改安全隐患;2.2 安全检查记录必须及时报告,并备案;3. 安全督促:3.1 施工现场必须设置专人进行安全督促和管理;3.2 安全督促人员必须具备一定的安全知识和技能;3.3 安全督促人员必须严格执行安全规定和管理要求;六、安全事故处理程序:1. 事故报告:1.1 如发生安全事故,必须立即报告现场领导和相关部门;1.2 事故报告必须详细记录事故的时间、地点、伤亡情况、原因等;2. 伤员救助:2.1 如有人员受伤,必须立即进行紧急救助,通知120或其他急救机构;2.2 在救助过程中,必须按照急救标准和方法进行救助;2.3 遇到严重伤亡或其他特殊情况,必须及时报告相关部门;3. 事故调查:3.1 发生事故后,必须成立专门的事故调查组,进行相关调查和鉴定;3.2 事故调查人员必须持证上岗,熟悉安全调查流程和技术;3.3 事故调查报告必须详细记录事故的原因、责任等,并提出相应的处理措施;4. 事故处理:4.1 根据事故调查报告,对相关责任人进行相应的处理;4.2 对事故隐患进行整改,并制定相应的预防措施;4.3 对事故损失进行核算和赔偿,确保受害方的合法权益;4.4 将事故处理情况进行记录和归档,供日后参考;七、施工结束及验收:1. 施工结束后,应组织相关部门进行验收;2. 验收前,必须对施工现场进行清理和整理,确保安全通道畅通;3. 验收合格后,方可交付使用。

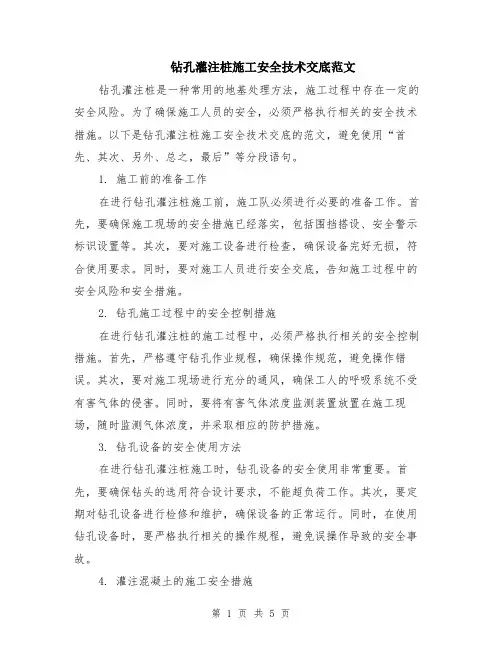

钻孔灌注桩施工安全技术交底范文钻孔灌注桩是一种常用的地基处理方法,施工过程中存在一定的安全风险。
为了确保施工人员的安全,必须严格执行相关的安全技术措施。
以下是钻孔灌注桩施工安全技术交底的范文,避免使用“首先、其次、另外、总之,最后”等分段语句。
1. 施工前的准备工作在进行钻孔灌注桩施工前,施工队必须进行必要的准备工作。
首先,要确保施工现场的安全措施已经落实,包括围挡搭设、安全警示标识设置等。
其次,要对施工设备进行检查,确保设备完好无损,符合使用要求。
同时,要对施工人员进行安全交底,告知施工过程中的安全风险和安全措施。
2. 钻孔施工过程中的安全控制措施在进行钻孔灌注桩的施工过程中,必须严格执行相关的安全控制措施。
首先,严格遵守钻孔作业规程,确保操作规范,避免操作错误。
其次,要对施工现场进行充分的通风,确保工人的呼吸系统不受有害气体的侵害。
同时,要将有害气体浓度监测装置放置在施工现场,随时监测气体浓度,并采取相应的防护措施。
3. 钻孔设备的安全使用方法在进行钻孔灌注桩施工时,钻孔设备的安全使用非常重要。
首先,要确保钻头的选用符合设计要求,不能超负荷工作。
其次,要定期对钻孔设备进行检修和维护,确保设备的正常运行。
同时,在使用钻孔设备时,要严格执行相关的操作规程,避免误操作导致的安全事故。
4. 灌注混凝土的施工安全措施在进行灌注混凝土的施工过程中,要采取必要的安全措施。
首先,要对施工现场进行检查,确保场地平整,避免发生坍塌事故。
其次,在灌注混凝土前,要对模板进行检查,确保模板的稳固性和密封性。
同时,在灌注混凝土的过程中,要定期检查模板的横平竖直,防止倾斜和塌落。
5. 现场人员的安全防护无论是钻孔作业还是灌注混凝土作业,都需要对现场人员进行必要的安全防护。
首先,施工人员必须穿戴符合要求的安全防护装备,包括安全帽、防护眼镜、耳塞、防护服等。
其次,要合理安排施工人员的工作岗位和工作时间,避免疲劳作业导致的工伤事故。

广西沿海铁路技术交底
在陆地上指定废弃位置开挖一大型钻渣排放池,配置2台泥浆输送车,将泥浆运送至泥浆排放池。
4。
3钻机布设及就位
钻机正确就位,钻机顶部的起吊滑轮缘、转盘中心(钻杆中心)和设计桩中心三者应在同一铅垂线上,其偏差不大于2cm。
钻机调整就位后,需牢固固定钻机以避免在钻孔过程中因钻机的振动而影响钻杆垂直度和平面位置,从而造成成孔位置、孔形、倾斜度不满足设计要求。
同时在成孔过程中现场技术人员必须经常检查钻杆的垂直度和平面位置是否发生变化,钻机有无沉降现象,不符合要求及时进行调整,并对底部采取垫枕木等加固措施,避免钻机在成孔过程发生位移和沉陷以及倾斜,确保基桩成孔质量。
4。
4钻进
本工区钻孔为群桩钻孔时施工,采用跳桩法施工,在已灌注成桩邻近桩位钻孔时,则要等到已灌注钻孔桩混凝土强度达到2。
5MPa以上后方可施钻,避免扰动相邻已施工的钻孔桩。
施工顺序如图4-2所示:
钻孔前,应绘制钻孔地质剖面图,以便按不同土层选用适当钻进压力、钻进速度和泥浆性能指标。
当钻机就位并复检后,进行钻机调试并制作一定数量的合格泥浆,启动泥浆泵转盘,待泥浆形成循环后方可开始进尺。
钻孔时应做好记录,交接班时由当班钻机班长交待接班钻机班长钻进情况及下一班施工应注意事项;随时捞取渣样,与地质剖面图详细核对,检查土层是否有变化,当实际地质情况与设计提供的地质报告相差较大时要由质检员及时报监理工程师,同时进行分组取样,并做好记录。
钻进过程中技术人员每天及时填写钻孔施工记录并交由。

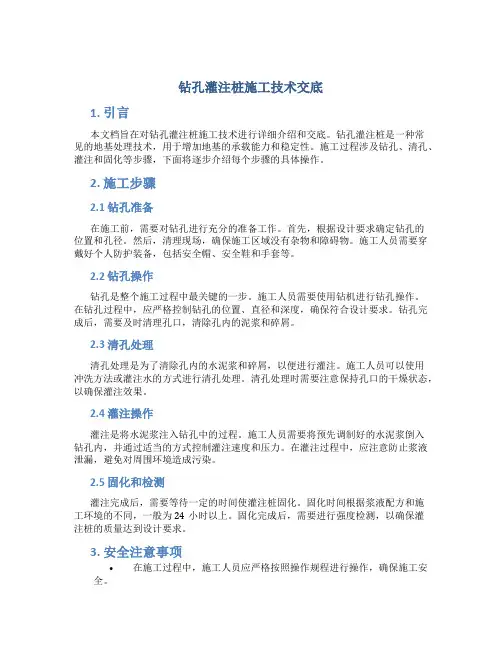

钻孔灌注桩技术交底钻孔灌注桩技术交底1. 引言钻孔灌注桩是一种常用的地基处理技术,广泛应用于建筑工程中。
本文档旨在对钻孔灌注桩技术进行详细交底,包括桩的施工原理、设备材料、施工工序等方面的内容。
通过本文档,施工人员可以了解到钻孔灌注桩的具体操作流程,以及保证施工质量的关键要点。
2. 钻孔灌注桩的施工原理钻孔灌注桩是通过钻孔设备将地下的土壤钻孔取出,并在钻孔中灌注混凝土,形成桩体。
桩体可以承受建筑物的荷载,稳定地基。
2.1 施工前准备施工前需要进行地质勘测,确定灌注桩的位置和尺寸。
根据勘测结果,确定施工方案和工艺流程。
同时,还需要准备好所需的设备、材料和人力资源。
2.2 钻孔施工钻孔施工是钻孔灌注桩施工的第一步。
使用钻机按照设计要求进行孔位钻取,确保钻孔的位置和尺寸准确无误。
2.3 桩身清理钻孔完成后,需要清理孔洞内的杂物和水泥弃渣,确保孔洞内干净整洁,为灌注混凝土做好准备。
2.4 灌注混凝土清理完成后,使用灌浆泵将混凝土从孔顶倒灌至孔底,同时慢慢抽出钻杆,使混凝土充实整个孔道。
2.5 钻孔灌注桩的固化钻孔灌注桩完成后,需要等待混凝土固化。
固化时间根据混凝土的配制及环境温度而定,一般需要数天或几周的时间。
3. 钻孔灌注桩的设备材料3.1 设备钻机、灌浆泵、钻杆、钻头等。
3.2 材料混凝土、钢筋等。
4. 钻孔灌注桩施工工序4.1 断面测量首先对钻孔灌注桩的初始断面进行测量,以便掌握施工的准确位置和尺寸。
4.2 动员与培训组织施工人员进行动员和培训,介绍施工方案、操作规程、安全注意事项等。
4.3 钻孔施工根据设计要求,使用钻机进行孔位的钻取。
控制钻孔的深度和直径,确保钻孔的质量。
4.4 桩身清理将孔洞内的杂物和水泥弃渣清理干净,确保桩体内部的质量。
4.5 灌注混凝土使用灌浆泵将混凝土灌注至孔洞,同时抽取钻杆,确保混凝土充实整个孔道。
4.6 固化等待混凝土固化,确保钻孔灌注桩能够承受荷载。
5. 附件本文档所涉及的附件包括:- 设计图纸- 施工方案- 钻孔机操作手册- 混凝土配合比表格- 钻孔灌注桩施工日志6. 法律名词及注释- 钻孔灌注桩:一种使用钻孔设备将地下土壤取出,并在钻孔中灌注混凝土形成桩体的地基处理技术。
钻孔灌注桩灌注安全技术交底一、前言钻孔灌注桩灌注是桥梁、建筑等工程施工中的重要环节,灌注过程中的安全问题直接关系到工程的质量和人员的生命财产安全。
为了确保钻孔灌注桩灌注施工的安全进行,特制定本安全技术交底。
二、施工准备阶段的安全注意事项1、施工现场的布置施工现场应平整、坚实,满足桩机和运输车辆的通行要求。
合理规划泥浆池、沉淀池的位置,设置明显的警示标识,防止人员误入。
施工现场的临时用电应符合规范要求,配电箱、开关箱应安装牢固,防雨防尘。
2、机械设备的检查与维护灌注前,应对桩机、吊车、混凝土输送泵等机械设备进行全面检查,确保设备性能良好,安全装置齐全有效。
定期对机械设备进行维护保养,及时更换磨损的零部件,保证设备的正常运行。
3、施工人员的培训与交底所有参与钻孔灌注桩灌注施工的人员必须经过安全教育培训,熟悉施工工艺和安全操作规程。
施工前,技术人员应向施工人员进行详细的安全技术交底,明确施工中的安全风险和防范措施。
三、灌注过程中的安全要点1、钢筋笼的吊装吊装钢筋笼时,应由专人指挥吊车,信号明确、统一。
吊车的支腿应支撑牢固,严禁在松软地面上作业。
钢筋笼起吊时,应保持平稳,严禁在起吊过程中碰撞其他物体。
2、混凝土灌注灌注混凝土前,应检查导管的密封性和连接牢固性,确保导管无破损、无漏水。
导管应位于桩孔中心,下放导管时应缓慢、平稳,防止碰撞钢筋笼。
混凝土灌注过程中,应密切观察灌注情况,控制灌注速度,防止混凝土溢出或导管拔出混凝土面。
3、孔口防护桩孔口应设置防护栏,高度不低于 12m,夜间应设置警示灯。
严禁在孔口附近堆放杂物和施工材料,防止掉入孔内。
4、泥浆排放泥浆排放应符合环保要求,不得随意排放到河道、农田等地方。
定期清理泥浆池、沉淀池,防止泥浆淤积。
四、特殊情况的处理1、堵管如发生堵管现象,应立即停止灌注,分析堵管原因,采取相应的处理措施。
严禁在未处理堵管的情况下强行灌注混凝土。
2、钢筋笼上浮如发现钢筋笼上浮,应立即停止灌注,采取措施将钢筋笼固定后再继续灌注。

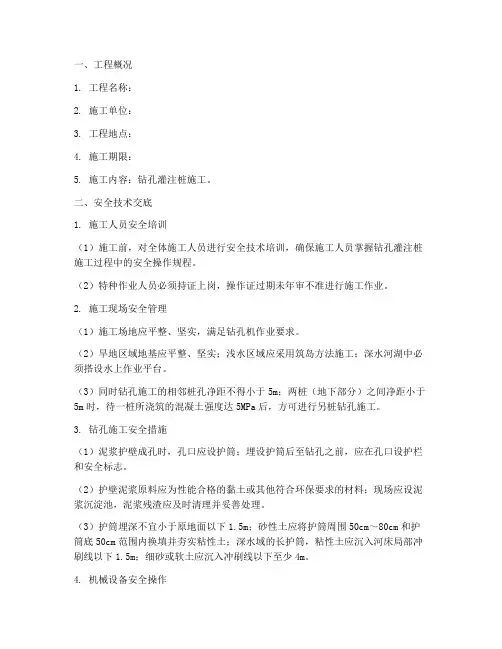

一、工程概况1. 工程名称:2. 施工单位:3. 工程地点:4. 施工期限:5. 施工内容:钻孔灌注桩施工。
二、安全技术交底1. 施工人员安全培训(1)施工前,对全体施工人员进行安全技术培训,确保施工人员掌握钻孔灌注桩施工过程中的安全操作规程。
(2)特种作业人员必须持证上岗,操作证过期未年审不准进行施工作业。
2. 施工现场安全管理(1)施工场地应平整、坚实,满足钻孔机作业要求。
(2)旱地区域地基应平整、坚实;浅水区域应采用筑岛方法施工;深水河湖中必须搭设水上作业平台。
(3)同时钻孔施工的相邻桩孔净距不得小于5m;两桩(地下部分)之间净距小于5m时,待一桩所浇筑的混凝土强度达5MPa后,方可进行另桩钻孔施工。
3. 钻孔施工安全措施(1)泥浆护壁成孔时,孔口应设护筒;埋设护筒后至钻孔之前,应在孔口设护栏和安全标志。
(2)护壁泥浆原料应为性能合格的黏土或其他符合环保要求的材料;现场应设泥浆沉淀池,泥浆残渣应及时清理并妥善处理。
(3)护筒埋深不宜小于原地面以下1.5m;砂性土应将护筒周围50cm~80cm和护筒底50cm范围内换填并夯实粘性土;深水域的长护筒,粘性土应沉入河床局部冲刷线以下1.5m;细砂或软土应沉入冲刷线以下至少4m。
4. 机械设备安全操作(1)钢筋笼加工过程中,不得出现随意抛掷钢筋现象,制作完成的节段钢筋笼滚动前检查滚动方向上是否有人,防止人员被砸伤。
(2)钻孔过程中,非相关人员距离钻机不得太近,防止机械伤人。
(3)钢筋笼安装过程中必须注意:焊接或者机械连接完毕,必须检查脚是否缩回,防止钢筋笼下放时将脚扭伤甚至将人带入孔中的事故发生。
(4)导管安装注意:导管对接必须注意手的位置,防止手被导管夹伤。
5. 现场作业安全(1)现场人员必须佩戴安全帽,电焊工工作时必须佩戴眼镜。
(2)泥浆池周围必须设有防护设施。
成孔后,暂时不进行下道工序的孔必须设有安全防护设施,并有人看守。
(3)导管安装及混凝土浇注前,井口必须设有导管卡,搭设工作平台(留出导管位置),并且要求能保证人员的安全。

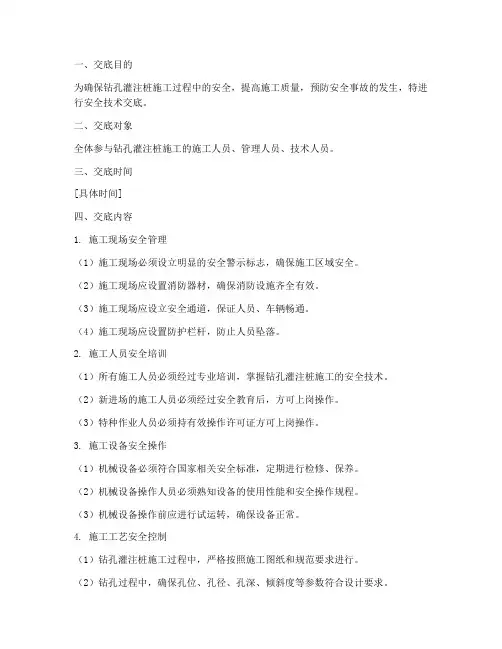

一、交底目的为确保钻孔灌注桩施工过程中的安全,提高施工质量,预防安全事故的发生,特进行安全技术交底。
二、交底对象全体参与钻孔灌注桩施工的施工人员、管理人员、技术人员。
三、交底时间[具体时间]四、交底内容1. 施工现场安全管理(1)施工现场必须设立明显的安全警示标志,确保施工区域安全。
(2)施工现场应设置消防器材,确保消防设施齐全有效。
(3)施工现场应设立安全通道,保证人员、车辆畅通。
(4)施工现场应设置防护栏杆,防止人员坠落。
2. 施工人员安全培训(1)所有施工人员必须经过专业培训,掌握钻孔灌注桩施工的安全技术。
(2)新进场的施工人员必须经过安全教育后,方可上岗操作。
(3)特种作业人员必须持有效操作许可证方可上岗操作。
3. 施工设备安全操作(1)机械设备必须符合国家相关安全标准,定期进行检修、保养。
(2)机械设备操作人员必须熟知设备的使用性能和安全操作规程。
(3)机械设备操作前应进行试运转,确保设备正常。
4. 施工工艺安全控制(1)钻孔灌注桩施工过程中,严格按照施工图纸和规范要求进行。
(2)钻孔过程中,确保孔位、孔径、孔深、倾斜度等参数符合设计要求。
(3)泥浆护壁成孔时,孔口应设护筒,防止塌孔、缩径等现象发生。
(4)混凝土灌注过程中,确保混凝土强度、坍落度等参数符合设计要求。
5. 应急预案(1)施工现场应制定应急预案,明确应急响应流程。
(2)发生安全事故时,立即启动应急预案,采取有效措施进行处置。
(3)事故发生后,立即上报相关部门,配合调查处理。
五、交底要求1. 施工人员应认真学习本交底内容,提高安全意识。
2. 施工过程中,严格执行各项安全操作规程,确保施工安全。
3. 施工管理人员应加强对施工现场的安全检查,发现问题及时整改。
4. 施工技术人员应密切关注施工过程中的安全风险,提出防范措施。
六、总结本次安全技术交底旨在提高全体施工人员的安全意识,确保钻孔灌注桩施工过程中的安全。
请各位施工人员认真学习,严格执行各项安全操作规程,共同为工程的安全施工贡献力量。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
钻孔灌注桩施工技术交底书(新
版)
钻孔灌注桩施工技术交底书(新版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
一、钻孔灌注桩施工方法及工艺
根据本标段所经地区的地质情况,钻孔桩成孔采用冲击钻机为主,对于桩长较长、松散砂层较厚的钻孔桩,采用回旋钻机进行钻孔作业。
钻孔完成采用钻孔灌注桩测定仪对沉碴厚度、孔壁垂直度、孔径检查合格后,进入下道工序。
混凝土统一采用集中拌和站搅拌,混凝土运输车水平运输,导管法灌注混凝土。
(1)冲击钻机施工
冲击钻机钻孔施工工艺流程见后图。
钻机施工前先填筑钻孔平台并将其压实,按照测量确定的位置埋设护筒,护筒埋设深度根据覆盖层的情况具体确定。
钢筋笼集中制作,现场吊装。
混凝土由拌和站集中搅拌,混凝土搅拌运输车运输,导管法灌注混凝土。
①施工准备
将施工场地整平,并埋设钢护筒,护筒内径比桩径大40cm,护筒
顶面高出施工水位或地下水位2.0m,在旱地或筑岛时高出施工地面0.5m。
冲击钻机钻孔施工工艺流程图
护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。
选用膨润土、CMC、PHP、纯碱等配制优质泥浆。
根据地层情况及时调整泥浆性能,泥浆性能指标如下:
泥浆比重:一般地层为1.1~1.3,坚硬大漂石、卵石夹粗砂1.4~1.6。
粘度:一般地层16~22s,松散易坍地层19~28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
PH值:大于6.5。
采用泥浆分离器实现钻渣分离,确保成孔质量,并加快成桩速度。
②钻进
钻进成孔过程经常注意钻渣的捞取,及时排除钻渣并置换泥浆,
使钻锥经常钻进新鲜地层。
同时注意土层的变化,在岩、土层变化处均应捞取渣样,判明土层并记入记录表中以便与地质剖面图核对。
③检孔
成孔后检查孔深、孔径、倾斜度,合格后方准进入下一道工序。
④清孔
钻孔达到要求深度后采用灌注桩孔径监测系统进行检查,各项指标符合要求后立即进行清孔。
清孔采用掏碴筒。
清孔标准符合设计及规范要求,即:孔内排出或抽出的泥浆手摸无2~3mm颗粒,泥浆比重不大于1.1,含砂率小于2%,粘度17~20s;浇筑水下混凝土前孔底沉渣厚度不大于5cm。
严禁采用加深钻孔深度方法代替清孔。
在清孔排渣时注意保持孔内水头,防止坍塌。
⑤钢筋笼制作、安装
钢筋笼主筋接头采用双面搭接焊,每一截面上接头数量不超过50%,加强箍筋与主筋连接全部焊接。
钢筋笼的材料、加工、接头和安装,符合要求。
钢筋骨架的保护层厚度由厚7cm的圆形C30细石混凝土来保证,垫块按竖向每隔2m设一道,每一道沿圆周布置6个。
使用大吨位汽车起重机吊装钢筋笼。
并在孔口牢固定位,以免在
灌注混凝土过程中发生浮笼现象。
⑥安装导管
导管采用φ300钢管,每节2~3m,配1~2节1~1.5m的短管。
吊装先试拼,连接牢固、封闭严密、上下成直线吊装,位于井孔中央。
⑦灌注水下混凝土
浇筑水下混凝土前,检查沉渣厚度,如超出5cm,则利用导管进行二次清孔,根据地质情况可采用正循环或反循环清孔方式,必要时用高压风冲射孔底沉淀物。
清孔完成后,立即浇注水下混凝土。
计算和控制首批封底混凝土数量,下落时有一定的冲击能量,能把泥浆从导管中排出,并能把导管下口埋入混凝土不小于1m深。
足够的冲击能量能够把桩底沉渣尽可能地冲开,是控制桩底沉渣,减少工后沉降的重要环节。
浇注连续进行,中途停歇时间不超过30min。
在整个浇注过程中,及时提升导管,控制导管的埋深,导管在混凝土埋深2~4m。
考虑桩顶含有浮渣,灌注时水下混凝土的浇注面按高出桩顶设计高程100cm控制,以保证桩顶混凝土的质量。
⑧泥浆的处理
钻孔桩施工中,产生大量废弃的泥浆,为了保护当地的环境,这
些废弃的泥浆,经泥浆分离器处理后(或设置泥浆循环池和沉淀池,通过沉淀池离析出泥浆中的碴土),再用运输车辆运往指定的废弃泥浆的堆放场地,并做妥善处理。
施工中严格禁止随意排放泥浆至周围河沟、水塘,造成环境污染。
⑨质量检测
成桩后按设计要求进行声波透射法检测。
对质量有怀疑的桩,钻取桩身混凝土鉴定检验。
XX设计有限公司
Your Name Design Co., Ltd.。
