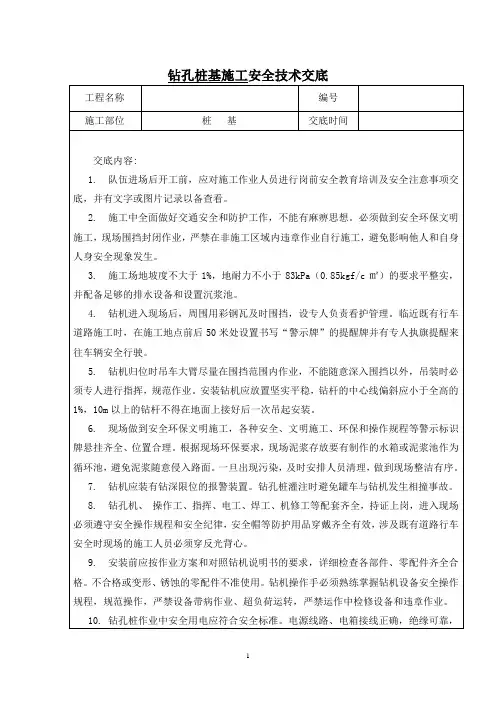

钻孔桩施工安全技术交底(通用版)
- 格式:docx
- 大小:226.88 KB
- 文档页数:3
三级安全技术交底记录交底摘要:桩基础施工一、编制依据《公路桥涵施工技术规范》(JTJ 041-2000)《公路桥涵地基与基础设计规范》 (JTG 3363—2019)《公路工程质量检验评定标准》(JTGF80/1-2004)二、适用范围适用于福银高速中水河互通工程ZSHDG-1。
三、交底内容1、施工准备1.1、先清除地表杂物,整平场地,如遇软土,必须进行处理,确保钻机安放平稳牢固,在施工钻进中不产生倾斜。
1.2、在浅水中钻孔时,采用筑岛法施工。
根据钻机的大小和吊装钢筋笼的场地要求确定筑岛的范围,要求在埋护筒的位置必须用黏土并压实。
1.3、沉淀池和泥浆池,应根据场地合理布置,严禁随意开挖。
2、护简制作和埋设要求2.1、护简采用 10mm 钢板加工,并且保证坚实不漏水,采用反循环钻成孔时护筒的内径大于所施工孔径 20-40cm。
2.2、护筒埋设高出施工水位或地下水位2.0m,并高出施工地面 0.3m。
2.3、护简的埋设还应符合下列规定:在岸滩上、黏性土、粉土不小于 2m,,当表层土松软时,将护简埋置在较坚硬密实的土层中至少1m。
2.4、筑岛施工时,护筒埋入河床以下 1.0m,如果地质条件不良,应加深埋设。
2.5、护筒顶面位置允许偏差为5cm,斜度为1%。
3、反循环钻机钻孔施工3.1、钻机就位前,对主要机具及配套设备进行检查、维修。
3.2、钻孔前按照每根桩钻进技术交底书写在板面上挂设在钻台上。
3.3、开钻时宜低挡慢速钻进,钻至护筒以下1米后再以正常速度钻进。
使用反循环钻机钻孔,应将钻头提离孔底20厘米,待泥浆循环通畅后方可开钻。
3.4、钻进过程中及时滤渣,同时经常注意地层的变化,在地层的变化处均应捞取渣样,判断地质的类型,记入记录表中,并与设计提供的地质剖面图相对照,钻渣样应编号保存,以便分析备查。
3.5、经常检查泥浆的各项指标。
3.6、开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌3.7、当钻孔深度达到设计要求时,对孔深、孔径、孔位和孔形等进行检查,确认满足设计要求后,报项目工程部人员检验并经现场监理工程师认可后方可进行提钻、孔底清理和灌注水下混凝土的准备工作。
钻孔桩施工安全技术交底1. 引言钻孔桩是一种常见的基础施工方式,广泛应用于建筑、水利、交通等领域。
然而,由于施工中涉及到的机械设备和作业环境复杂多变,存在一定的安全风险。
为确保钻孔桩施工的安全性和高效性,本文将对钻孔桩施工中的安全技术要点进行交底。
2. 施工前准备2.1 确定施工范围和位置在进行钻孔桩施工前,需要详细测定施工范围和位置,确保符合设计要求。
应事先清晰标定钻孔位置,并在现场进行相关测量,避免施工误差导致安全隐患。
2.2 确认地下管线和设备在施工前应仔细了解地下管线和设备的位置,避免与其发生冲突。
应与供水、电力、通信等相关单位沟通,获取相关管线和设备的资料。
2.3 安排人员和施工队伍施工前应明确各岗位的职责和要求,并进行人员培训和技术交底,确保各人员熟悉操作规程和相关安全知识。
3. 施工现场安全管理3.1 确保施工现场整洁施工现场应保持整洁有序,杂物、垃圾等应及时清理,确保施工区域清晰可见,避免人员误操作或被杂物绊倒。
3.2 划定施工安全警告区域根据实际情况,针对施工现场的危险区域、工作面等进行划定和标示,确保人员清楚了解危险区域,并采取相应的防护措施。
3.3 执行个人防护措施所有施工人员应佩戴符合标准的个人防护用品,如安全帽、防护鞋、手套、防护眼镜、口罩等。
并根据施工环境的不同,配备相应的防护装备。
4. 钻孔设备和工具安全操作4.1 检查钻孔设备和工具在使用钻孔设备和工具前,应详细检查其工作状态和性能,确保不存在故障和缺陷。
严禁使用损坏的设备和工具进行施工,以免造成危险。
4.2 正确设置支撑和固定钻孔设备和工具应正确设置支撑和固定,确保其稳定性和可靠性。
特别是在施工过程中,随时检查设备和工具的支撑情况,防止发生倾覆或脱离现象。
4.3 控制钻孔速度和压力钻孔时控制钻孔速度和压力,确保在安全范围内操作。
过高的速度和压力可能导致设备损坏或其他不安全情况。
5. 短期施工环境安全管理5.1 防止钻孔泥浆溢出在钻孔过程中,应使用合适的泥浆循环系统,及时清除并处理产生的泥浆。
一、交底目的为确保桩基钻孔施工过程中的安全,防止各类安全事故的发生,特制定本安全技术交底。
二、交底范围适用于所有桩基钻孔施工项目。
三、交底内容1. 施工前准备(1)对施工现场进行全面检查,确保场地平整、排水畅通,并做好排水措施。
(2)对施工人员进行安全教育和技术培训,提高安全意识和操作技能。
(3)检查钻机设备,确保其性能良好,安全装置齐全有效。
2. 钻孔施工安全措施(1)钻孔前,必须进行地质勘察,了解地下管线、建筑物等设施情况,制定合理的施工方案。
(2)钻孔过程中,操作人员必须穿戴好安全帽、安全带等防护用品。
(3)钻孔过程中,禁止酒后作业、疲劳作业。
(4)钻机操作人员必须持证上岗,严格执行操作规程。
(5)钻机运行时,禁止无关人员靠近钻机作业区域。
(6)钻孔过程中,发现异常情况(如钻头卡钻、钻杆断裂等),应立即停止钻孔,采取措施排除故障。
3. 钻孔施工环境安全(1)施工现场应设置安全警示标志,禁止无关人员进入施工区域。
(2)施工现场应配备消防设施,并定期进行检查和维护。
(3)施工现场应做好防尘、降噪、防污染等措施。
4. 应急处理(1)钻孔过程中,如发生人员受伤,应立即停止施工,采取急救措施,并及时拨打急救电话。
(2)如发生火灾、触电等事故,应立即切断电源,并采取相应的灭火、救援措施。
(3)如发生设备故障,应立即停止使用,并采取相应措施排除故障。
四、交底要求1. 施工单位应将本安全技术交底作为施工过程中的重要依据,严格执行。
2. 施工人员应认真学习本安全技术交底,提高安全意识和操作技能。
3. 施工单位应定期对施工人员进行安全技术培训,确保施工人员熟练掌握安全操作规程。
4. 施工单位应加强对施工现场的安全检查,确保施工安全。
五、交底日期[填写日期]六、施工单位[填写施工单位名称]七、项目负责人[填写项目负责人姓名]八、备注1. 本安全技术交底仅供参考,具体施工过程中,应根据实际情况进行调整。
2. 施工单位应结合工程特点,制定相应的安全措施,确保施工安全。

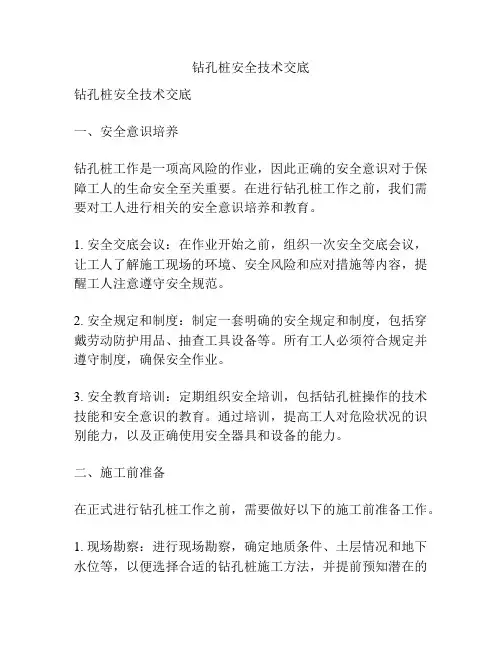

钻孔桩安全技术交底钻孔桩安全技术交底一、安全意识培养钻孔桩工作是一项高风险的作业,因此正确的安全意识对于保障工人的生命安全至关重要。
在进行钻孔桩工作之前,我们需要对工人进行相关的安全意识培养和教育。
1. 安全交底会议:在作业开始之前,组织一次安全交底会议,让工人了解施工现场的环境、安全风险和应对措施等内容,提醒工人注意遵守安全规范。
2. 安全规定和制度:制定一套明确的安全规定和制度,包括穿戴劳动防护用品、抽查工具设备等。
所有工人必须符合规定并遵守制度,确保安全作业。
3. 安全教育培训:定期组织安全培训,包括钻孔桩操作的技术技能和安全意识的教育。
通过培训,提高工人对危险状况的识别能力,以及正确使用安全器具和设备的能力。
二、施工前准备在正式进行钻孔桩工作之前,需要做好以下的施工前准备工作。
1. 现场勘察:进行现场勘察,确定地质条件、土层情况和地下水位等,以便选择合适的钻孔桩施工方法,并提前预知潜在的安全风险。
2. 设备检查:对钻孔工具、机械设备等进行检查和维护,确保设备运行正常,并严禁使用损坏或不符合安全要求的设备。
3. 周边环境清理:对施工现场进行清理,清除障碍物和杂物,确保施工区域的安全通畅。
4. 设置警示标识:设置明显的警示标识,标明施工区域的危险性,提醒过往人员注意安全。
三、作业安全措施在实际进行钻孔桩工作时,需要采取一系列的安全措施,以确保工人的生命安全和施工的顺利进行。
1. 劳动防护用品:要求所有工人必须穿戴劳动防护用品,包括安全帽、防护鞋、安全绳等。
特别是需要避免头部和脚部受到伤害的可能性。
2. 钻孔设备操作:严格按照操作规程进行钻孔设备的操作,不准在未经批准的情况下擅自操作设备。
操作人员必须具备相关的操作技能和经验,否则需接受专业培训。
3. 钻孔现场控制:在钻孔桩施工现场,需要设置专门的安全警戒线,并安排专人进行警戒和管理,禁止无关人员靠近作业区域,以免发生意外伤害。
4. 危险物品处置:正确处理和储存有害物质,避免发生火灾、爆炸等事故。
钻孔桩施工安全交底钻孔灌注桩施工安全技术交底钻孔桩施工安全交底内容包括以下几个方面:1. 施工前的准备工作:交底施工人员需要了解工程的施工图纸,确定施工范围和孔洞位置,对施工现场进行勘察和评估,确保施工场地平整,无障碍物,确保施工现场的安全性和施工条件的满足。
2. 设备和工具的选择:交底施工人员需要了解并掌握钻孔施工所需要的设备和工具,包括钻机、钻杆、钻头、液压系统等。
选用合适的设备和工具,确保施工过程中的安全性和施工效率。
3. 运输及吊装:钻孔设备的运输和吊装是一个重要的环节,需要交底施工人员了解设备的重量和尺寸,选择适当的运输工具和吊装设备,并按照相关的操作规程进行操作,确保设备的安全运输和吊装。
4. 施工人员的安全防护:交底施工人员需要了解并遵守相关的安全操作规程,使用个人防护装备,如安全帽、防护鞋、防护眼镜等,确保施工人员的人身安全。
5. 施工现场的安全管理:交底施工人员需要了解并遵守施工现场的安全管理规定,确保施工现场的安全秩序和施工安全。
钻孔灌注桩施工安全技术交底内容包括以下几个方面:1. 施工前的准备工作:交底施工人员需要了解工程的施工图纸,确定施工范围和孔洞位置,对施工现场进行勘察和评估,确保施工场地平整,无障碍物,确保施工现场的安全性和施工条件的满足。
2. 设备和工具的选择:交底施工人员需要了解并掌握灌注桩施工所需要的设备和工具,包括钻机、钻杆、灌注桩模具、混凝土搅拌设备等。
选用合适的设备和工具,确保施工过程中的安全性和施工效率。
3. 灌注桩浇筑过程的安全措施:交底施工人员需要了解并掌握灌注桩的浇筑过程的安全要求和安全措施,如防止混凝土泥浆泼溅、防止模具倾倒等,确保施工过程的安全。
4. 施工人员的安全防护:交底施工人员需要了解并遵守相关的安全操作规程,使用个人防护装备,如安全帽、防护鞋、防护眼镜等,确保施工人员的人身安全。
5. 施工现场的安全管理:交底施工人员需要了解并遵守施工现场的安全管理规定,确保施工现场的安全秩序和施工安全。

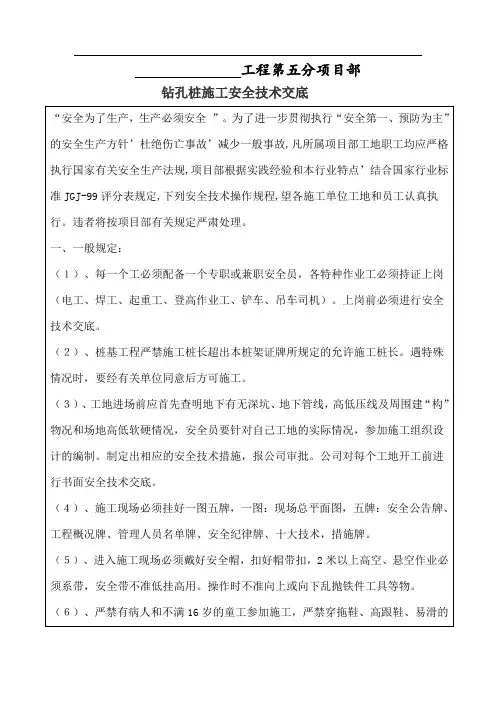

钻孔桩施工安全技术交底一、钻孔桩施工安全技术要求:1、施工作业工区要设立明显的标志,并用设施与非作业区隔离,严禁非作业人员进入施工现场。
2.作业场地平整,清除杂物;钻机底座应置于结实的基层上,必要时须换土夯实。
3.护筒埋设深度必须确保成孔过程中不发生筒边反水造成坍塌,若桩孔附近有管线,护筒的埋入深度必须超过管线的深度。
4.桩机就位时机架不能靠在护筒上,以免机械振动引起塌孔而造成事故。
5.机械司机在施工操作时必须思想集中,不随便离开岗位。
6.操作人员必须服从指挥信号。
7.钻进过程中,发生钻机突发扭转振动,必须停机,排除孔内故障。
8.拆装钻杆时必须注意吊、放操作工间的配合。
9.所有机上电机必须配备一机、一闸、一确保,保护装置齐备。
雷雨季节施工时,桩机顶端应装避雷器。
10.安装拆卸桩机时,必须按原厂说明书要求顺序及其他规定执行。
11.桩机钢丝绳的规格和长度,必须按照说明书的要求选用;当钢丝绳断丝过多或绳股松散时应立即更换。
12.如需上机架作业时必须按规范要求正确使用安全带。
所有进入现场作业人员必须戴好安全帽。
二、水上打桩支架搭设安全技术要求:1.搭设前,应按照具体情况拟定施工方案和安全技术措施,经审批合格后方可实施,如实施时须更改施工方案必须经愿审批部门再审批;否则一律不能更改施工方案。
2.搭支架用脚手架(桩),其规格尺寸、入土深度必须满足施工要求。
3.桐木桩的位置根据施工方案要求进行布置,不准用朽木、断裂木材用作支架桐木、盖方、横梁。
4.围令(水平撑)、剪刀撑、斜撑用木质材料时,要用对销螺栓与桐木连接起来;用角铁时,要用U型螺栓夹紧。
5.水上作业必须穿救生衣和安全帽,还应配备必要的临边作业、防淹溺等安全防护设施。
6.作业时的船舶要大于实用吨位的四倍,并在航道中设置安全警标设施,同时配备防碰撞和抗台风设施。
7.要和当地航道部门联系,以求配合和确保来往船只与施工船只安全。

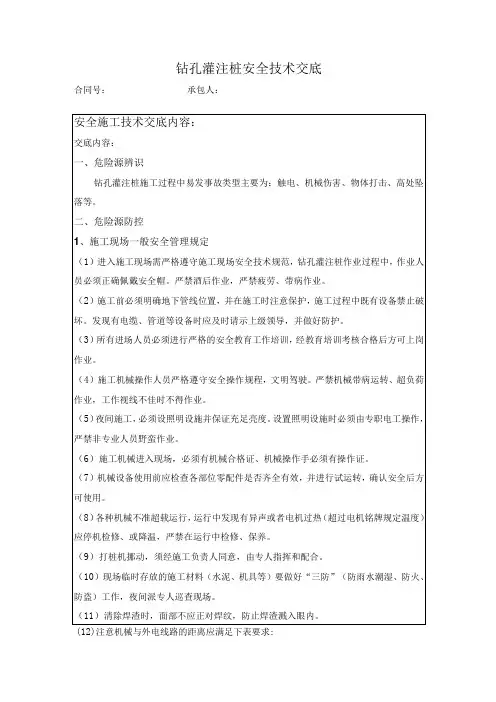

钻孔灌注桩安全技术交底合同号:承包人:(12)注意机械与外电线路的距离应满足下表要求:绝缘胶布处理,电缆线铺设要防砸、防碾压、防止电线冻结在冰雪之中。
大风雪后,应对用电线路进行检查,防止断线造成触电事故。
(3)开机前由司机试开机,确认设备使用正常,才能使用。
(4)严格执行“一人一机”制度,机械保管人员要坚守岗位,看管好设备,并做好相应记录(5)每台电焊机应有专用电源控制开关。
开关的保险丝容量,应为该机的1.5倍,严禁用其他金属丝代替保险丝,完工后,切断电源。
(6)在施工前先对施工场地进行碾压平整,以防机械行走发生事故。
5、旋挖钻机安全操作规程旋挖钻机安全操作工程1、施工场地要合理布置,平整场地,清除杂物。
2、在操作前或操作期间,操作手禁止饮酒、服药或吃任何可能消弱操作能力的食物。
3、钻机开始钻进前,操作手勿必观察了解工作区域地层断面图。
4、工作中,所有钻机工作人员必须带安全帽。
5、启动前,操作手必须完成本班例保的相应内容。
6、启动时,应先让发动机怠速运转2分钟、冬季5分钟、检查仪器各仪表、指示灯是否正常如无异常,方可正常钻进。
7、操作中,禁止盲目加压,提升压力应控制在300帕左右,旋转压力控制在100帕左右。
8、经常注意钢丝绳在主卷扬筒.上是否排列有序,若有错乱,应重新绕排。
9、经常注意活接头的工作情况,如发现钢丝绳有扭转现象,应检查活接头,必要时,应更换。
10、经常注意钻杆工作情况,如有收不回或放不出的现象时或有其他异常情况时,应立即报告当班技术员,切忌盲目处理。
11、工作中,任何红灯(指示灯不正常亮时)均应停机检查,查明原因,修好后方可继续工作。
12、在使用甩土马达时,应先按住手柄上的电控按钮,待系统压力升至15帕后,再缓慢操作手柄至最大位置;停止时,应先慢退回手柄,再松开按钮。
严禁在柄还没有回位的情况下,突然松开电控按钮。
钻孔桩机安全技术交底一、作业前的准备1、操作人员必须经过安全技术培训,并熟悉本机的性能、结构、操作方法,经考试合格后,方可上岗操作。
2、钻孔桩机应放在平整坚实的地面上,在松软地面上应垫以枕木或支架,机身安放要平稳,不得产生位移。
3、钻孔前应检查钻机各部件是否齐全、性能是否良好,钻具、钻杆有无弯曲、裂痕现象。
4、检查电源、电压是否正常,接地是否良好。
5、检查油路系统、液压系统是否正常。
6、检查各种安全设施、防护装置是否齐全、灵敏可靠。
7、检查工作场地周围有无妨碍施工安全的因素。
8、穿好工作服,女工应戴工作帽,禁止穿拖鞋或凉鞋进入施工现场。
9、清除桩位上的障碍物,平整施工场地,填实基础,安装机械,进行试桩。
二、操作中的安全注意事项1、操作人员必须集中精力,严格遵守各项安全技术操作规程和工地有关规章制度。
2、启动钻机前应检查机械、电气部分和防护装置是否完好、灵敏可靠。
检查方法可在不启动的情况下,按启动开关,观察电流变化和钻机的动作情况。
如有异常应立即停机检查或修理。
在钻机运转时,严禁用手触摸运转部件。
3、钻孔时严禁戴手套。
在排渣、提钻头除土和处理事故时,应停机并使钻头远离孔口。
4、下钻头入孔时,应先慢后快,当钻头下到护筒口位置时再减慢速度下放,以免卡挂钢筋笼或碰撞护筒。
下放钢筋笼时要缓慢下放,并保证笼的中心与桩位中心重合。
5、钻孔过程中要控制进尺速度:护筒刃脚处应慢转慢进;刃脚下30cm 左右应采取正常速度钻进;当刃脚以上10cm左右时应轻压慢转大泵量钻进;穿过刃脚后应适当加快钻进速度。
6、钻孔过程中应勤抽渣样,以观察地质变化情况。
每次抽样前应将钻头提离孔底2m左右,然后再抽取泥浆样。
7、在砂层中钻进时,应特别注意进尺速度和泥浆稠度。
因为砂层容易坍塌,所以如果进尺过快或泥浆稠度不够就容易造成坍孔事故。
因此应适当控制进尺速度并用粘度较大的泥浆护壁。
8、在粘土层中钻进时,由于粘土层一般不发生坍孔事故但容易出现糊钻。
钻孔桩安全技术交底单位:中铁十三局集团有限公司宁波绕城高速公路第二合同项目部主送单位编号工程名称钻孔灌注桩安全技术交底日期xx年02月03施工过程要求:1、钢筋笼加工过程中,不得出现随意抛掷钢筋现象,制作完成的节段钢筋笼滚动前检查滚动方向上是否有人,防止人员被砸伤。
氧气瓶与乙炔瓶在室外的安全距离为5m。
2、钻孔过程中,非相关人员距离钻机不得太近,防止机械伤人。
3、钢筋笼安装过程中必须注意:焊接或者机械连接完毕,必须检查脚是否缩回,防止钢筋笼下放时将脚扭伤甚至将人带入孔中的事故发生。
4、导管安装注意:导管对接必须注意手的位置,防止手被导管夹伤。
5、砼浇注过程中,砼搅拌运输车倒车时,指挥员必须站在司机能够看到的固定位置,防止指挥员走动过程中栽倒而发生机械伤人事故。
轮胎下必须垫有枕木。
倒车过程中,车后不得有人。
同时,吊车提升拆除导管过程中,各现场人员必须注意吊钩位置,以免将头砸伤。
一般要求:1、现场人员必须佩戴安全帽,电焊工工作时必须佩戴眼镜。
2、泥浆池周围必须设有防护设施。
成孔后,暂时不进行下道工序的孔必须设有安全防护设施,并有人看守。
3、导管安装及砼浇注前,井口必须设有导管卡,搭设工作平台(留出导管位置),并且要求能保证人员的安全。
4、配电箱以及其它供电设备不得置于水中或者泥浆中,电线接头要牢固,并且要绝缘,输电线路必须设有漏电开关。
5、挖掘机及吊车工作时,必须有专人指挥,并且在其工作范围内不得站人。
6、矿料运输车进出场必须打开转向灯,入场后倒车必须设设专人指挥。
7、吊车及钻机工作之前必须进行机械安全检查。
8、施工作业平台必须规整平顺,杂物必须清除干净,防止拆除导管时将工作人员绊倒造成事故。
9、现场卸料(主要指钢筋和钢板、钢管)前,必须检查卸料方向是否有人,以避免将人员砸伤。
编制者:钟海军审核者:批准人:接收单位:接收人:钻孔桩安全技术交底(二)一、概述钻孔桩是一种常用的基础工程方法,它能够提供稳定的地基支撑作用,广泛应用于建筑、桥梁、道路等工程项目。
钻孔桩安全技术交底钻孔桩是一种常用的地基处理方法,广泛应用于建筑工程、桥梁工程、道路工程等领域。
然而,钻孔桩施工过程中存在一些安全风险,如果不重视安全技术交底和施工管理,可能会导致事故发生。
因此,对钻孔桩安全技术进行交底非常重要。
下面将从施工前准备、施工现场安全、设备操作、应急救援等方面进行详细交底。
一、施工前准备1.项目经理应全面了解工程的施工图纸、工程量清单、技术要求等文件,确定施工方案,并组织施工人员研究、制定具体的施工方案。
2.项目经理应根据施工方案,明确钻孔桩施工过程中可能存在的危险因素,并采取相应的控制措施。
3.施工前应进行现场勘察,查看施工场地是否有安全隐患,如有需要,应进行相应的整改。
4.施工前应核实施工所需的设备、工具、材料等是否齐全,并进行相应的检查和试验。
5.施工前应进行安全技术培训和交底,确保施工人员具备相应的安全意识和技能。
二、施工现场安全1.施工现场应设立明显的警示标志,限制非相关人员进入施工现场。
2.施工现场应设立合适的施工通道,保证人员和设备的安全通行。
3.施工现场应按照规定的安全距离设置防护栏杆,确保人员的安全。
4.施工现场应保持整洁,避免杂物、油污等物品存在,防止滑倒和火灾等事故发生。
5.施工现场应提供充足的照明,确保施工人员的视线清晰,避免事故发生。
三、设备操作1.施工人员应熟悉施工设备的操作方法和操作规程,确保设备的正常运行。
2.施工人员应定期检查施工设备的安全状况,及时发现并排除隐患。
3.施工设备的维护保养应按照规定的要求进行,保证设备的安全性能。
4.施工设备的操作应遵守安全操作规程,并配戴相应的个人防护装备。
5.施工设备在使用过程中应保持清洁,定期进行维护保养,防止事故发生。
四、应急救援1.施工现场应配备相应的急救设备和急救药品,并设置明显的急救标志。
2.施工人员应接受必要的急救培训,掌握基本的急救技能和处理突发情况的能力。
3.施工现场应设立明确的应急通道,并定期进行检查和清理,确保通畅。
安全技术交底
(2)施工队现场负责人要不定期对泥浆池、沉淀池、泥浆集中存放地点进行检查,发现问题及时安排整改。
对桩基工作人员进行安全教育,防止任何人员陷入泥浆池,造成意外伤害。
施工完毕,泥浆地点要设安全警示标志,设立彩旗围护,防止附近村民闯入而发生意外伤害。
(3)管理措施
、所有泥浆池必须统一做好警示标志。
、施工负责人对泥浆池的安全管理负责。
、现场专职安全员应加强巡视并做好记录,发现警示标志损坏、丢失,应立刻更换、补
(3)配电箱、开关箱:配电箱设总熔丝、分开关,动力和照明分开设置,金属外壳电箱作接地保护,必须防水、防雨、防潮、防漏电设施,并且每箱都要加锁;电源开关箱专人操作;开关、电源插座完好,电源插座应标明电压。
注:本交底一式三份,班组、交底人、资料保管员各一份。
钻孔桩灌注桩施工安全技术交底前言钻孔桩和灌注桩广泛应用于城市建设、高速公路和桥梁等领域。
在施工过程中,工人需要承担很大的责任,因此安全技术交底非常重要。
本文将详细介绍钻孔桩和灌注桩施工的安全技术,以保障工人的生命安全和工程的安全性。
钻孔桩施工安全技术交底1. 钻机操作注意事项钻机是钻孔桩施工的核心设备之一,操作人员需要具备一定的技能和经验。
以下是钻机操作注意事项:•在操作钻机前,必须对设备进行检查和维修。
检查项目包括检查电气系统、润滑系统、冷却系统、控制系统等,确保钻机处于安全运行状态。
•在操作钻机时,必须佩戴安全帽、防护眼镜、防护手套、防护鞋等个人防护装备,严禁穿拖鞋、短裤等不符合安全规定的服装。
•钻机操作人员需要注意周围环境,确保周围无人,防止操作不慎造成人员伤害和设备损坏。
•钻机在操作前需要卡好车轮,以稳定设备,防止设备移动或倾倒。
•遵循钻孔桩的施工规范和设计图纸要求,以避免造成事故。
2. 钻孔桩生产意外事故防范钻孔桩的生产意外事故主要包括机器损伤、室内火灾、壁洞坍塌、堵压事故、停电事故等。
以下是钻孔桩生产意外事故防范措施:•在使用钻机前,每次必须对设备的所有部件进行检查,确保无故障和损坏。
•在作业现场必须使用耐火材料,并配备灭火设备,以提防室内火灾。
•在施工前,需要对施工现场进行勘查和评估,确保作业现场没有坍塌危险。
•钻孔桩施工过程中,注意观察孔口出现的泥水污染状况,及时清除防止土层坍塌和堵压事故的发生。
•在设备存放时,应善加妥善保管,确保设备没有误伤或丢失。
•工作人员应熟知疏通堵塞手段,随时保证施工流畅。
3. 地基层状况发现与处理钻孔桩施工中,地基层状况的发现与处理对工程的质量和安全性具有重要的影响。
钻孔桩施工过程中需要了解地基层状况的判别方法和处理方案。
•在施工前,必须对现场地基进行勘查,了解地基情况、地下水位、局部建物状况等。
•在钻孔过程中,要严格对孔口的错误进行整改,以保证地基孔洞的垂直度和孔洞直径的检验。
钻孔桩安全技术交底范本一、引言本文旨在向施工人员详细介绍钻孔桩的安全技术要点,以确保施工过程中的人身安全和设备安全。
遵守下述指导将有助于减少事故风险和财产损失。
二、钻孔桩施工前的准备工作1. 勘探与设计在施工前,必须进行地质勘探,并由专业工程师进行桩基设计。
这将有助于了解地质情况和确定施工方案。
2. 施工区域准备施工区域应被清理,并清除不必要的障碍物,以确保施工操作的顺利进行。
3. 设备和工具检查在使用钻机、锤击器和其他相关设备之前,必须对其进行全面检查,以确保设备和工具的正常运行。
4. PPE(个体防护装备)的准备和检查施工工作必须配备合适的个体防护装备,如安全帽、护目镜、耳塞、安全鞋等。
在施工前必须检查这些装备是否完好,并确保全部佩戴。
三、钻孔桩施工过程中的注意事项1. 工地周边安全施工现场必须设置明显的警示标志,以提醒外来人员注意危险区域,避免进入施工区域。
2. 桩设备操作a. 操作人员必须具备相应的技术资质和操作培训。
b. 在操作钻机和锤击器之前,必须仔细阅读并遵守设备的操作说明书。
c. 在操作过程中,不得随意更改设备的工作参数,以免导致设备故障或事故发生。
3. 外部作业人员在施工过程中,若有外部作业人员接近钻孔区域,应暂停作业,确保其安全后方可继续进行。
4. 钻孔过程a. 在钻孔过程中,必须时刻留意钻杆的稳定性,以避免杆断裂或杆失稳的情况发生。
b. 钻杆必须保持干净,以确保连接紧密和顺利。
c. 钻孔时必须适时冲洗钻孔,以避免钻孔堵塞,影响施工质量。
d. 钻探液必须符合相关标准,以保证钻孔钻进的效果和安全性。
5. 桩基质检验在钻孔完成后,必须进行质检,确保桩基的牢固程度和稳定性,以满足设计要求。
四、钻孔桩施工后的后续工作及安全措施1. 施工现场整理在施工完成后,必须对施工现场进行清理,清除垃圾和废弃物,恢复现场的整洁和安全。
2. 设备保养完成施工后,必须对钻机和其他设备进行检查和保养,确保设备的正常运行和延长其使用寿命。
钻孔桩施工安全技术交底(通
用版)
Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0667
钻孔桩施工安全技术交底(通用版)
1、钻孔机械就位后,应对钻机配套设备进行全面检查。
钻机安设必须平稳、牢固;钻架应加设斜撑或缆风绳。
2、冲击钻孔选用的钻锥、卷扬机和钢丝绳等,应配置适当,钢丝绳与钻锥用绳卡固结时,绳卡数量应与钢丝绳直径相匹配。
冲击过程中,钢丝绳的松弛度掌握适宜。
3、钻孔过程中要有专人随时对钻孔机具检查维修。
卷扬机卷扬钢丝绳时,严禁工作人员在其上跨越,同时卷筒上的钢丝绳不得放完,至少应保留三圈;卷扬机钢丝绳断丝超过5%应及时更换。
4、钻进时,要紧密监视掘进情况,观察孔内有无异常情况、钻架是否倾斜、各连续部位是否松动、是否有塌孔征兆,如有情况,立即纠正。
5、电动卷扬机在工作中,如遇停电或停机检查保养时,应将电
源关闭。
6、钻机停钻,必须将钻头提出孔外,置于钻架上,不得滞留孔内。
7、对于已埋设护筒尚未开钻或已成桩护筒尚未拔出的,应加设护筒顶盖或铺设安全网罩。
8、泥浆池周围应设围挡,并设警示牌、警示灯。
9、水下浇注混凝土时,施工人员要明确分工,统一指挥,做到快捷、连续施工,以防止发生事故。
